子供たちの離れ

上田市 新築 H様

目的別にみる|新築

物件データ

住所上田市芳田
構造木造平屋建て
工法外張り断熱工法
県産材土台木曽檜
県産材柱木曽檜
県産材梁長野県産杉
現場監督上原 大輔
延べ床面積32.29㎡(9.75坪)
設計コンセプト少し大きくなった子供たちへ母屋の前に離れを計画しました。2人の子供たちがそれぞれの部屋で成長をします。設計担当 高森喜洋

建築中レポート

1. 2020年10月20日
配筋・型枠完了

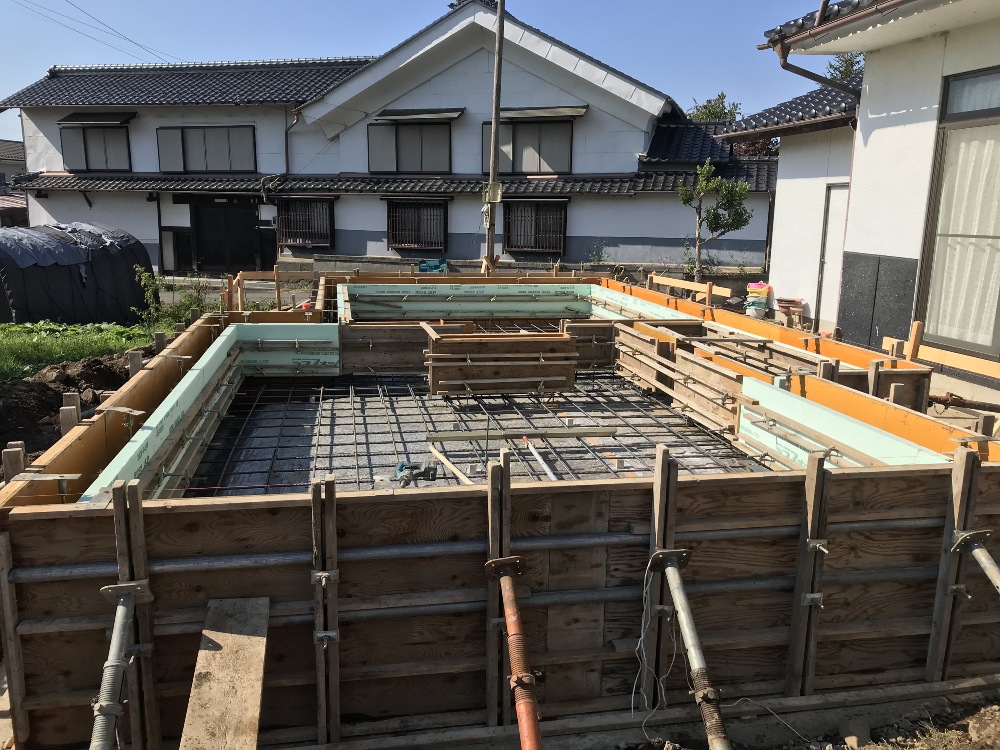

配筋・型枠完了

配筋工事と型枠組立が完了しました。

2. 2020年10月28日
建方準備開始

建方準備開始

建方に向けての段取りを始めました。

3. 2020年10月29日
雨水排水工事

雨水排水工事

雨水排水の地下浸透桝の設置工事が始まりました。

4. 2020年10月30日

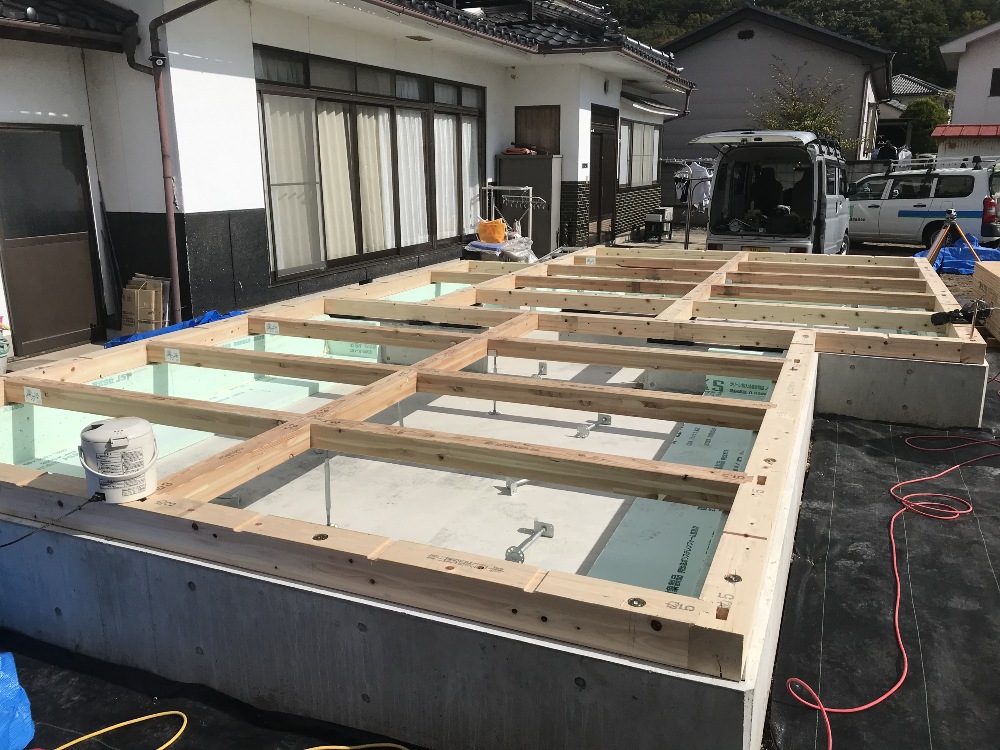

土台敷き

土台敷き

天候の良い日を見て、本日土台敷きを行いました。
県産材の木曽桧を使用した土台を基礎にしっかりと固定させていきます。

5. 2020年11月04日
先行足場

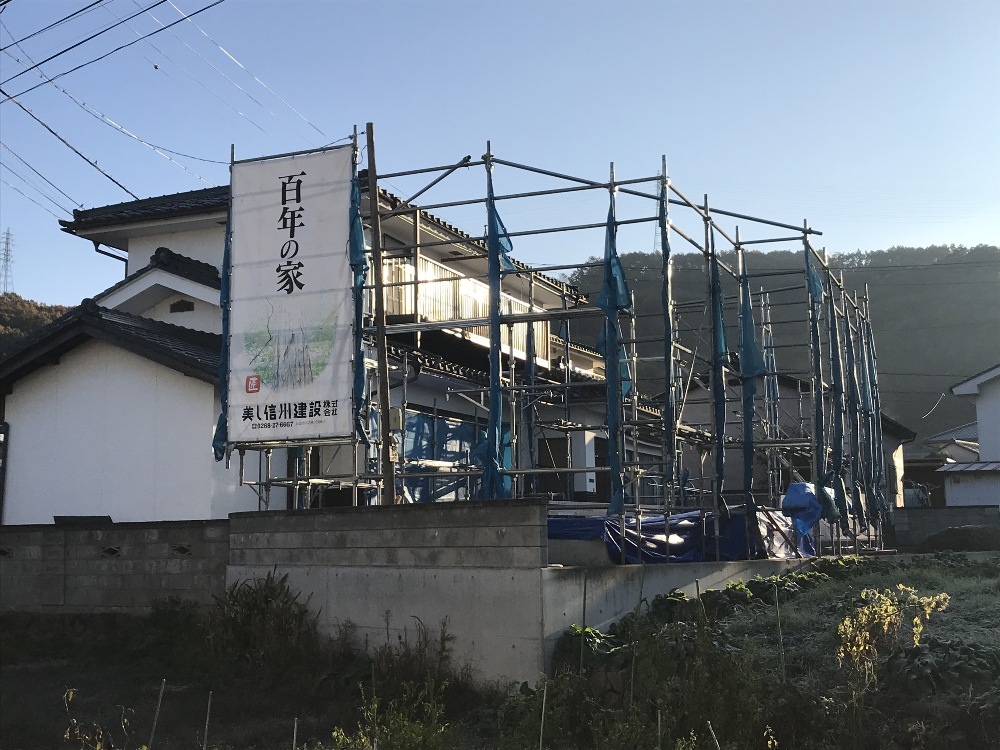

先行足場

建前に向けての先行足場の組立てが完了しました。

6. 2020年11月06日
祝上棟!

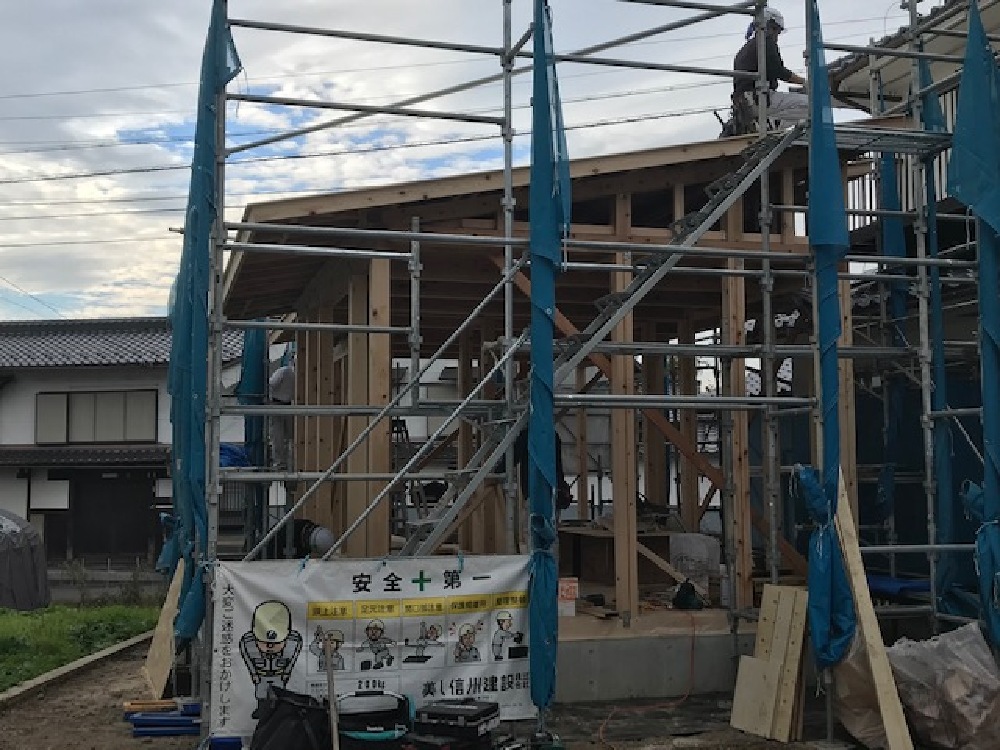

祝上棟!

本日建方を行いました。敷地の関係から人力にての建方になりましたが、三時過ぎにはルーフィングまで敷けて無事野地まであがりました。

7. 2020年11月09日
サッシ窓台入れ

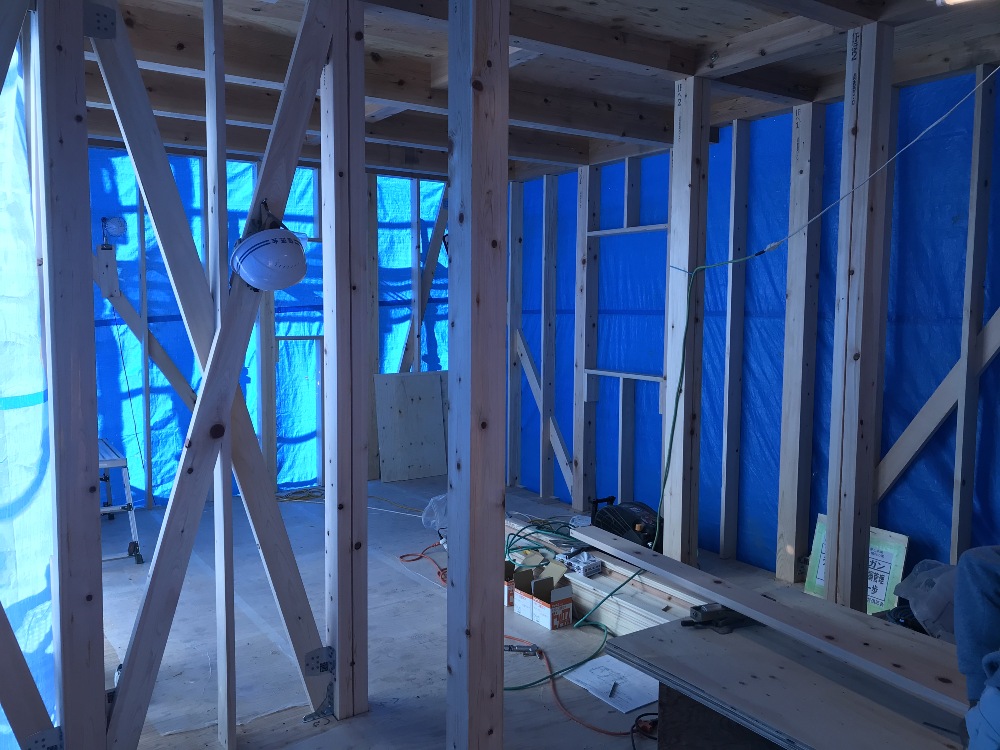

サッシ窓台入れ

本筋交い・耐震金物入れが完了し間柱と窓台入れを進めています。

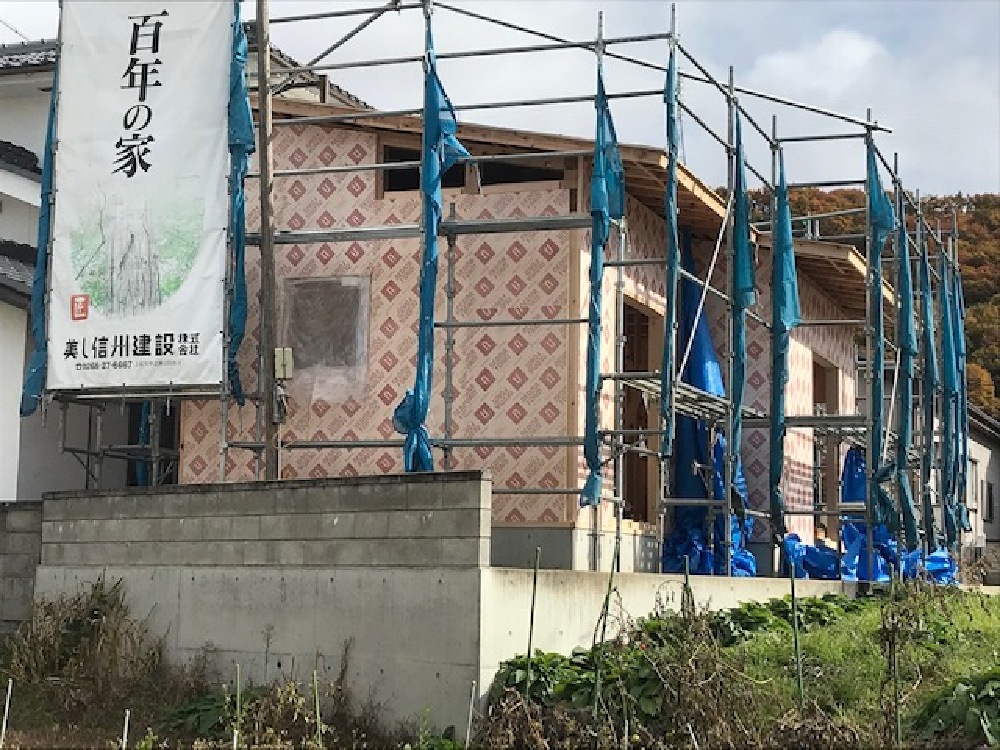

8. 2020年11月11日
断熱工事

断熱工事

外壁の断熱材張りが進んでいます。
天気の良いうちに外部作業を進めます。

9. 2020年11月18日
外部完了

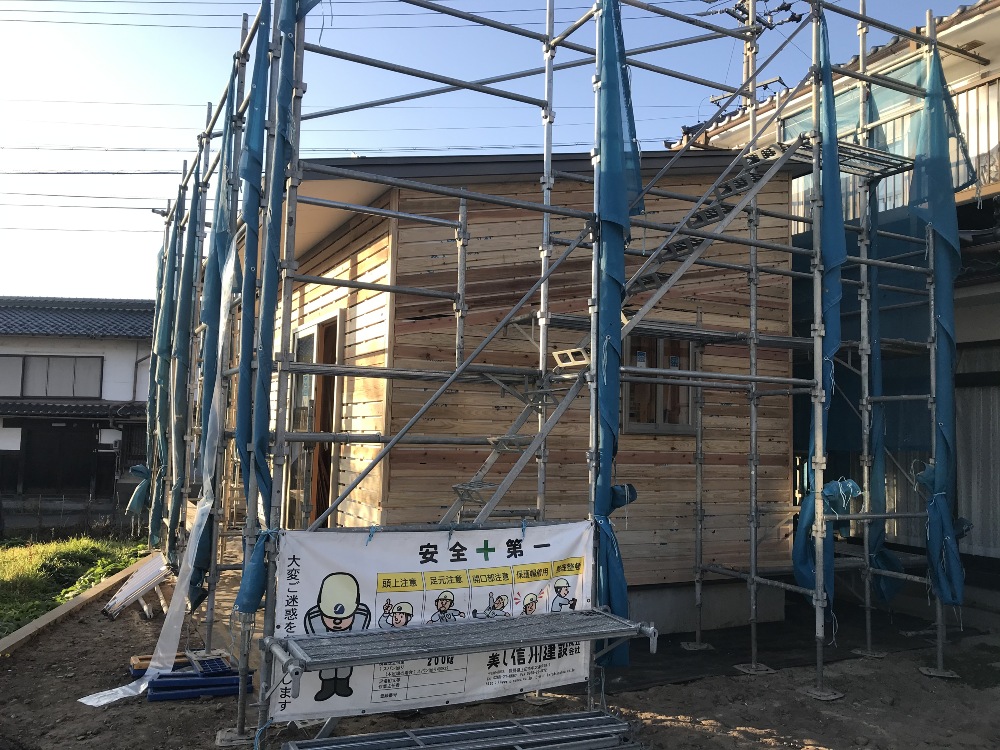

外部完了

外回り作業のラス下打ちが完了しました。
これから内部の天井下地から進めていきます。

10. 2020年11月30日

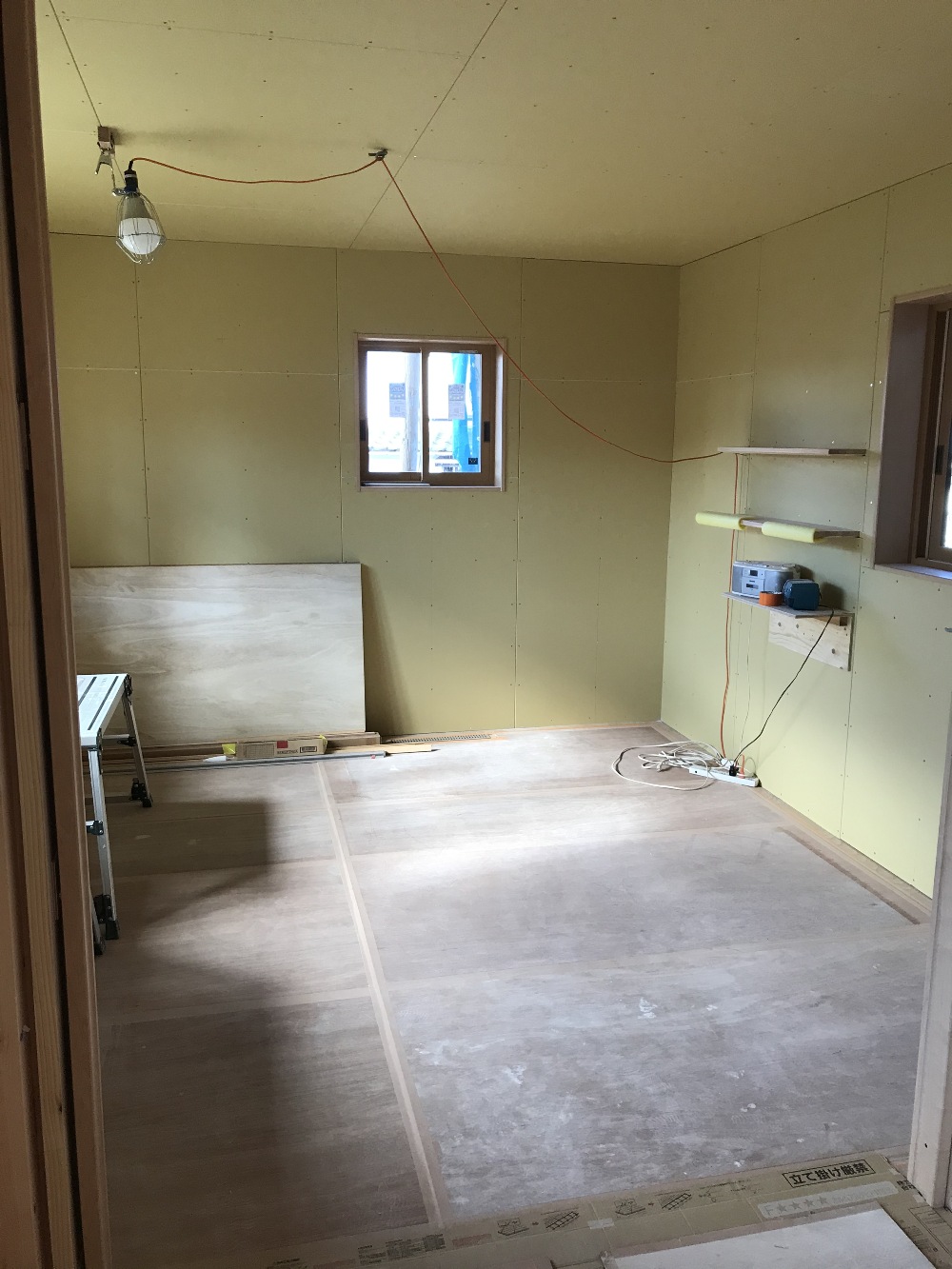

壁のボード張り

壁のボード張り

壁のボードが張れてきました、ボードが張りあがると部屋の感じがはっきりとわかる様になりました。

11. 2020年12月16日
左官工事

左官工事

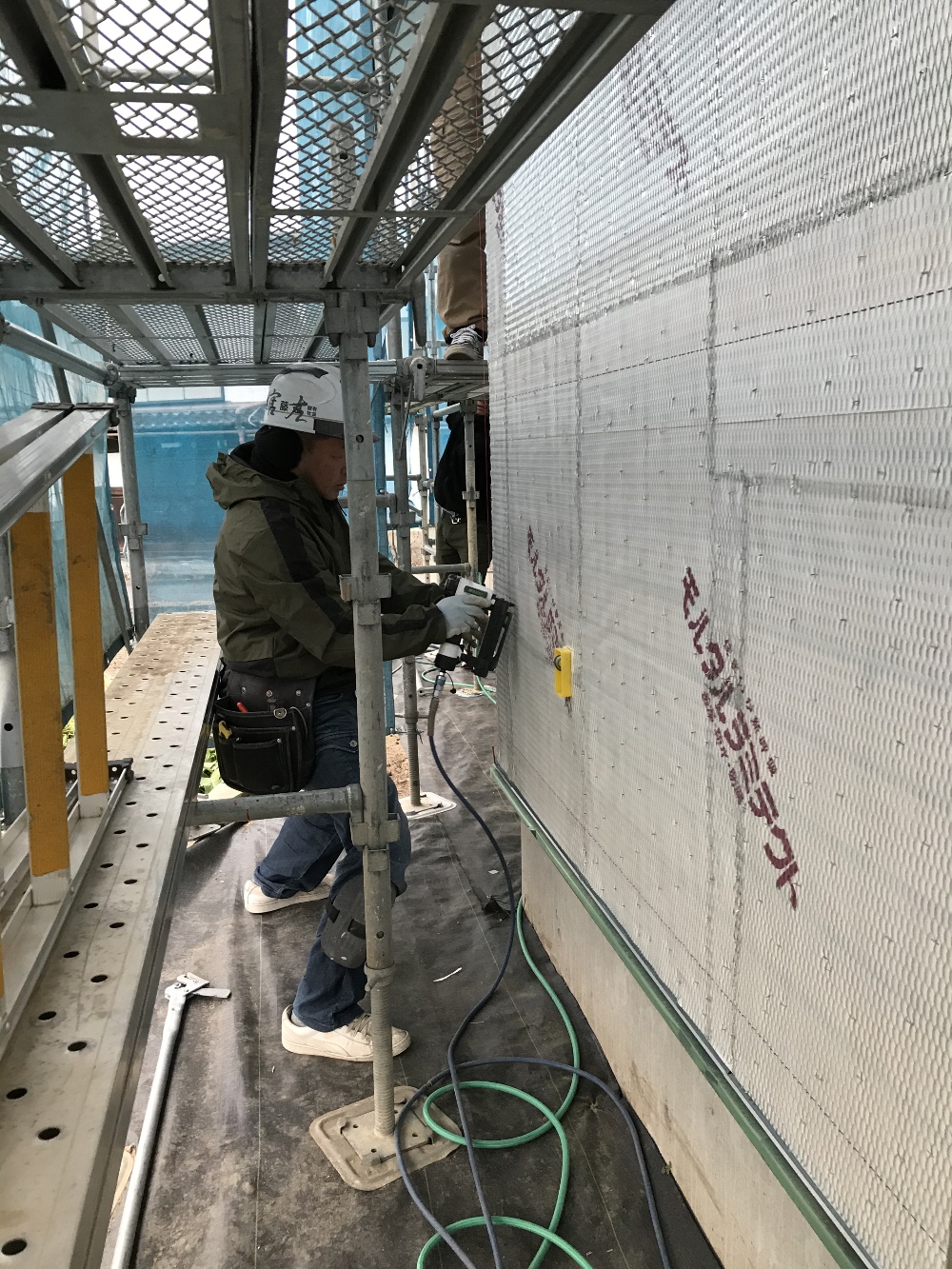

外壁の左官工事が始まりました。防水紙〜ラス網〜モルタル塗りと工程が進んでいきます。

12. 2020年12月17日

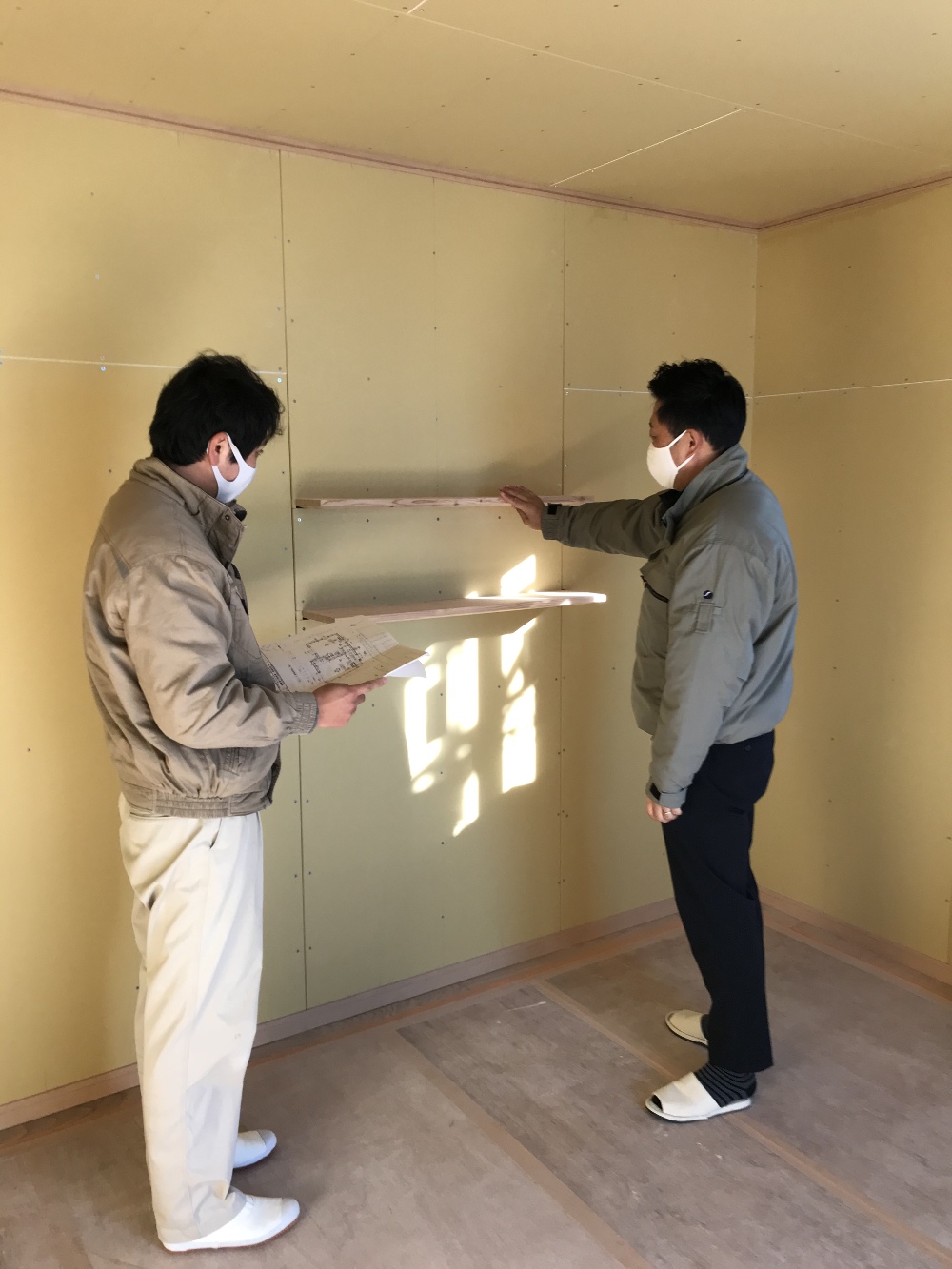

木工事完了検査

木工事完了検査

本日、弊社社長立会の木工事完了検査を行いました。見えなくなる部分も隅々まで確認して頂きました。
これより、内装工事が始まります。

13. 2021年01月12日
樋取付

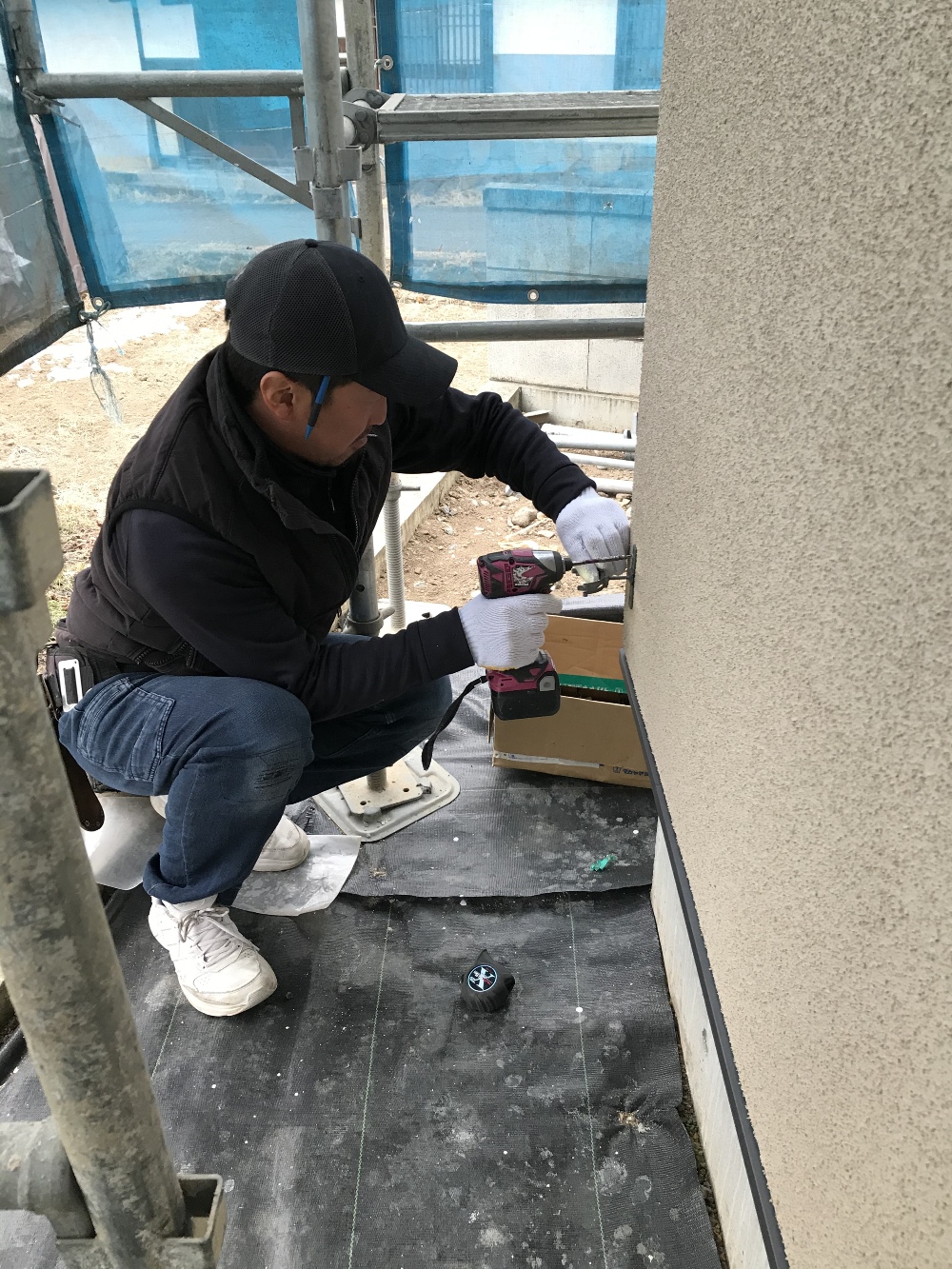

樋取付

外壁の塗装が完了し、樋の取付を行いました。これで、足場解体へと進んでいきます。

14. 2021年01月25日
完了検査

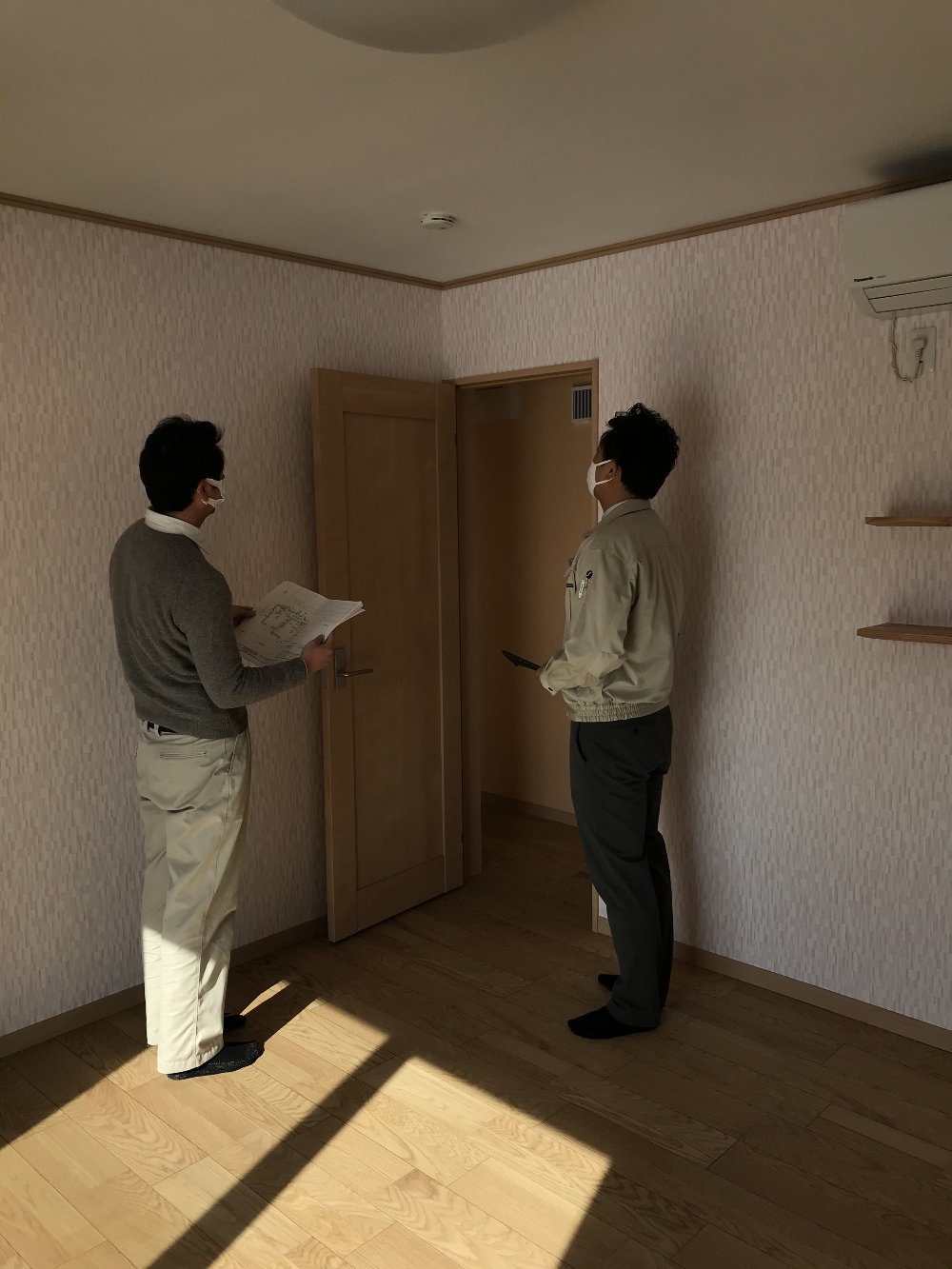

完了検査

本日、弊社社長立会の完了検査を行いました。隅々まで確認して頂き、是正箇所を確認して頂きました。手直しを行い、いよいよ引渡しとなります。

15. 2021年02月04日
外観

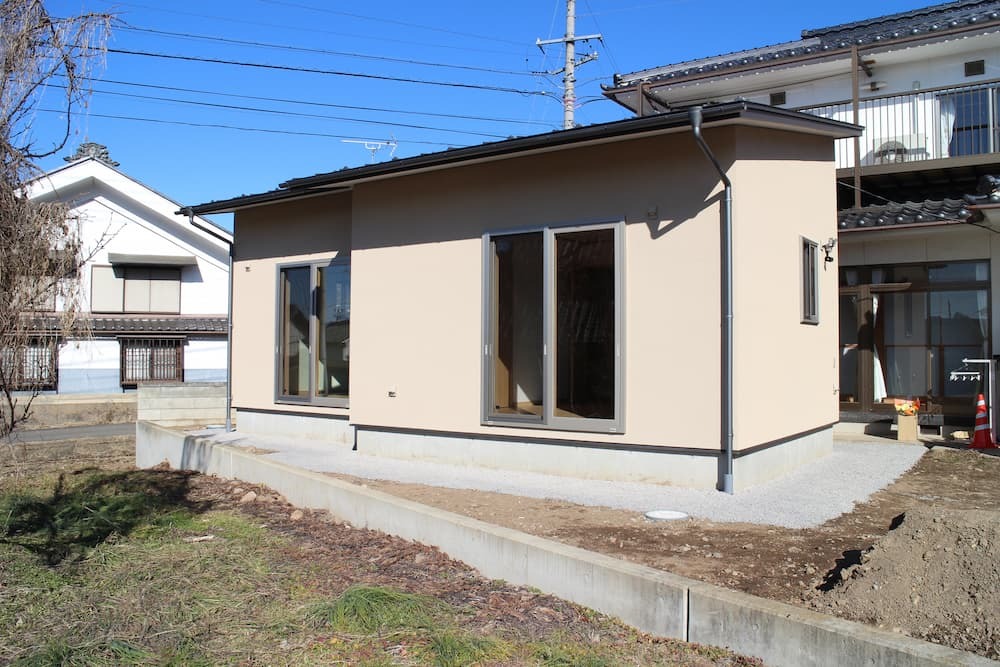

外観

建物外観は周囲に溶け込むとても落ち着いた外壁に仕上がりました。南側開口部より太陽光が沢山入り室内をとても明るくしてくれます。

16. 2021年02月04日
内観

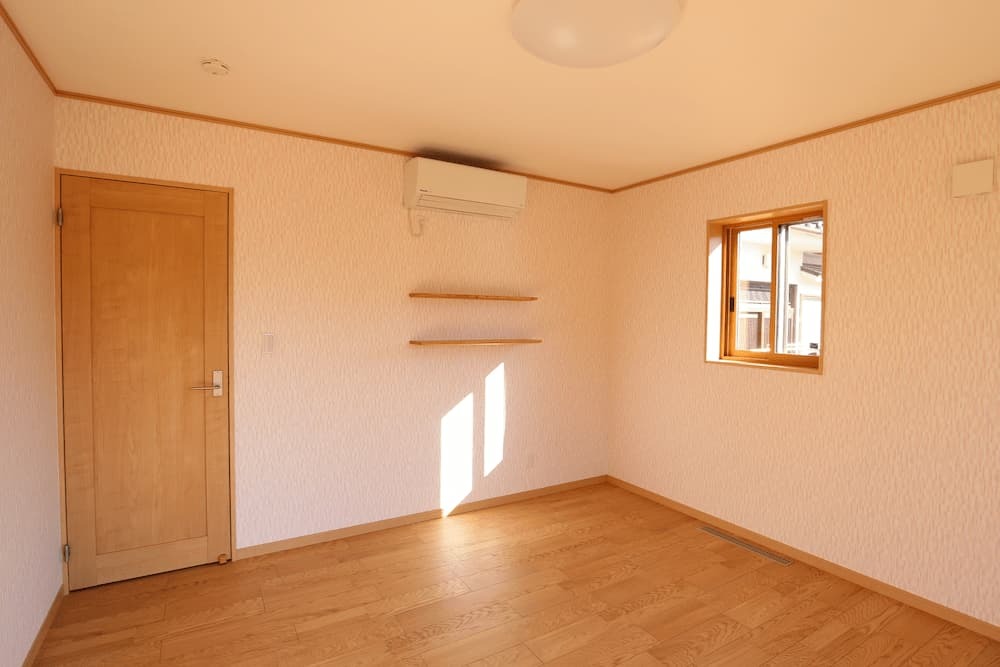

内観

子供部屋が2部屋完成致しました。内部はとてもシンプルで、暖かい空間が完成いたしました。

17. 2021年02月05日
お引渡式

お引渡式

本日はH様のお引き渡しをさせて頂きました。工事中は社員・パートナー共大変お世話になりました。母屋にお住まいになりながらの工事で、大変お気遣い頂きながら進めさせていたきました。誠にありがとうございました。これからも末永いお付き合いの程、宜しくお願い致します。本日はありがとうございました。
