夢の詰まったセカンドハウス
上田市 新築 Y様
目的別にみる|新築
物件データ
住所 | 上田市常田 |
---|---|
構造 | 木造平屋建て |
工法 | 外張り断熱工法 |
県産材土台 | 木曽檜 |
県産材柱 | 木曽檜 |
県産材梁 | 県産杉 |
延べ床面積 | 77.75㎡(23.47坪) |
現場監督 | 小出 浩之 |
設計コンセプト | 上田市のご実家を建て替えてセカンドハウスとしてご利用されます。設計はY様お知り合いの設計士様にご依頼されています。暖房・冷房設備をしっかり整えておりますので、どの時期にお帰りになっても快適にお過ごしいただける計画となっています。 |
建築中レポート
- 1. 2018年12月13日
-
地祭り
地祭り・安全祈願祭を行いました。
今まで有った建物を取り壊し、新たしいセカンドハウスを新築していきます。Y様これから宜しくお願いいたします。
- 2. 2018年12月20日
-
基礎工事開始
建築確認が降りて基礎工事が始まりました。

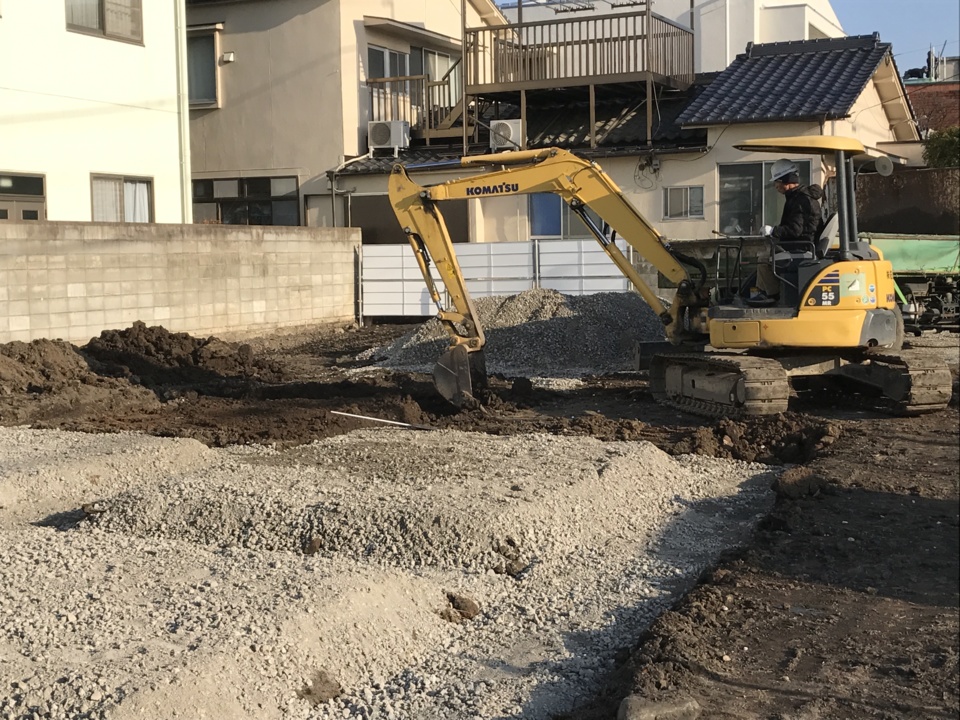

床堀りを行いながら耐圧盤も一緒に造っていきます。
- 3. 2018年12月21日
-
捨てコンクリ-ト打設

砕石の転圧・防湿シートの敷き込みが完了し、捨てコンクリートの打設を行いました。
- 4. 2018年12月26日
-

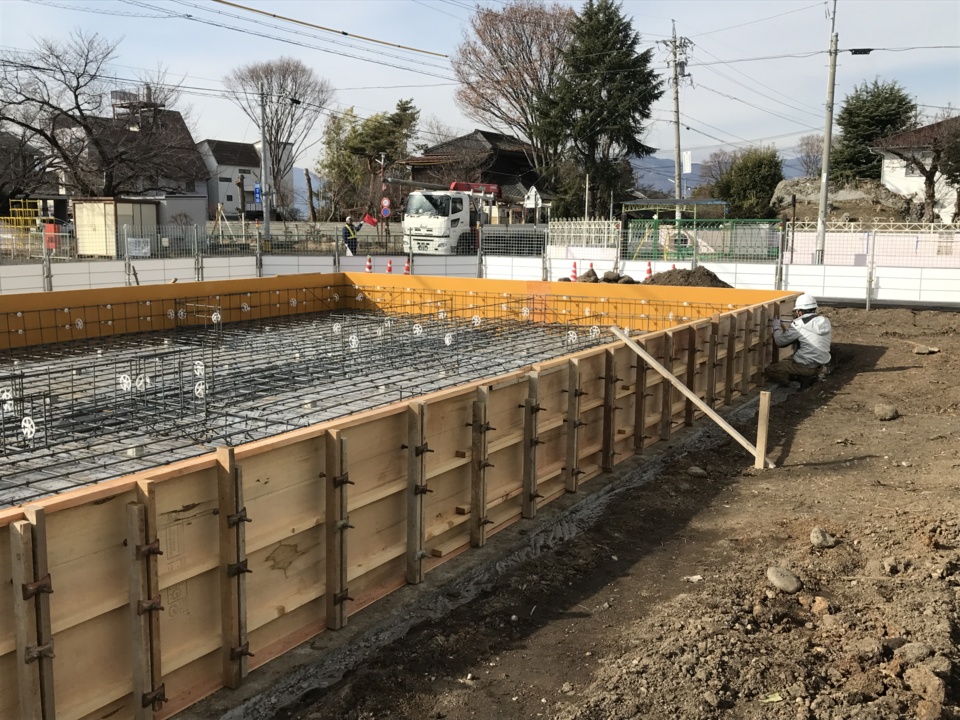

基礎工事中

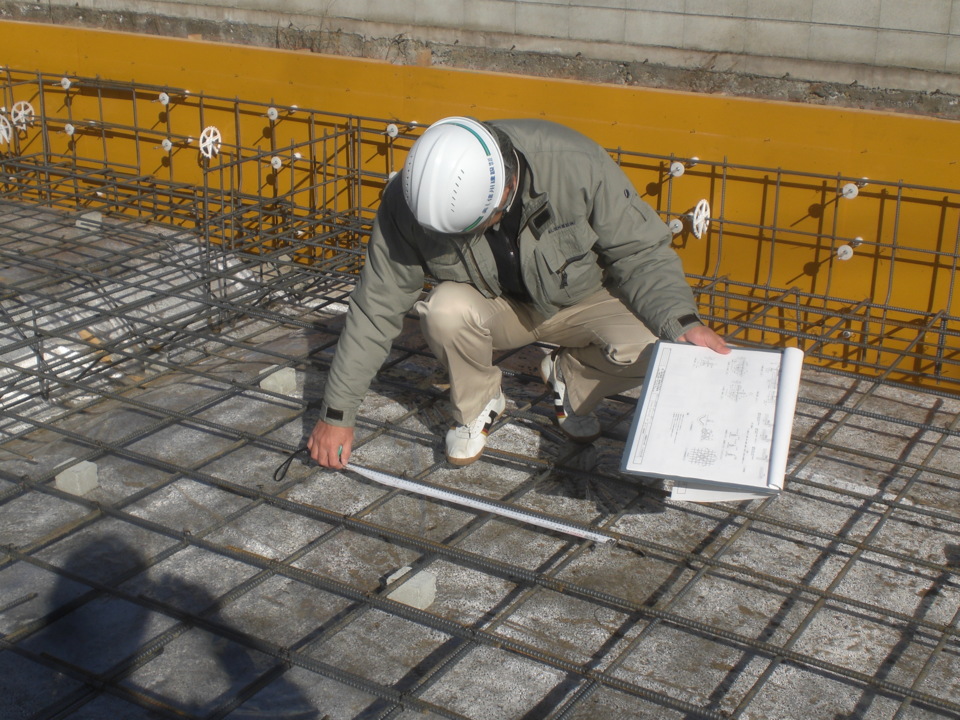

基礎の配筋が完了し型枠のまとめを行っています。
明日配筋検査を受ける予定です。
- 5. 2018年12月27日
-
配筋検査
鉄筋・型枠が組みあがり本日配筋検査を行いました。
- 6. 2019年01月08日
-
コンクリ-ト打設
天候に恵まれ普段の時より暖かな日に、コンクリ-トの打設になりました。
コンクリ-トも温度補正を掛け、強度を上げての打設です。打設後はしっかりと
養生を行います。
- 7. 2019年01月15日
-
内部立上りと土間コンクリート打設

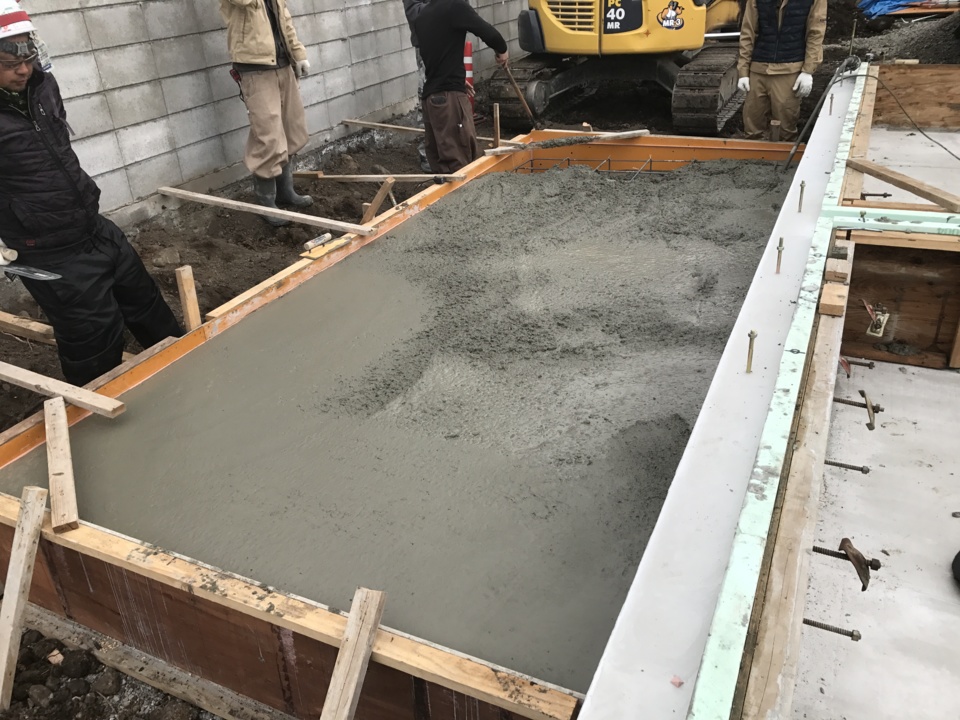

外周部の型枠が脱型されて、内部の立上りとデッキ下の土間コンクリートの打設を行いました。
一月のこの時期からみると気温も上がっており、コンクリートの打設にはとても良い日になりました。
- 8. 2019年01月17日
-

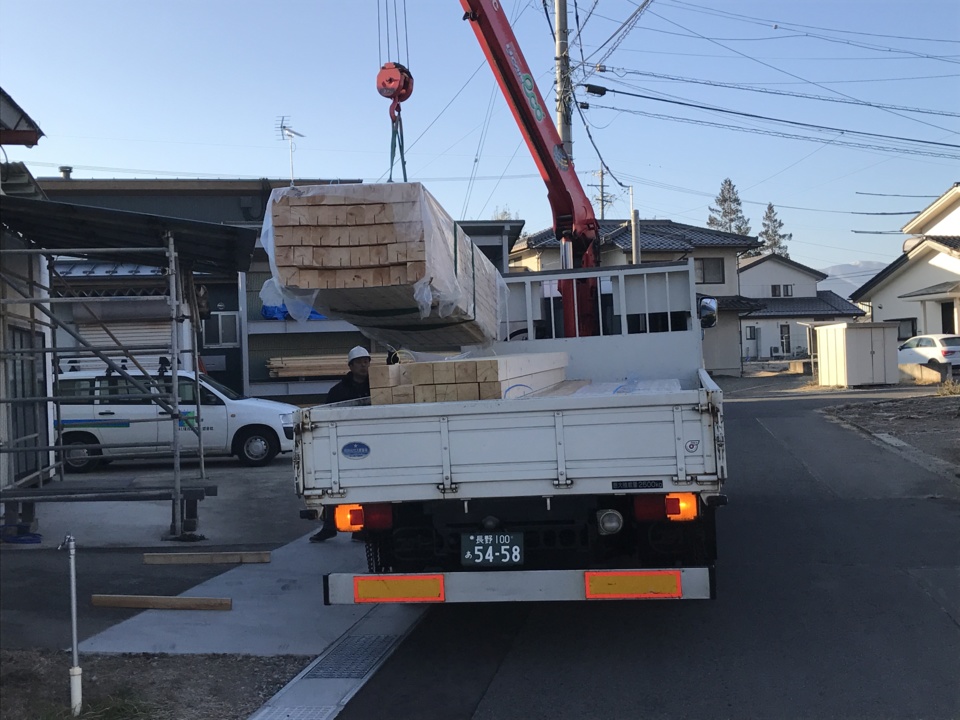

桧柱搬出
プレカット作業を行う為に、木曽桧の柱を搬出しました。
- 9. 2019年01月20日
-
建物外部設備工事
基礎工事がほぼ出来上がり、外部設備配管工事を進めています。下水道の配管と平行しながら給水配管も行っていきます。
- 10. 2019年02月04日
-

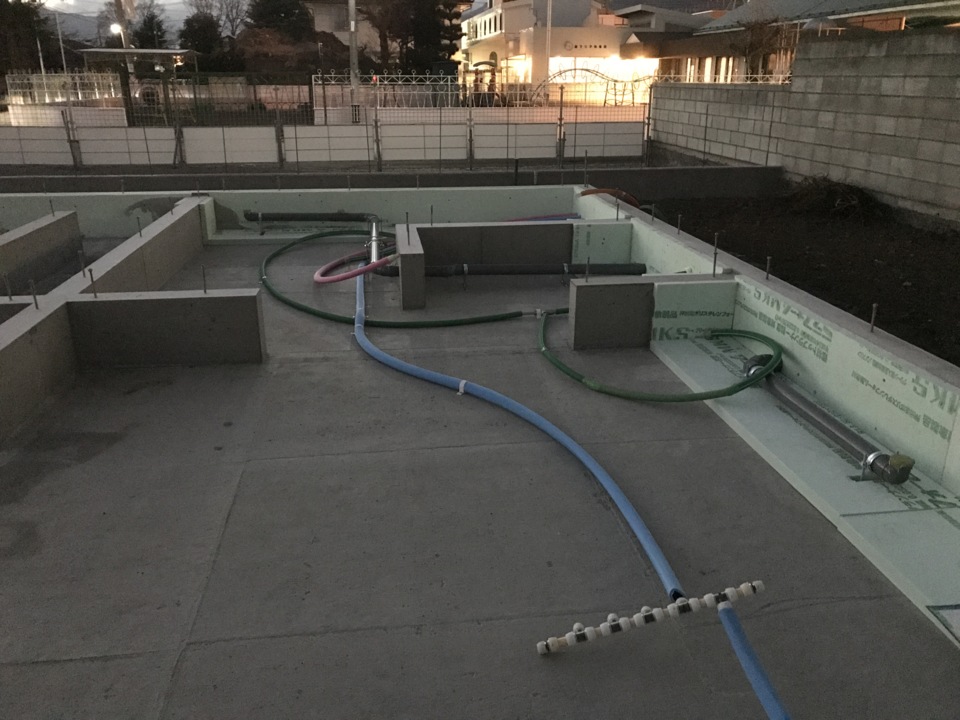

床下設備配管
床下部分の設備配管工事が始まりました、合わせて都市ガス・温水ル-ムヒ-タ-の配管もおこなっていきます。
- 11. 2019年02月07日
-

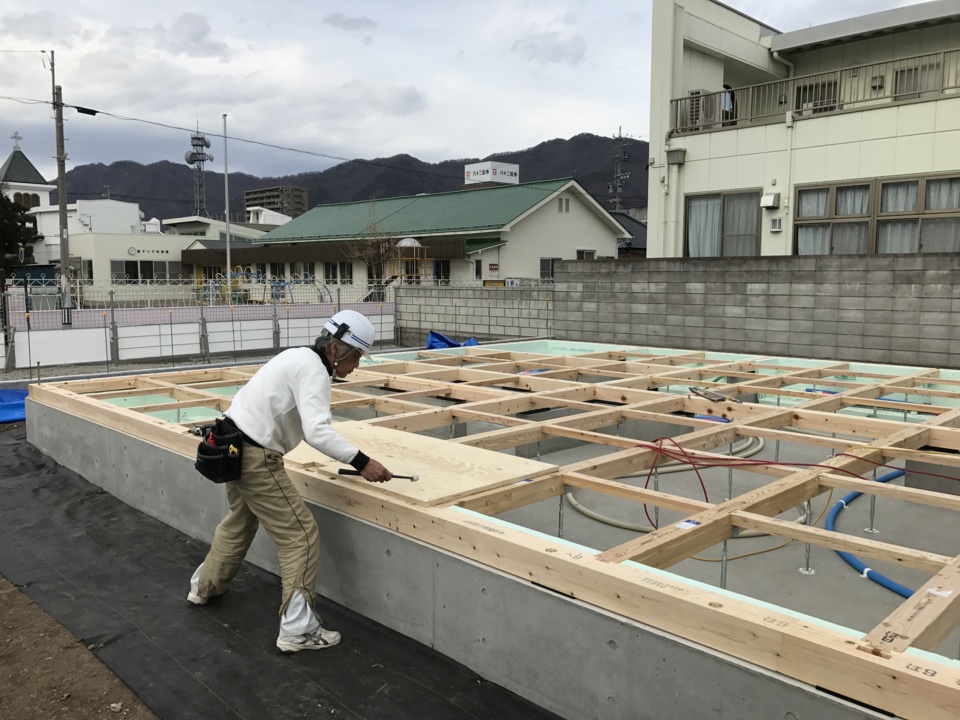

土台敷き
本日土台敷きを行いました。
木曽桧を使用した土台を先日出しておいた墨に合わせて正確に基礎に固定をしていきます。
土台を伏せた後構造用合板を、その上に張っていきます。
- 12. 2019年02月08日
-
先行足場組立て
明日の建方に備えて本日先行足場の組立を行いました。
- 13. 2019年02月09日
-

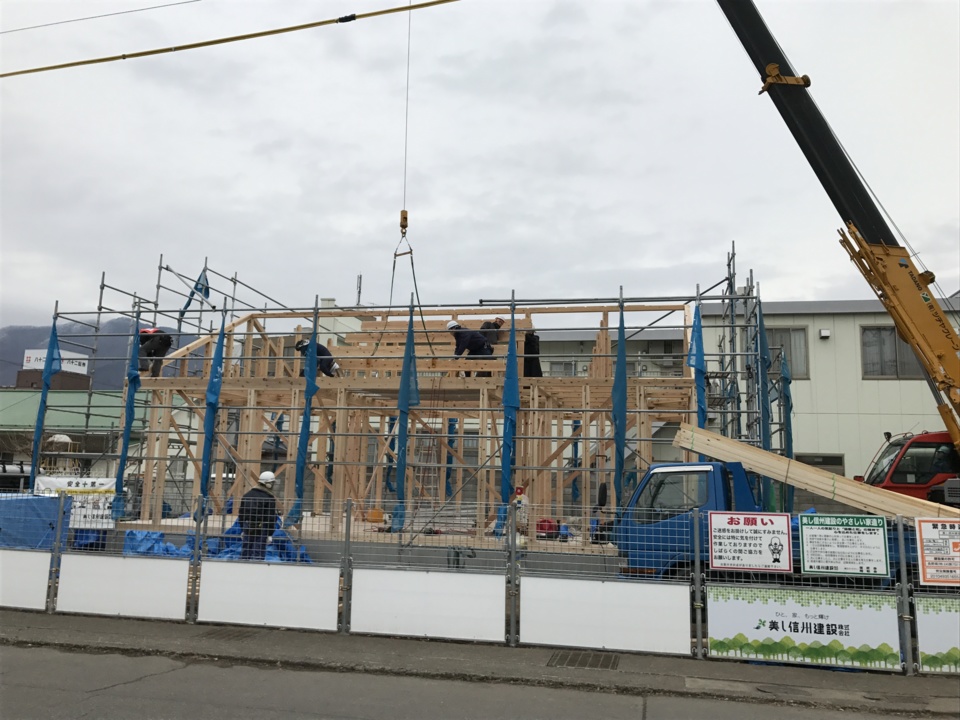

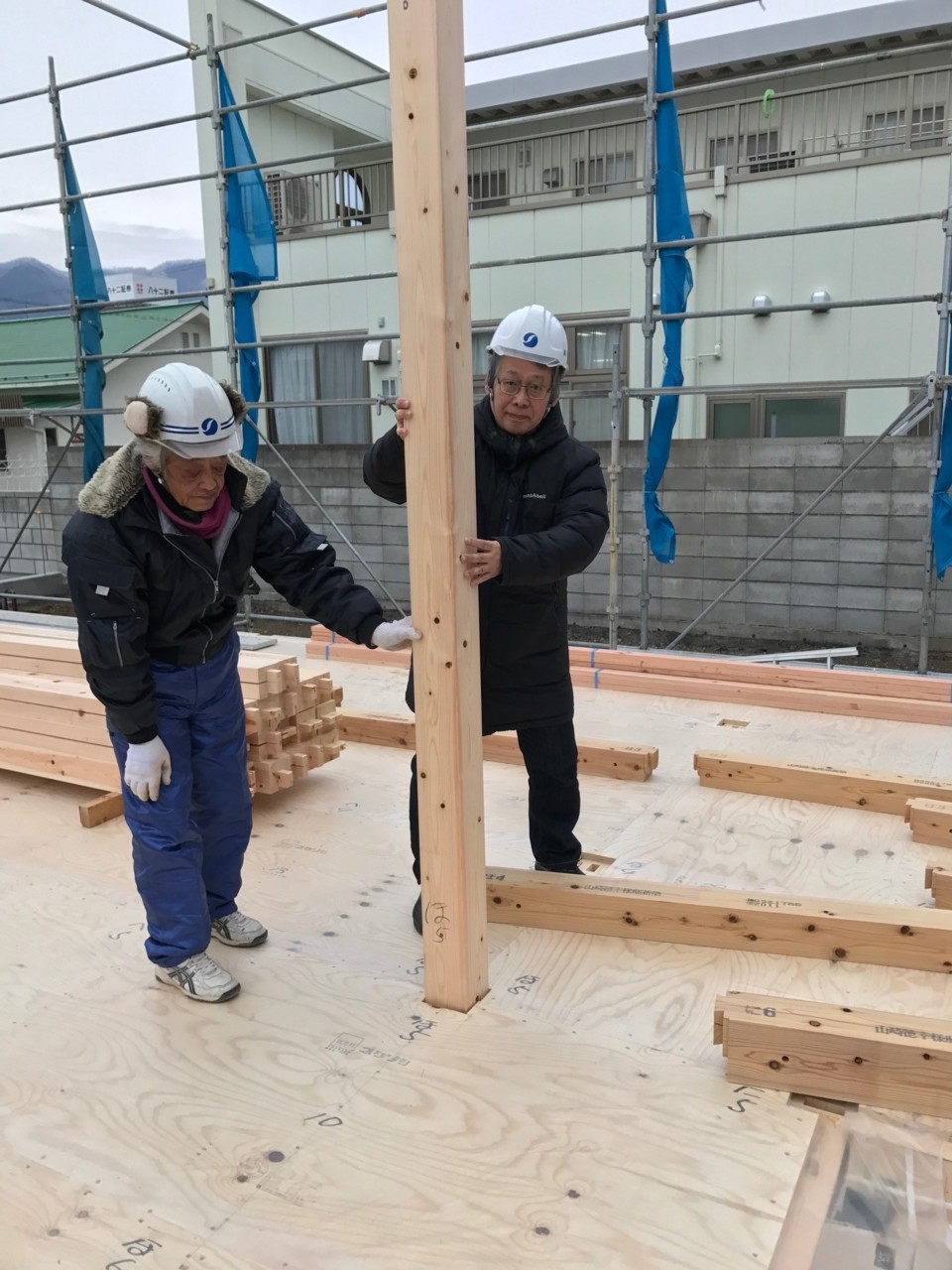

祝上棟!
いよいよ建方になりました、記念に柱を建ていただきます。
- 14. 2019年02月09日
-
祝上棟!-2
建方を進めています、順調に進み夕方には野地も出来上がり無事に上棟式を迎えました。
本日はおめでとうございます!
- 15. 2019年02月15日
-

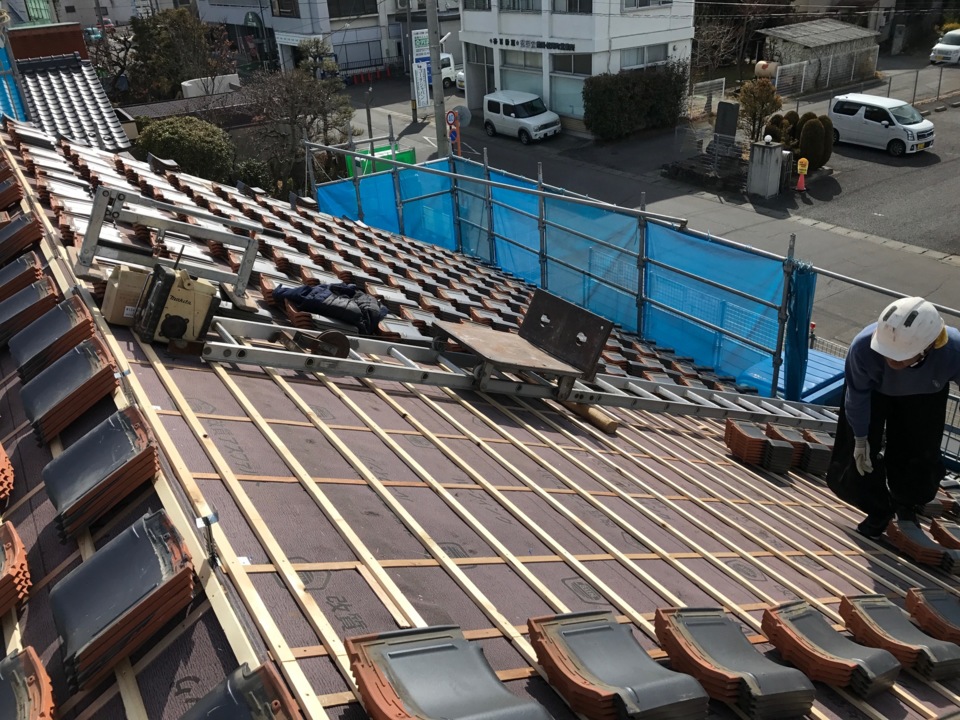

瓦工事
屋根の瓦荷上げが行われています、荷上げが完了すると瓦の平葺きが始まります。
- 16. 2019年02月27日
-
耐震金物取付

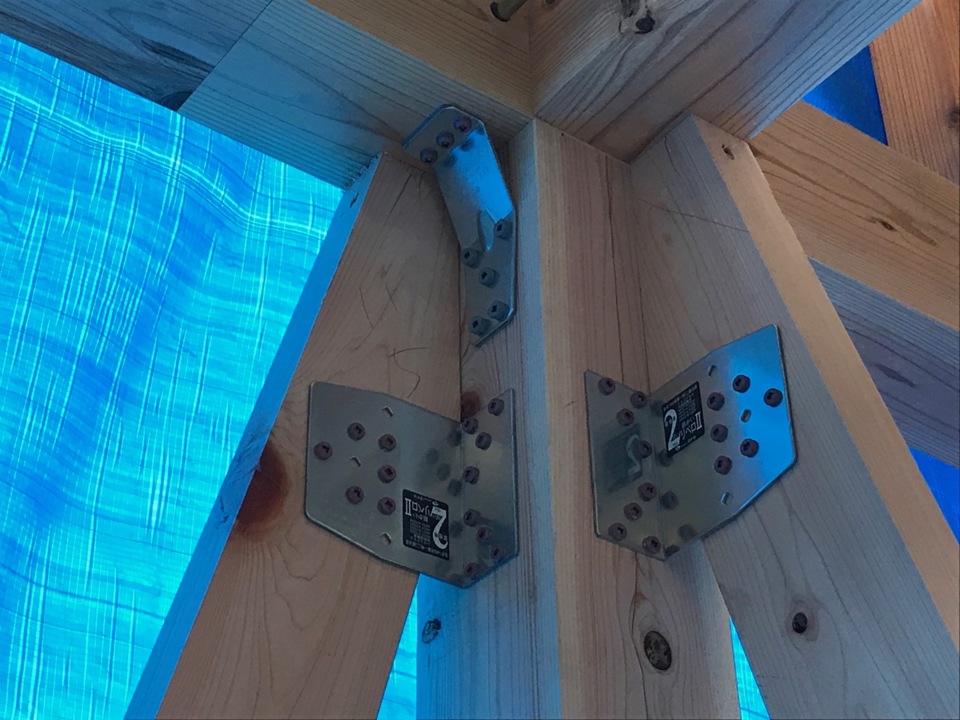

筋交い部分と柱の上端下端部分の耐震金物の設置が完了しています。
- 17. 2019年03月01日
-

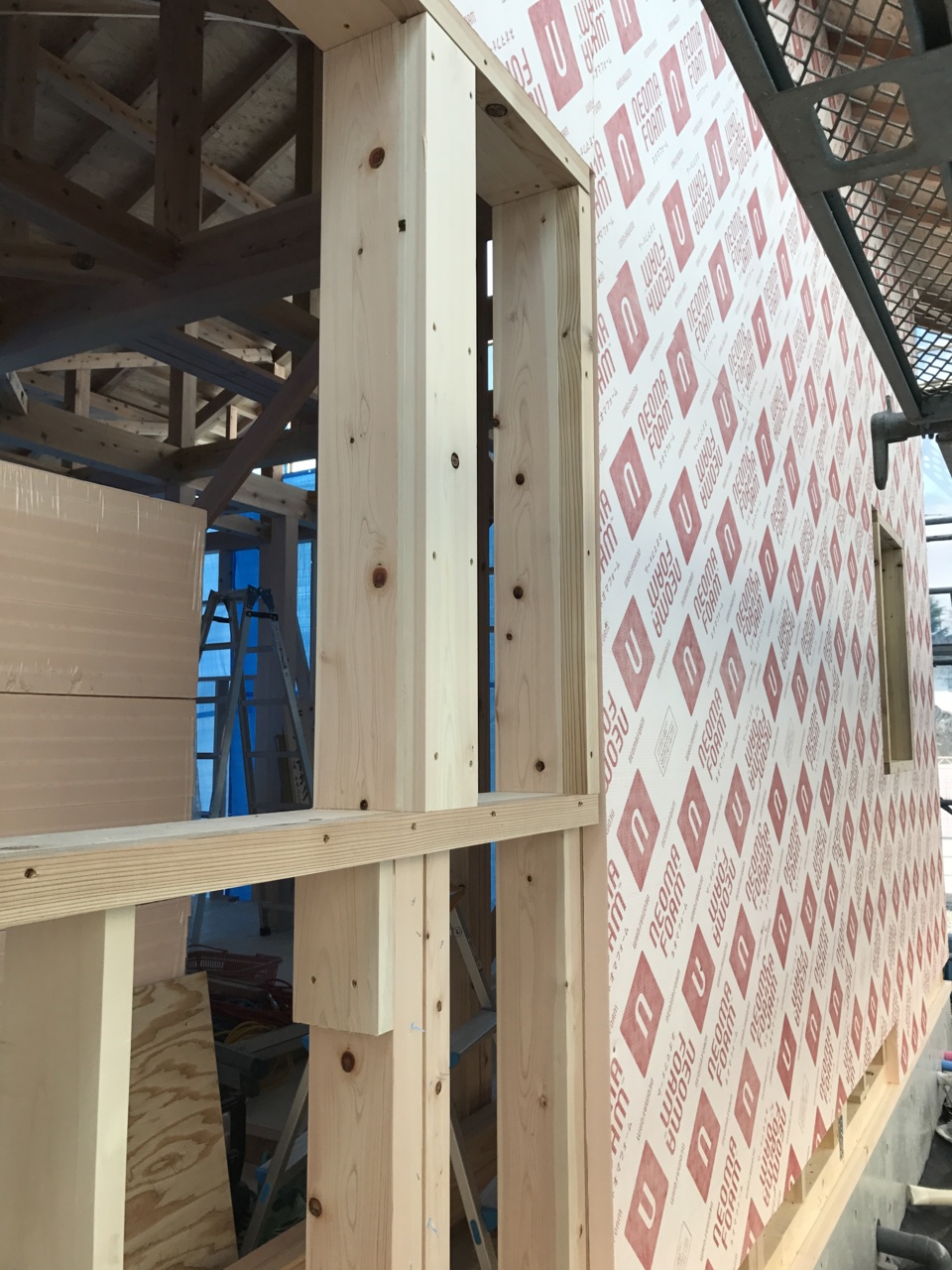

外壁断熱材

壁の面ごとに断熱材(ネオマフォーム)張りが始まっています。平行して鋼製建具の取り付けも行っていきます。
- 18. 2019年03月05日
-

断熱工事進行中
外壁の断熱工事とサッシの取付が平行して進められています。
南側掃き出しの大きな開口サッシも取り付けられます。
- 19. 2019年03月07日
-
玄関ドア取付完了!
最後に残っていた玄関引戸の取付が完了しました。
現場もしっかりと戸締まりが出来る様になりました。
- 20. 2019年03月11日
-

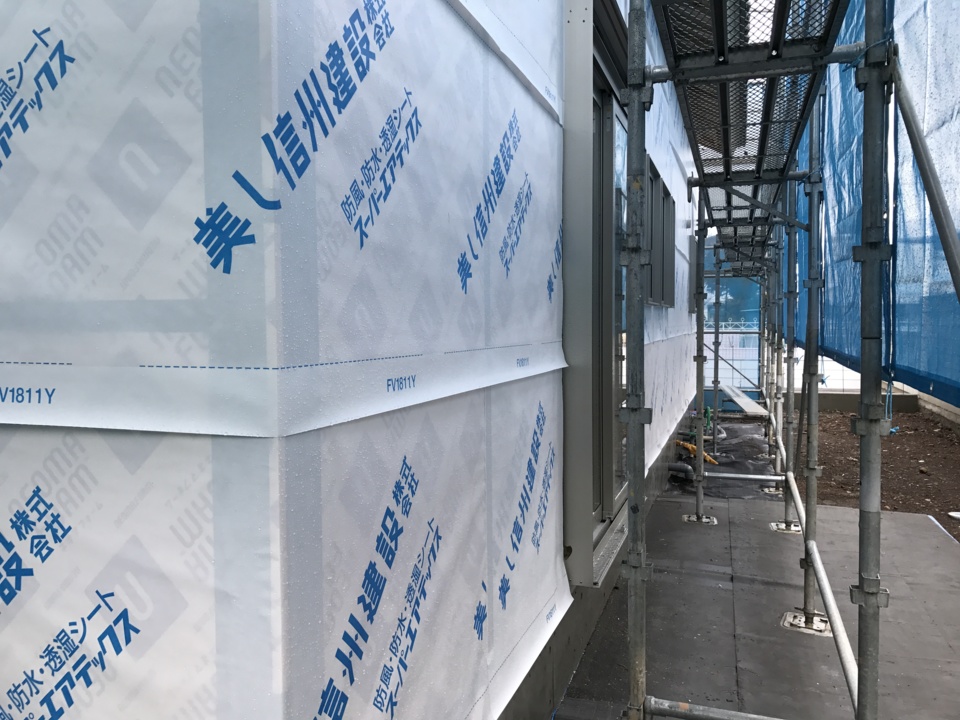

透湿防水シート
外壁の断熱材が張り上がり、透湿防水シートが張れてきました。
- 21. 2019年03月15日
-

UB組立て
UBが現場に搬入されて組立が始まりました。
- 22. 2019年03月22日
-
UB組立て完了
先週から始めましたUBの組立工事が完了しました、時間はかかりましたが丁寧に組み上げました。
- 23. 2019年03月28日
-

軒天工事中
軒裏の下地が出来て仕上げ材を張る工事が始まっています。防火地域に該当する為いつもと違う軒天材を使用しています、重量と硬いの二重苦に宮入さんも手こずりながらの作業です。
- 24. 2019年04月06日
-
通気胴縁
軒天工事が完了し、外壁の通気胴縁の下地が出来上がりました。
- 25. 2019年04月09日
-

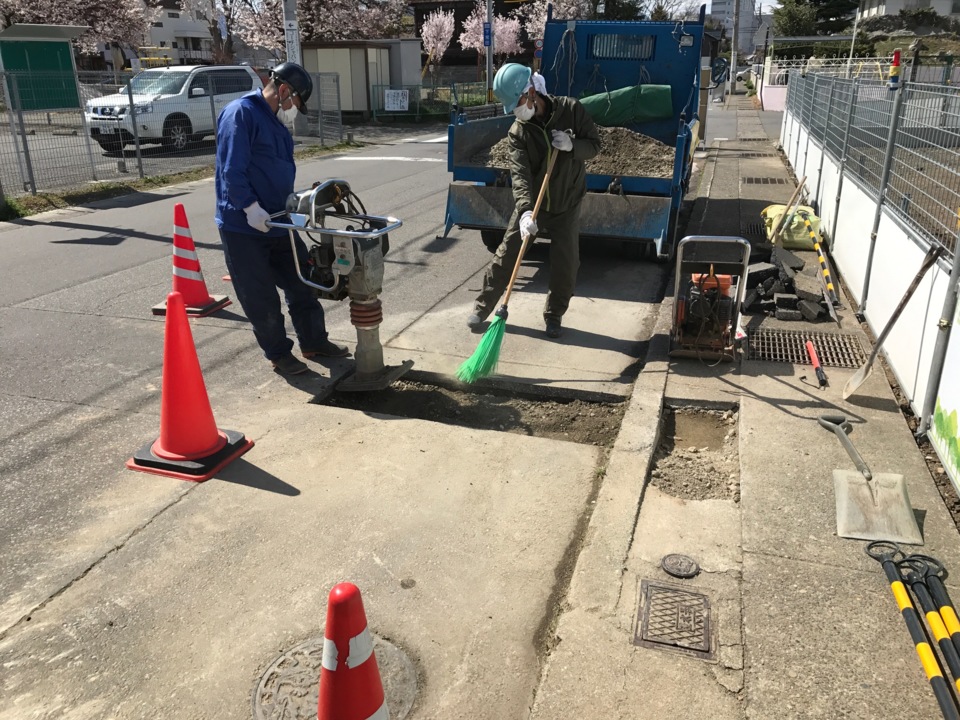

水道メーター移設
公道(歩道)部分に有った水道メーターを、敷地内に移設す工事を行いました。
車の通行の支障にならぬ様に注意をしながらの工事です。
- 26. 2019年04月10日
-

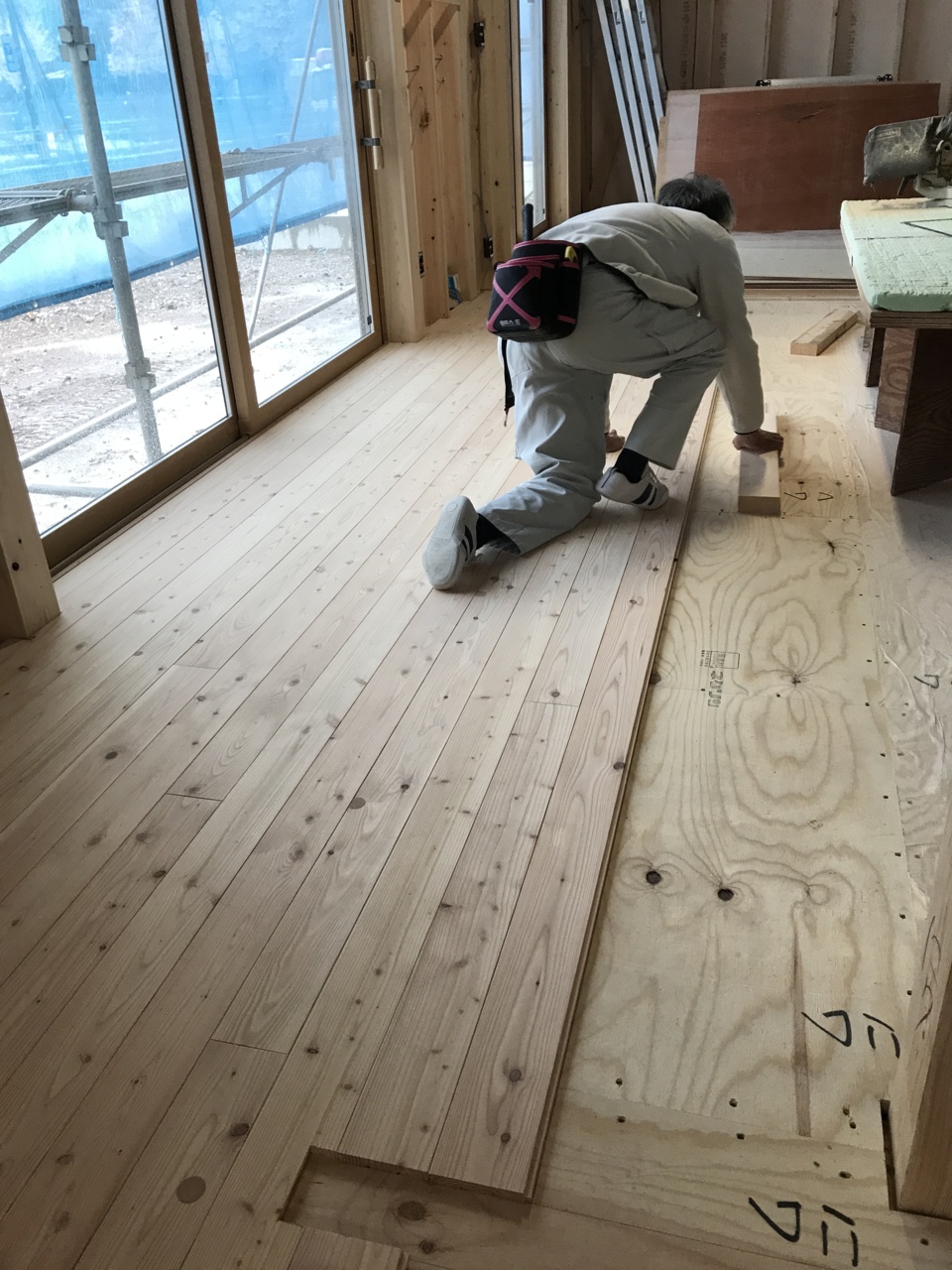

フローリング張り
長野県産材を使用した唐松のフローリング張りが始まりました。
- 27. 2019年04月17日
-

外壁サイディング工事
南面と玄関部分のサイディング張りの工事です、サイディングを仕上げてサッシ廻り等のコーキングを行っていきます。
- 28. 2019年04月19日
-

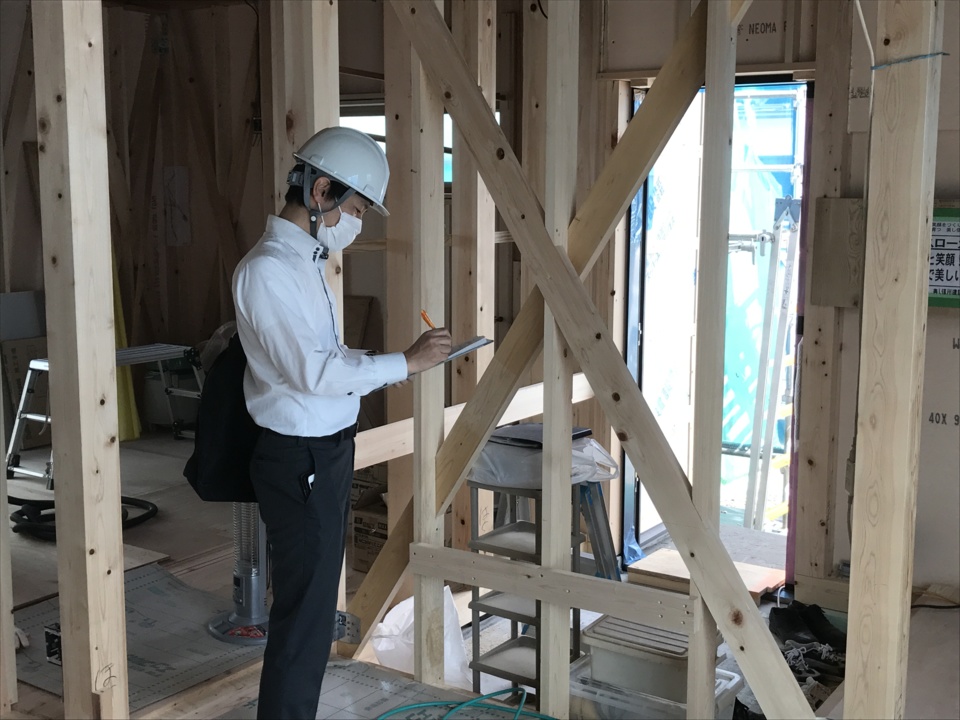

第二回目検査
第三者機関による10年保証の検査を受けました、筋交い・使用金物・外部の防水処理など細かな部分までのチェックを受け合格を頂きました。
- 29. 2019年04月23日
-

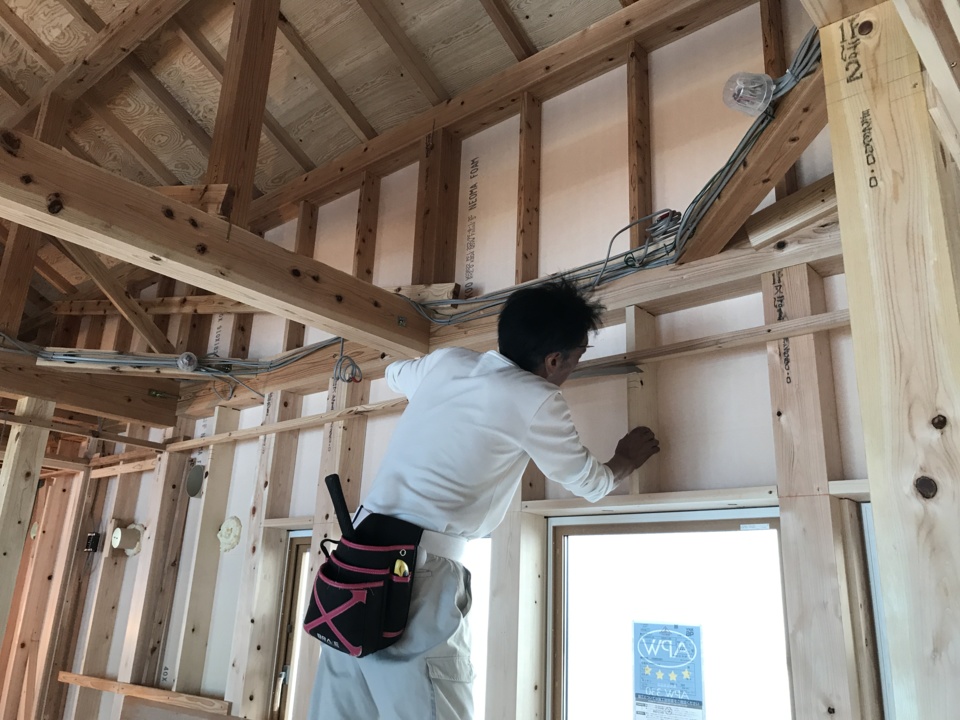

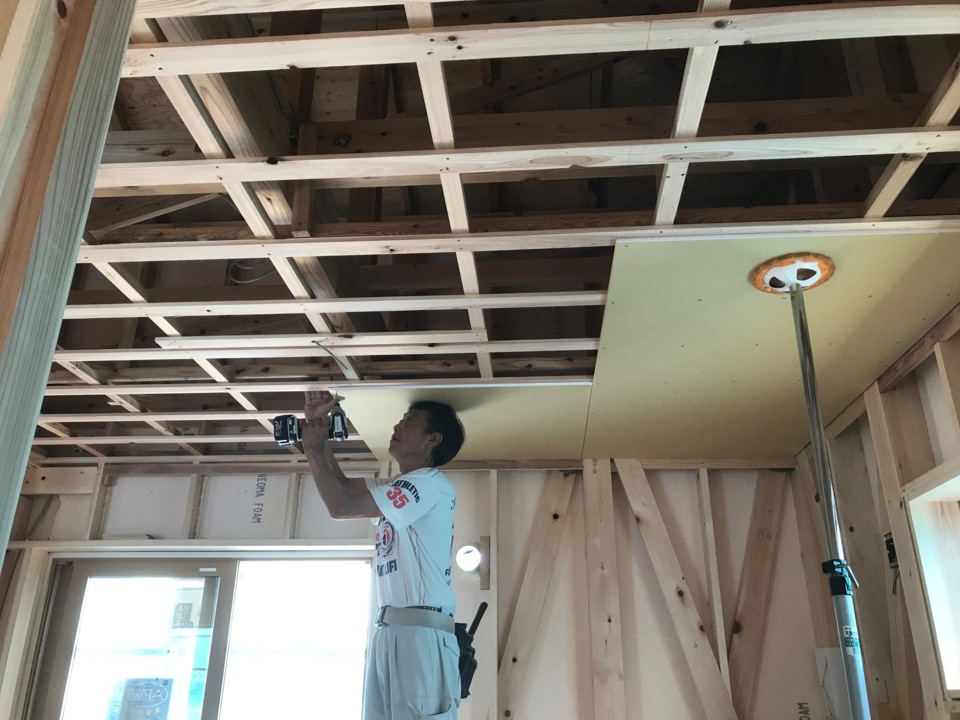

天井下地組み
小さなスペース(洗面・トイレ)から始めた天井の下地組みが進んでいます。いよいよ部屋周りの広い空間部分のなってきました、下地が出来上がるとプラスターボードを張っていきます。
- 30. 2019年04月25日
-
天井ボード張り
天井下地が出来上がり石膏ボード張りが始まりました。
ボードが張れてくると部屋の感じが出来てきます。
- 31. 2019年05月07日
-

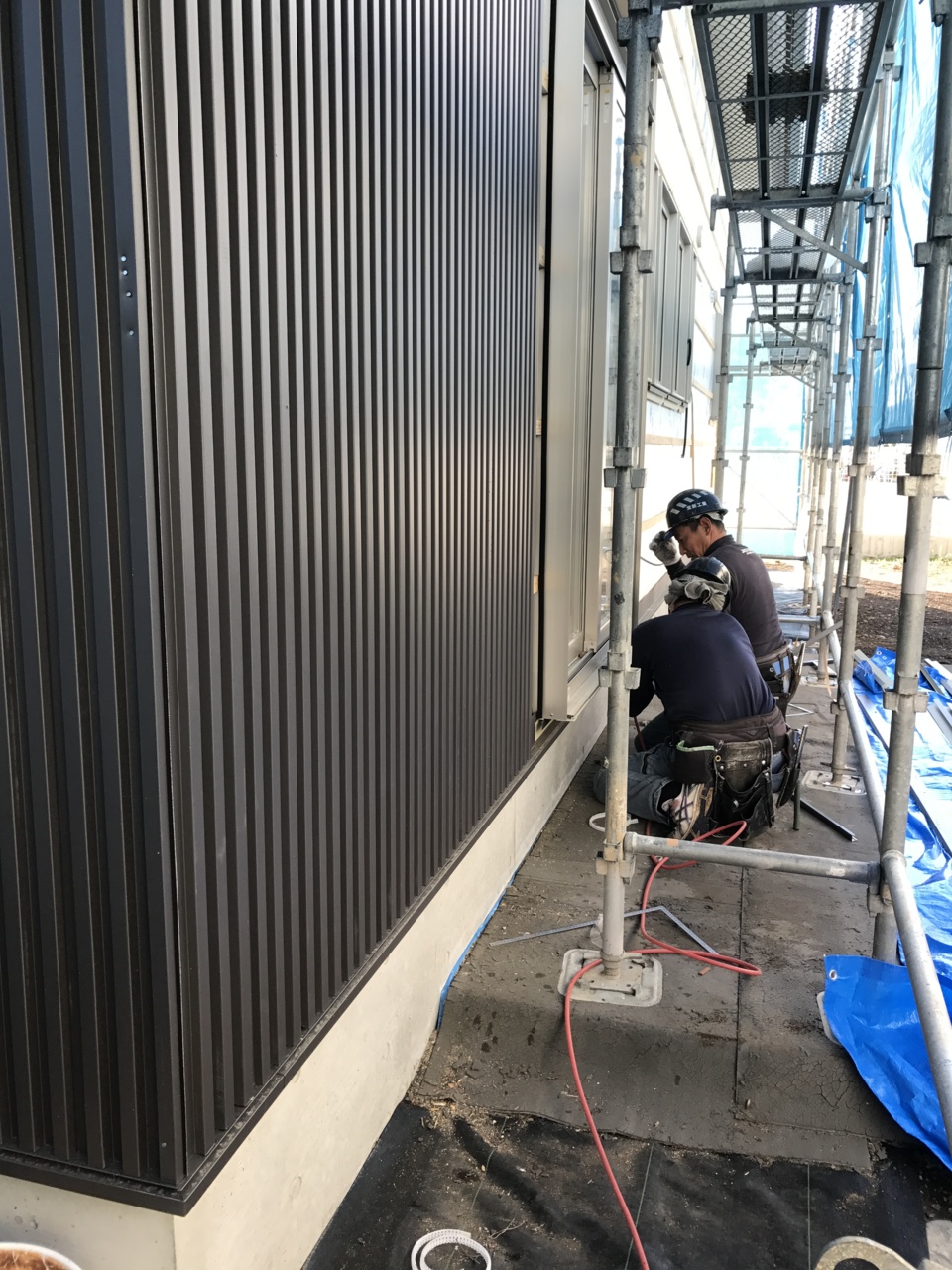

外壁スパンドレル張り
サッシ廻りの役物を取り付けながら、スパンドレル張りが始まりました。
- 32. 2019年05月14日
-
外装工事
外壁スパンドレル・樋工事が完了しました。
- 33. 2019年05月16日
-

収納キリ合板
押入・収納部分の壁材(キリ合板)が仕上がってきています。
ここに枕棚とステンパイプが取り付きます。
- 34. 2019年05月20日
-
塗装の下地処理
南面の吹付の下地処理を行っています。ジョイント部分にメッシュテープを張り、その上から専用パテにて処理を行います。
- 35. 2019年05月22日
-

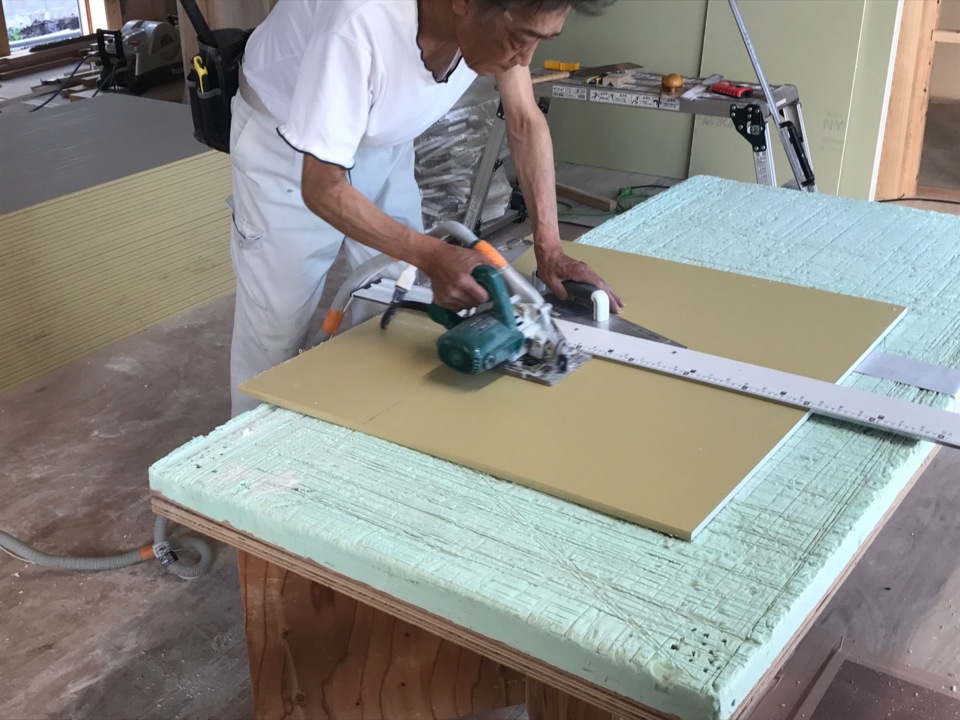

ボード張り進行中
狭いスペース部分より石膏ボード張りが進んでいます。
平行して外部も吹付の下塗り工事です。
- 36. 2019年05月25日
-

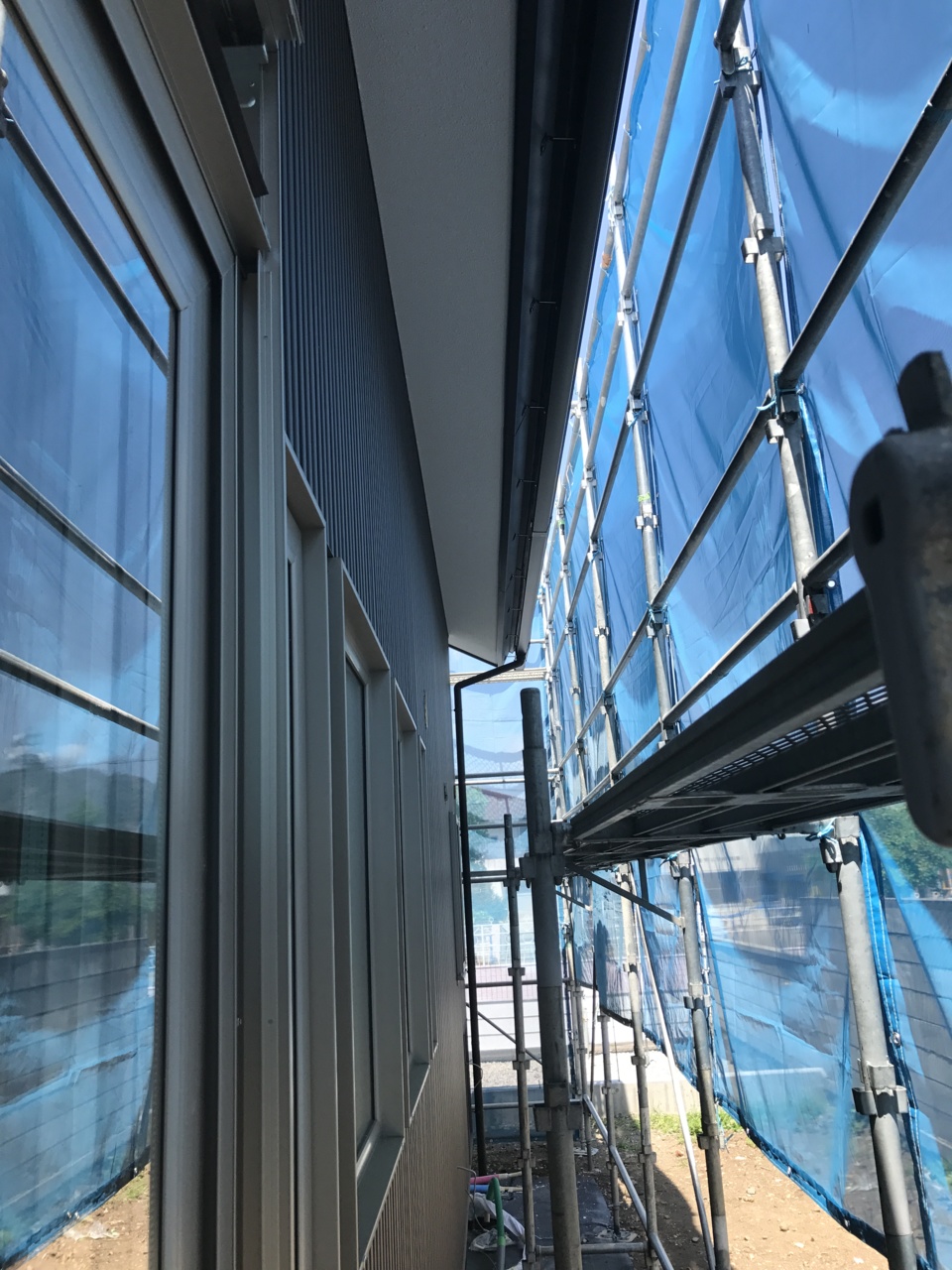

足場解体足場完了
本日外部の足場の解体を行いました、塗装の面とガルバリュームの面のコントラストがある、重厚感のある建物になりました。
- 37. 2019年05月31日
-
外部設備仕上げ工事
足場が外れて外廻りの設備工事を進めています。給湯器を取り付けて給水・給湯の配管を接続していきます、設備の配管後、都市ガスの接続も行っていきます。
- 38. 2019年06月03日
-

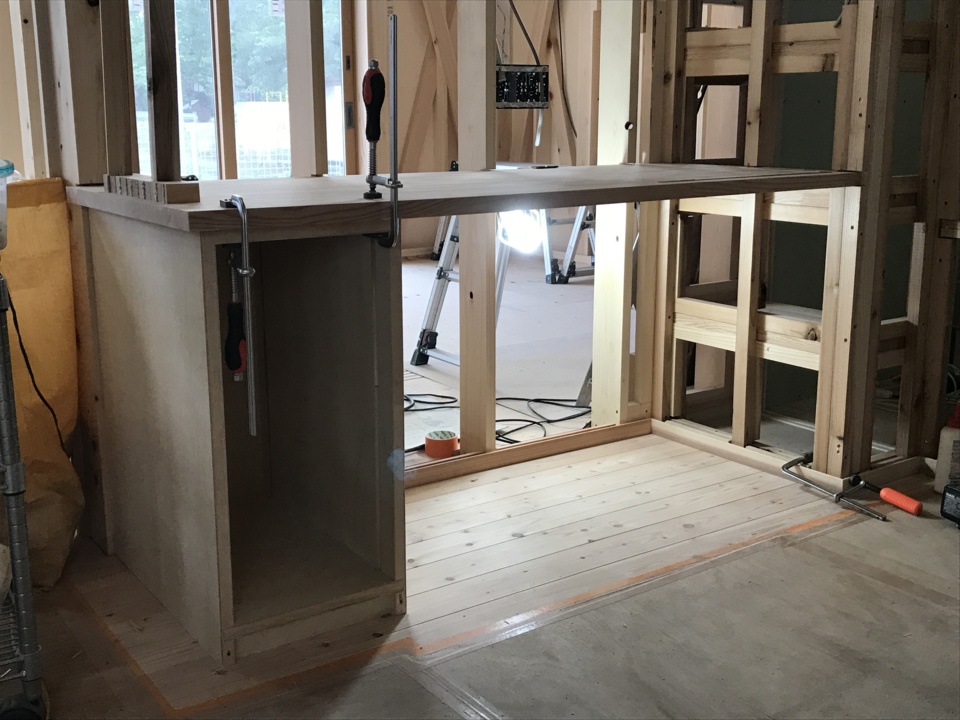

造作家具製作
造作家具の製作を木工事と平行して進めています。
- 39. 2019年06月08日
-

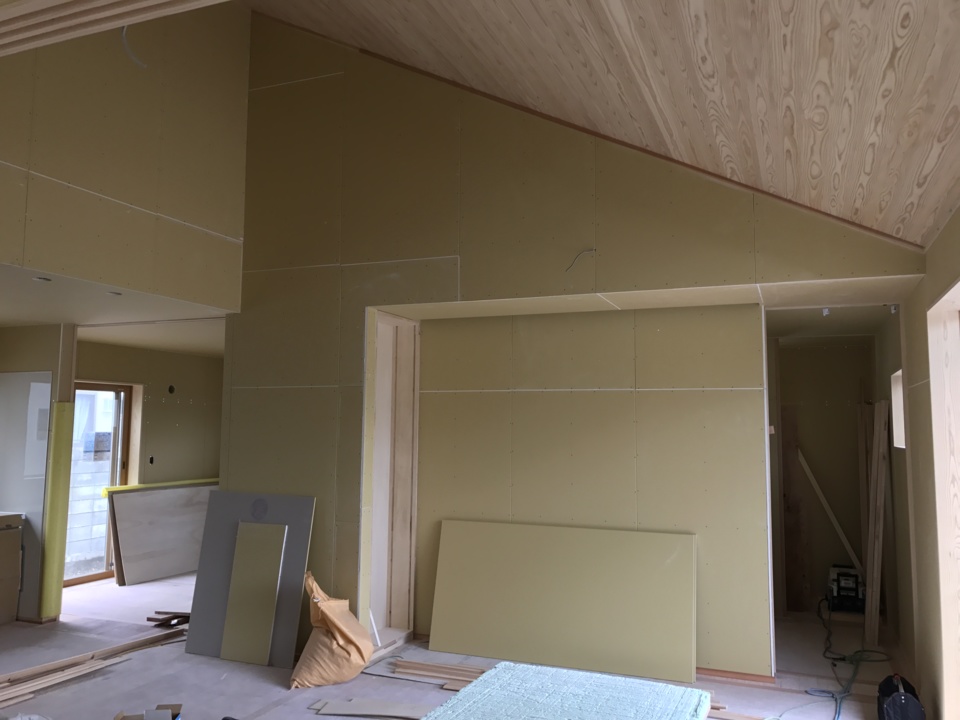

造作工事終盤に!
リビングの壁ボードが張り上がってきました。
- 40. 2019年06月10日
-

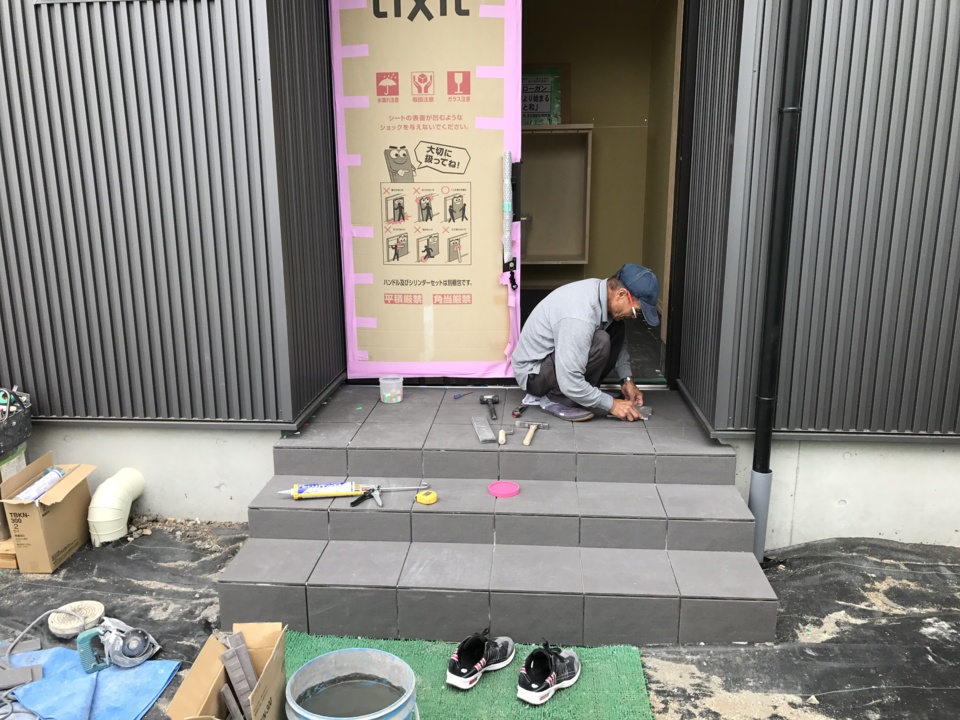

タイル工事
先週より始まった玄関のタイル工事が形になってきました。細かな部分の役物を造り、最後に目地を詰めていきます。
- 41. 2019年06月13日
-
木工事完了
大工工事が完了し内部の片付けを行っています、掃除の完了した洗面廻りからパントリー部分です。
- 42. 2019年06月18日
-
器具付け

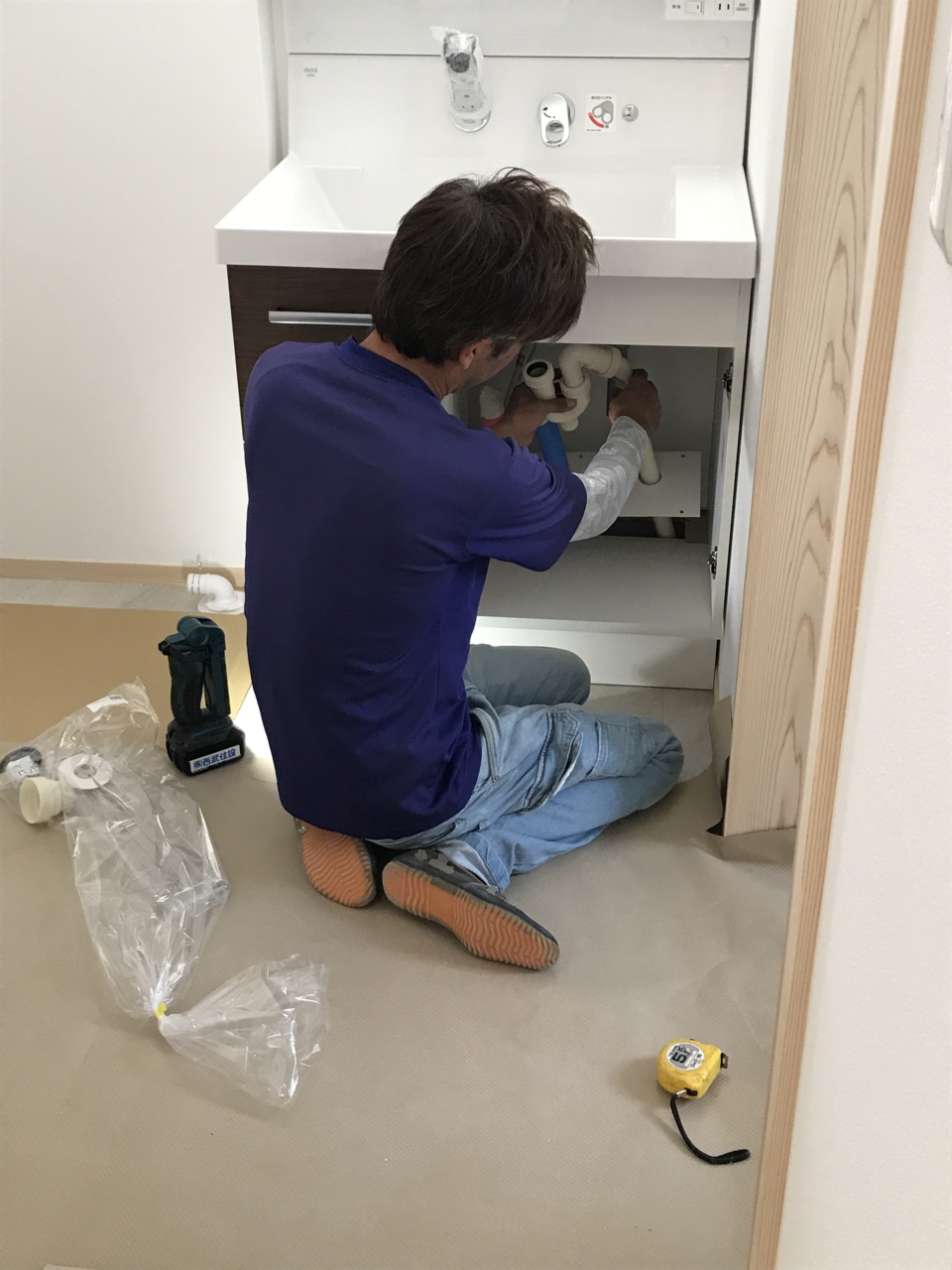

内装(クロス)工事が完了し、住設機器の据付・配管接続が始まりました。
- 43. 2019年06月21日
-

外構工事
外構工事のブロック積みを進めています。
ブロックの割付の関係で、全面道路面を積んでから西側面へと進んでいきます。
- 44. 2019年06月24日
-
木製建具工事
木製建具の切込を行いました。建具が入ると部屋の感じが変わります。
- 45. 2019年06月28日
-
クリーニング完了

内部の工事が完了しクリーニングを行いました。
- 46. 2019年06月29日
-
床塗装

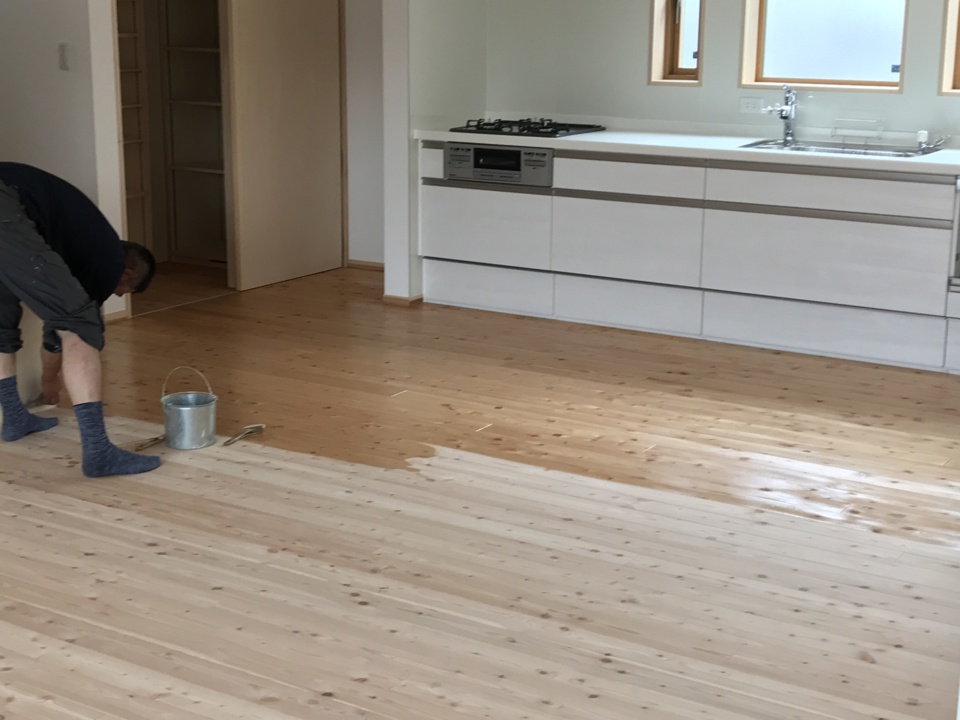

自然塗料を用いて床塗装工事です。
- 47. 2019年07月01日
-

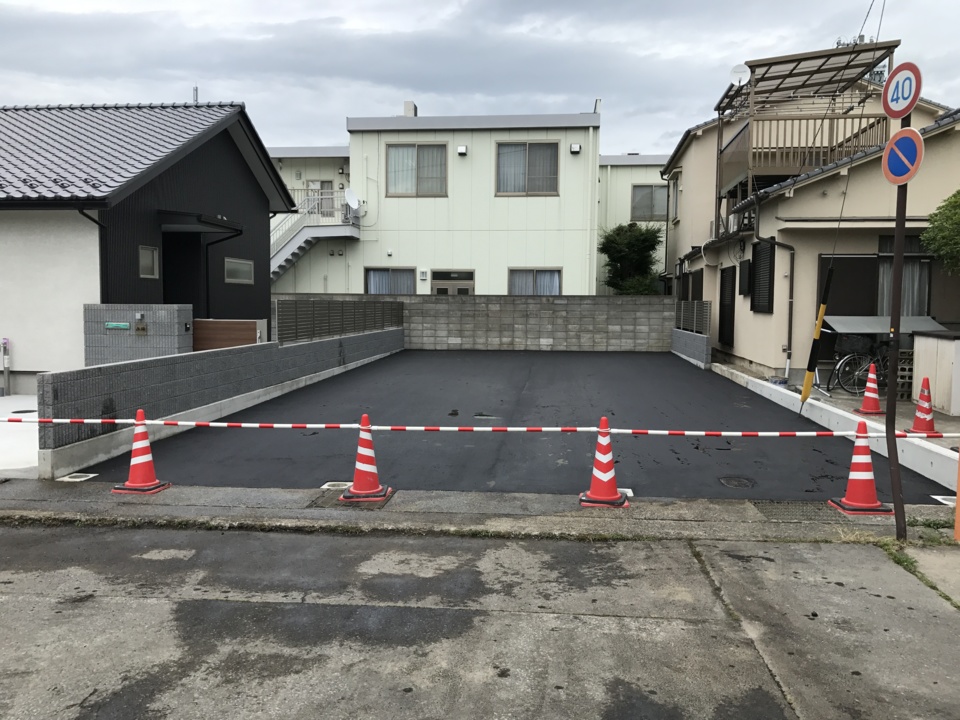

外構工事
外構工事の駐車場部分の舗装が完了しました。
- 48. 2019年07月17日
-
完成検査
本日完成検査を行いました、社長・営業・設計・工事と4者の目で見ての検査です。
- 49. 2019年08月05日
-

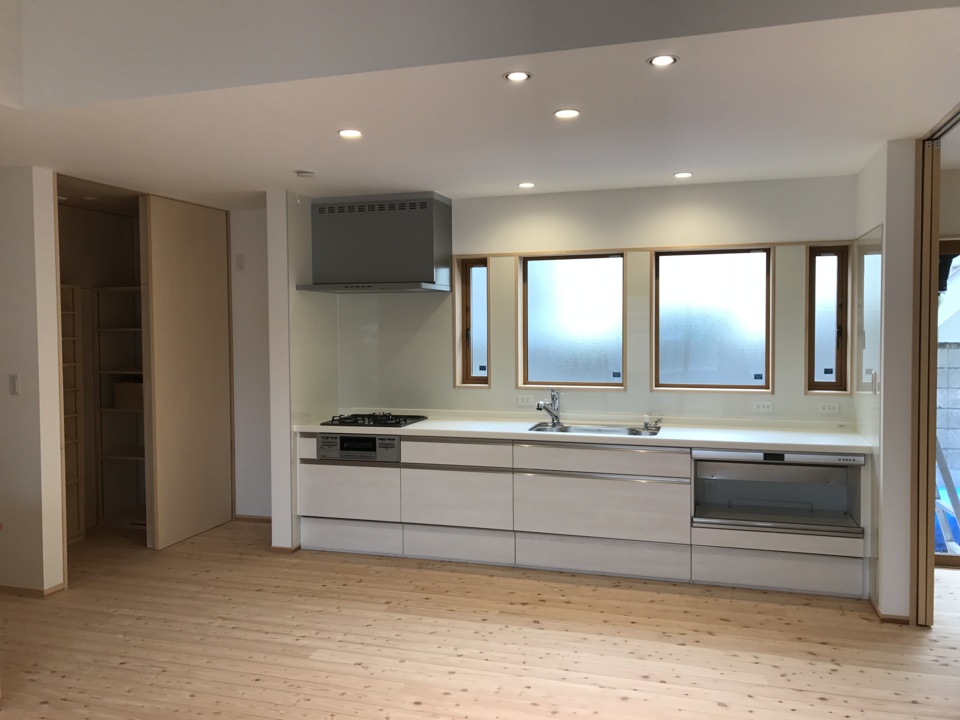

建物内部
広々としたLDKの北側に、家電収納を一体としたシステムキッチンが設置された使いやすい水廻りになりました。
- 50. 2019年08月05日
-

外観
建物の北側にプライベートのウッドデッキと、収納となる物置が設置され敷地内を上手に利用された建物になりました。
- 51. 2019年08月06日
-
お引渡し
外構もしっかりと手を入れていただいた建物が完成し、お引渡しを致しました。
県外とこの上田の地と離れていますが、新しく出来上がったこの建物の良さを少しずつ感じていただきたいと思います。
工事中は離れていることもあり、直接お会いする事が出来ませんでしたが、色々有難うございました。
