信州の木の窓とこだわり素材の家

御代田町 新築 Y様 延床面積 34.33坪 UA値 0.23W/㎡k

目的別にみる|新築

建築中レポート

1. 2022年09月08日
地祭り

地祭り

天候が心配された中でしたが、無事に地祭り・安全祈願祭を行いました。

2. 2022年09月26日

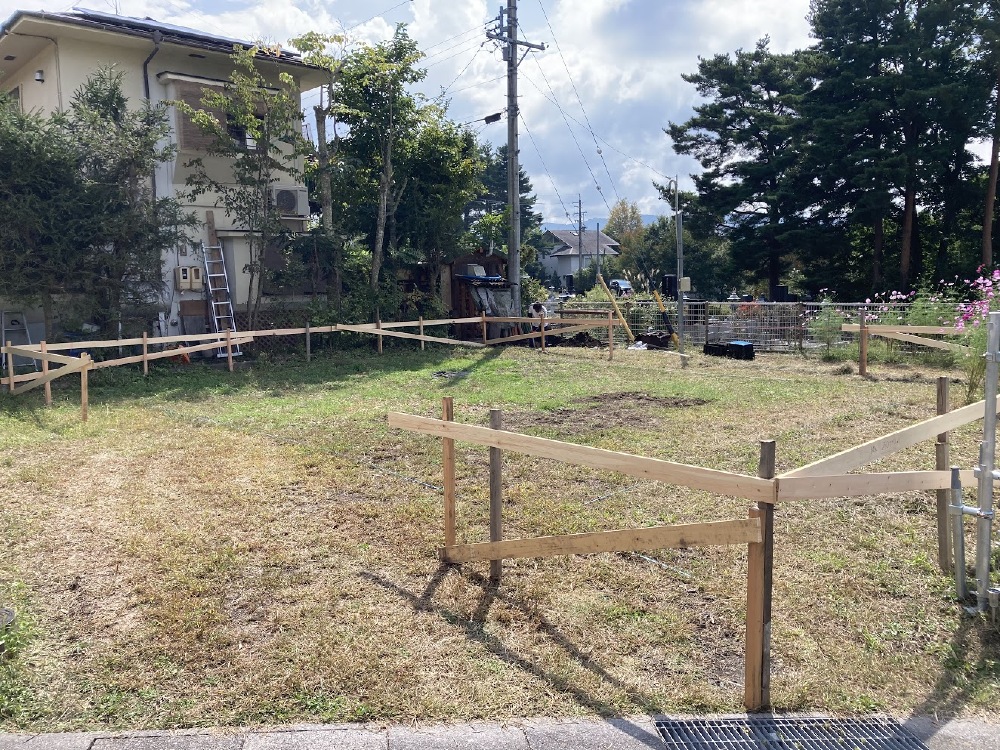

丁張

丁張

基礎工事を開始するにあたり、高さ・位置を出すので丁張を掛けました。

3. 2022年09月30日
基礎工事開始

基礎工事開始

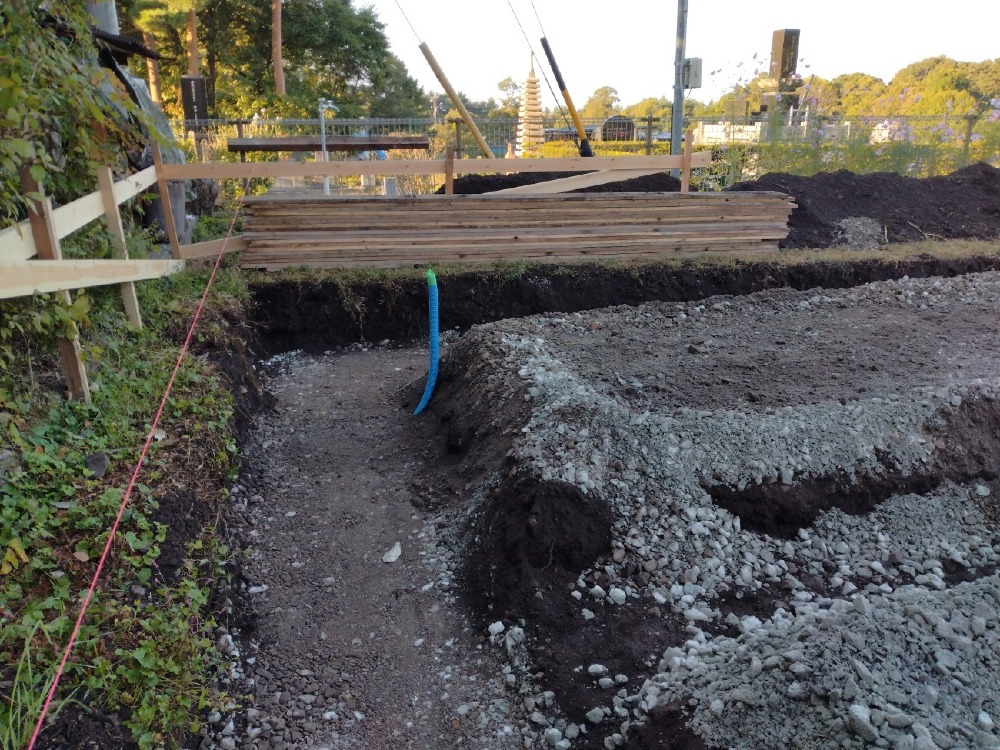

基礎工事が始まり給水のさや管の埋設が終わりました。
引き続き砕石事業を進め、ベースコンクリートを打設します。

4. 2022年10月01日

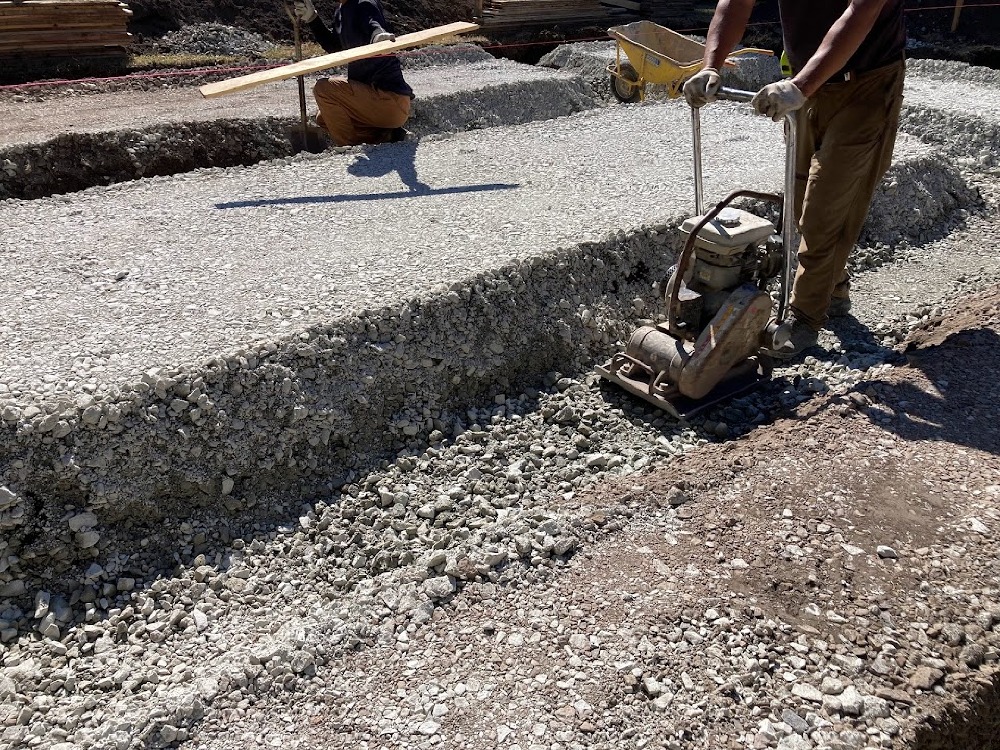

砕石転圧

砕石転圧

砕石工事がまとまってきました、地中梁部分の砕石不陸調整をしながら転圧をしていきます。

5. 2022年10月03日
外周部型枠

外周部型枠

外周部の型枠が立ち上がりました。鉄筋の組立作業に進みます。

6. 2022年10月04日

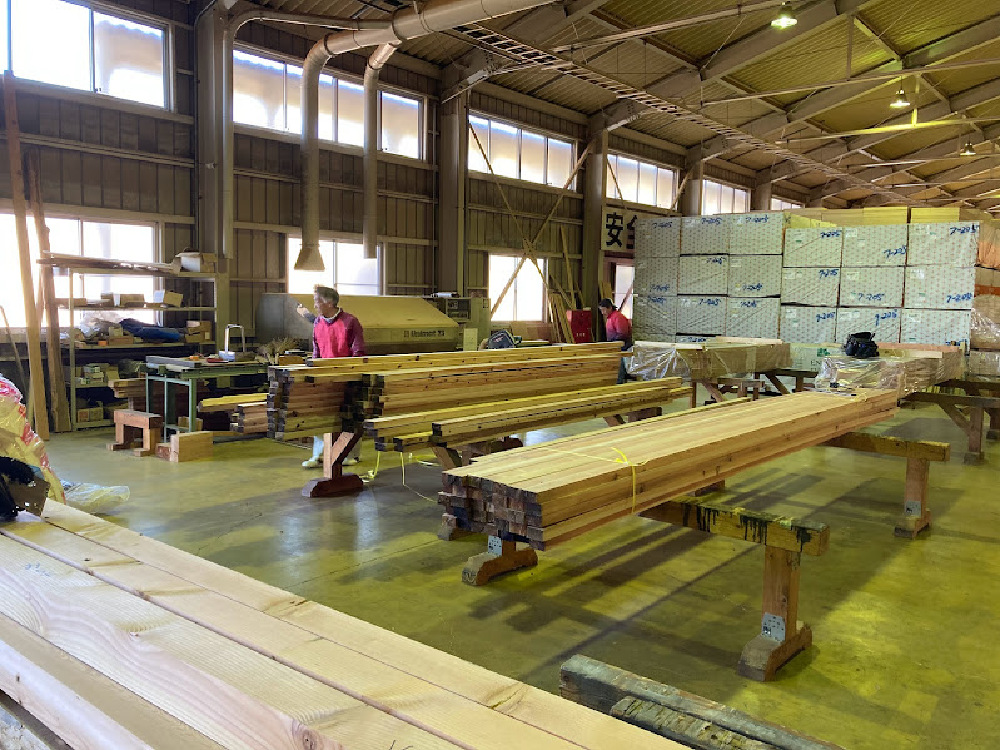

桧柱の搬出

桧柱の搬出

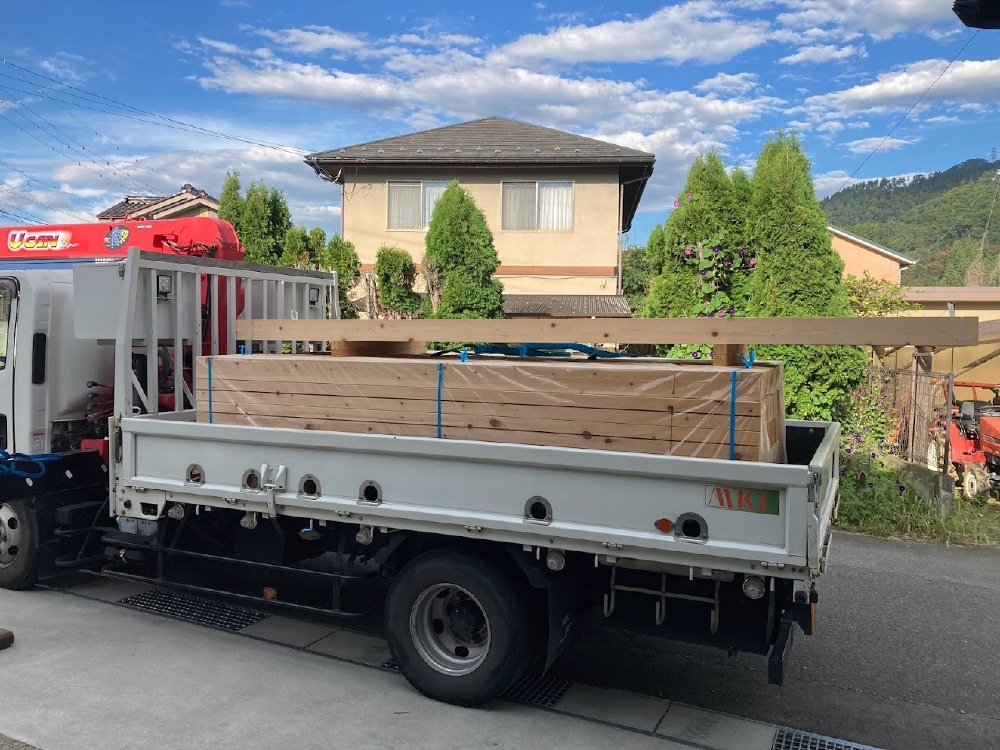

プレカットに向けて、弊社倉庫より県産材の木曽桧の柱を搬出しました。

7. 2022年10月06日
配筋検査

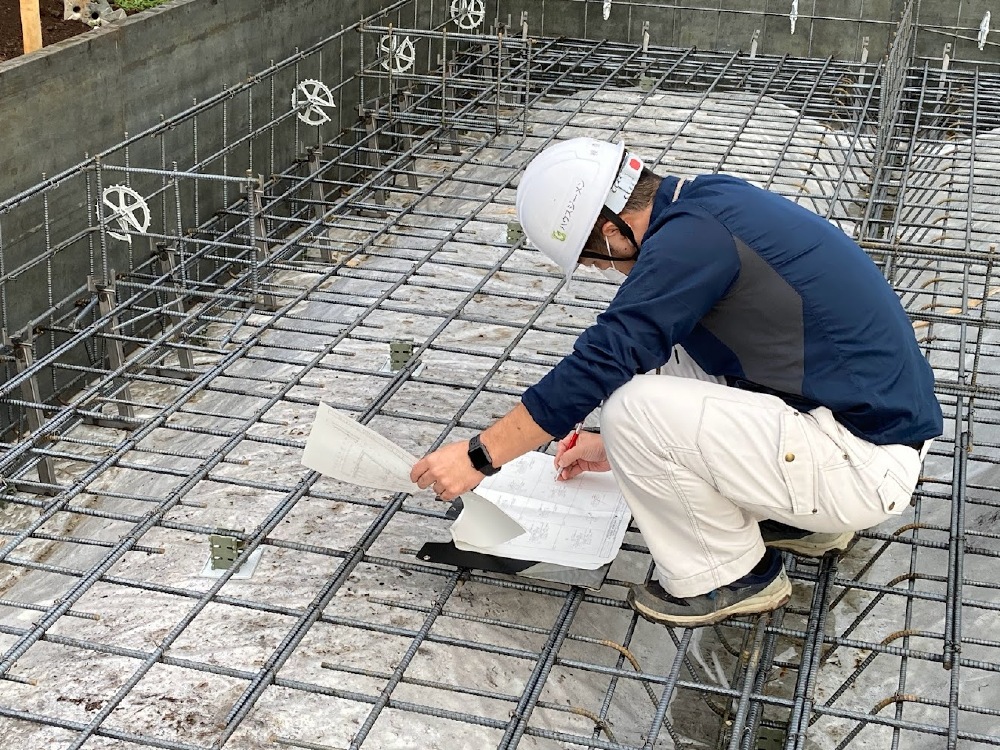

配筋検査

鉄筋の組立作業が完了し、第三者機関であるハウスGメンによる配筋検査を行いました。

8. 2022年10月11日
コンクリート打設

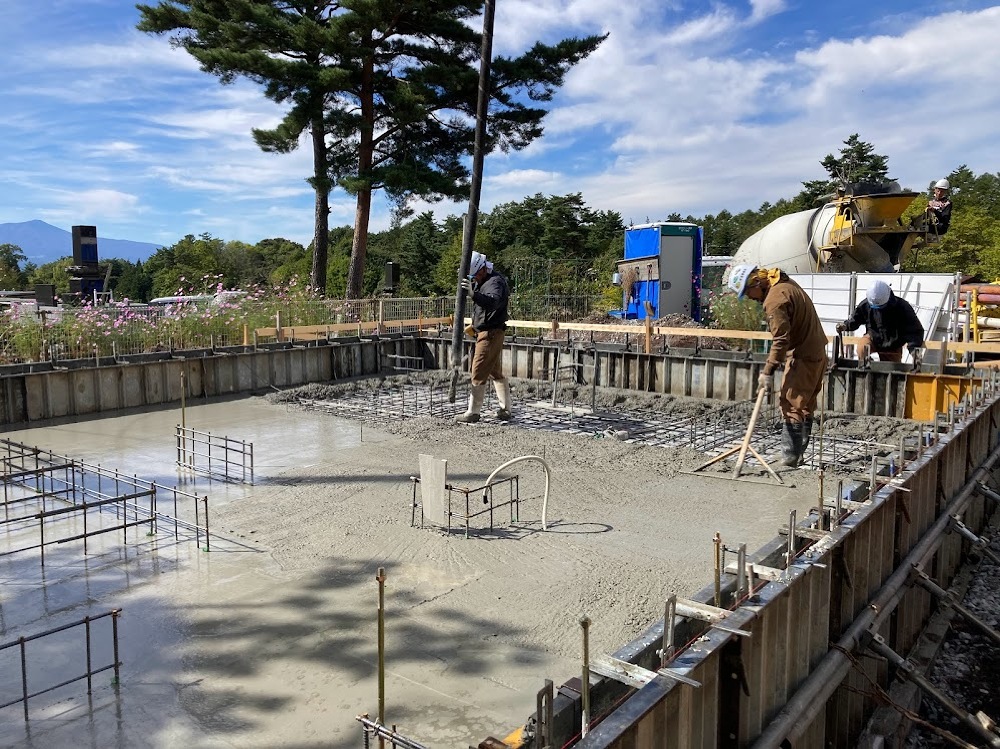

コンクリート打設

外周部と耐圧盤部分のコンクリート打設を行いました。

9. 2022年10月17日
型枠解体・埋戻し

型枠解体・埋戻し

外周部・内部の型枠が解体されて埋戻し作業も始まりました。

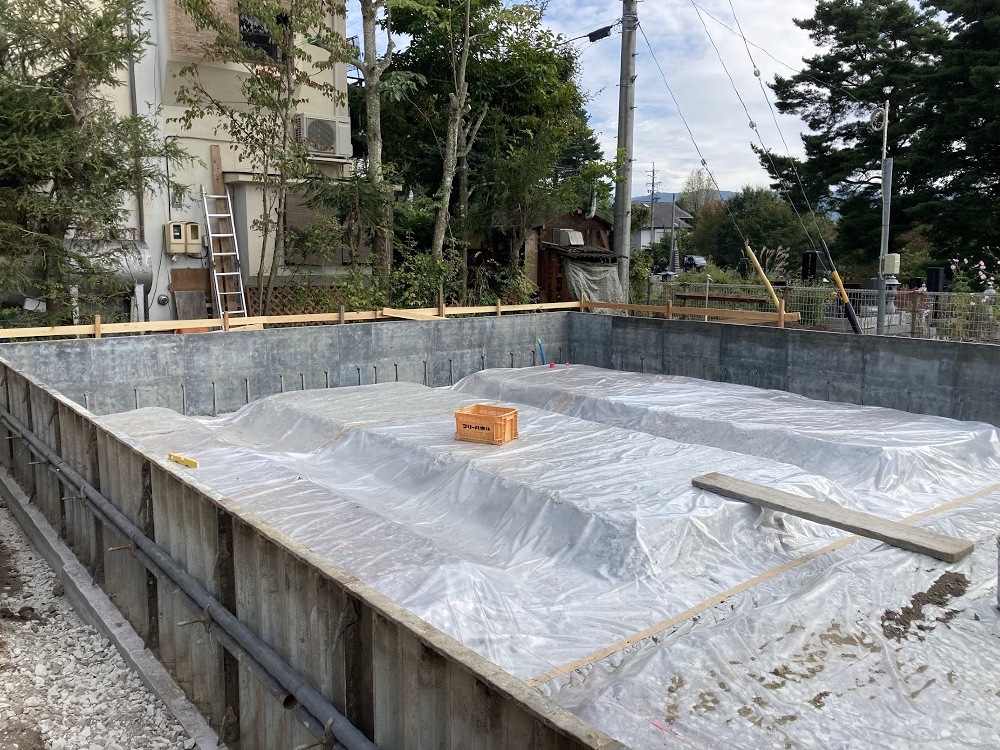

10. 2022年10月18日
犬走土間

犬走土間

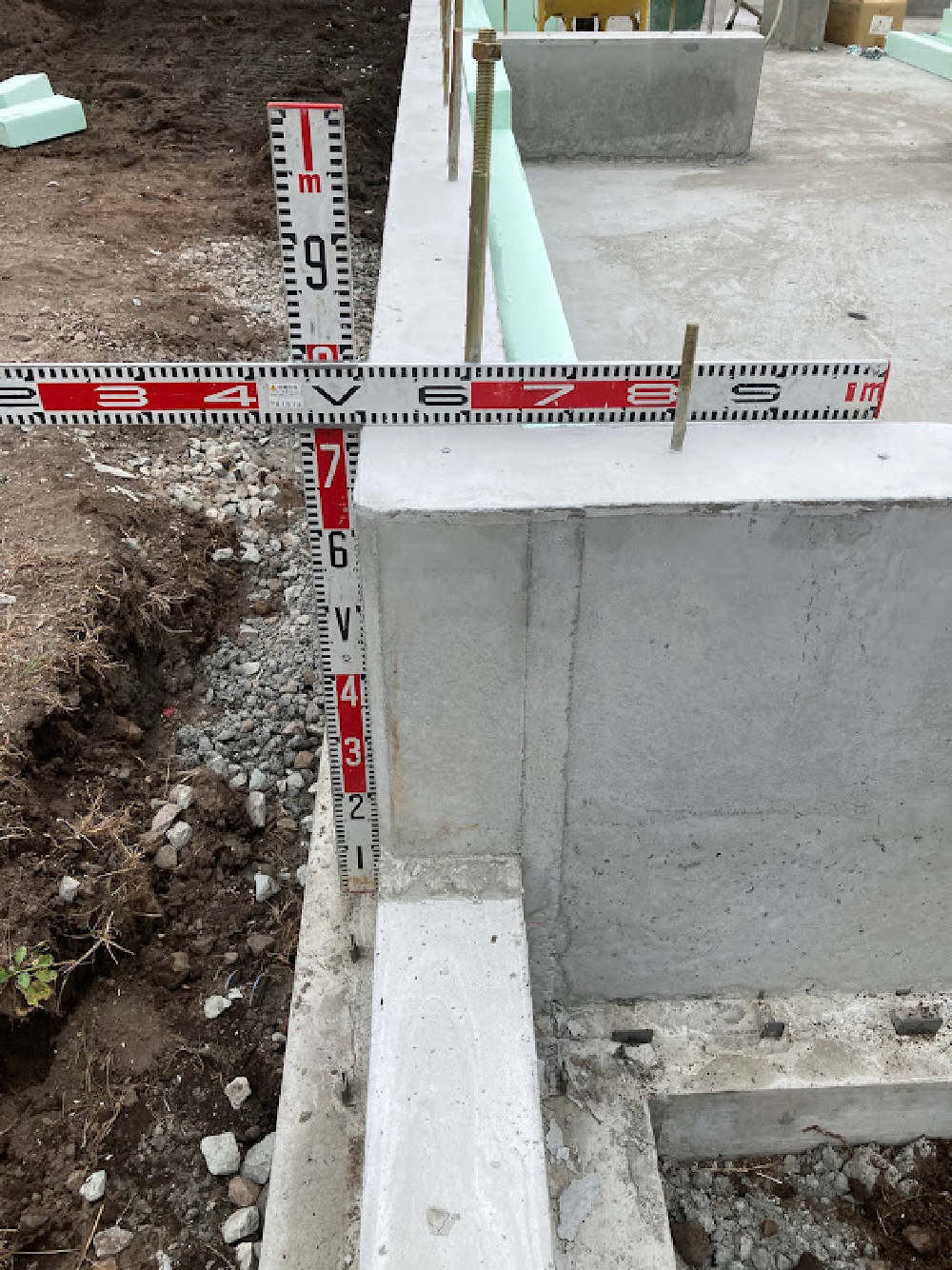

埋戻しが完了し犬走の下地が出来ました。

11. 2022年10月20日
下水道配管

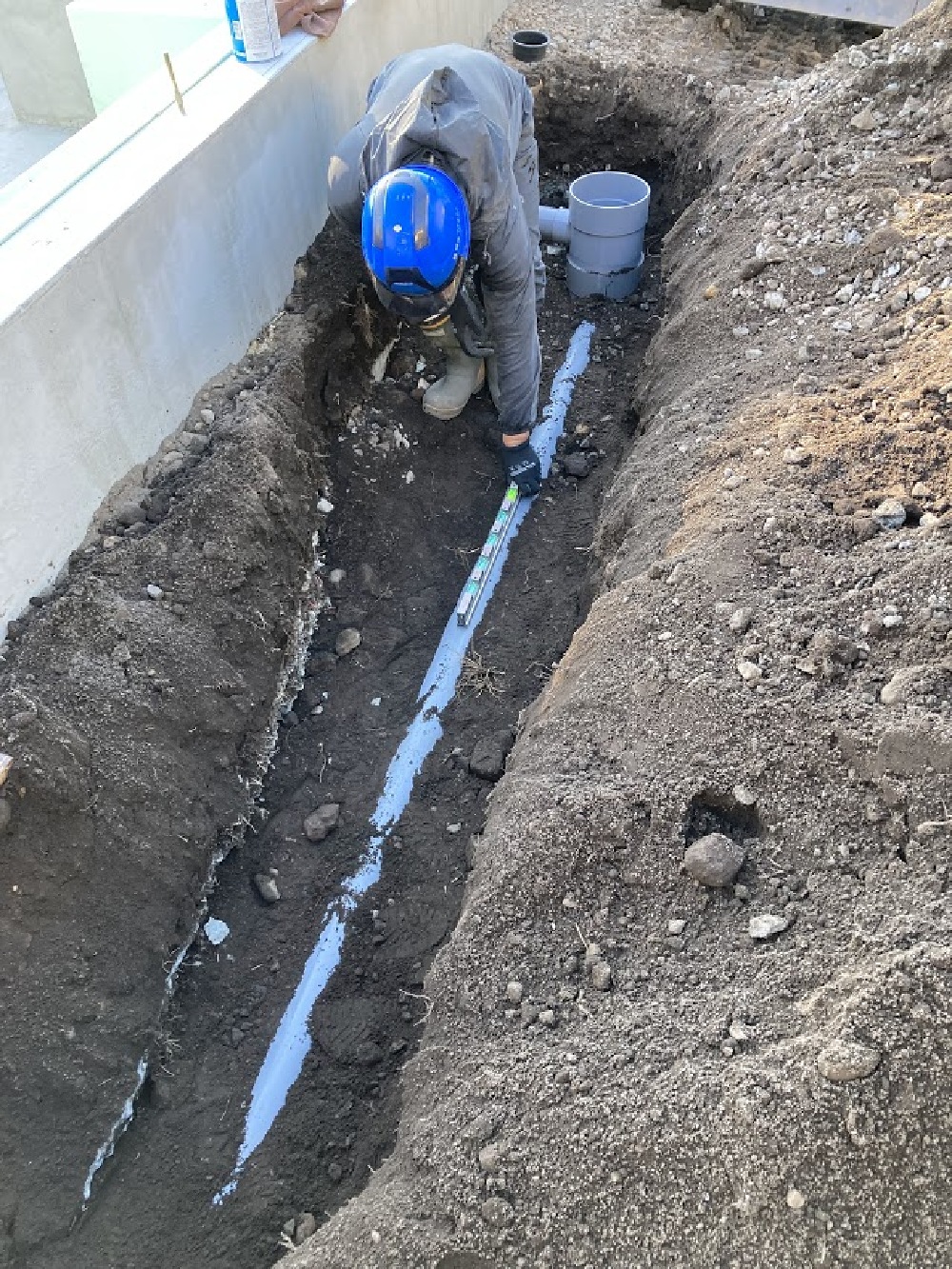

下水道配管

外部の下水道配管工事が始まりました。

12. 2022年10月24日
基礎工事完了

基礎工事完了

基礎工事が完了しました、建方に向けた段取り(準備)が始まっていきます。

13. 2022年10月26日
建方段取り

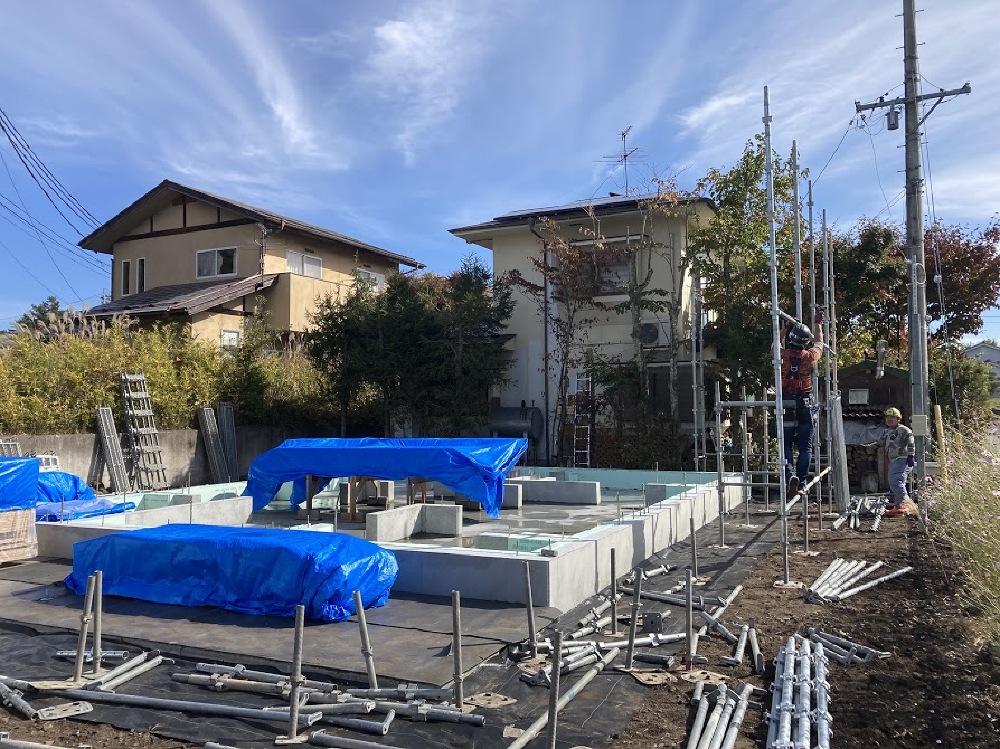

建方段取り

建方前の事前段取りとなる加工が始まりました。
屋根妻側の垂木材をパネルに組んでいきます。

14. 2022年10月27日
先行足場

先行足場

先行足場の組立てを行いました。
現場の状況で土台敷が後になりましたが、来週から土台敷の作業になります。

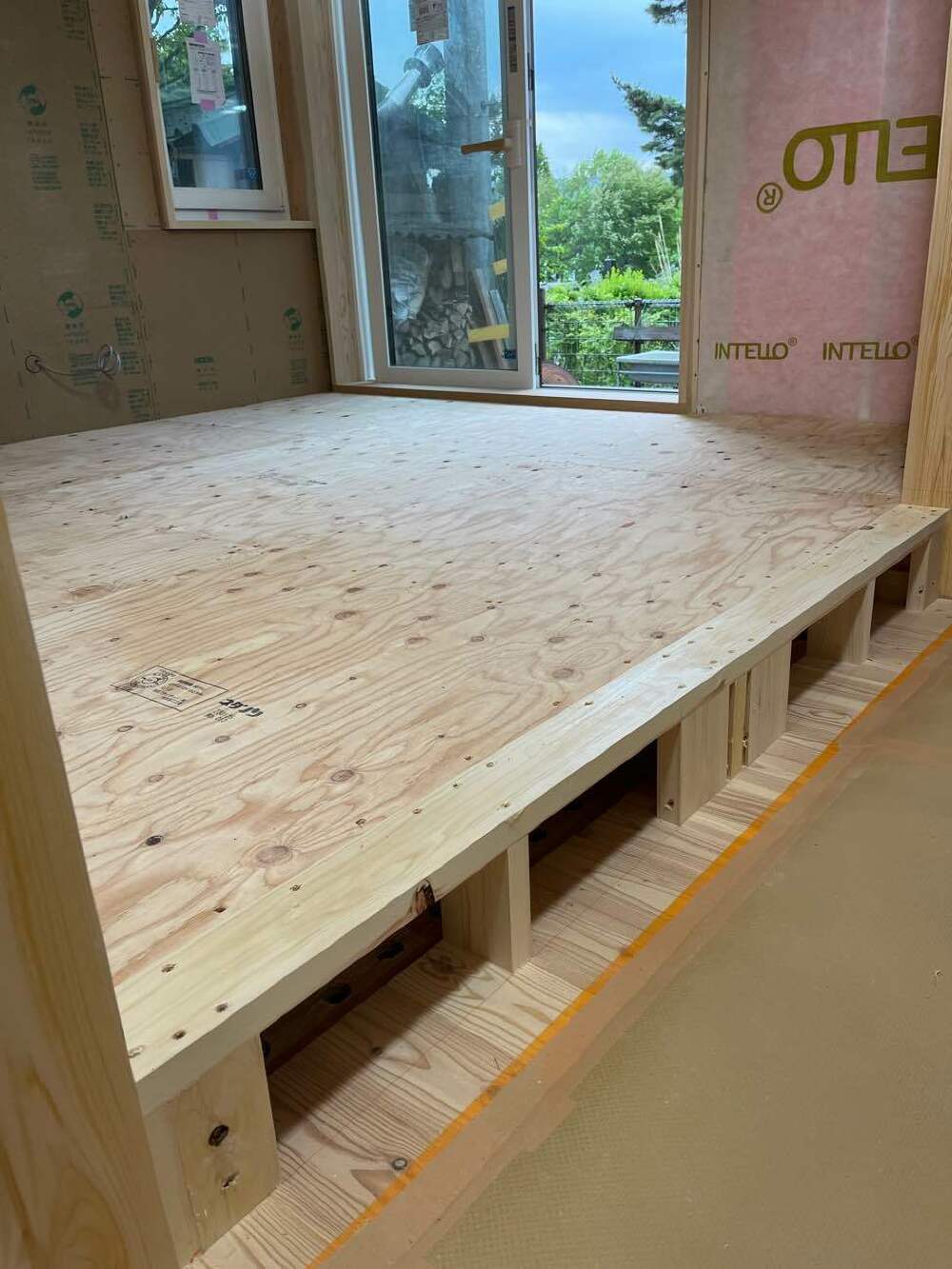

15. 2022年10月31日
土台敷き開始

土台敷き開始

木曽桧を使用した土台の設置が始まりました。
建方前に1階の作業床となる合板敷きまで進めていきます。

16. 2022年11月07日
祝上棟!

祝上棟!

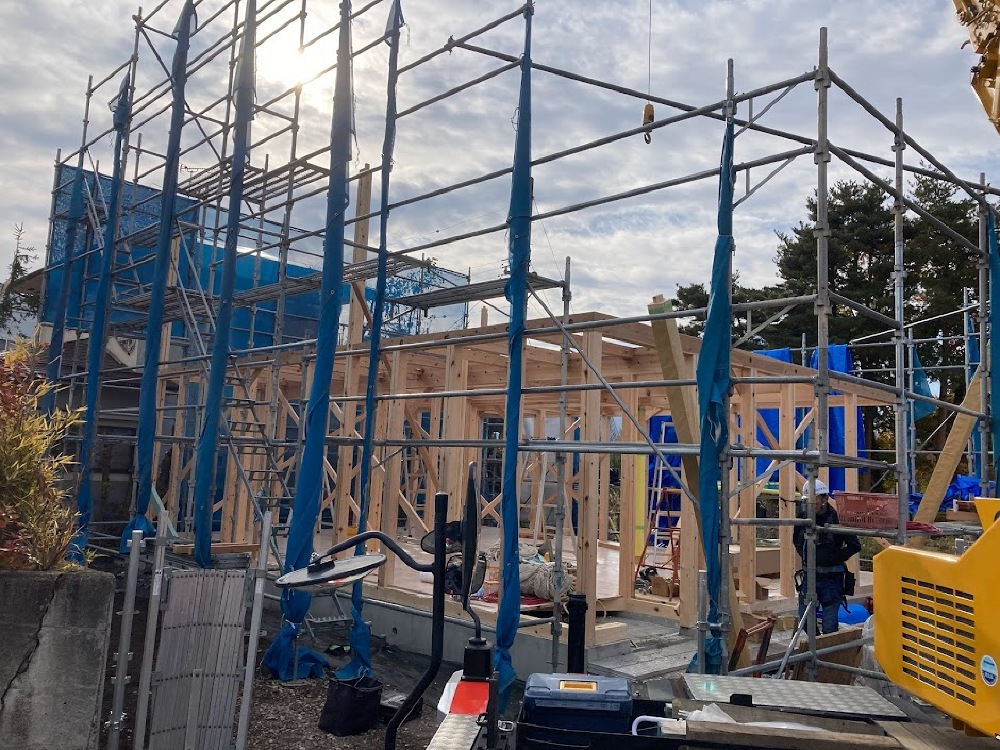

秋晴れの最高の天気に恵まれた中で建方を行いました。

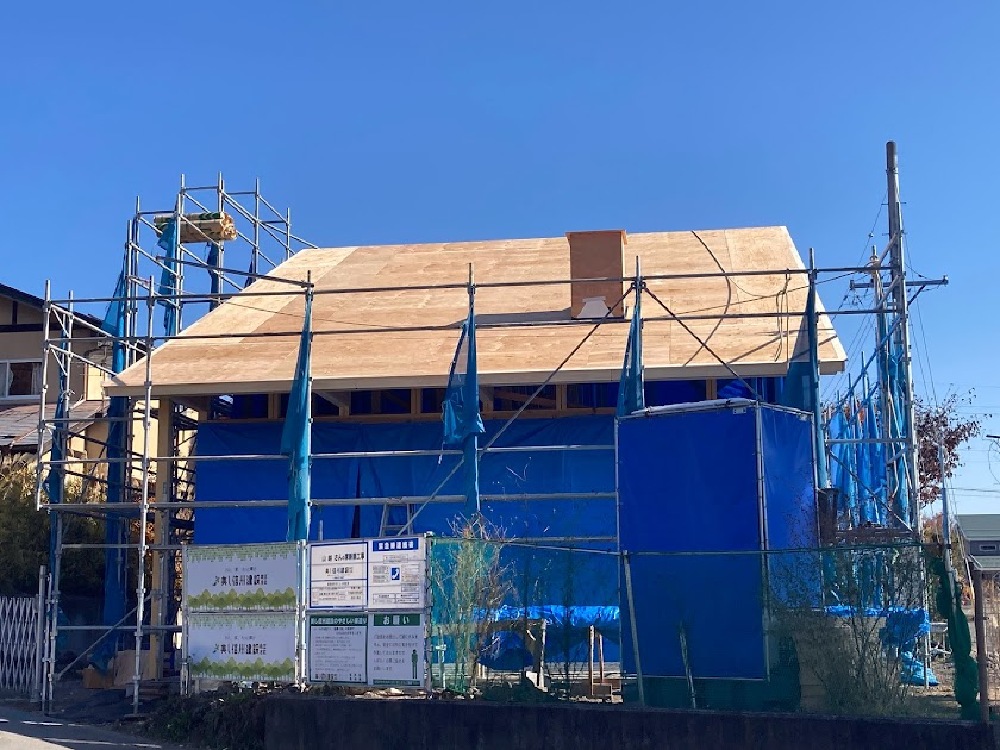

17. 2022年11月09日
屋根まとめ

屋根まとめ

屋根まとめが完了しました!
大屋根に薪ストーブの煙突が有る建物です。本日中に屋根のルーフィング張りも行います。

18. 2022年11月10日
ルーフィング敷き完了

ルーフィング敷き完了

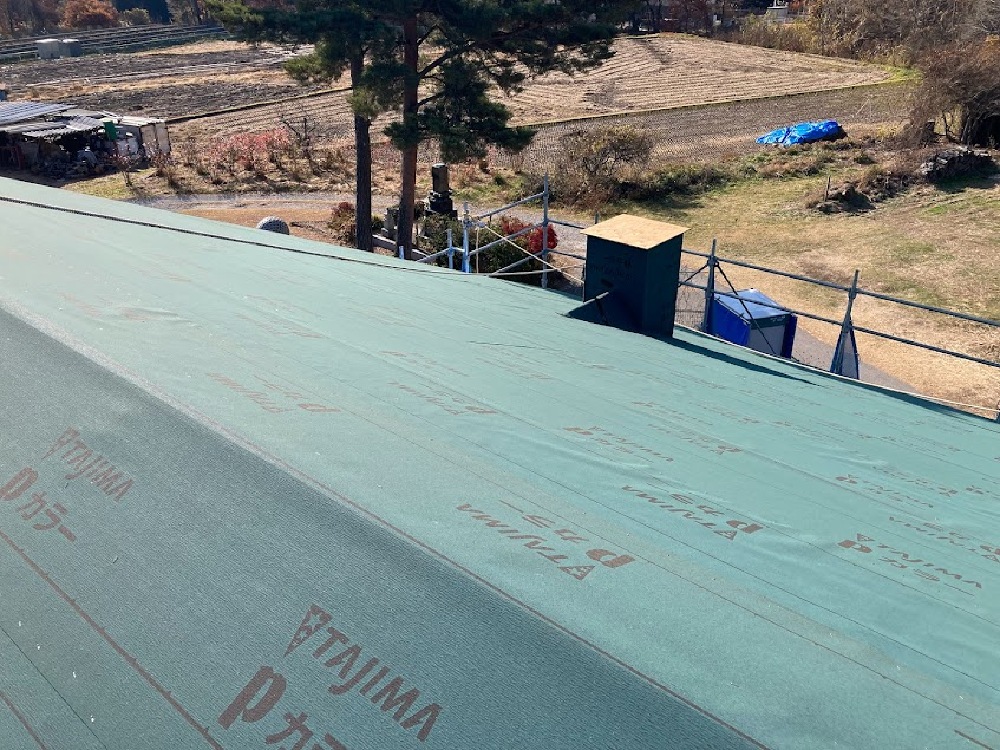

昨日ルーフィング敷きが完了しました。
雨の心配もなくなりました、来週末荷上げを行い屋根を葺いていきます。

19. 2022年11月15日
床下設備配管

床下設備配管

床下の給排水の配管工事を進めています。

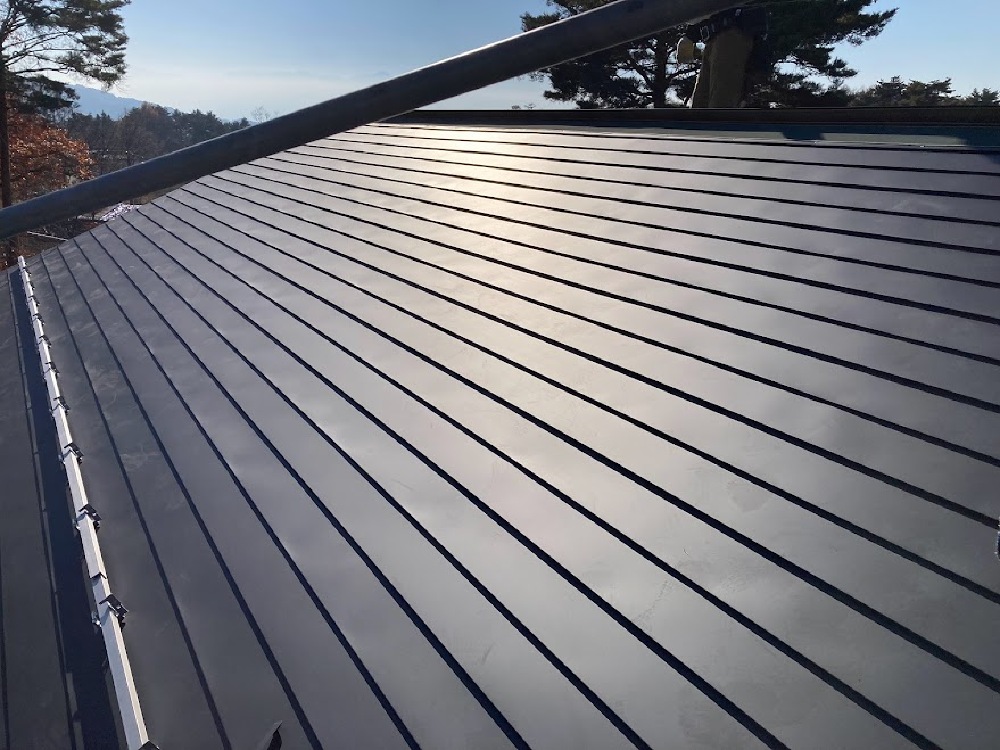

20. 2022年11月18日
屋根工事

屋根工事

荷上げを行い屋根ガルバリューム鋼板葺きが始まりました。
今週中には屋根が葺き上がります。

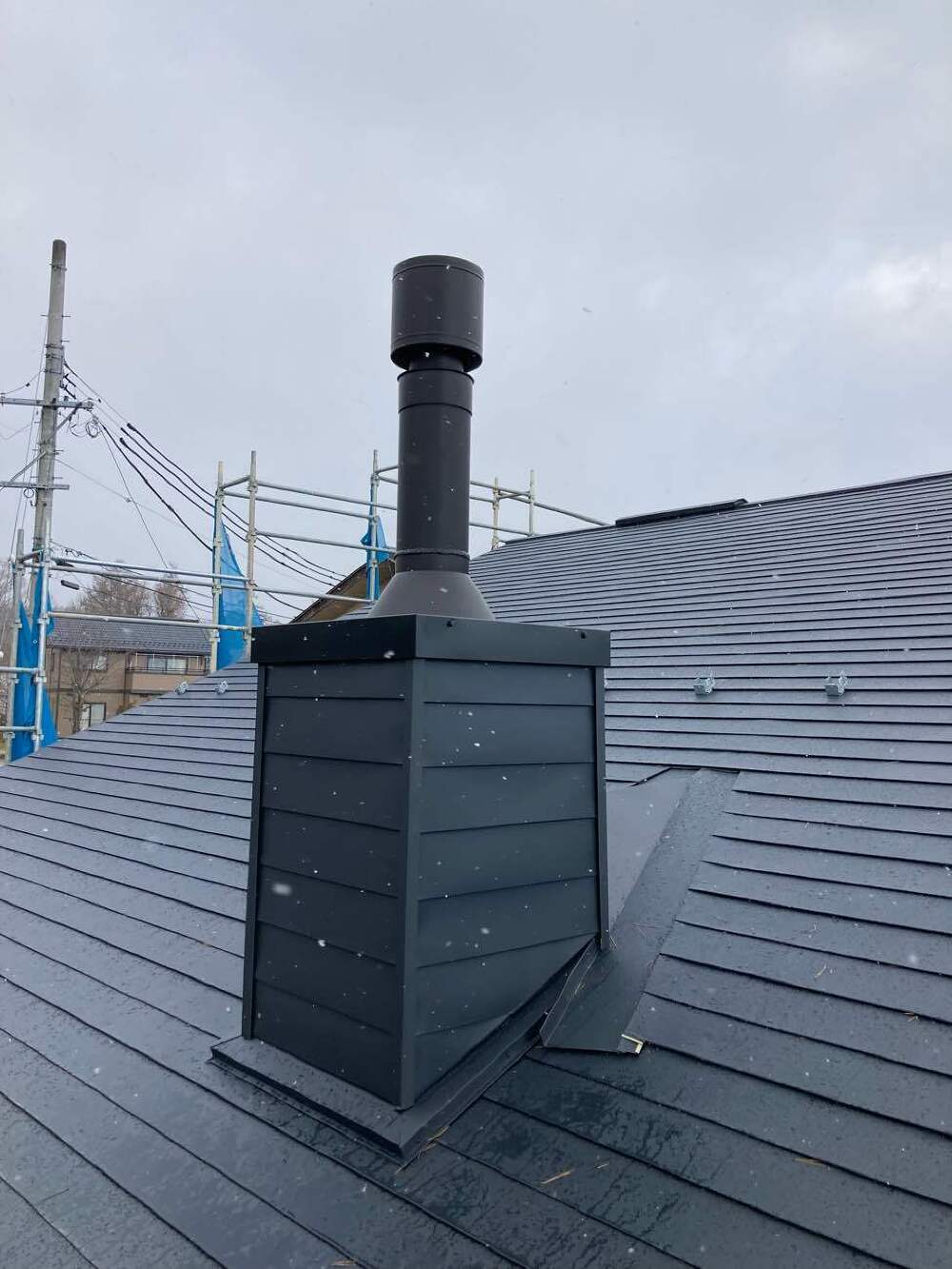

21. 2022年12月14日
薪ストーブの煙突

薪ストーブの煙突

薪ストーブの煙突が設置されました。煙突部分の雨仕舞も完了し雪・雨の心配がなくなりました。

22. 2022年12月16日
面材耐力壁施工中

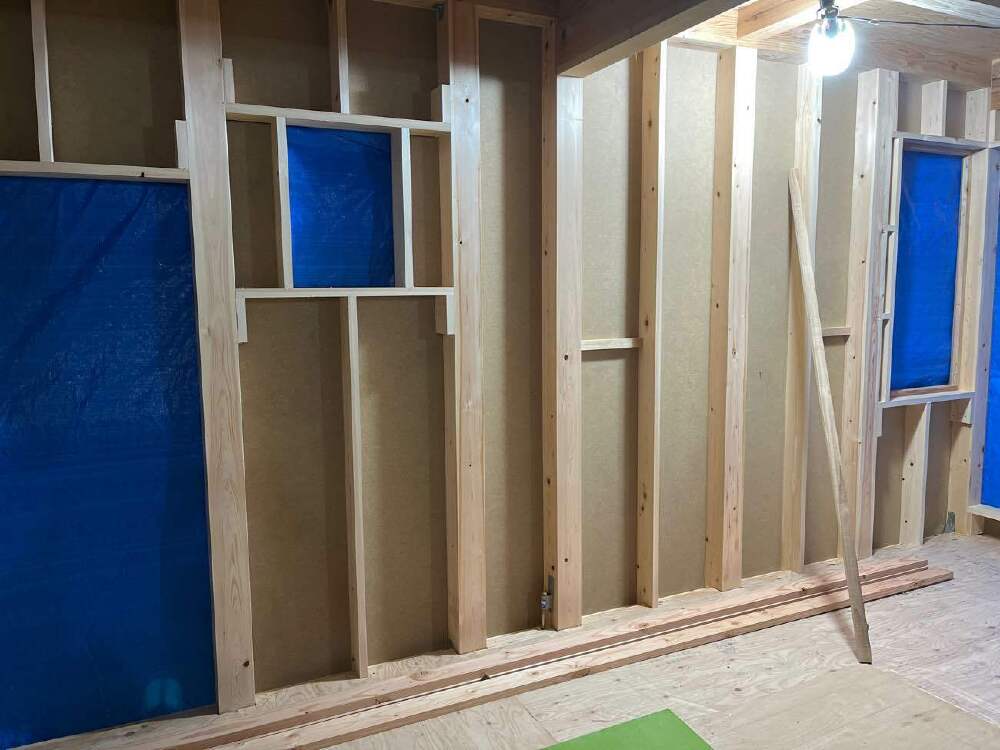

面材耐力壁施工中

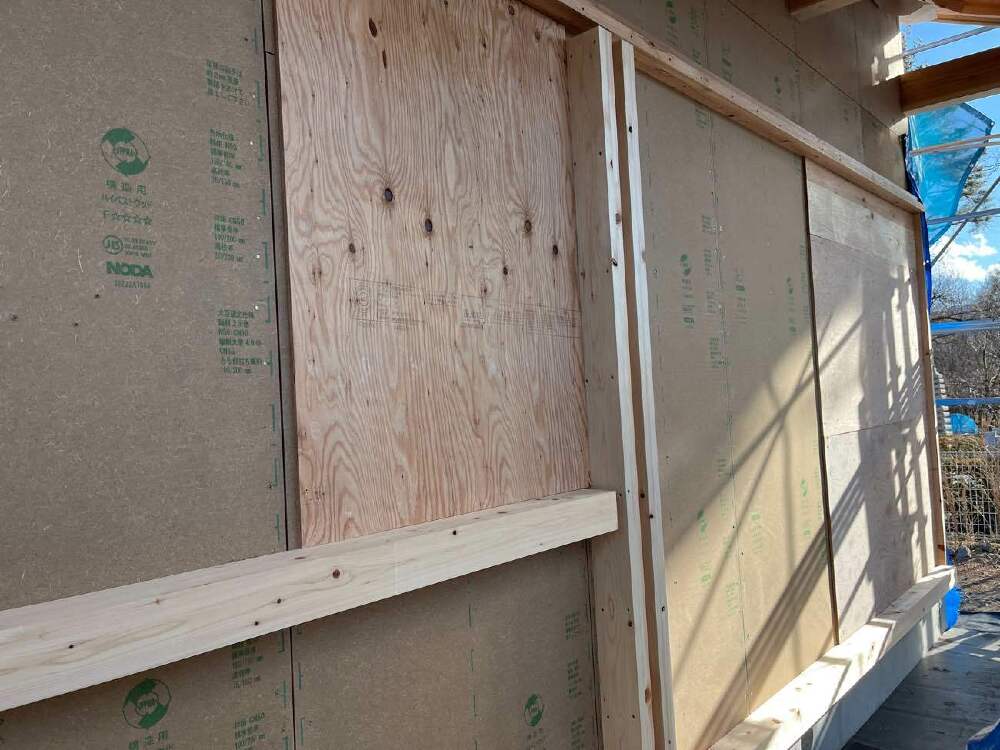

本筋交いと面材耐力壁の両方を使用しています。

23. 2022年12月23日
木製サッシ下地

木製サッシ下地

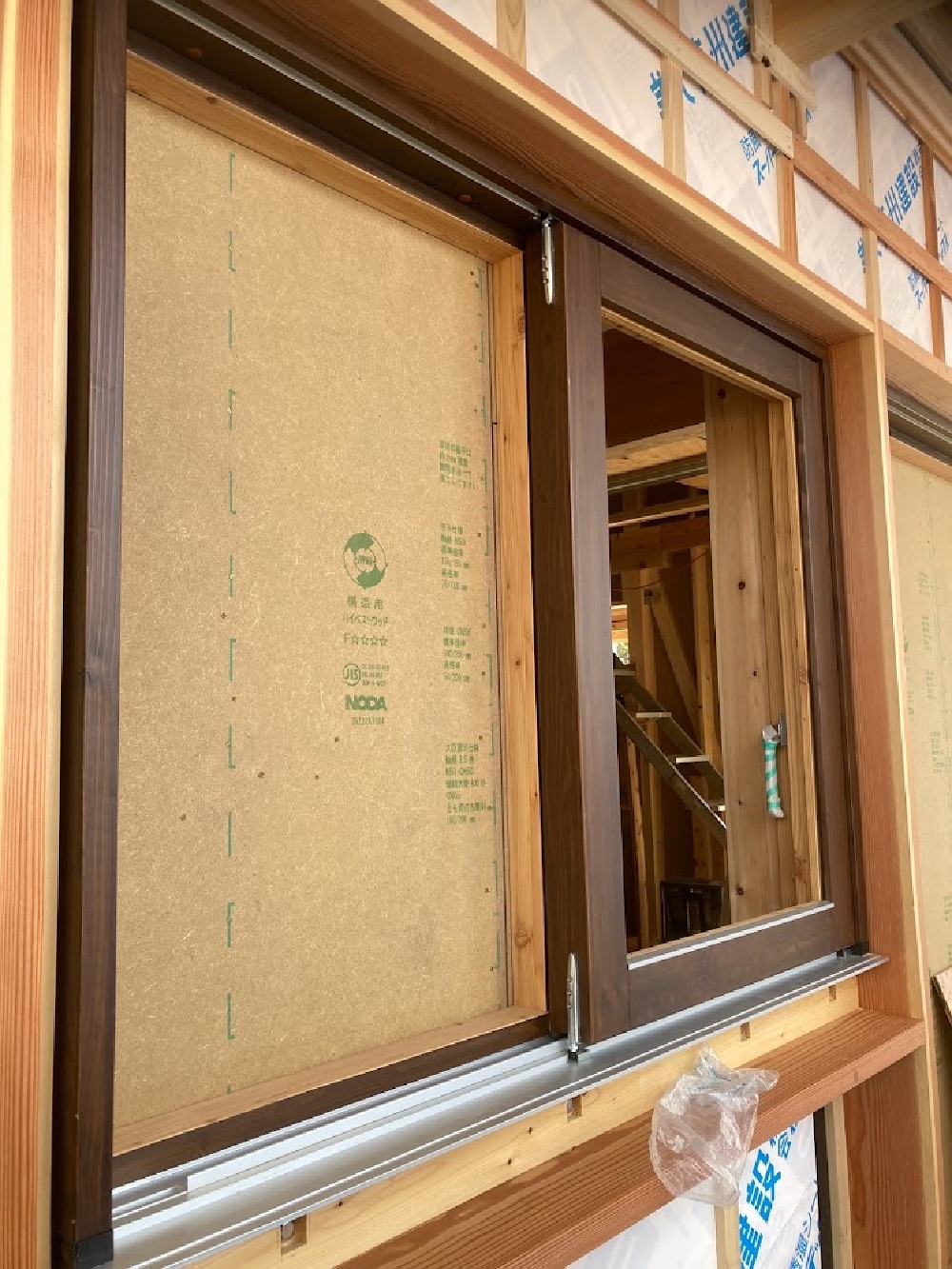

樹脂サッシと木製サッシ両方を使用しています、1階部分の木製サッシの下地が出来上がってきました。

24. 2023年01月12日
面材耐力壁

面材耐力壁

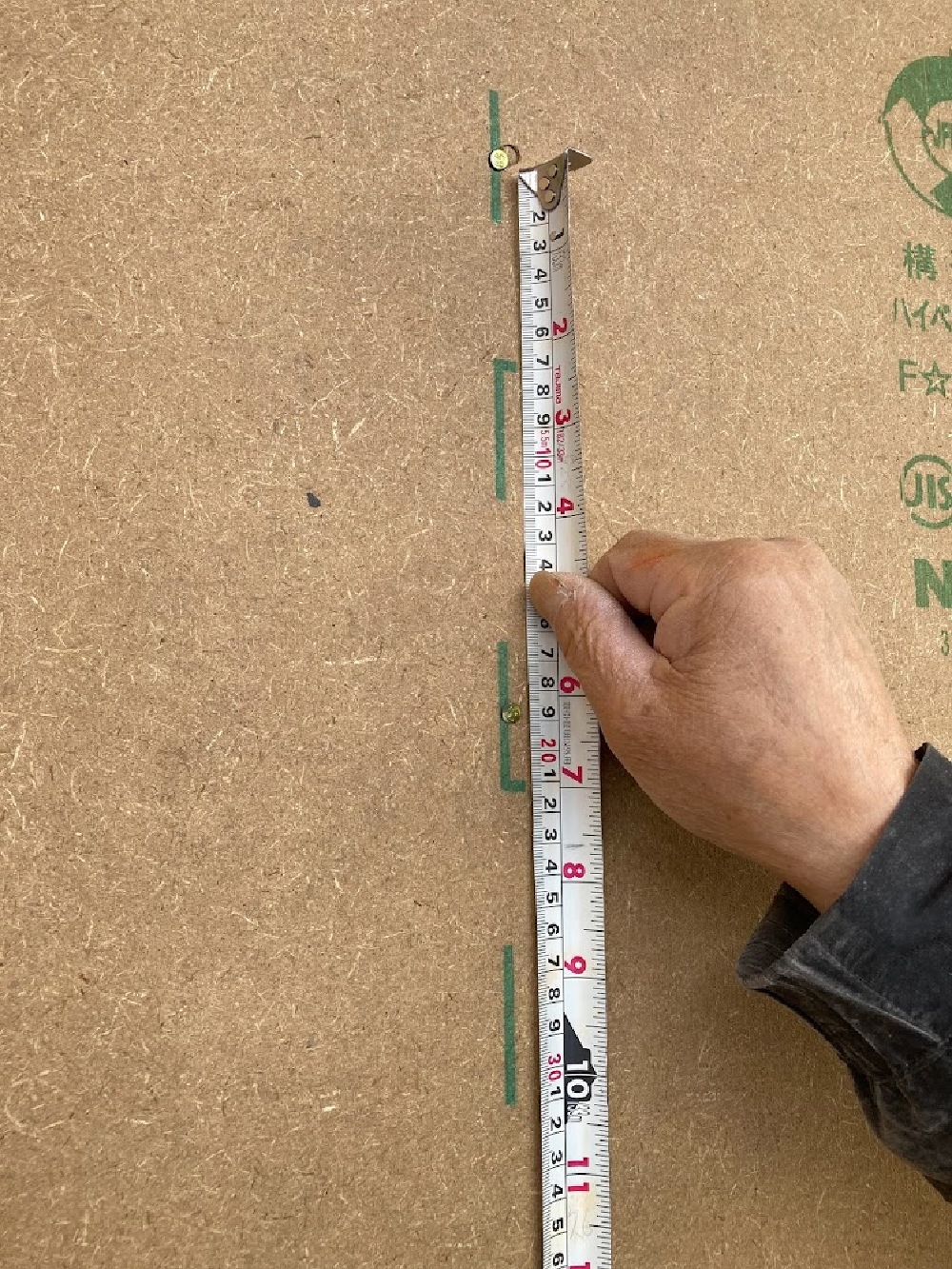

外部の面材耐力壁の施工が完了しました、施工要領に沿った釘のピッチも確認します。

25. 2023年01月16日
下屋水切り

下屋水切り

下屋上部分の防水処理と雨押え水切りが完了しました。

26. 2023年01月17日
外張り断熱完了

外張り断熱完了

外部の断熱材ネオマフォーム張りが終了しました。

27. 2023年01月27日

透湿防水シート張り

透湿防水シート張り

外壁の外断熱張りがまとまり、透湿防水シート張りが完了しました。
引き続き軒天の下地組から、軒天の板張りに進んでいきます。

28. 2023年01月31日
軒天作業開始

軒天作業開始

軒裏の下地組が完了し、軒天の板張りが始まりました。

29. 2023年02月04日
軒裏工事継続中

軒裏工事継続中

軒天の板張り工事を継続して進めています。

30. 2023年02月09日

外壁通気

外壁通気

壁の通気胴縁の取付を進めています。

31. 2023年02月15日
太陽光発電工事

太陽光発電工事

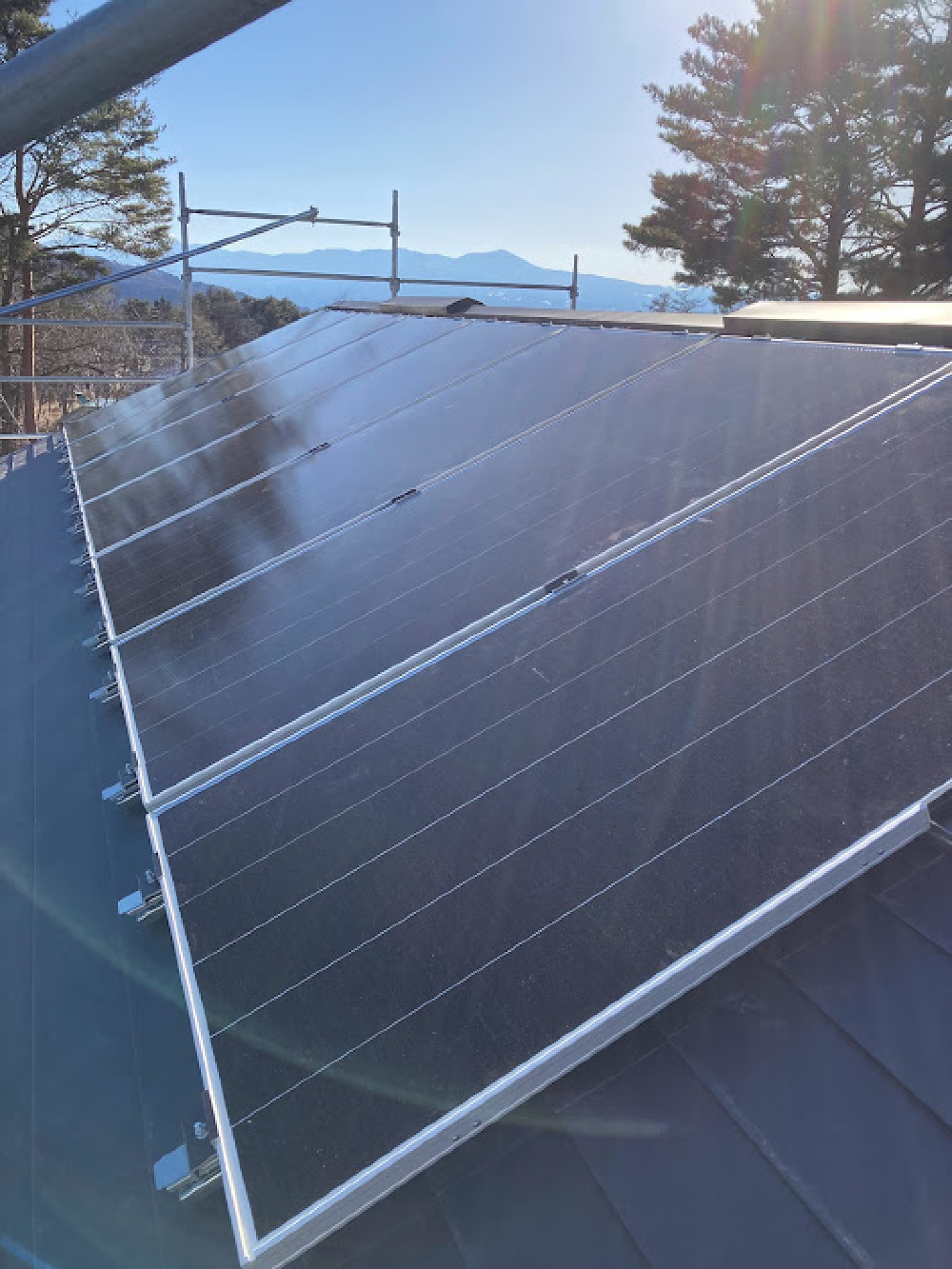

太陽光発電のモジュール設置が完了しました。

32. 2023年02月16日

電気配線工事

電気配線工事

今週の初めから開始しました電気配線の工事が進んでいます。

33. 2023年02月20日
1階外壁板張り開始

1階外壁板張り開始

県産材の唐松を使用した板張りが始まりました。

34. 2023年02月21日

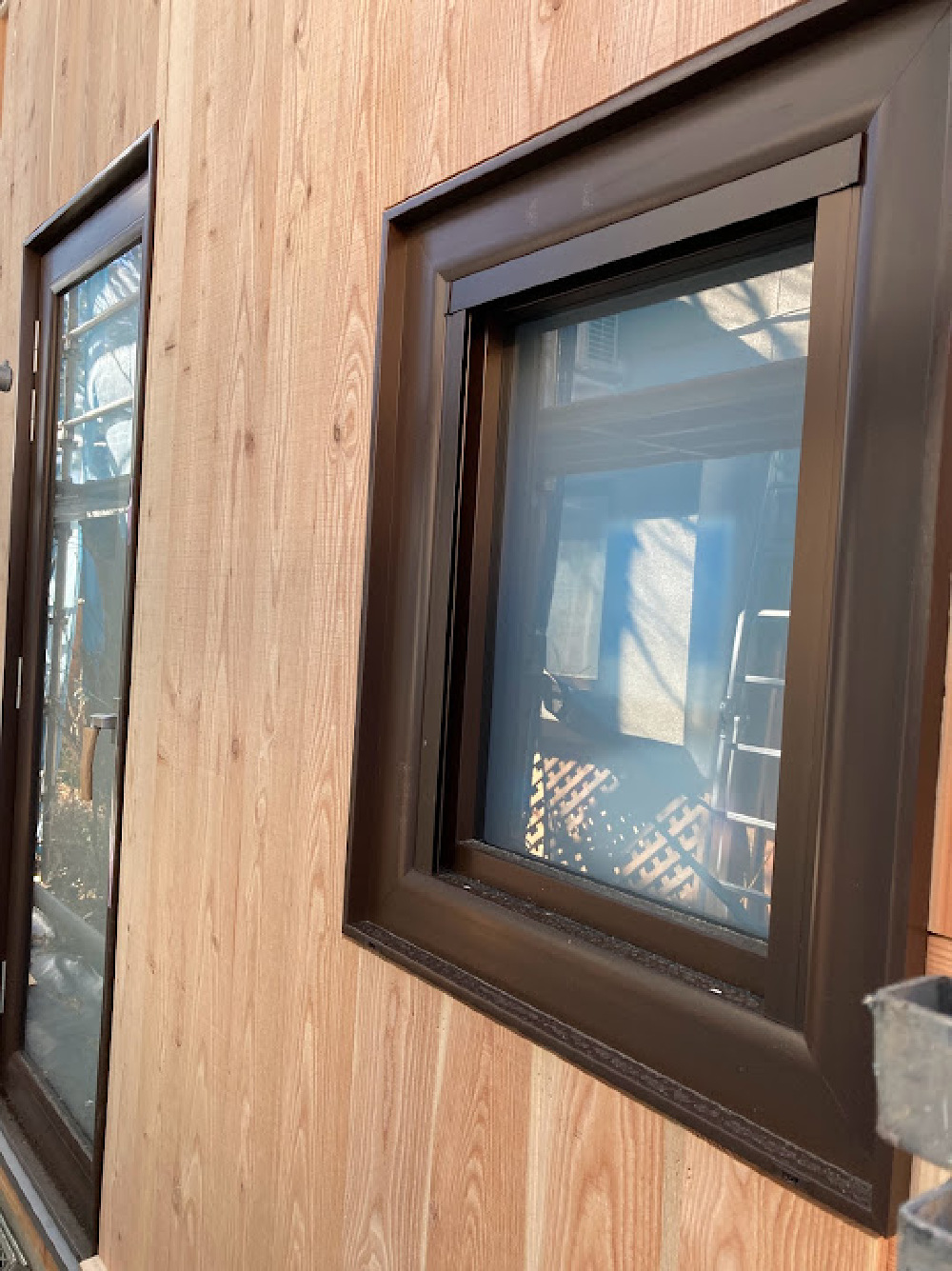

木製サッシの取付

木製サッシの取付

昨年から製作していた木製サッシが出来上がり現場納品と取付が行われました。
明日ガラスを入れて取付が完了します。

35. 2023年02月27日
コーキング工事

コーキング工事

木製サッシ廻りと外壁板張りとの取り合い部分の、コーキング工事を行っています。

36. 2023年03月03日
付加断熱工事

付加断熱工事

外壁部分の付加断熱工事が施工されました。天井部分は引続きになってきます。

37. 2023年03月20日
天井付加断熱工事

天井付加断熱工事

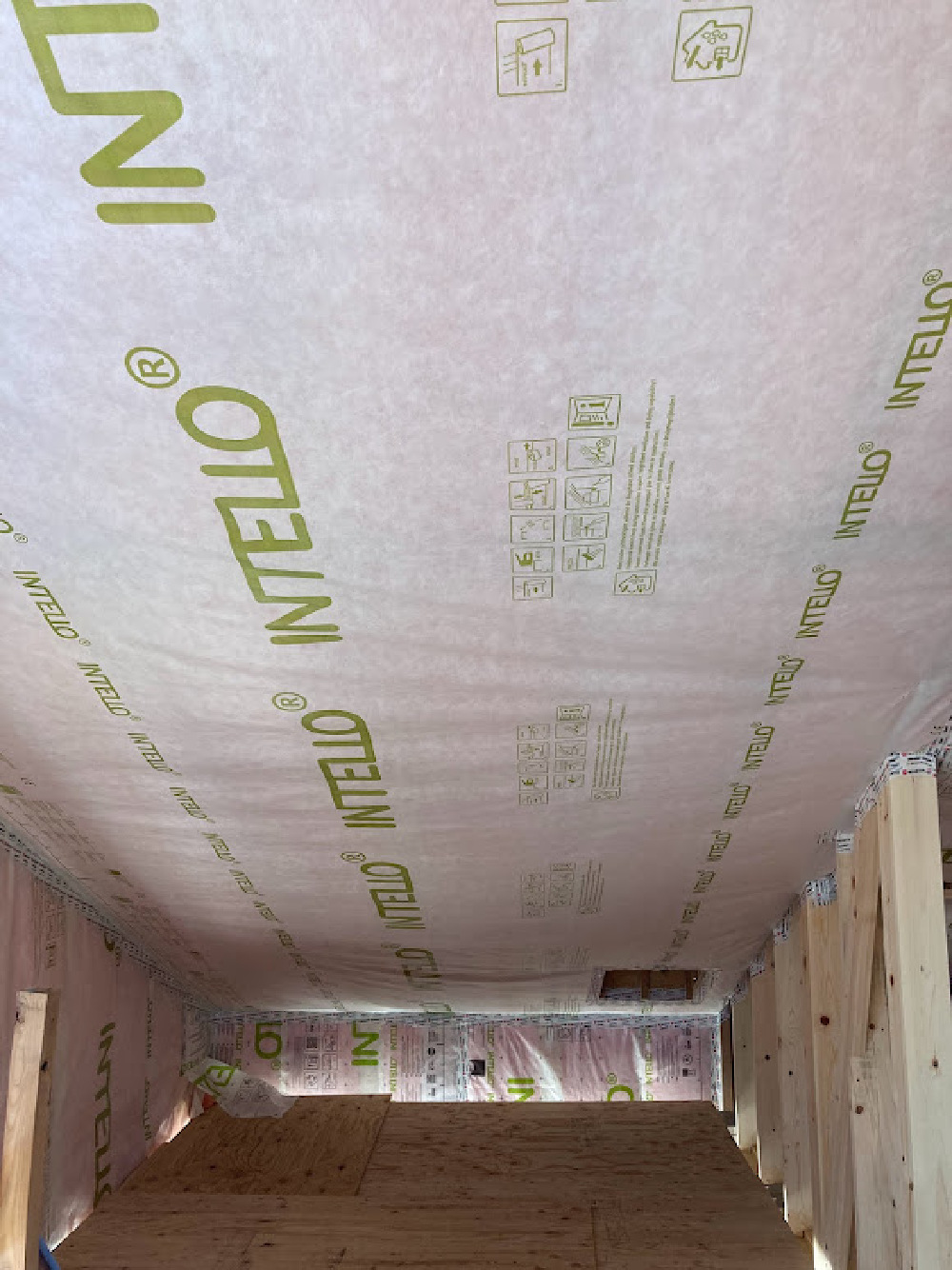

断熱材の入荷の遅れによりズレていた断熱工事が終了しました。

38. 2023年03月23日
和室天井張り

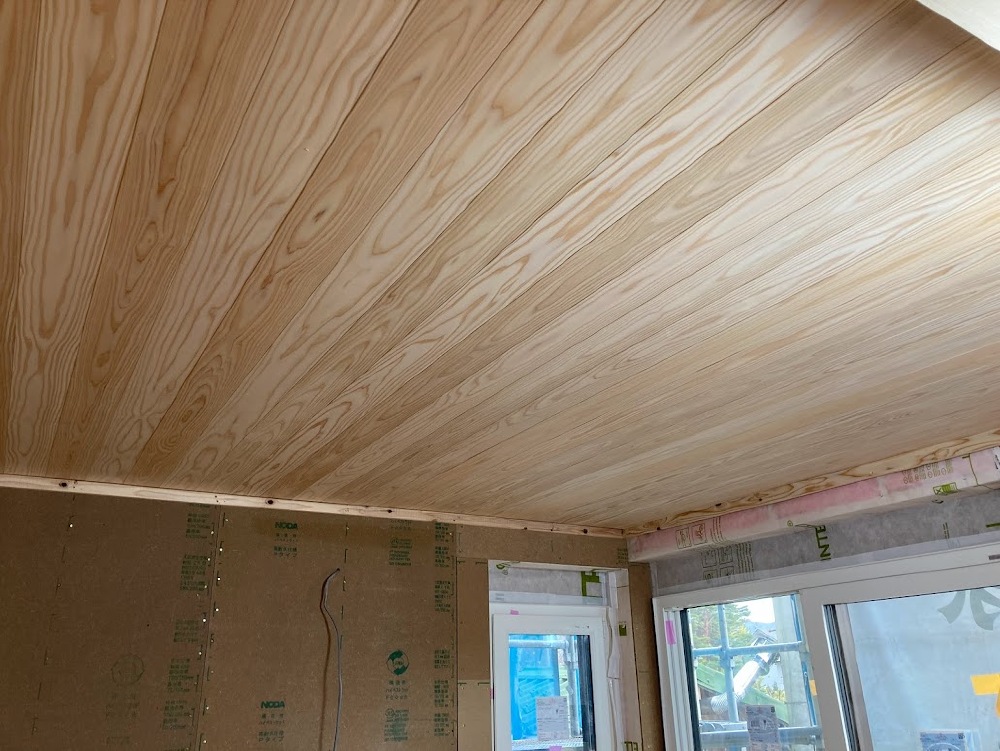

和室天井張り

和室の杉羽目板を使用した天井が張り上がりました。

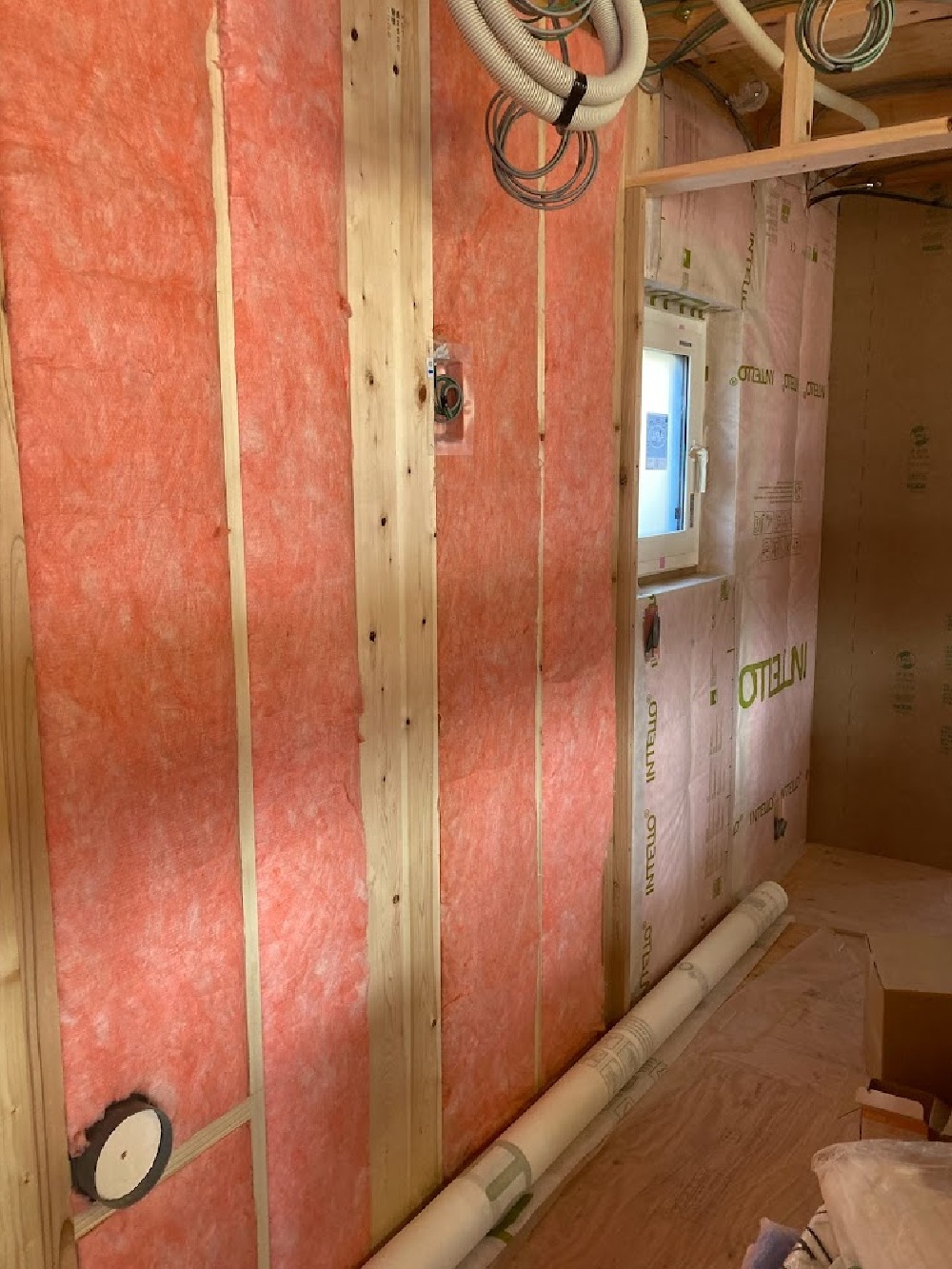

39. 2023年04月03日
外壁板

外壁板

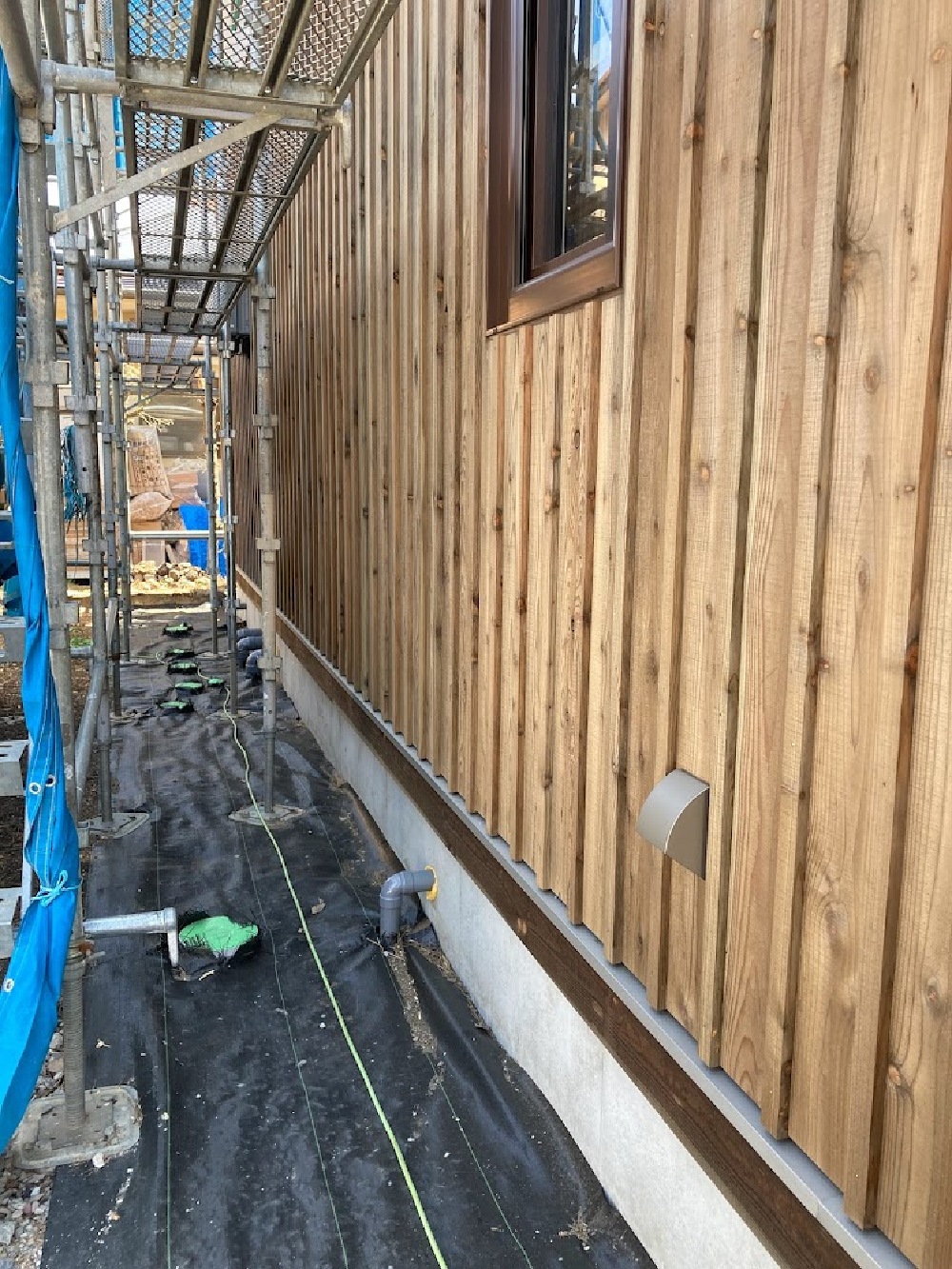

外壁に張った唐松材の塗装ですが、板に馴染んで良い色合いになってきました。

40. 2023年04月18日
第一種換気設備工事

第一種換気設備工事

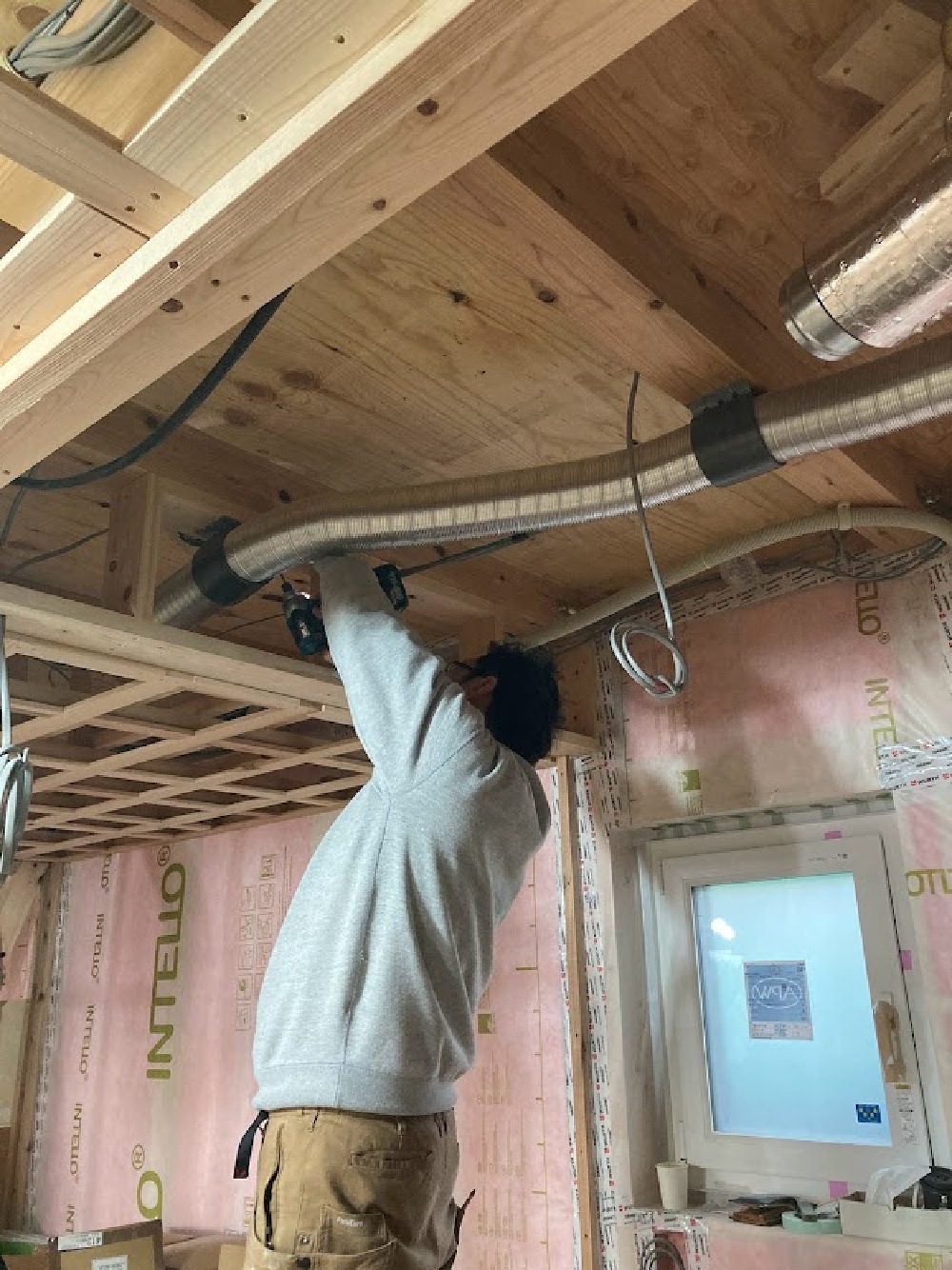

天井裏のスペースに、第一種換気設備のダクト配管を進めています。

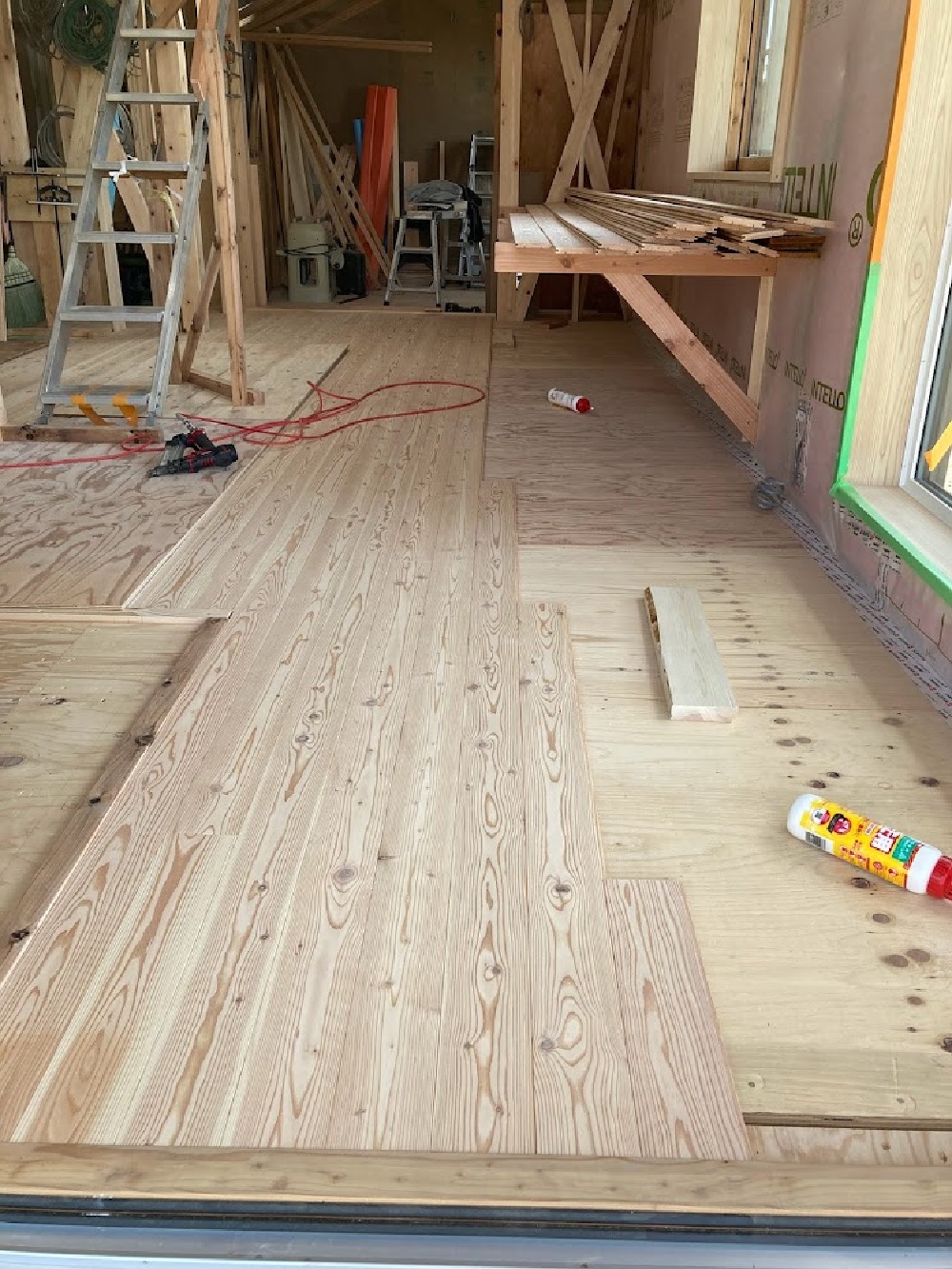

41. 2023年04月24日
1階フローリング張り

1階フローリング張り

県産材の唐松を使用したフローリング張りを進めています。

42. 2023年04月26日
第二回目検査

第二回目検査

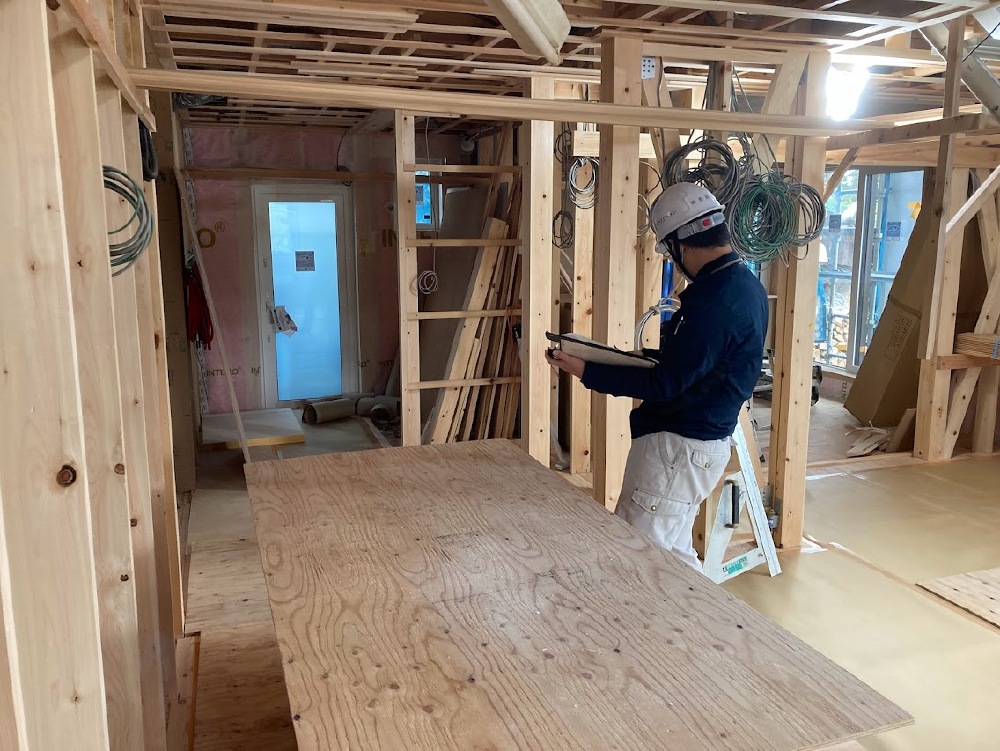

第三者機関による二回目の検査を受けました。
検査員さんに、信州さんの現場はいつ伺っても綺麗ですよねと検査項目とは違った意味で、お褒めの言葉を頂きました。

43. 2023年05月11日
和室床組

和室床組

一段上がった和室の床組が出来上がりました。
立上りの部分には床からの吹き出し口が取り付きます。

44. 2023年05月19日
内法取付

内法取付

和室出入口となる建具枠(内法)入れを進めています。

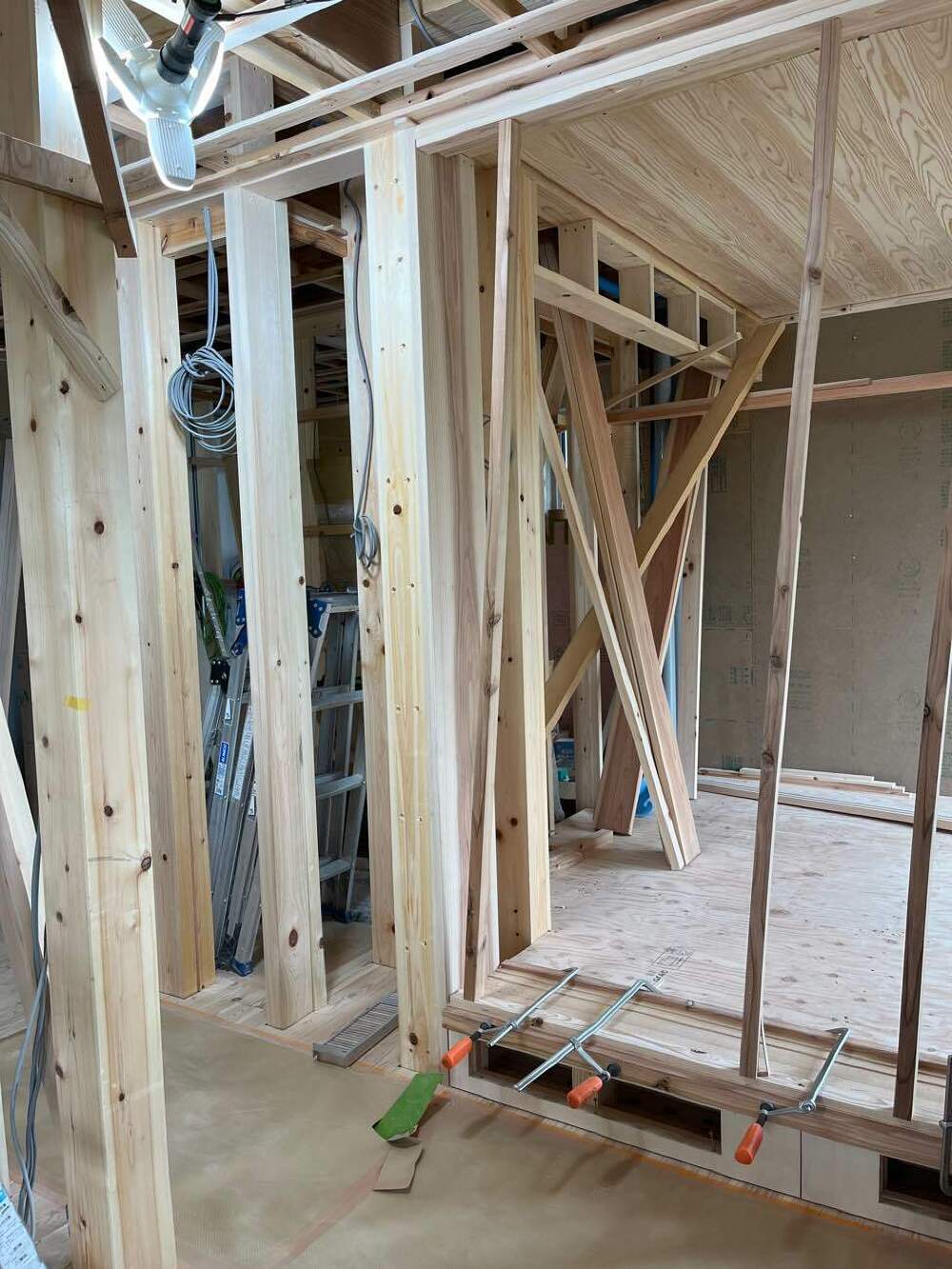

45. 2023年05月23日

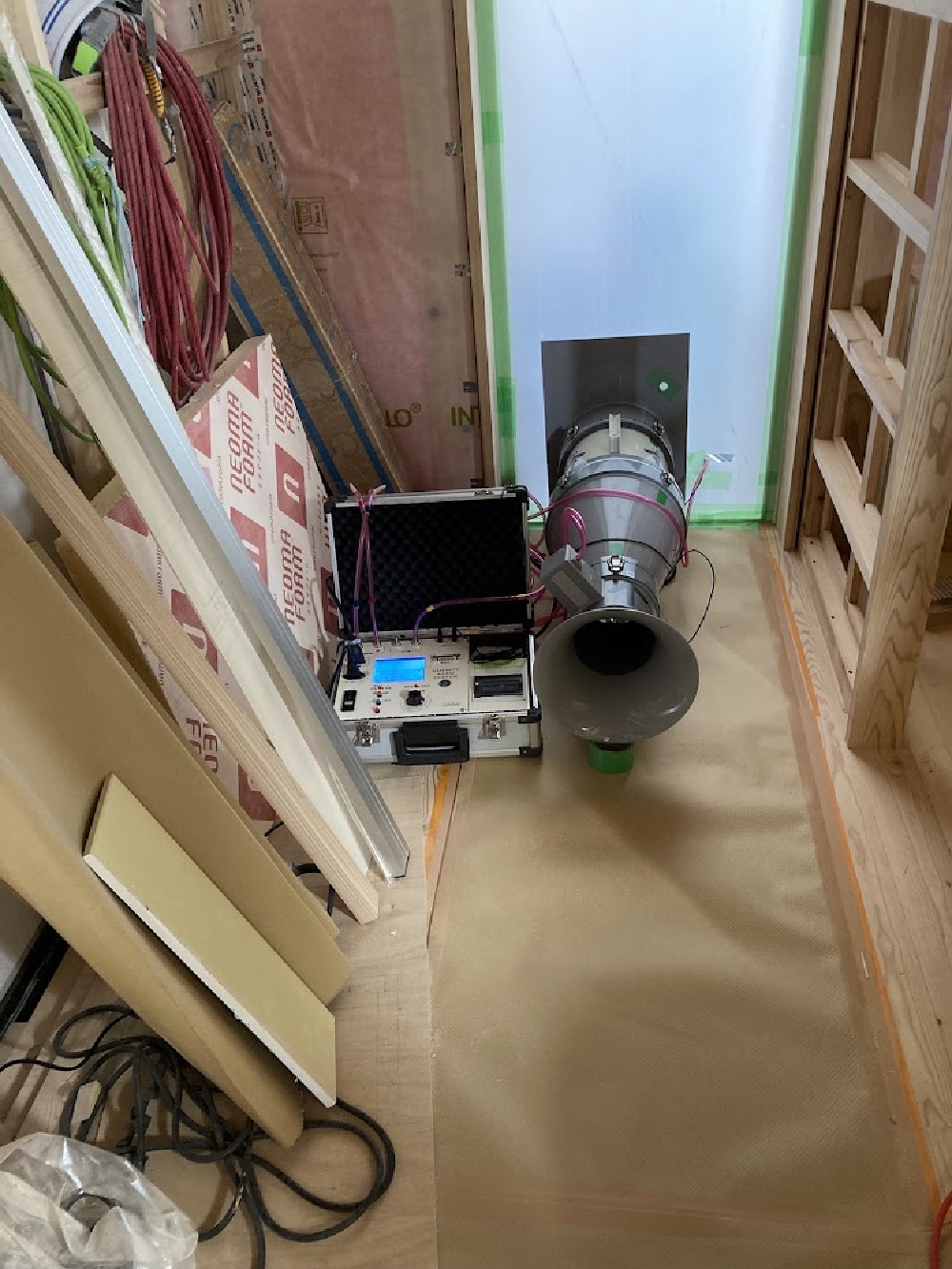

気密測定

気密測定

本日気密測定をお客様立ち合いで行いました。
測定結果予想以上の数値にお客様も喜んで頂けました。

46. 2023年06月06日

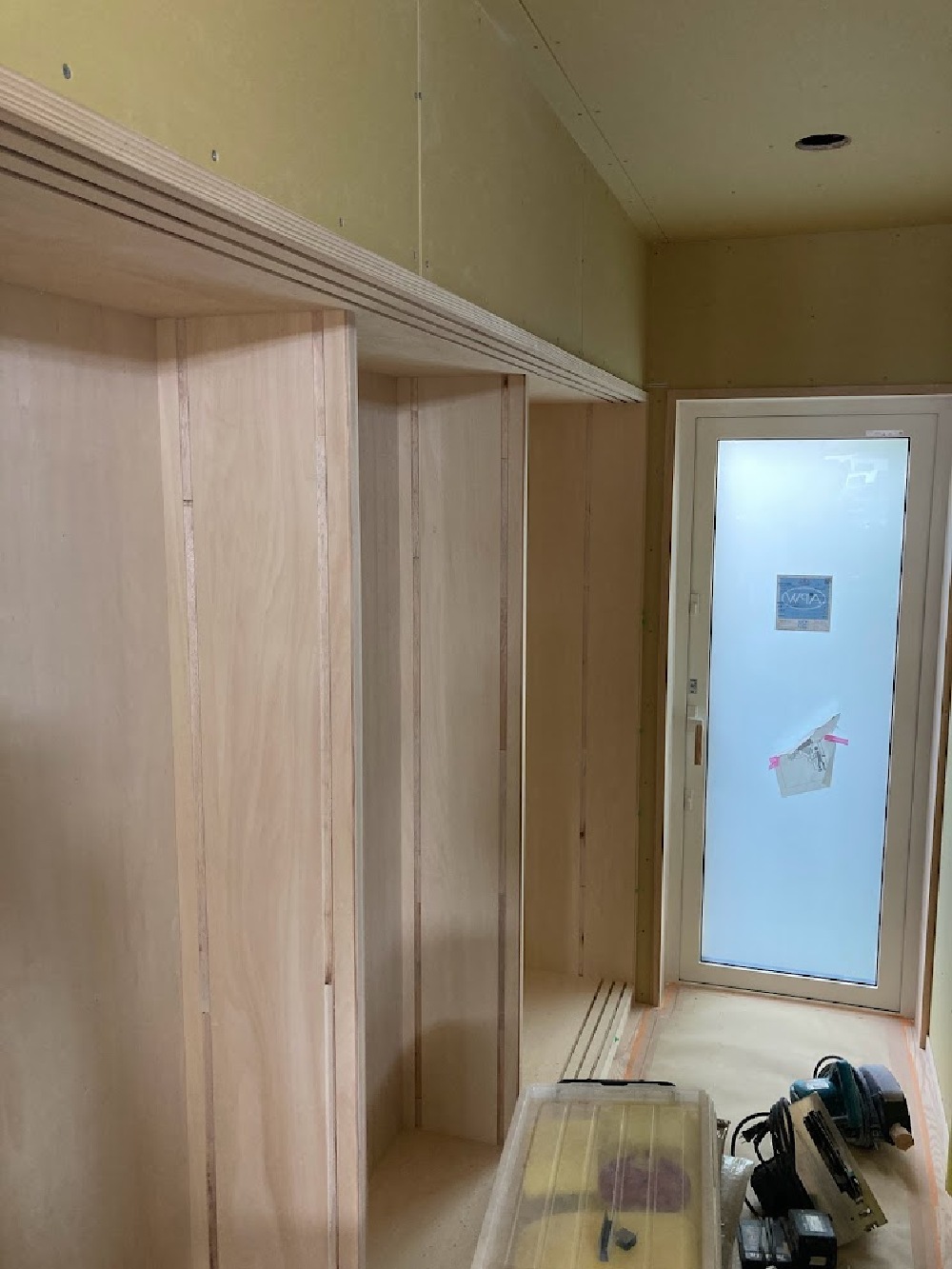

洗面・収納コーナー

洗面・収納コーナー

洗面・収納コーナーが仕上がってきました。
細かな手のかかる部分から少しずつ仕上げていきます。

47. 2023年06月08日
カウンターアローファン

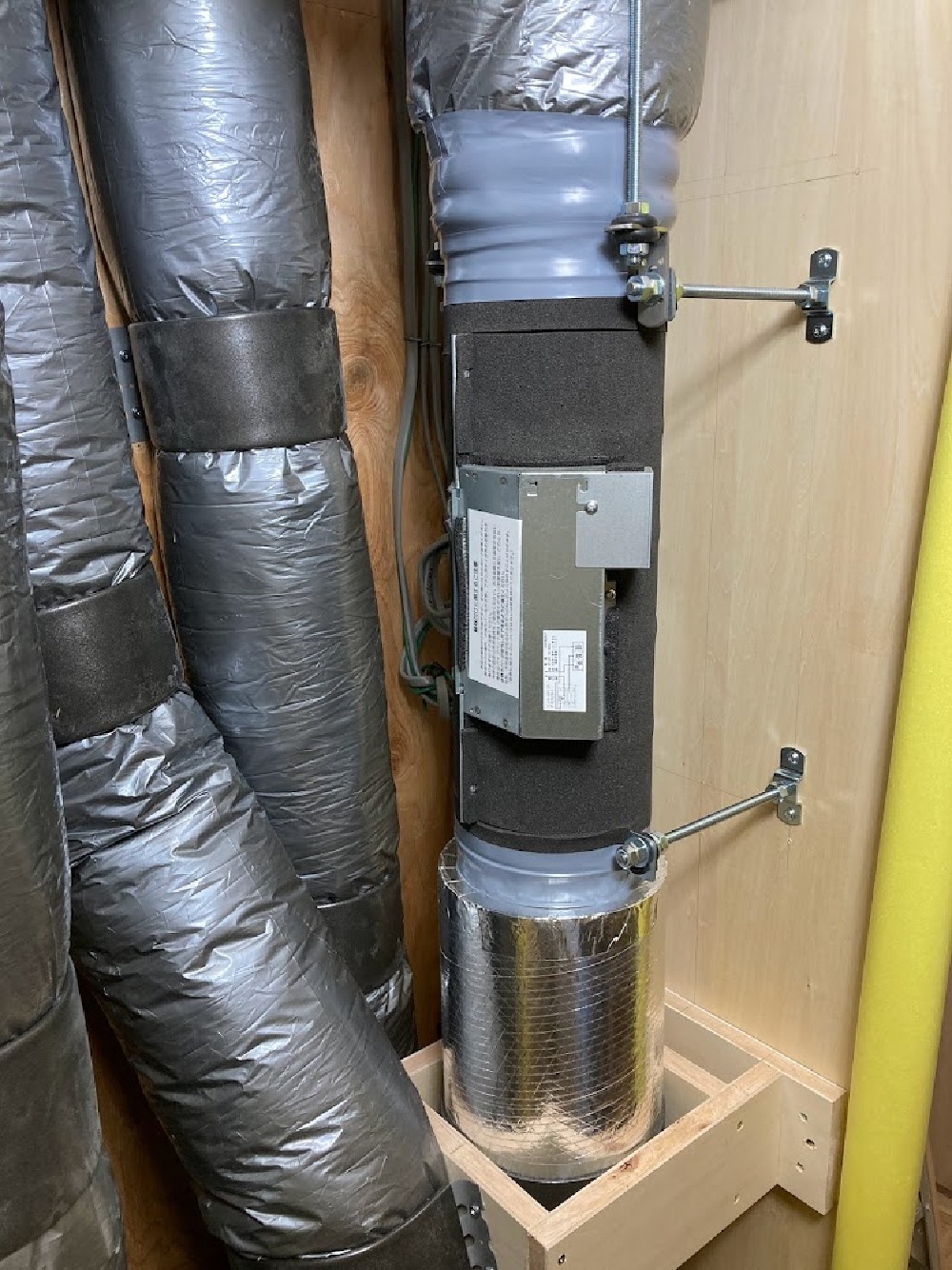

カウンターアローファン

ダクト用換気送風機の取付が出来ました、第一種換気の配管と共にダクト用配管スペースに納めていきます。

48. 2023年06月12日
外部戸袋製作

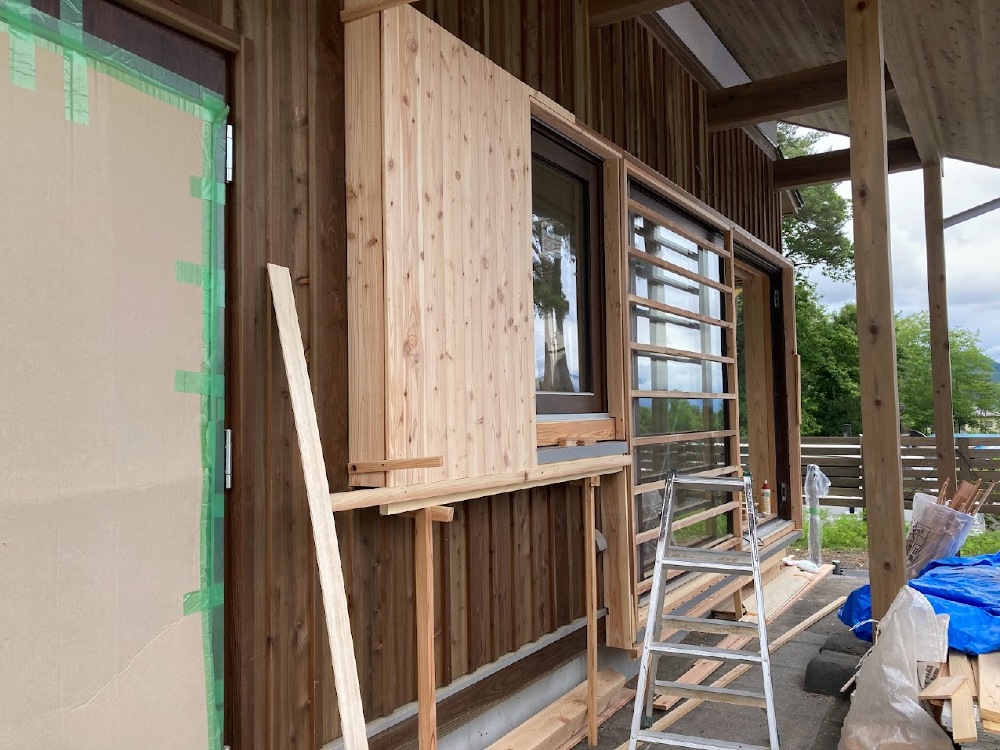

外部戸袋製作

木製サッシの外側に戸袋の作成を進めています。
外壁材と同じ県産材の唐松材を使用し戸袋の鏡板を張っていきます。

49. 2023年06月16日
二階手摺

二階手摺

二階フリースペース部分の手摺が形になってきました。

50. 2023年06月22日

木工事完了検査

木工事完了検査

中嶋社長立ち合いで木工事の完了検査を行いました。

51. 2023年06月24日
木工事完了

木工事完了

木工事が終了し道具・内部の片付けが完了しました。
引き続き仕上げ工事を進めていきます。

52. 2023年06月26日

タイル工事進行中

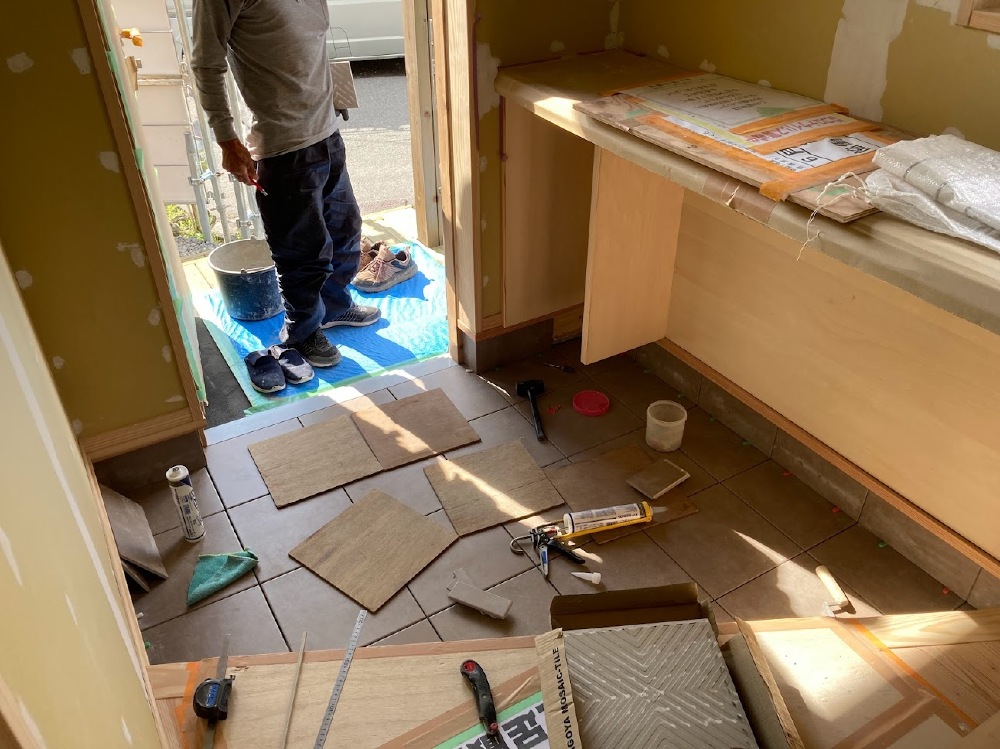

タイル工事進行中

玄関のタイル工事が始まっています。

53. 2023年07月01日

クレイペイント工事

クレイペイント工事

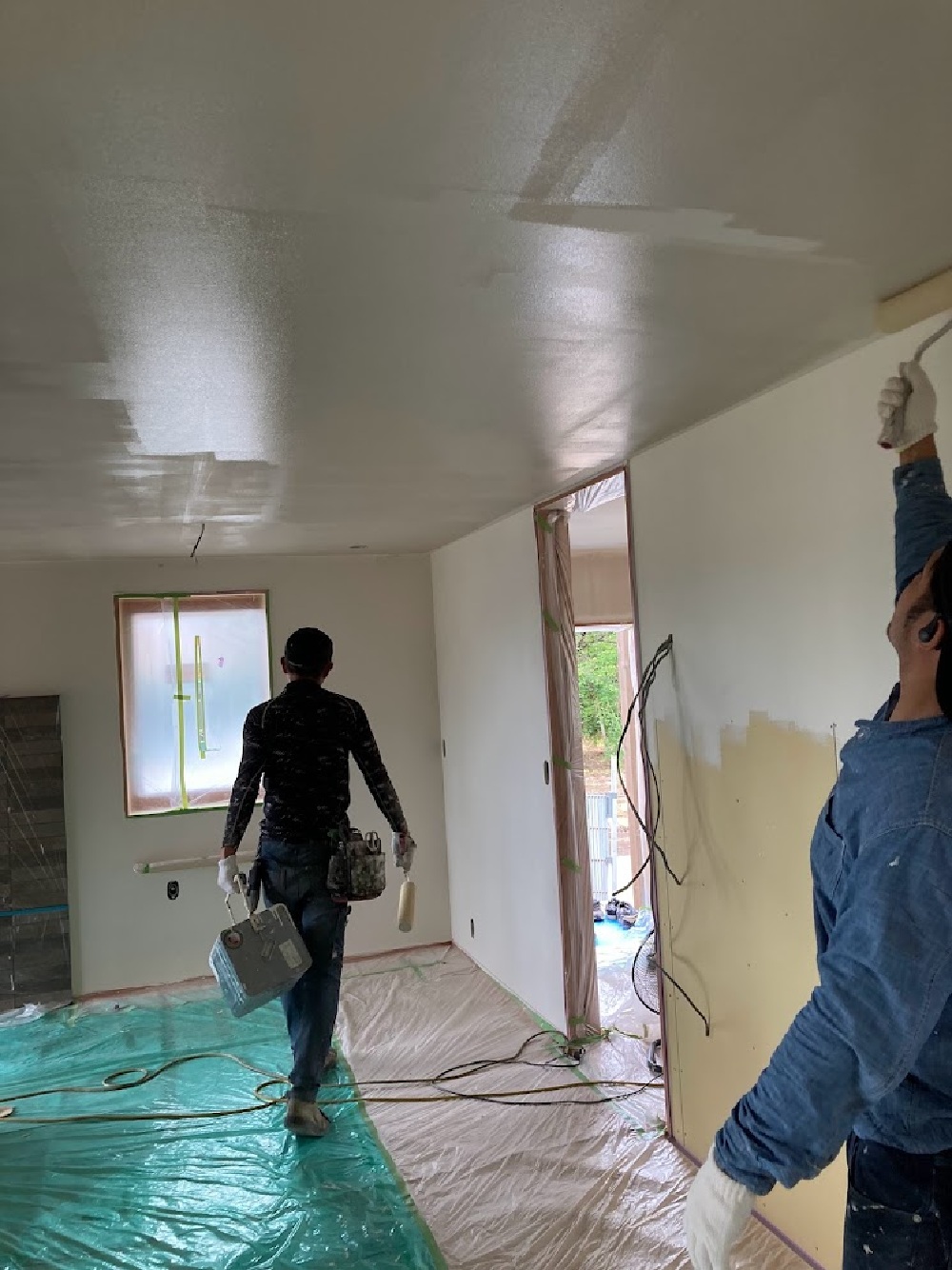

壁・天井に自然素材クレイペイントの塗装を進めています。

54. 2023年07月05日
モールテックス塗り

モールテックス塗り

キッチン廻りの壁にモールテックスを塗っていきます。
どんな感じに仕上がるのか楽しみです。

55. 2023年07月06日

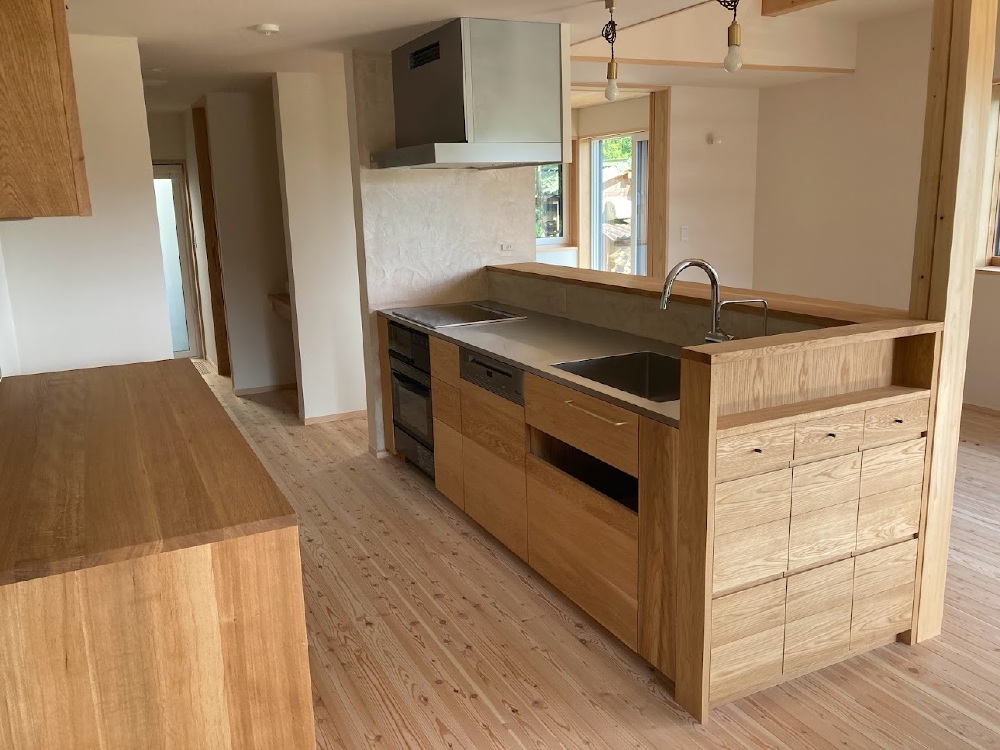

クリーニング完了

クリーニング完了

クリーニングが終了しました。
木製のオーダーメイドキッチンが映えて見えます。

56. 2023年07月07日

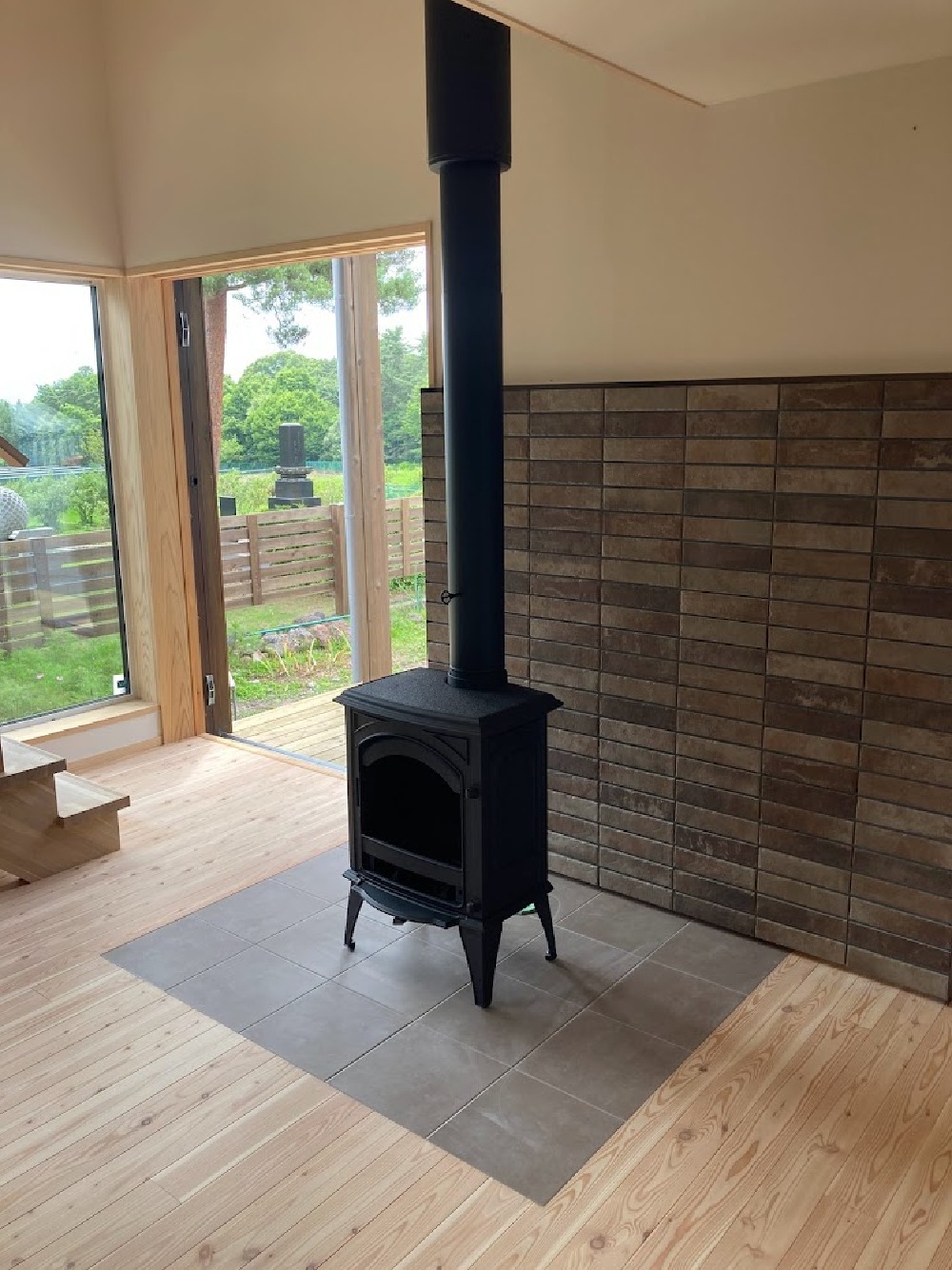

薪ストーブ設置完了

薪ストーブ設置完了

クリーニングが完了し薪ストーブの設置を行いました。

57. 2023年07月08日
お客様床塗装

お客様床塗装

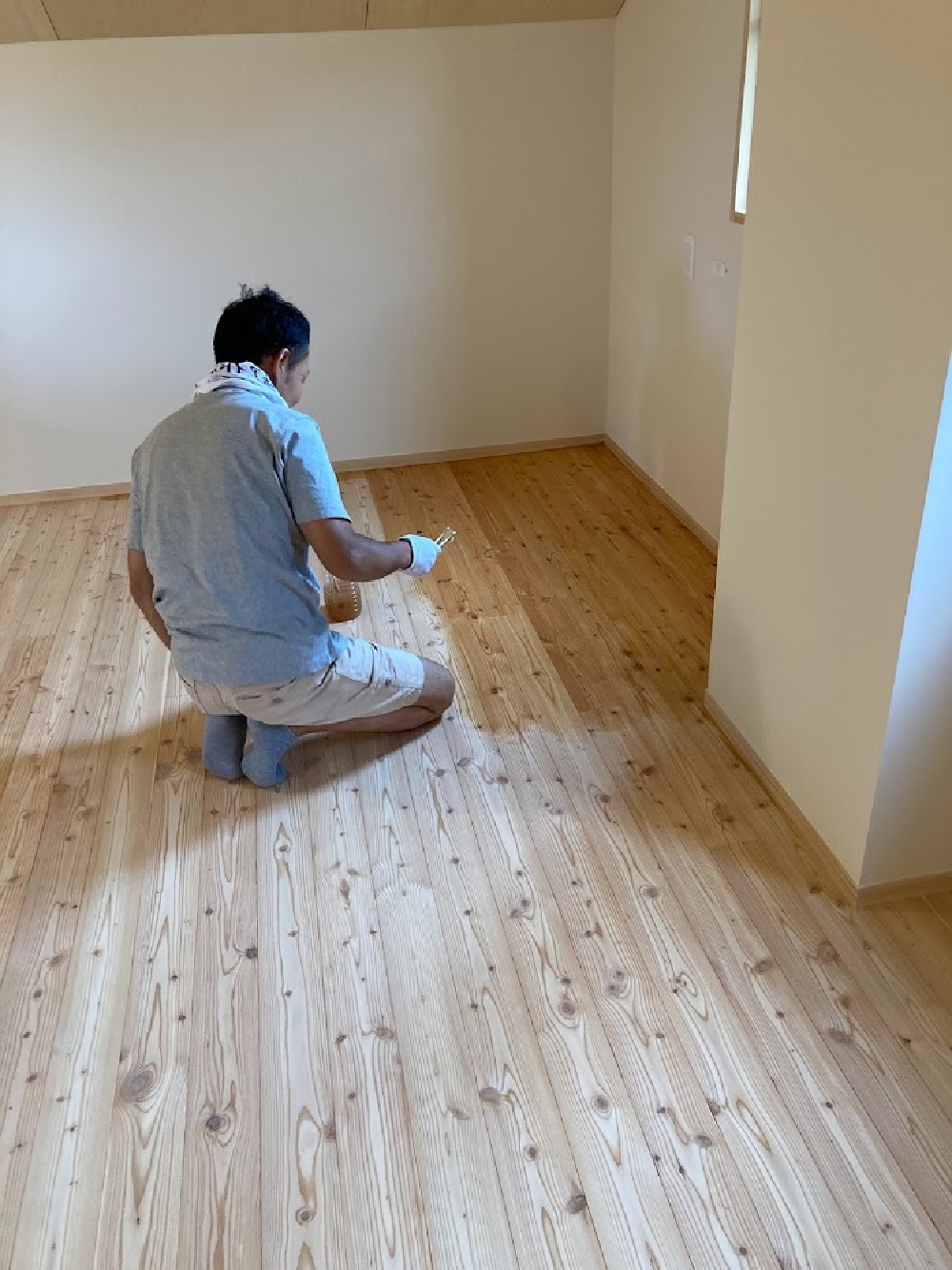

お客様による床塗装を行って頂きました。

58. 2023年07月10日
完成検査

完成検査

中嶋社長立ち合いの完成検査を行いました。

59. 2023年07月11日

内観

内観

お客様の方で用意していたソファーのクッションをセットしました。
据わり心地の良いソファーが仕上がりました。

60. 2023年07月11日
外観

外観

1階部分は板張り、2階部分はそとん壁の落ち着きのある建物が仕上がりました。

61. 2023年07月12日
お世話になりました

お世話になりました

長い時間を頂きながら丁寧に建物を作らせて頂きました。
Y様が色々勉強され工夫を凝らし沢山の思いの入った建物が仕上がりました。新しく出来上がった家でこれからご家族皆様で数多くの想い出を刻み込んでいって下さい。
大変有難うございました。

62. 2023年07月12日
お引渡式

お引渡式

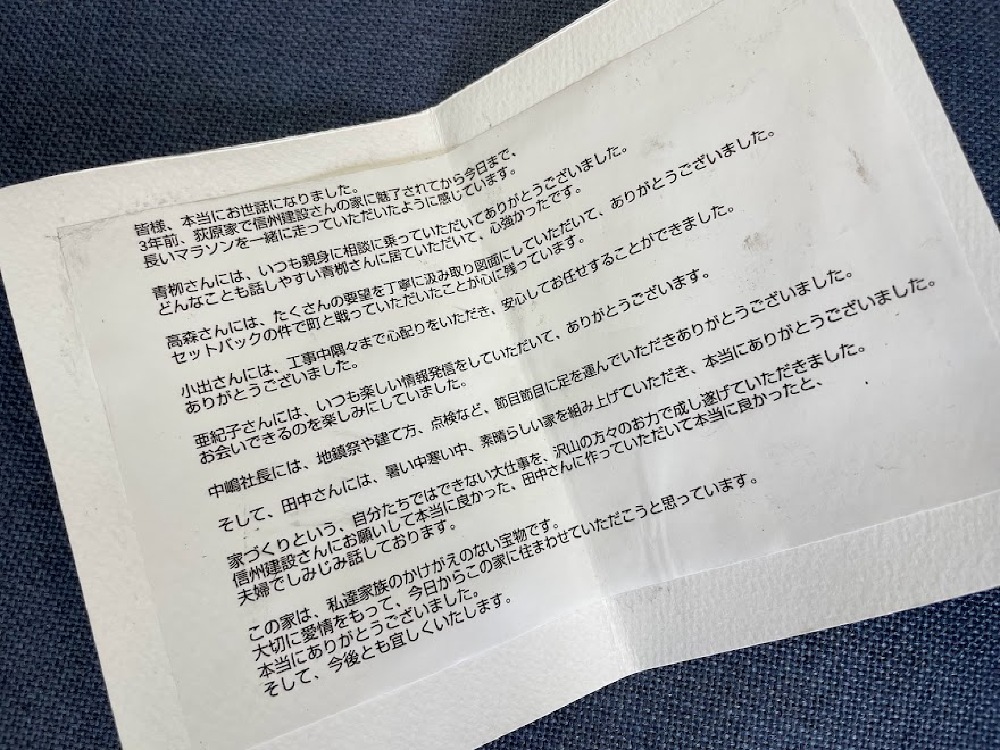

初回面談~ちょうど3年の日にお引渡しとなりました。工事中は沢山のお気遣いお心配りを頂き誠にありがとうございました。お引渡し式では、お手紙をいただきました。大変励みになります。今後とも末永いお付き合いをどうぞよろしくお願いいたします。
