リビング階段の家
長野市 新築 I 様
目的別にみる|新築
建築中レポート
- 1. 2021年03月18日
-
地鎮祭です!
今日はI様の地鎮祭を行いました。春の暖かい陽気の中、床鎮めと安全祈願をしていただきました。いよいよ着工となりますが、よろしくお願いいたします。
- 2. 2021年03月30日
-
仮設工事完了!

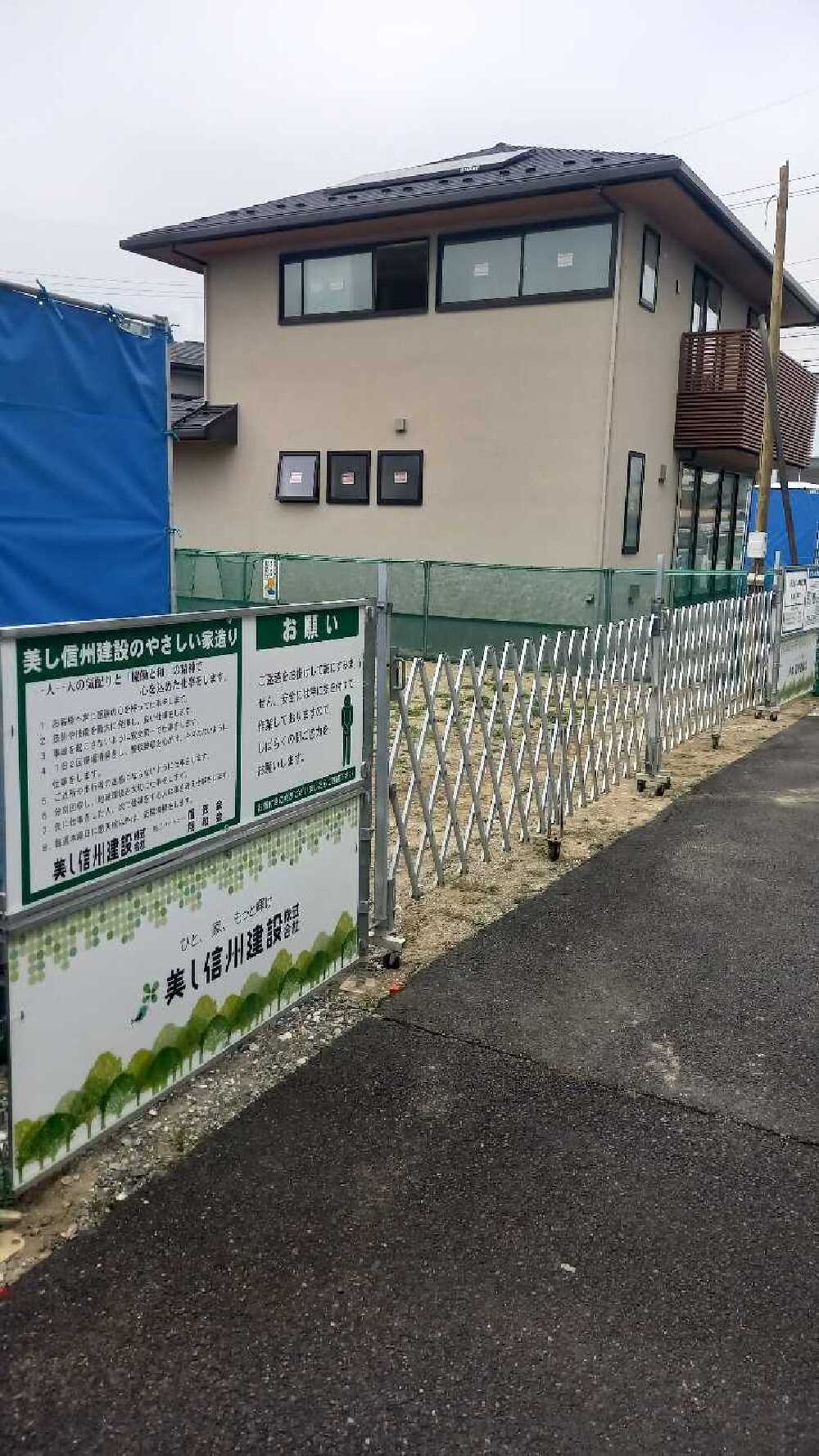

安全に作業ができるよう敷地外周の仮囲い工事が完了しました。いよいよ基礎の着工となります。
- 3. 2021年04月01日
-
基礎工事開始です!

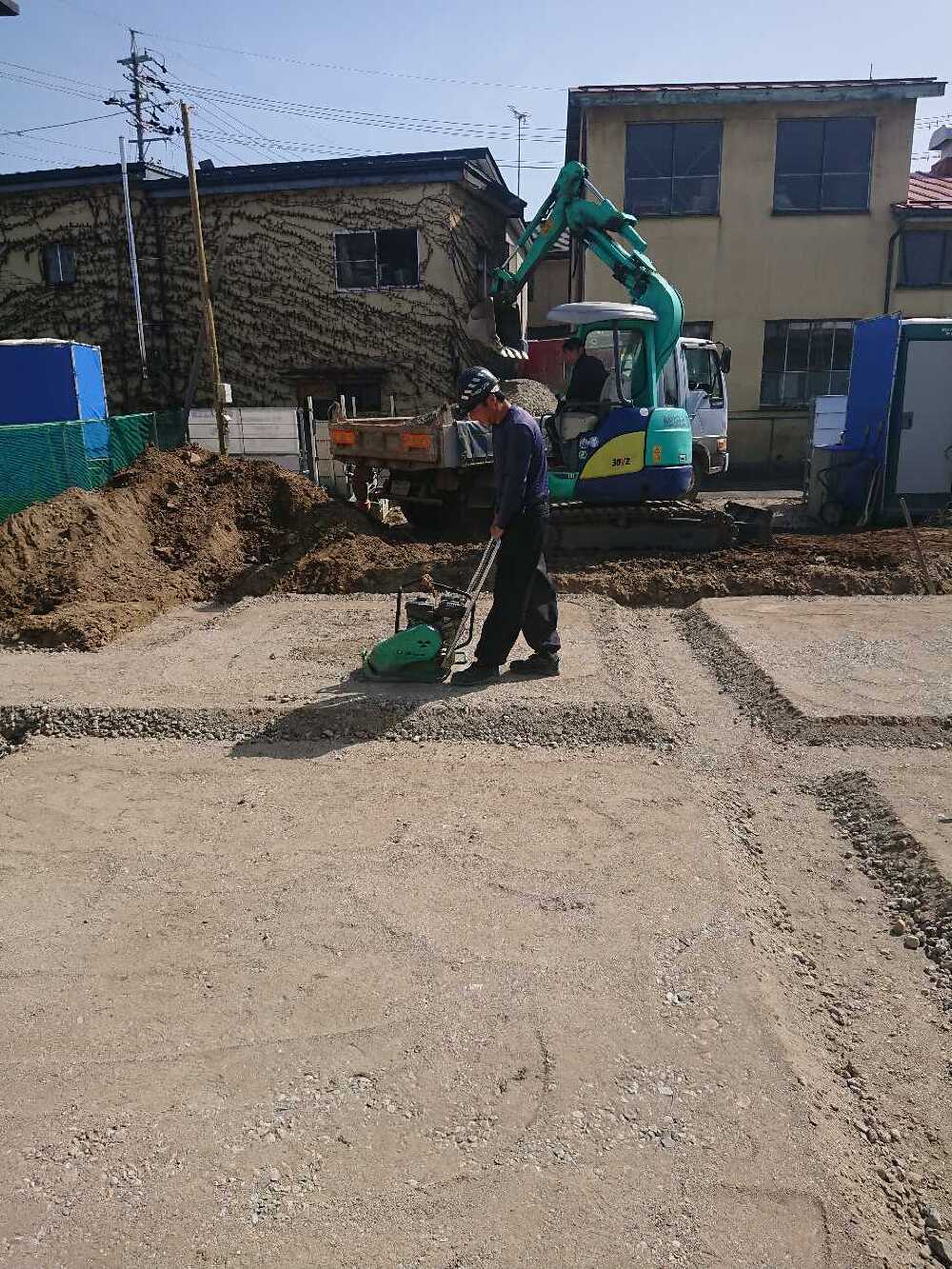

新年度の始まりの1日から、船田土建さんの基礎工事が始まりました。掘削~耐圧盤砕石工事を行っています。明日は外周部の型枠工事へと進みます!
- 4. 2021年04月02日
-
型枠工事完了!
外周部の型枠工事と耐圧盤部分の防湿シート工事まで完了となりました。来週は鉄筋工事となります。
- 5. 2021年04月05日
-

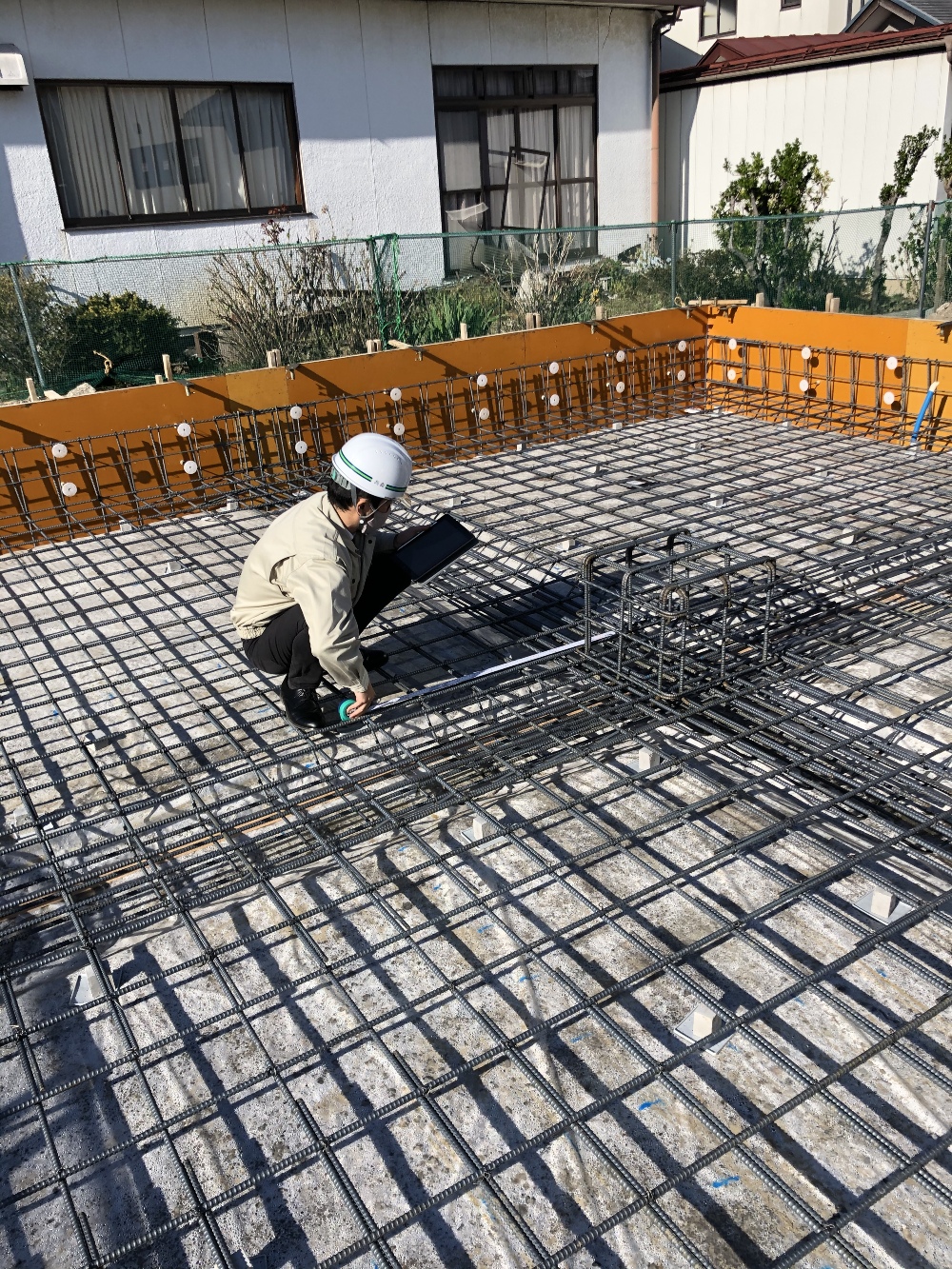

鉄筋現場検査です
私たち自慢の骨太の鉄筋組が完了し、今日は住宅保証機構の現場立ち会い検査を行いました。検査も合格し、明日から型枠工事をし、コンクリート打ちとなります。
- 6. 2021年04月08日
-
建て方へ向け!
現場の基礎工事と並行し、建て方へ向け材木加工の打ち合わせを行いました。宝物倉庫から木曽檜を運搬し、加工作業へと進んでいきます。
- 7. 2021年04月12日
-
コンクリート打ちです

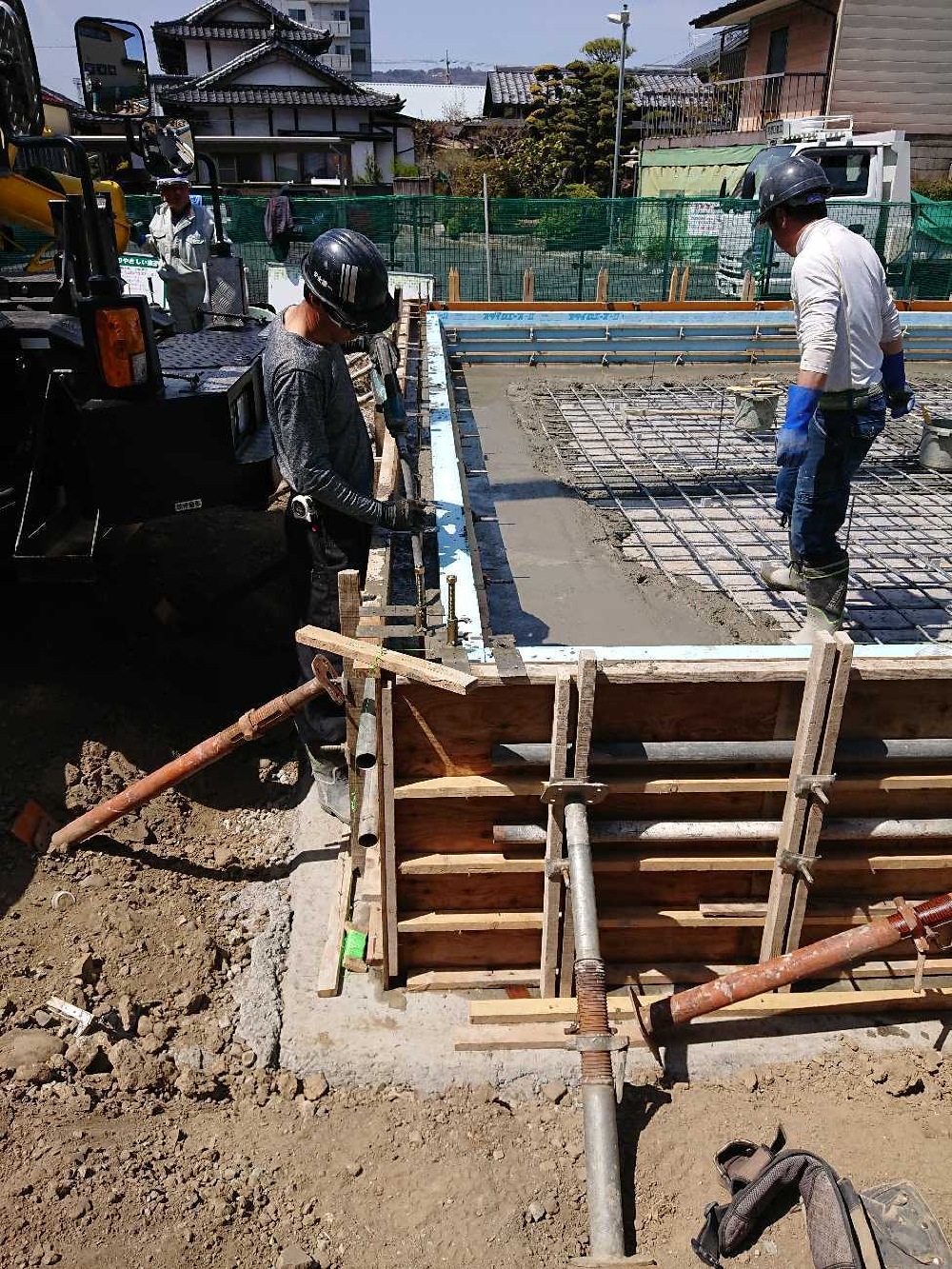

今日はコンクリート打設を行いました。最高の天気、気温の中で打ち込みすることができました。
- 8. 2021年04月19日
-
枠外しから整地へ!
型枠外しから外周部の埋め戻しを行いました。擁壁の型枠を外しながら残りの整地作業をし、基礎工事が完了となります。
- 9. 2021年04月22日
-

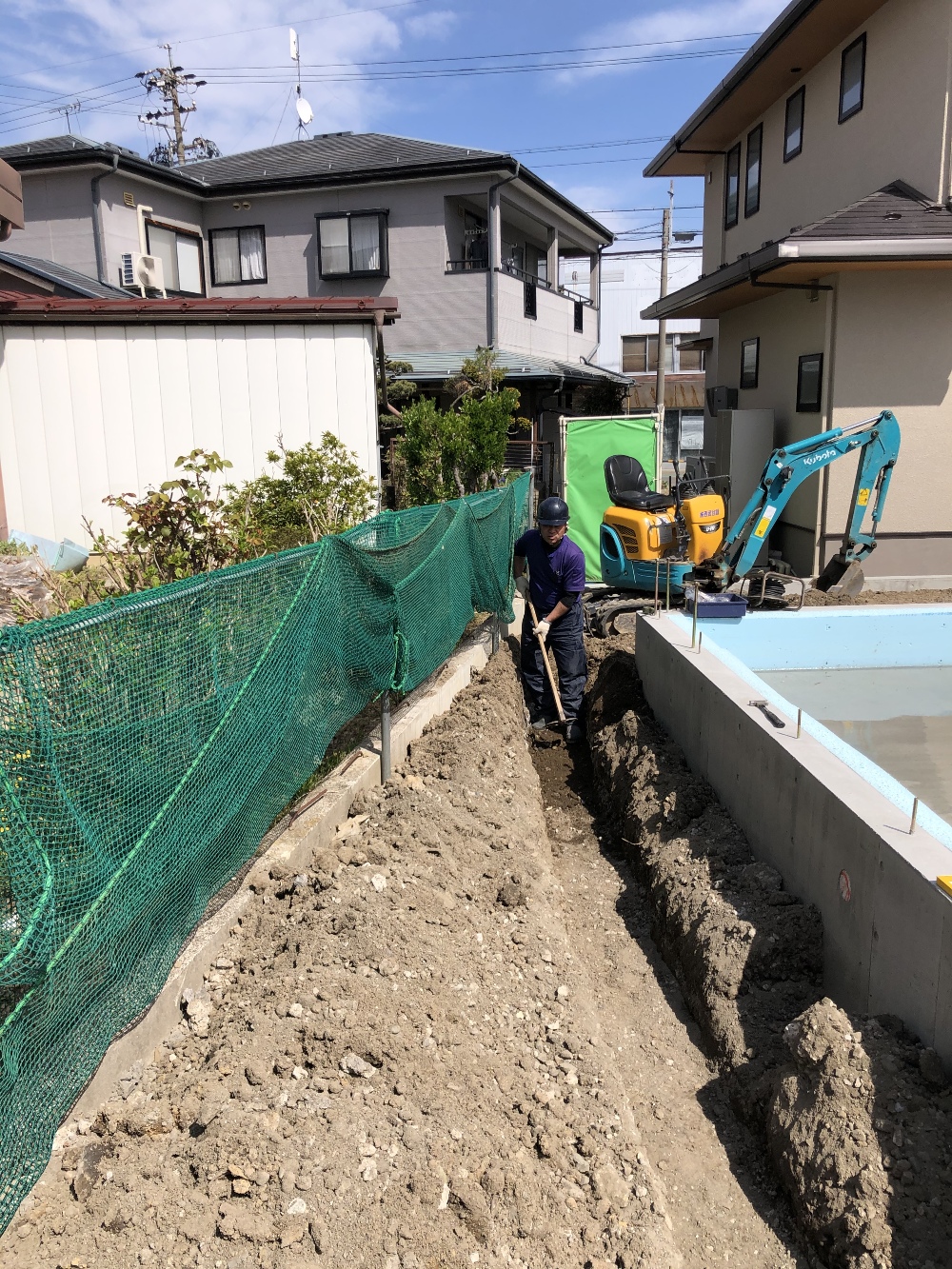

外部先行配管
基礎工事も完了し、西武住設さんの外部先行配管工事が始まりました。連休前には完了となる予定です!
- 10. 2021年04月26日
-
配管工事中
天候にも恵まれ順調に作業が進んでいます。今週中には完了になりそうです!
- 11. 2021年04月28日
-
基礎周り養生完了!

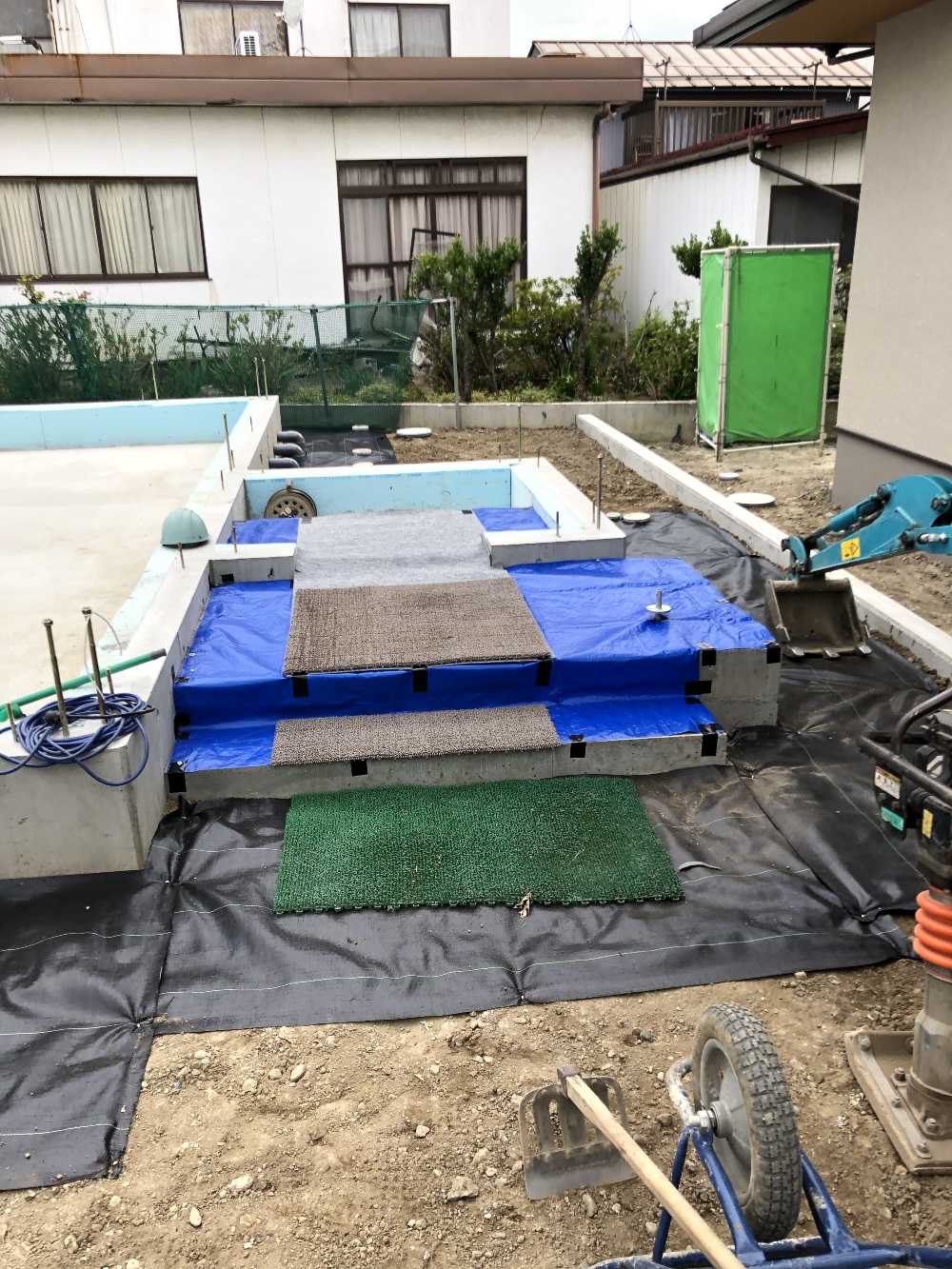

外部配管作業が終わったところから基礎周りの泥はねや防草の為のシート養生作業を進めています。
- 12. 2021年05月06日
-

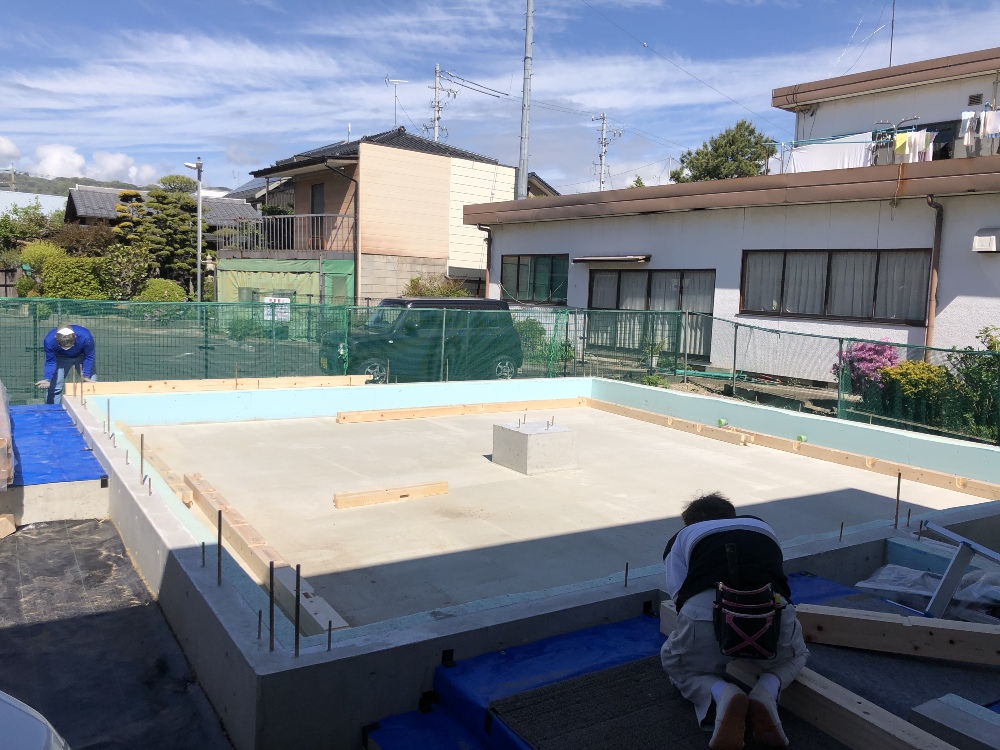

土台伏せ開始!
宮入大工さんによる土台伏せ作業が始まりました。床下の断熱材敷きから1階の剛床合板まで行います。
- 13. 2021年05月11日
-

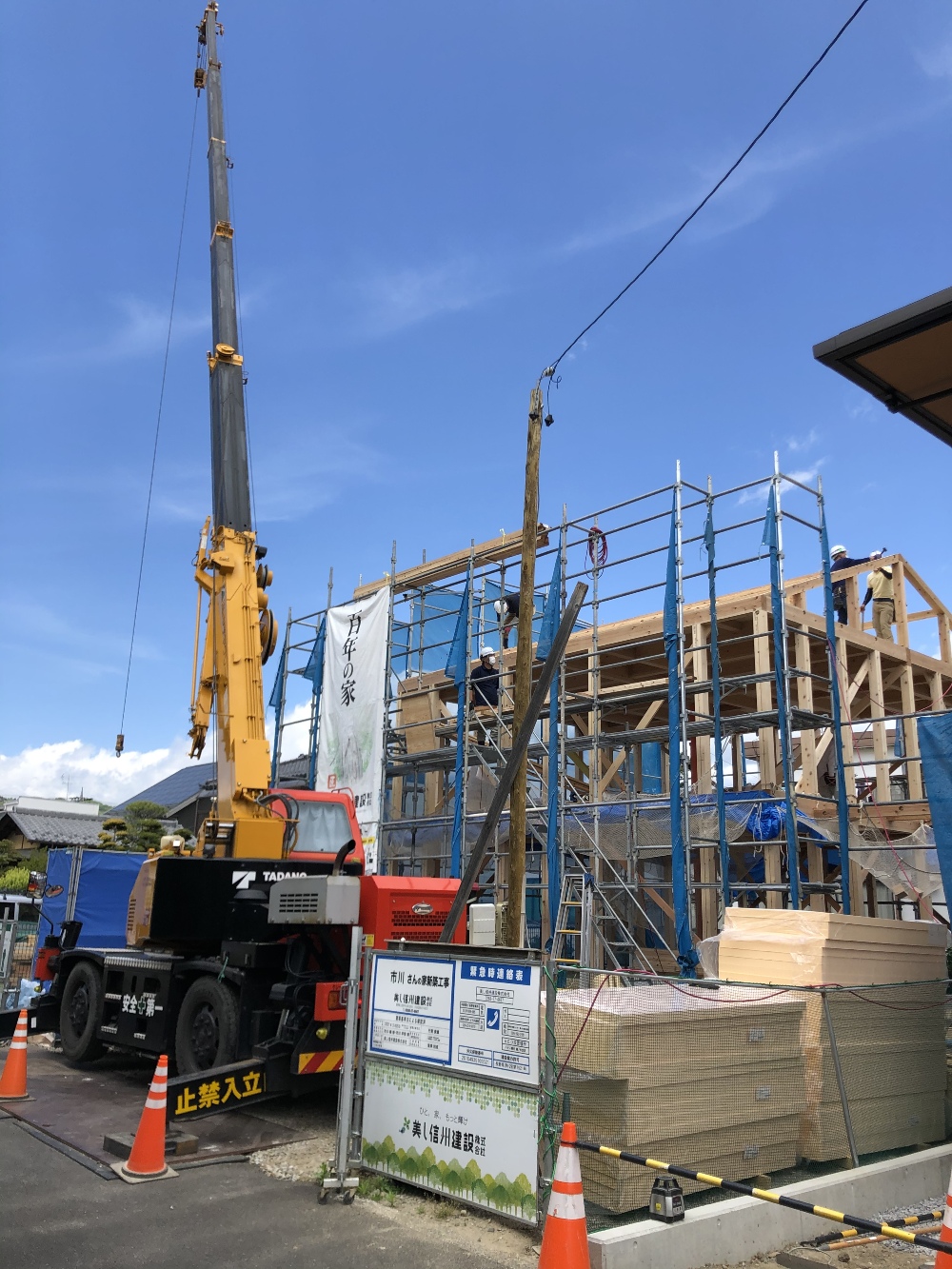

祝!上棟!
5月らしい爽やかな最高の天気の中、無事に棟上げを行うことができました。宮入棟梁はじめパートナーみんなで頑張ります!一緒に家造り楽しみましょう!
- 14. 2021年05月13日
-

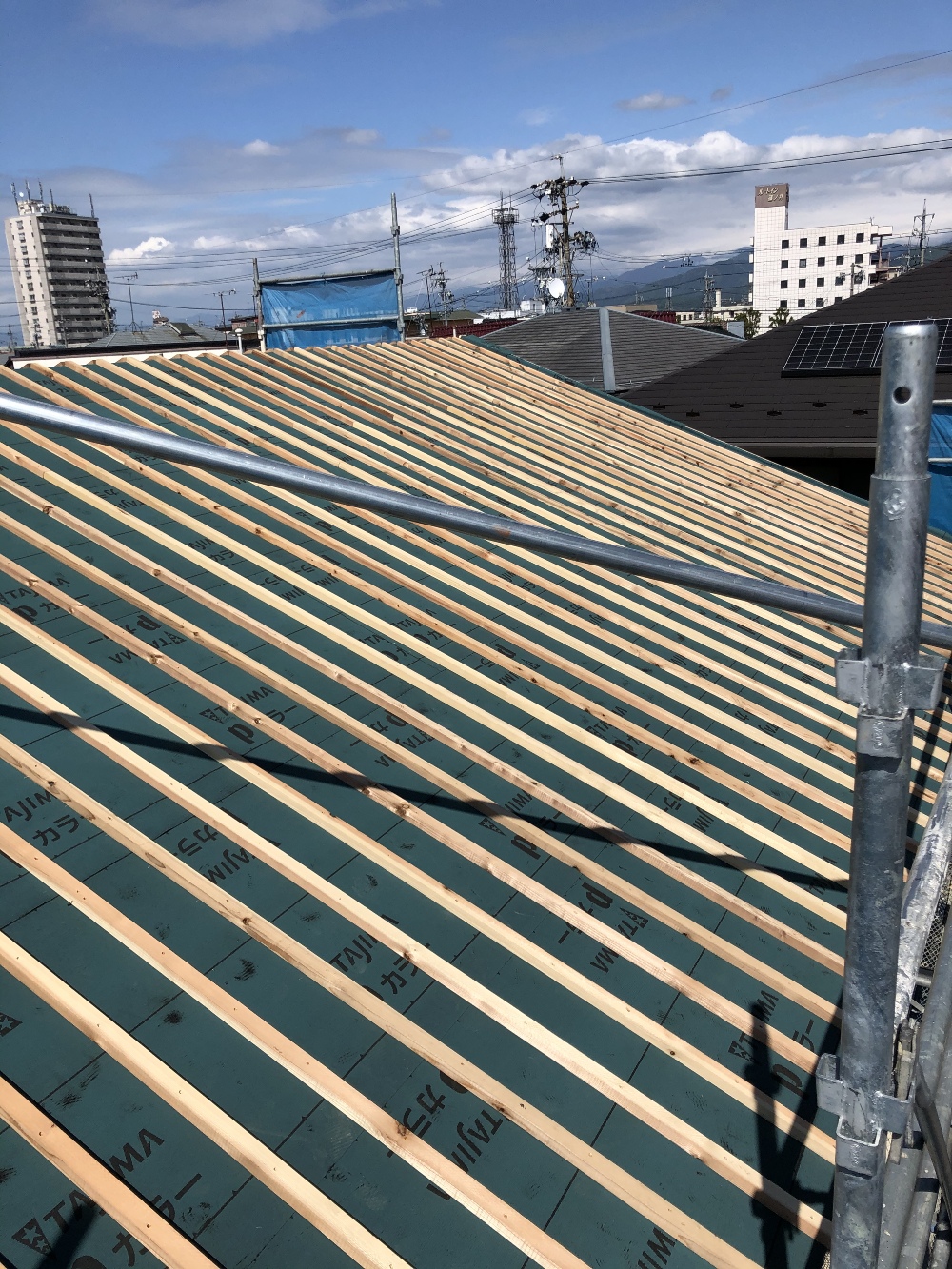

屋根通気工事完了!
屋根の防水紙張りが終わり、屋根通気工事まで完了となりました。引き続き外壁周りの下地工事となります。
- 15. 2021年05月18日
-
耐力壁工事

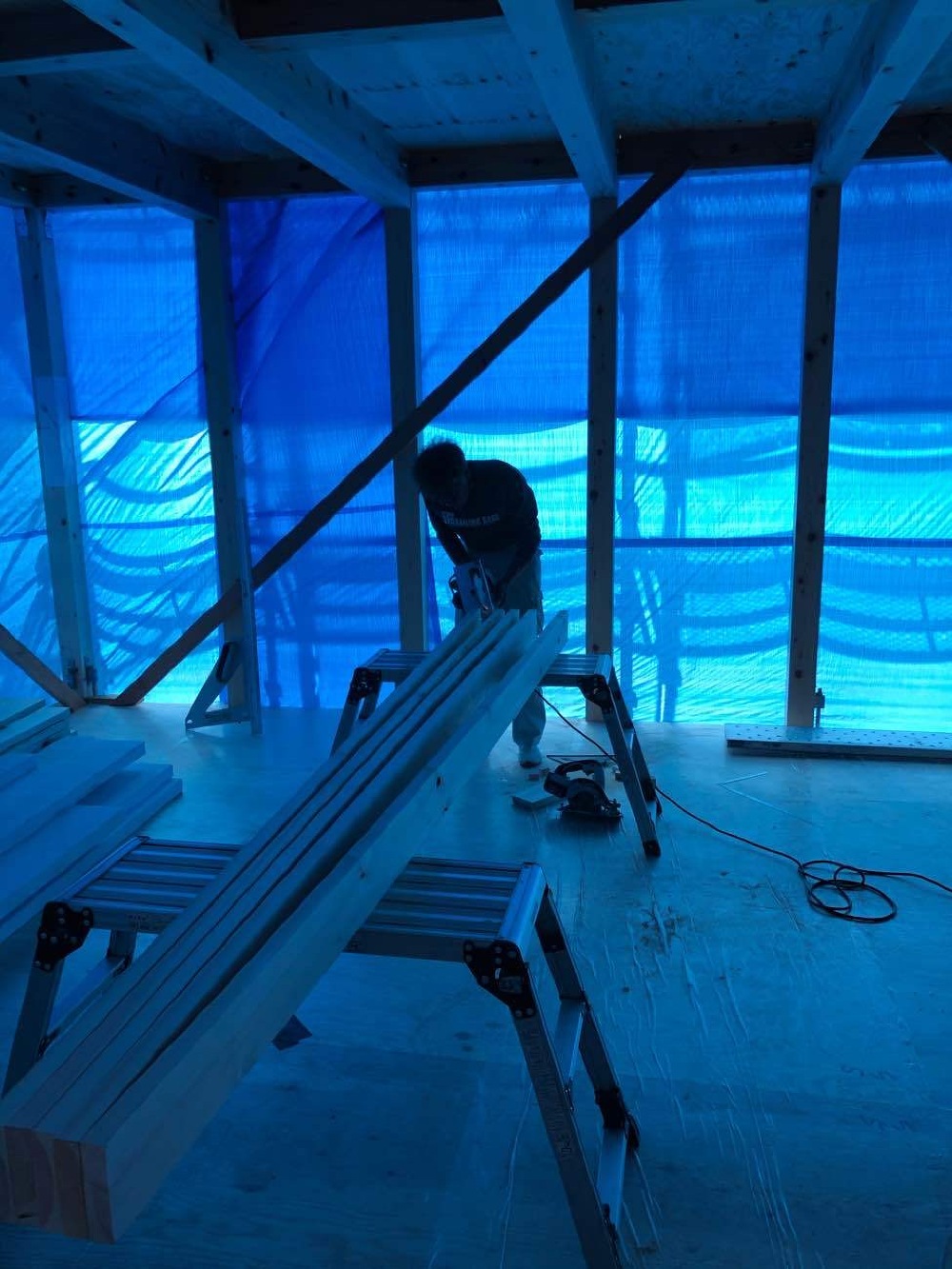

宮入大工さんは外壁周りの間柱入れから耐力壁工事へと進んでいます。
- 16. 2021年05月25日
-
屋根足場組です
覚新工業さんの屋根工事が終わり、今日は屋根足場組を行いました。来週はサッシ納入から外部断熱工事となっていきます。
- 17. 2021年05月28日
-

床下配管中!

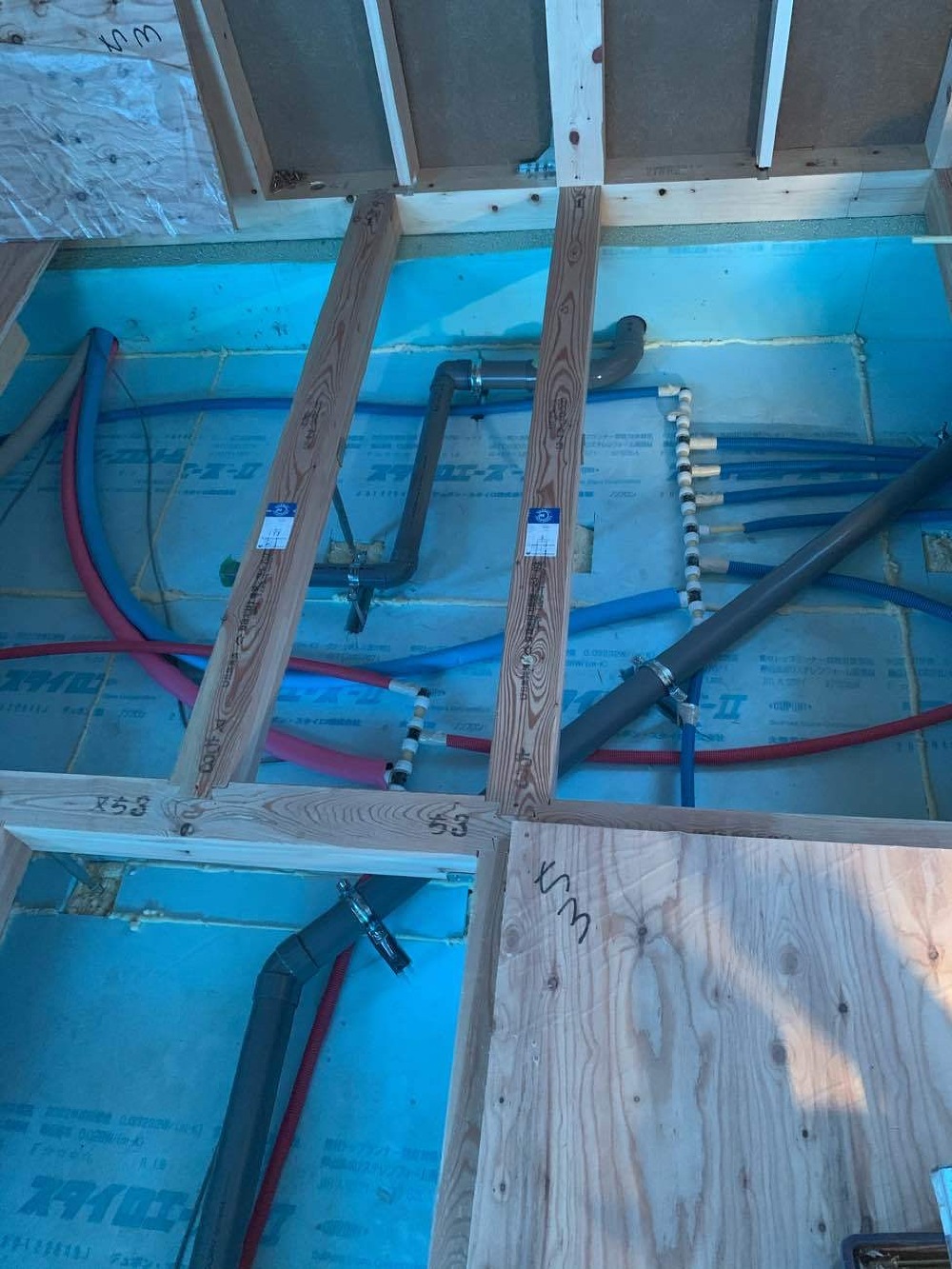

西武住設さんの床下配管工事が進んでいます。見えなくなってしまう部分だからこそ綺麗に丁寧に作業を進めていきます。

- 18. 2021年05月31日
-
サッシ下地入れ
宮入棟梁はサッシの下地入れ工事を進めています。今週にはサッシが現場納入となり、順次取り付けを行っていきます!

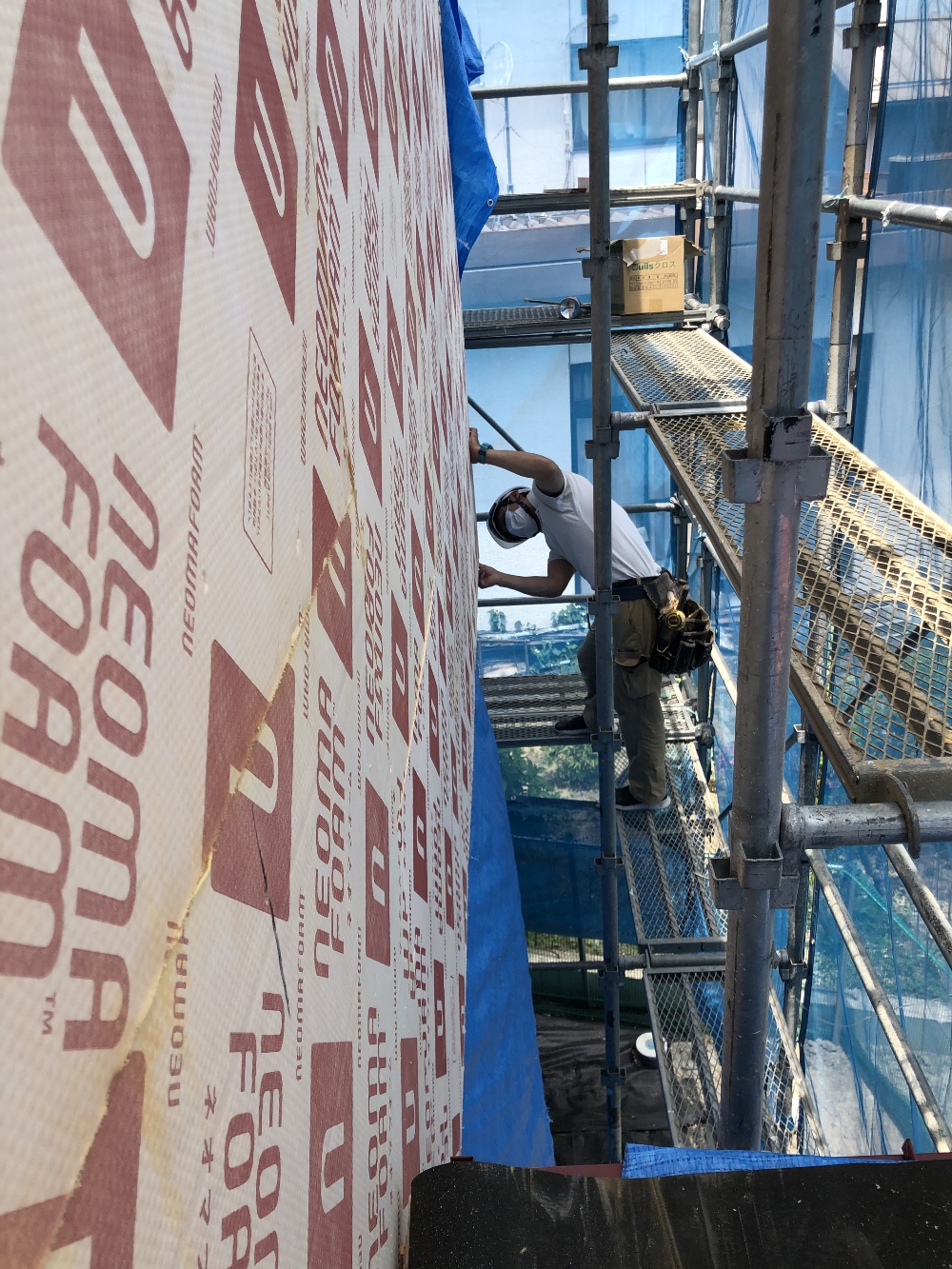

- 19. 2021年06月05日
-
断熱工事中です!
耐力壁工事が完了し、外断熱工事に進んでいます。サッシの取付を行いながら外部工事先行で進んでいきます!
- 20. 2021年06月08日
-
軒天工事です

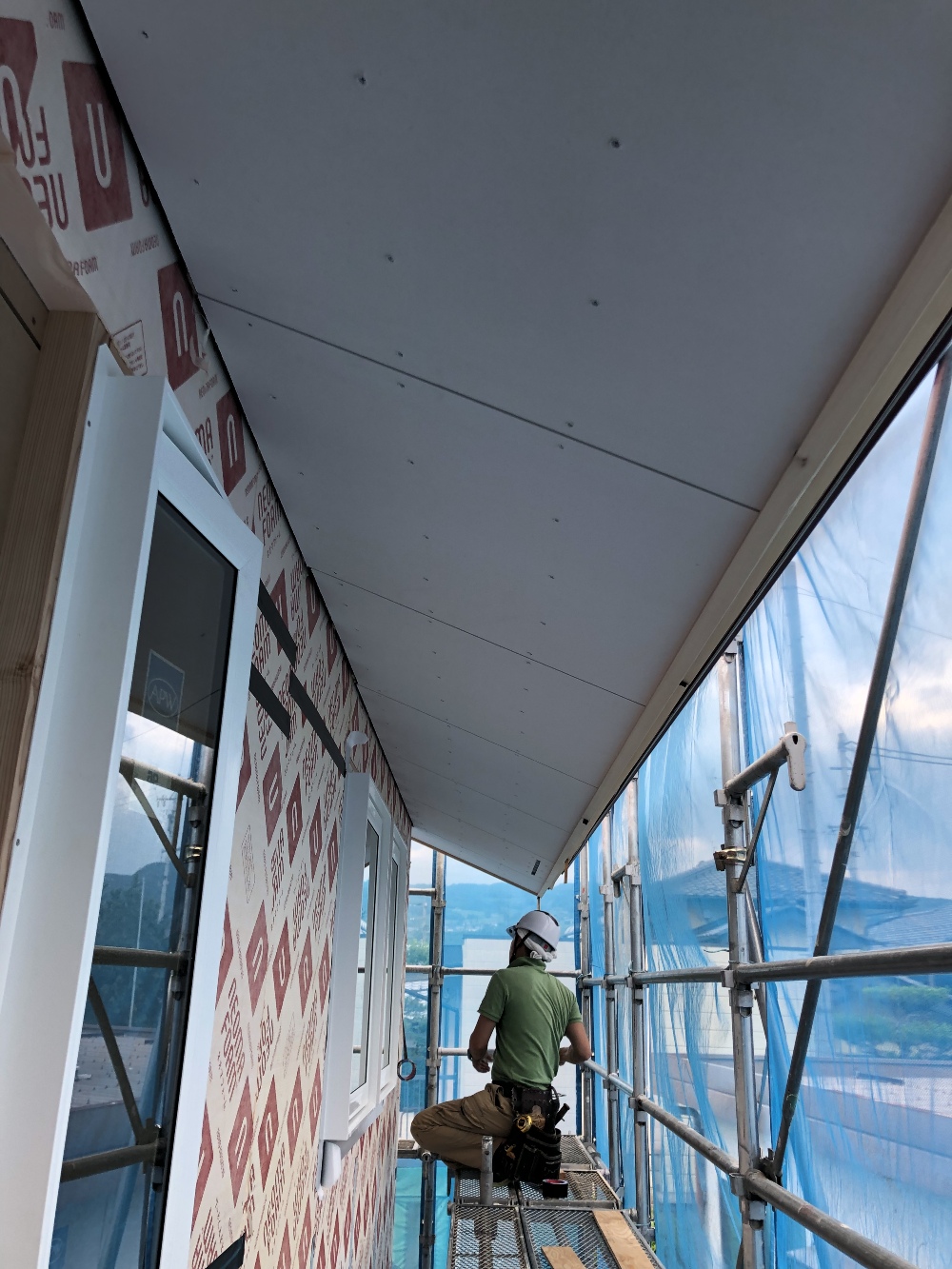

屋根の裏側になる軒天工事を行っています。引き続き外部の防水シート張りへと進んでいきます。
- 21. 2021年06月17日
-
外部下地まとめ工事中

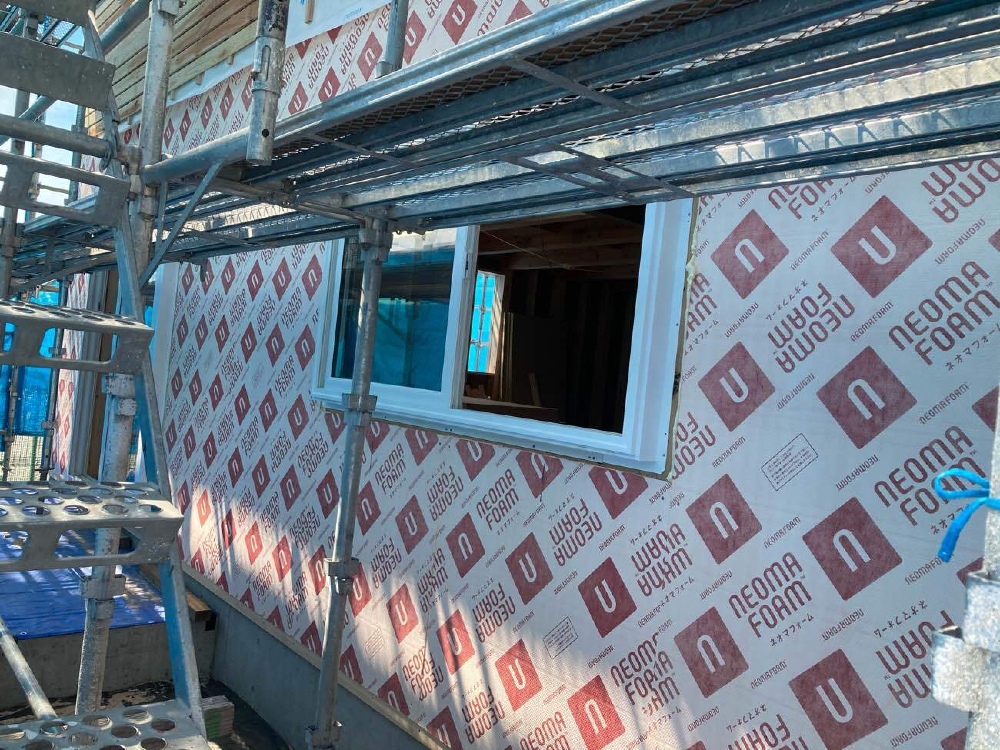

1階の窓、断熱材工事が完了しました。引き続き通気工事からラス下地工事となります。
- 22. 2021年06月18日
-
中間検査です

今日は住宅保証機構の中間検査を行いたした。図面通り基準以上でしっかりとした施工がされているか、現場で細部に渡り検査をしてもらいました。引き続き大工さんの工事が進んでいきます。
- 23. 2021年06月21日
-

外部下地まとめです
宮入大工さんによる外部下地のまとめが進んでいます。今週には外部下地も完了となります!
- 24. 2021年06月25日
-

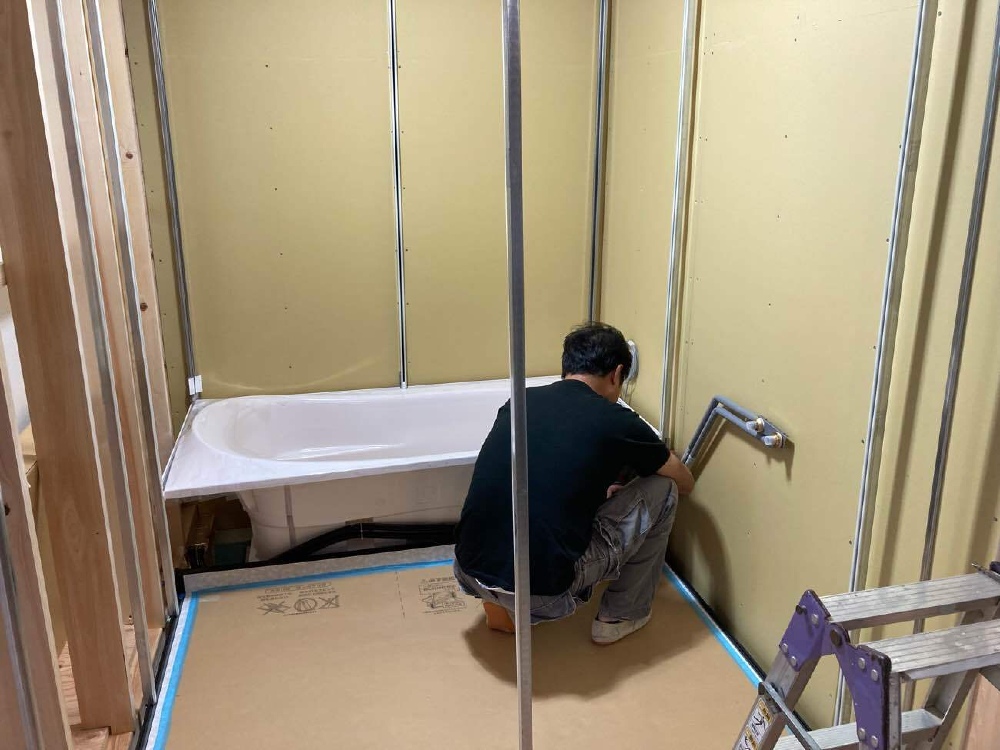

ユニットバス工事です
住設機器組立パートナーの坂井さんによる丁寧なユニットバス組立工事が進んでいます。組み上がりを楽しみにしてください!
- 25. 2021年07月03日
-

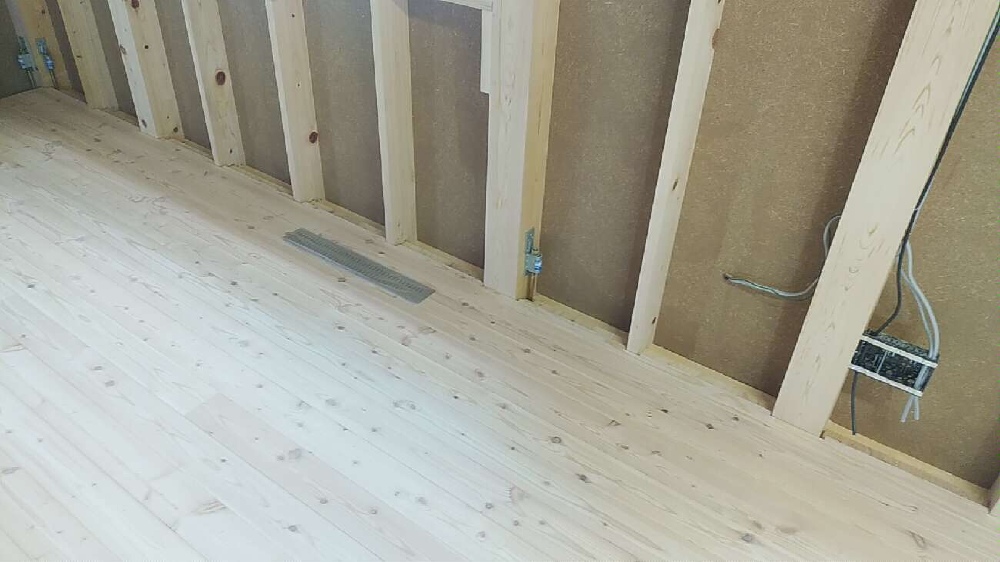

1階床張り完了!
宮入棟梁による1階の床張り作業が完了となりました。引き続き窓枠取り付けに進みます!
- 26. 2021年07月06日
-
パッシブエアコン工事中!
坂井さんによるパッシブエアコン据え付け工事が進んでいます。家中の空調と空気清浄機の配管から機器据付を安心のパートナーさんが責任施工してくれています!
- 27. 2021年07月08日
-
エアコン配管です

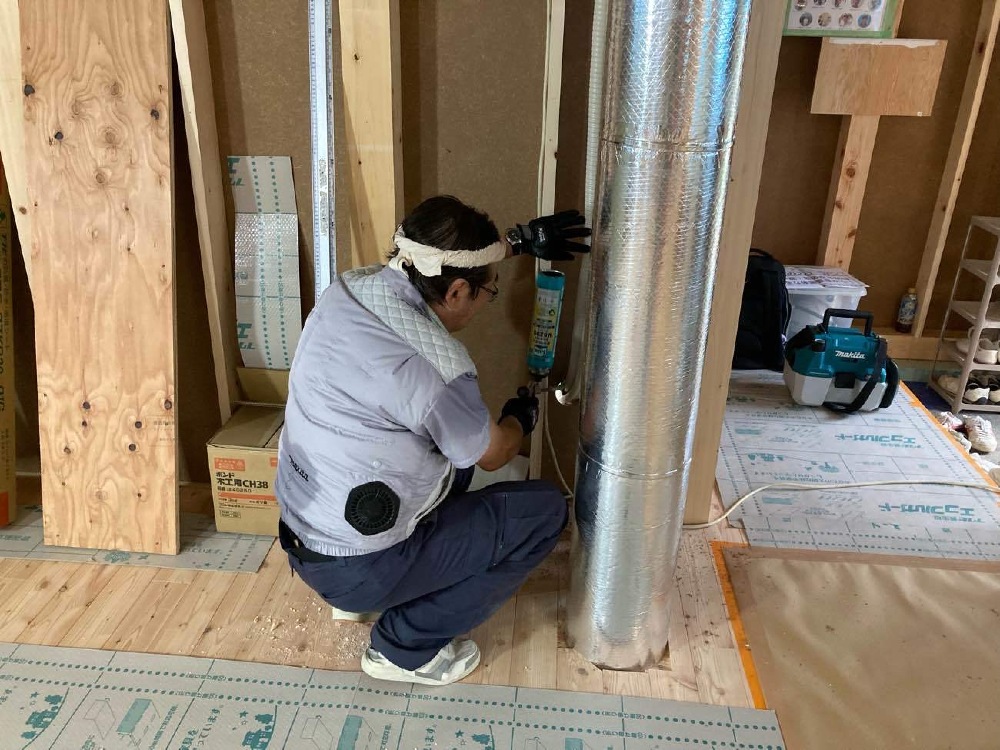

パッシブエアコンの冷媒配管作業をしています。大工さんの工事と連携しながら進んでいきます。
- 28. 2021年07月16日
-

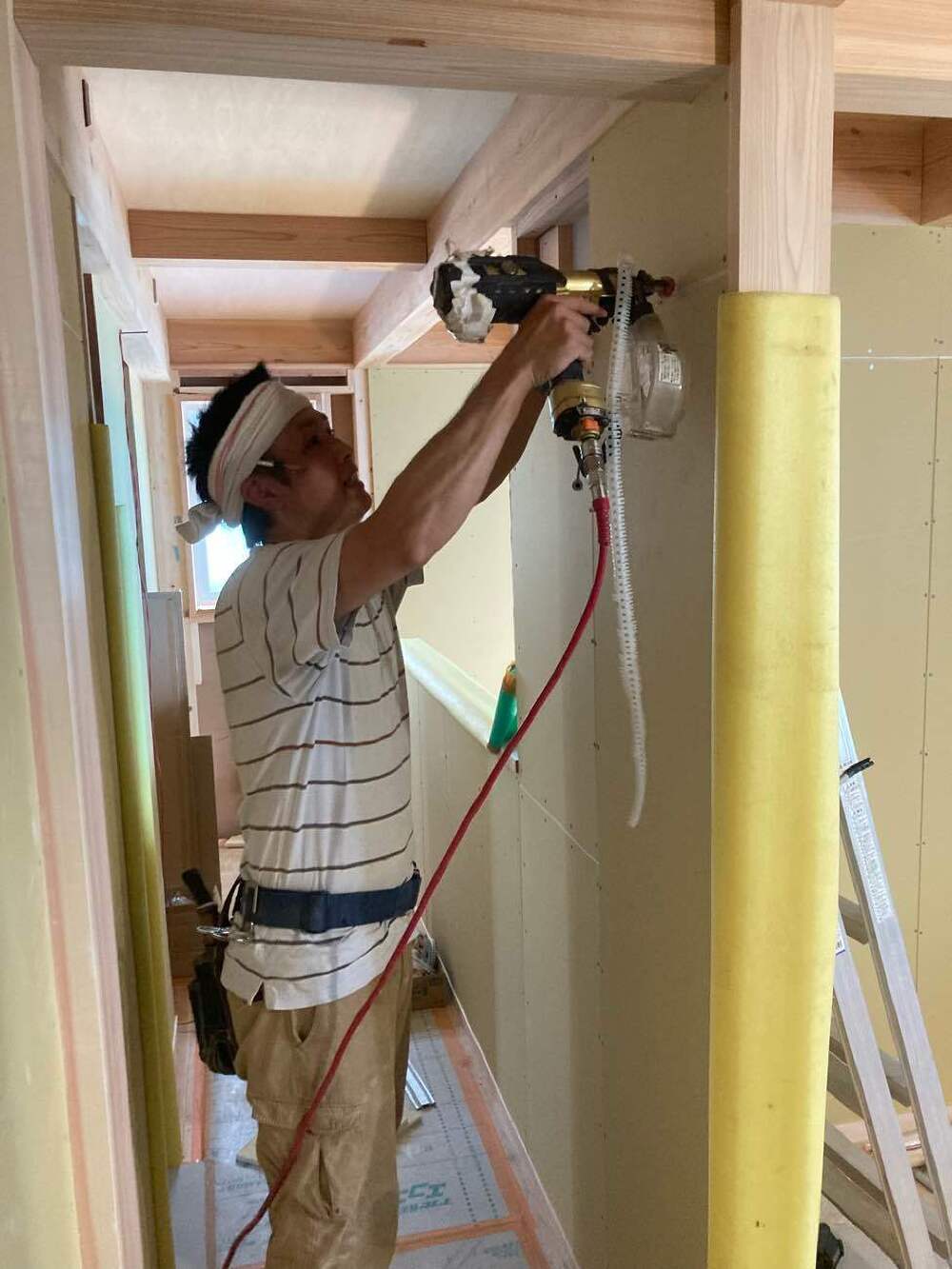

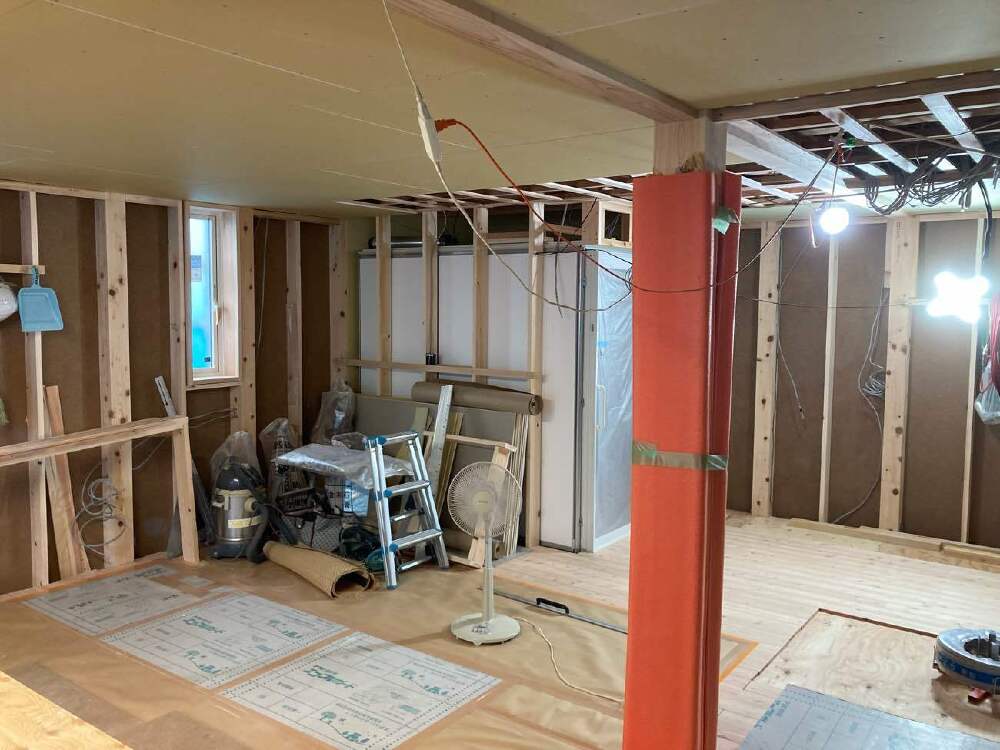

造作工事順調です
宮入棟梁による造作工事も順調に進んでいます。壁の下地工事も進み、部屋の雰囲気もだんだんと見えてきました。造作家具を製作しながら、内部壁の工事を進めていきます。
- 29. 2021年07月27日
-
吹抜け空間完了!

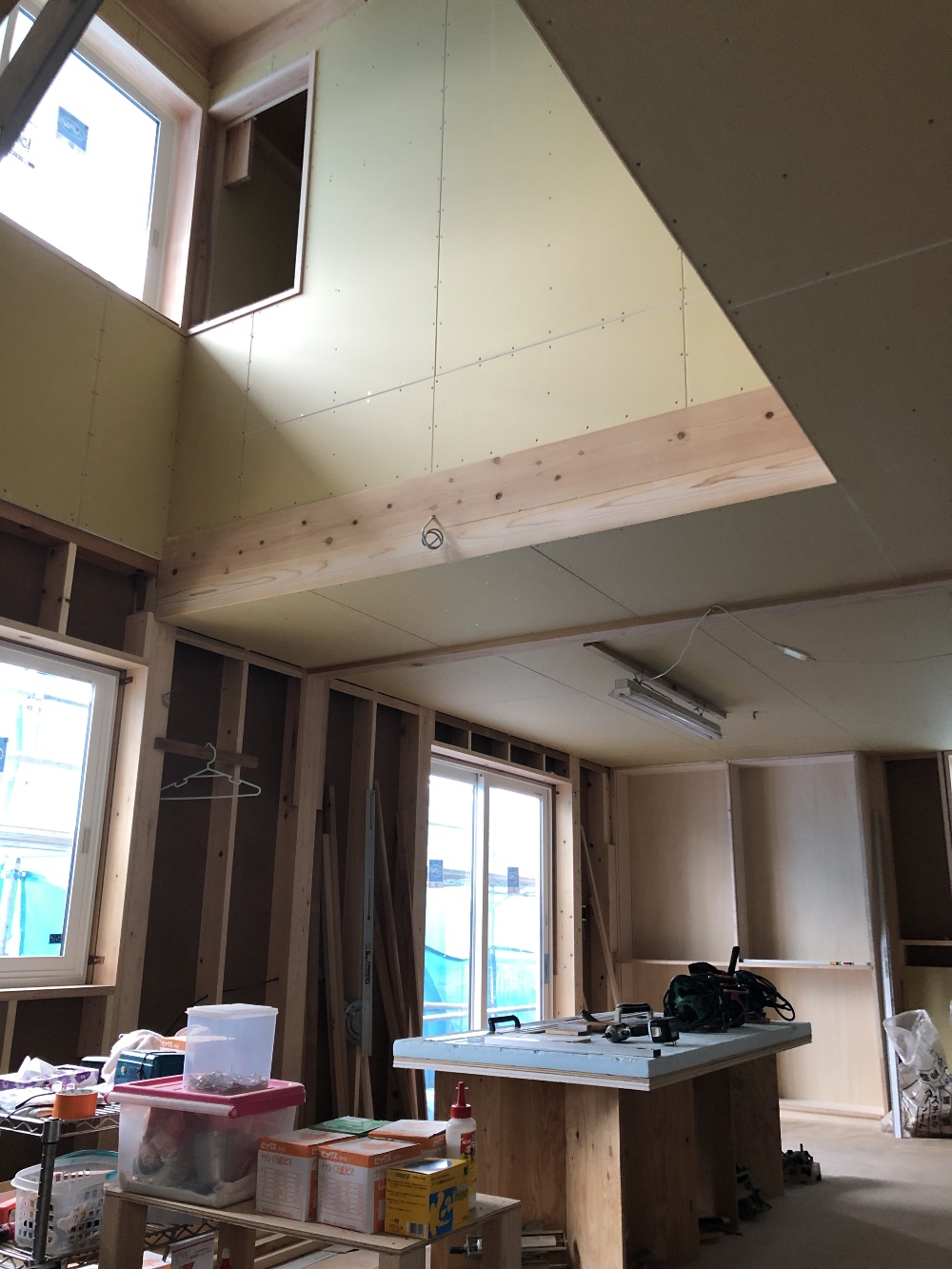

南面にある大きくたっぷりの日差しと風の通り道となる吹抜け空間が完了となりました。壁の下地工事を進めながら、この空間に階段を組み上げていきます!
- 30. 2021年08月02日
-
2階造作工事完了!
先行で進めていた2階の大工工事が完了となりました。引き続き1階の壁下地工事・枠取付工事へと進んでいきます。
- 31. 2021年08月11日
-

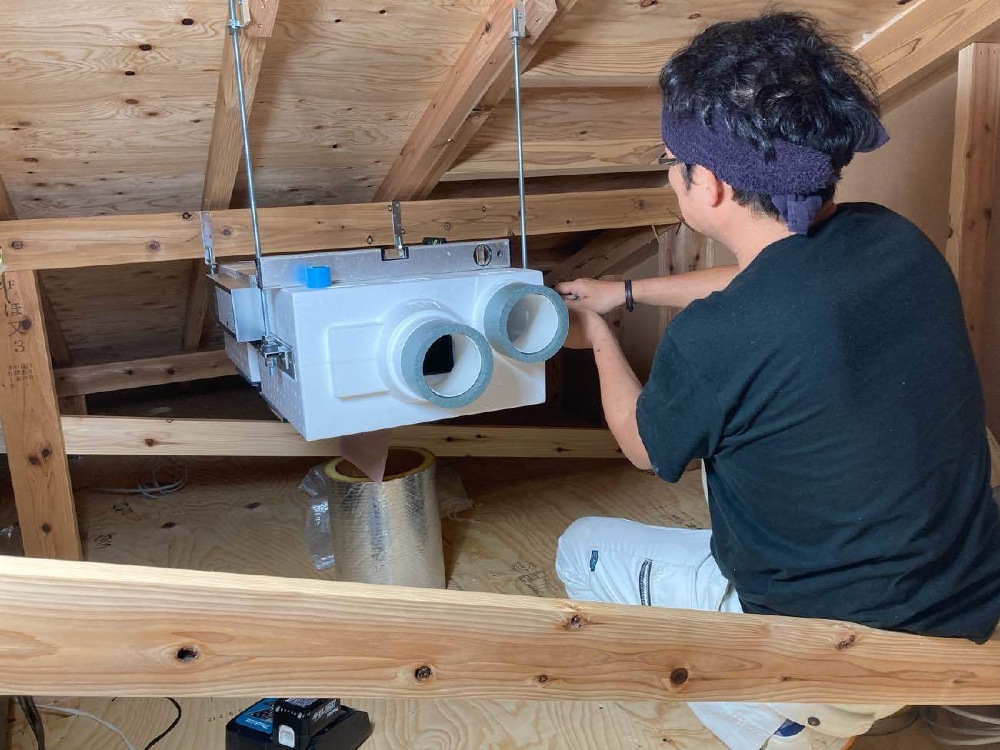

パッシブエアコン配管完了!

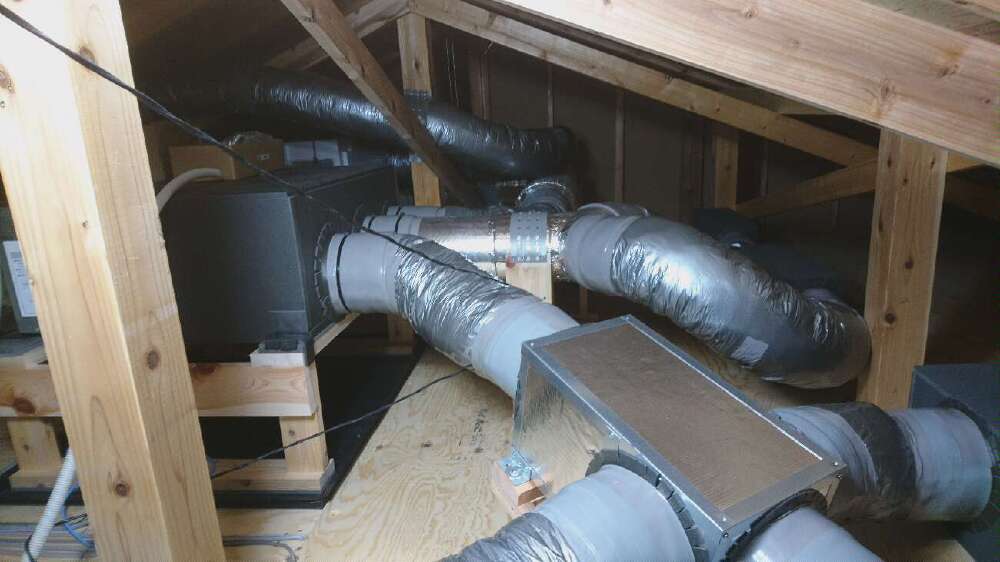

小屋裏空間に入るパッシブエアコンの据え付けからダクト工事まで完了しました。家中の空気清浄も行う機械も設置・ダクト工事も完了となりました。全館冷暖房・空気清浄を実現できるOMソーラーの最新のシステムを信頼のパートナーさんがしっかりと施工を行っていきます。
- 32. 2021年08月17日
-
外壁工事開始!
遠藤左官さんによるそとん壁の仕上げ工事が始まりました。防水シートからアミ張り作業となります!

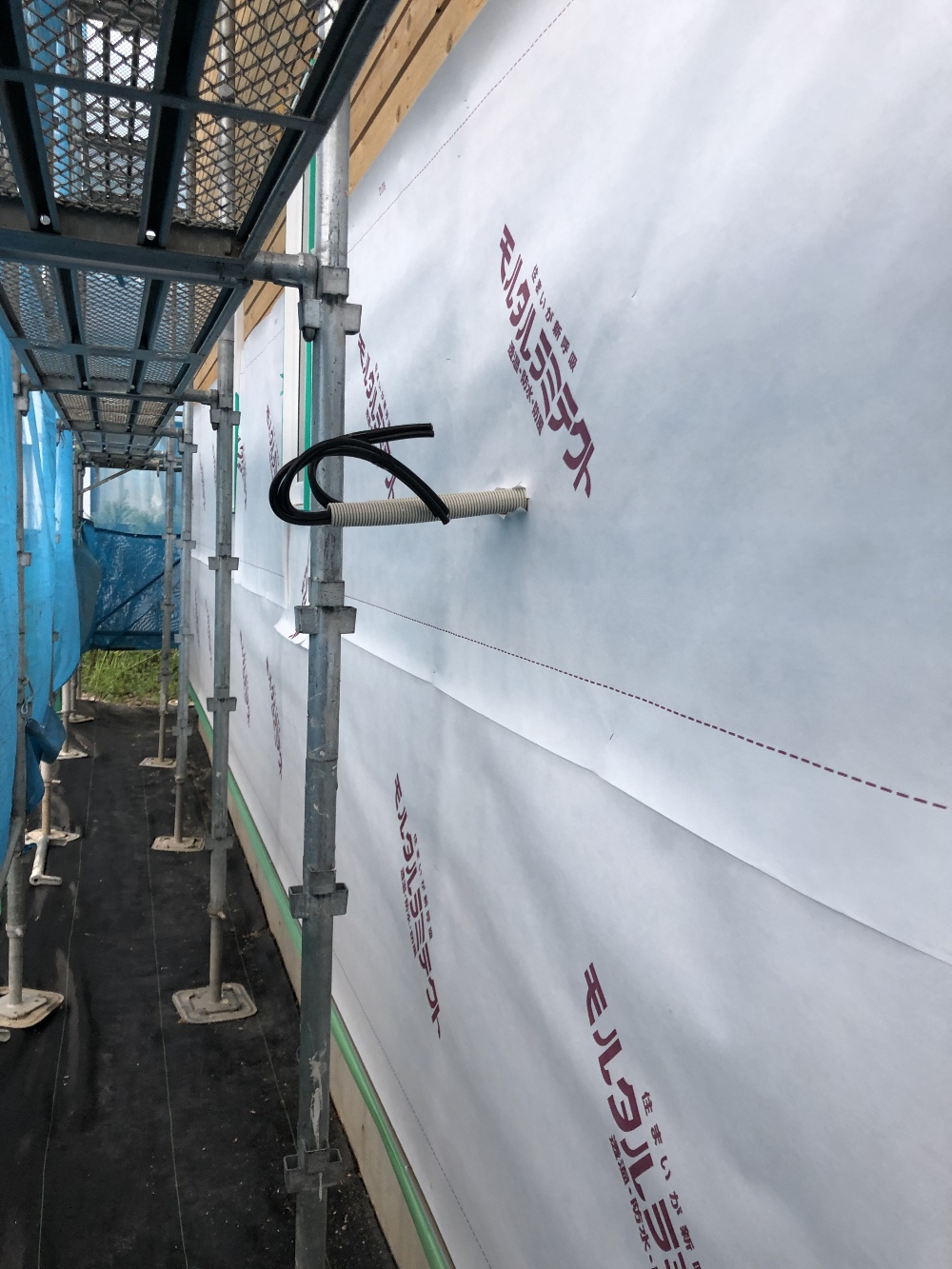

- 33. 2021年08月20日
-
そとん壁下塗り完了!
遠藤左官さんによるそとん壁の下塗り作業が完了になりました。しばらく養生をおき、来週半ばから仕上げ塗りとなります。

- 34. 2021年08月23日
-
1階ボード張り中
大工さんによる水回り空間のボード張りが進んでいます。だんだんと部屋の雰囲気が見えてきました。
- 35. 2021年08月27日
-

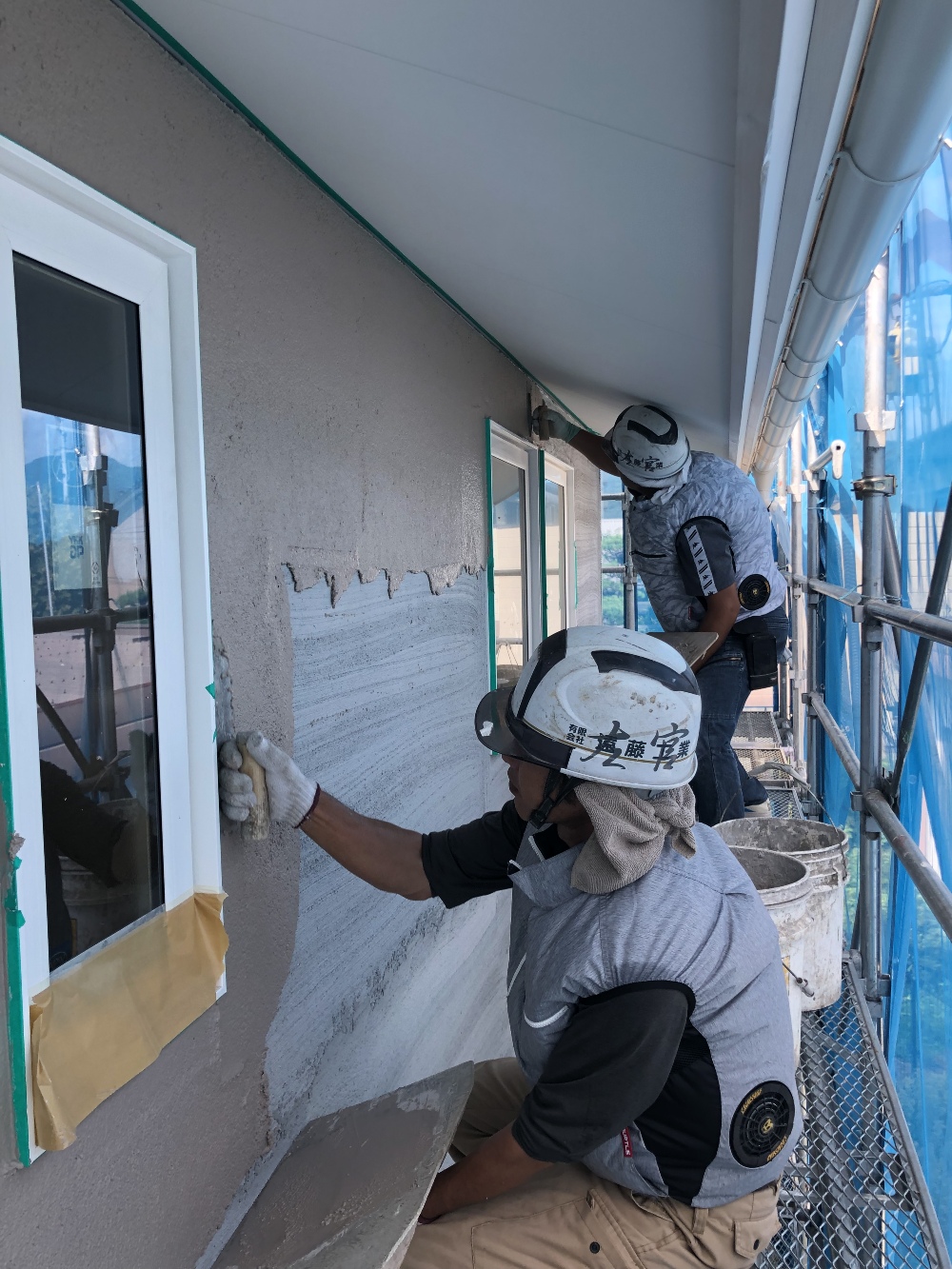

そとん壁仕上げです!
いよいよ外壁そとん壁の仕上げ作業が始まりました。塗る範囲やスピードなど職人さん同士の連携した作業で仕上げを進めていきます。まさに匠の技です!
- 36. 2021年09月02日
-
戸袋工事中!
宮入棟梁は壁の中に引き込みになる特殊戸袋の工事を進めています!引き込んでも扉が見えない匠の技が光る部分です!
- 37. 2021年09月09日
-
足場解体完了!
恵仮設さんによる外部足場の解体が完了となりました。優しい色合いのそとん壁がとても外観を柔らかくしてくれています。
- 38. 2021年09月10日
-

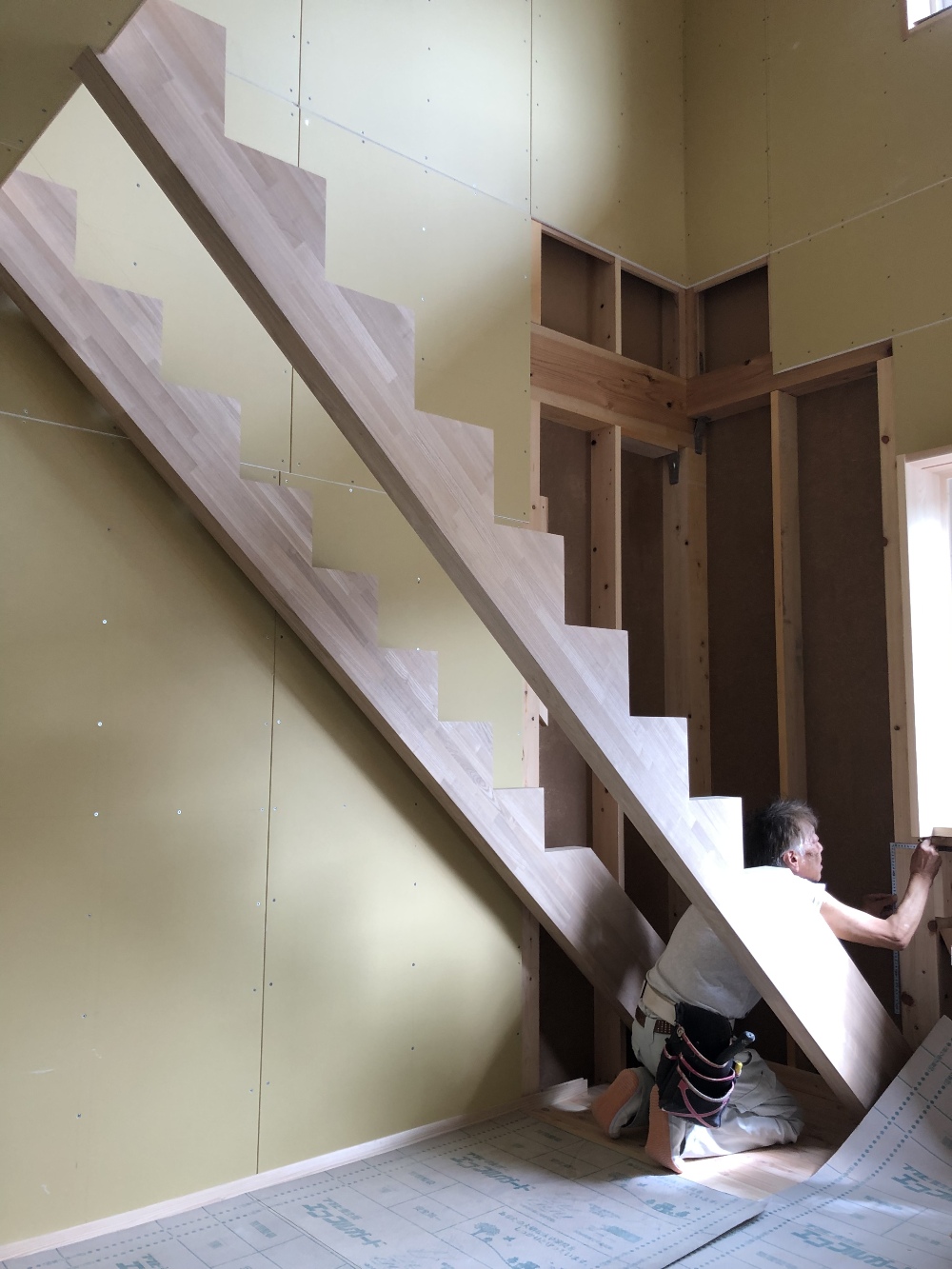

リビング階段工事開始!

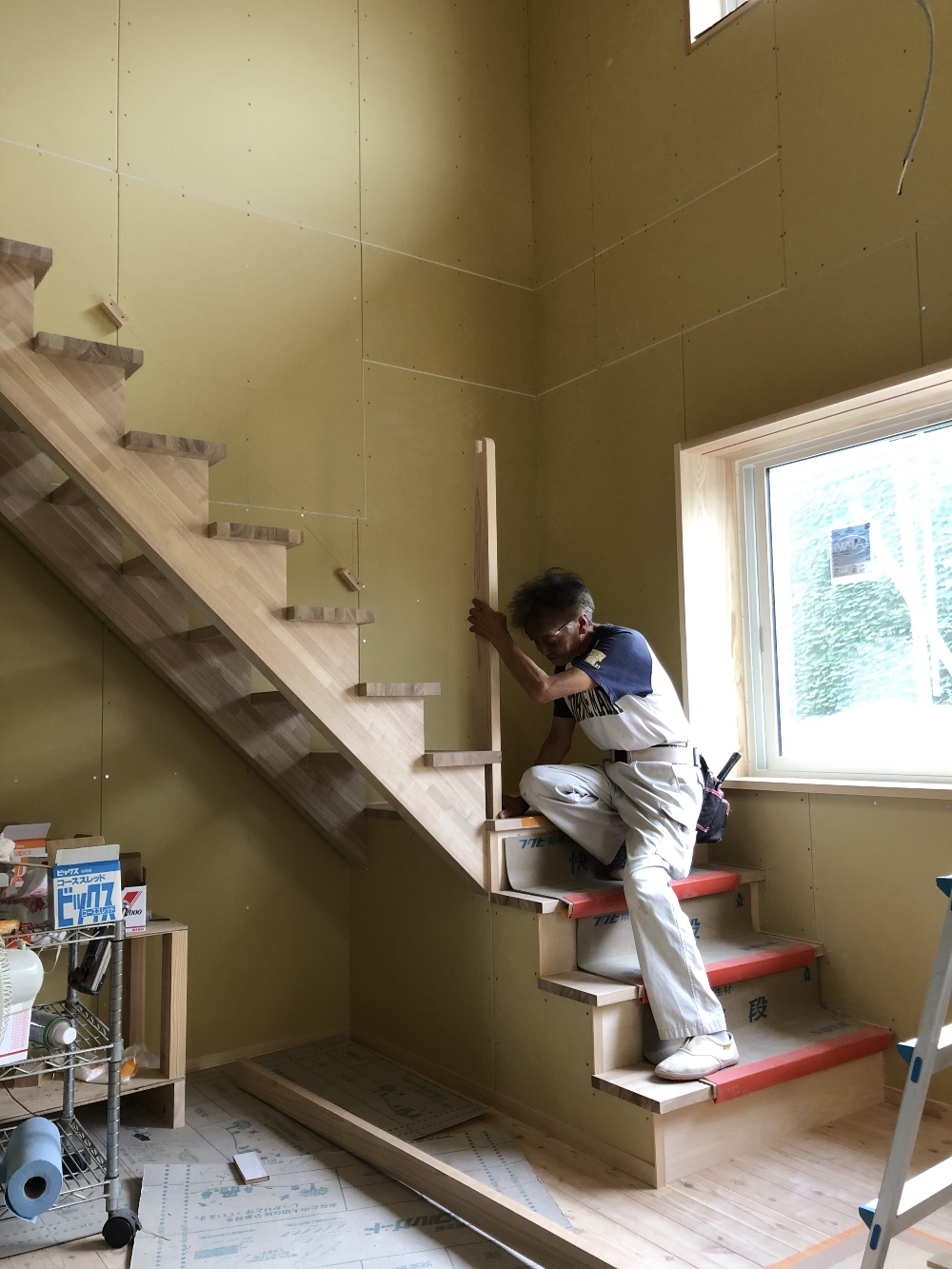

タイトルにもあるリビング階段の組み上げ作業が始まりました。大工さんの腕の見せどころになります!I様お楽しみに♪

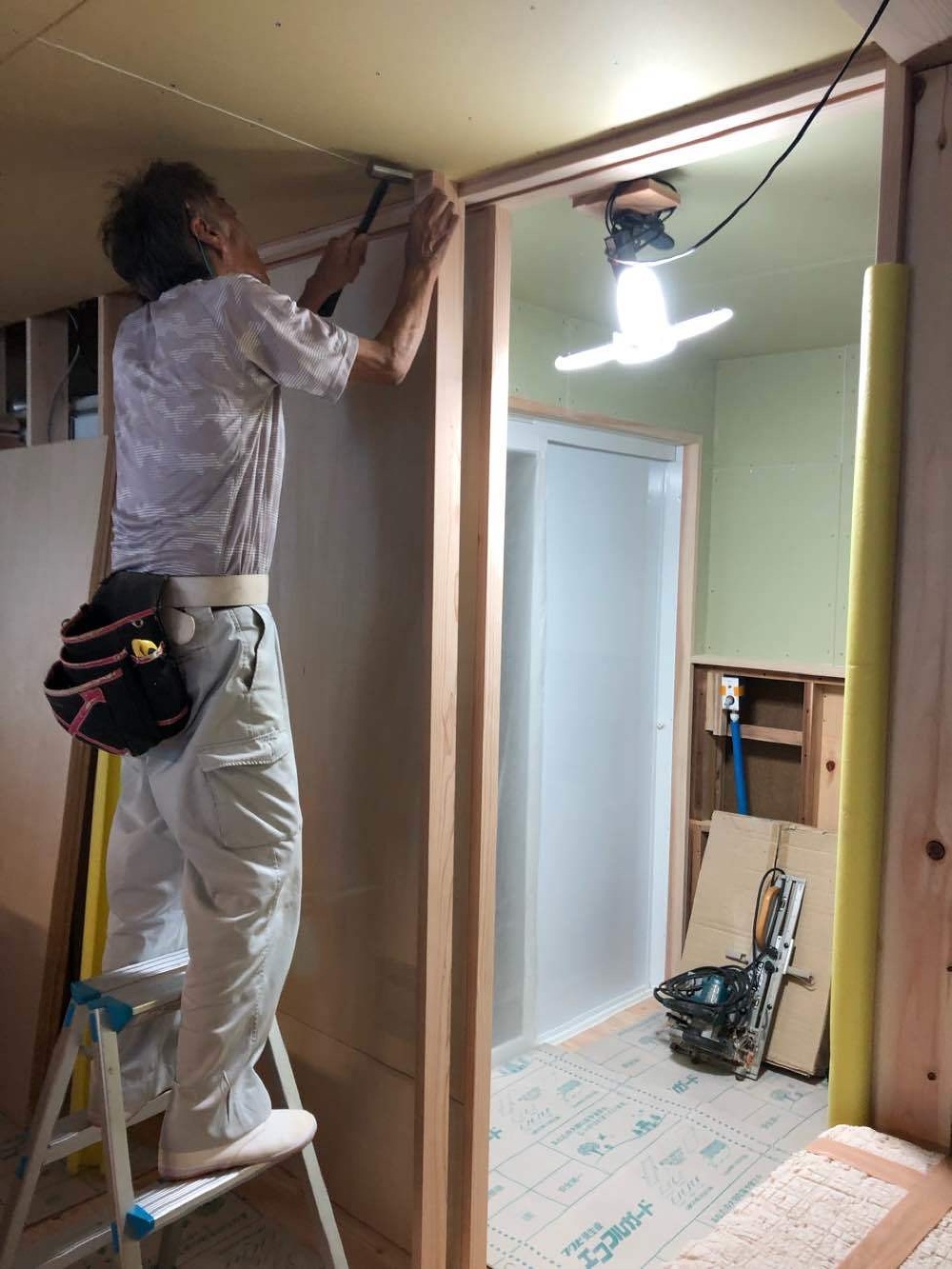

- 39. 2021年09月17日
-

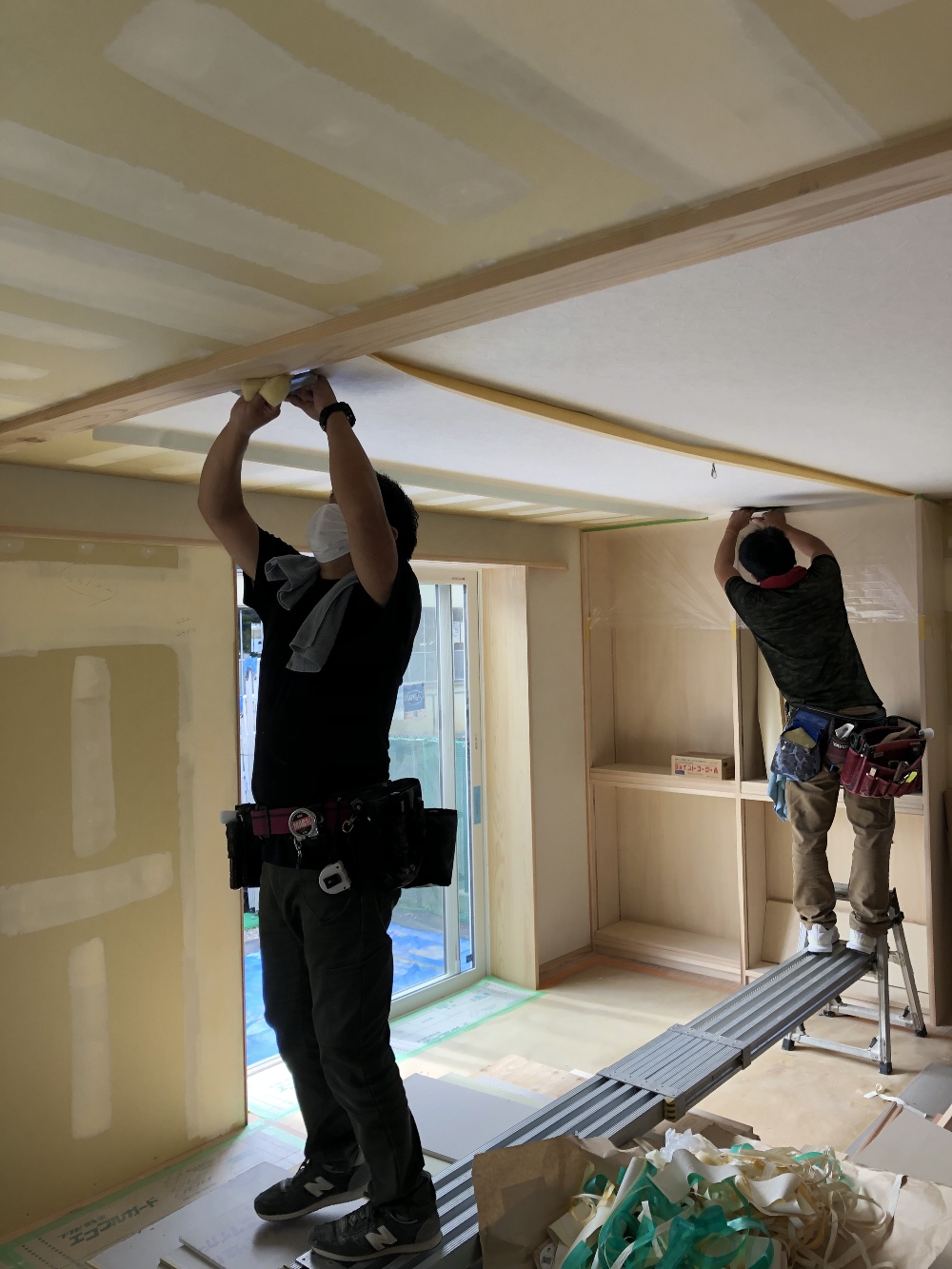

造作工事まとめです
宮入棟梁による造作工事もいよいよ完了になります!リビング階段の手すり工事進めています。来週は中嶋社長の造作完了検査をし、仕上げ工事へとなります。
- 40. 2021年09月21日
-
造作完了検査です

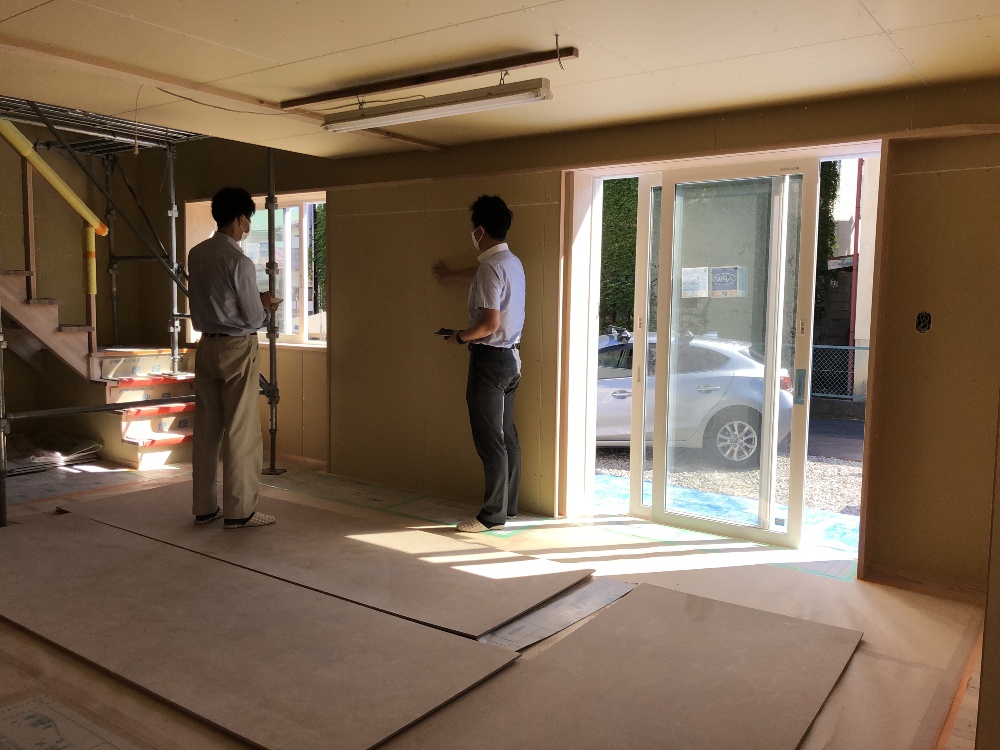

大工さんの工事がすべて完了となりました。今日は中嶋社長による、造作完了検査をしてもらいました。内装仕上げのパートナーさん達へバトンが渡りました。
- 41. 2021年09月23日
-

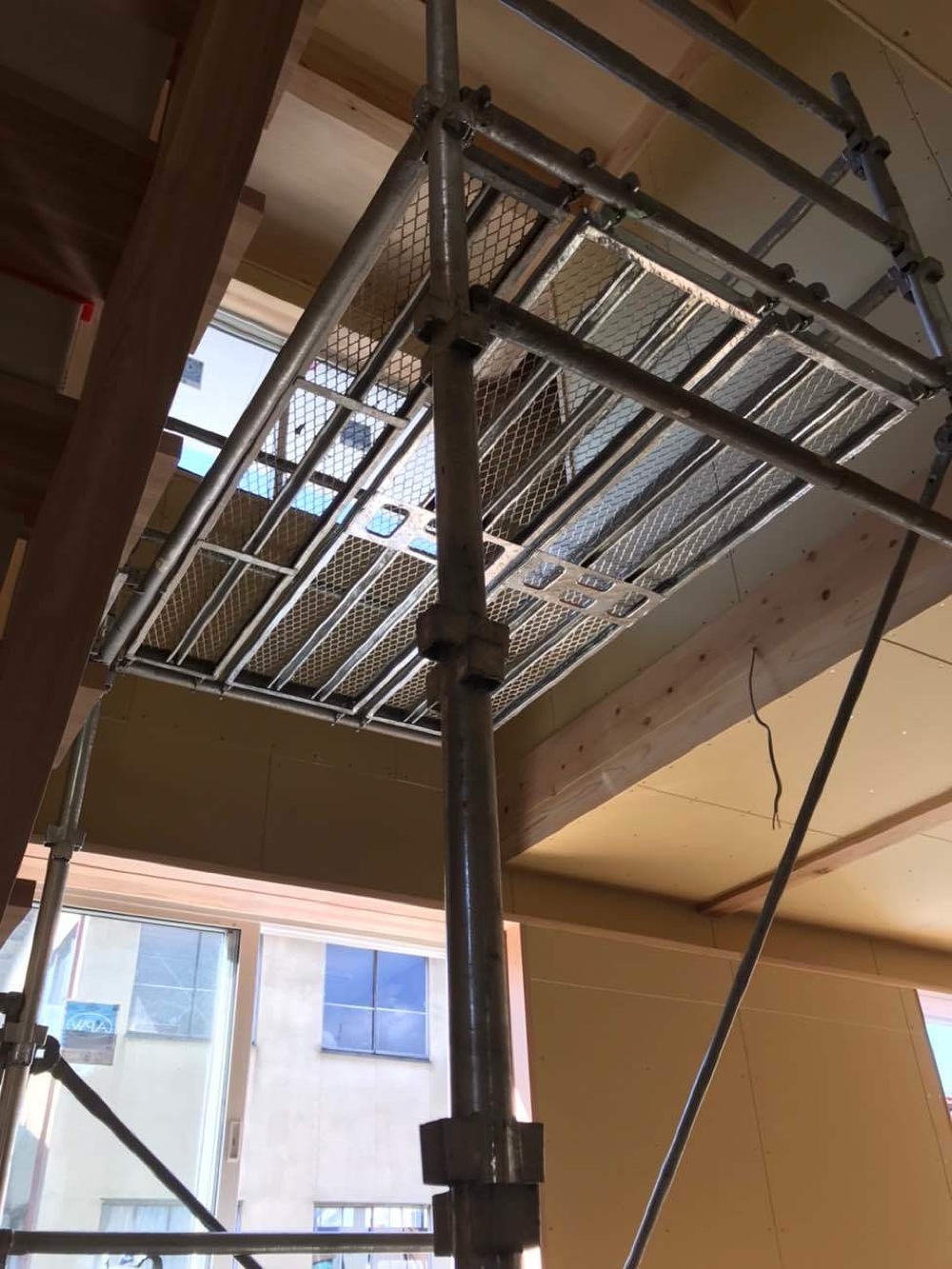

内部足場組み完了
恵仮設さんによる吹抜け空間の足場組みが完了となりました。みんな安全に作業できる為の大切な作業になります。
- 42. 2021年09月25日
-
内装工事です
インテリア魚住さんの内装工事が始まりました。仕上がりを左右する下地処理を丁寧に幾重にも行っていきます。来週は仕上げクロス貼りとなります!
- 43. 2021年09月28日
-
クロス仕上げ貼り
インテリア魚住さんのクロス貼り工事が進んでいます!クロスが貼れると一気に仕上がった雰囲気になります!
- 44. 2021年10月02日
-

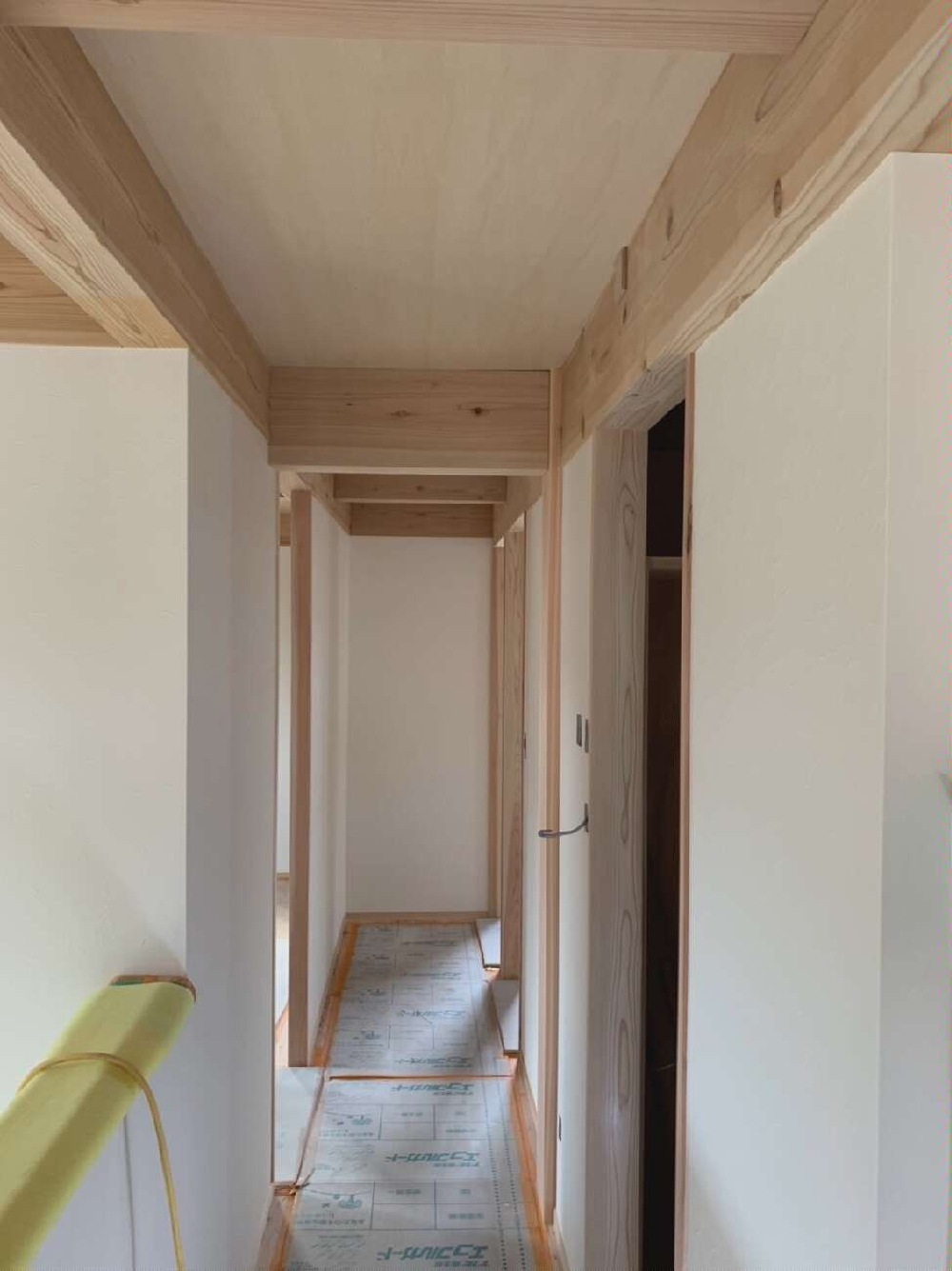

内装工事完了!
内装クロス工事が完了となりました!
ウィルス除菌機能壁紙と無垢の木の自然素材で室内環境も安心です!来週はシステムキッチンの据え付け工事となります。
- 45. 2021年10月04日
-
タイル工事中です
上村タイルさんによるタイル工事が進んでいます。熟練の技で綺麗に張りあげていきます。
- 46. 2021年10月09日
-

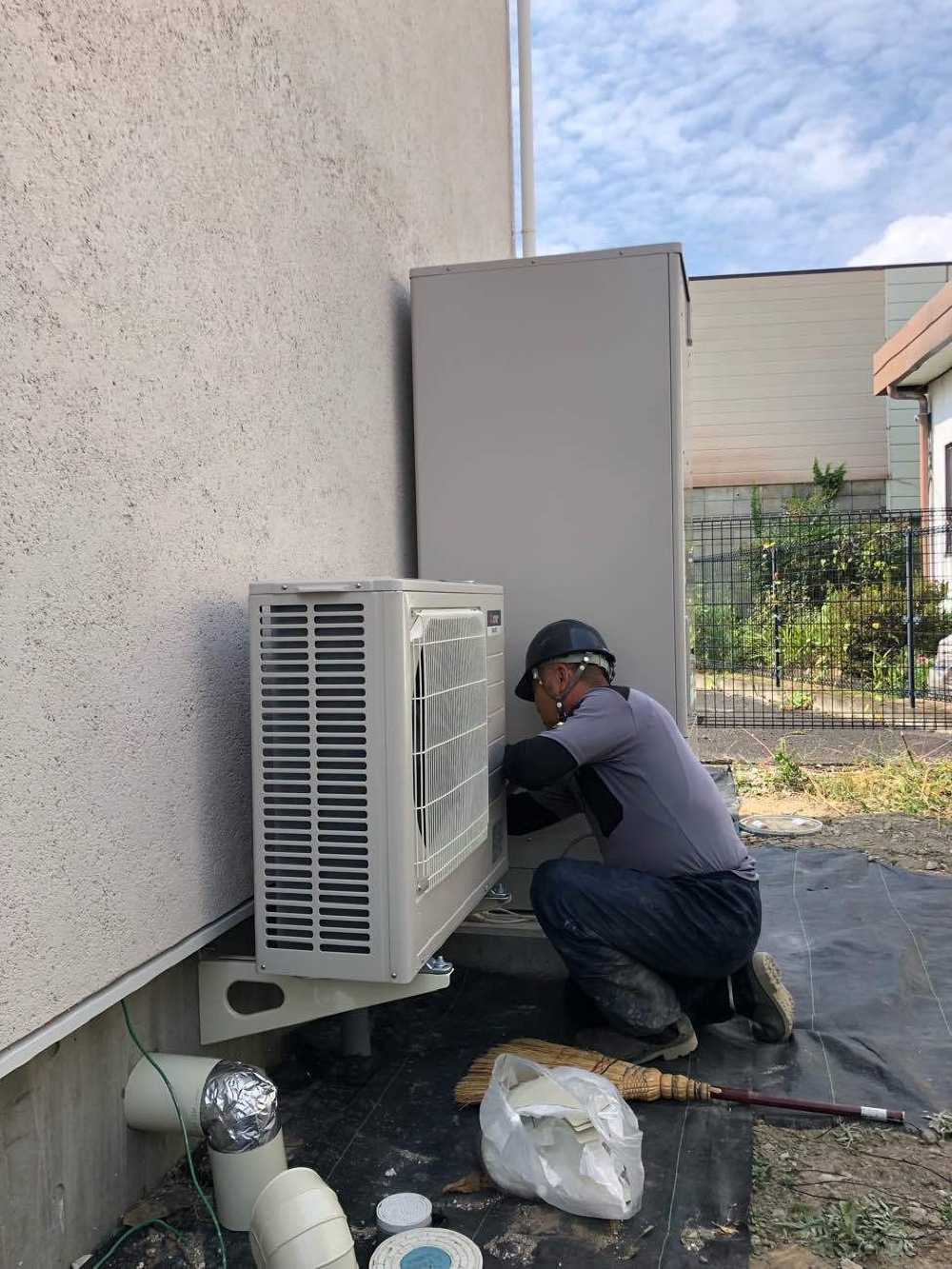

外部器具付け中
内部仕上げと平行して外部の器具工事も進んでいます。西武住設さんによるエコキュートの据付が完了しました。来週はサンルーム工事や木製建具工事となります!いよいよ仕上げも大詰めです!

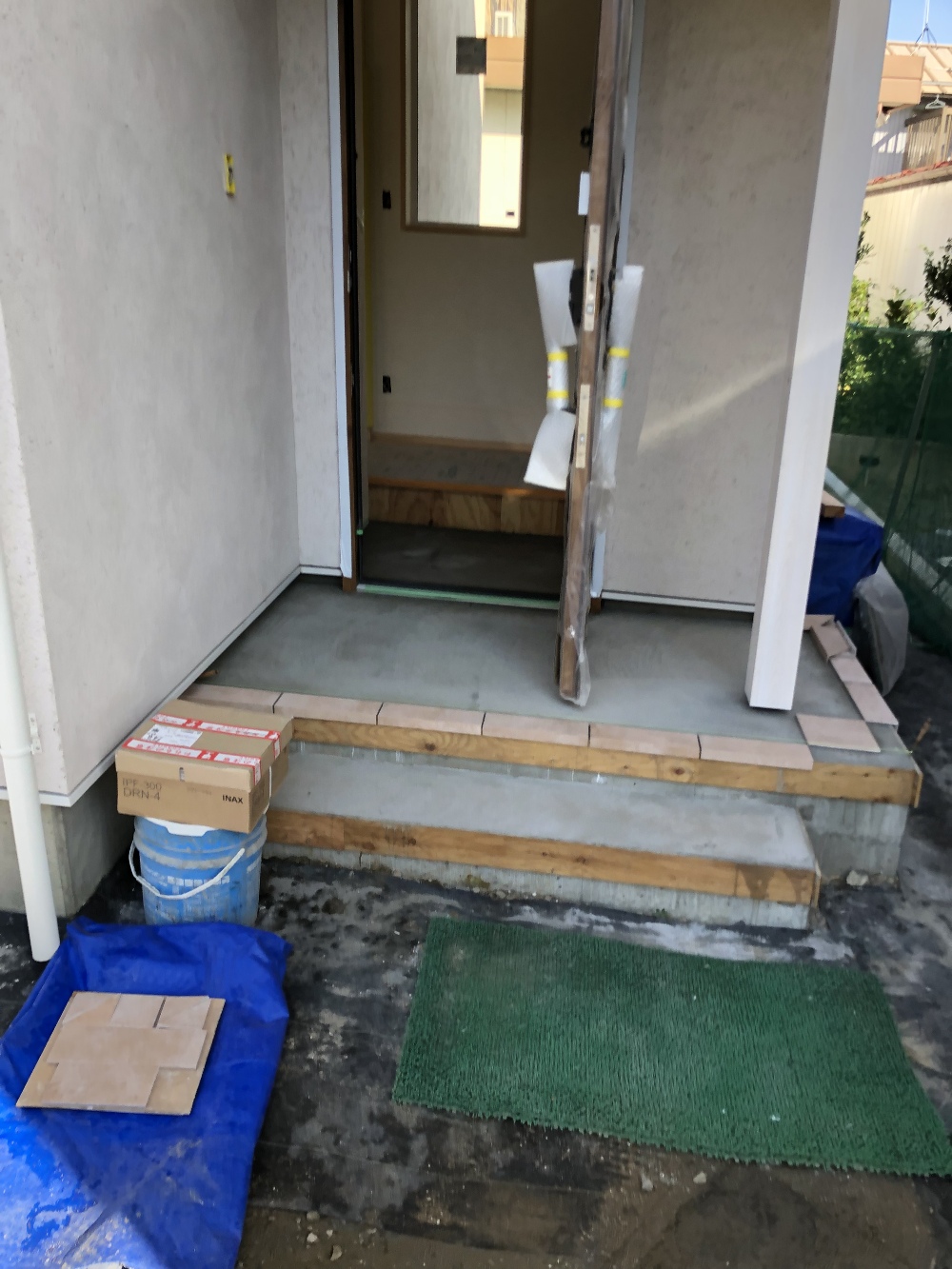

- 47. 2021年10月15日
-
クリーニングです

内外の工事が完了し、今日はクリーニングを行っています。隅から隅まで丁寧に何度も同じ場所を清掃しながら仕上げていきます。引き続きタタミ入れ、網戸入れとなります。
- 48. 2021年10月16日
-

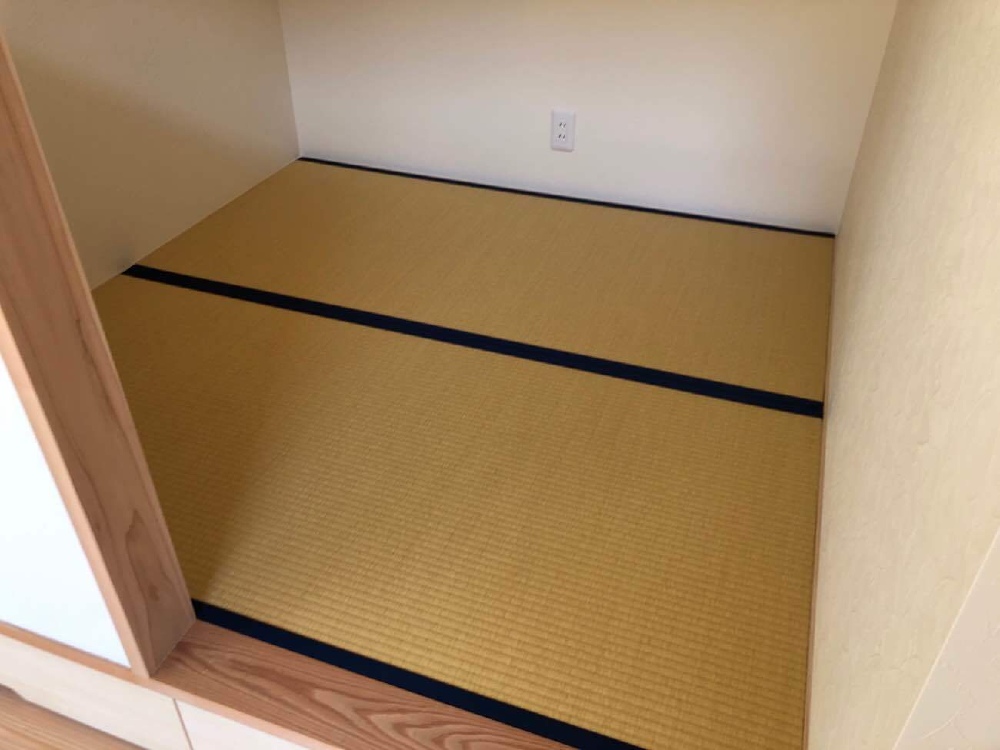

タタミ入れです

木下タタミさんによるタタミの敷き込みが完了しました。1坪のタタミのスペースですが、とても落ち着く場所になっています!
- 49. 2021年10月19日
-
社内検査です
完成引き渡し前の社内検査を行いました。パッシブエアコンの試運転や床塗装を行い、週末のお引き渡しとなります。
- 50. 2021年10月19日
-
ホルムアルデヒド検査
本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。I様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!
- 51. 2021年10月21日
-
外観
白を基調とした外観になりました。そとん壁の白に他の部分にサッシや樋や木製破風板が調和しています。その効果もあり玄関戸の木製がやわらかい印象になりました。
- 52. 2021年10月21日
-

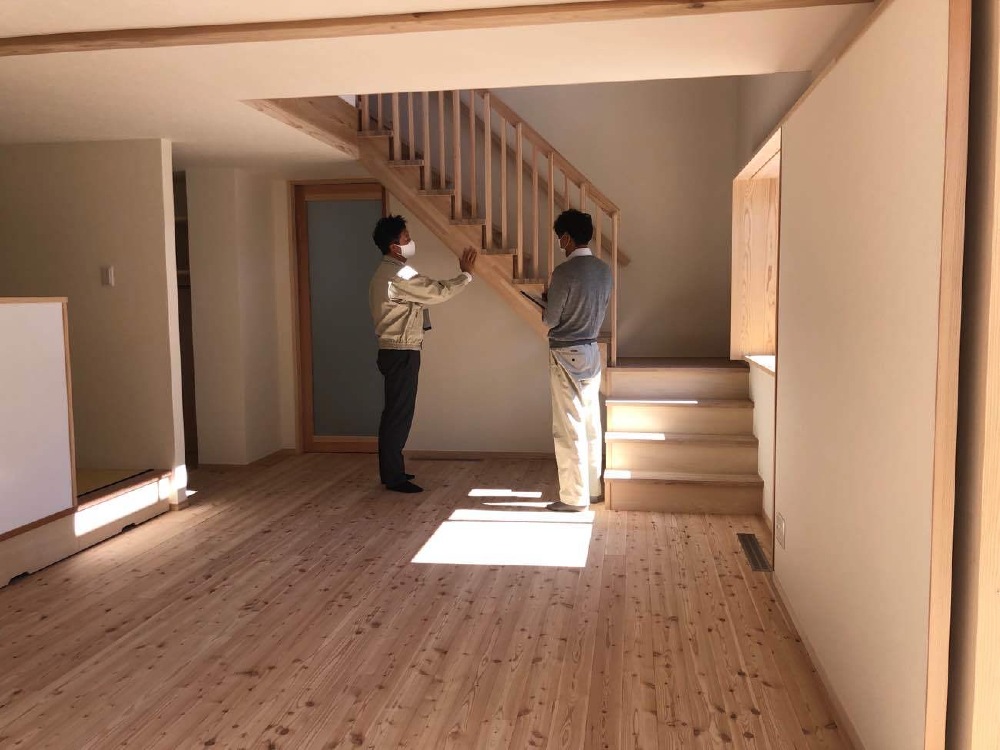

内観
木曽檜・信州唐松と信州の木をふんだんに使った内装仕上げとなっています。小上がりのタタミスペースはお子さんの遊び場になっていますが、壁も低く作っておりキッチンにいてもリビングにいてもわかる工夫がされています。大きな吹抜け空間にリビング階段を配し、2階と一体の空間になっています。
- 53. 2021年10月23日
-
お引渡式
お引渡式を行いました。「拠点となる住まいが出来ました。希望を全て盛り込んだ住まいとなり感謝しています」とI様。長い間お世話になりありがとうございました。新型コロナウイルスが終息しましたら、ふれあい企画へ是非ご家族皆様でご参加ください。お待ちしております。これからも、長いお付き合いをお願い致します。(中村)
- 54. 2021年10月23日
-
お世話になりました
今日はI様のお引渡しとなりました。工事中は大変お世話になりました。パートナー・社員みんなで心を込めて造らせていただきました。ありがとうございました。
