自然素材に包まれた広々空間の家
上田市 新築 H様
目的別にみる|新築
物件データ
住所 | 上田市御所 |
---|---|
構造 | 外張り断熱工法 |
県産材土台 | 木曽檜 |
県産材柱 | 木曽檜 |
県産材梁 | 県産杉 |
延べ床面積 | 131.66㎡(39.75坪) |
現場監督 | 小出 浩之 |
設計コンセプト | 1階は広々としたL・D・Kの空間と水廻り。床暖房を備え、仕上げ材には自然素材を多用しています。 2階はプライベートな個室を計画し、ホールからは階段を使いロフトへも続きます。 設計担当 平林 孝 |
建築中レポート
- 1. 2018年03月12日
-
地祭り
晴天の中で地祭り・安全祈願祭を行いました。
これから工事が始まっていきます、H様宜しくお願いいたします。
- 2. 2018年03月27日
-

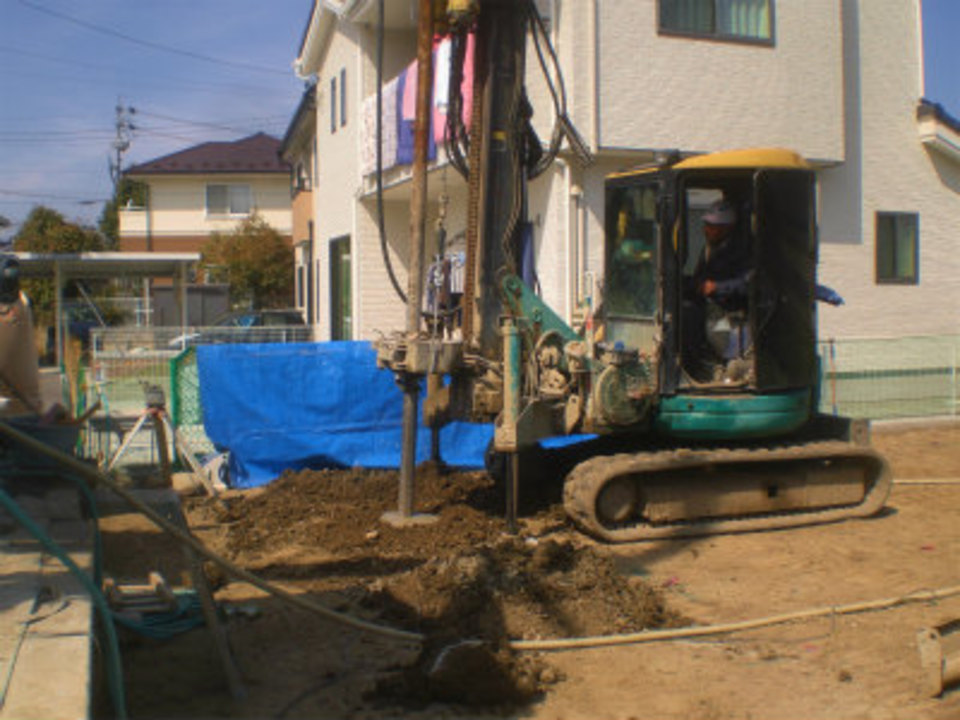

地盤改良工事
土木管理さんによる地盤改良工事が始まりました。
本日朝より機材・資材の搬入を行い、二日間の予定で柱状改良工事を行っていきます。
- 3. 2018年04月03日
-

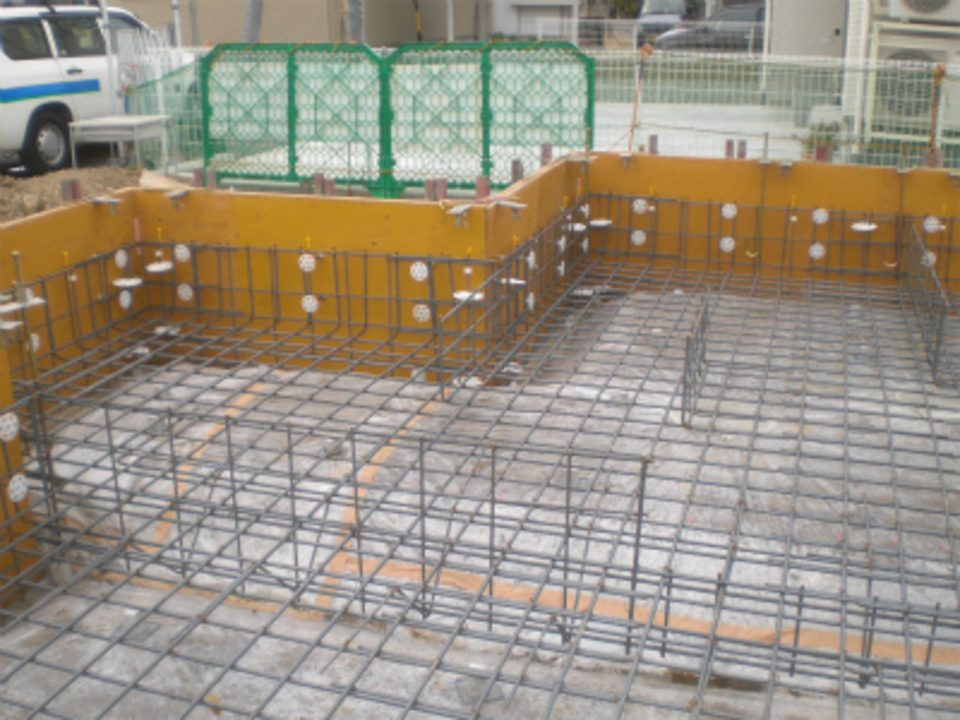

基礎工事開始
船田土建さんにより本日より基礎工事が始まりました。床堀りをしながら採石・耐圧盤等を作っていきます。
- 4. 2018年04月07日
-
配筋工事
昨日より始まっている配筋工事がほぼ完了です。来週配筋検査を行います。
- 5. 2018年04月09日
-

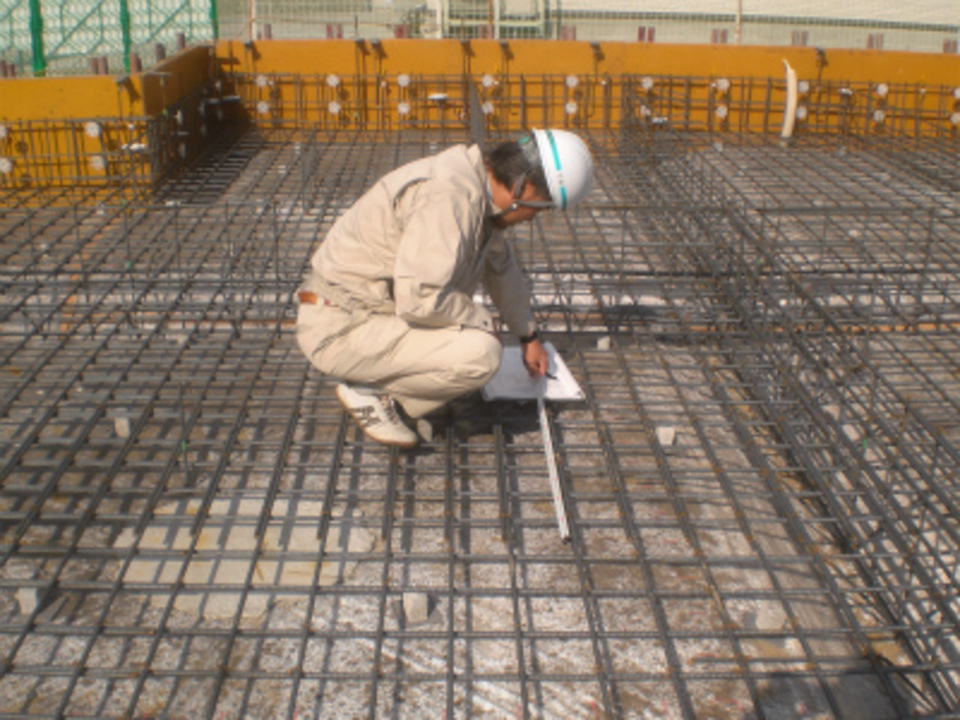

配筋検査
先週配筋工事が完了したので、本日配筋検査を行いました。
間隔・サイズ等、設計図書にしたがい出来ているか確認を行います。
- 6. 2018年04月11日
-
コンクリ-ト打設
船田土建さんによりコンクリ-トの打設を行いました。
- 7. 2018年04月12日
-

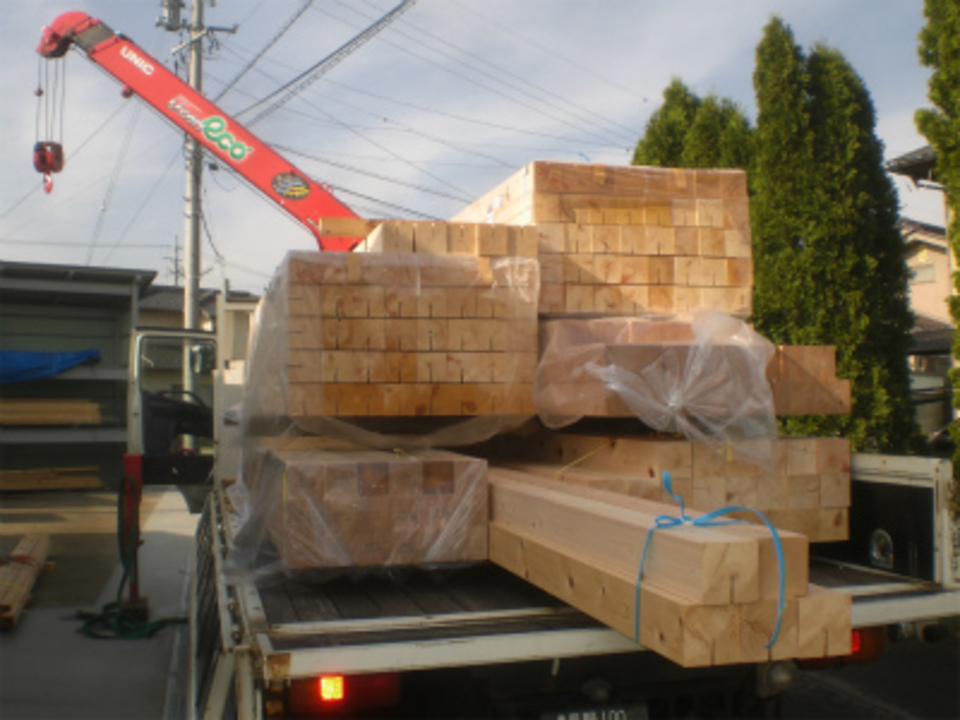

木曽檜の搬出
弊社の倉庫よりプレカットを行う為、木曽檜の柱を搬出しました。
- 8. 2018年04月13日
-
着工式
工事に携わるパ-トナ-が一同に集まり、着工式を行いました。
H様の工事に対する抱負を各人が述べました、改めてこれからよろしくお願い致します。
- 9. 2018年04月18日
-
建方段取り開始
月末の上棟に向けて、準備が始まりました。構造用合板(床になる)の加工です。
- 10. 2018年04月20日
-
先行配管
基礎工事が完了して、本日より原住設さんによる設備配管工事が始まりました。

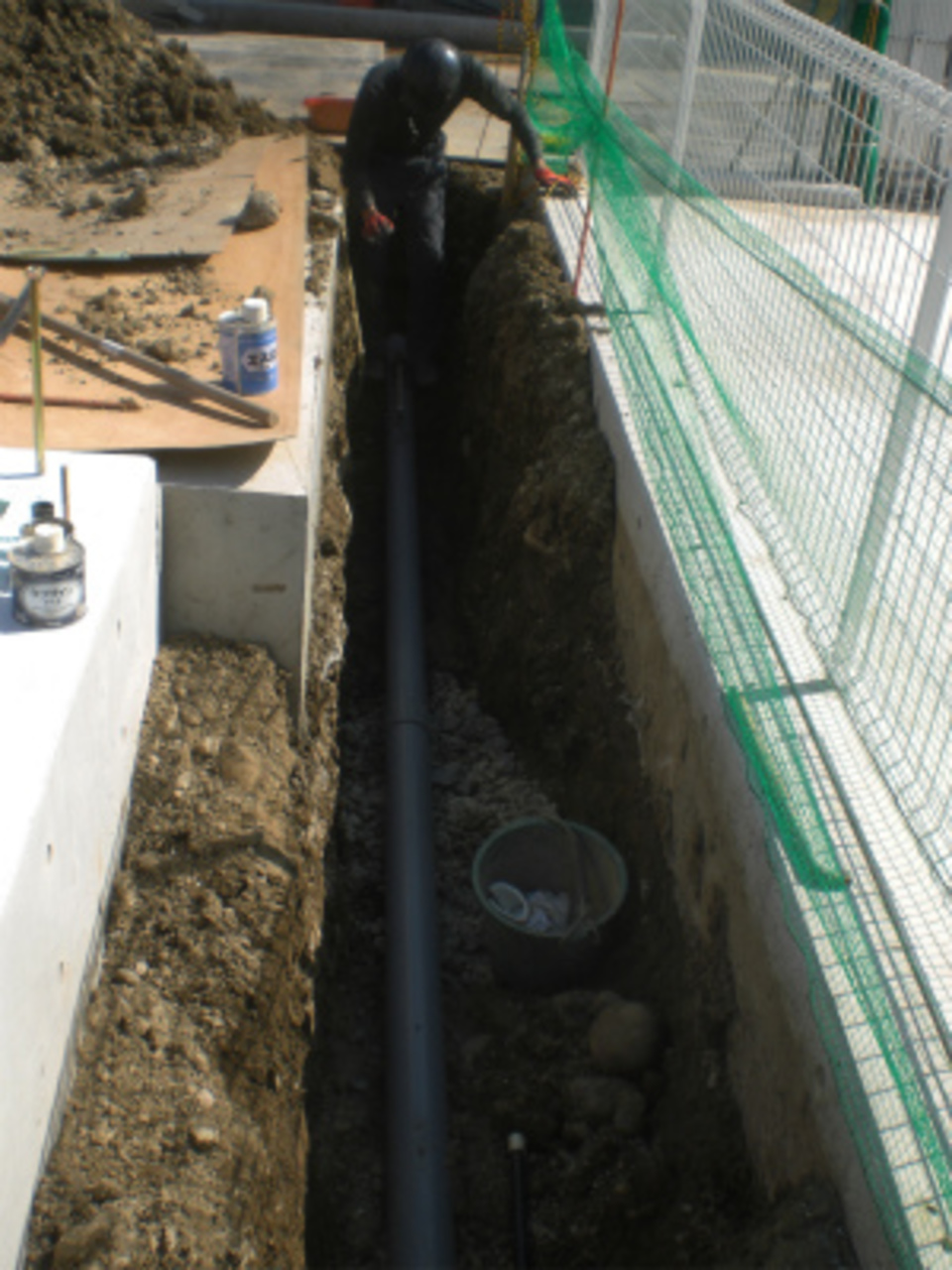

- 11. 2018年04月23日
-

建物内部配管

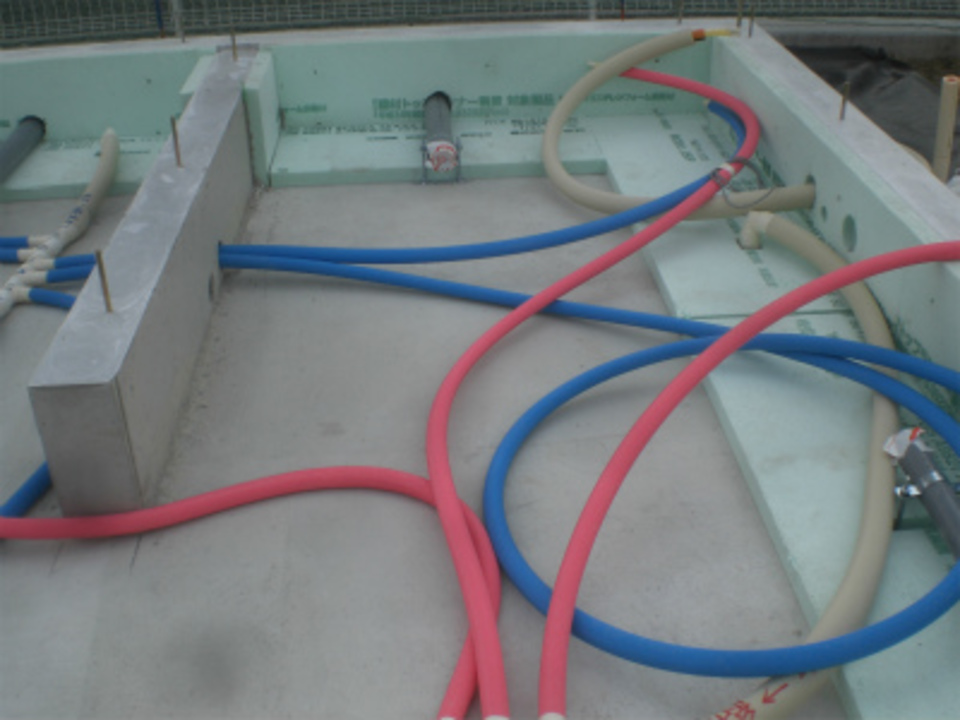

床下になる部分の宅内配管を進めています。
土台が敷かれ床が出来ると見えなくなってしまう部分です。
- 12. 2018年04月24日
-
土台敷き
本日朝から土台敷きを行いました。
木曽檜を使用した土台が、基礎に出した墨に合わせしっかりと固定されました。

- 13. 2018年04月26日
-
先行足場
明日の建方に向けて、恵仮設さんにより先行足場の組立を行いました。
- 14. 2018年04月27日
-

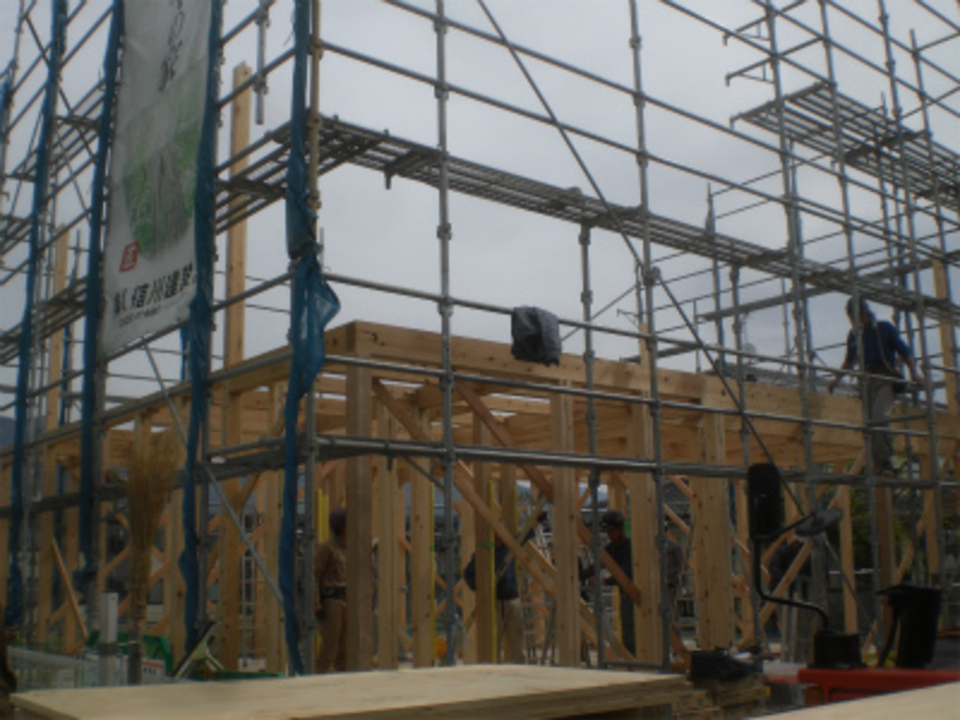

祝上棟!
本日建方を行いました。
天候にも恵まれて、夕方には無事棟上になりました。
本日はおめでとう御座いました。
- 15. 2018年05月07日
-
間柱・筋交
木曽檜を使用した筋交・間柱入れが進められています。
- 16. 2018年05月08日
-

外壁断熱
外壁の断熱材(ネオマフォ-ム)張りが始まりました。
壁の面ごとに1階部分から張り上げていきます。
- 17. 2018年05月10日
-
屋根葺き作業

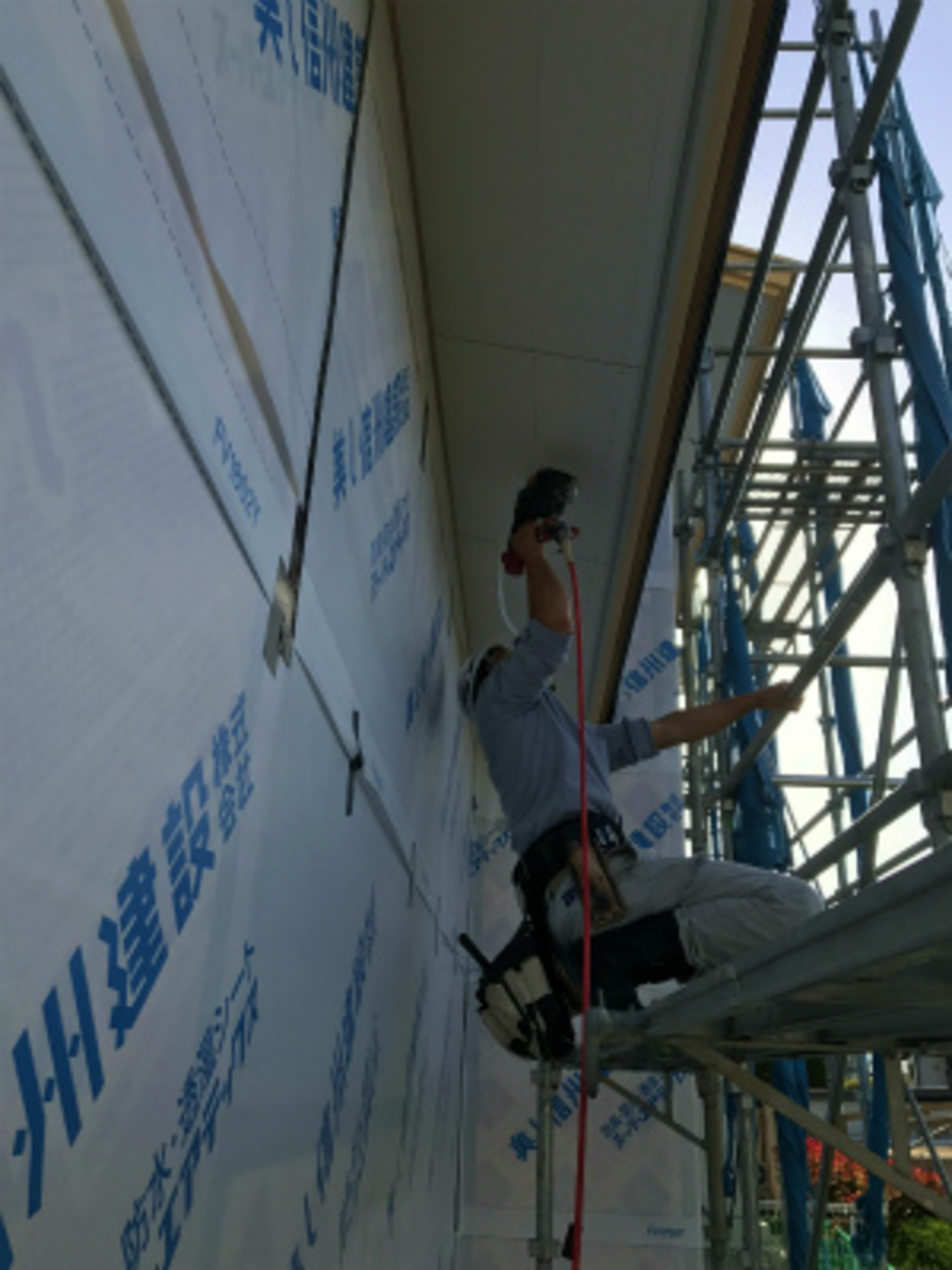

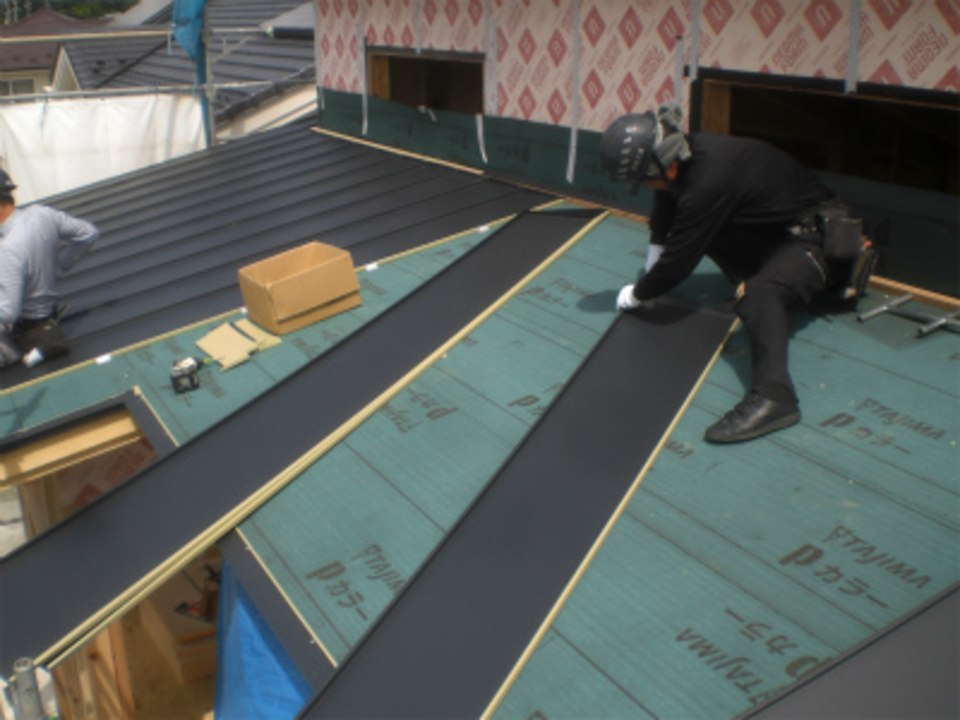

雨の影響で少し遅れ気味の屋根工事ですが、天気が回復してきたので大屋根のガルバリュ-ム鋼板葺きです。
- 18. 2018年05月15日
-

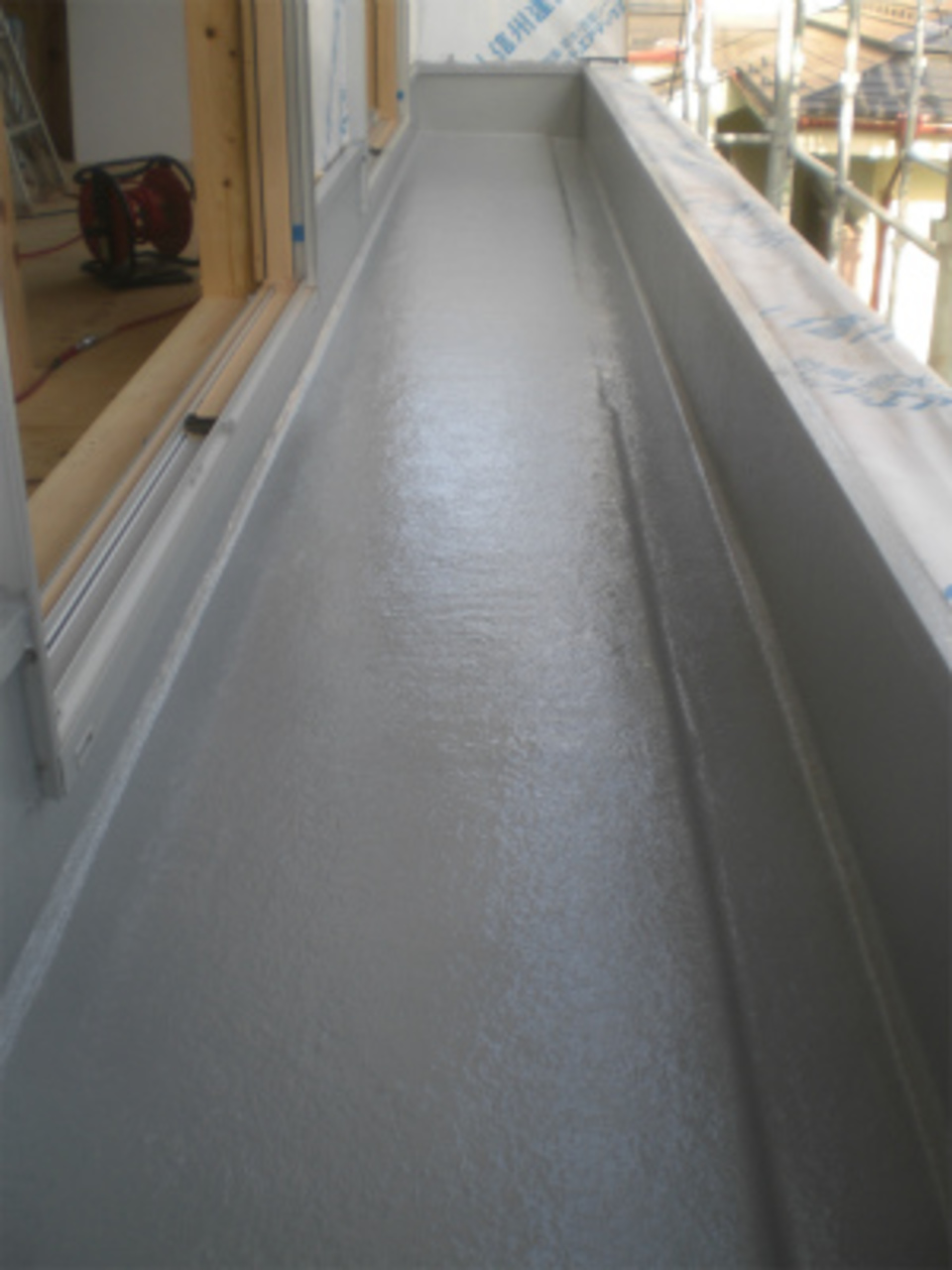

ベランダ防水
ベランダのFRP防水を行いました。
これから雨の季節がやって来ますが、防水工事が完了した事で雨の心配もなくなります。
- 19. 2018年05月18日
-
軒天工事
外壁の透湿防水シ-トが張り上がり、軒天の珪酸カルシュ-ム板を張る工事を進めています。

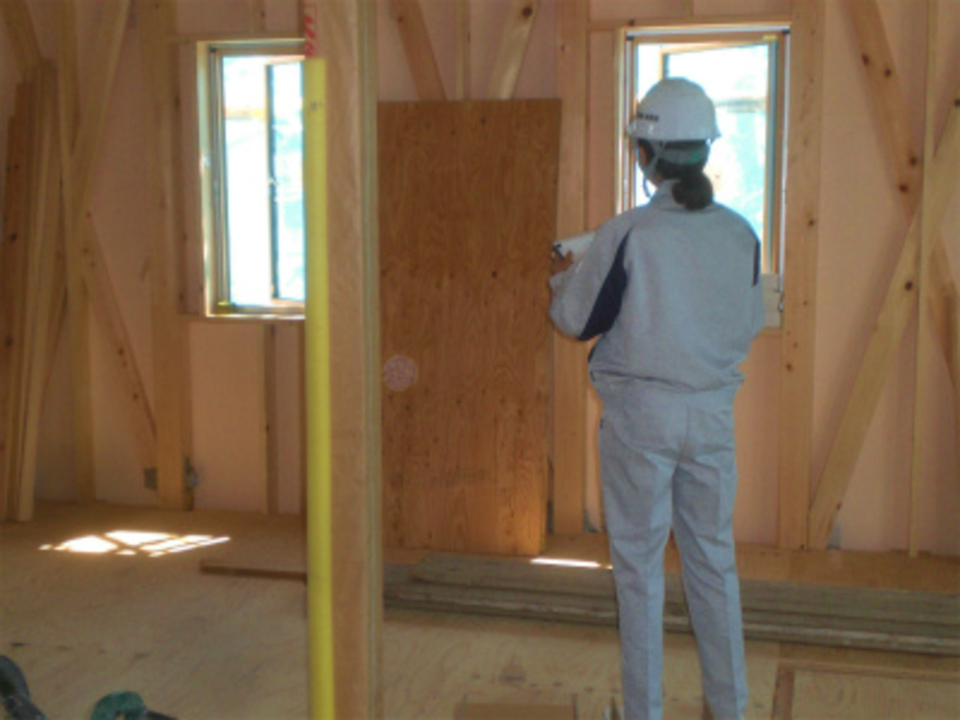

- 20. 2018年05月22日
-
第二回目検査
第三者機関による第二回目の検査を行いました。
柱の寸法・筋交いのサイズ位置・使用金物・サッシ廻りの防水処理方法等、細かな部分まで目視及び聞取りを行いチェックを受け合格を頂きました。
- 21. 2018年05月24日
-

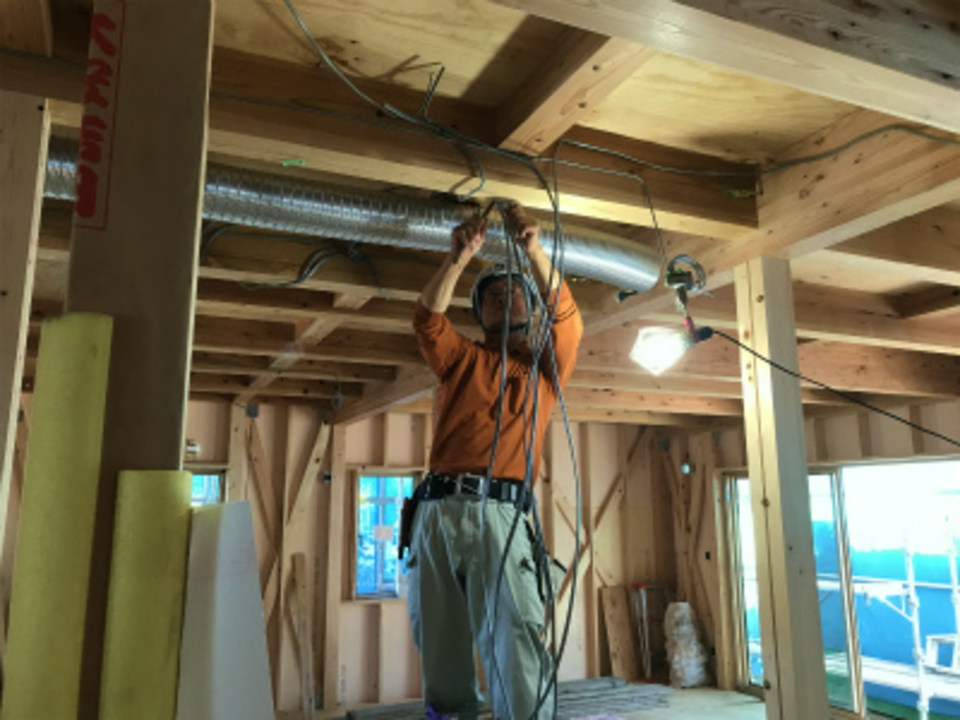

電気配線工事
電気の配線工事を岩月電工さんの方で進めています。
- 22. 2018年05月28日
-

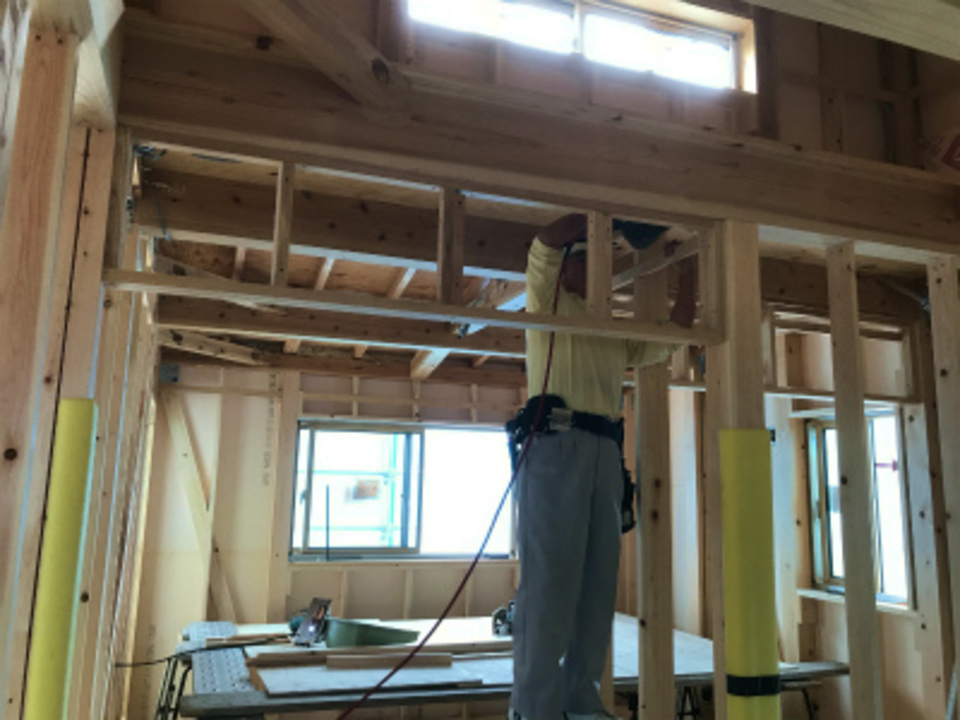

天井下地組み
先週末から始めた2階の天井工事を進めています。
天井の下地を組み上げて石膏ボ-ドを張っていきます。
- 23. 2018年05月30日
-

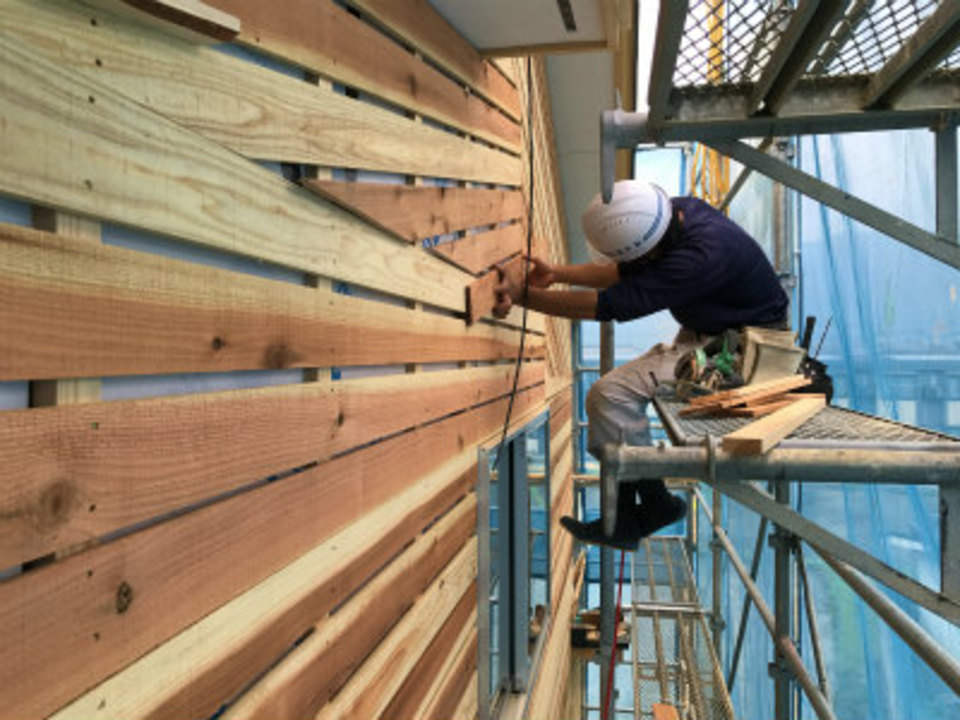

外壁ラス下打ち
外壁のそとん壁の下地となるラス下打ちを進めています。
建物の面ごとに仕上げていきます。
- 24. 2018年05月31日
-

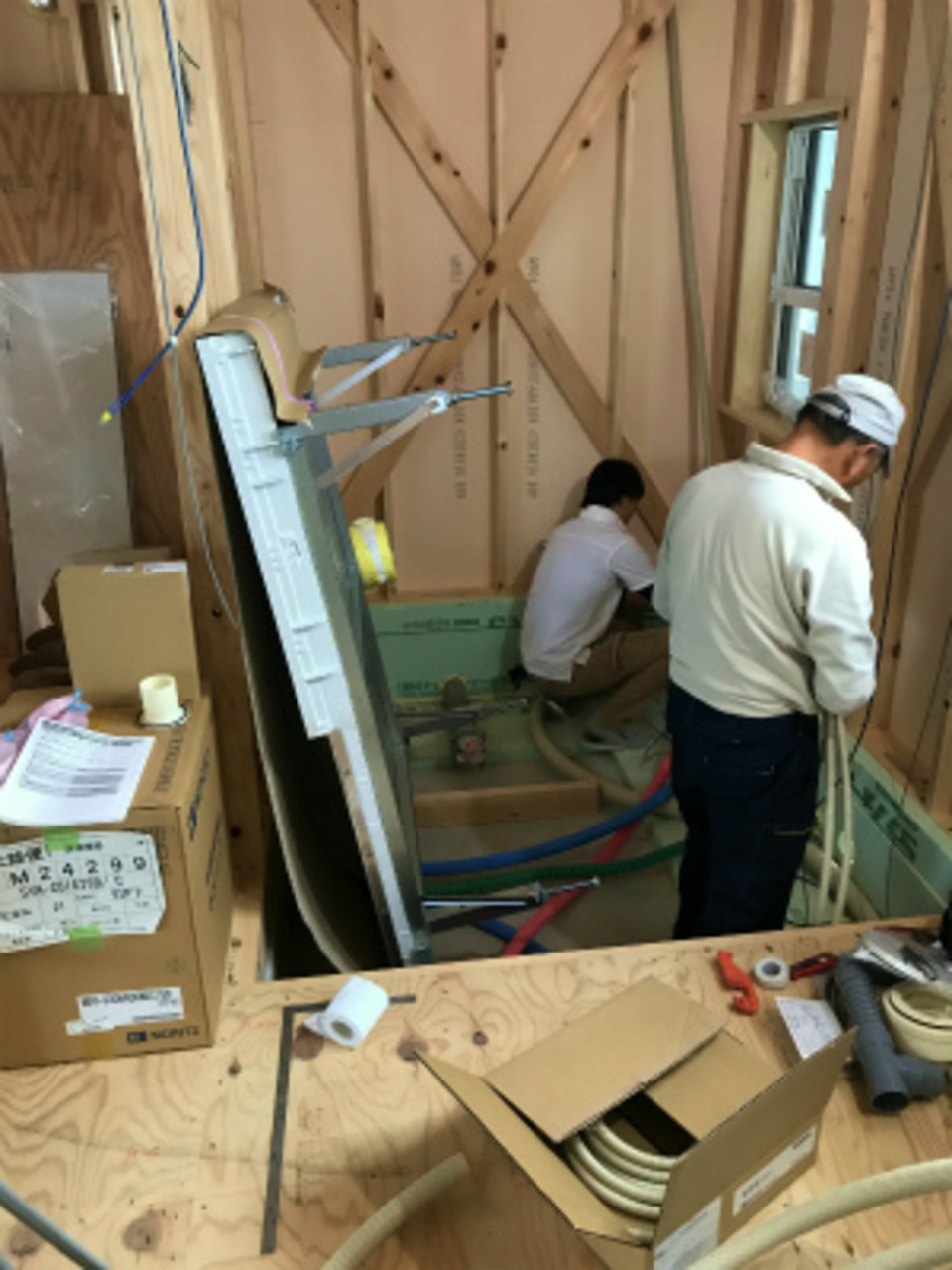

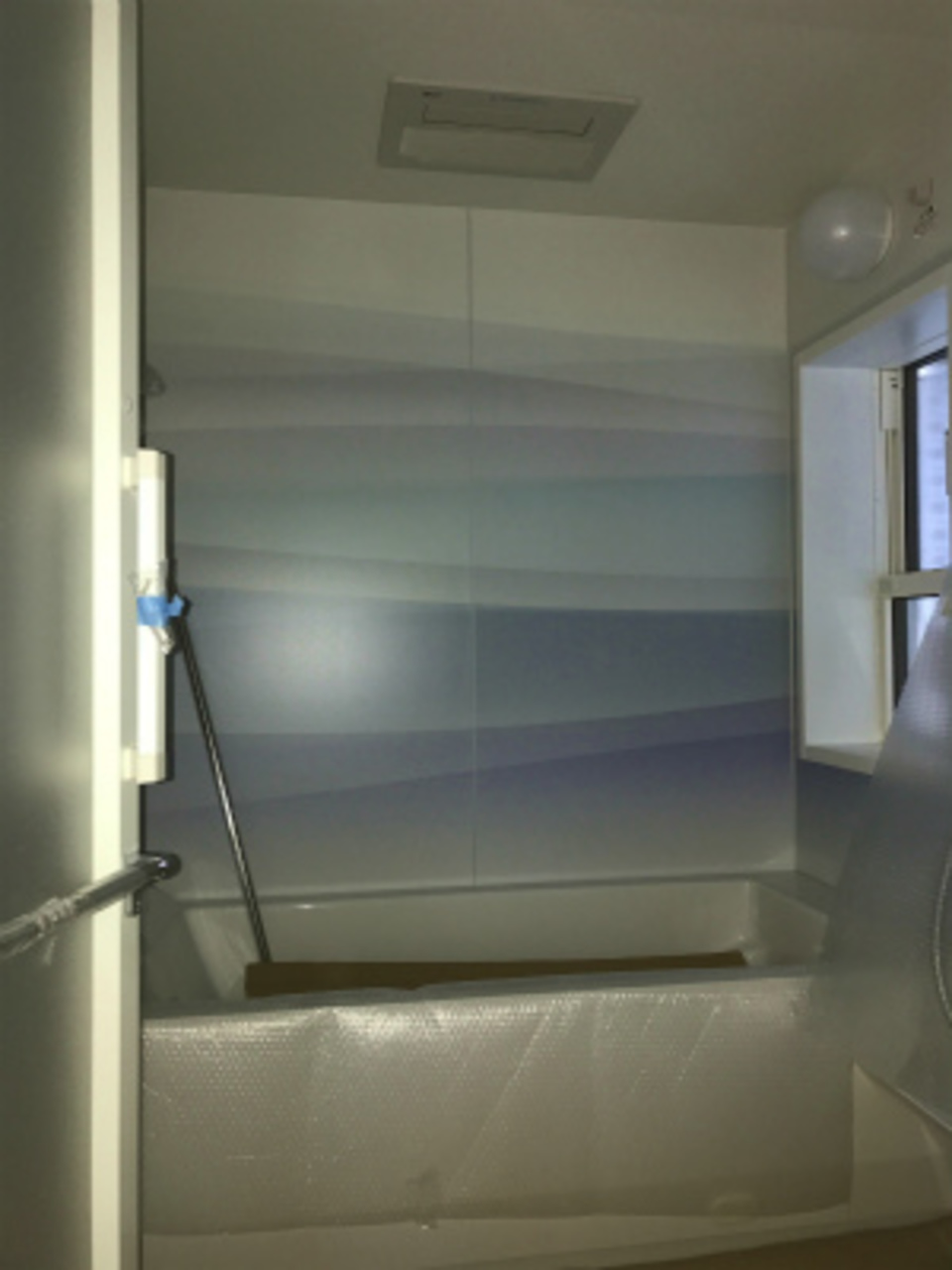

ユニットバス組立て
本日ユニットバスが現場搬入されて、組立作業が始まりました。
メ-カ-がノ-リツという事特殊の機能が搭載されているバスの為、メ-カ-さんの職人さんによる施工です。
- 25. 2018年06月01日
-
ユニットバスが組みあがりました
先日組立を開始したユニットバスが組みあがりました。
壁のデザイン(ストライプ)が繋がった形のユニットバスです。
- 26. 2018年06月07日
-

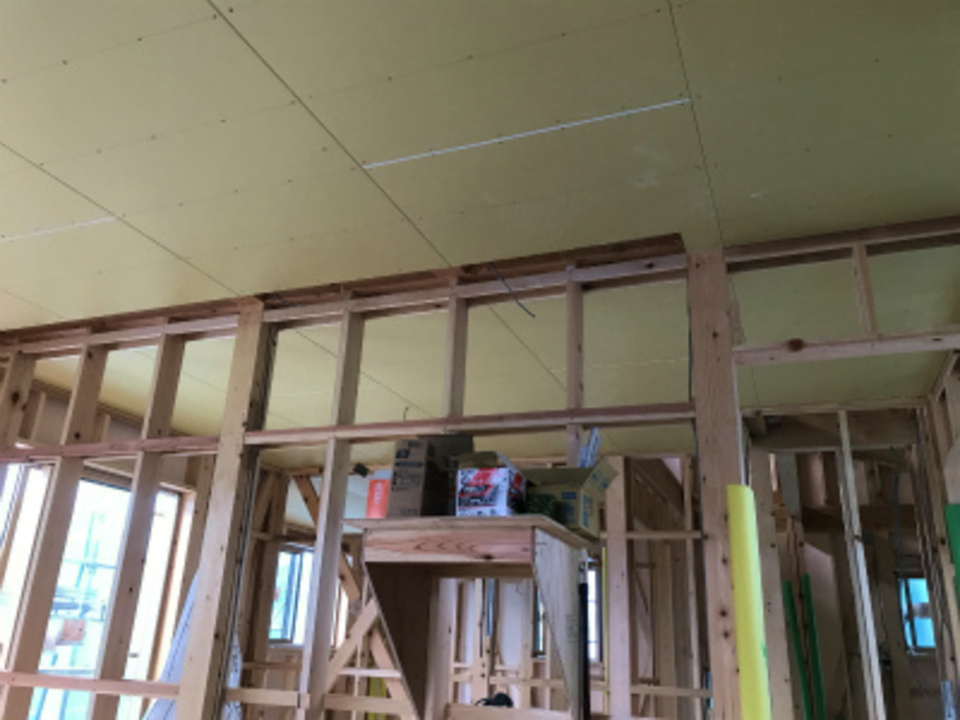

二階の天井
2階の天井ボ-ドが張り上がりました。
平行して壁下地も仕上げて、ひき続き1階の天井下地の工事に進んでいきます。
- 27. 2018年06月12日
-

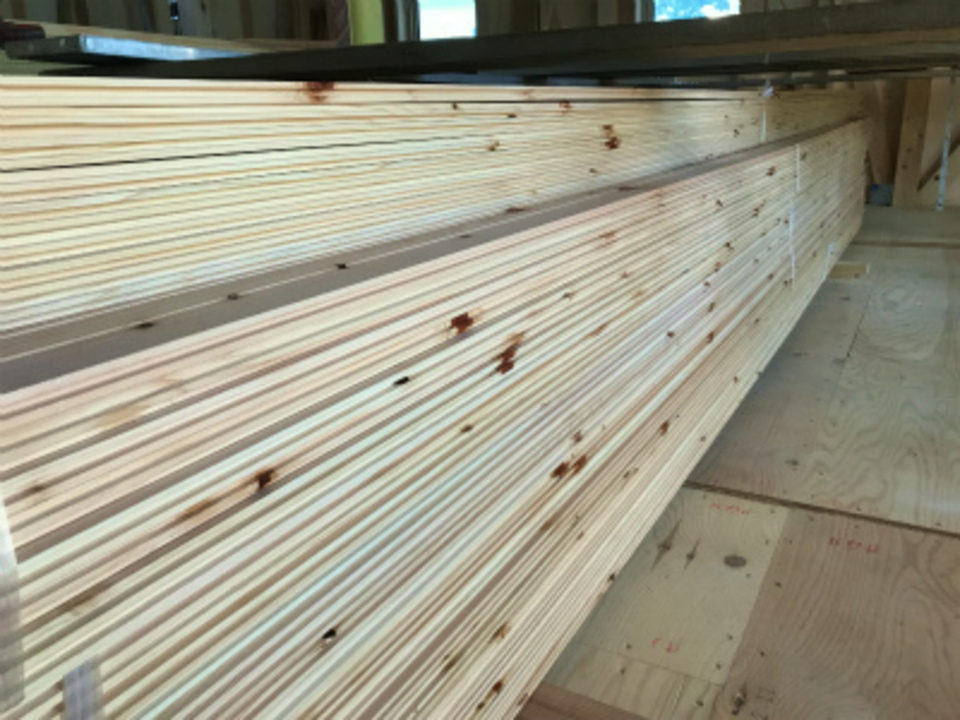

フロ-リング材搬入
本日2階に使用するフロ-リング材の搬入を行いました。
長野県産材の木曽桧のフロ-リングです。桧の良い匂いがします、張り上がりが楽しみですね!
- 28. 2018年06月14日
-
フロア-張り開始

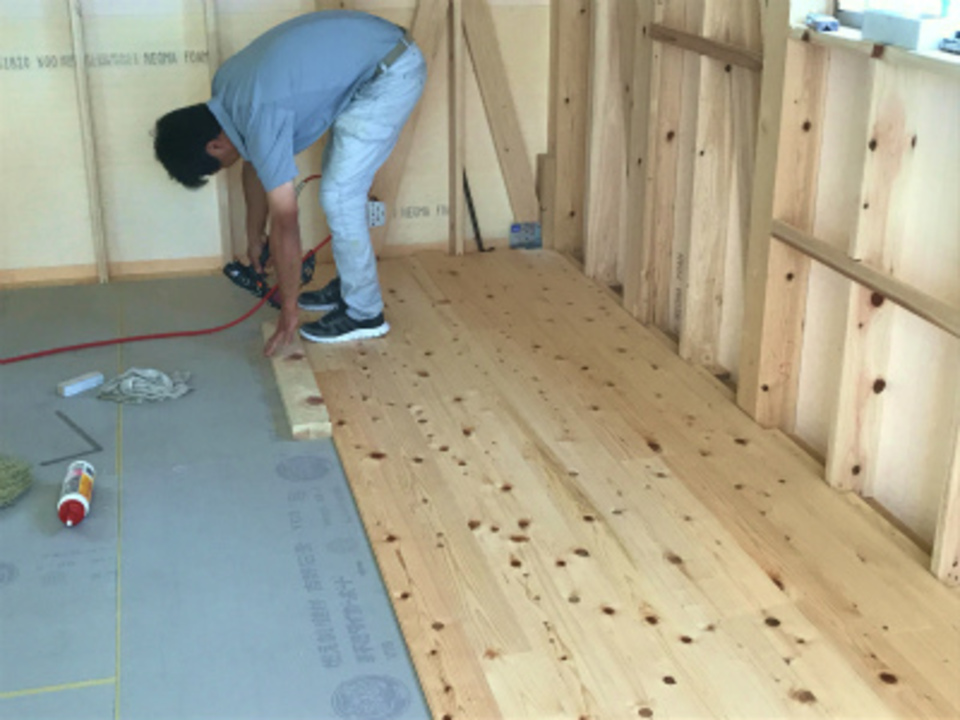

2階のフロア-張りが始まりました。
木曽桧の赤い節がとても綺麗に見えます。
- 29. 2018年06月20日
-
床暖房工事

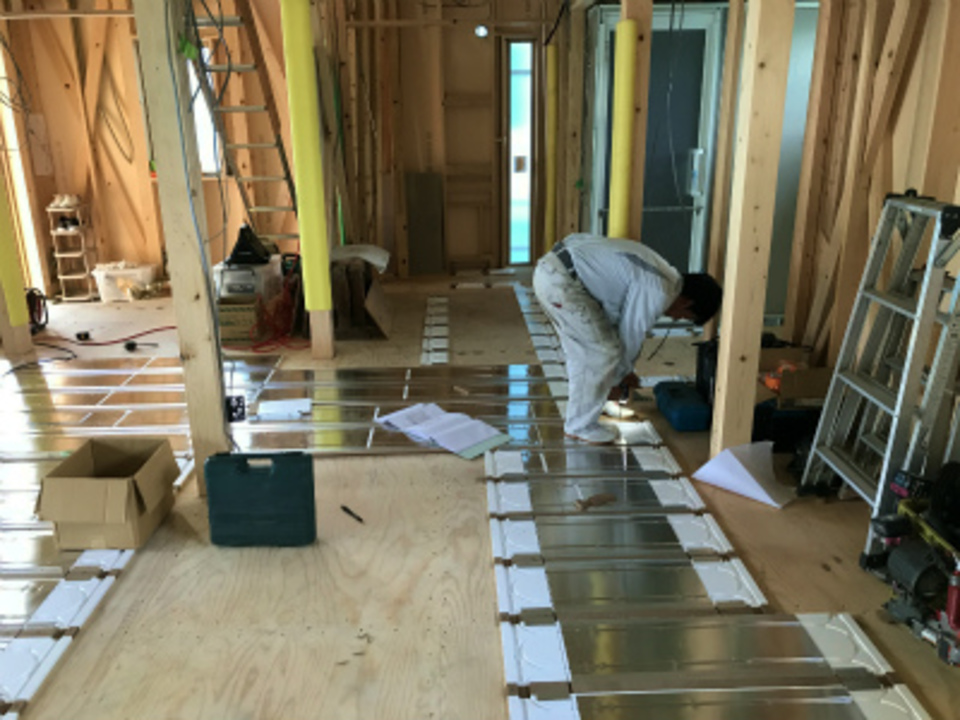

床暖房のパネル設置工事を行っています。
床に出した墨に合わせてパネルを設置していきます。
- 30. 2018年06月28日
-
左官工事

遠藤左官さんによる防水紙を張る前の段取り(定規)の取付けを行っています。
- 31. 2018年06月29日
-

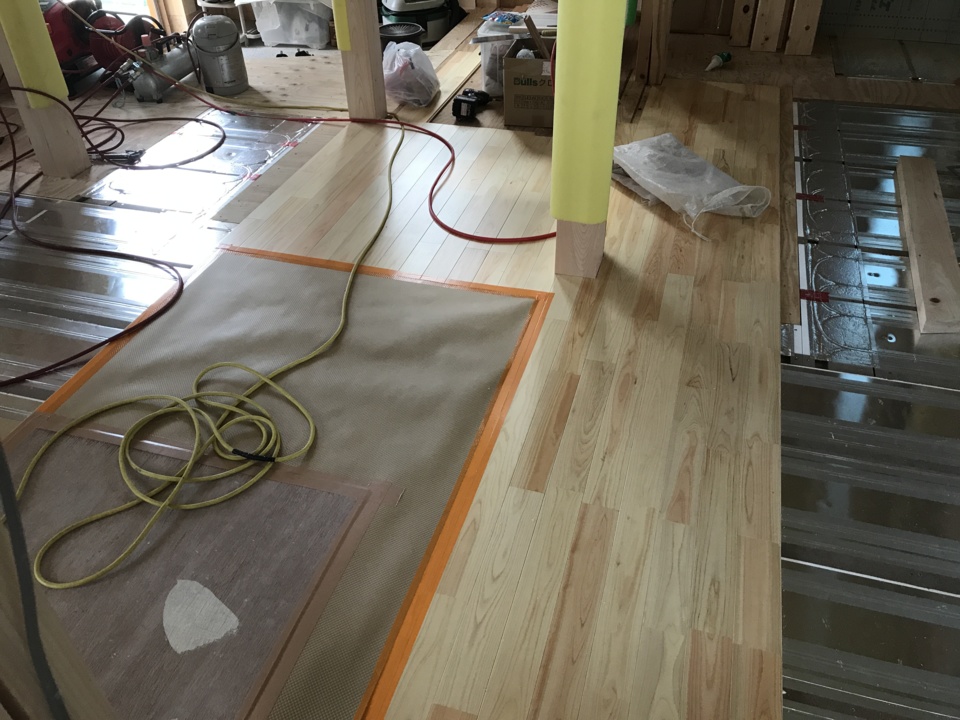

1階フロ-リング張り
床暖房パネルの敷設が完了しフロ-リング張りが始まりました。
床暖房に対応した桧の無垢材のフロア-を張っていきます。仕上げた部分は傷が付かない様に養生をし、次の部分を仕上げていきます。
- 32. 2018年07月02日
-
玄関上がり框
床暖房用のフロ-リングが桧を使用しているので、玄関の上がり框も桧(木曽桧)材を使用します。
加工して仕上げた框を取付けます。

- 33. 2018年07月03日
-
ラス網張り
外壁の防水紙張りが完了して、ラス網張りが始まりました。
- 34. 2018年07月10日
-
造作工事進行中

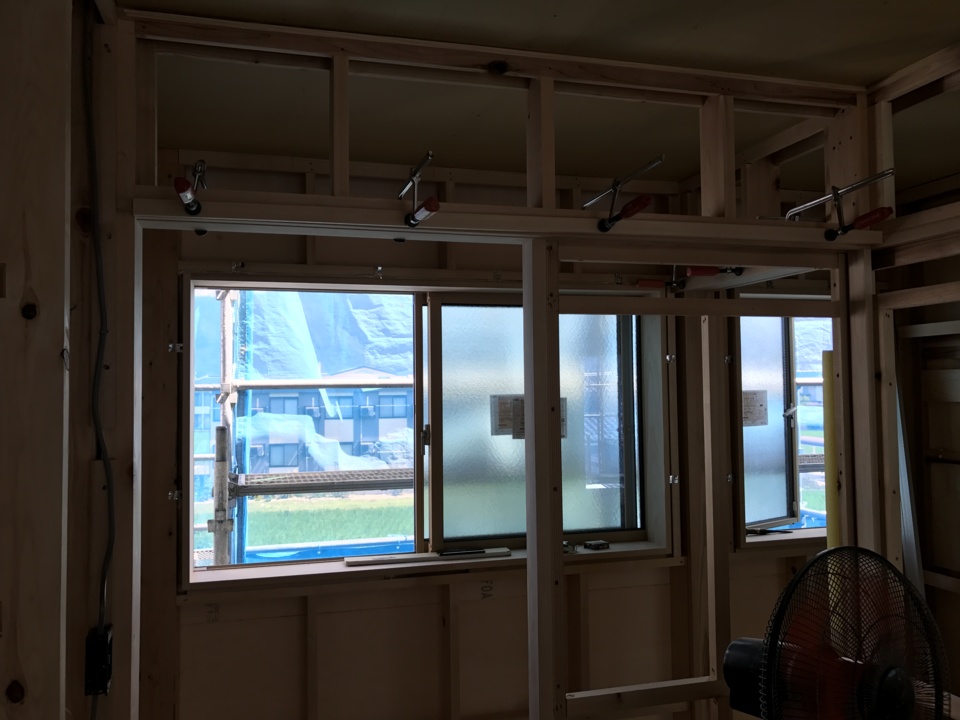

2階部分では出入口枠の取付・巾木入れが完了し壁のボ-ド張りに進みます。
- 35. 2018年07月14日
-

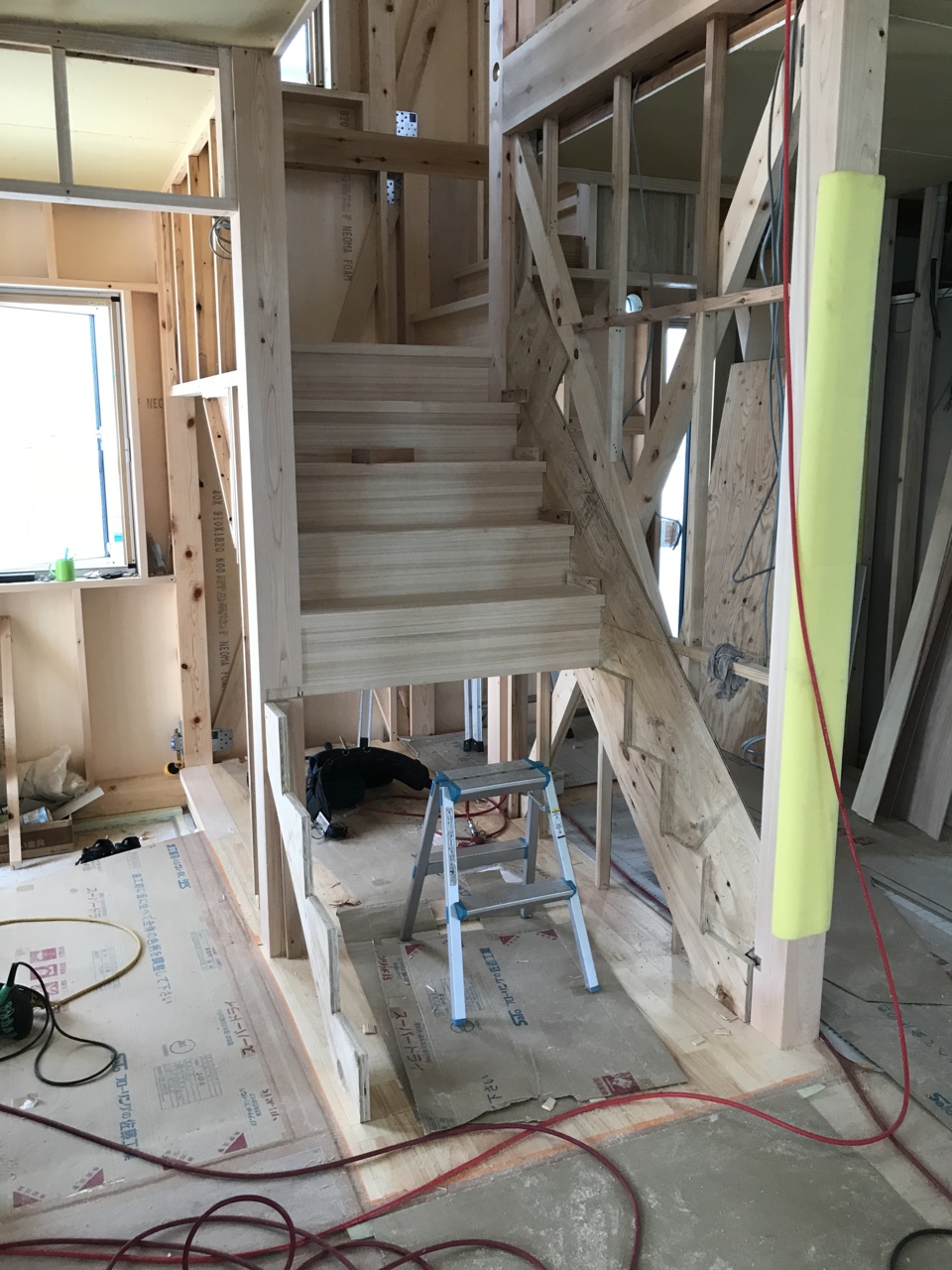

階段工事
1階から登る階段の工事を進めています、段々形が出来てきました。
- 36. 2018年07月19日
-
階段室

階段が出来上がり階段室の天井部分をまとめています。
- 37. 2018年07月26日
-

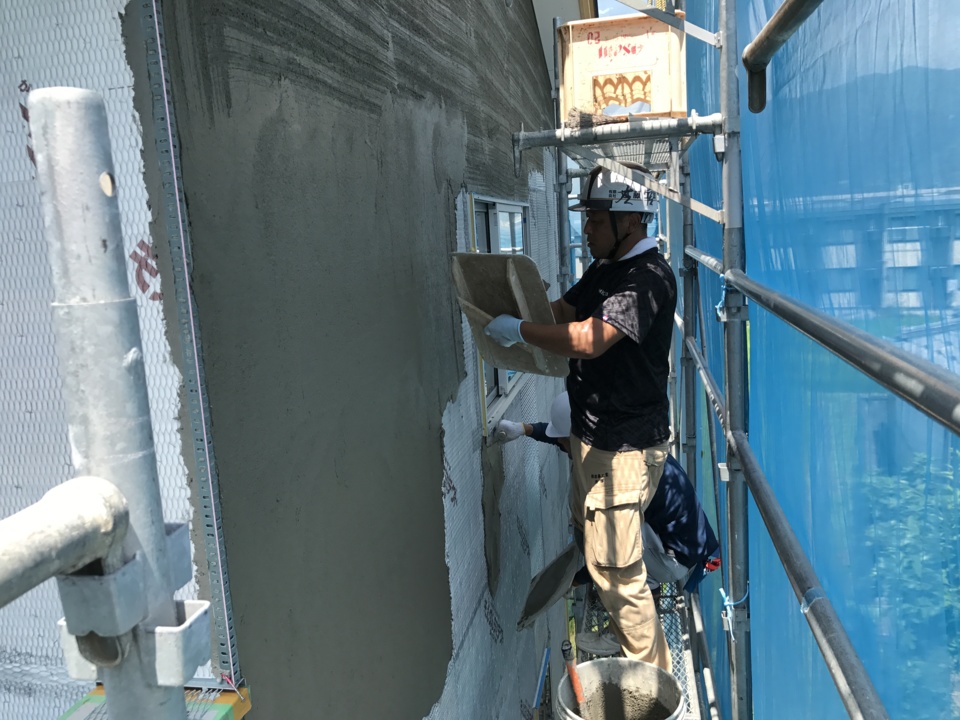

外壁下塗り開始
外壁そとん壁の下塗り作業が、遠藤工業さんにより始まりました。
建物の上から1階部分へと下塗りをしながら降りてきます、下塗り完了後養生を期間をおいてから仕上げを行います。
- 38. 2018年07月31日
-

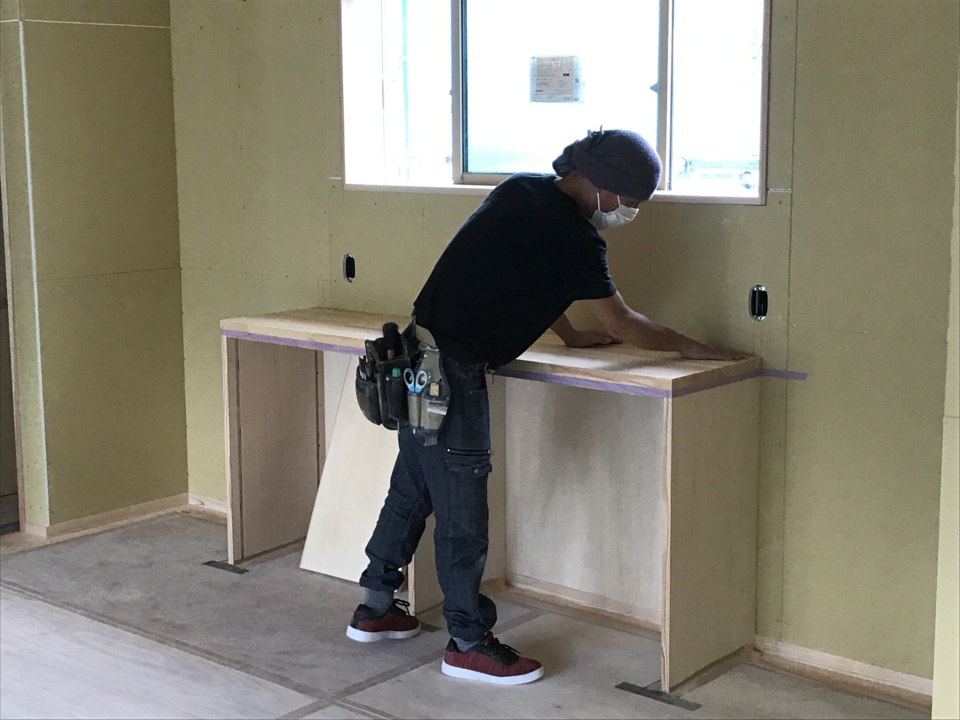

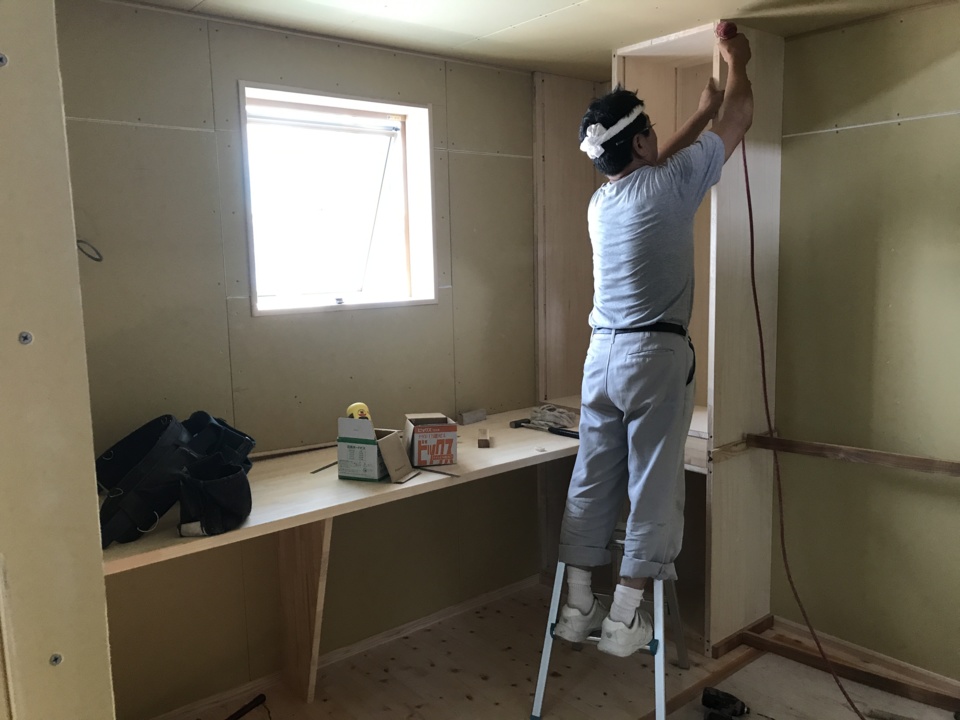

造作家具製作中
2階ではカウンタ-と収納の造作家具の製作が進んでいます。
- 39. 2018年08月07日
-

木工事終了
上原棟梁の方で進めていた建物内部の木工事が終了し片付けが完了しました。
- 40. 2018年08月09日
-
そとん壁
外壁のそとん壁が仕上がりました。
足場が取れて全体が見える様になるのが楽しみです。
- 41. 2018年08月20日
-
内部の塗装開始
クリハラさんによる内部の塗装工事が始まりました。
カウンタ-関係の塗装を仕上げ、天井のEP塗りに進んでいきます。

- 42. 2018年08月24日
-

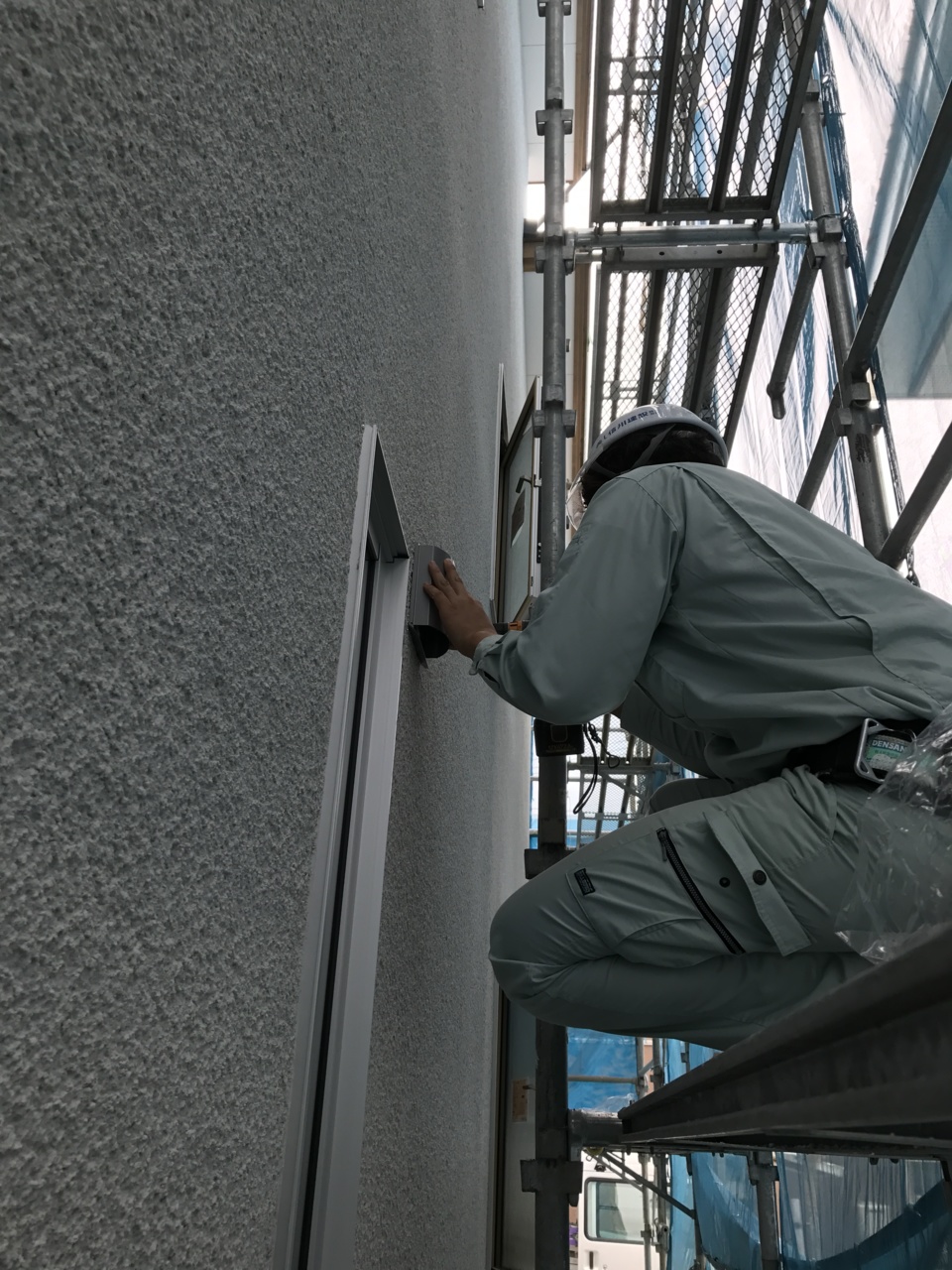

外部電気仕上げ工事
今月末の足場解体に向けて、外部の電気仕上げ工事です。
TVアンテナ・換気扇フ-ド・引込み口の処理と、足場が無くなっても良い様に外部の仕上げを行っていきます。
- 43. 2018年08月25日
-

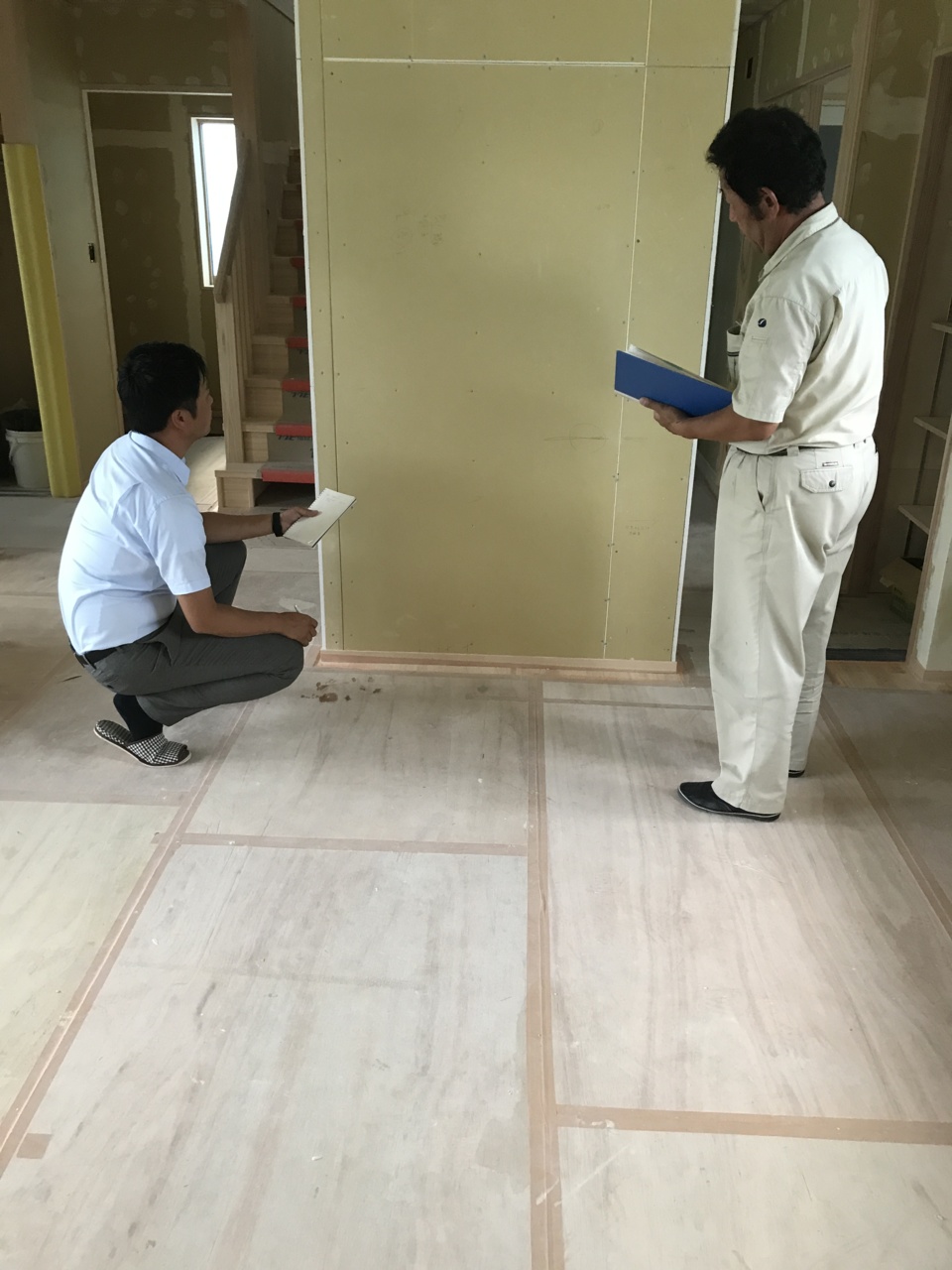

社内検査
木工事が終了して仕上げ工事が始まるのと平行して、中嶋社長立会の検査を行いました。
- 44. 2018年08月27日
-

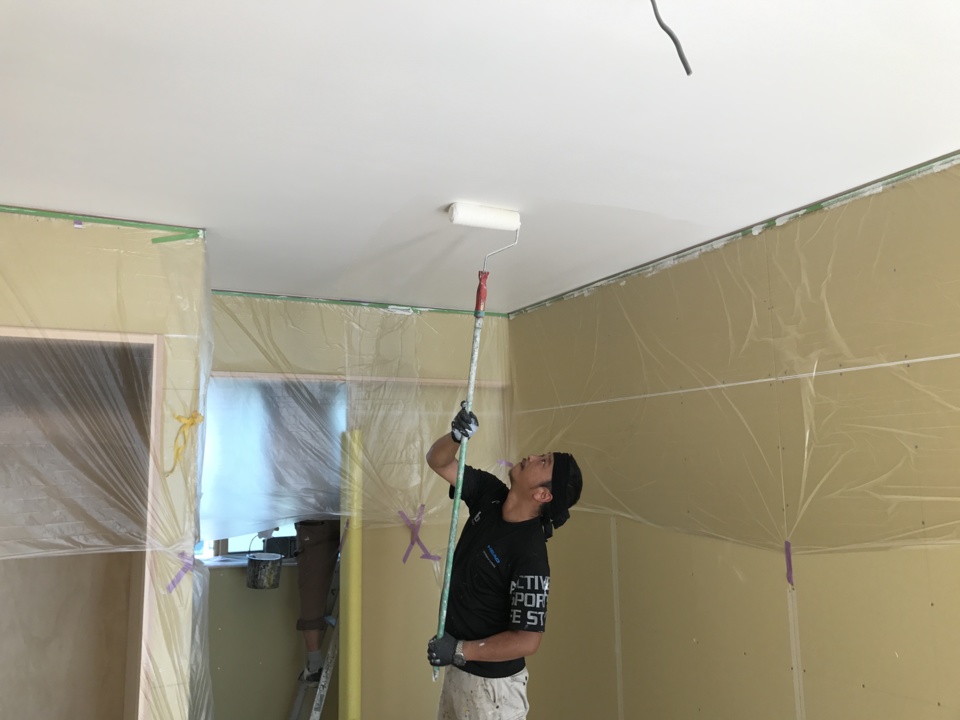

天井塗装
2階部分より天井のEP塗装を行っています。
- 45. 2018年08月29日
-
タイル工事開始
玄関ポ-チ部分のタイル工事が始まりました。
タイルを仮並べしカットするタイルの寸法を出していきます。

- 46. 2018年08月30日
-

足場解体
外部の足場が解体され建物全体が見える様になりました。
- 47. 2018年09月03日
-

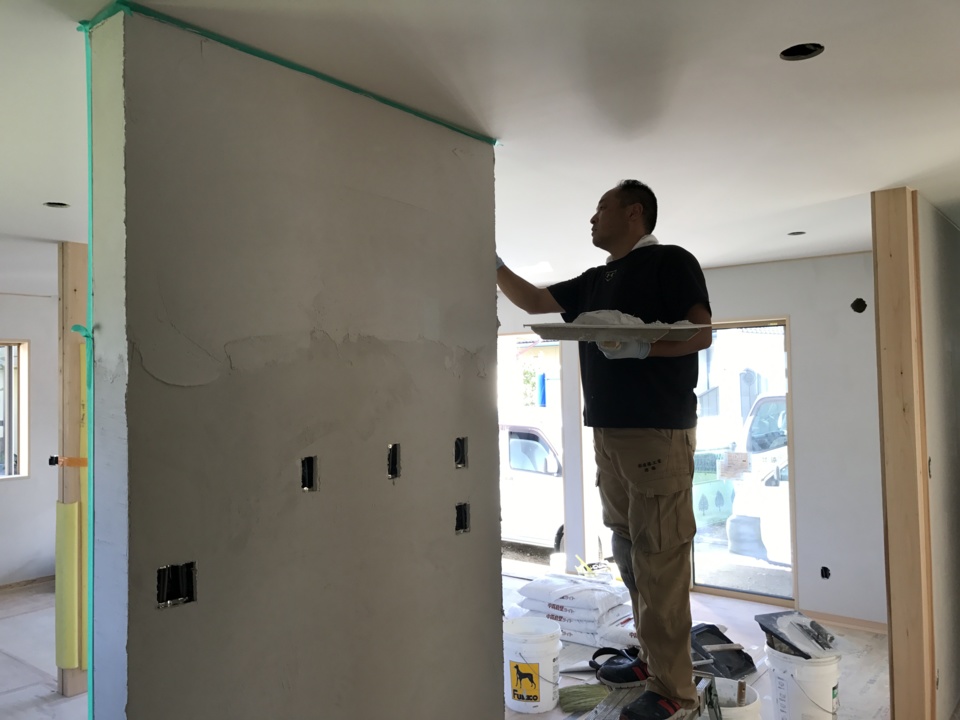

薩摩中霧島壁塗り
建物内部の約8割を占める霧島壁塗りが進められています。
自然素材の火山灰を使用している為、鏝の加減一つで仕上がりの感じが変わって見えます。
- 48. 2018年09月06日
-
キッチン組立
タカラスタンダ-ドの組立施工店による、システムキッチンの組立作業が始まりました。
先日キッチンパネルを先行して施工し、本日フ-ドの取付・本体の組立と進みます。
- 49. 2018年09月11日
-

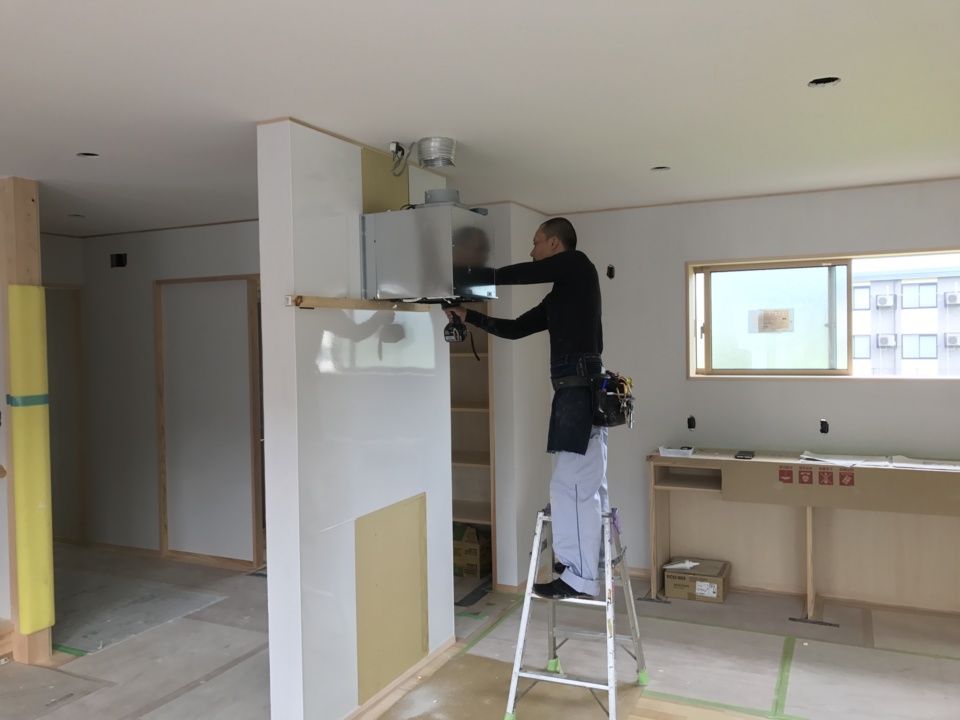

設備機器取付
住設の設備機器の取付を行っています、機器が取付られると給排水の配管を接続していきます。
- 50. 2018年09月15日
-
養生が取れました
来週からのクリ-ニングに向けて片付けを行い床等の養生を取りました。
キッチンも全体が見える様になりいよいよ完成間近です!
- 51. 2018年09月20日
-
完成検査
クリ-ニングが完了し、社長立会いの完成検査を行いました。
- 52. 2018年09月22日
-
床塗装

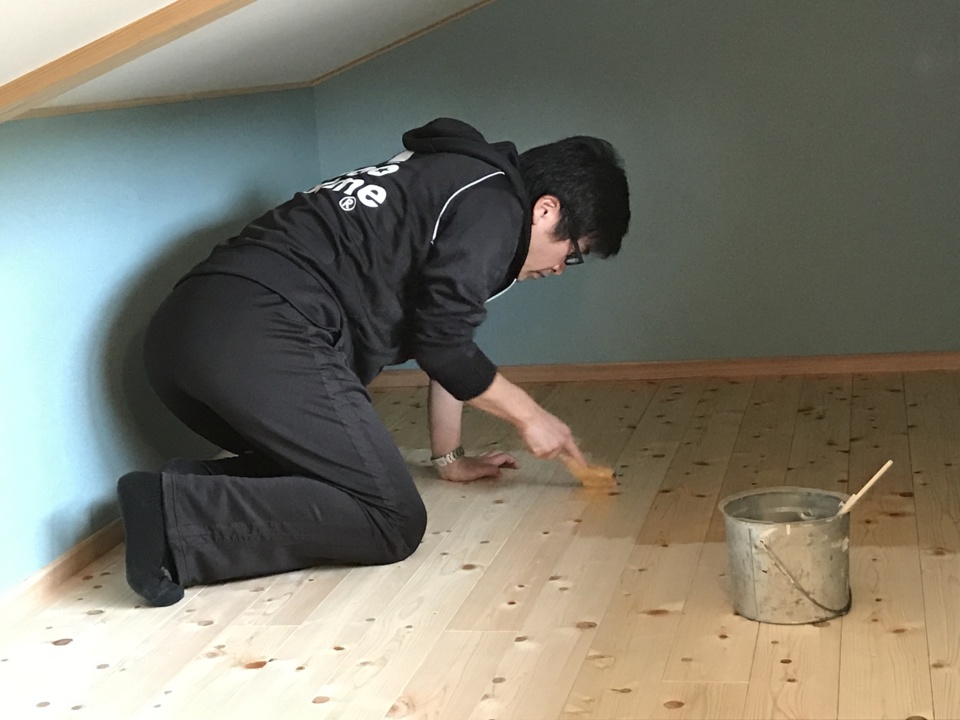

この三連休を利用してH様の方で床塗装を行いました。
スタ-ト時はご主人が一人での作業も、途中から奥様も参加しての作業となりました。無事にこの連休中に塗装が完了し一つの想い出づくりになったと思います。
- 53. 2018年10月05日
-
住設機器の取扱説明
建物に使用されている住設機器の取扱説明を行いました。
各メ-カ-さんにお越しいただき、丁寧に一つ一つ説明をしていきました。大事なポイントを聞き逃さないようにと、ビデオ撮影をしながらという真剣ぶりでした。半日の時間を掛けて7業者さんの説明を聞いて頂きました。
いよいよ7日にお引渡しとなります。
- 54. 2018年10月06日
-

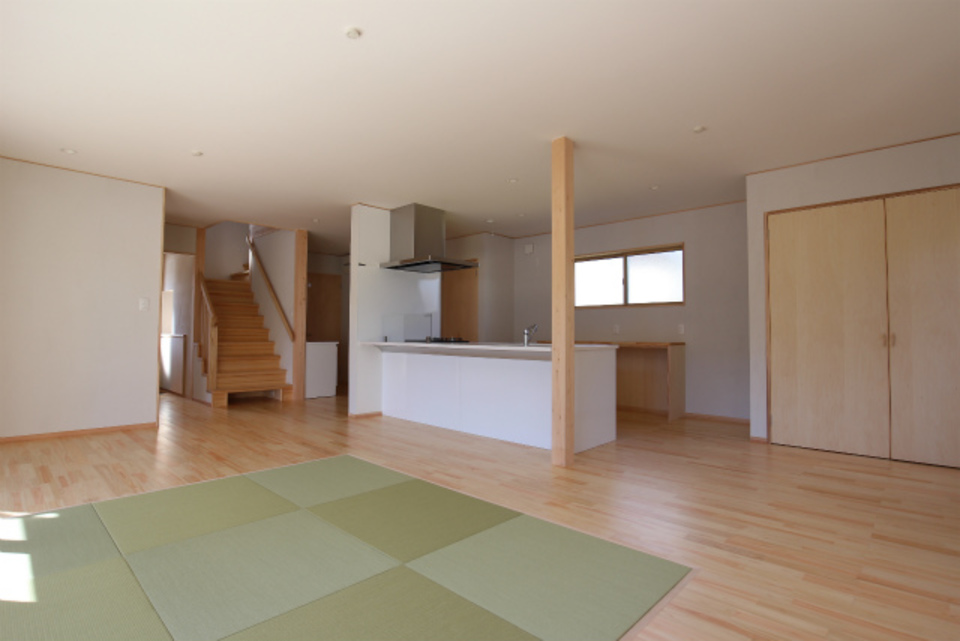

内観
床暖房の入った広々としたリビング・ダイニング、子供達も暖かくのびのびと過ごせる空間に仕上がりました。
- 55. 2018年10月06日
-
外観
そとん壁を使用したモダンな建物が仕上がりました。
- 56. 2018年10月07日
-
お引渡式
お引渡式を行いました。「家族で楽しみながら家造りが出来ました」とH様。長い間大変お世話になりました。弊社も近隣にございますので、これからもふれあい企画へどうぞご参加くださいませ。お会い出来ますことを楽しみにしています。これからも長いお付き合いをお願い致します。ありがとうございました。
- 57. 2018年10月07日
-
お世話になりました
上田と佐久という離れた距離の中での工事でしたが、時間を作って頂きながら現地に足を運んでいただきました。建物の中に色々の想い出造りも出来た事と思います。
短い期間の様でしたがこれからが長いお付き合いになっていきます、色々有難うございました。
