20年前に新築した家をリノベーション
長野市 (リフォーム)T様
スタイル別に見る|リフォーム
建築中レポート
- 1. 2021年08月18日
-
解体準備
本格解体を前に建物内部の不要家具の搬出と、建物前の植木伐採が完了しました。
- 2. 2021年08月19日
-

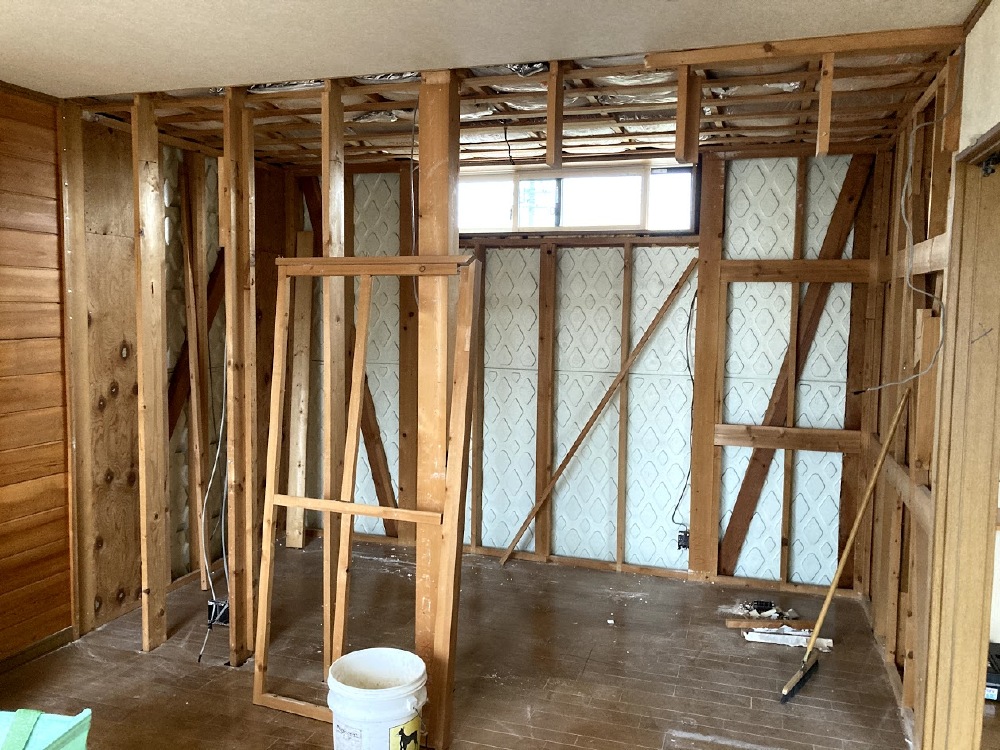

内部解体開始
リフォーム工事を始める前に、建物内部の解体作業が始まりました。
- 3. 2021年09月02日
-
木工事開始
解体作業が完了し、建物内部の木工事に着手しました。
- 4. 2021年09月06日
-

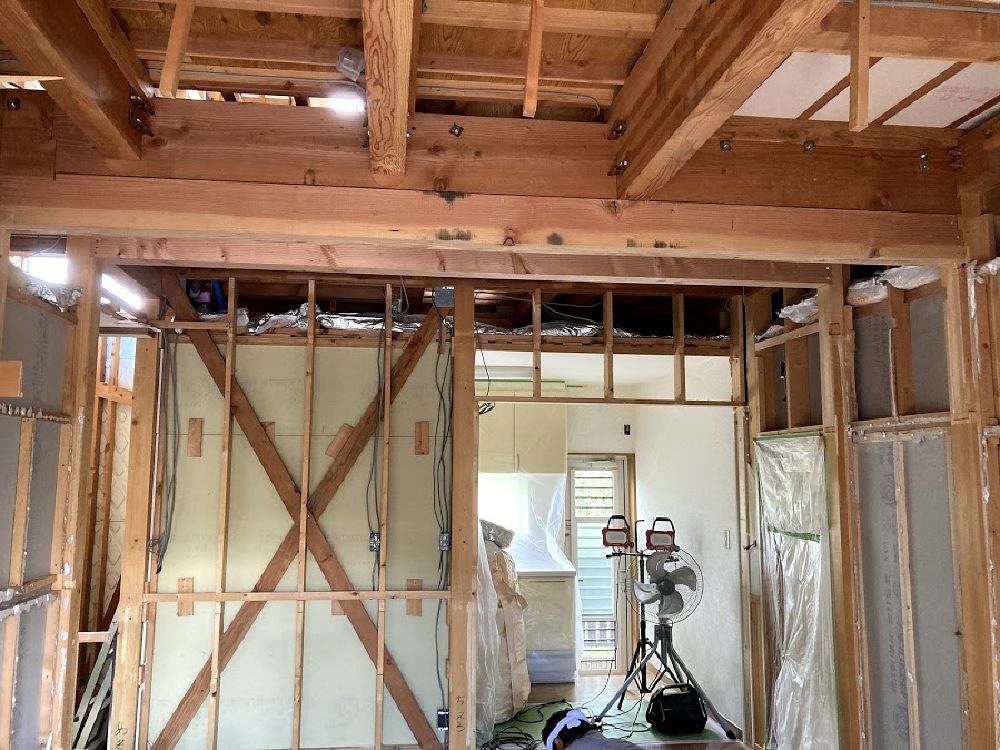

梁補強
間仕切りの移動に伴い、既存柱を抜く部分の梁補強を行いました。
金物も使用しながらしっかり固定していきます。
- 5. 2021年09月10日
-

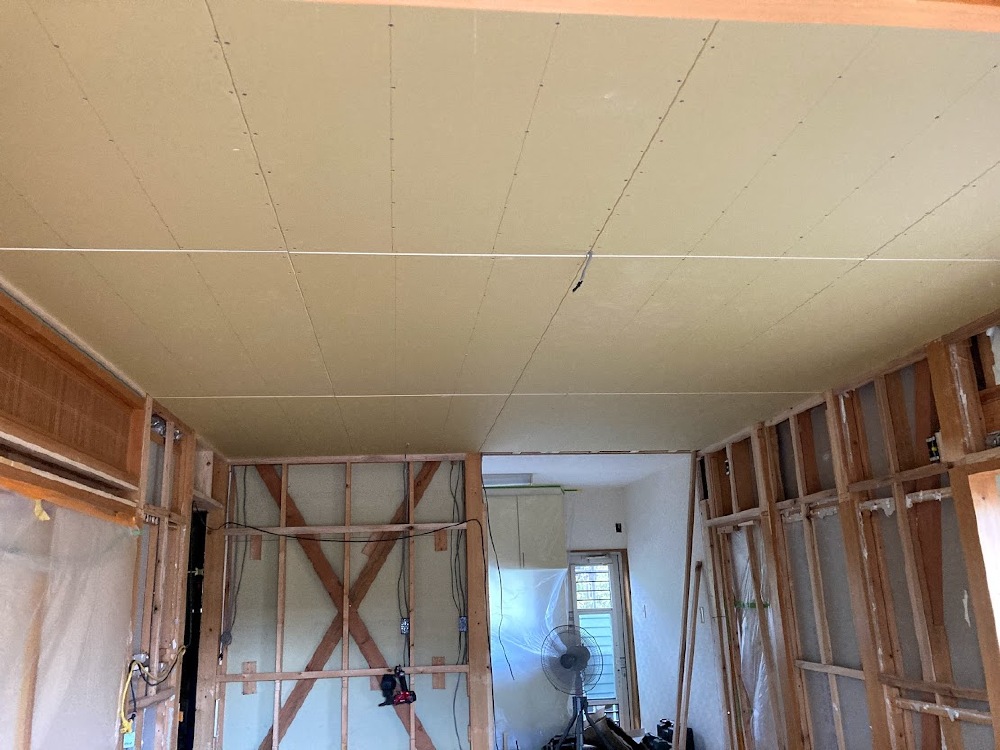

天井工事
新しくリビングとなる部分の天井が張り上がりました。
- 6. 2021年09月13日
-

床下設備配管
新しく洗面が設置される床下の設備配管が完了しました。
- 7. 2021年09月15日
-

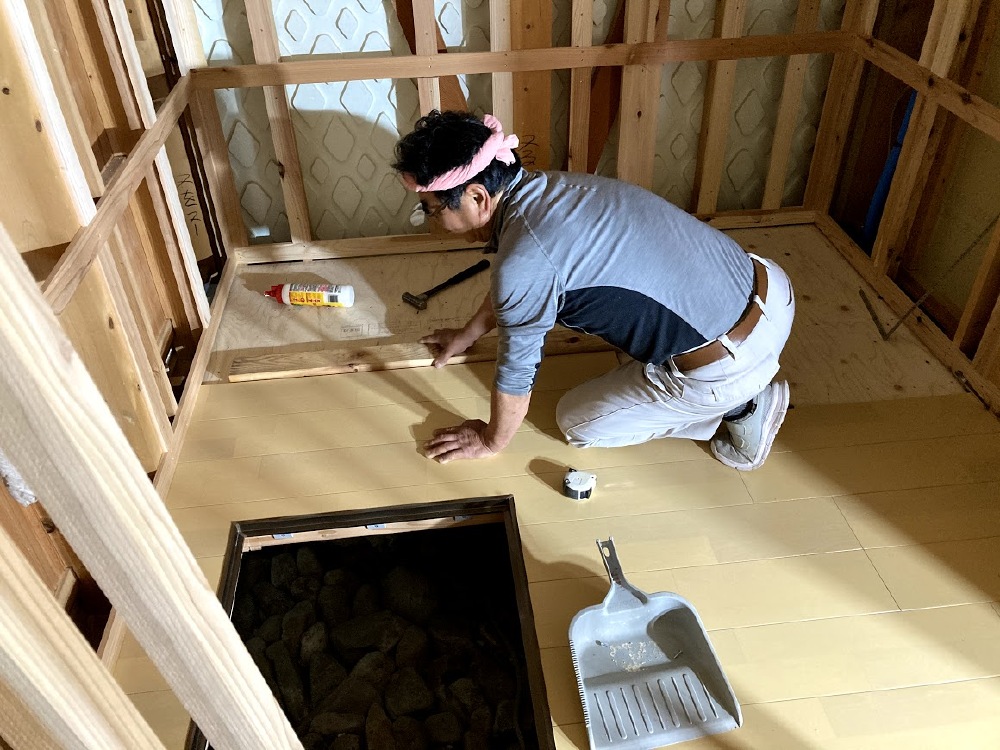

フローリング
以前階段室だった部分が納戸に生まれ変わります。
床下点検口を新規に設置し、新しいフローリングを張っていきます。
- 8. 2021年09月22日
-
天井下地組み
新しく玄関ホールとなる部分の天井の下地組みが始まりました。
- 9. 2021年09月27日
-

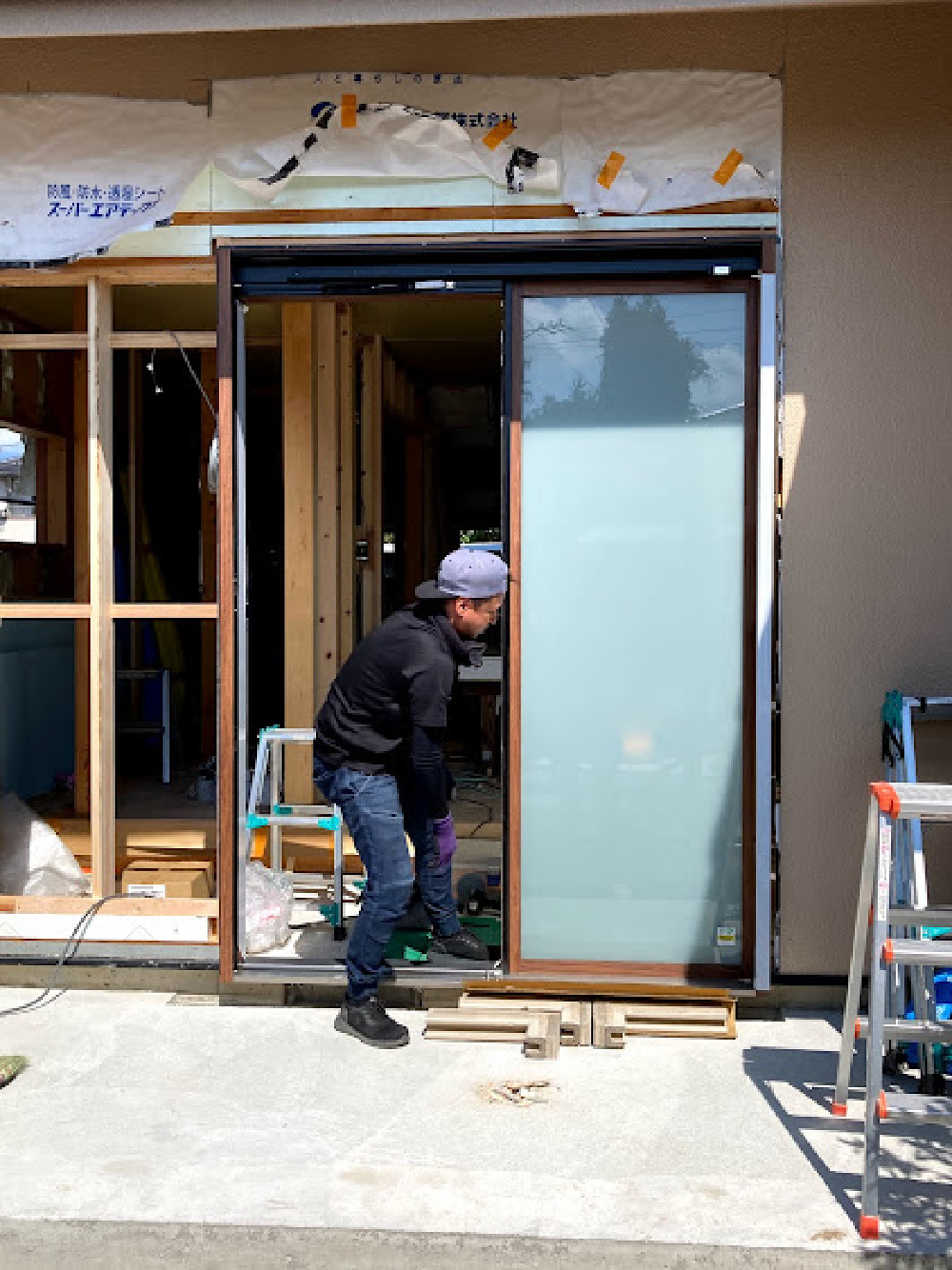

玄関引戸吊り込み
新しく出来た2階専用の玄関に玄関引戸の枠が取付き、明り取りのガラスと玄関引戸の吊り込みを行いました。
今までの玄関ドアとは又違った感じの玄関になります。
- 10. 2021年09月29日
-

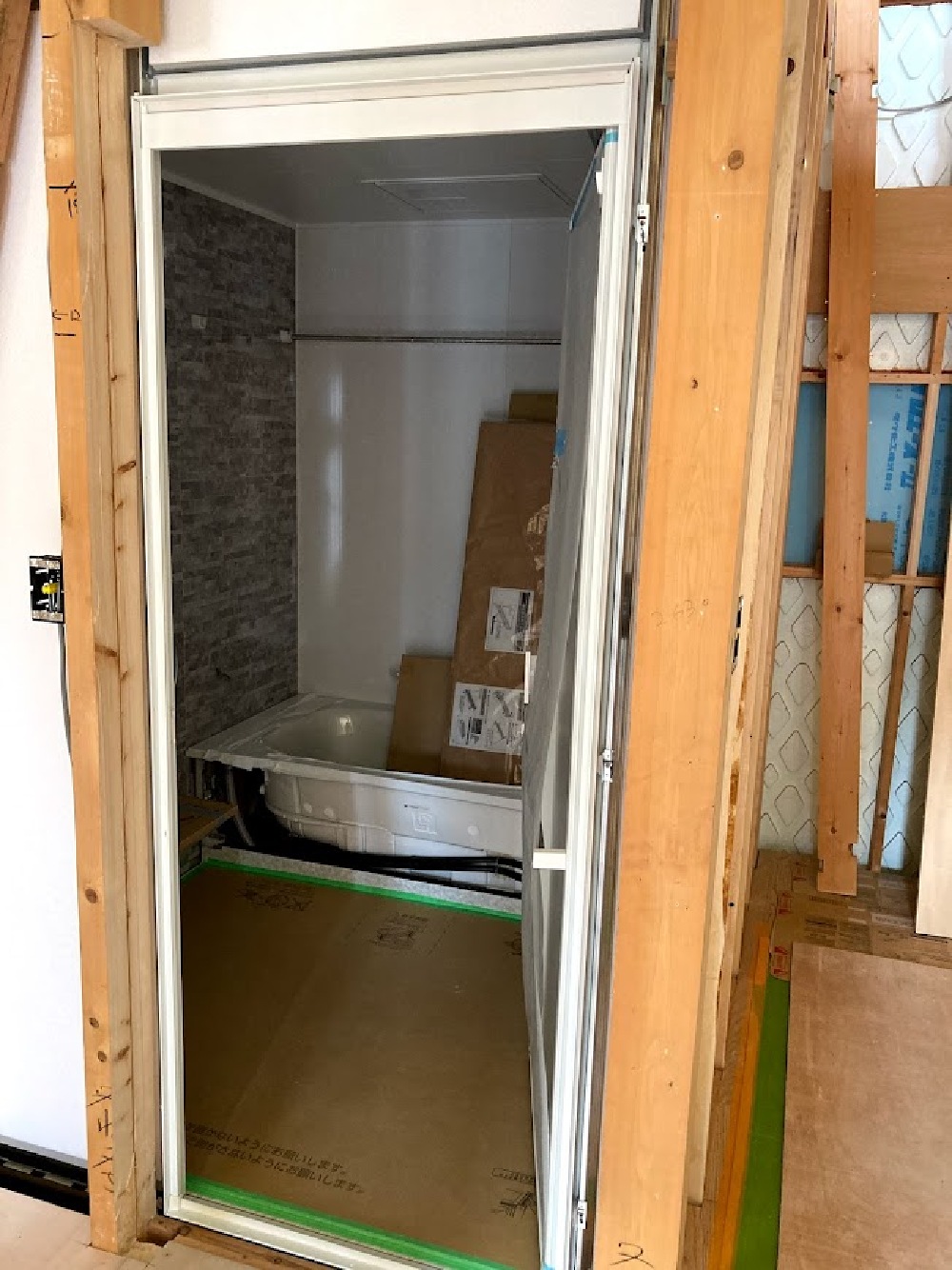

UB設置完了
月曜日から始まったUBの組立工事が完了しました。
- 11. 2021年09月30日
-
リビング壁のボード張り
1階の新しく出来るリビングの壁ボード張りを進めています。
- 12. 2021年10月07日
-

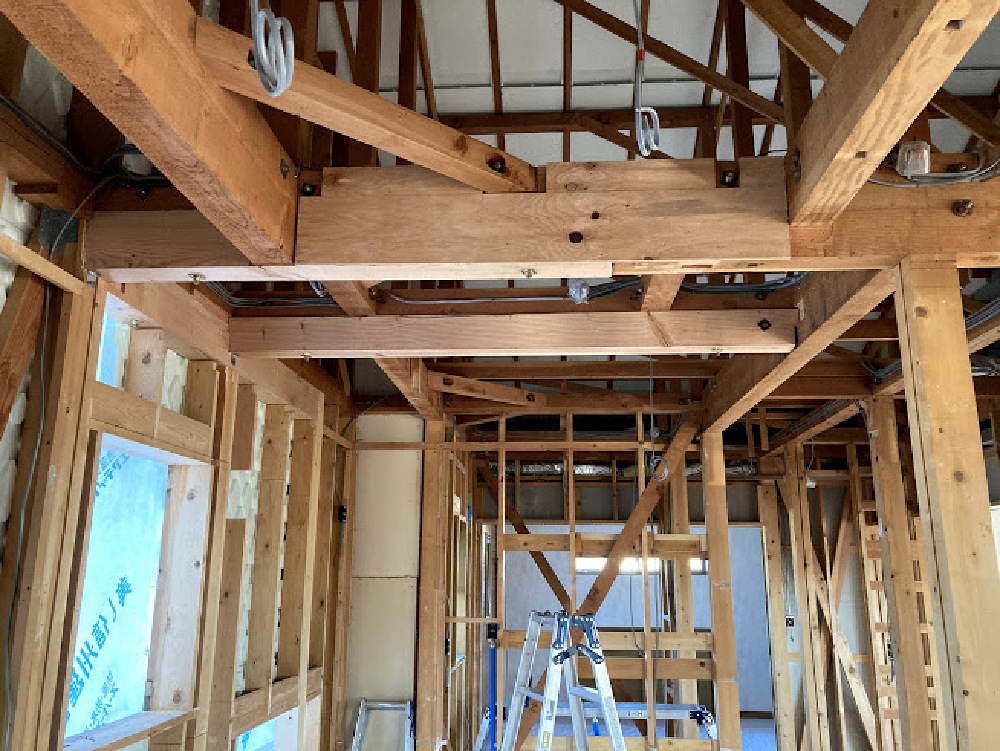

2階の補強工事
2階の間仕切り変更に伴い、既存の柱を抜く為の梁補強が完了しました。
柱が無くなった事により、既存の平面とは全くイメージの違う新しい平面に生まれ変わります。
- 13. 2021年10月15日
-

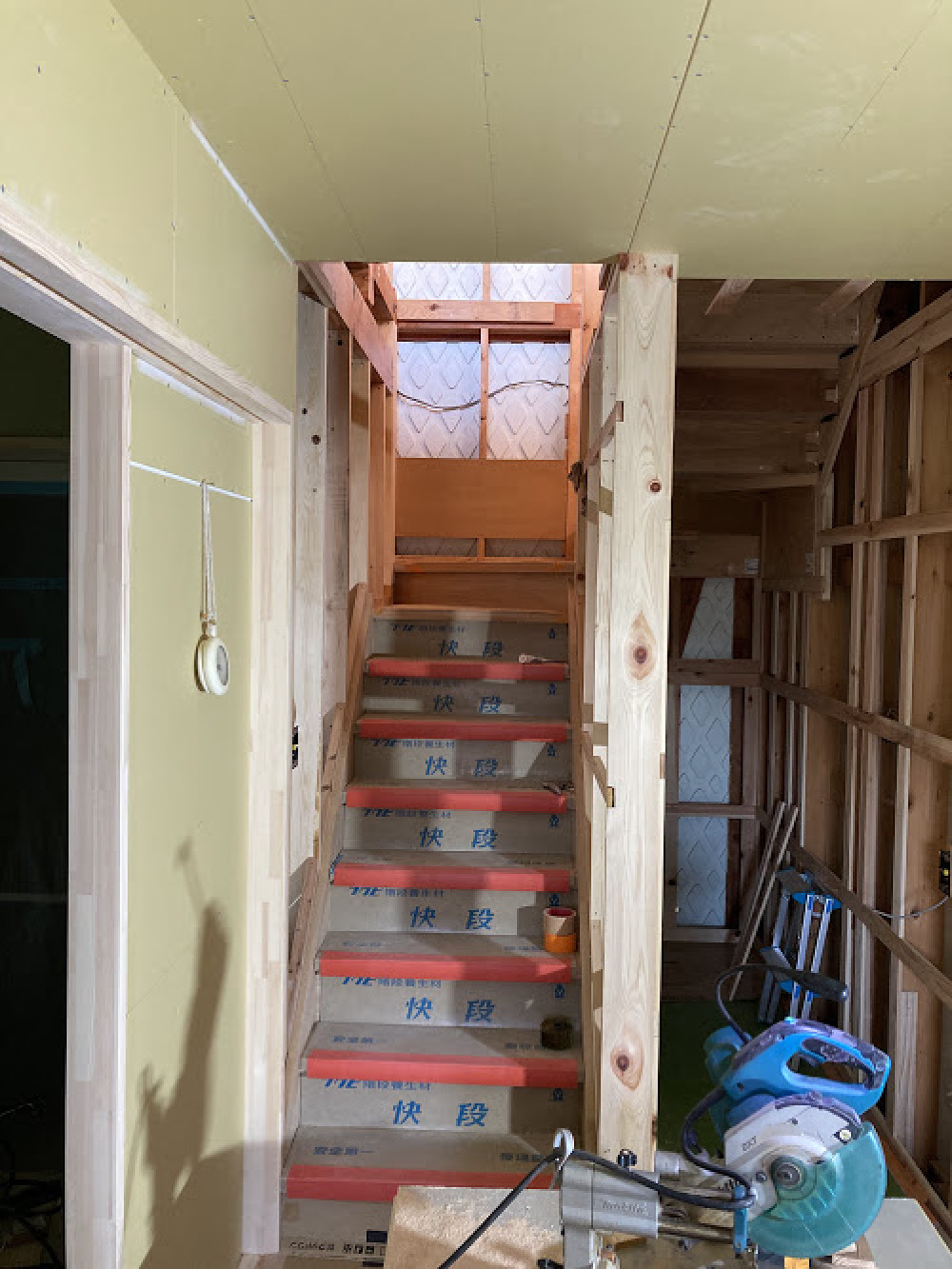

階段が出来ました!
リフォーム前はお母様専用のキッチンだった場所に、新しく階段室を設けて階段が出来上がりました。
- 14. 2021年10月19日
-

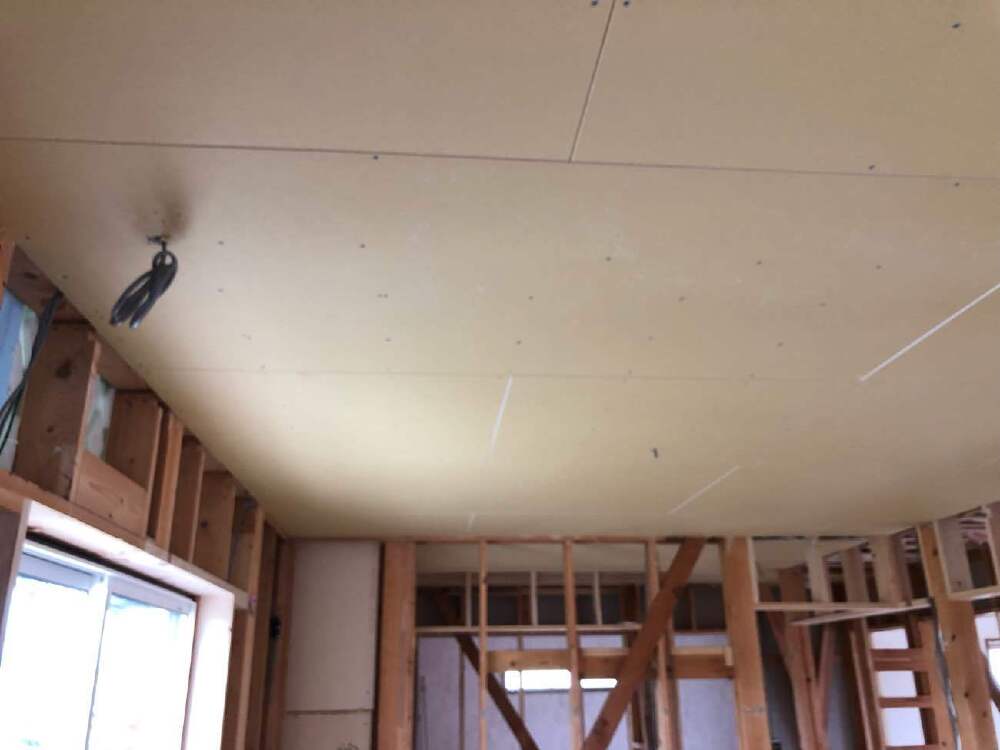

2階天井
2階リビングの天井が張り上がりました。
- 15. 2021年11月04日
-

収納
収納部の壁、桐合板が貼れてきています。
- 16. 2021年11月12日
-

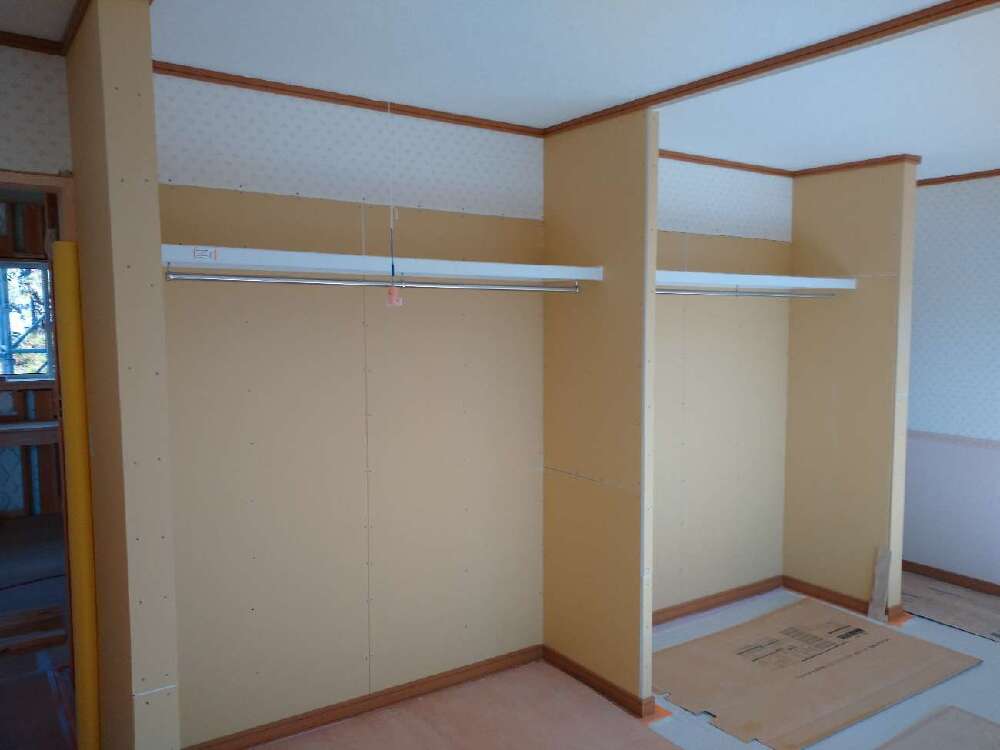

子供室収納
子供室に作られた収納(洋服掛け)が完成しました。
- 17. 2021年11月18日
-

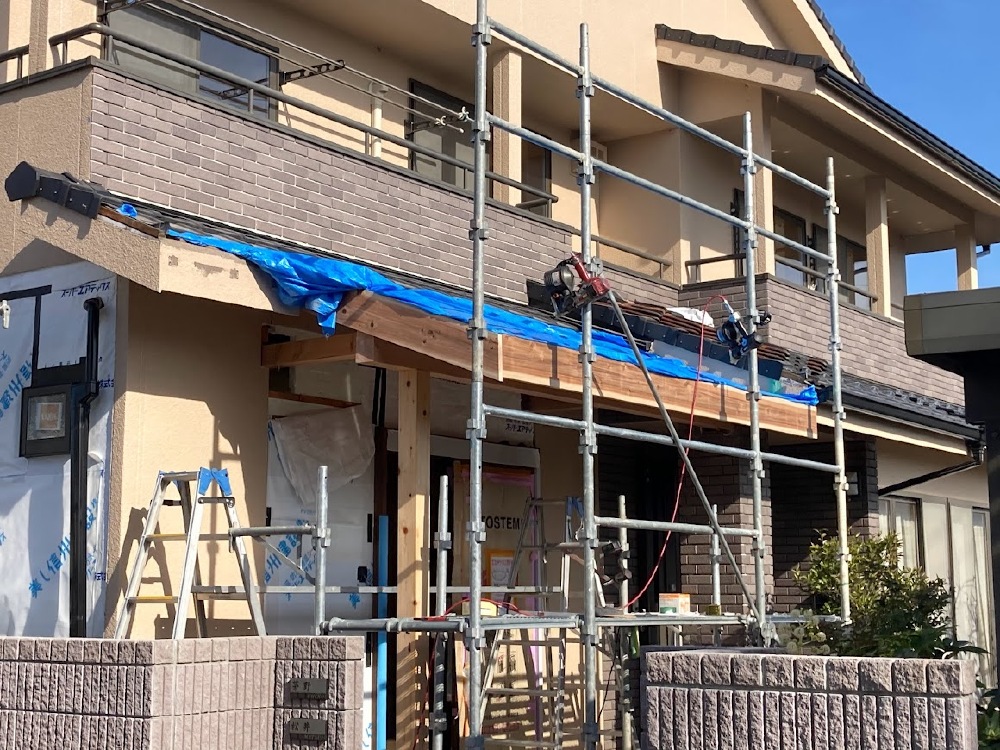

玄関屋根工事
新しい玄関部分に、既存の屋根を延長し新規の玄関ポーチを作成します。
- 18. 2021年11月19日
-

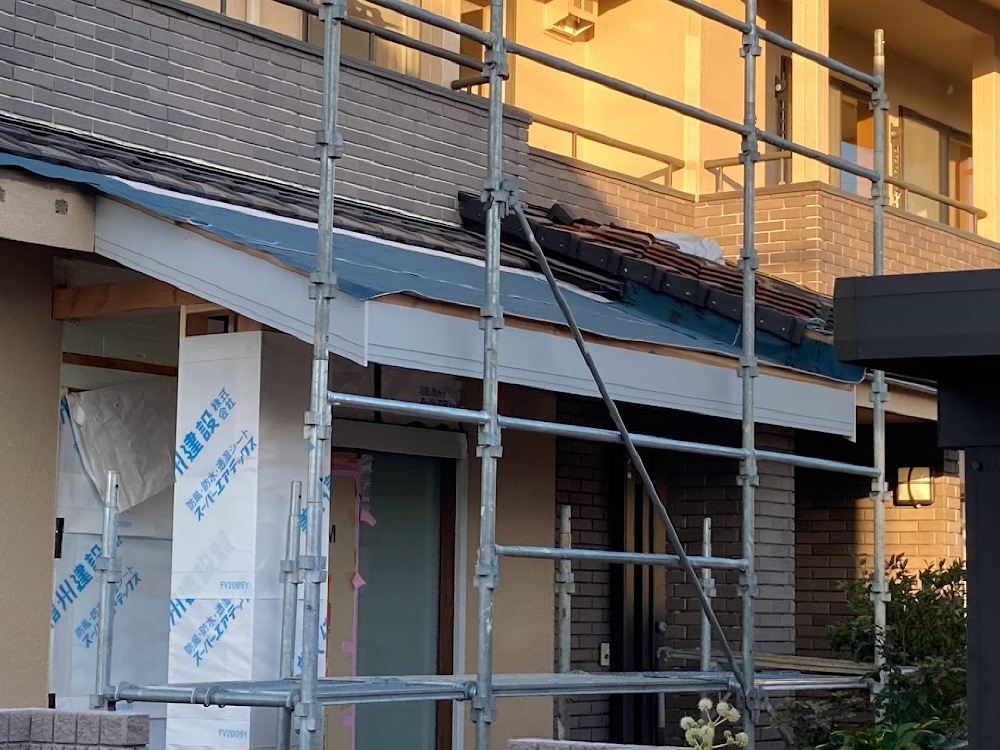

屋根ルーフィング
屋根のルーフィング張りが完了しました。
- 19. 2021年11月23日
-

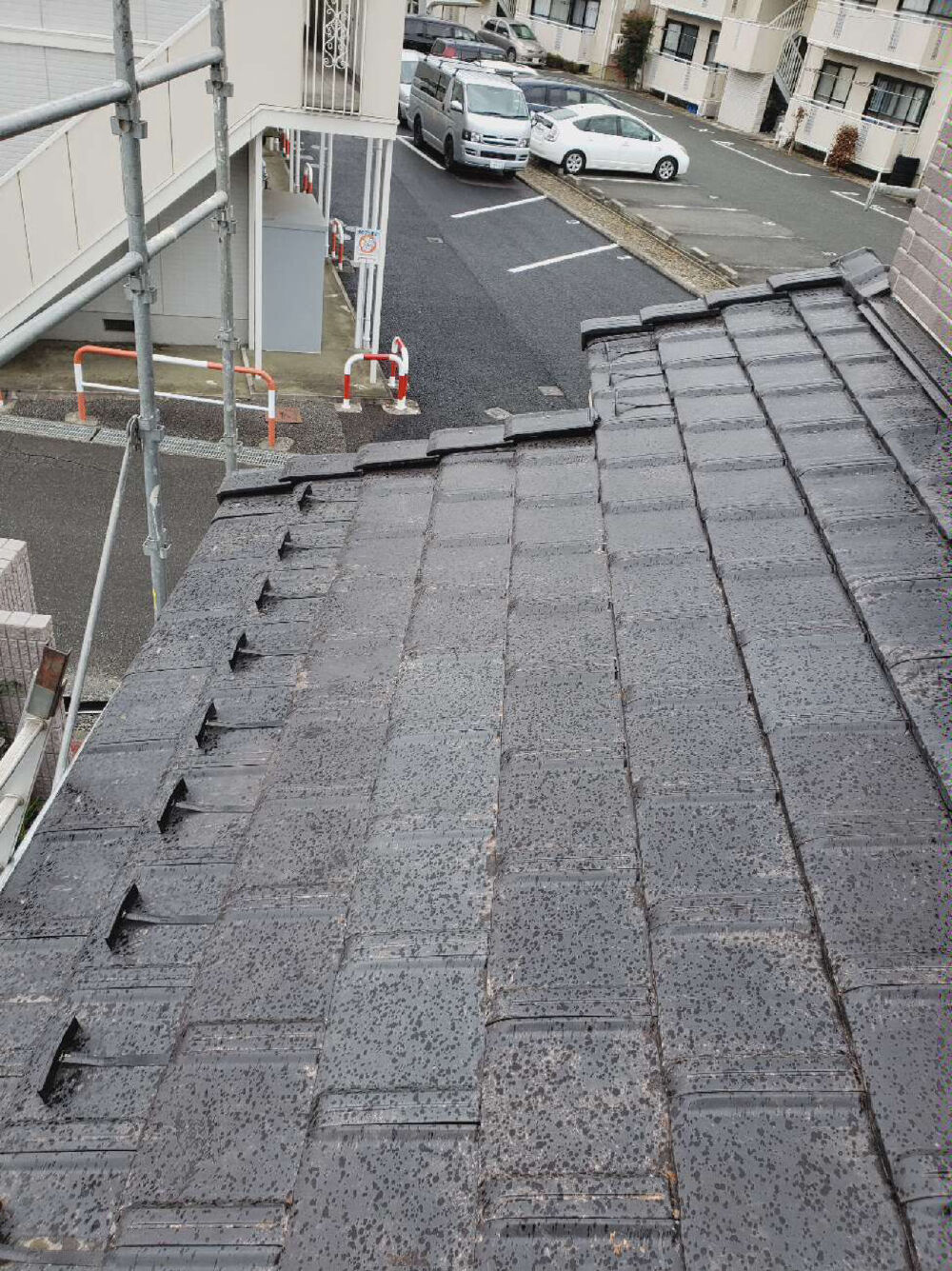

瓦工事完了
先週ルーフィングを敷いた屋根部分の瓦工事が完了しました。
- 20. 2021年11月26日
-
外壁工事
改修部分の外壁サイディングが張り上がりました。

- 21. 2021年12月01日
-

養生中
先日張り上がったサイディングのコーキング工事が完了し現在養生中です。
コーキングが硬化したら外壁の塗装工事が始まります。
- 22. 2021年12月08日
-

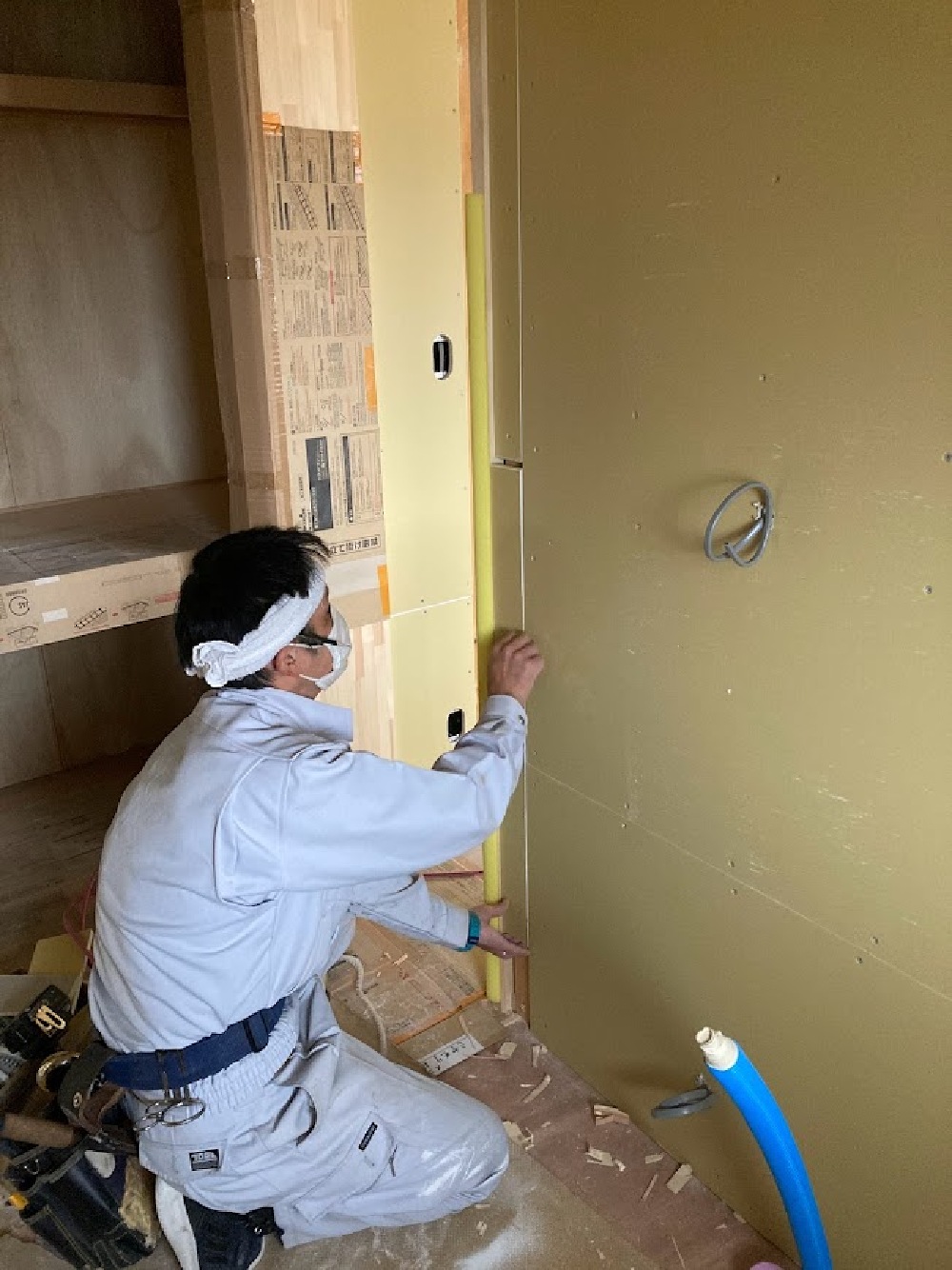

ボード貼り
壁の石膏ボード貼りを進めています。細かな部分から壁のボードをまとめていきます。
- 23. 2021年12月11日
-

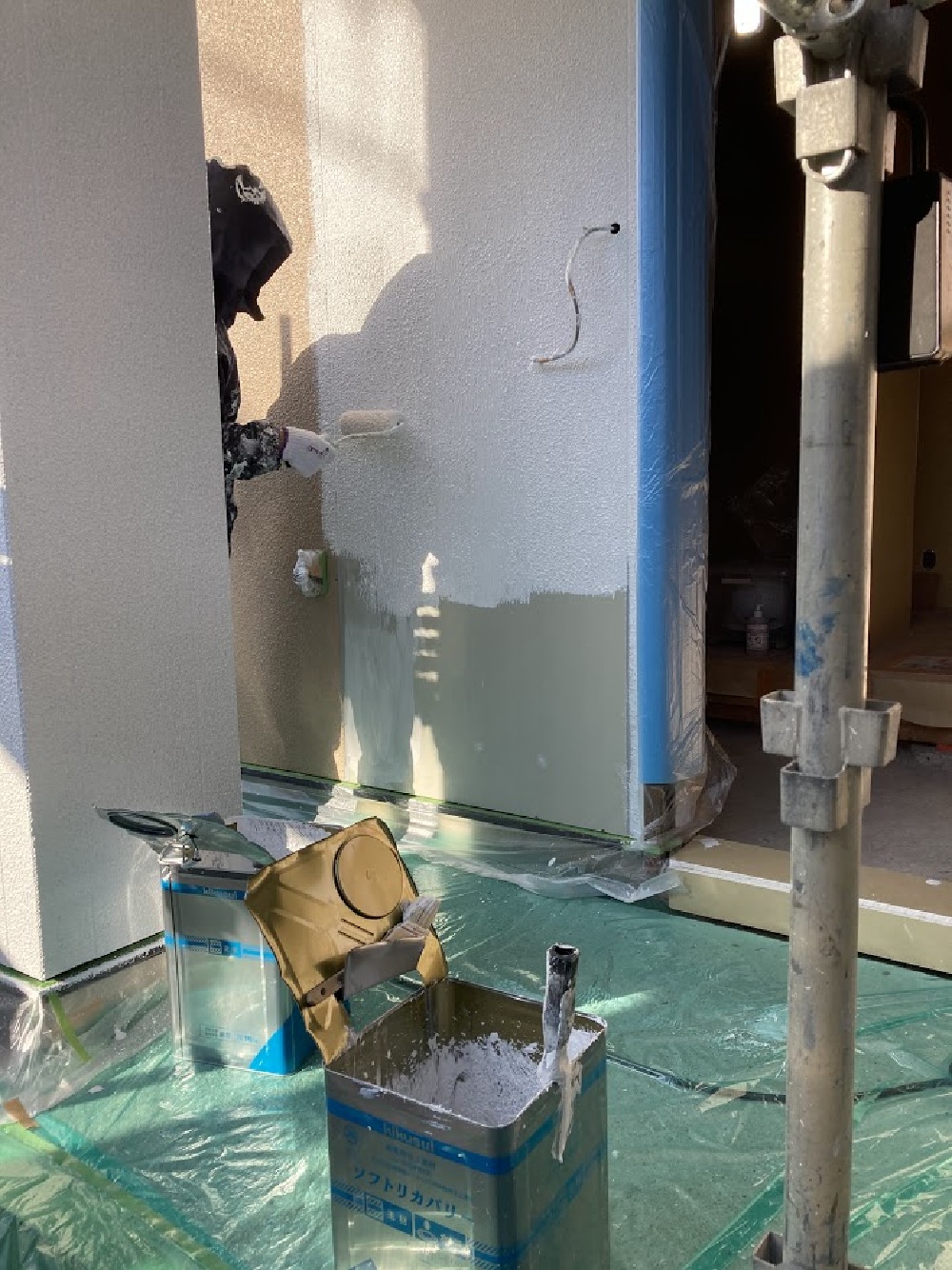

外部塗装
外壁コーキングの養生期間も終わり、外部塗装工事が始まりました。
前回塗装した外壁パターンと同じ様に仕上げていきます。
- 24. 2021年12月17日
-

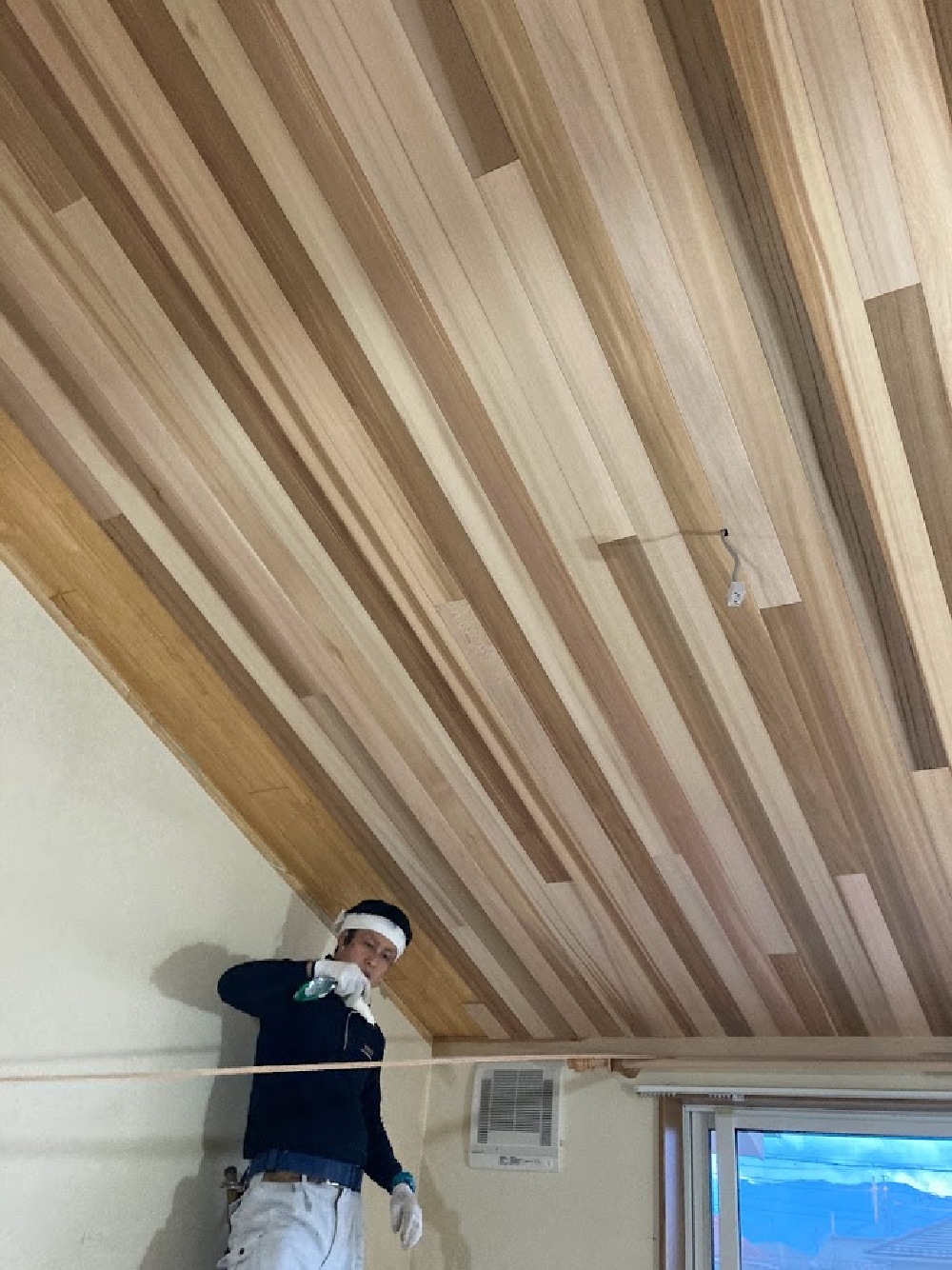

勾配天井の板張り

お客様がご用意頂いた無垢板材(レッドシダー)を勾配天井に張っています。
- 25. 2021年12月23日
-

足場解体完了
外部作業が終了し外部足場が解体されました。
- 26. 2021年12月27日
-
木工事完了検査
木工事が大洲目となり本日完了の検査を行いました。
- 27. 2021年12月29日
-

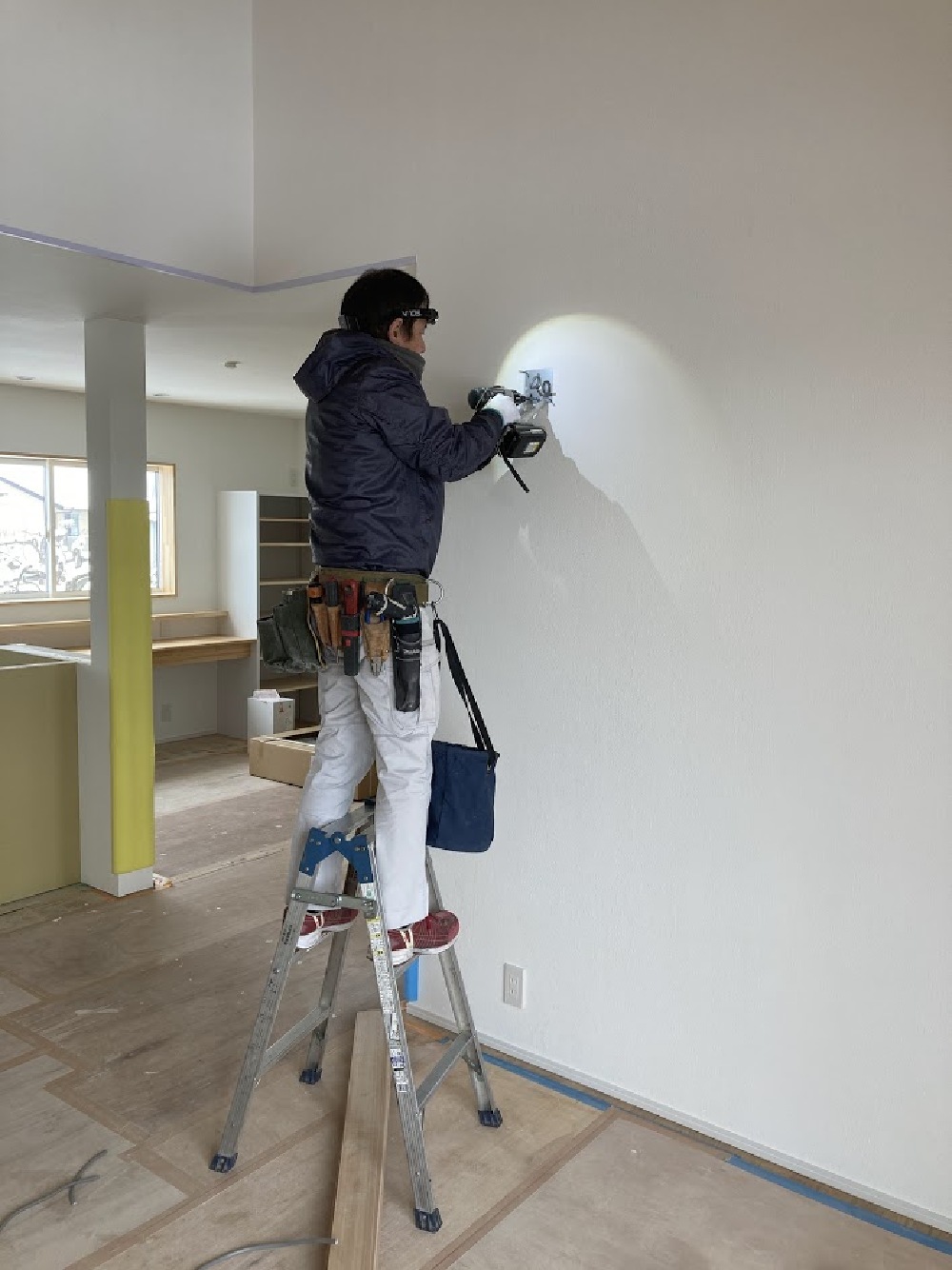

内部塗装
昨日より内部の塗装工事を始めました。年明け内装工事が始まるので年内に仕上げておきます。
- 28. 2022年01月06日
-
内装工事開始

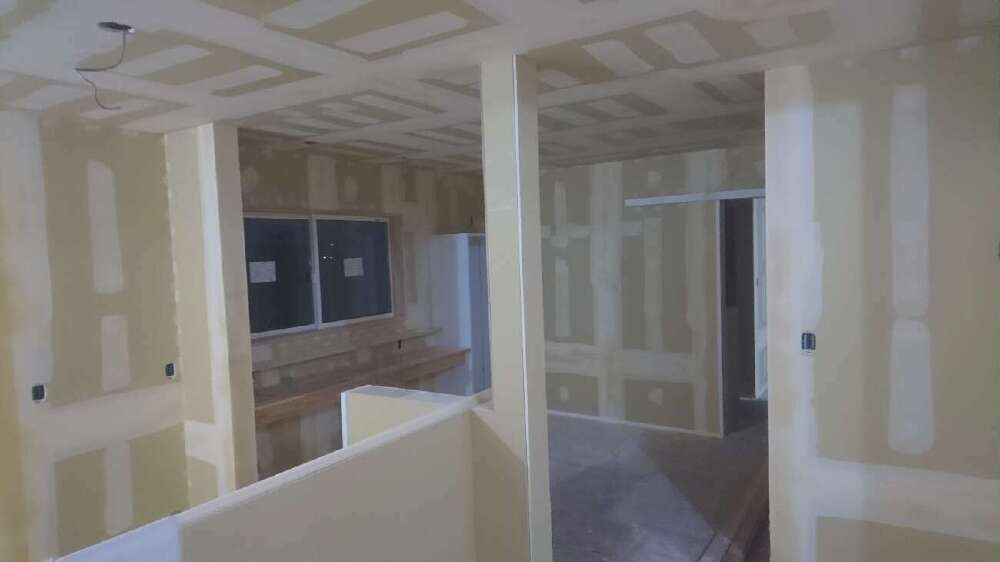

壁・天井の石膏ボードのパテ処理が始まっています。パテが完了し乾いたとことからクロス張りを始めます。
- 29. 2022年01月08日
-

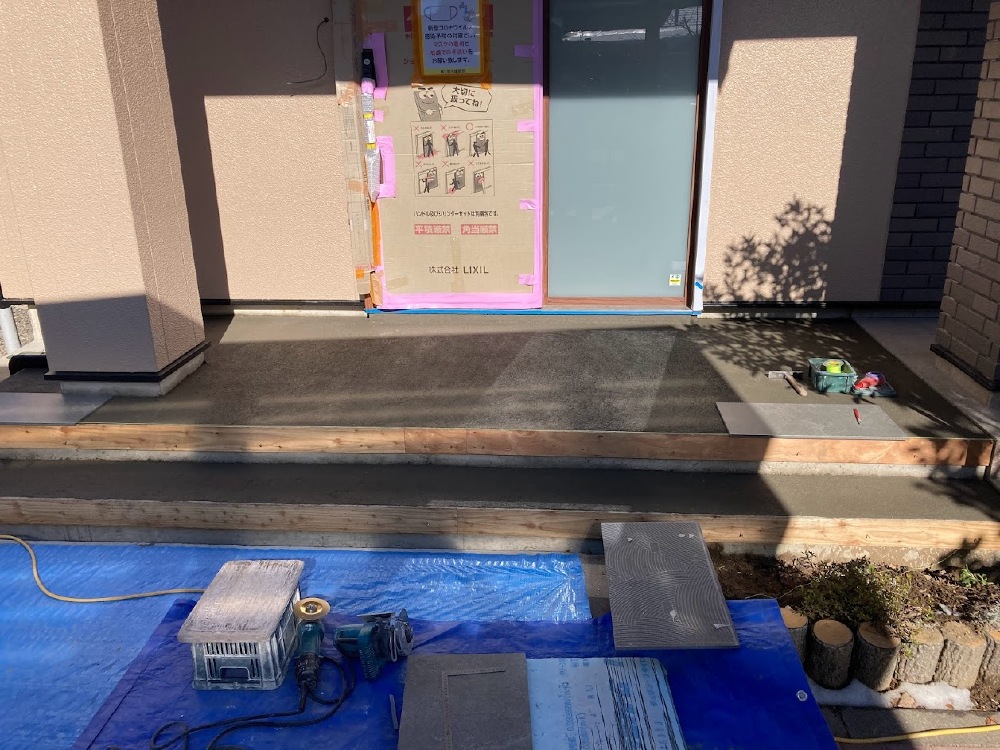

タイル工事開始
玄関ポーチの下地が出来上がり、タイルの割り付け等が始まりました。
- 30. 2022年01月12日
-
タイル張り進行中
玄関のタイル張りが進んでいます。
平面を仕上げて立上り(巾木)部分へと進んでいきます。
- 31. 2022年01月12日
-

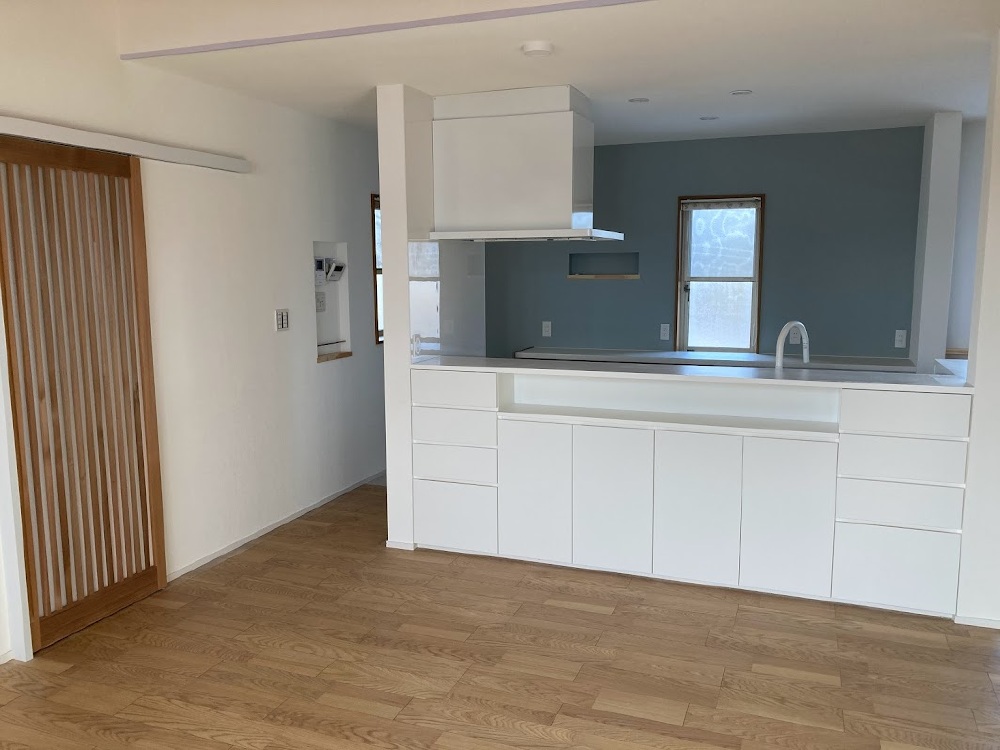

内装工事完了

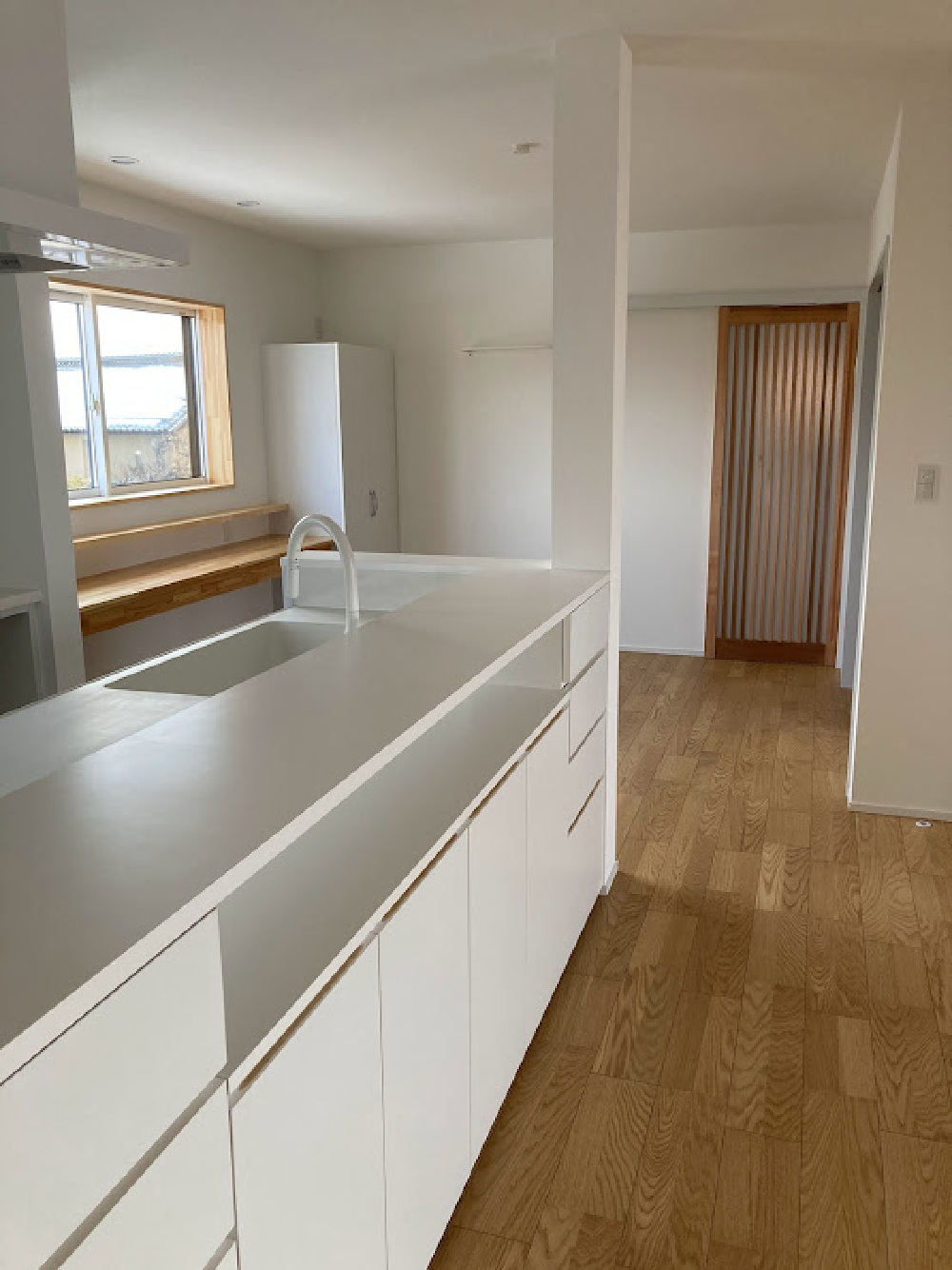

本日、内装工事が完了しました。白を基調とした明るい部屋に仕上がりました。
- 32. 2022年01月14日
-
電気仕上げ工事
内装工事完了した所から仕上げ工事を進めています。
スイッチ・コンセントが仕上がり、照明を取付けていきます。
- 33. 2022年01月17日
-

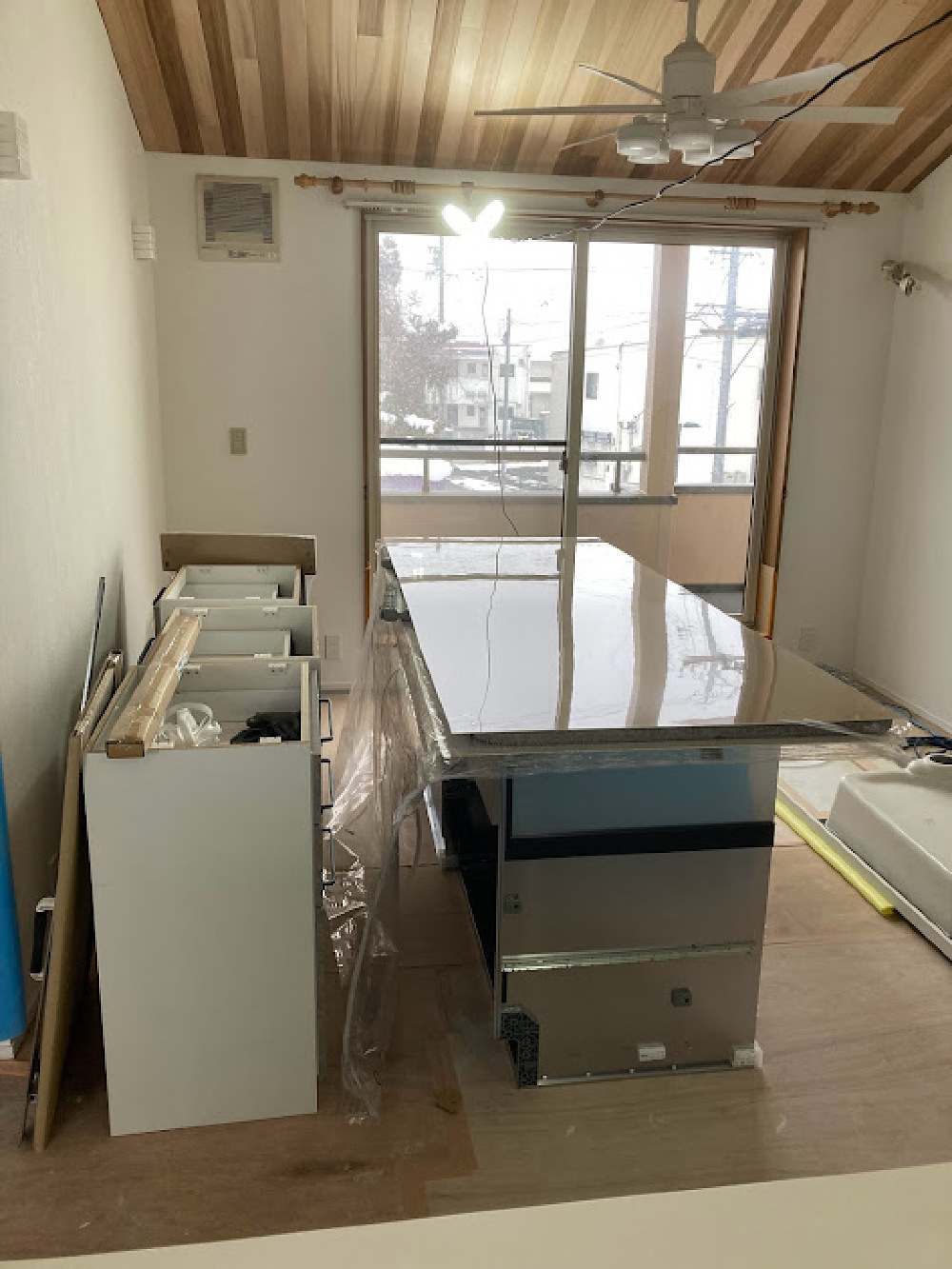

システムキッチン据付開始
本日早朝よりシステムキッチンが現場に納品され、人力により2階への荷上げも行いました。
本体のキッチンパネルの施工から始めていきます。
- 34. 2022年01月21日
-
器具付け
住設機器の取付が完了してきました。
- 35. 2022年01月25日
-

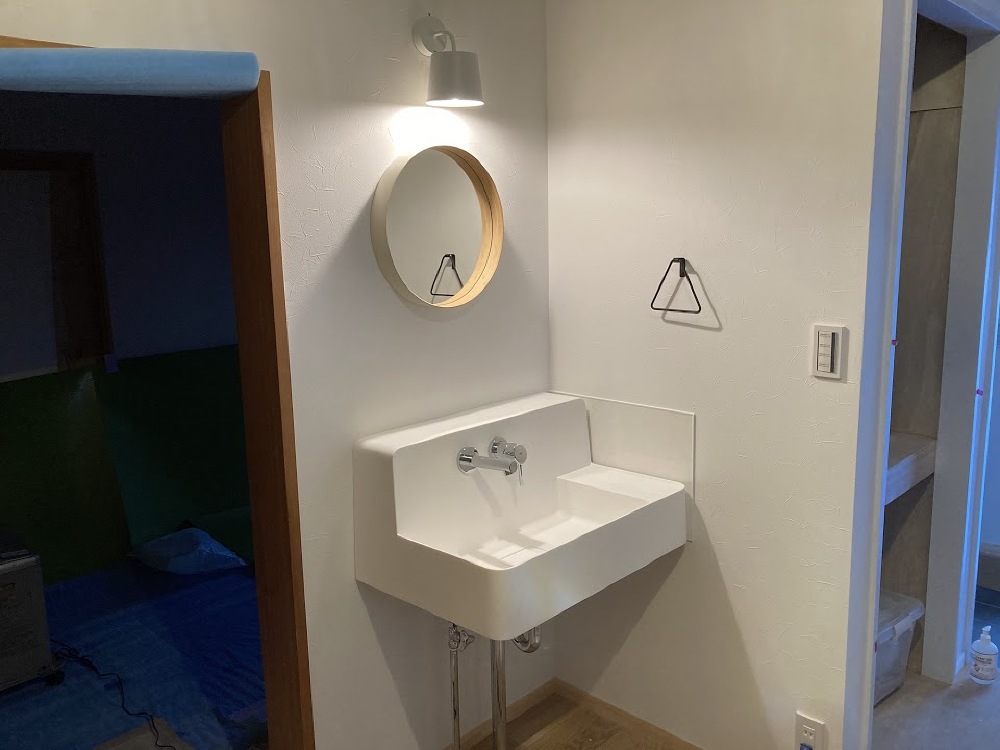

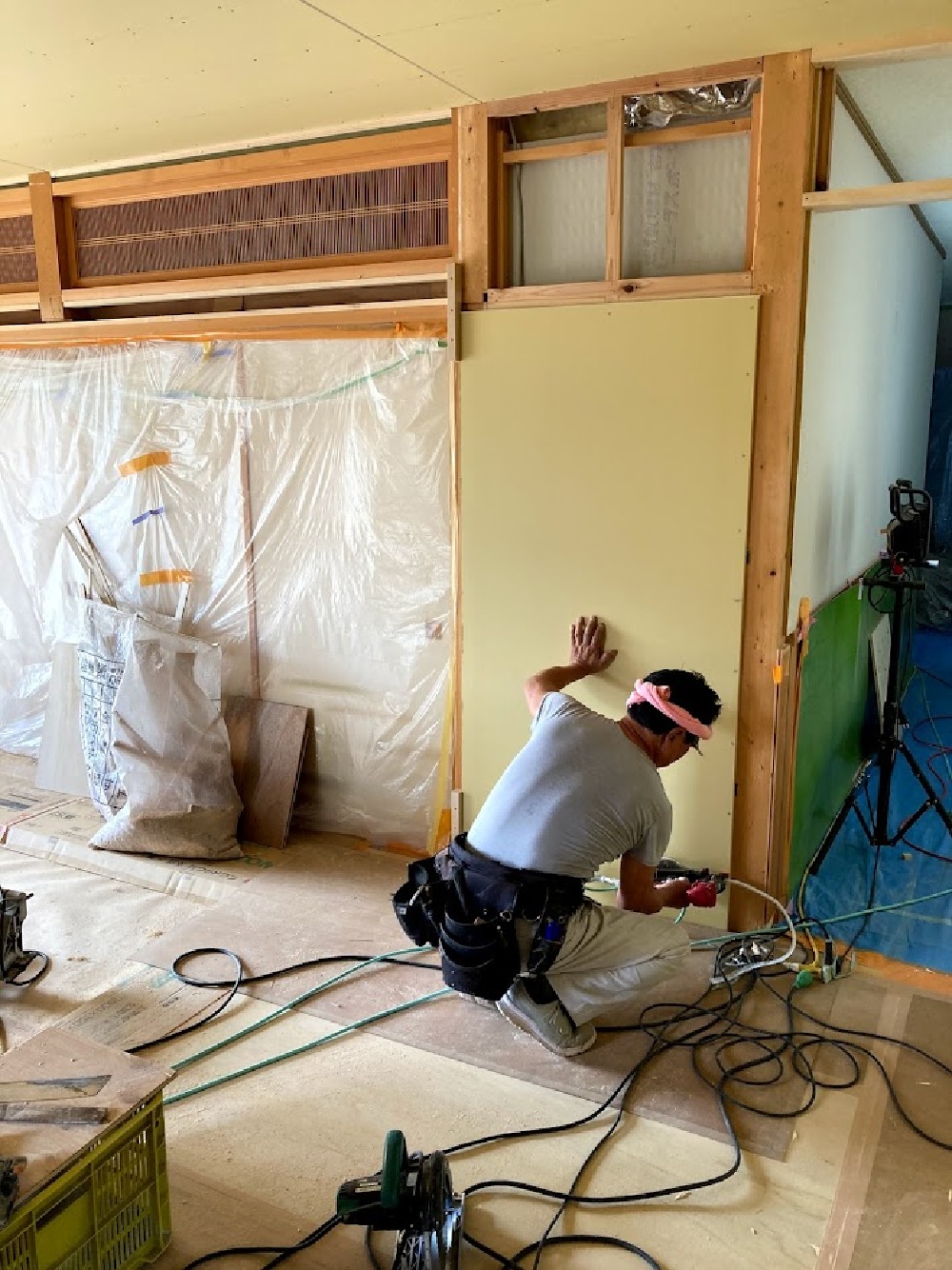

養生剥ぎ
お客様の方で注文されていた木製建具の吊り込みが完了し、床養生・片付けを行いました。
いよいよ完成の向けてクリーニングを行っていきます。
- 36. 2022年01月27日
-

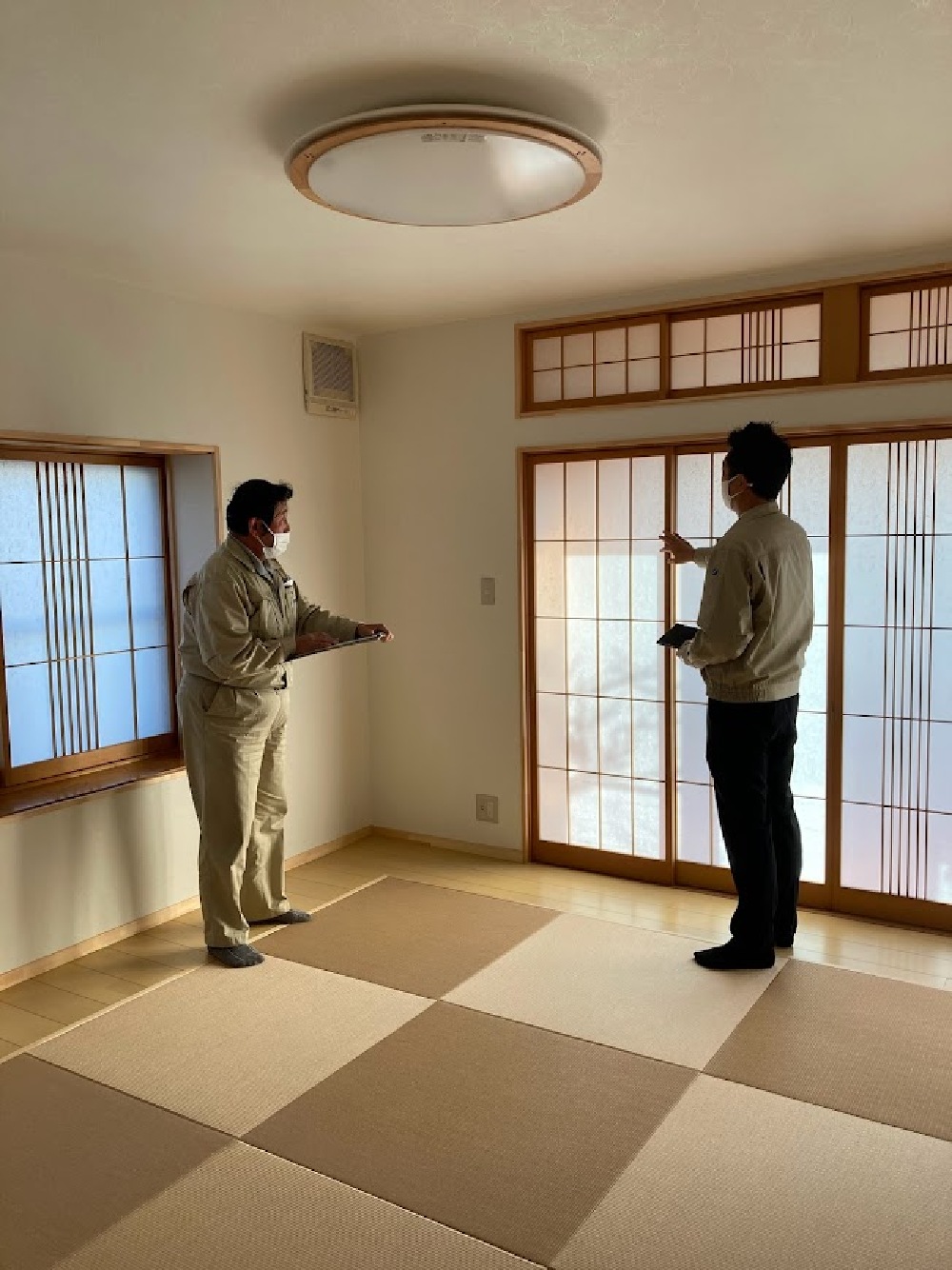

完成検査
最後に残っていた畳の敷き込みが完了し、本日完成検査を行いました。
- 37. 2022年01月29日
-
お引渡し
建物が出来上がり本日お引渡しを行いました。
昨年のお盆明けより解体工事を開始して5ヶ月かけての完成となりました、完全二世帯住宅となった建物で又新たな歴史を刻んでいって下さい。長い間有難うございました。
