笑顔あふれるパッシブエアコンの家

上田市 新築 K様

目的別にみる|新築

物件データ

住所上田市
構造木造2階建て
工法外張り断熱工法
県産材土台木曽檜
県産材柱木曽檜
県産材梁長野県産杉/信州唐松集成材
現場監督滝澤和成
延べ床面積134.97㎡(40.75坪)

建築中レポート

1. 2020年08月23日
地鎮祭です!

地鎮祭です!

今日はK様の家の地鎮祭を行いました。床鎮めの神事と工事の安全祈願をしてもらいました。来週からはいよいよ工事の準備作業から始まっていきます!よろしくお願いします。

2. 2020年08月28日

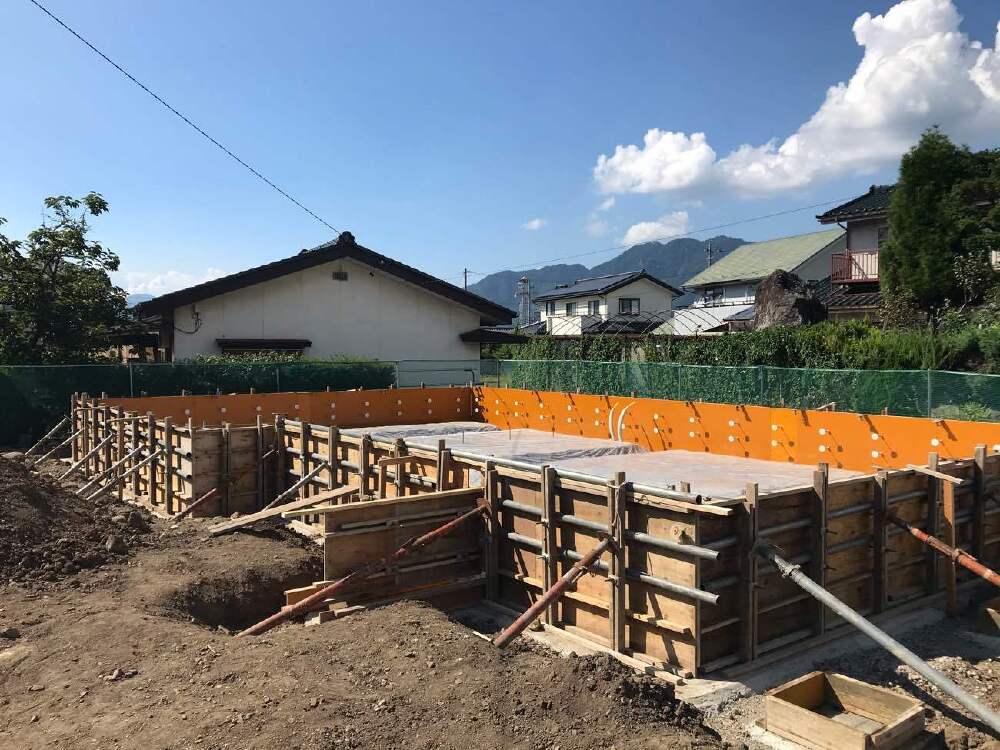

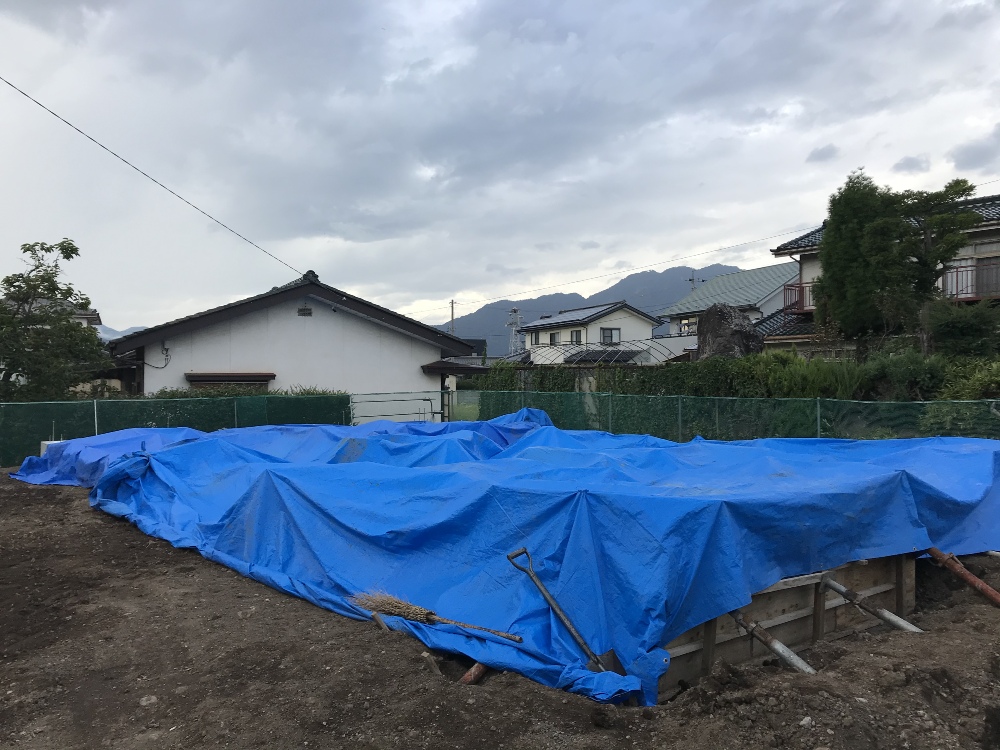

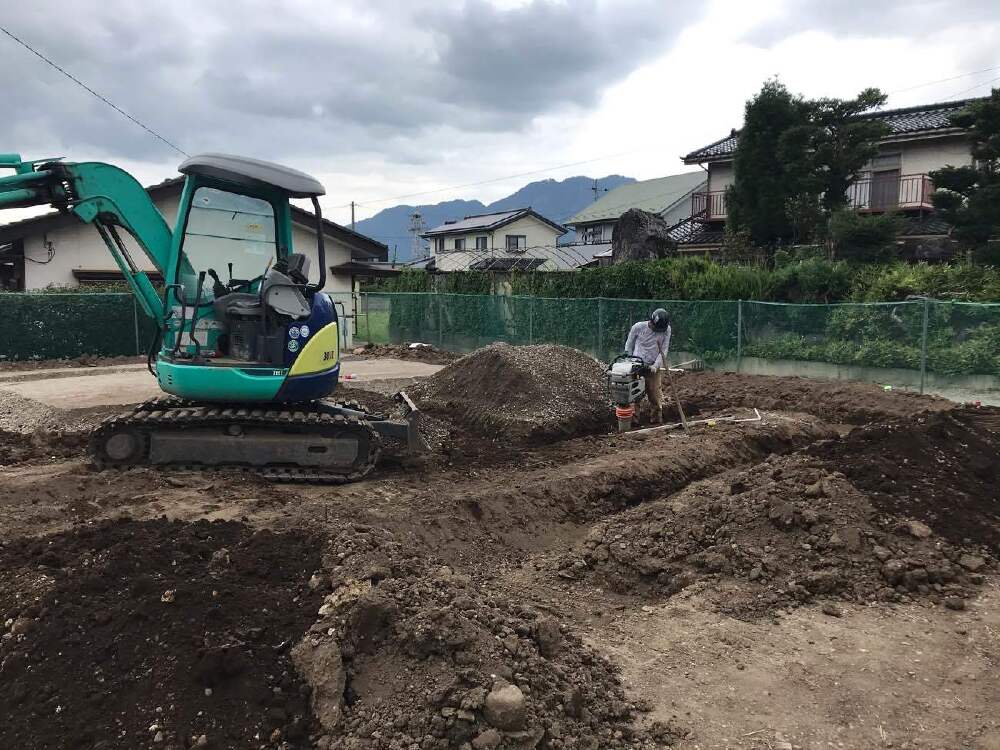

基礎掘削開始!

基礎掘削開始!

現場の仮囲い工事も完了し、いよいよ今日から船田土建さんによる基礎掘削工事が始まりました。外周部・耐圧盤部掘削~砕石工事と進んでいきます。

3. 2020年08月29日
外周部型枠工事完了!

外周部型枠工事完了!

砕石入れ工事~外周部の型枠工事まで完了となりました。耐圧盤部分もしっかりと砕石を締固め、防湿シートの敷き込みまで終わりました。来週は鉄筋工事となります!

4. 2020年09月01日

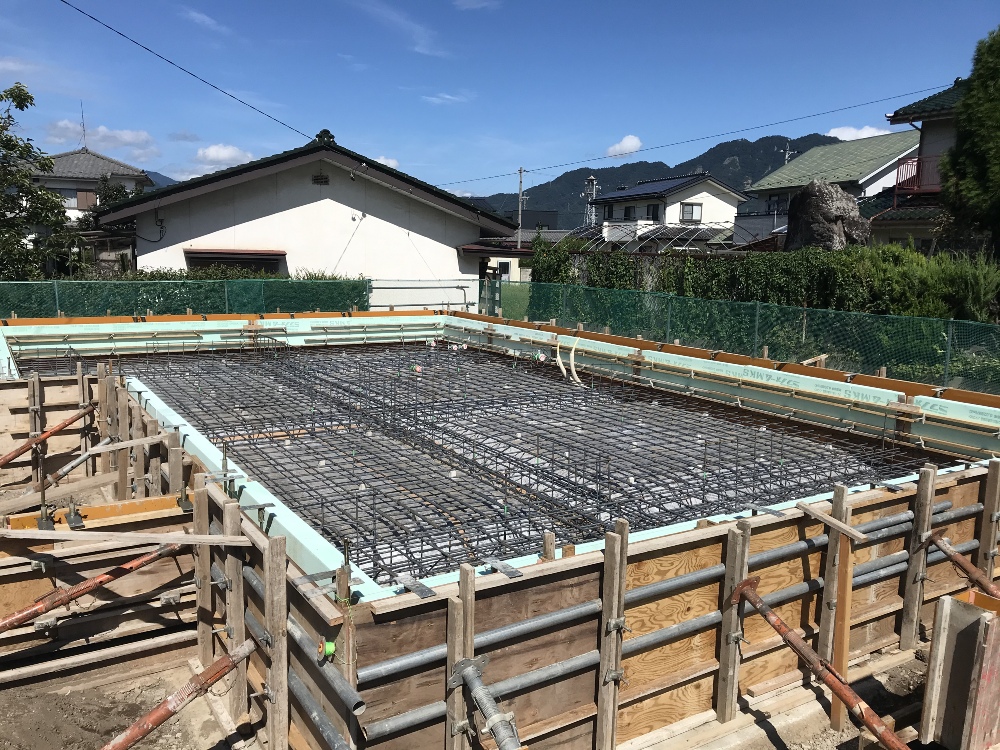

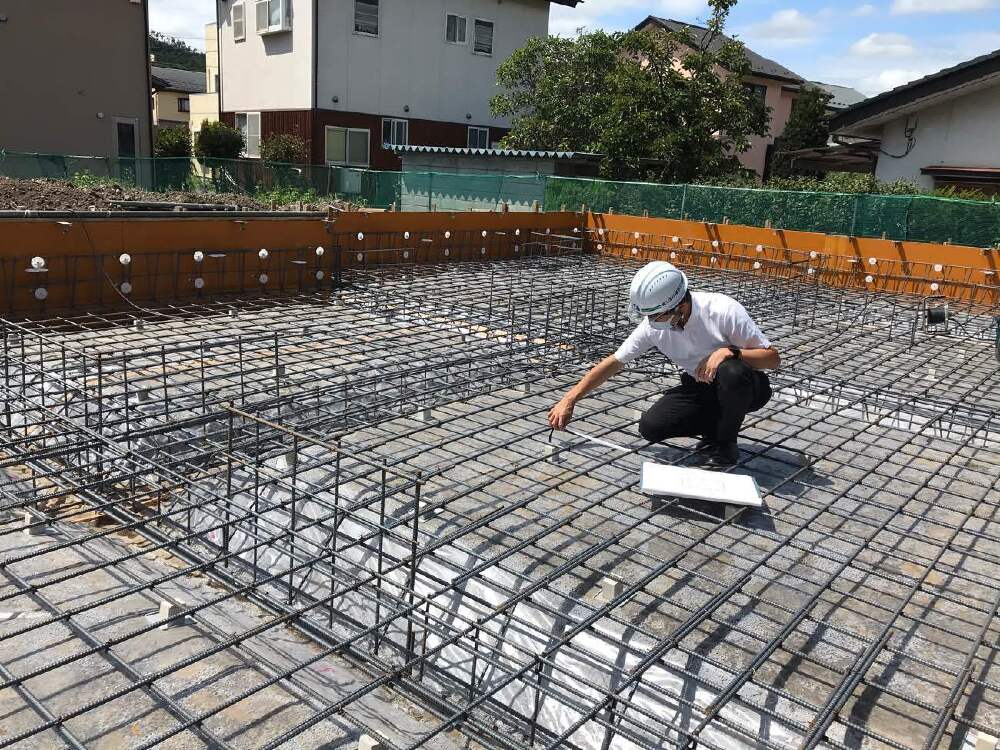

鉄筋工事完了!

鉄筋工事完了!

弊社自慢の基礎鉄筋組が完了となりました。建物を支え続ける基礎の骨になる部分です。図面通り・基準以上で施工できているか住宅保証機構の現場立ち合い検査を行いました。引き続き型枠工事へと進んでいきます。

5. 2020年09月04日
返し型枠完了!

返し型枠完了!

船田土建さんによる返し型枠工事が完了しました。いよいよ耐圧盤と立ち上りコンクリート打ちになります!

6. 2020年09月09日

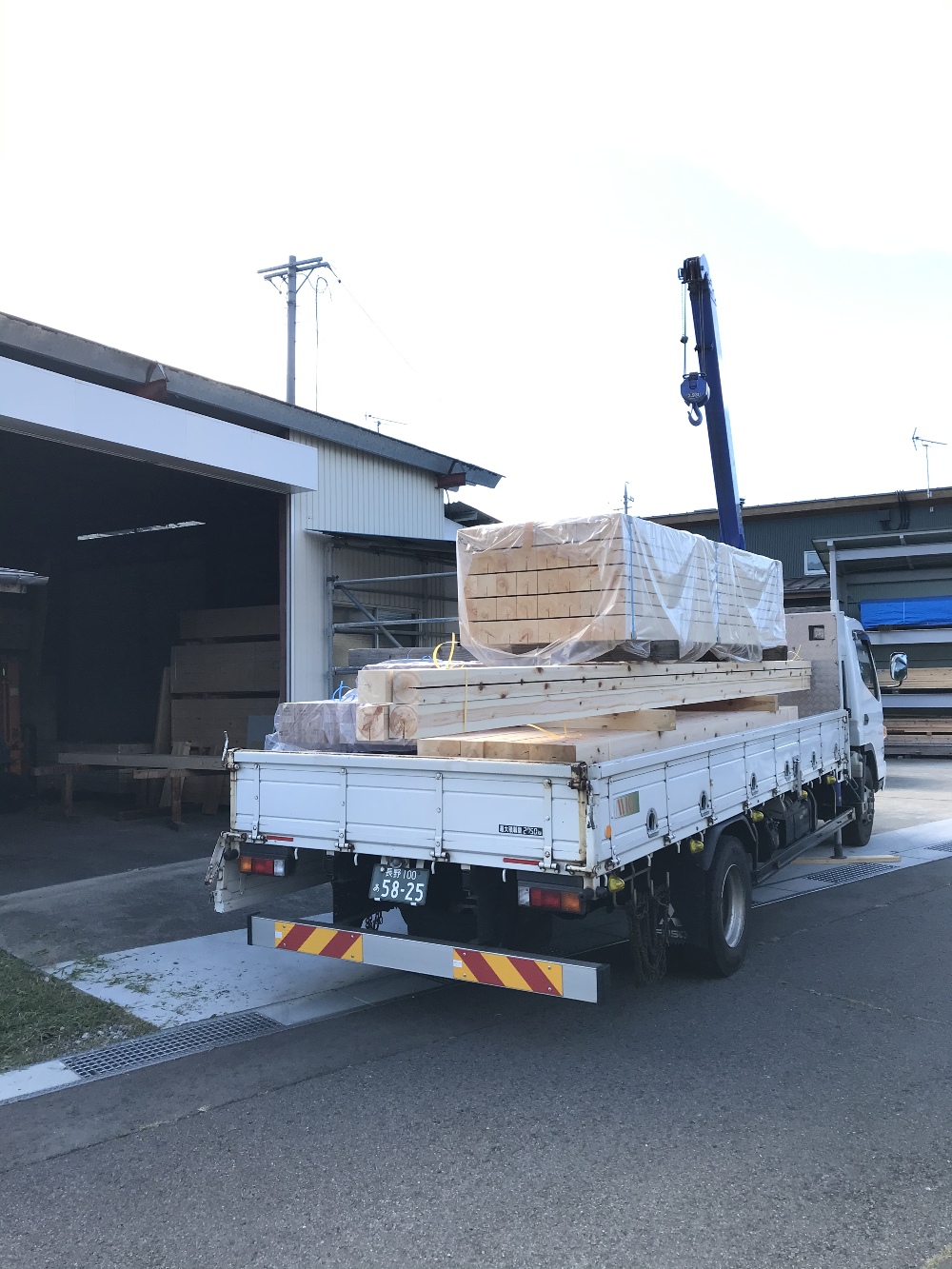

木曽檜出しです

木曽檜出しです

現場の基礎工事と並行し、建て方へ向けての準備も進んでいます。今日は自慢の宝物倉庫から出番わ待ちわびた木曽檜の土台や柱をプレカット工場へ運んでいきます。

7. 2020年09月11日
コンクリート打ち完了です!

コンクリート打ち完了です!

今日は船田土建さんによる内部立ち上がりと土間コンクリート打ちを行いました。雨と暑さから守る為大きなシートで全体を養生しています。

8. 2020年09月15日

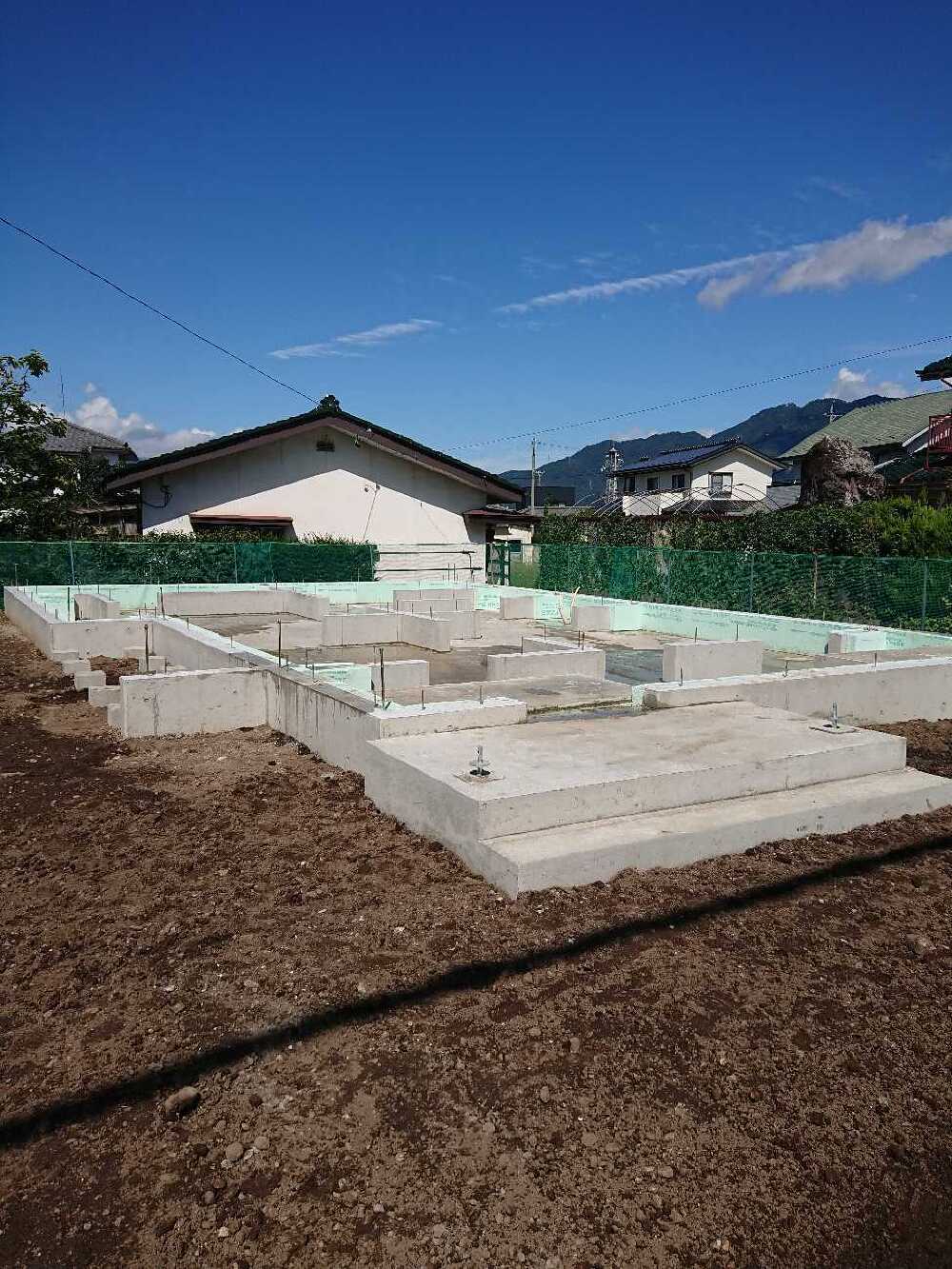

基礎工事完了!

基礎工事完了!

船田土建さんによる基礎工事が完了となりました。引き続き原住設さんにバトンタッチし、外部の先行給排水配管を行っていきます。上棟へ向け現場も順調に進んでいます。

9. 2020年09月19日
外部設備配管工事中

外部設備配管工事中

原住設さんによる外部設備配管工事が進んでいます。来週は上原棟梁による土台伏せが始まります。

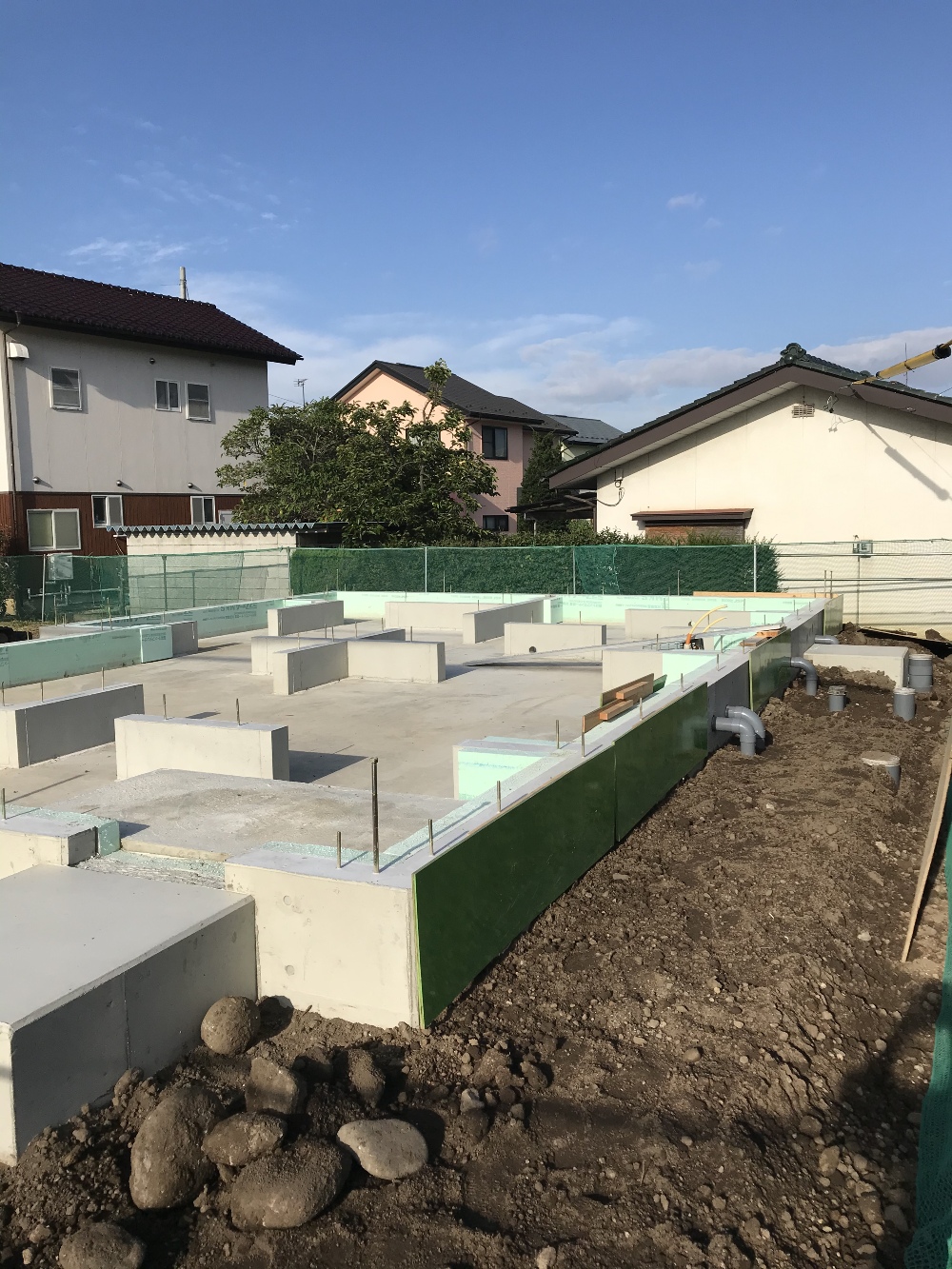

10. 2020年09月24日

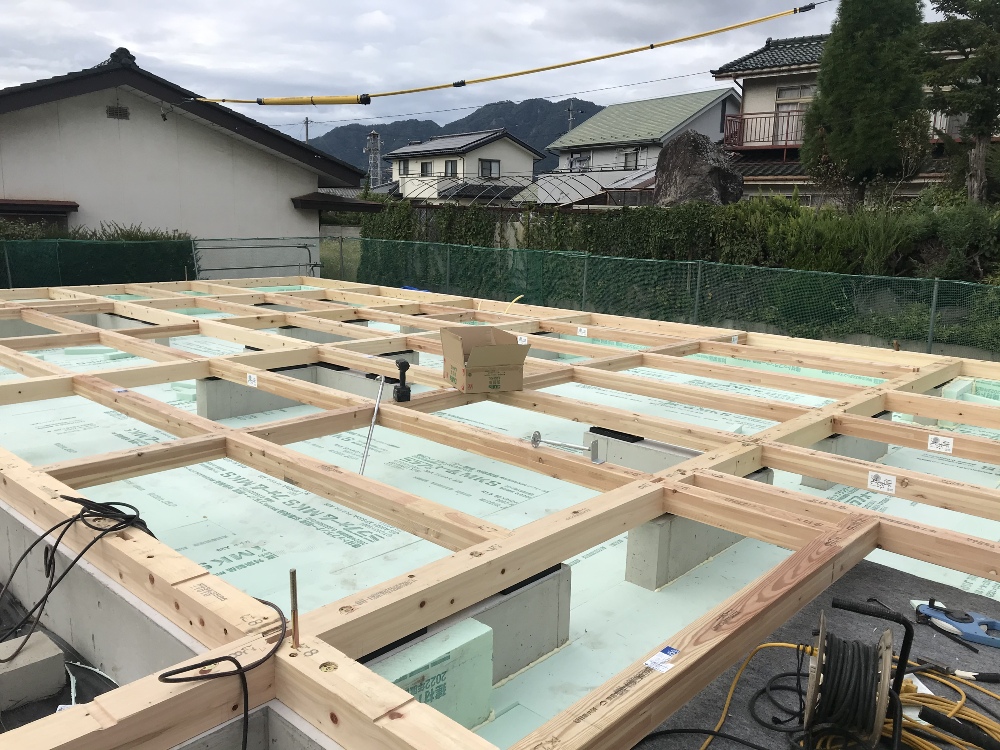

土台伏せ開始!

土台伏せ開始!

いよいよ上原棟梁による土台伏せ作業が始まりました。オール木曽檜の土台で建物をしっかり支えます!

11. 2020年09月26日

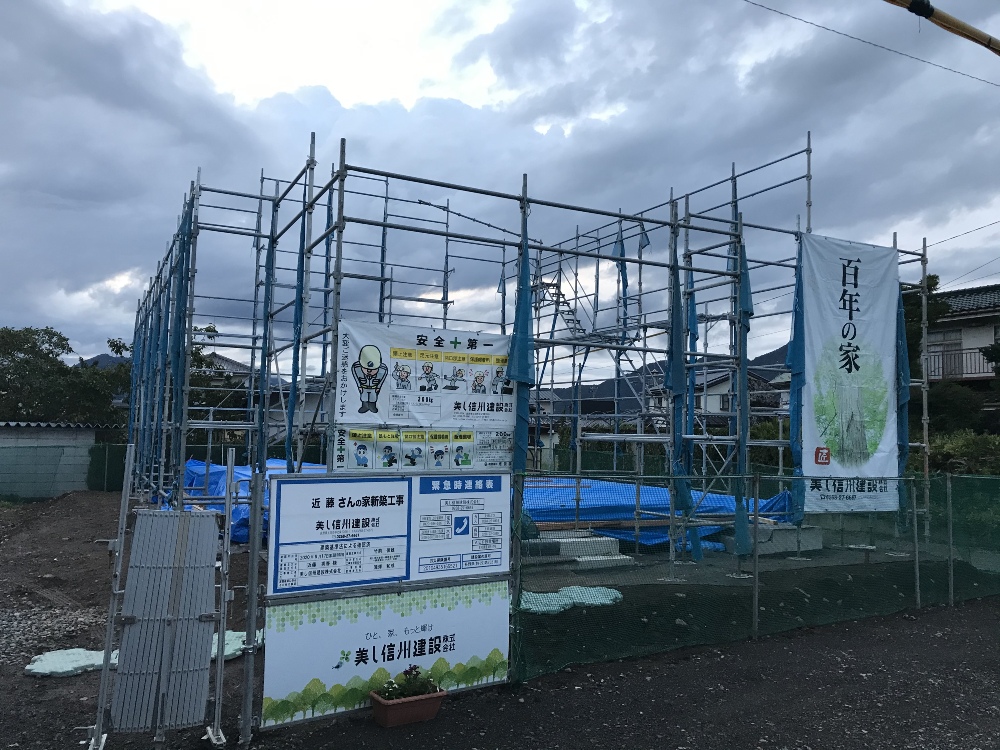

先行足場組完了!

先行足場組完了!

建て方へ向け、恵仮設さんによる足場工事が完了しました!

12. 2020年09月29日

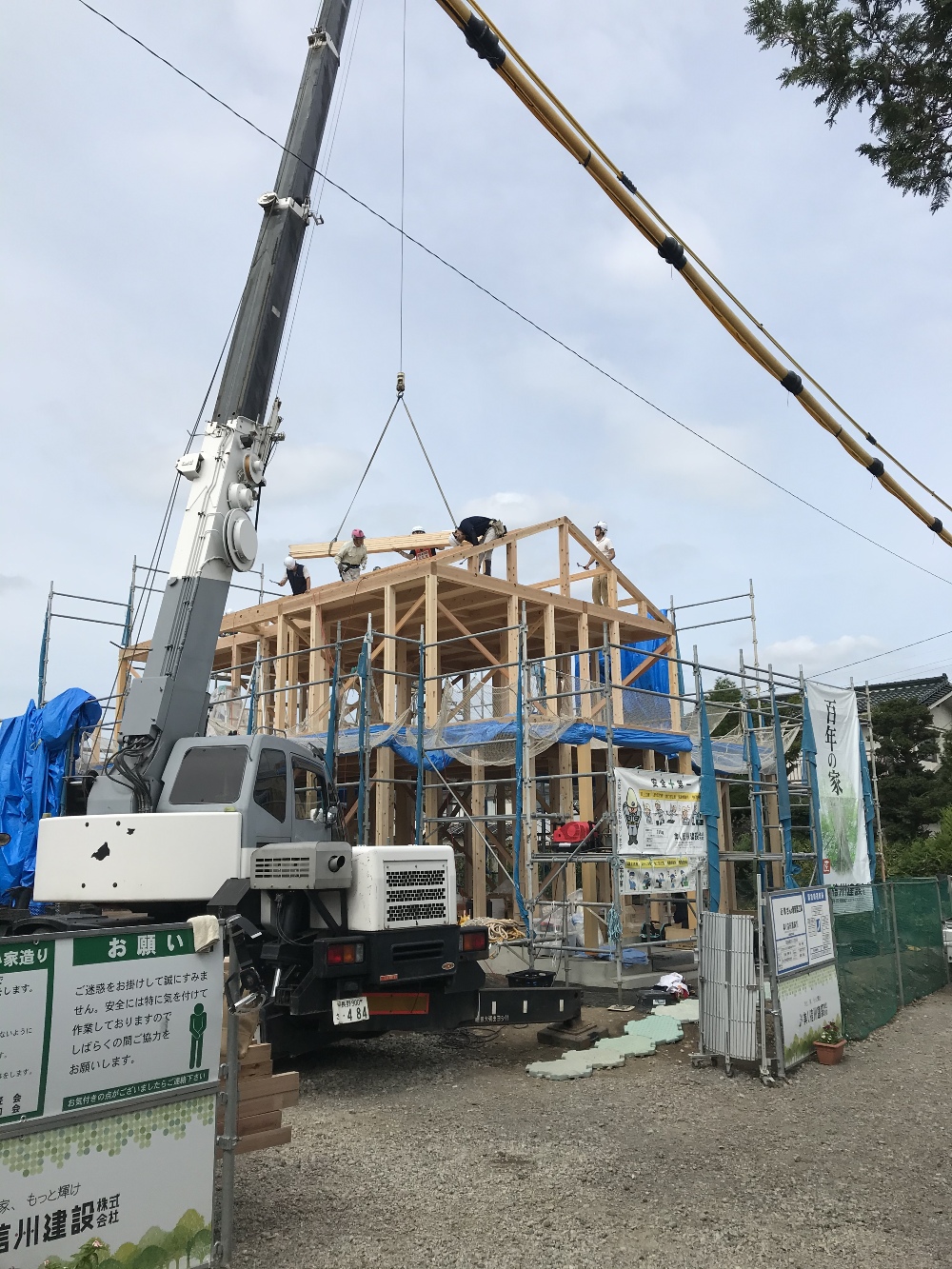

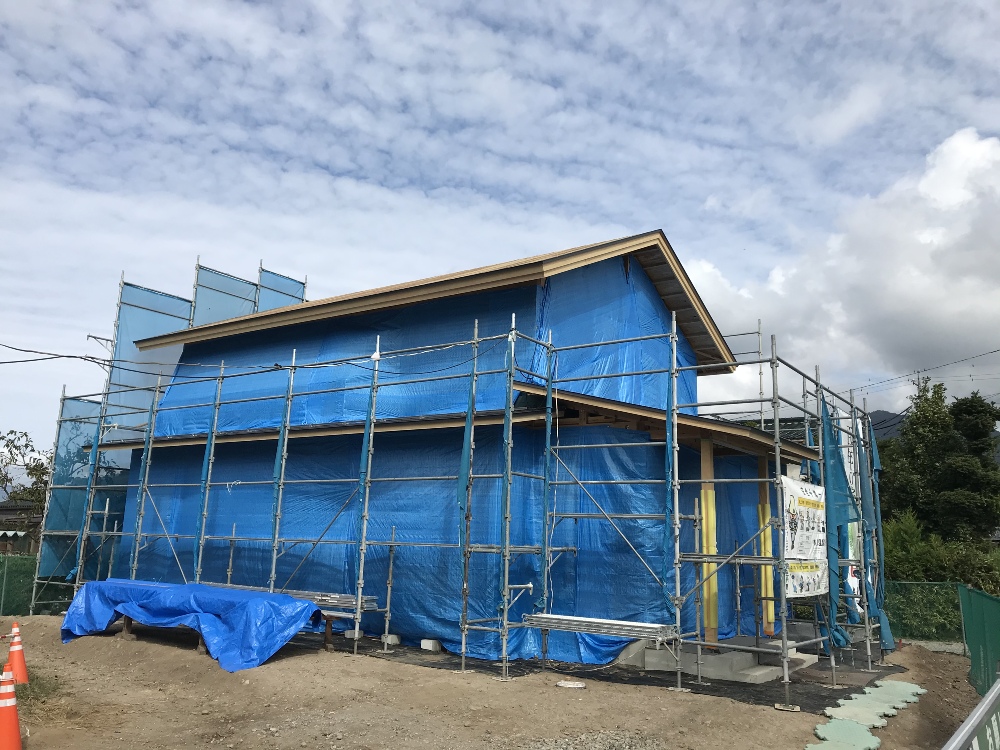

祝!上棟です!

祝!上棟です!

秋晴れの最高の天気の中、無事に棟上げすることができました!上原棟梁始めパートナーみんなで頑張ります!一緒に家造り楽しみましょう!

13. 2020年10月02日

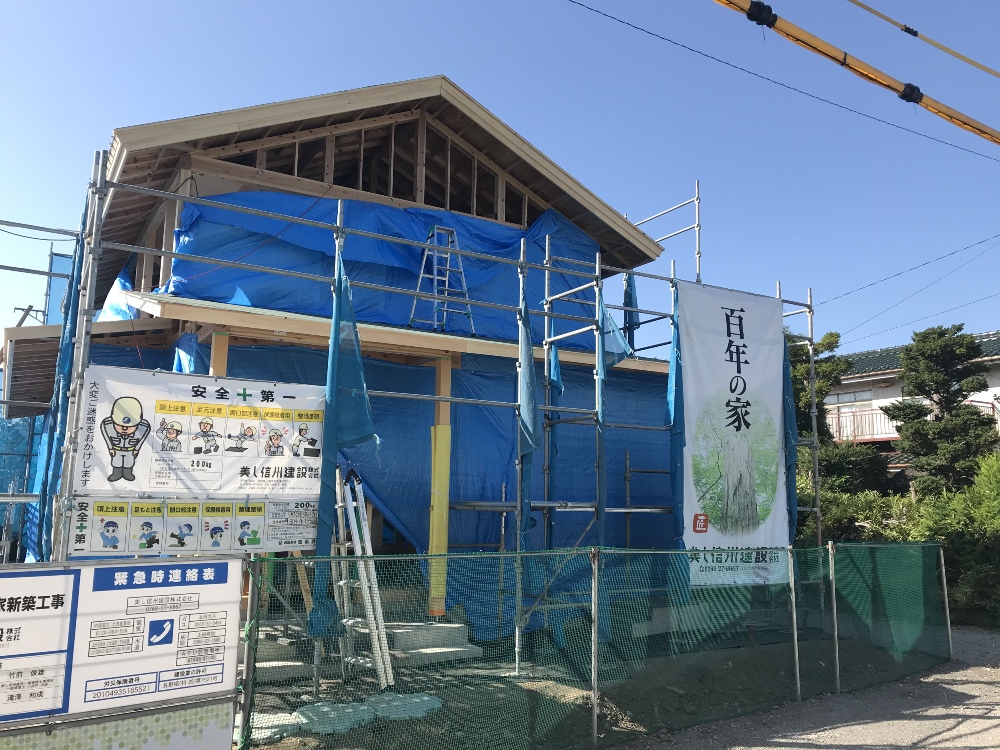

1階屋根下地完了!

1階屋根下地完了!

大屋根・1階屋根の防水紙張り〜通気工事まで完了しました。来週は1階の屋根葺き作業となります。

14. 2020年10月07日
1階屋根葺き完了!

1階屋根葺き完了!

覚新工業さんによる1階の屋根葺き作業が完了しました!来週は屋根足場組となります。

15. 2020年10月13日

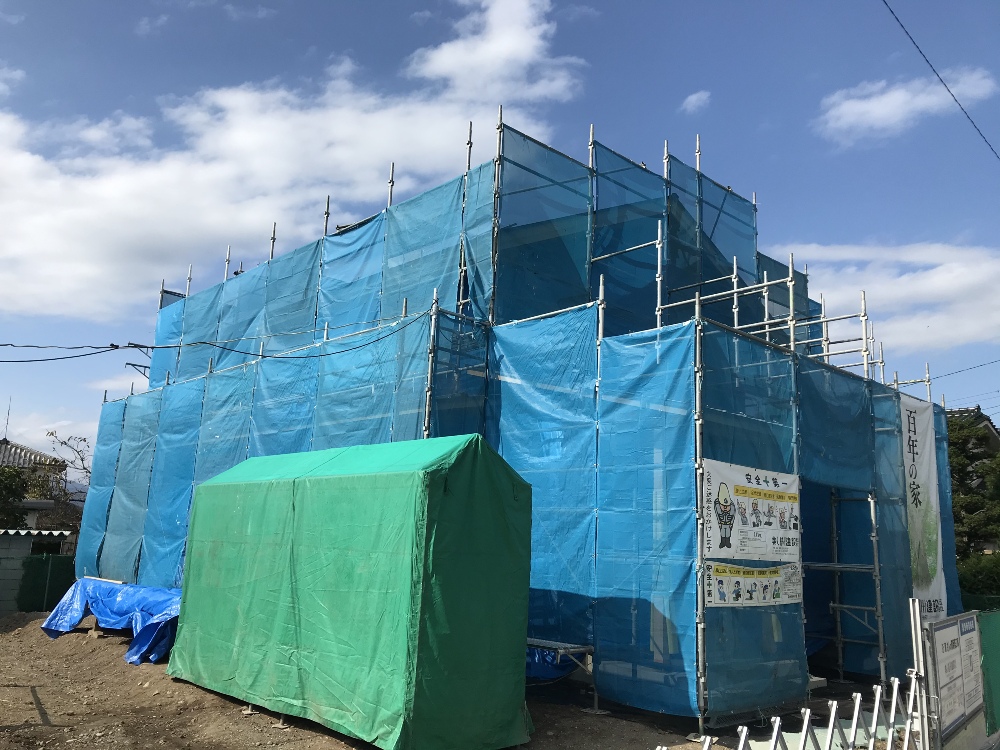

屋根足場組完了!

屋根足場組完了!

恵仮設さんによる屋根足場組が完了しました。大屋根の板金葺きも完了となりました。

16. 2020年10月20日

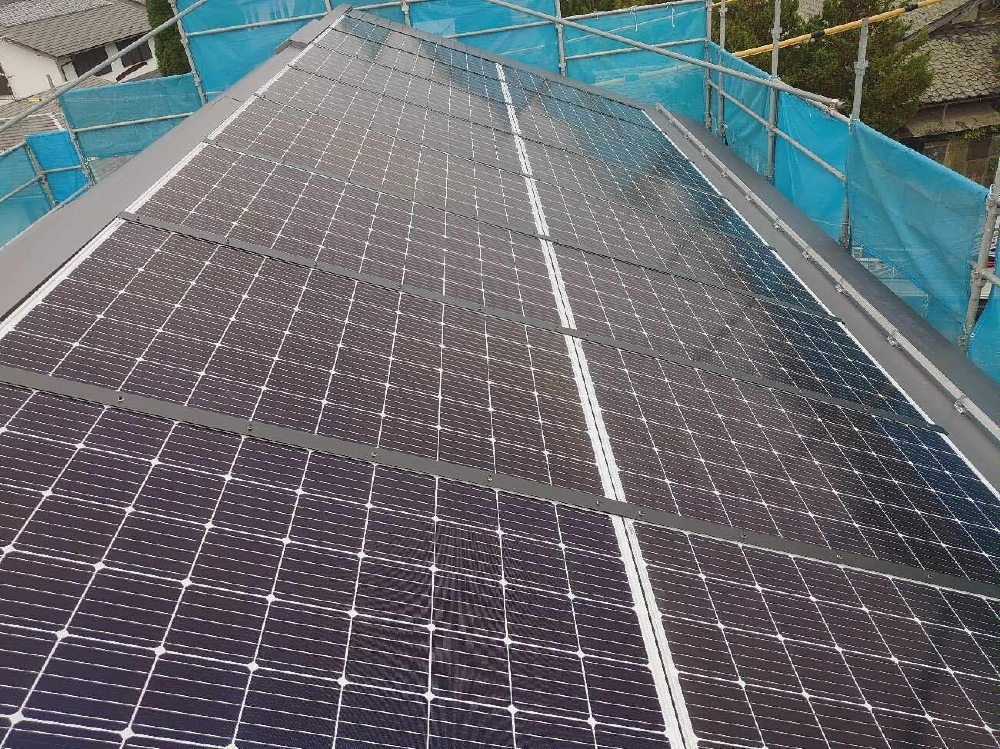

太陽光パネル工事

太陽光パネル工事

石井瓦さんによる太陽光パネル工事が完了となりました!パートナーの職人さんによる安心の工事です!

17. 2020年10月28日

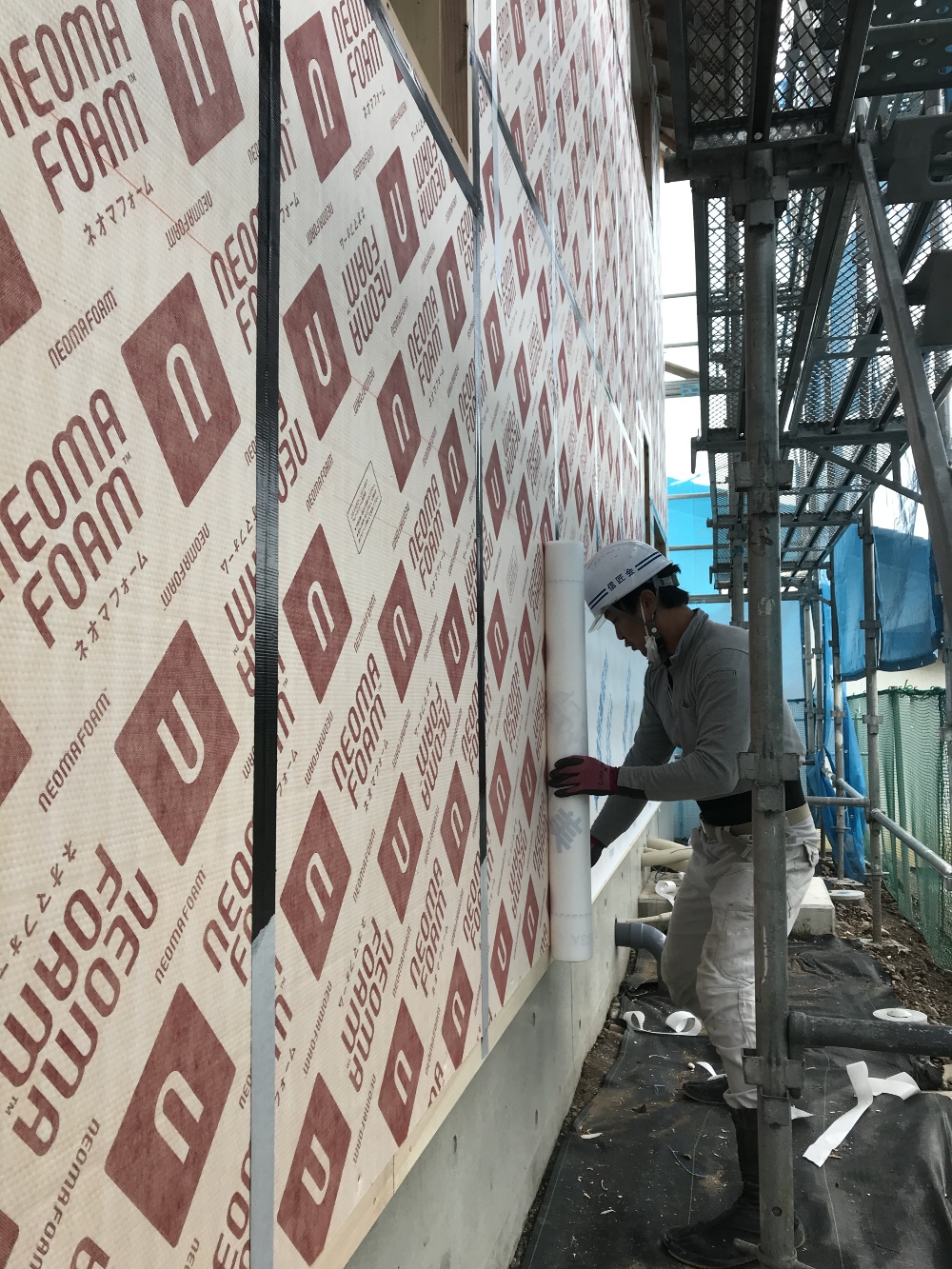

断熱工事中です

断熱工事中です

上原大工さんによる外壁の断熱材工事が進んでいます。窓の取り付けも並行して進めています。

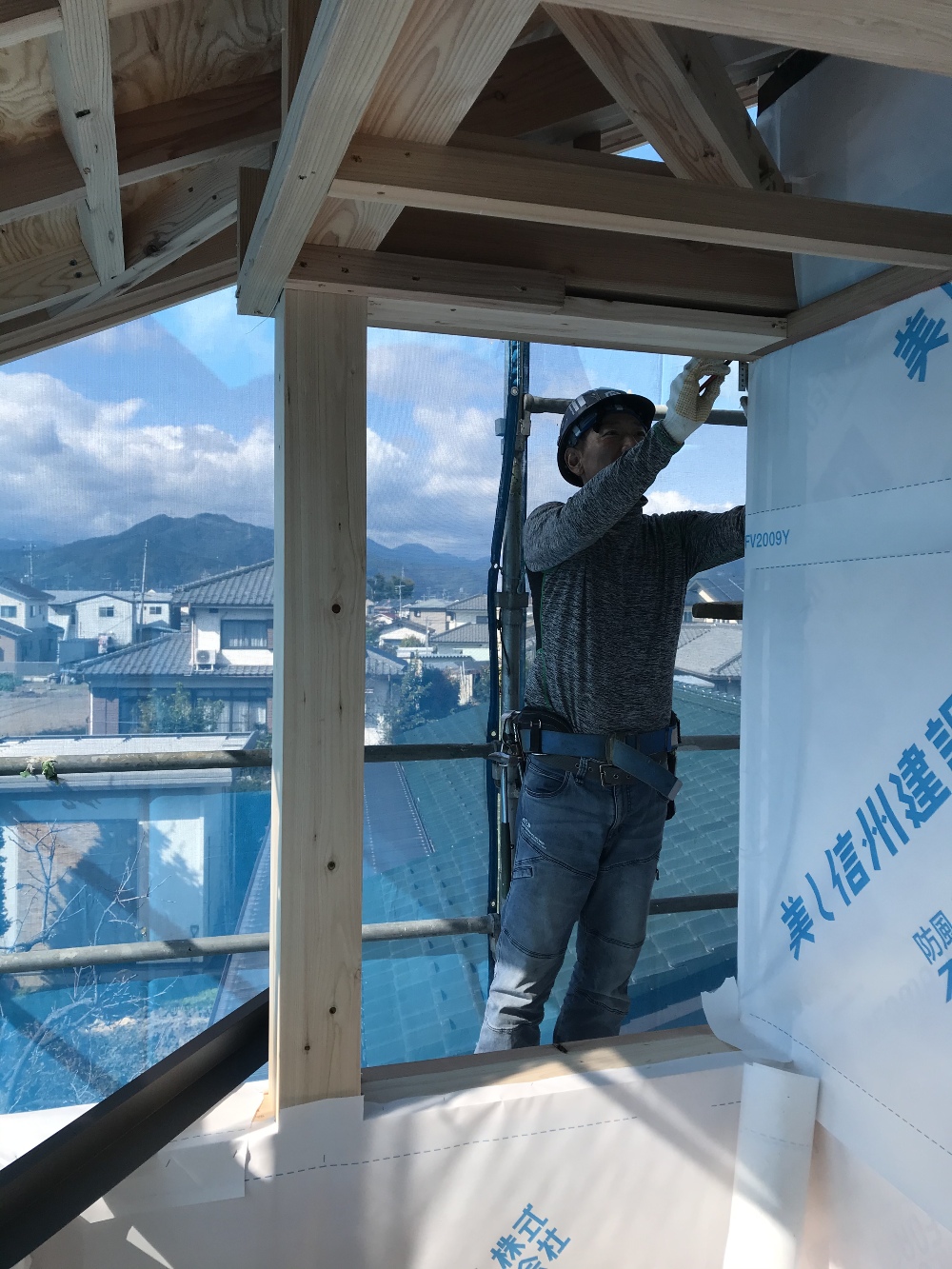

18. 2020年11月03日
水切板金工事

水切板金工事

覚新工業さんによる外壁の板金工事も進んでいます。引き続き上原大工さんの軒天工事となります!

19. 2020年11月06日

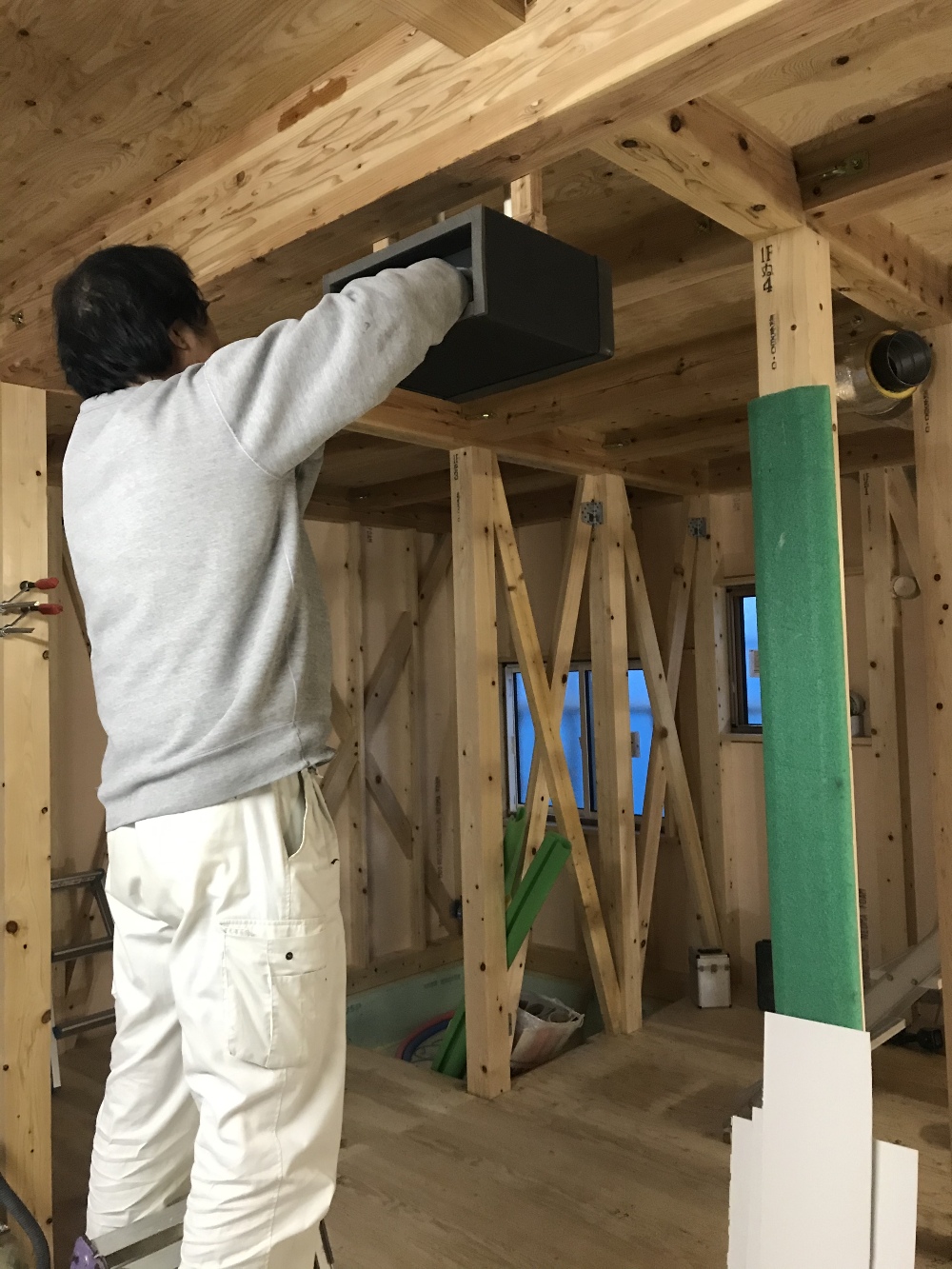

パッシブエアコン配管中

パッシブエアコン配管中

内部では、パートナーの坂井さんによるパッシブエアコン配管工事が進んでいます。見えなくなってしまう部分だからこそ丁寧に配管作業を行っていきます。

20. 2020年11月10日

ラス下地中です

ラス下地中です

上原大工さんによる外部ラス下地打ちが進んでいます。外部下地が終わると内部の造作工事になります!

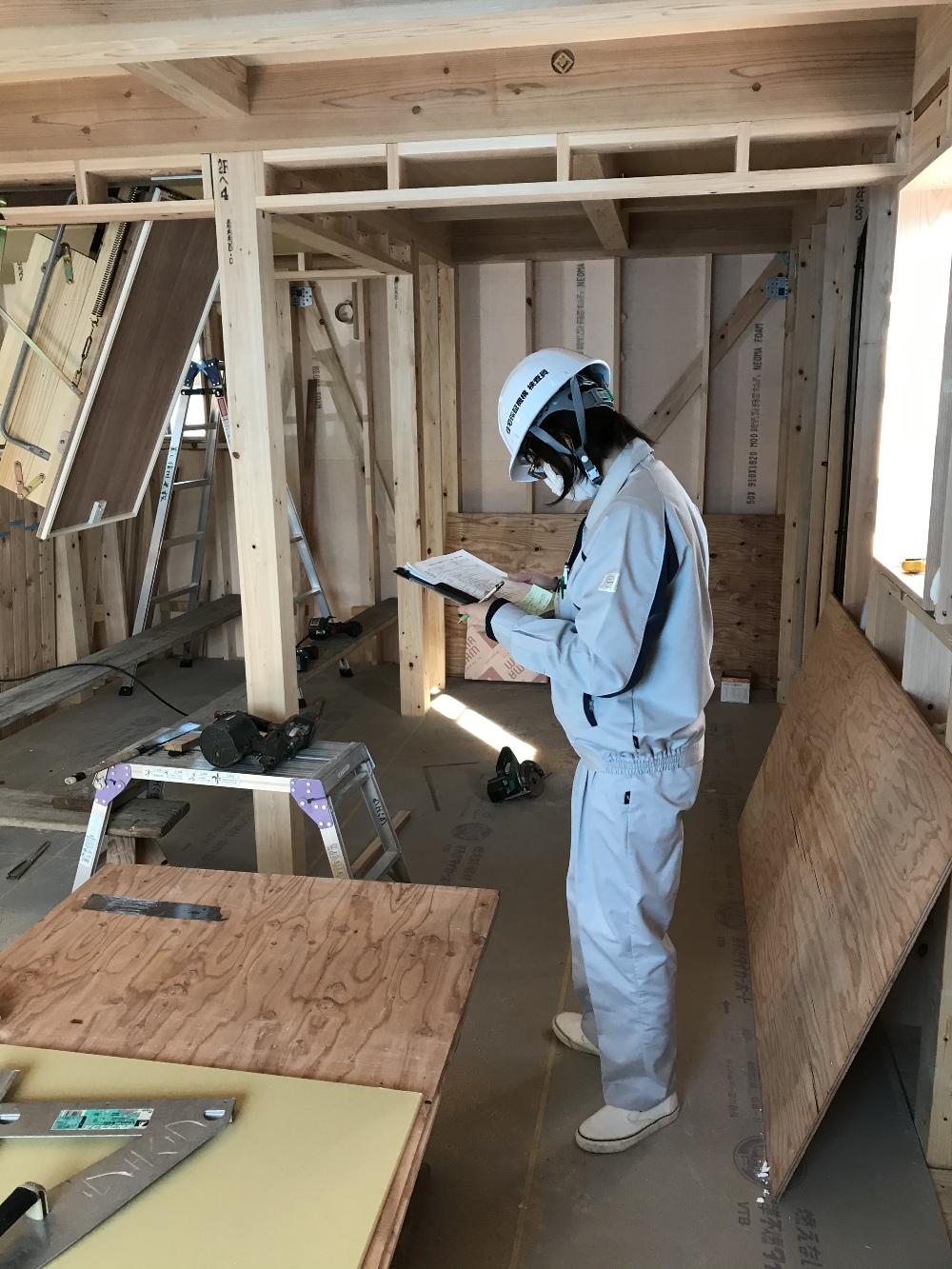

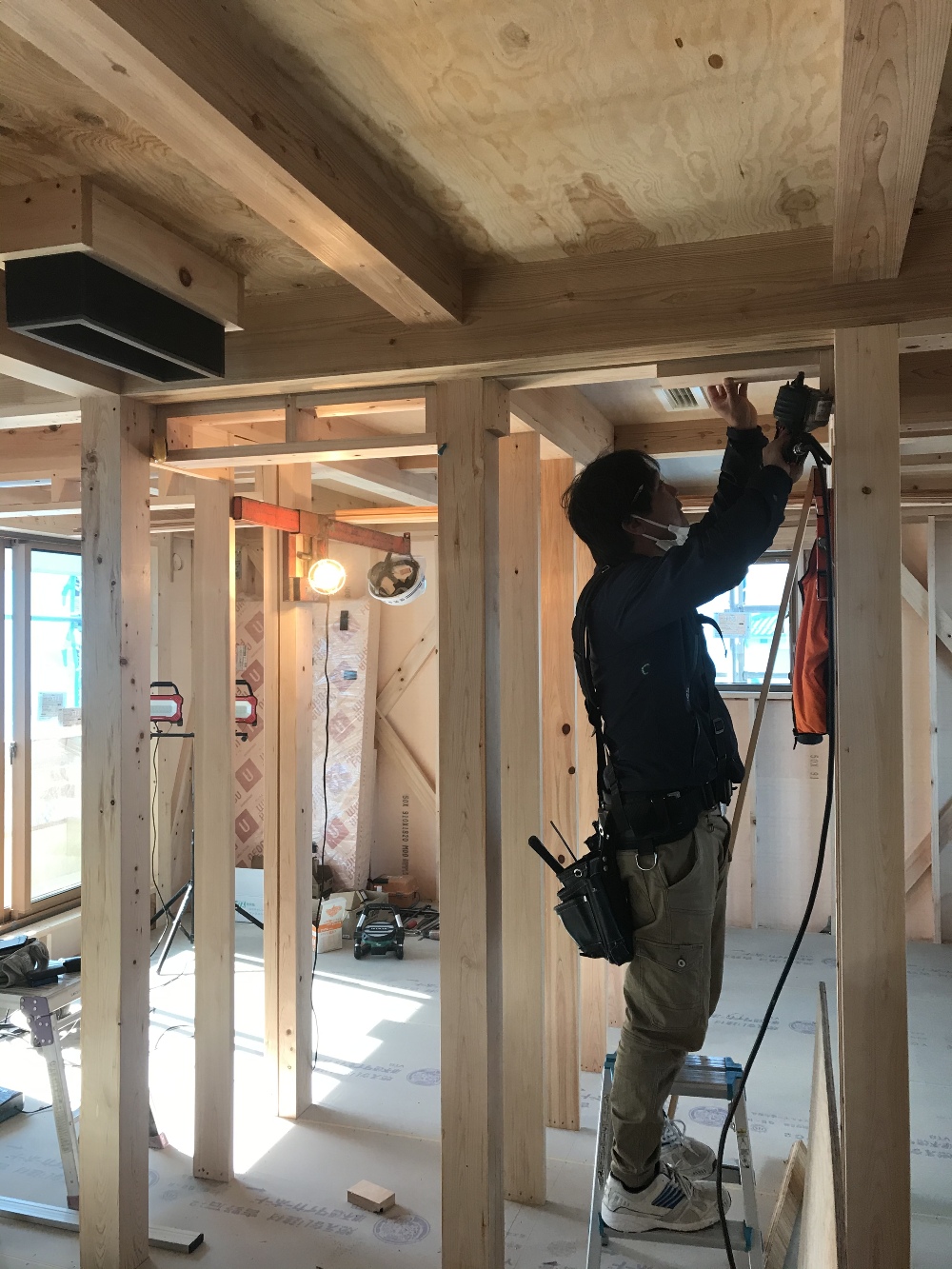

21. 2020年11月14日
下地組です

下地組です

上原大工さんによる内部の造作工事が始まりました。2階の天井下地組の作業を進めていきます。

22. 2020年11月18日
中間検査です

中間検査です

今日は住宅保証機構の中間検査を行いました。見えなくなってしまう構造体が図面通り基準以上でできているか検査を受けます。合格し、内部造作が進みます。

23. 2020年11月24日

窓枠取り付けです

窓枠取り付けです

1階では窓枠の取り付け工事が進んでいます。明日からは信州唐松の床張り工事となります!

24. 2020年11月30日

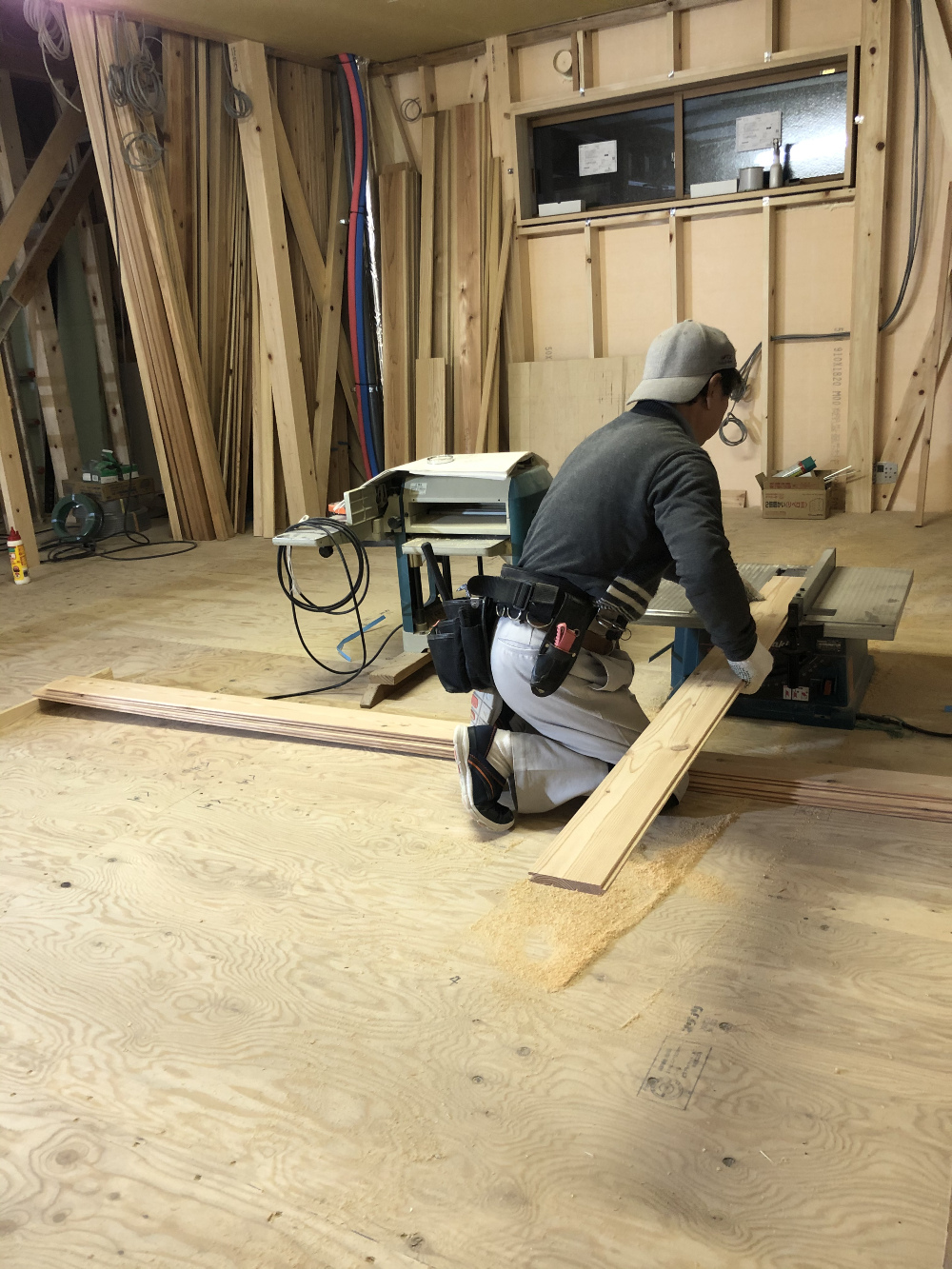

床張り開始です!

床張り開始です!

天井ボード張りから、1階の信州唐松フロアー張りとなります。一枚一枚丁寧に張り作業をしていきます。

25. 2020年12月03日

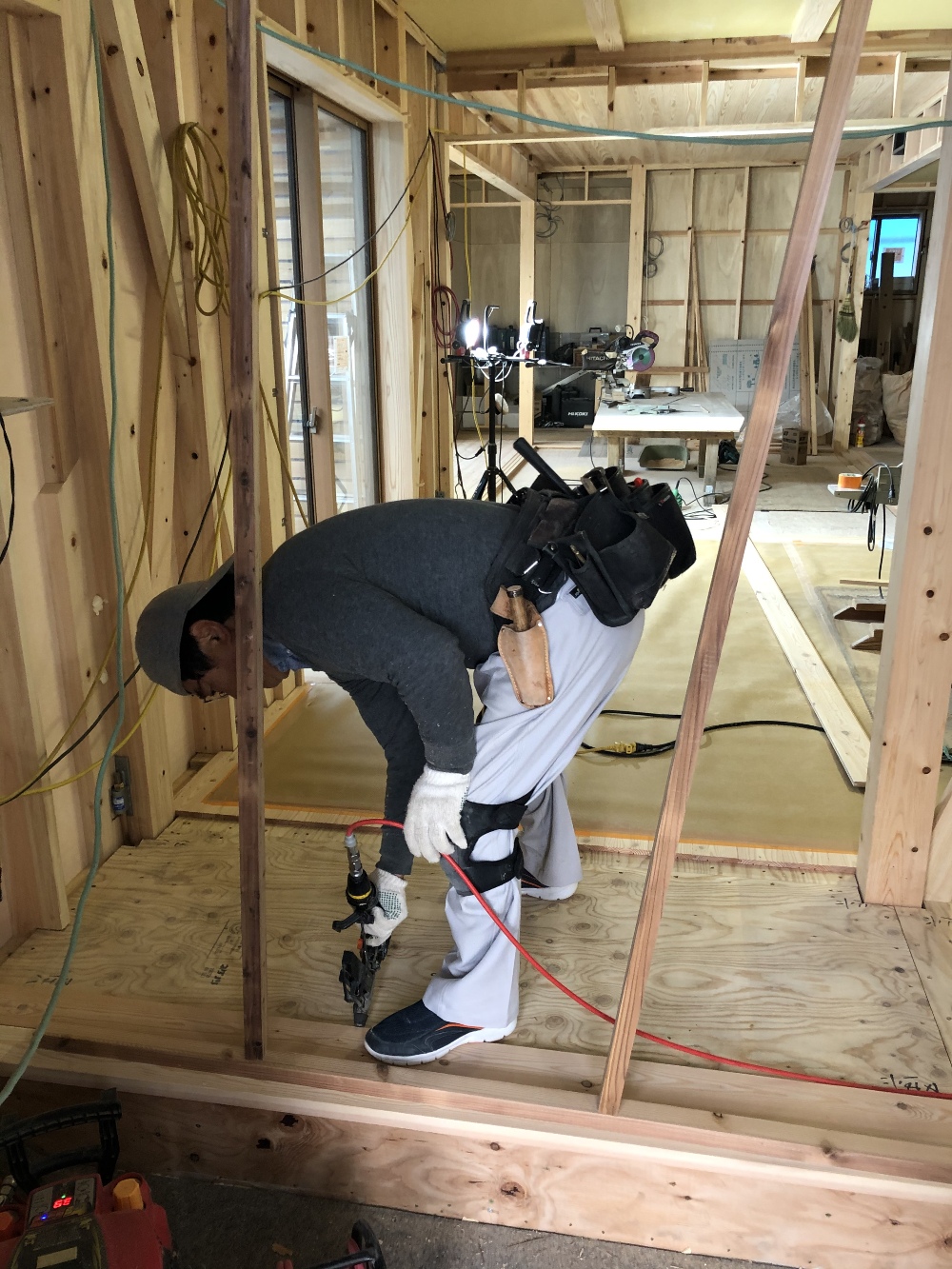

玄関床張り中です

玄関床張り中です

上原大工さんはリビング周りから玄関ホールへ床張り作業が進んでいます!床張りが終わると建具枠取り付けとなります。

26. 2020年12月10日

階段組開始です!

階段組開始です!

上原大工さんによる階段組が始まります。階段板も一枚一枚表情が違います。どこに使うのか材料を吟味しながら段取りを始めていきます!

27. 2020年12月17日

和室鴨居枠入れ

和室鴨居枠入れ

1階では和室周りの枠入れ工事を行っています。昔ながらの手法で柱、鴨居に切り込みを入れ、噛み合わせるように納めていきます。

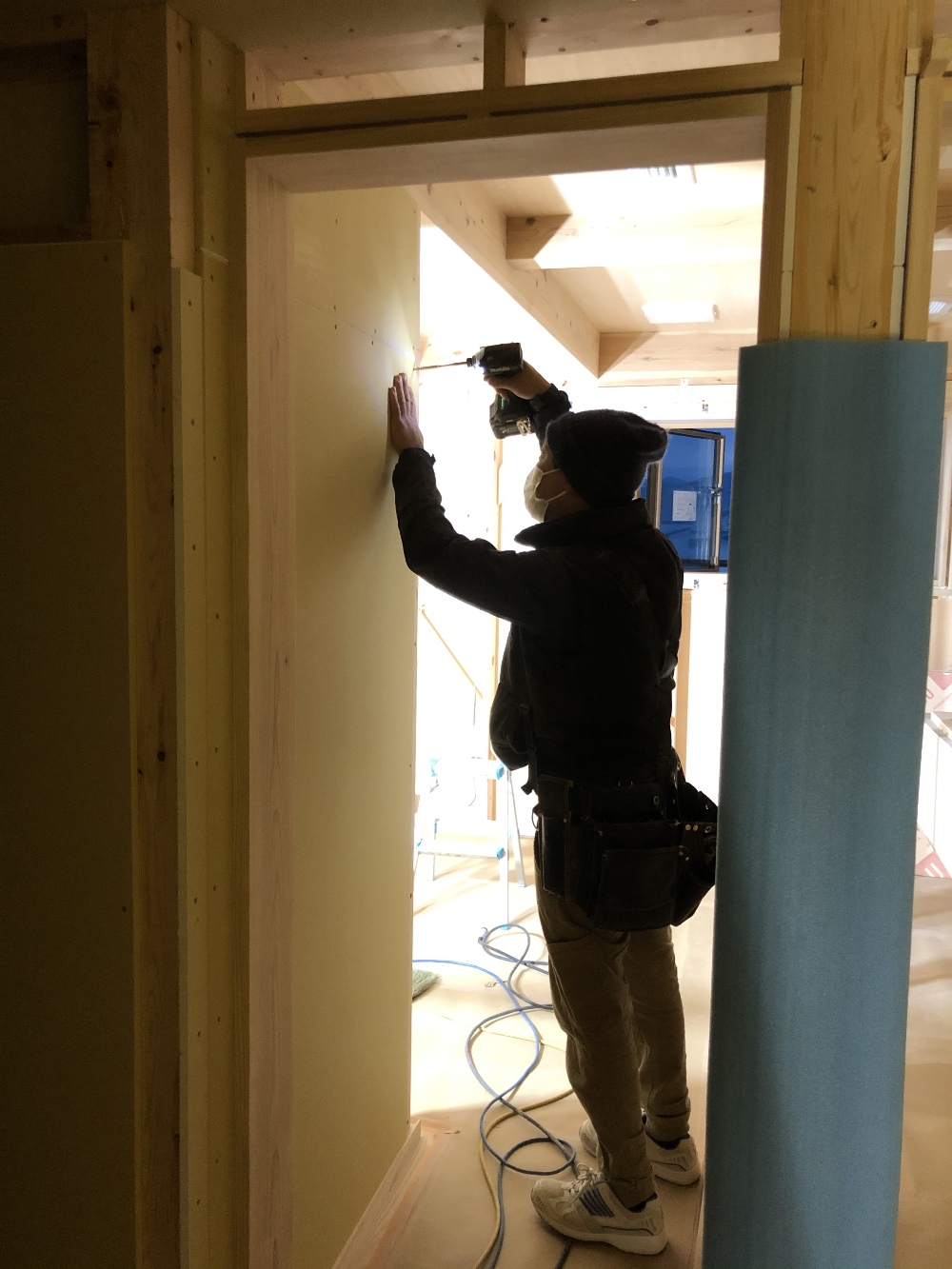

28. 2020年12月22日

軒樋取付完了!

軒樋取付完了!

外部の木製化粧破風板の塗装工事が完了し、軒樋取付まで完了しました!外装工事が終わるまでビニールの仮樋で雨や雪の水が建物にかからないようにしています。

29. 2020年12月24日
2階ボード張り中!

2階ボード張り中!

2階では壁の下地工事からボード張りが進んでいます。ボードが張れ各部屋の雰囲気が見えてきました!

30. 2021年01月08日

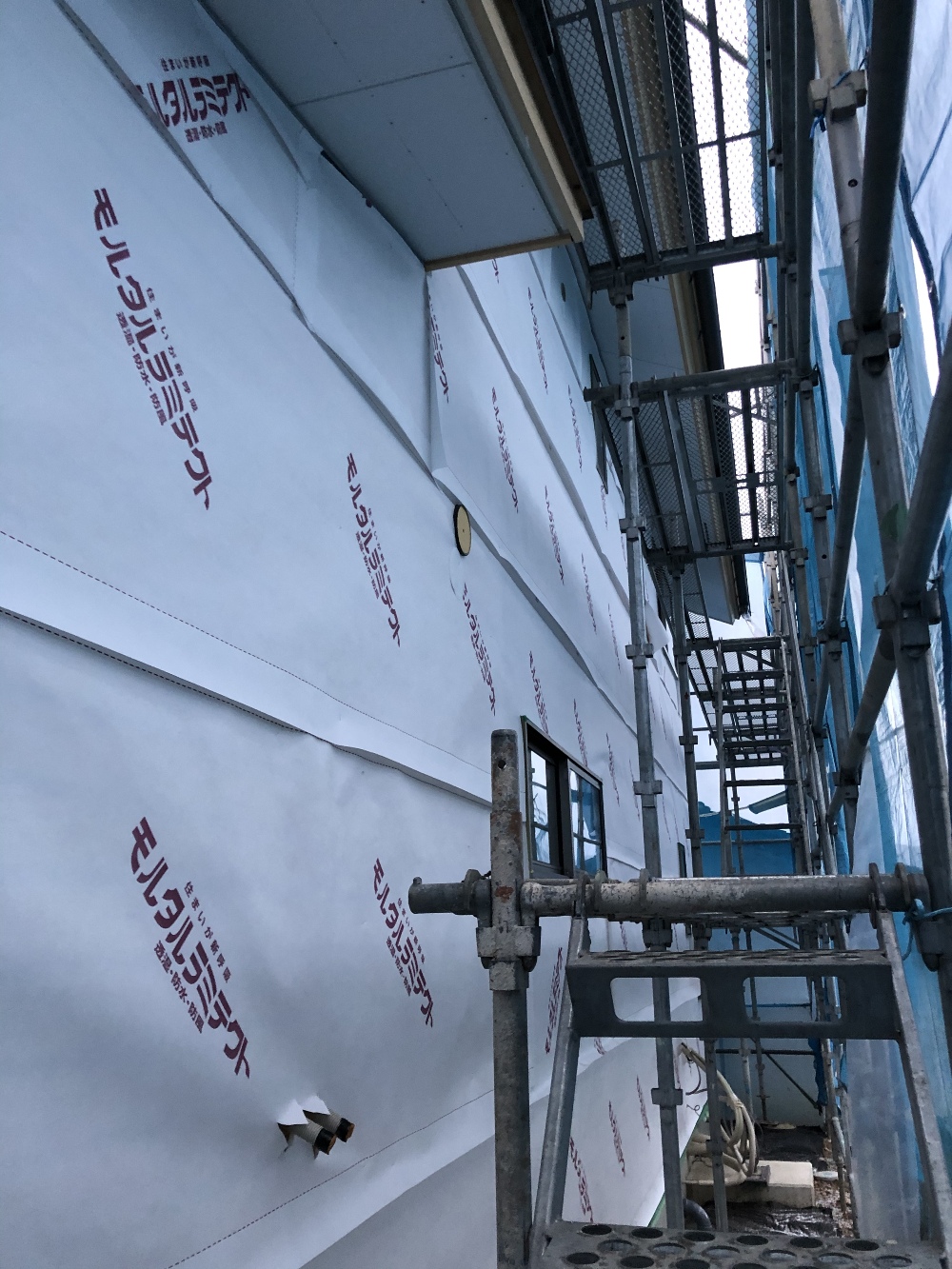

外壁準備!

外壁準備!

外部では遠藤左官さんによるそとん壁の下塗り準備が始まっています。防水シート張りからアミ張り作業と進めていきます。

31. 2021年01月14日

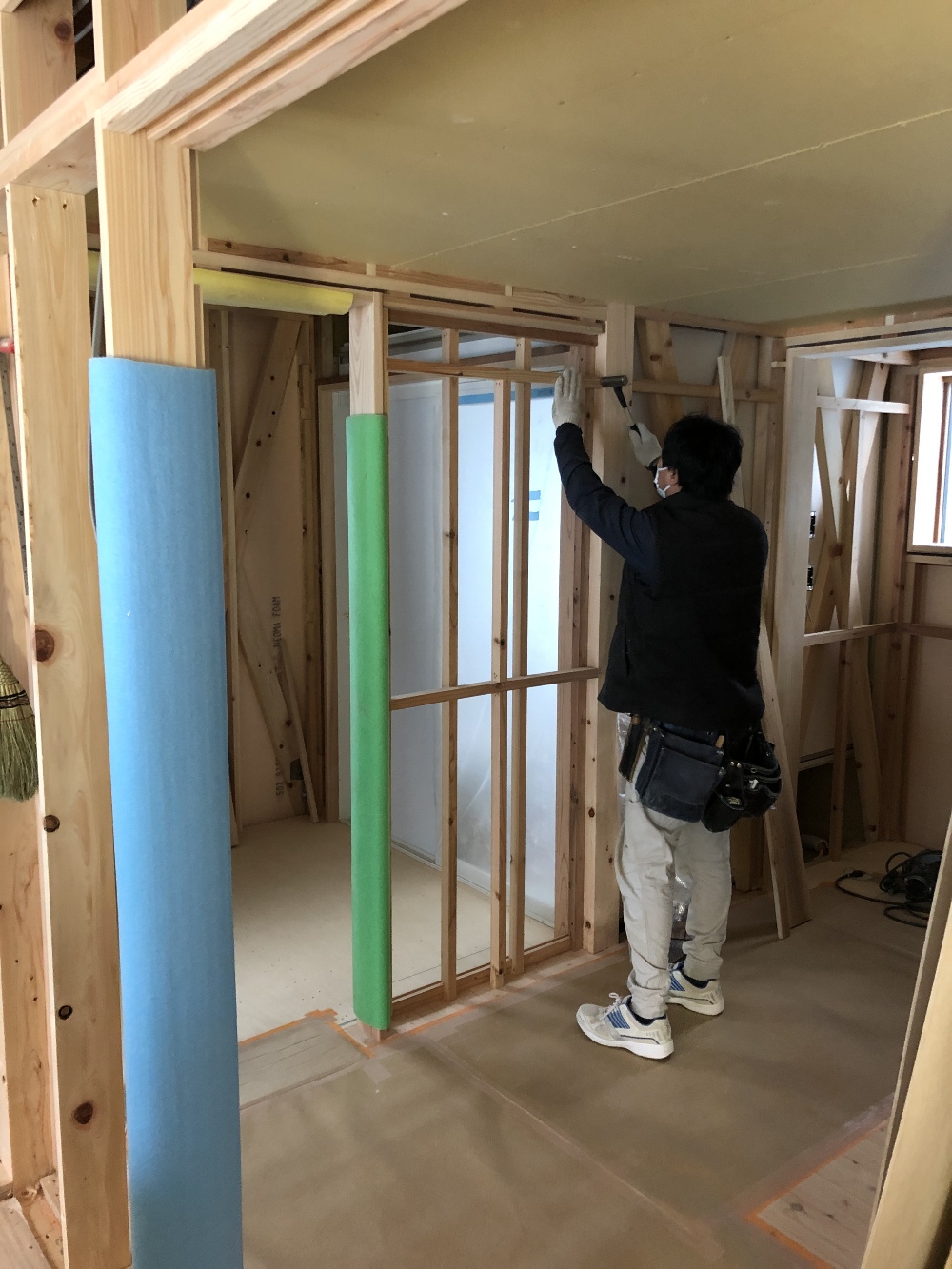

1階壁下地組

1階壁下地組

上原大工さんの1階壁下地組が進んでいます。間仕切りの感じも見え、造作家具を造りながら進めていきます。

32. 2021年01月18日

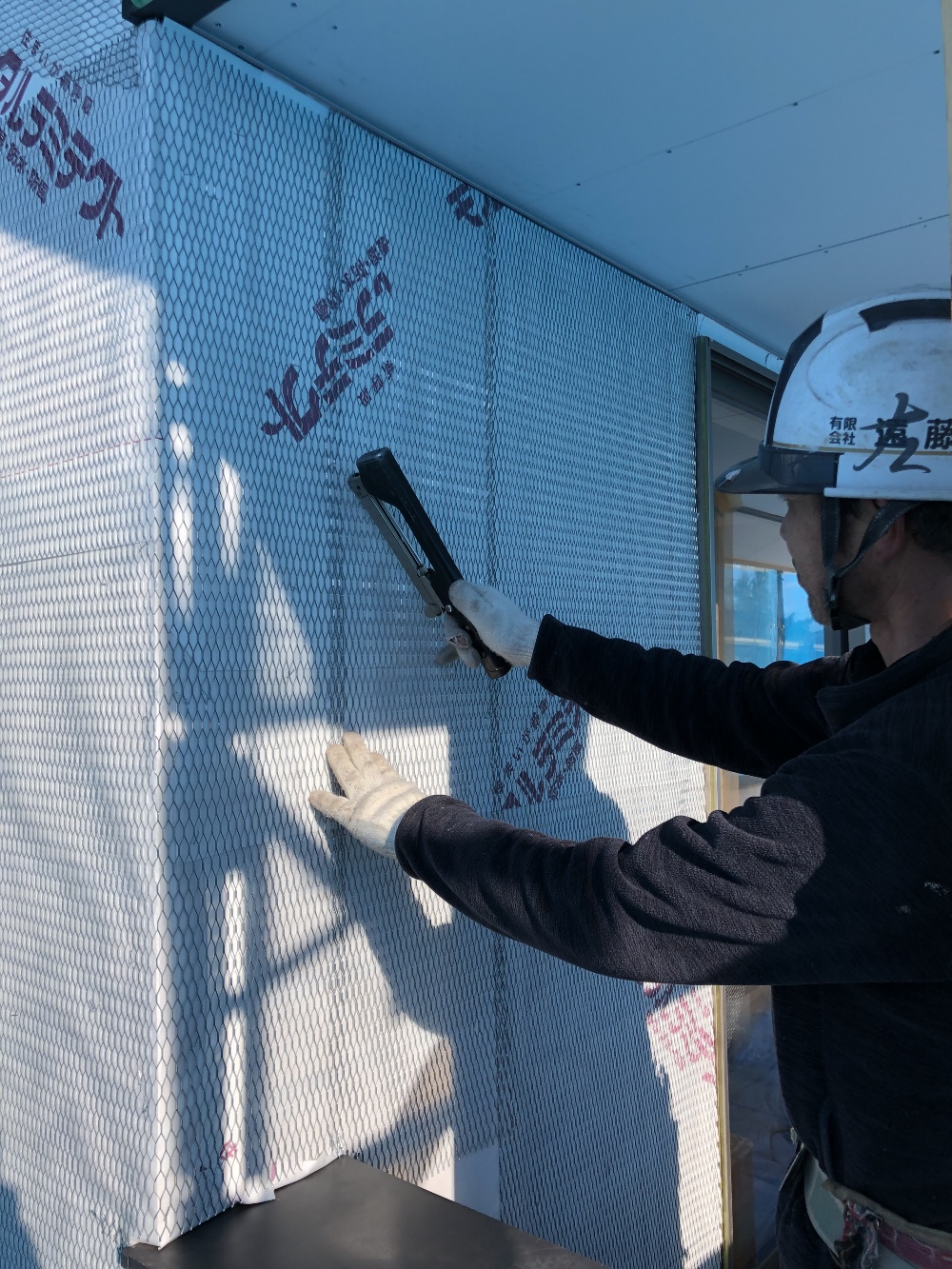

ラス網張り!

ラス網張り!

遠藤左官さんによる網張り作業が進んでいます。気温、天気の状況を見極めそとん壁の下塗り作業を進めていきます。

33. 2021年01月25日

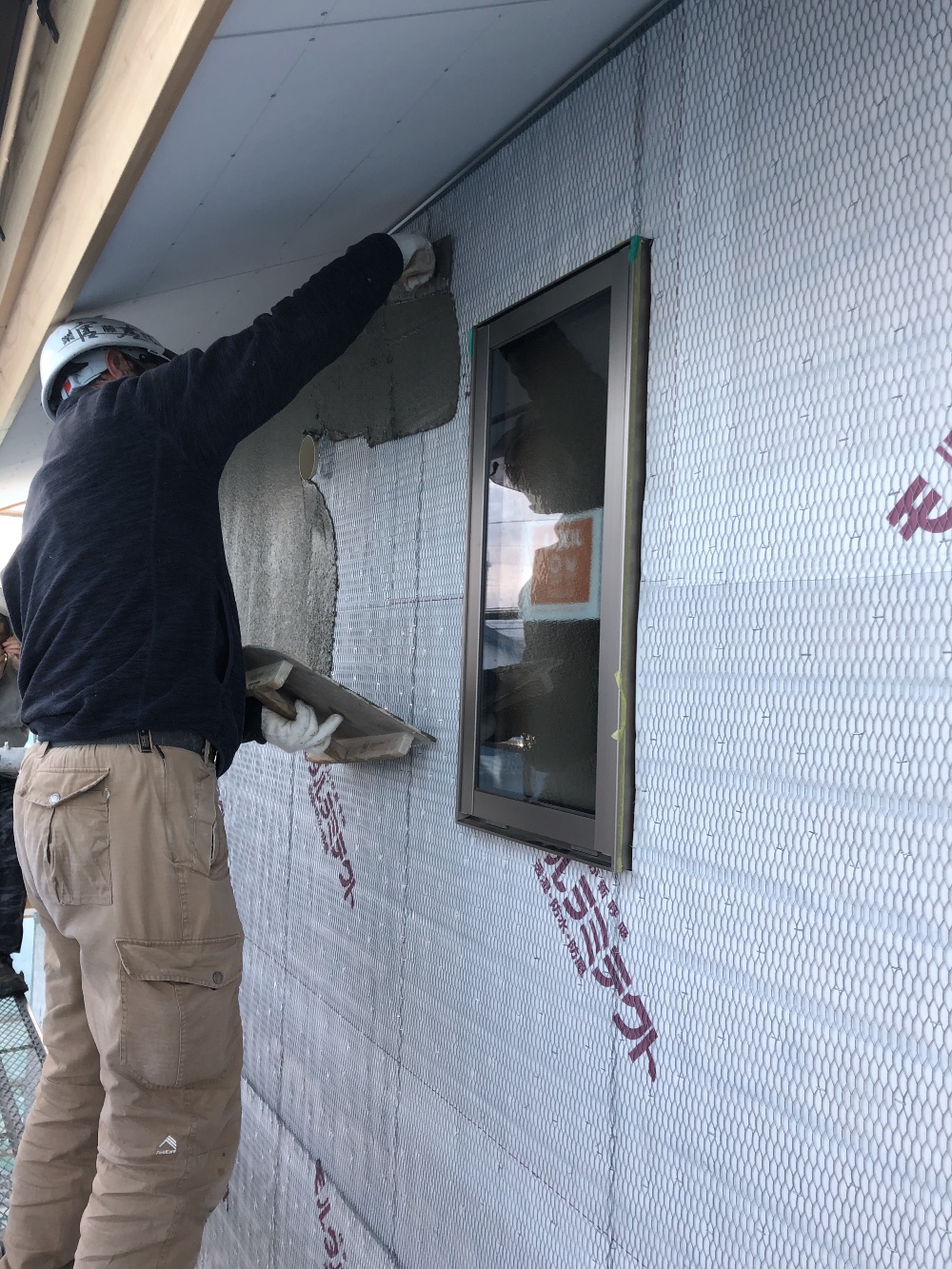

そとん壁下塗りです

そとん壁下塗りです

今日は遠藤左官さんによるそとん壁下塗り作業です。塗り上げ後はしばらく養生となります。

34. 2021年01月27日

大工工事あと少し!

大工工事あと少し!

上原大工さんによる造作工事もいよいよ終盤です!造り付け家具を納めながらボード張りをまとめていきます。

35. 2021年01月29日
造作検査です

造作検査です

今日は中嶋社長による造作完了検査を行いました。仕上げ工事に入る前に細部に渡り検査をしていきます。来週からはいよいよ仕上げ工事にバトンタッチとなります!

36. 2021年02月04日

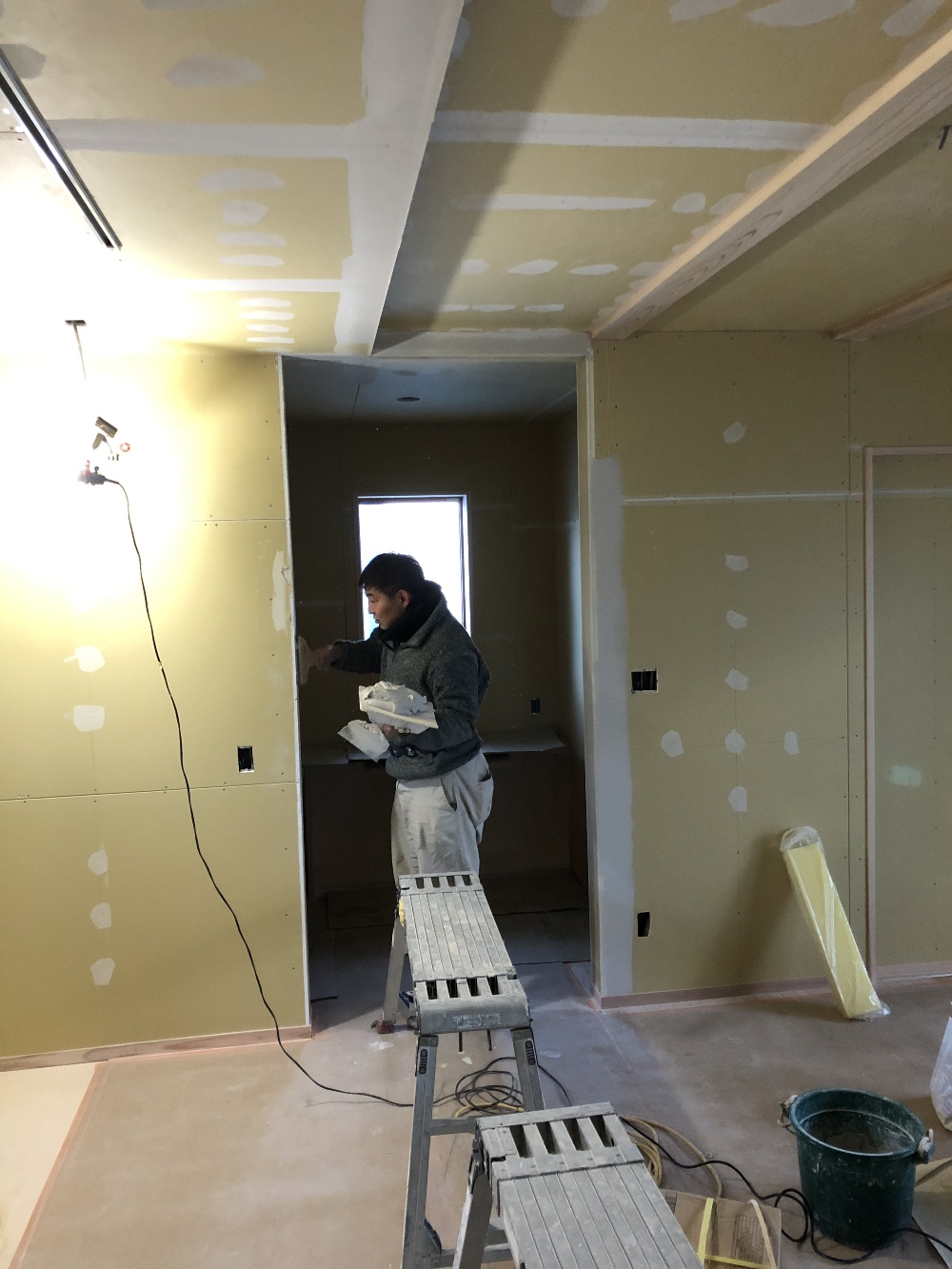

内装工事開始!

内装工事開始!

いよいよ内装工事が始まりました!インテリア魚住さんによるパテ下地処理が進んでいます。

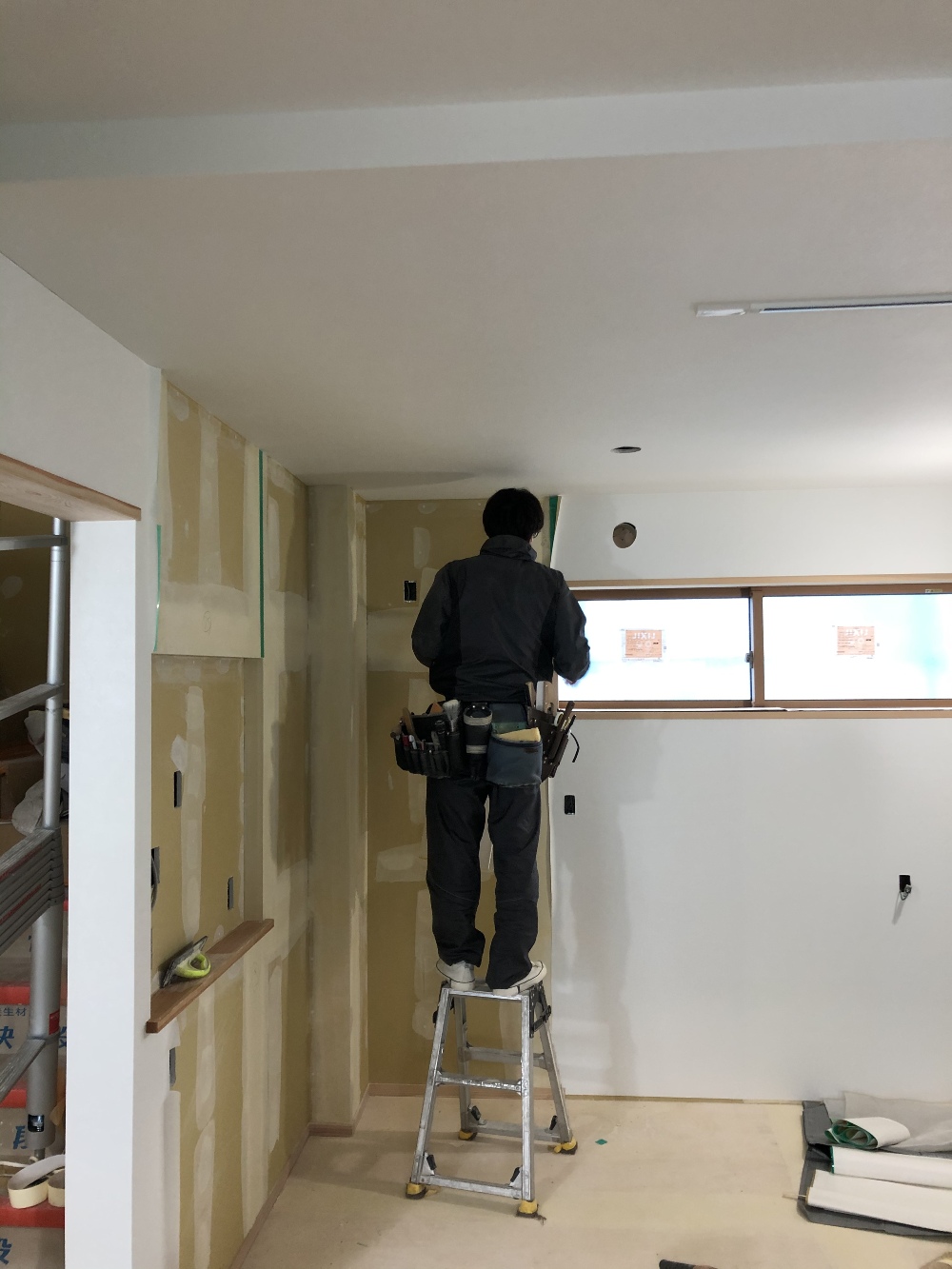

37. 2021年02月08日
クロス張り中です

クロス張り中です

下地処理が完了し、仕上げのクロス張りが進んでいます。白を基調にした空間が明るく仕上がっていきます!

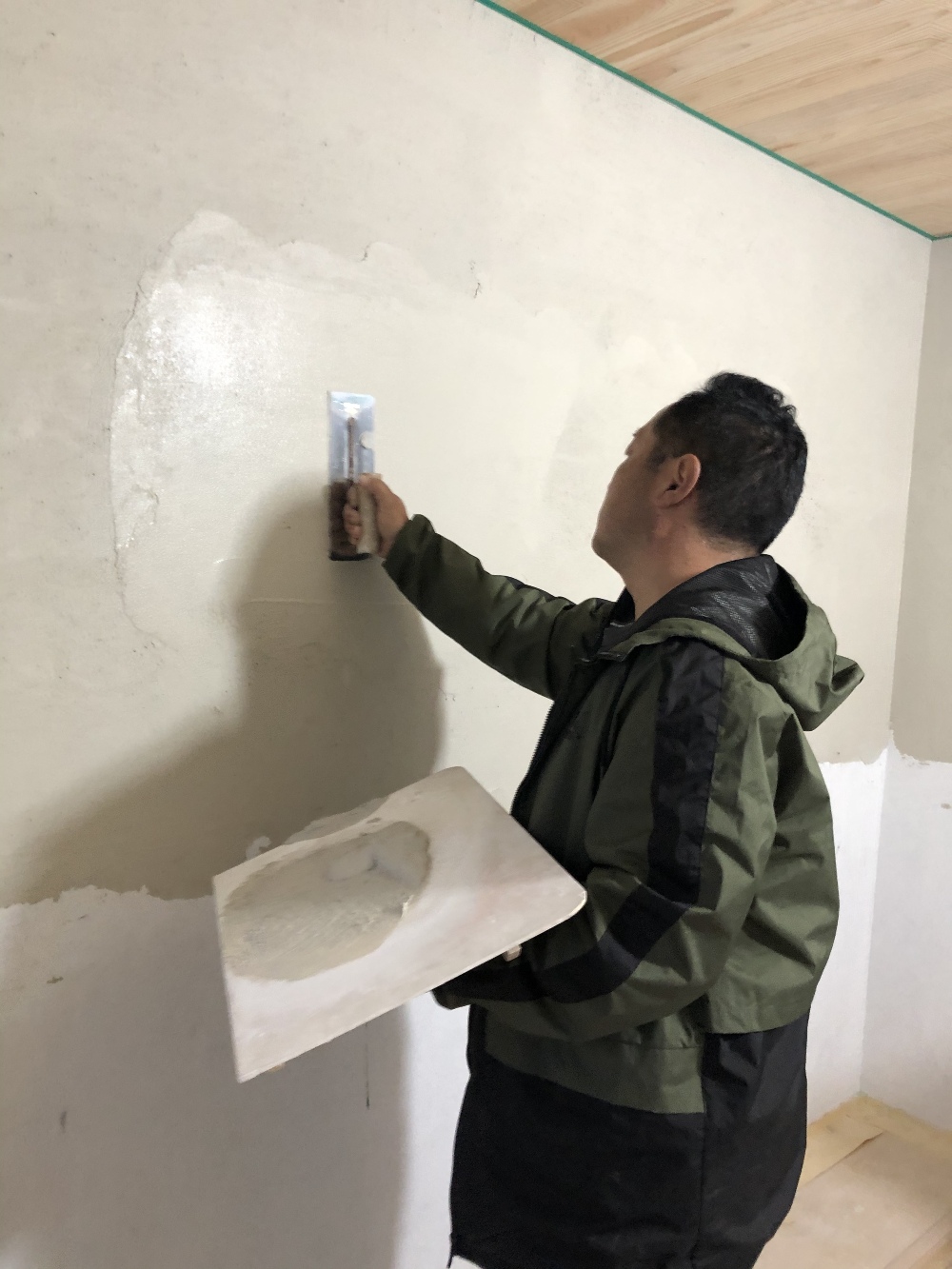

38. 2021年02月15日
中霧島壁塗り!

中霧島壁塗り!

遠藤左官さんによる中霧島壁塗りの仕上げが進んでいます。コテ一つで壁に命を吹き込むかのように塗り上げをしていきます!

39. 2021年02月17日

キッチン据付け開始!

キッチン据付け開始!

S.F.Cの坂井さんによるシステムキッチンの据付け作業が始まりました。仕上げの工事も順調に進んでいます!

40. 2021年02月19日

ガス工事中!

ガス工事中!

外部では上田ガスのガス配管掘削工事を行っています。外装仕上げ工事前に進められるところを先行配管です!

41. 2021年02月24日
仕上げ器具付け

仕上げ器具付け

松沢電気さんによる照明他器具付けが進んでいます。スイッチ1つ1つ寸法を見ながら丁寧に取付していきます。

42. 2021年02月25日

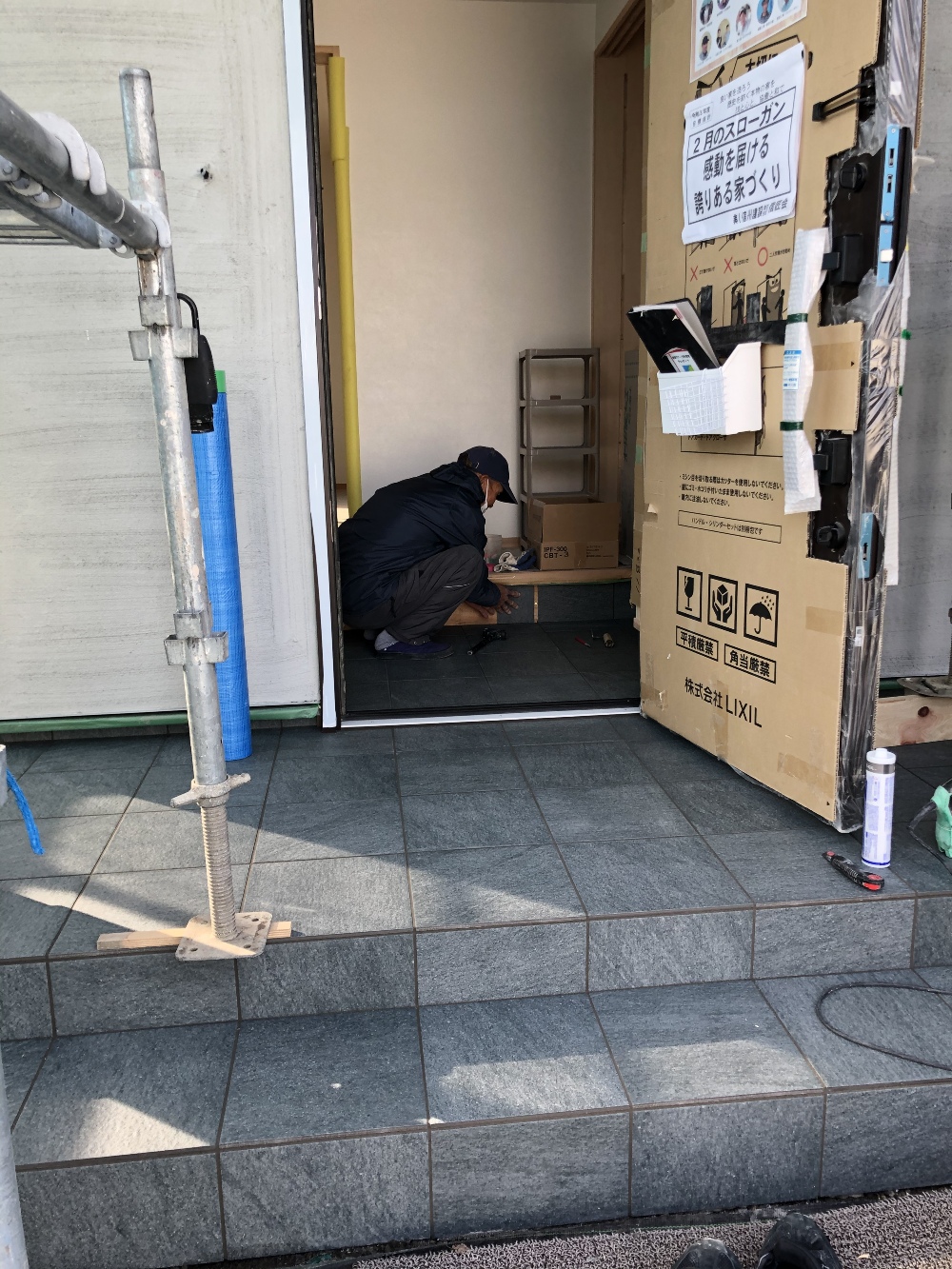

タイル工事中です

タイル工事中です

上村タイルさんによるタイル工事も目地を入れ完了となります。仕上げ工事も大詰めになってきました!

43. 2021年03月01日

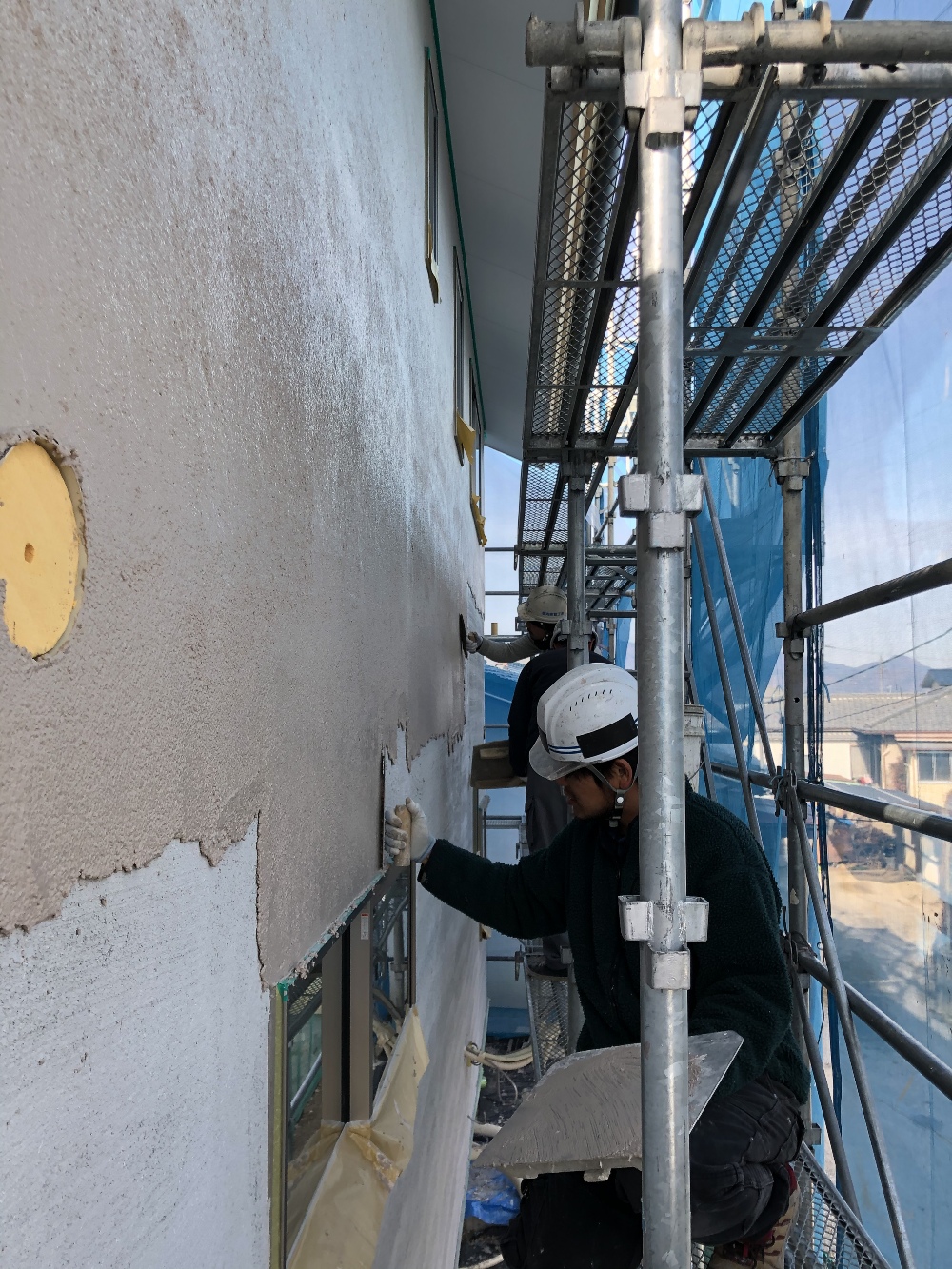

そとん壁仕上げ塗り!

そとん壁仕上げ塗り!

今日は最高の気温状況となり、そとん壁の仕上げ塗りの作業を手際良く遠藤左官さんが進めています!手仕事の表情のある外装仕上げです!

44. 2021年03月03日

造作建具入れです

造作建具入れです

下川木工さんの木製建具入れを行っています。一本一本手作りの建具がピタっと納まっていきます!

45. 2021年03月06日

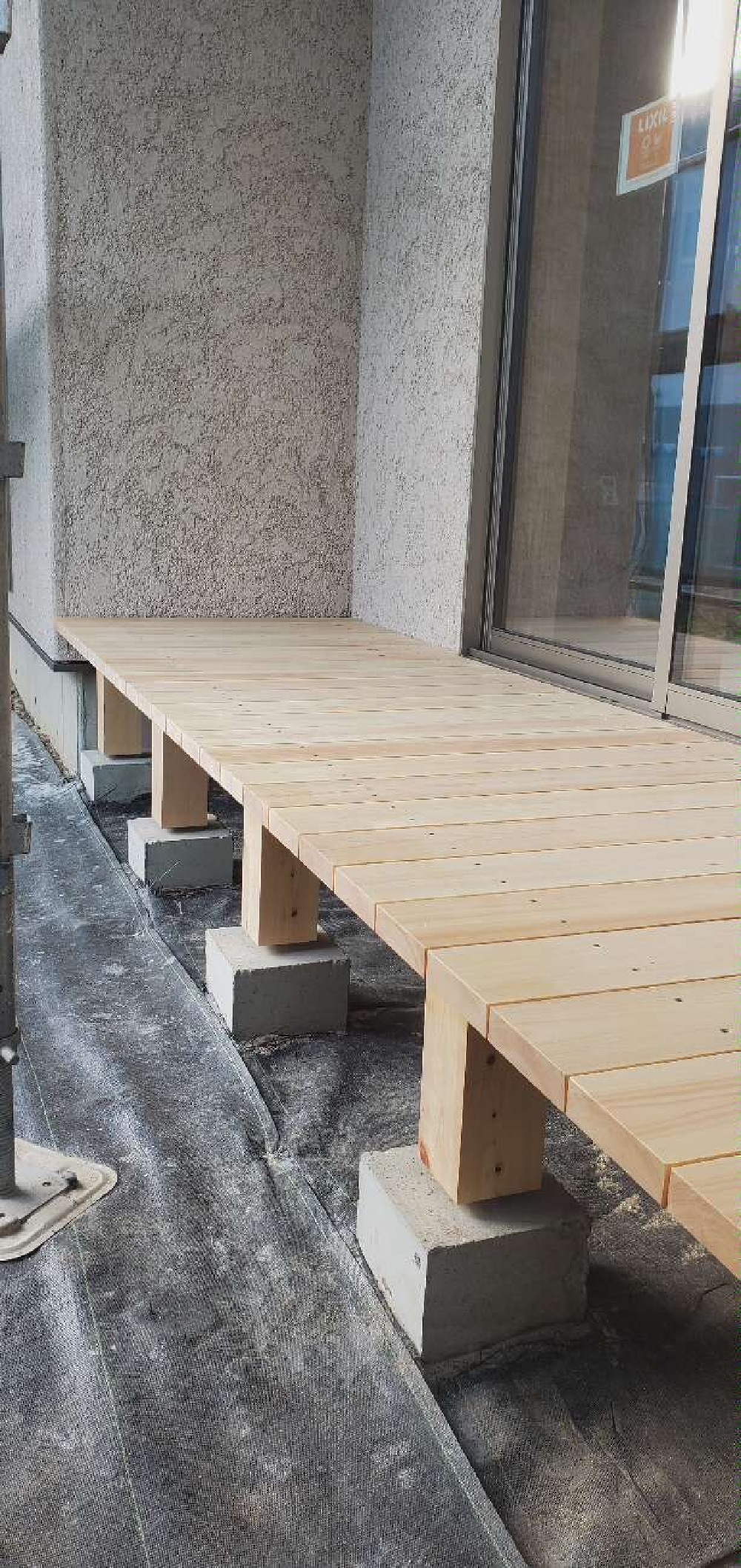

ウッドデッキ工事完了!

ウッドデッキ工事完了!

そとん壁が仕上がり、上原大工さんによる木曽檜のウッドデッキ工事が完了となりました。月曜はいよいよ外部足場解体です!

46. 2021年03月08日

外部足場解体!

外部足場解体!

待ちに待った外部足場の解体となりました!恵仮設さんが手際良く作業を進めています。明日は引き続き外部器具付けとなります!

47. 2021年03月10日
完成検査です

完成検査です

今日は中嶋社長の社内完成検査を行いました。細部にわたり検査をし、週末の見学会となります。

48. 2021年03月11日
完成内観

完成内観

リビングの真ん中にはオープンカウンターのキッチンを!リビング、和室、みんなのスタディーコーナーがひと繋がりの空間になっています。パッシブエアコンで家中すべてが快適な温熱環境となっています。

49. 2021年03月11日

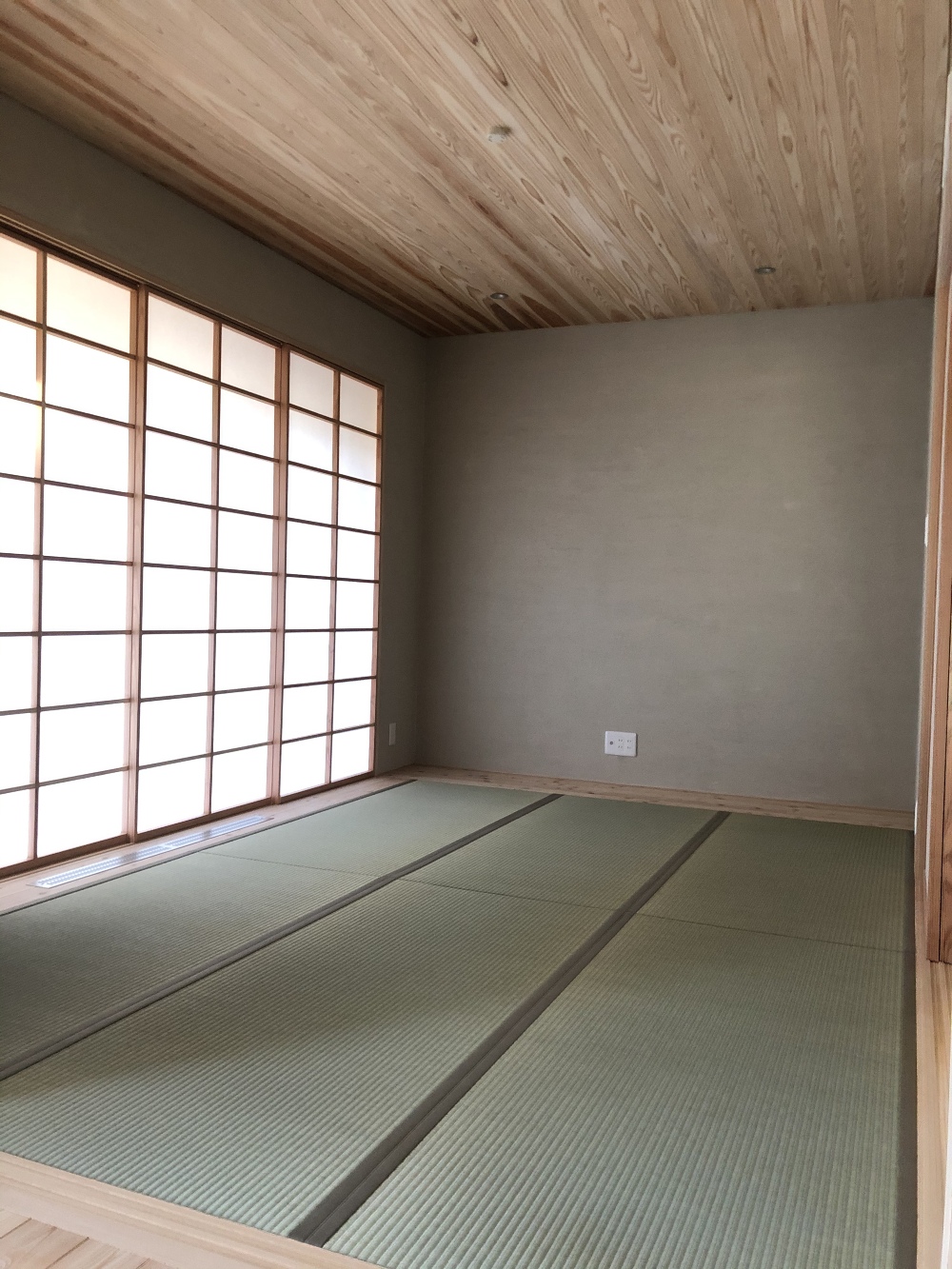

落ち着きの和室

落ち着きの和室

和室には自然素材の中霧島壁で仕上げています。コテ押さえで土壁のような落ち着いた表情になっています。吉村障子を採用したことで、趣きのあるどっしりとした和室に仕上がりました。

50. 2021年03月11日

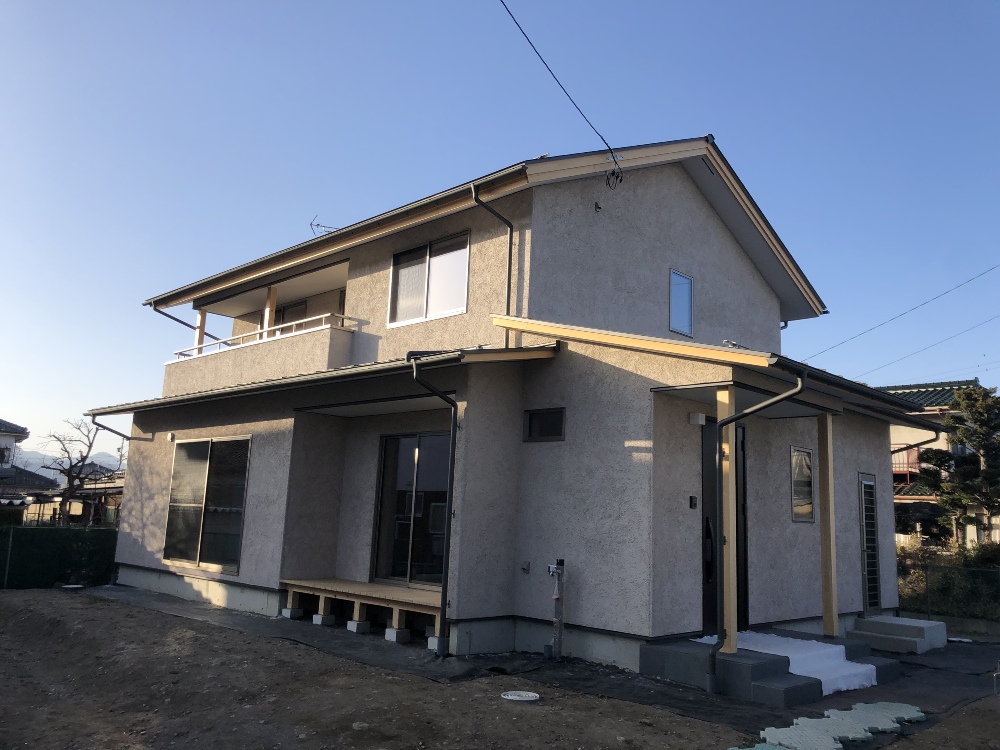

完成外観

完成外観

自然素材100%の白洲そとん壁をコテ押さえの柔らかい表情の外観仕上げとなっています。屋根には太陽光発電を搭載し、環境にも優しい創エネ住宅となりました。

51. 2021年03月16日
お引渡式

お引渡式

K様本日はお引渡しありがとうございました。2世代に渡り弊社へ住宅造りをいただきましたこと心より感謝申し上げあげます。また新しい環境でK様ご家族の新しい歴史が始まりますね!家造りから家守りへこれからも永いお付き合いの程、よろしくお願い致します。本日はありがとうございました。
