故郷に建つ薪ストーブの家

東御市 新築 W様

目的別にみる|新築

建築中レポート

1. 2022年06月02日
地鎮祭

地鎮祭

本日、W様の家の地鎮祭を行いました。
神主さんに、床鎮めと安全祈願をしていただき、いよいよ着工となります。
これからよろしくお願いします。

2. 2022年06月08日

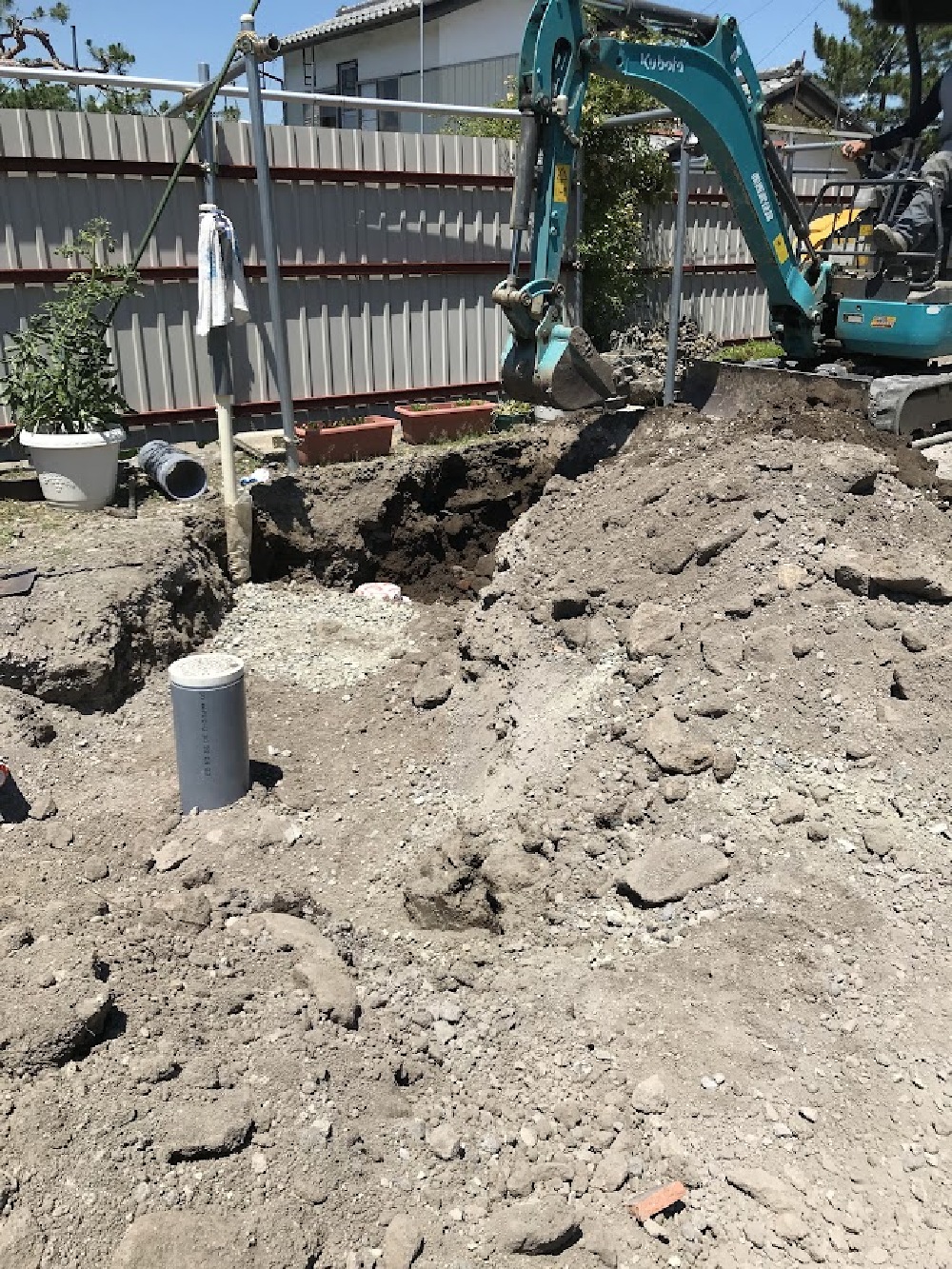

基礎工事開始

基礎工事開始

基礎工事が始まりました。
掘削と砕石敷を行っています。
砕石を転圧したら、防湿シートを張っていきます。

3. 2022年06月10日
捨てコン打設

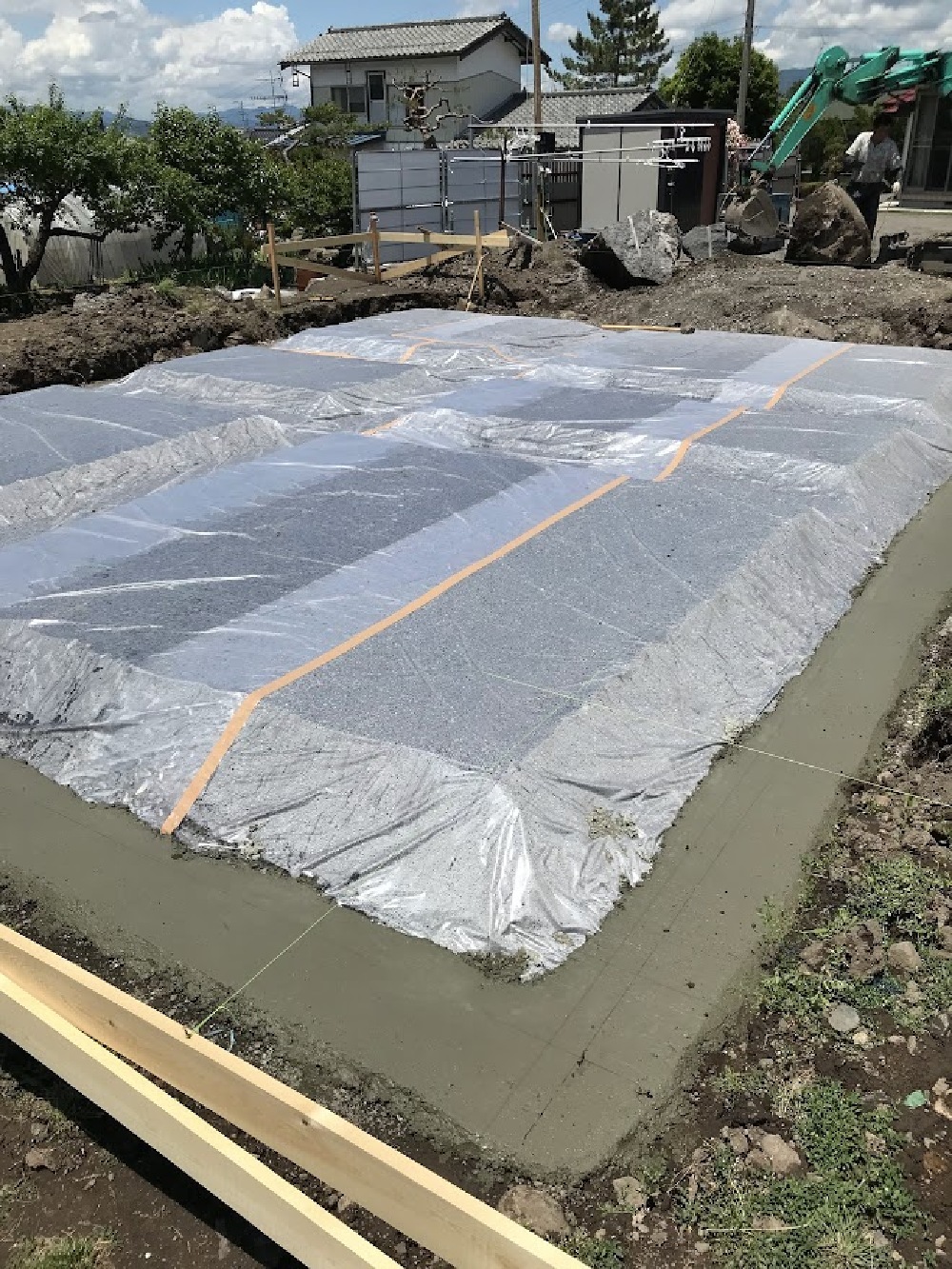

捨てコン打設

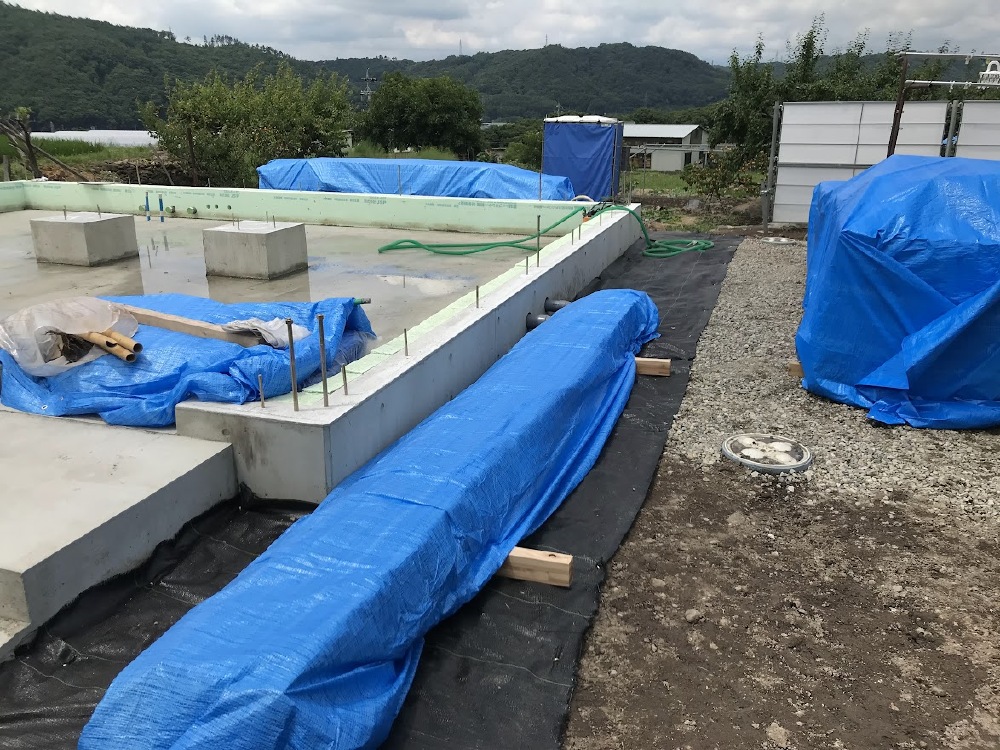

防湿シート張りが完了し、基礎外周部に捨てコンを打設しました。
来週は、いよいよ生コンの打設となります。

4. 2022年06月17日
生コン打設

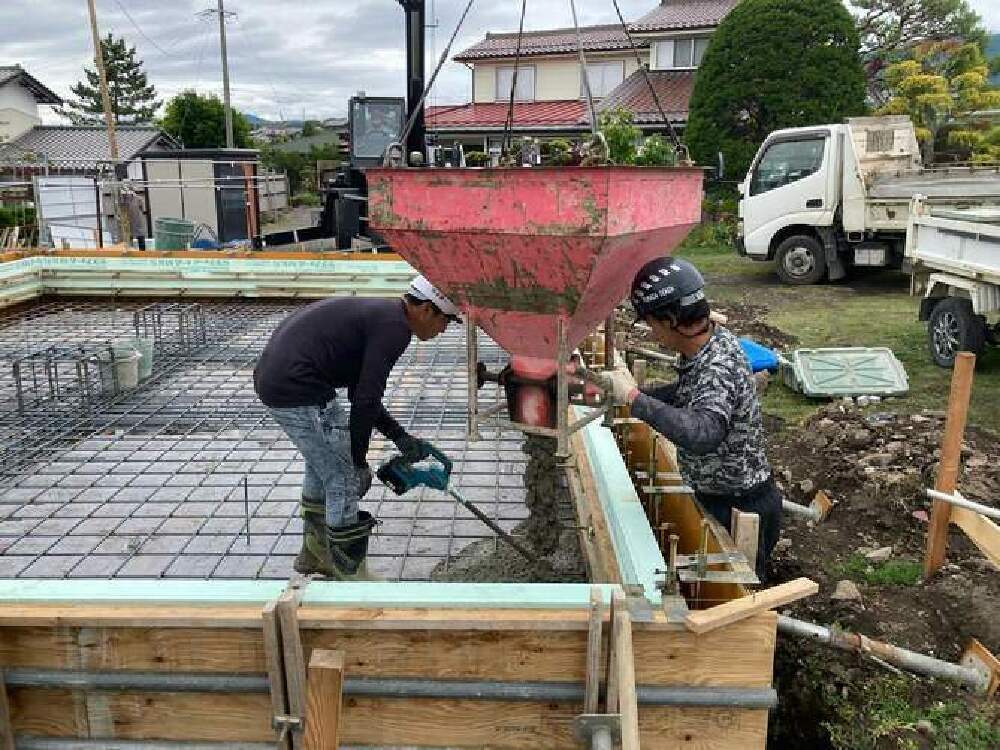

生コン打設

耐圧盤の生コンの打設を行いました。
耐圧盤の脱型をしたら、内部立ち上がりと玄関・勝手口の打設を行います。

5. 2022年06月23日
木曾桧の柱材搬出

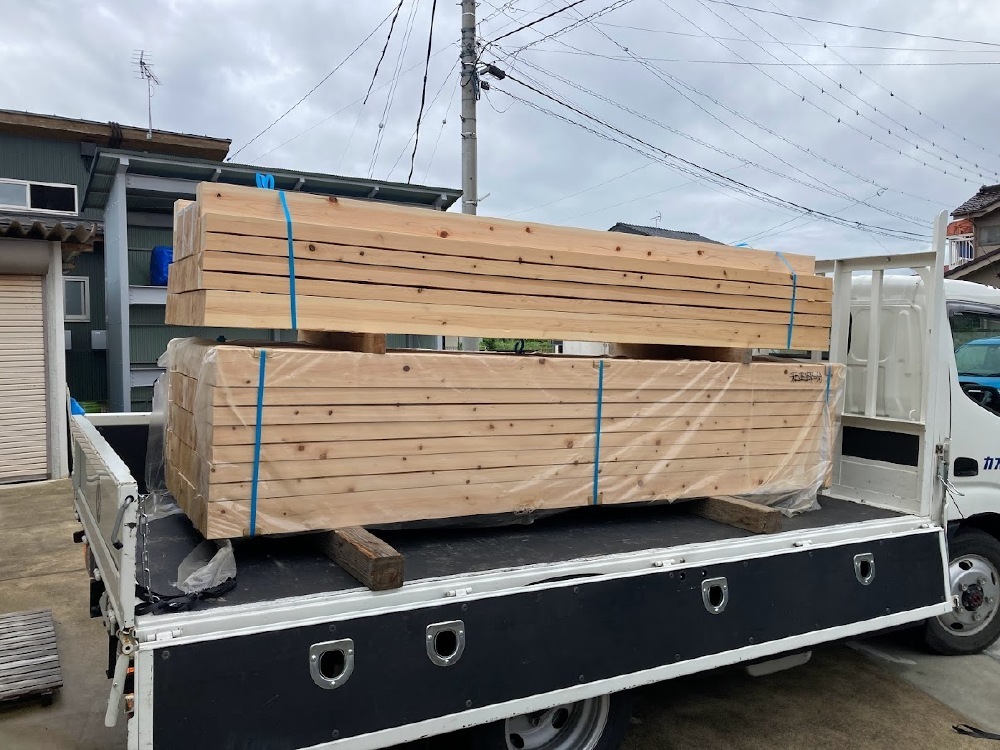

木曾桧の柱材搬出

プレカット加工が始まる為、弊社倉庫より木曽桧の柱材を搬出しました。

6. 2022年06月27日
給排水設備配管

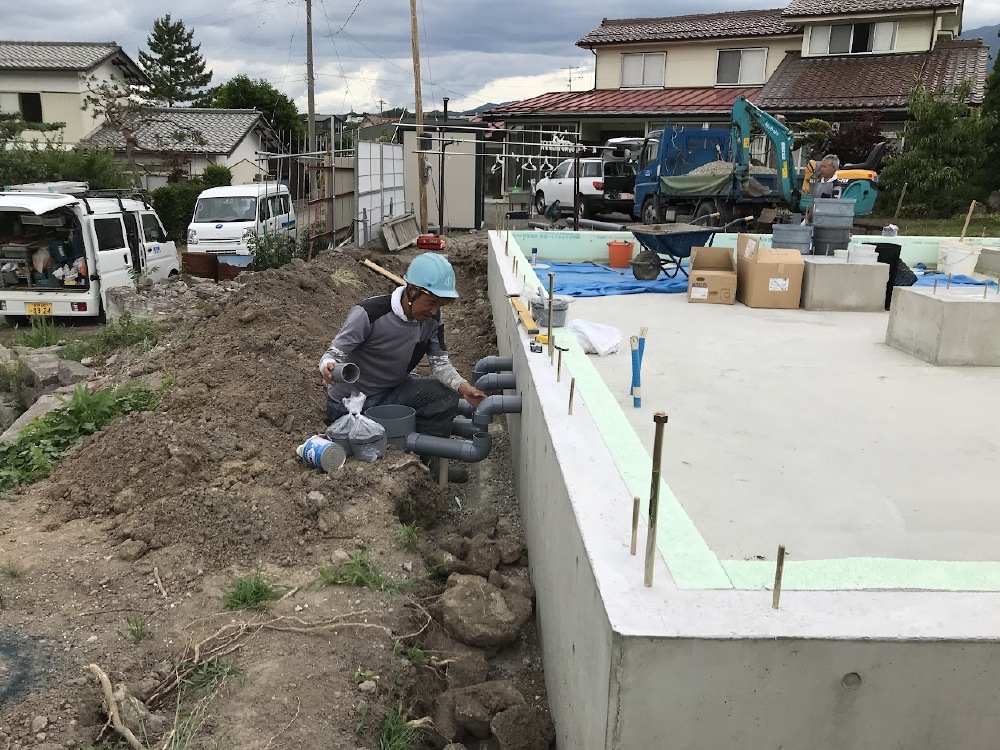

給排水設備配管

給排水設備の配管工事が進行中です。
1階トイレと脱衣室洗面の配管を行っています。

7. 2022年07月01日
配管工事

配管工事

給水の配管工事が進行中です。
建方までに、道路際まで配管をします。

8. 2022年07月06日
土台敷き準備

土台敷き準備

土台敷きの準備のため、必要な材木を現場に搬入していただきました。
明日はいよいよ土台敷きとなります。

9. 2022年07月08日
土台敷き

土台敷き

土台敷きを行いました。
土台・床合板は、細かく位置を確認しながら組んでいきます。

10. 2022年07月12日
足場組

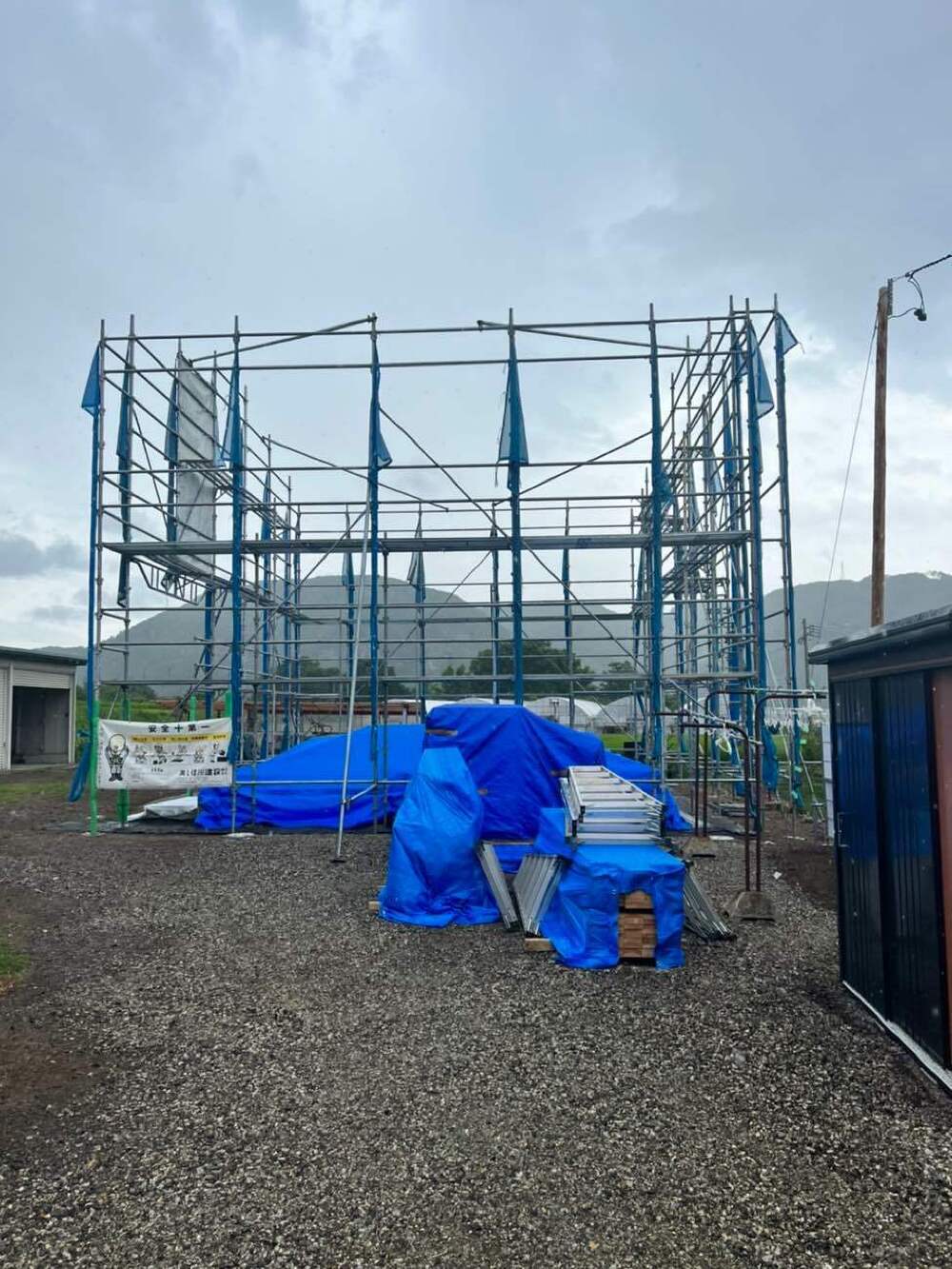

足場組

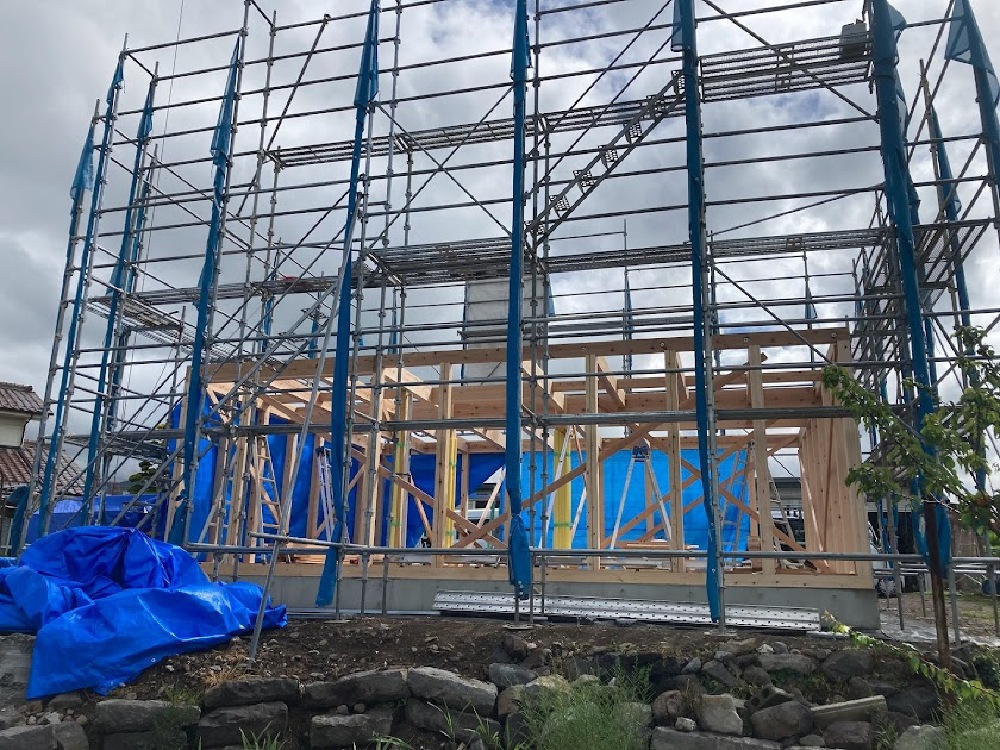

先行足場組が完了しました。
いよいよ明日は上棟となります。

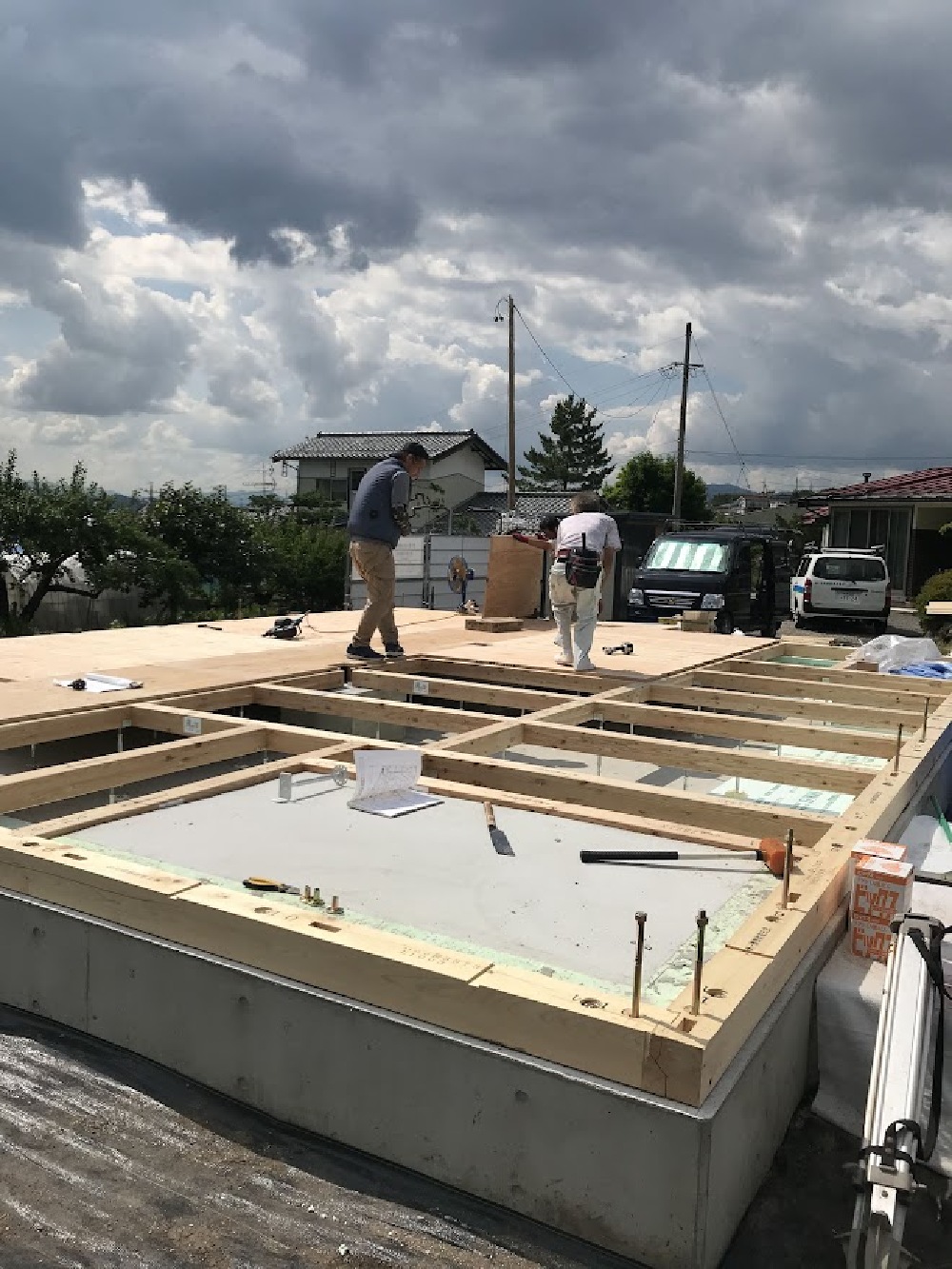

11. 2022年07月13日
祝上棟!

祝上棟!

天候に恵まれた中で建方を行いました。

12. 2022年07月16日
耐震金物取付

耐震金物取付

耐震金物の取り付けを行っています。

13. 2022年07月21日
板金葺き

板金葺き

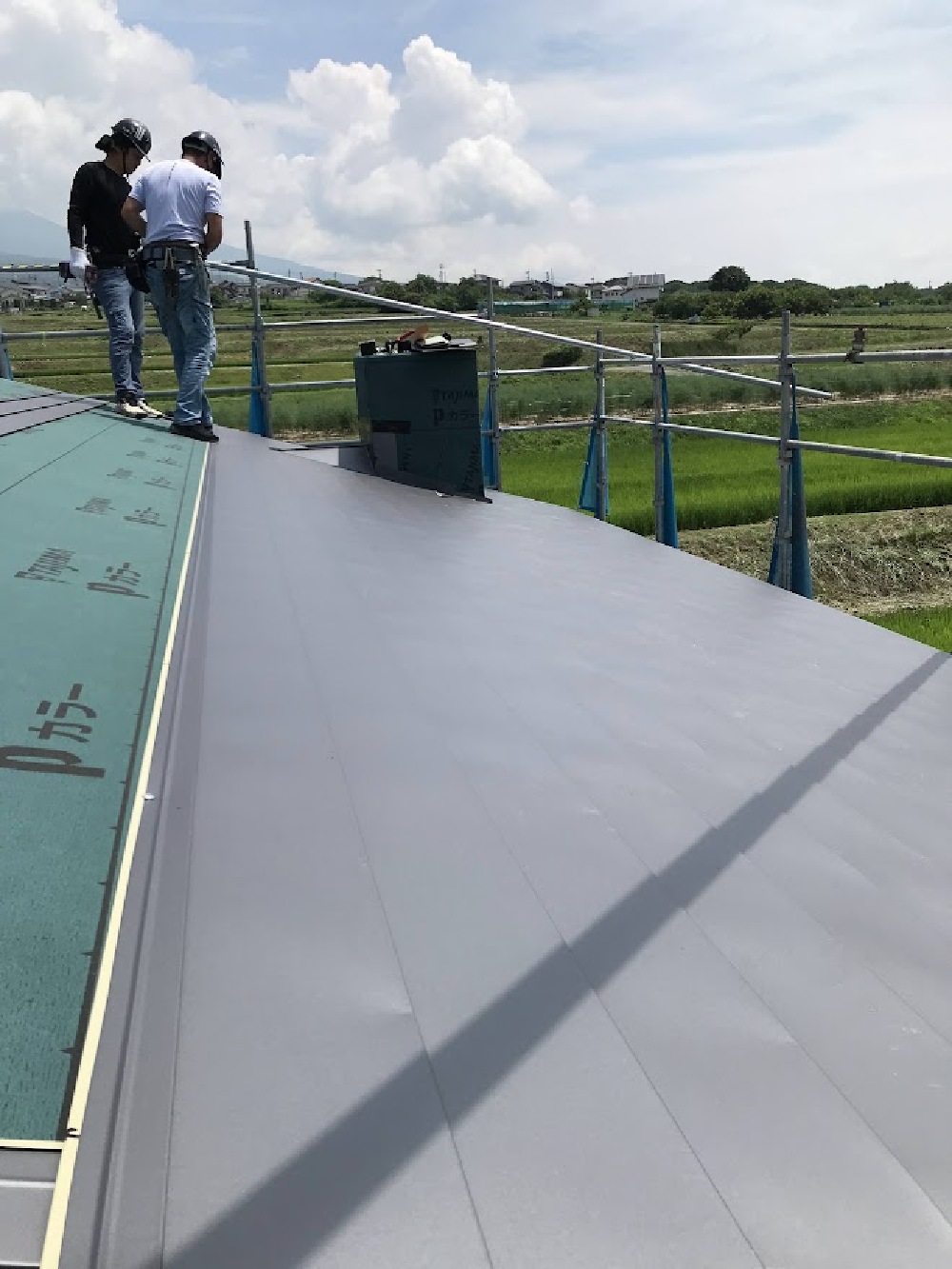

屋根の板金葺きが始まりました。
一枚ずつ位置を確認しながら丁寧に施工しています。

14. 2022年07月23日
面材耐力壁

面材耐力壁

耐震金物の取り付けが完了し、面材耐力壁の取り付けが始まりました。

15. 2022年07月27日
土間上配管

土間上配管

土間上配管施工中です。
見えなくなってしまう部分なので、入念に確認しながらの作業となります。

16. 2022年07月30日

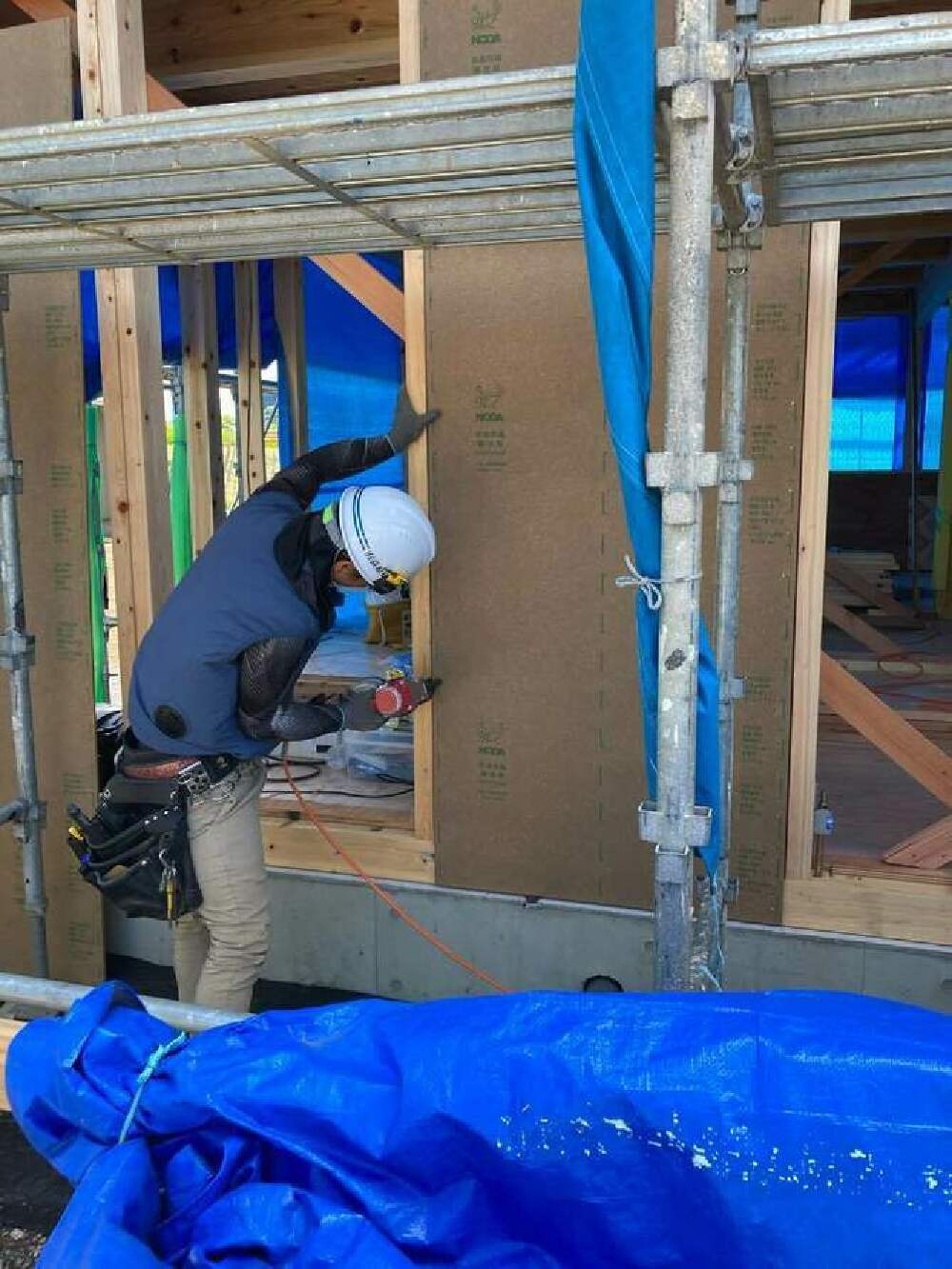

外壁断熱

外壁断熱

外壁断熱施工中です。
気密を確保するため、隙間なく断熱材を敷いていきます。

17. 2022年08月03日
煙道工事

煙道工事

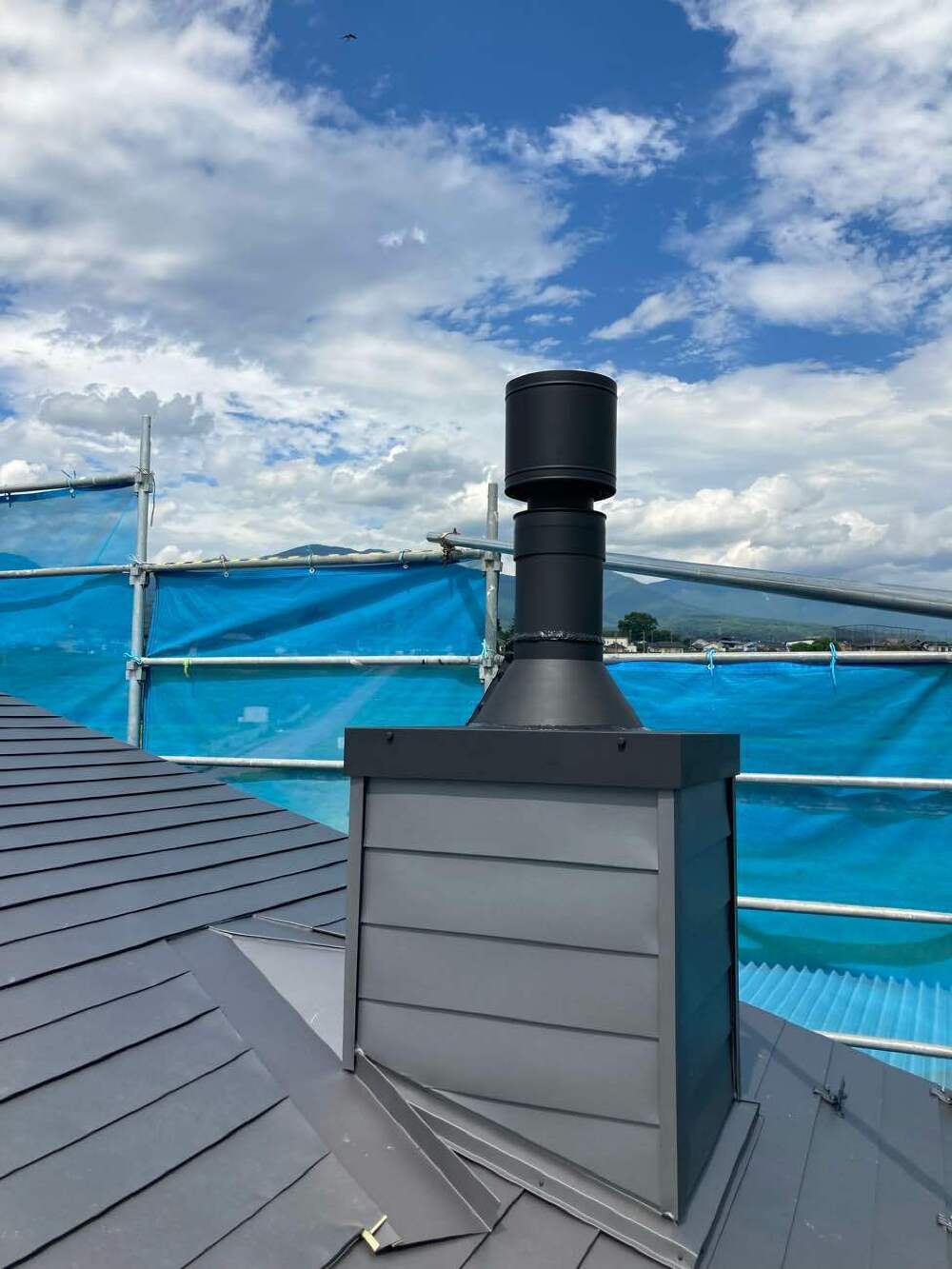

煙突工事が行われました。
まず外部煙突防水を行い、内部工事が完了すると残りの煙突を取り付けます。

18. 2022年08月06日
開口下地組

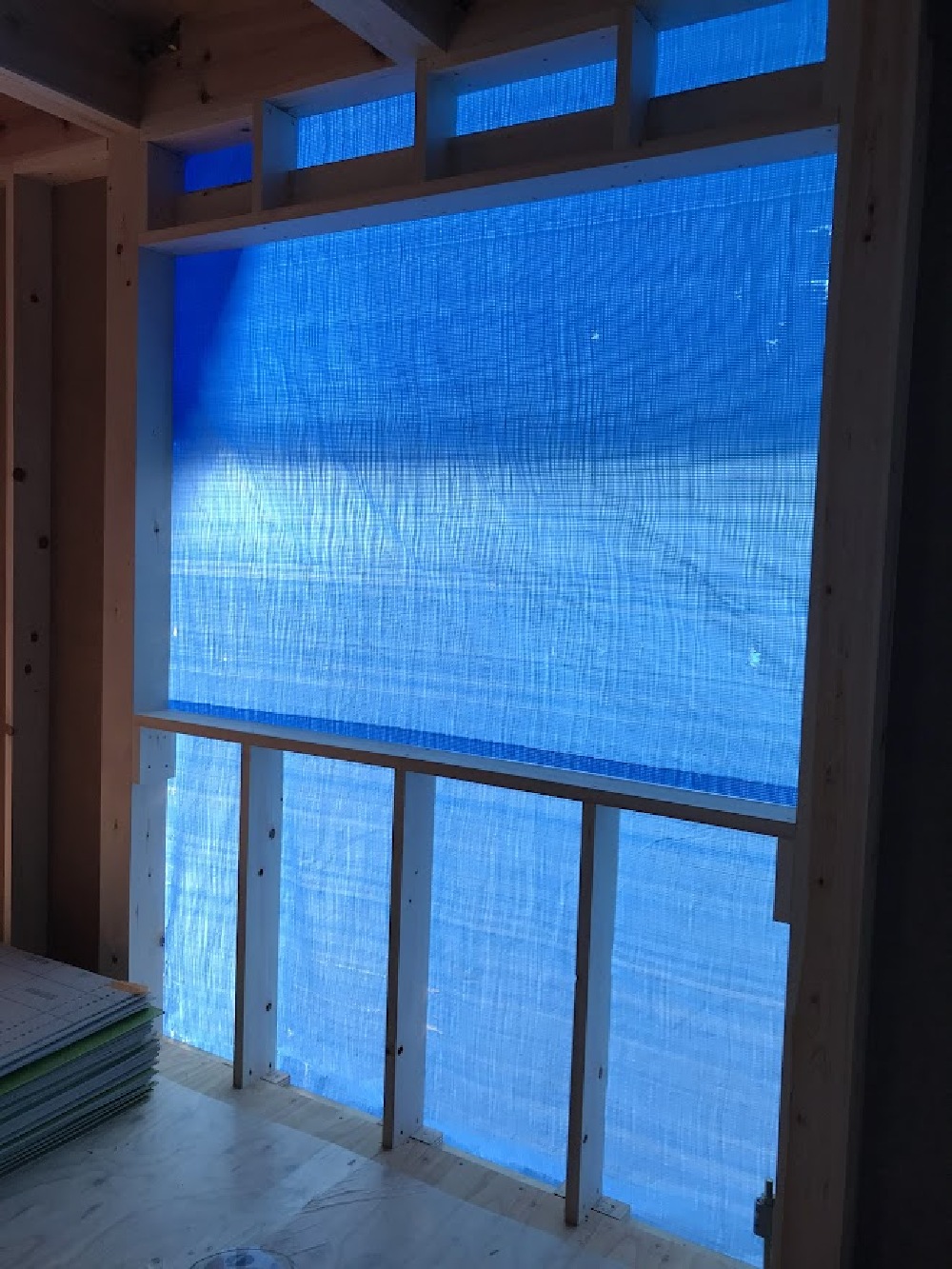

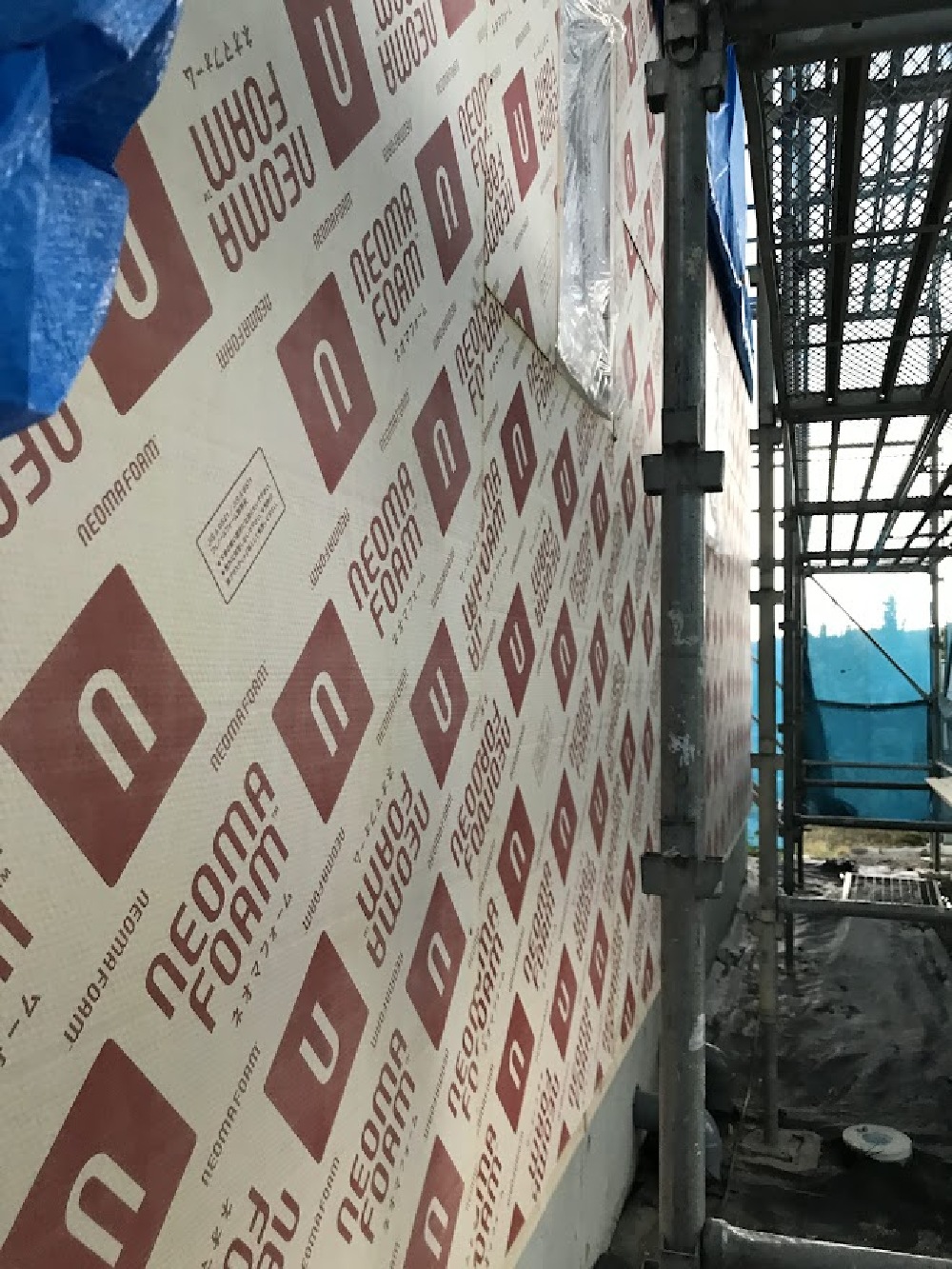

開口下地組

開口下地組が進行中です。
サッシが搬入されたら、順次取り付けていきます。

19. 2022年08月09日
電気配線

電気配線

電気配線工事が進んでいます。
見えなくなる部分なので、何度も図面を確認しながら作業をしていきます。

20. 2022年08月18日
サッシ搬入

サッシ搬入

サッシが現場へ搬入されました。
早速取り付けを始めています。

21. 2022年08月23日

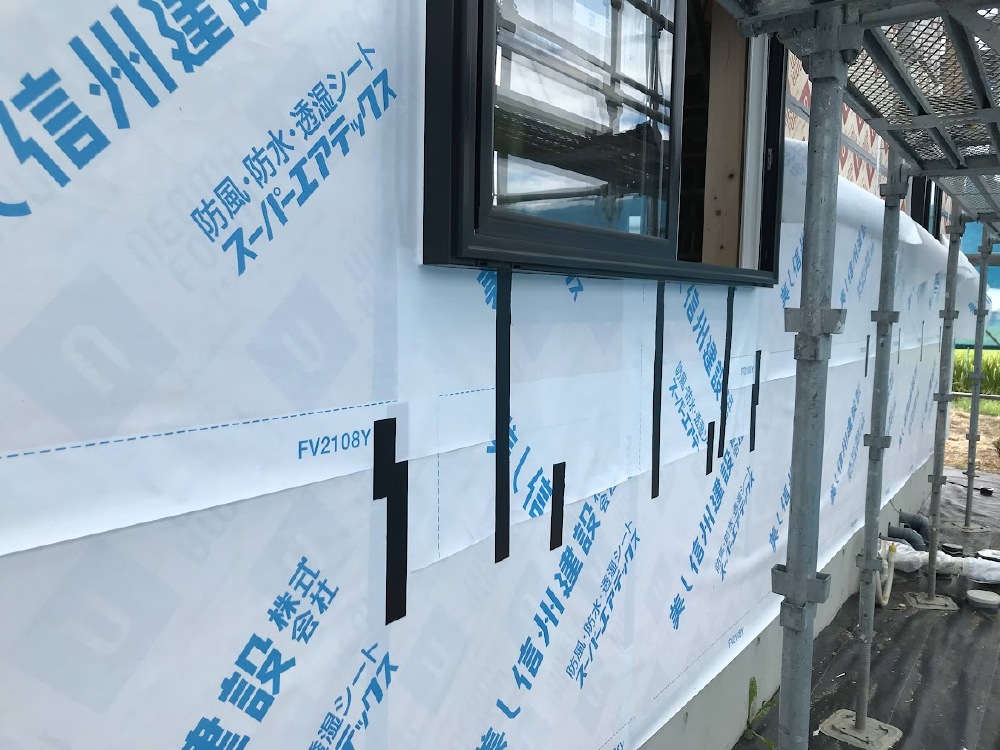

防水紙貼り

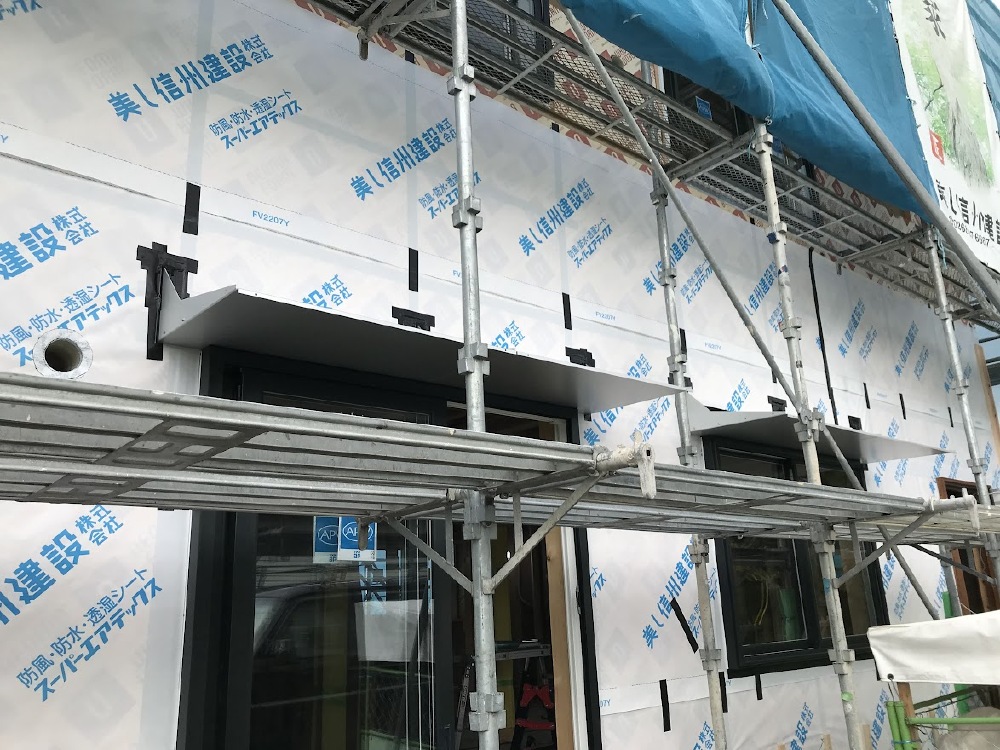

防水紙貼り

外壁断熱材の取り付けが完了し、透湿防水シートを貼っています。
指定の重ね巾が確保できているか確認しながら作業を行います。

22. 2022年08月26日
アルミ庇

アルミ庇

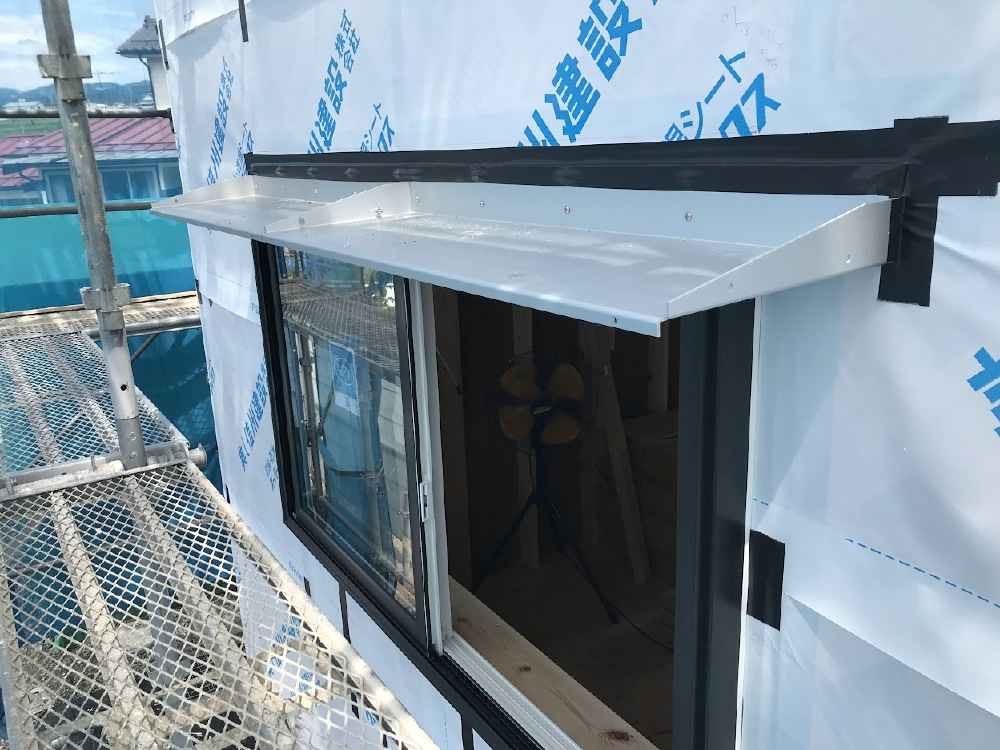

アルミ庇の設置が始まりました。

23. 2022年08月30日
天井下地

天井下地

1階では天井下地組が進行中です。
干渉しないよう、電気配線の位置を確認しながら組んでいきます。

24. 2022年09月02日
通気胴縁

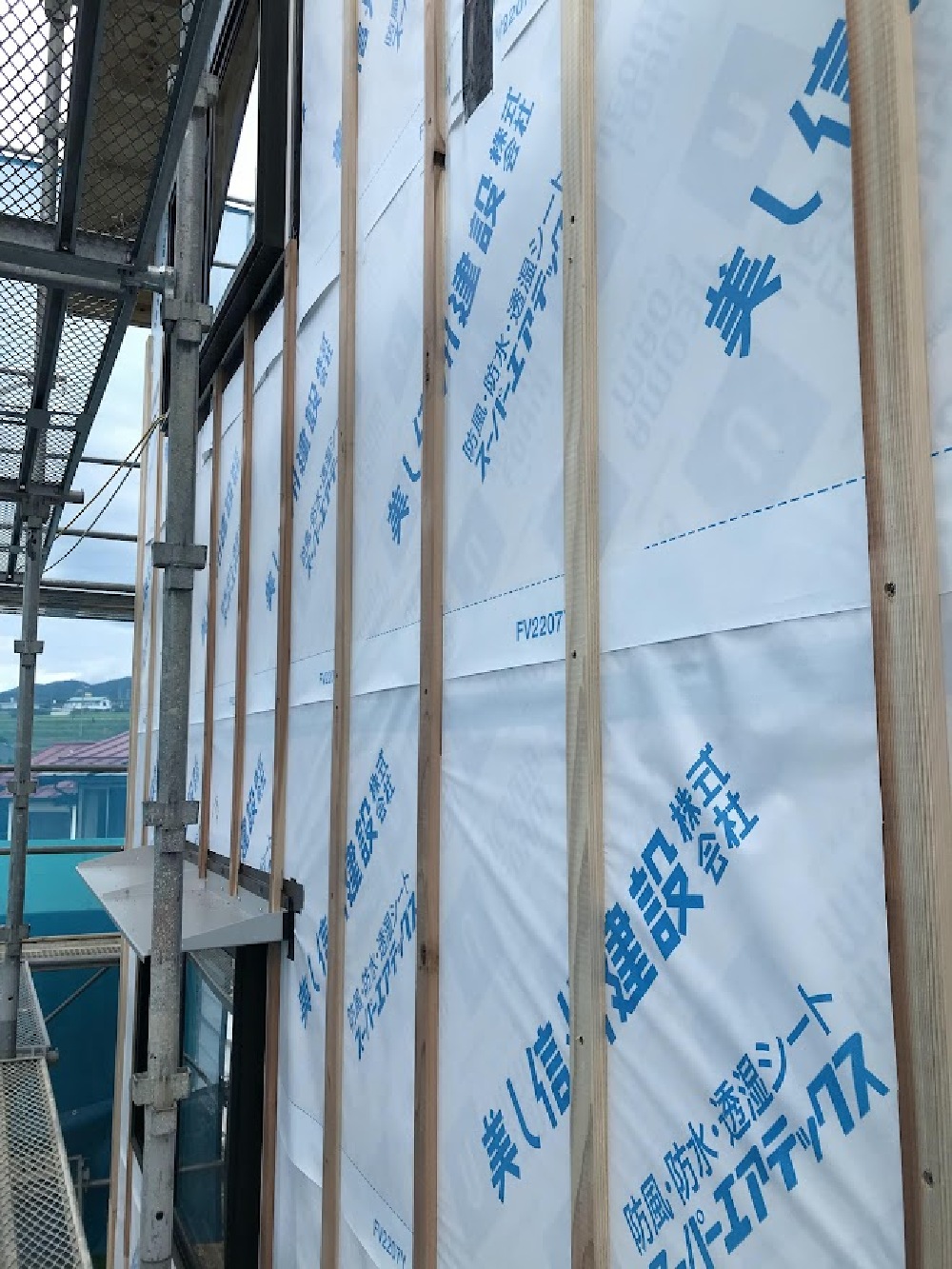

通気胴縁

外部では通気胴縁の取り付けが始まりました。
通気層を確保するための工事となります。

25. 2022年09月06日
アルミ庇②

アルミ庇②

残りのアルミ庇を設置しました。
サッシ周りと同様、防水テープで防水処理をして施工します。

26. 2022年09月09日
ラス下張り

ラス下張り

外壁1階部分では通気胴縁の取り付けが終わり、ラス下地張りが始まりました。
地面から1mの高さには、防蟻性に優れた桧材を使用しています。

27. 2022年09月13日
UB搬入

UB搬入

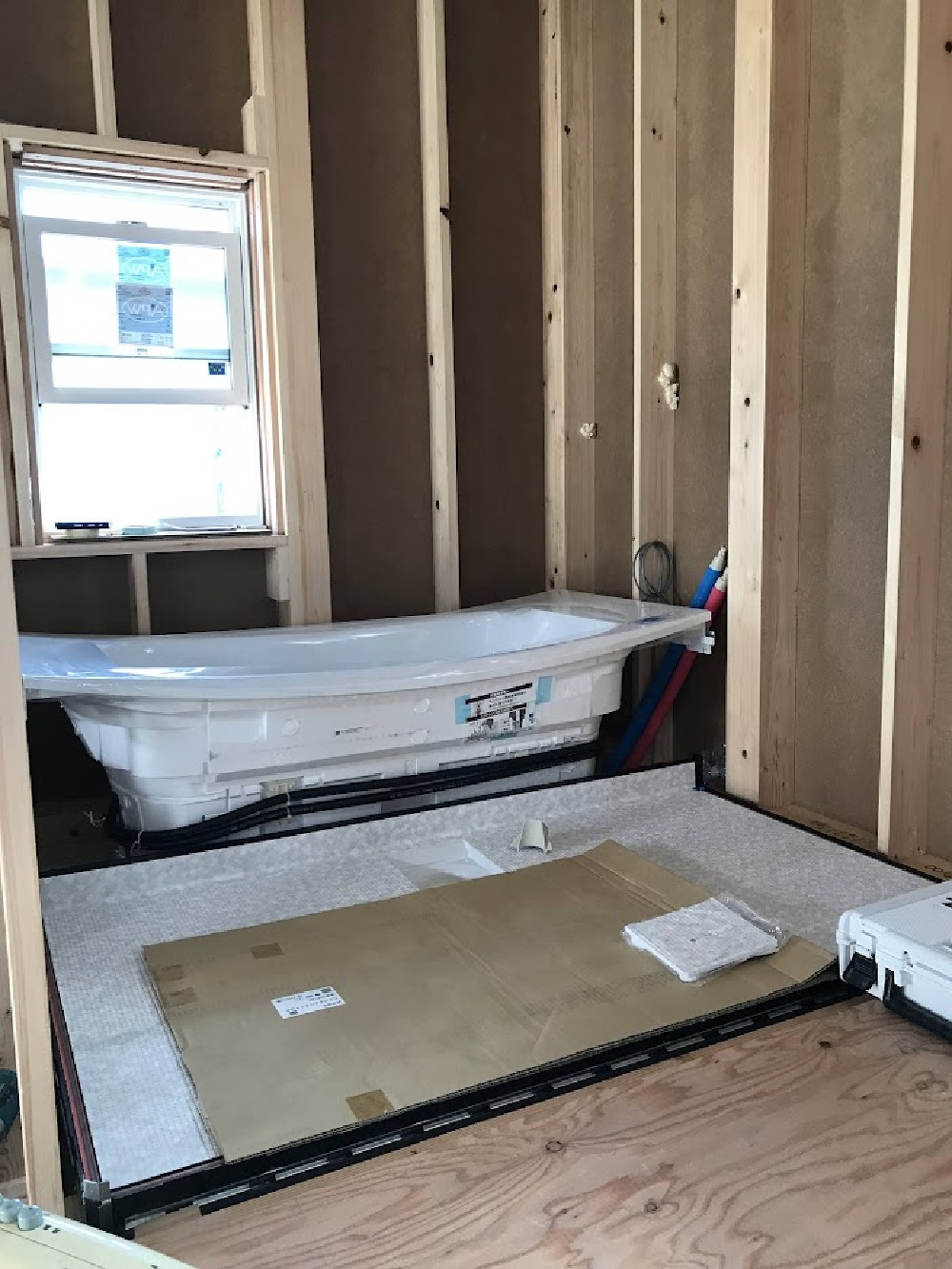

ユニットバスが搬入されました。
給湯リモコンや配管の位置を細かく確認して、据付工事を行っています。

28. 2022年09月16日
UB施工中

UB施工中

引き続きUBの設置を行っています。

29. 2022年09月20日
バルコニー施工中

バルコニー施工中

バルコニーの下地を施工中です。
適切に排水できるよう、指示された勾配を確保していきます。

30. 2022年09月22日
軒天工事

軒天工事

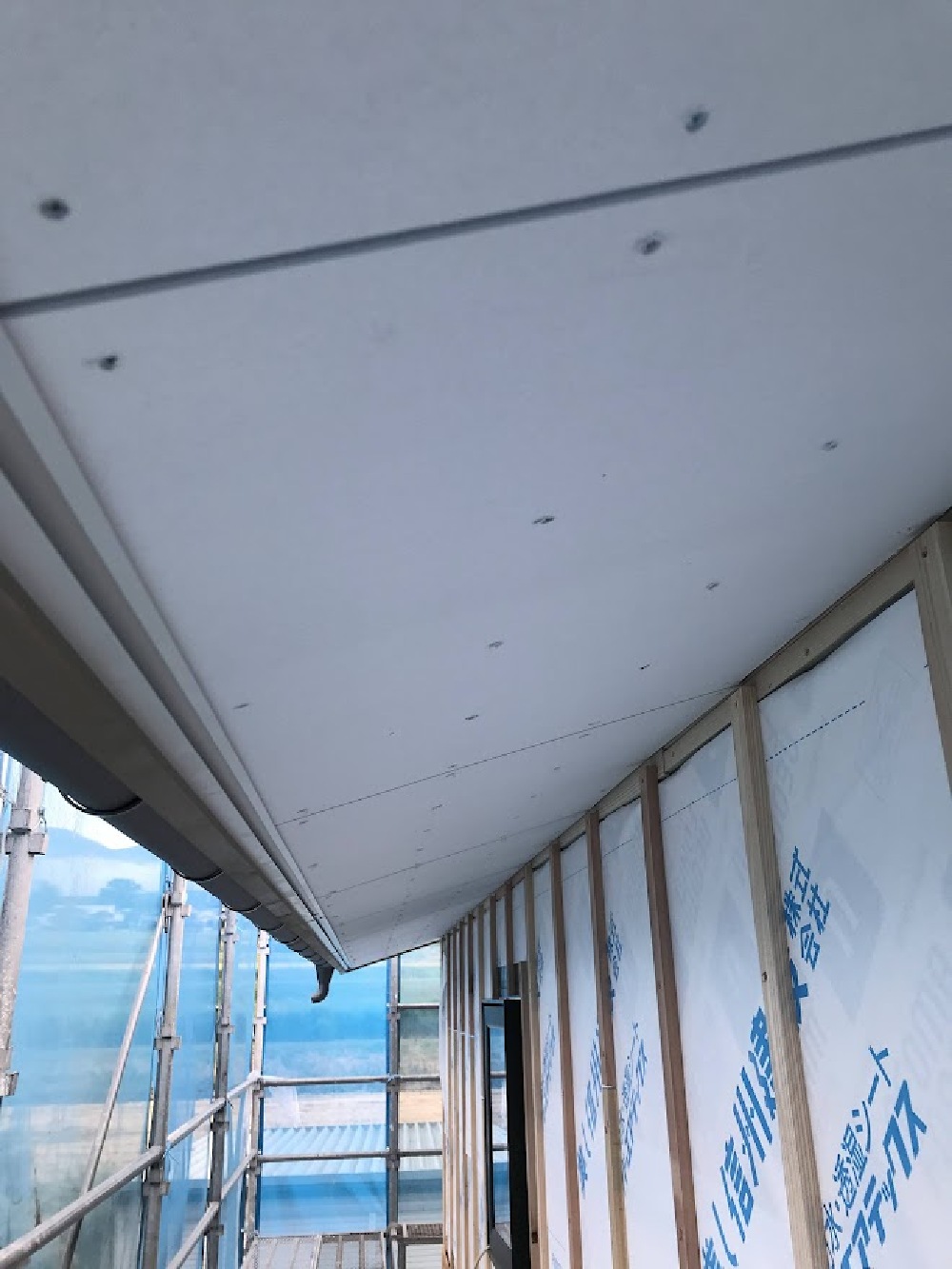

軒天工事が完了しました。
仕上げ材には、耐水性・耐火性の高いケイ酸カルシウム板を使用しています。

31. 2022年09月27日
ラス下張り完了

ラス下張り完了

バルコニー内まで、ラス下張りが完了しました。
続いて外壁左官工事が始まります。

32. 2022年09月30日

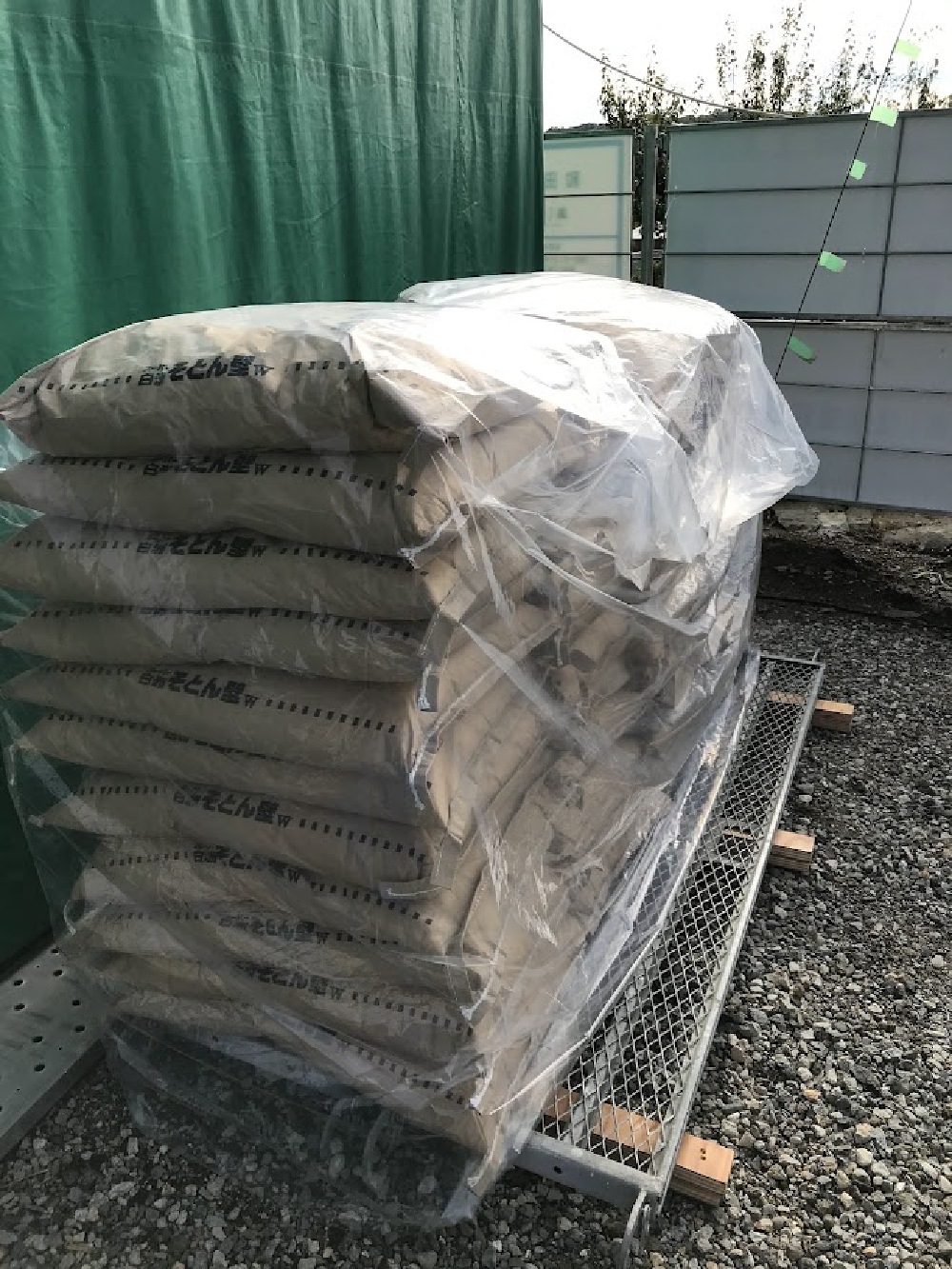

そとん壁搬入

そとん壁搬入

そとん壁の下塗り材が、現場へ搬入されました。
この上にブルーシートで養生をして、施工日まで保管します。

33. 2022年10月05日
窓枠取り付け

窓枠取り付け

窓枠の取り付けが始まりました。
枠は、大工さんが一枚ずつ加工したものを使用しています。

34. 2022年10月07日
床ボード張り

床ボード張り

2階では、床下地であるプラスターボード張りが始まりました。

35. 2022年10月11日

天井ボード張り

天井ボード張り

1階では、天井にプラスターボードを張り始めました。
梁とクロスの仕上げが楽しみです。

36. 2022年10月15日
ラス網張り

ラス網張り

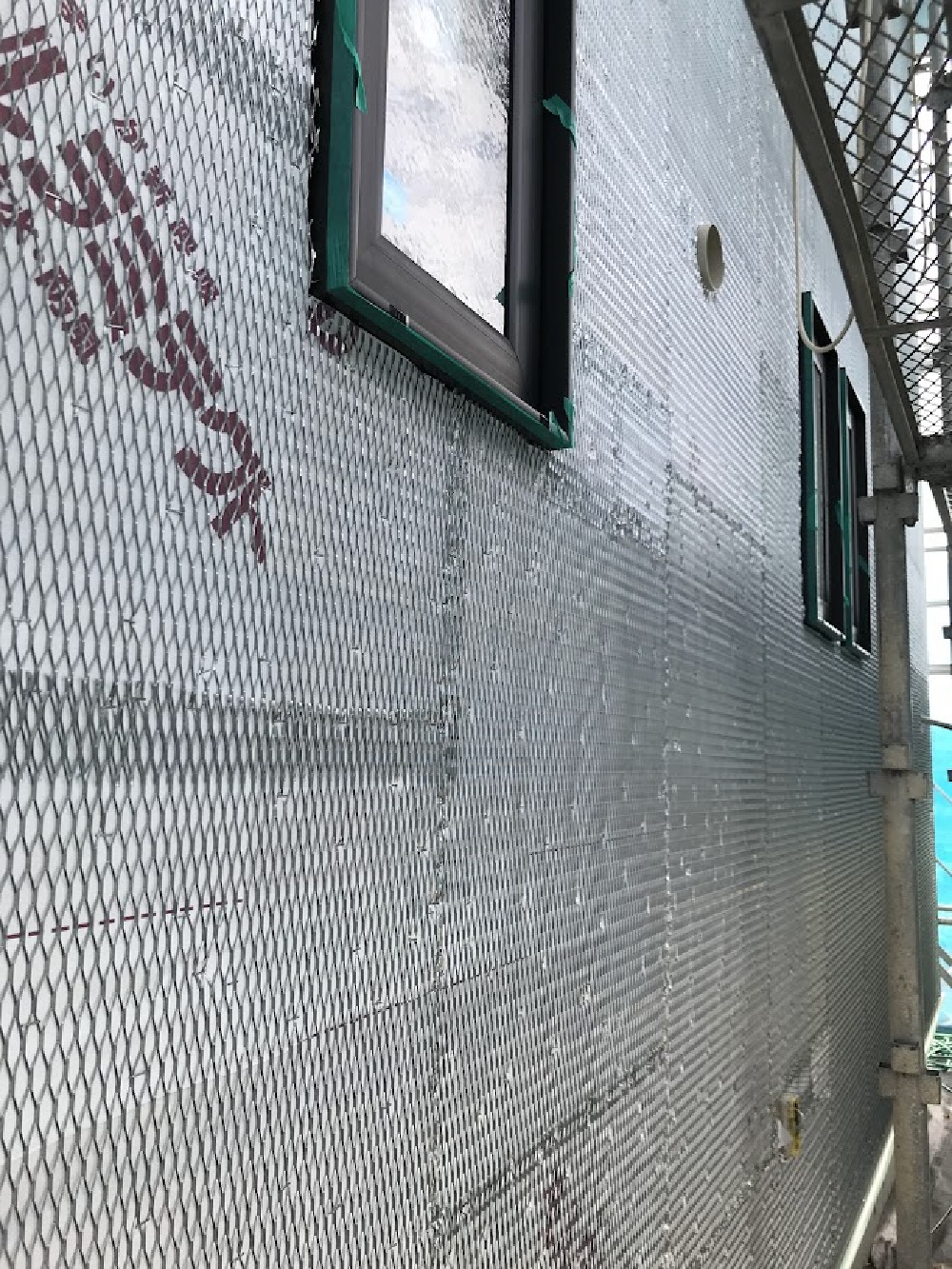

外部では左官工事が始まっています。
現在は防水紙とラス網張り中です。

37. 2022年10月19日
そとん壁下塗り

そとん壁下塗り

そとん壁の下塗りが完了しました。
養生期間をおいて、仕上げ塗りとなります。

38. 2022年10月21日
壁下地組

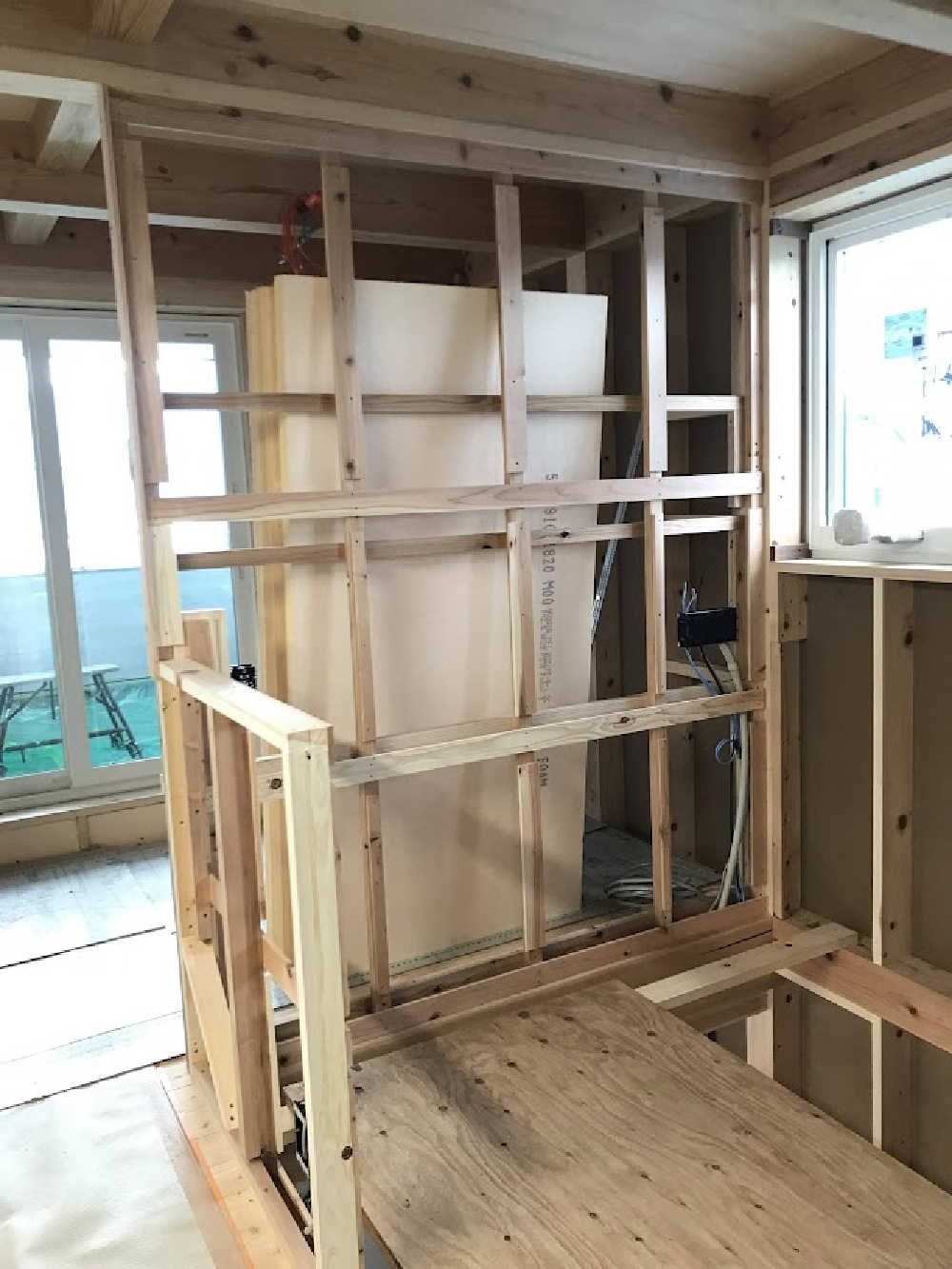

壁下地組

2階では壁下地組が始まりました。
少しずつ各部屋の形が分かるようになってきます。

39. 2022年10月25日
軒天塗装

軒天塗装

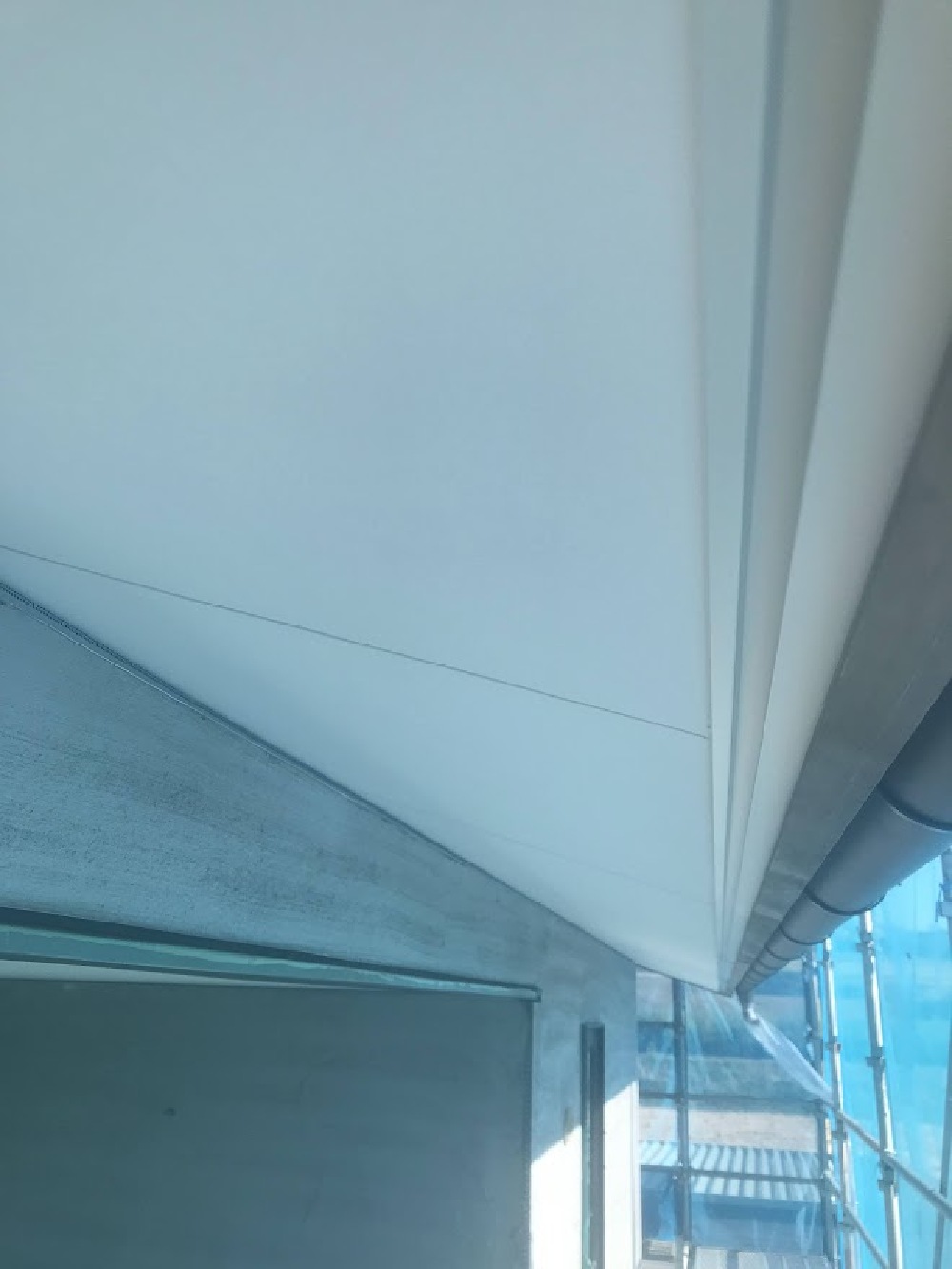

軒天塗装が完了しました。
丁寧で綺麗な仕上がりです。

40. 2022年10月28日

電気配線

電気配線

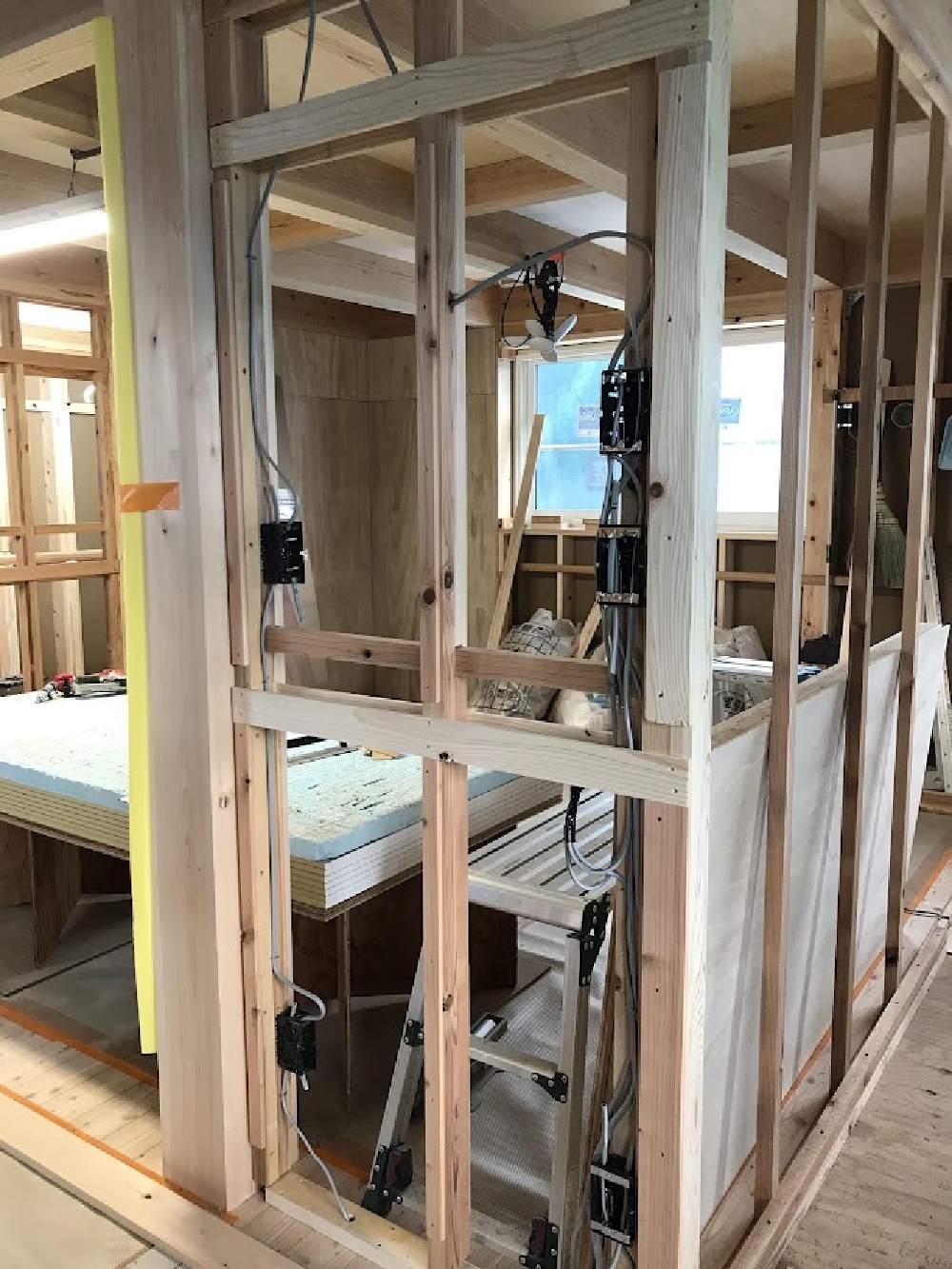

電気配線が進行中です。
スイッチ・コンセントの位置を確認し、壁下地に取り付けていきます。

41. 2022年11月01日
1階床張り

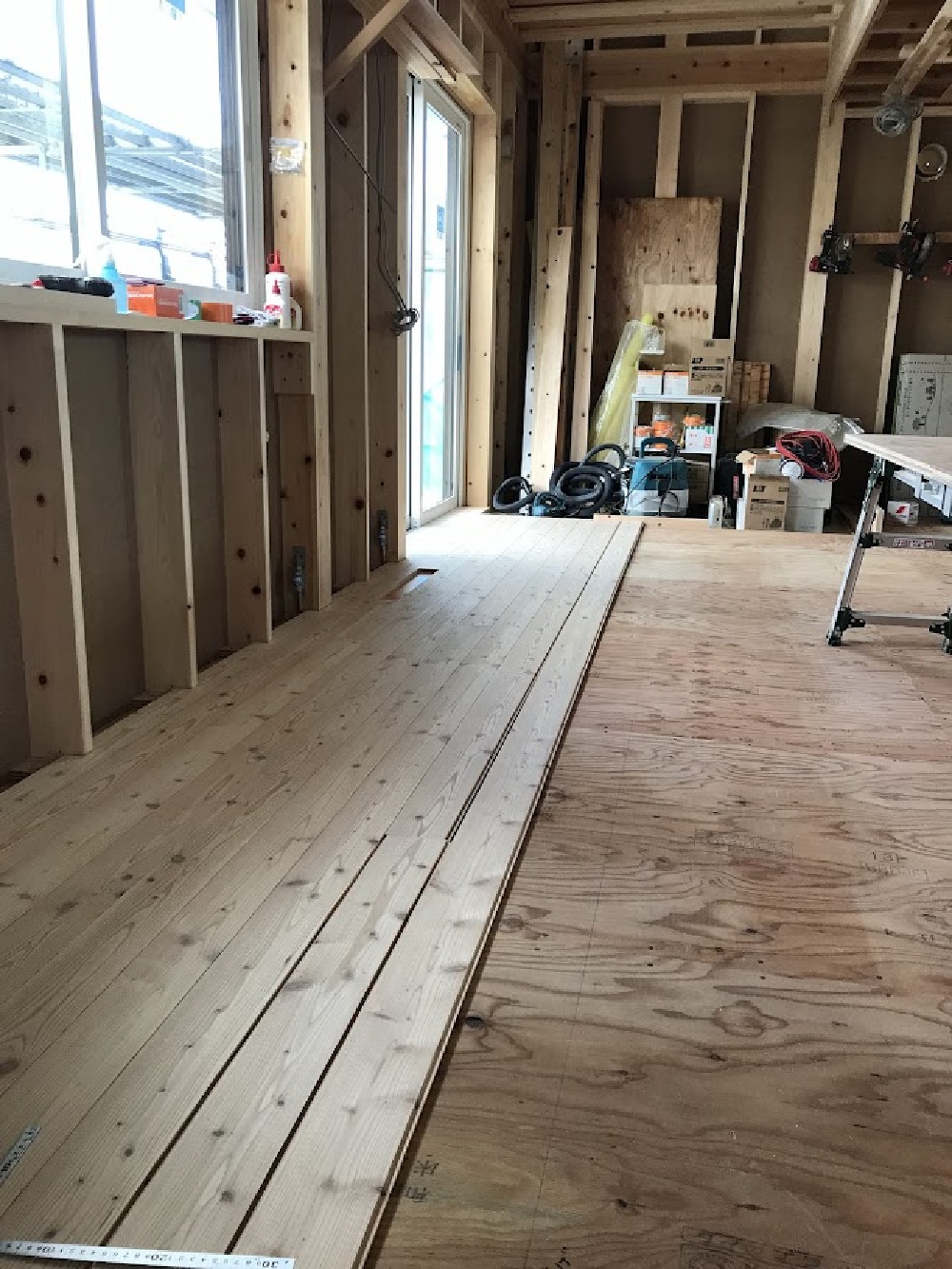

1階床張り

1階でもフローリング材を張り始めました。
部屋の形に合わせ、細かい加工を行いながら張っていきます。

42. 2022年11月04日
WIC

WIC

WICの壁仕上げとなる桐合板を張っています。

43. 2022年11月08日

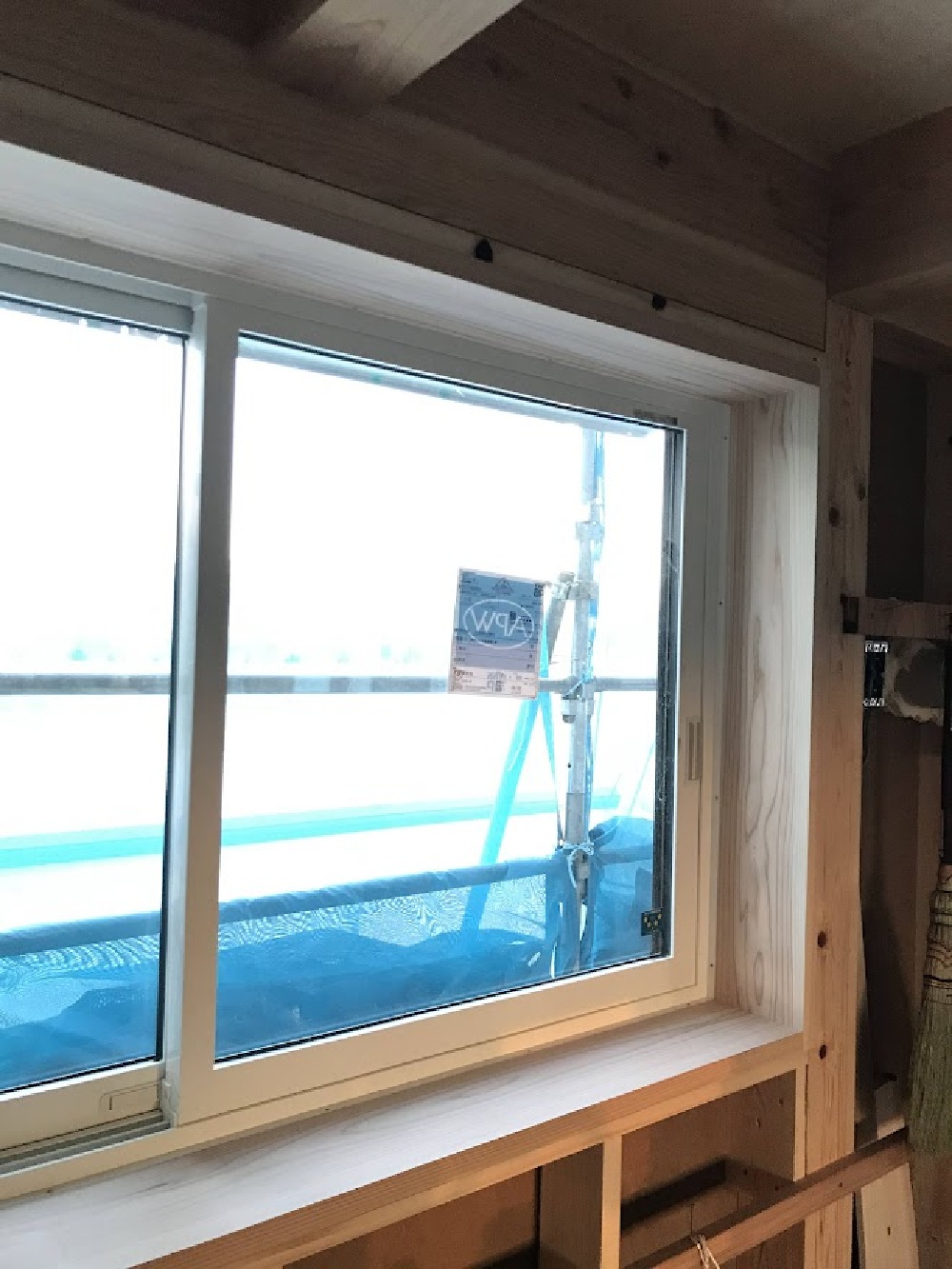

窓枠設置

窓枠設置

2階では窓枠の設置が進行中です。
一ヶ所ずつ、色や向きを考えながら取り付けています。

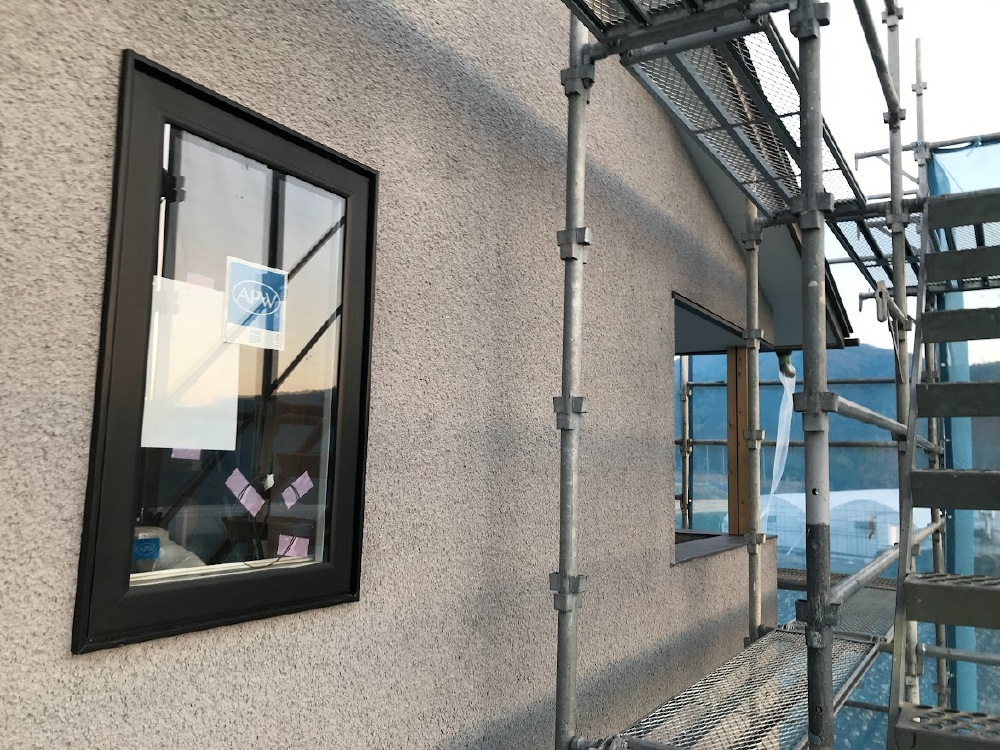

44. 2022年11月12日
そとん壁上塗り

そとん壁上塗り

そとん壁の上塗りが完了しました。
外観全体が見えるようになった時、どのような雰囲気になっているのか楽しみです。

45. 2022年11月16日
格子

格子

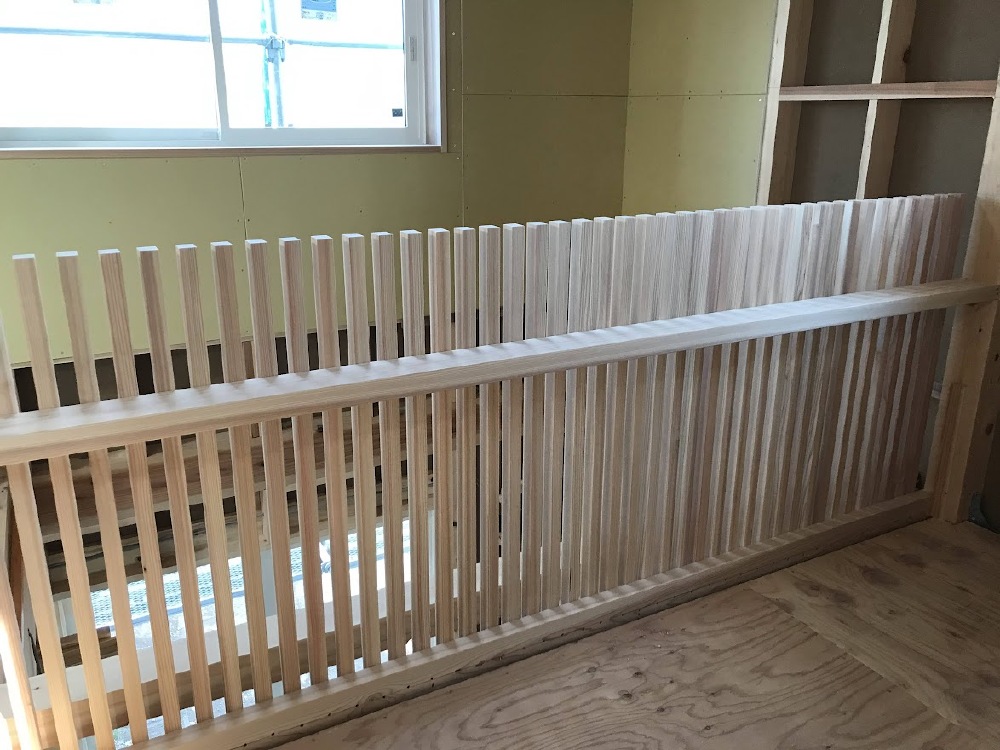

2階では吹き抜け部分の格子が完成しました。
等間隔になるように1本ずつ確認しながら取り付けています。

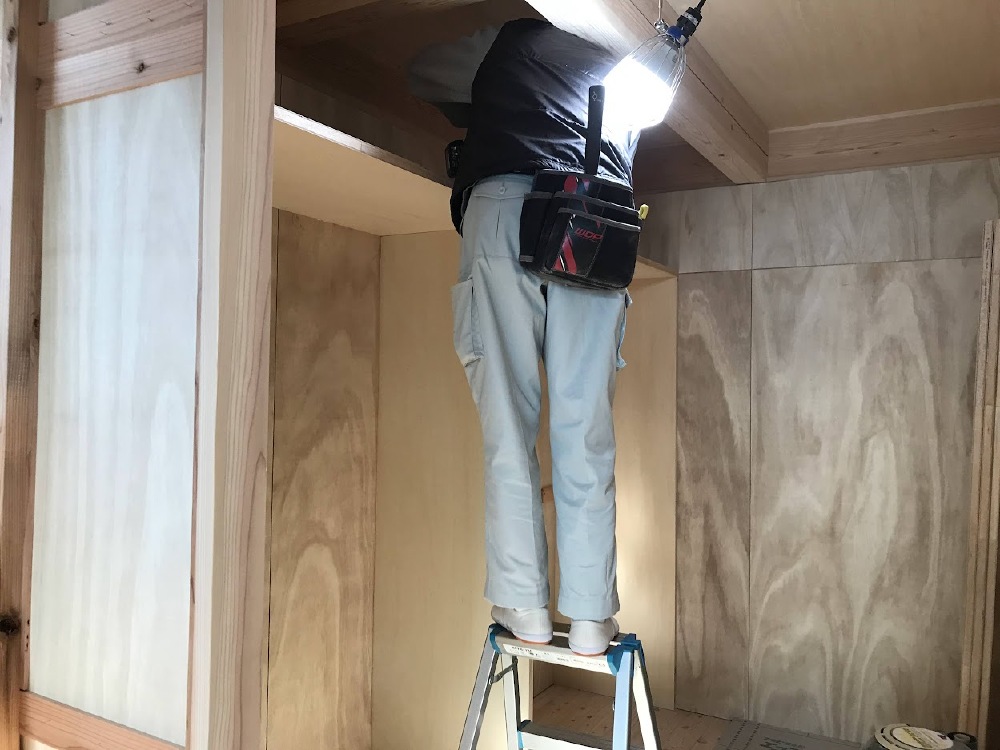

46. 2022年11月18日
造作家具

造作家具

2階では壁下地組と同時進行で、造作家具工事が進んでいます。
大工さんは洋服掛けを製作中です。

47. 2022年11月21日
竪樋設置

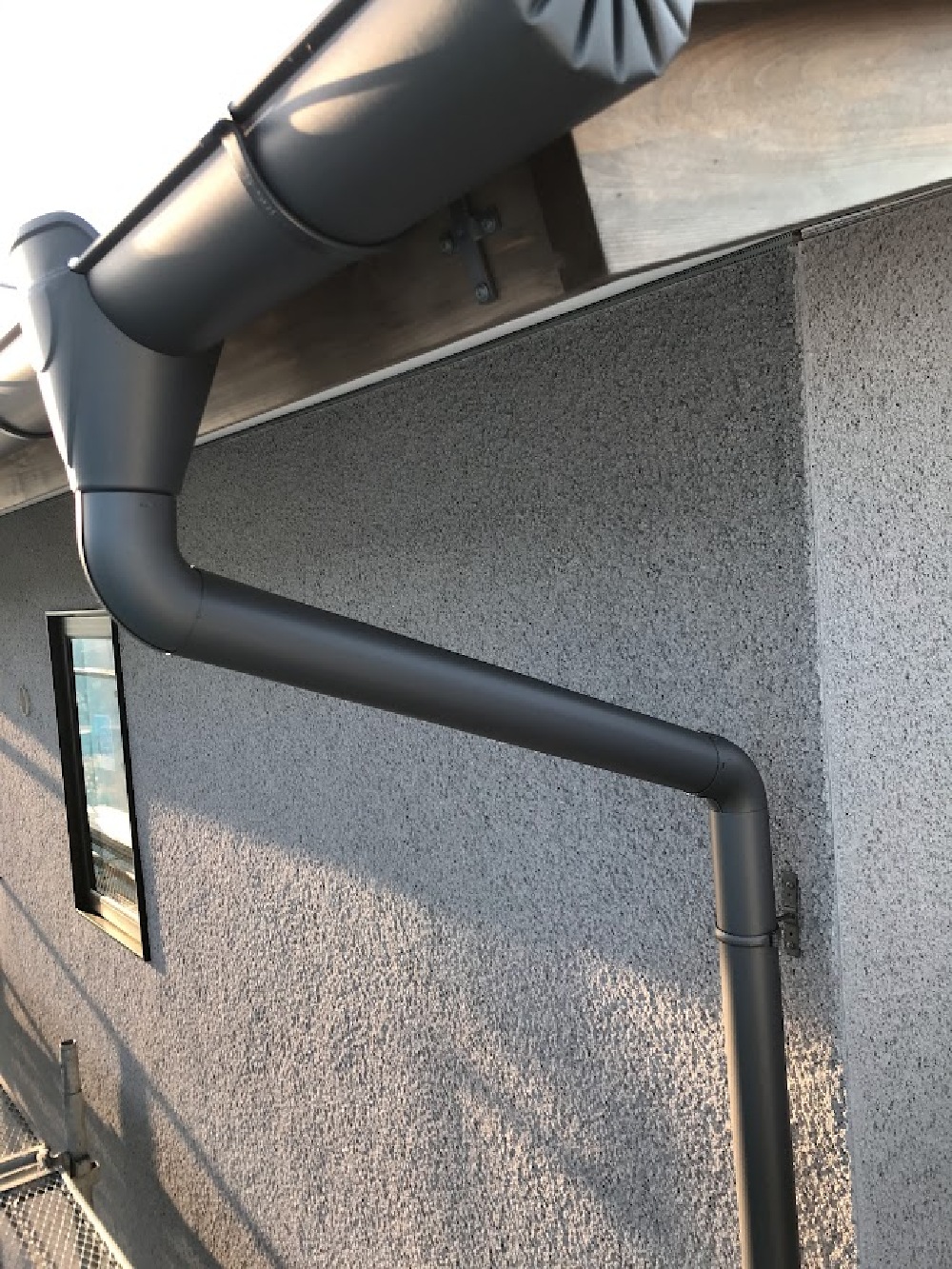

竪樋設置

竪樋の設置が完了しました。

48. 2022年11月25日
壁下地組②

壁下地組②

1階でも壁下地組が進行中です。
造作家具の製作も行っていきます。

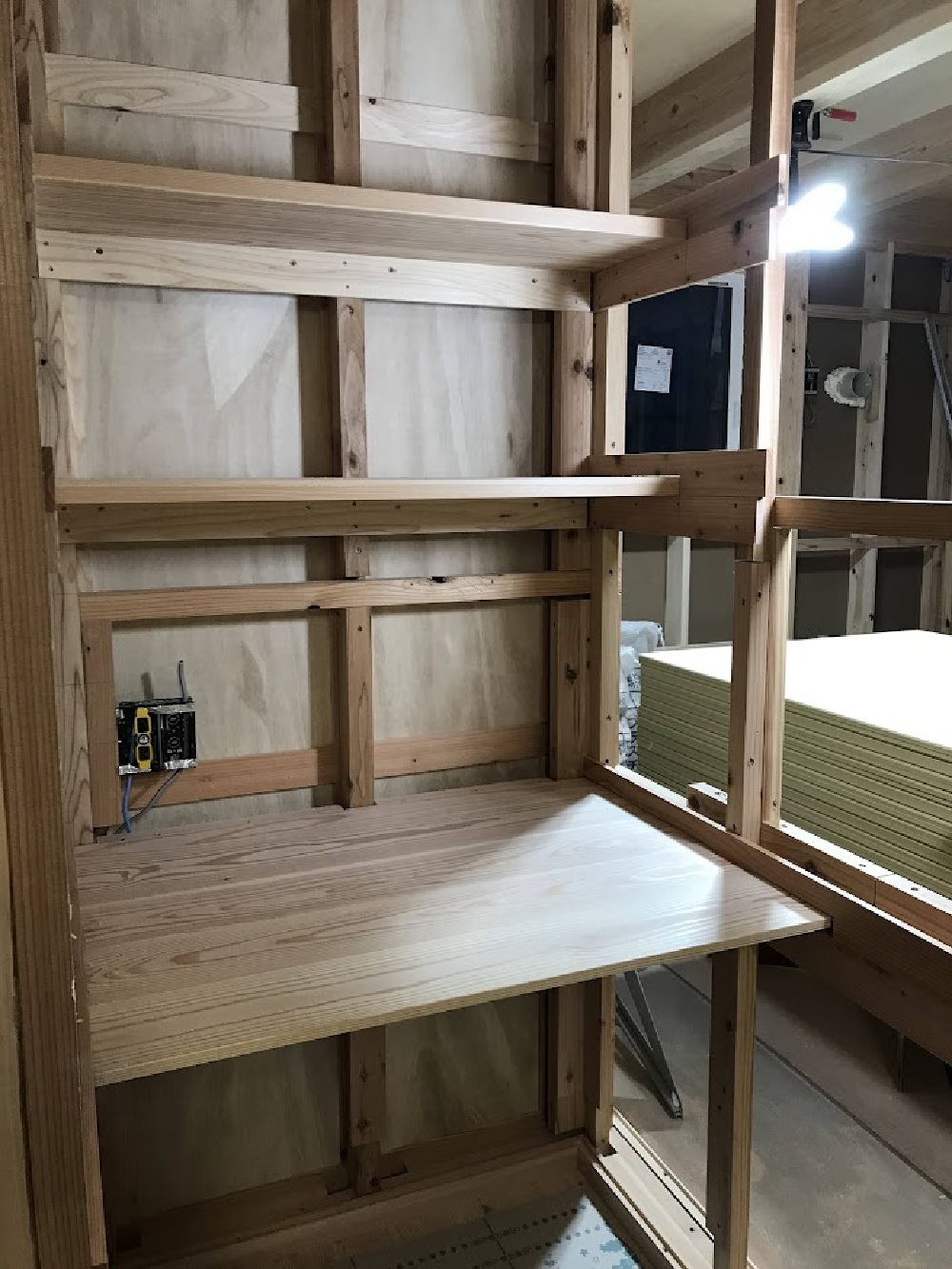

49. 2022年11月28日

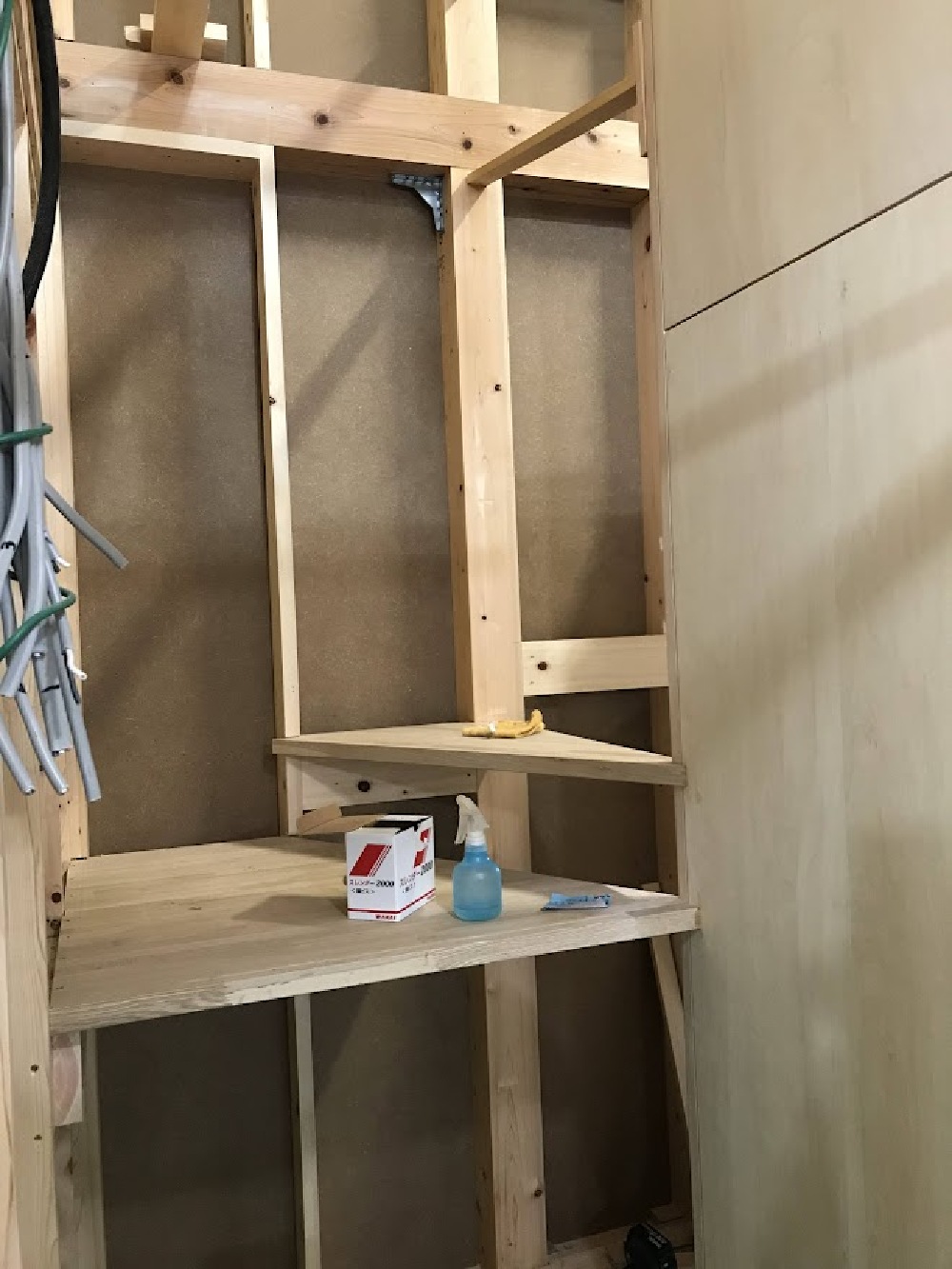

造作家具②

造作家具②

本棚を製作しています。
棚板を作り、棚受けレールを取り付けたら本棚は完成です。

50. 2022年12月02日
壁ボード張り

壁ボード張り

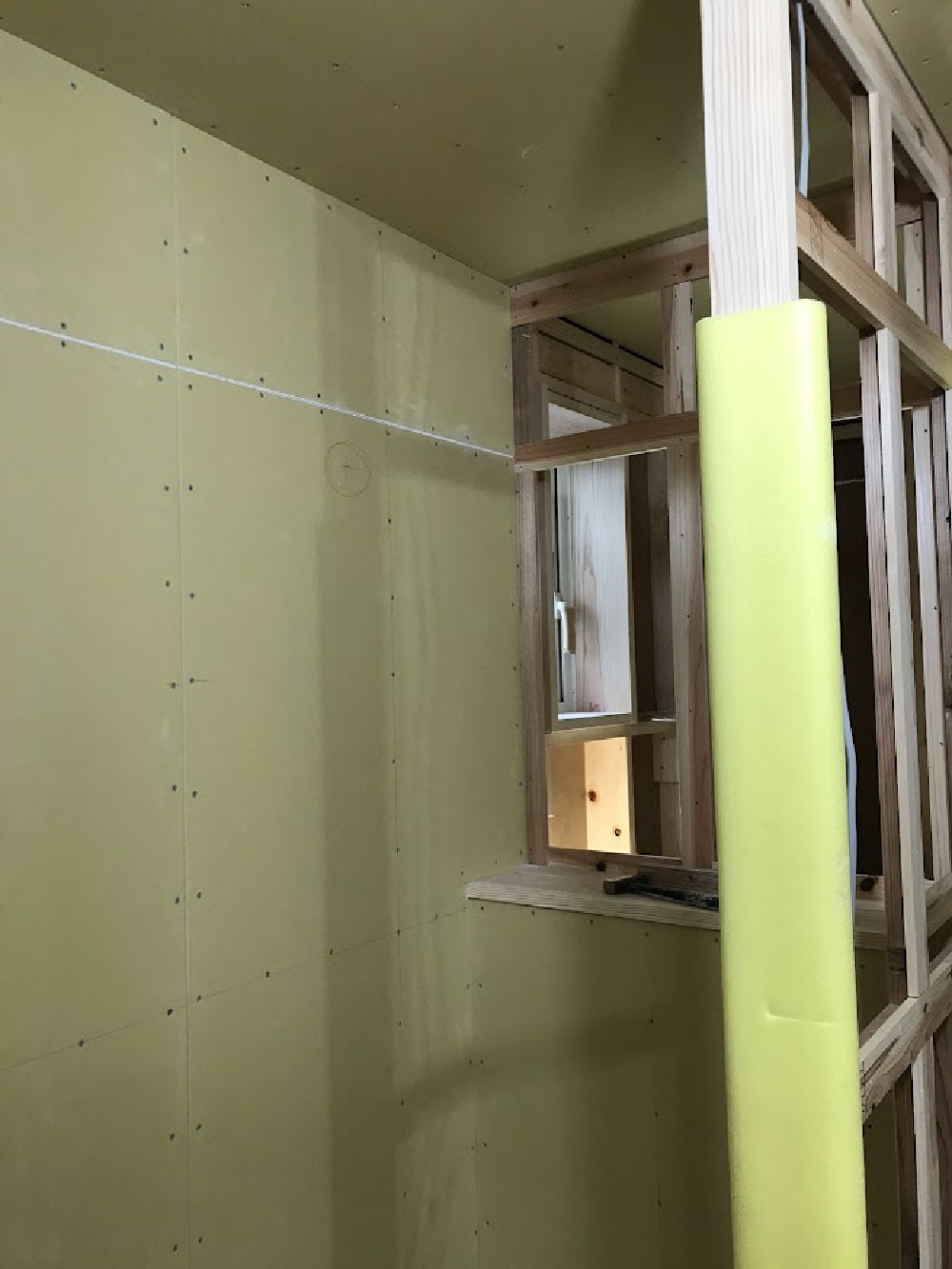

1階トイレでは壁の下地組が完了し、プラスターボードを張っています。
背面のカウンターも完成し、少しずつ完成形に近づいてきました。

51. 2022年12月06日
造作家具③

造作家具③

引き続き造作家具を製作中です。
デスクカウンターの取り付けが完了したので、壁にプラスターボードを張ります。

52. 2022年12月10日
壁ボード張り②

壁ボード張り②

引き続き、壁のプラスターボードを張っています。

53. 2022年12月13日
階段施工

階段施工

階段の取り付けが始まりました。
1段ずつ何度も高さを確認して手作業で設置します。

54. 2022年12月17日
壁ボード張り③

壁ボード張り③

キッチン内部にもプラスターボードを張っています。

55. 2022年12月20日
パテ処理

パテ処理

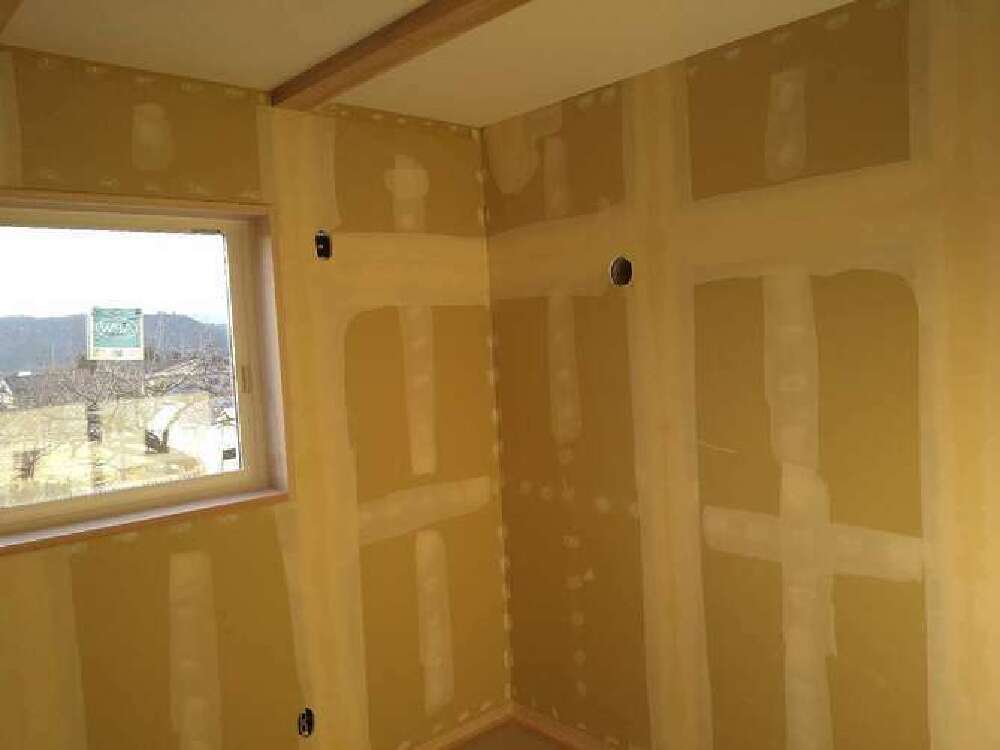

内装工事が始まりました。
プラスターボードにパテ処理をし、凹凸をなくしていきます。

56. 2022年12月22日
クロス貼り

クロス貼り

パテ処理が完了し、クロス貼りを行っています。
木部とクロスの組み合わせが綺麗です。

57. 2022年12月27日

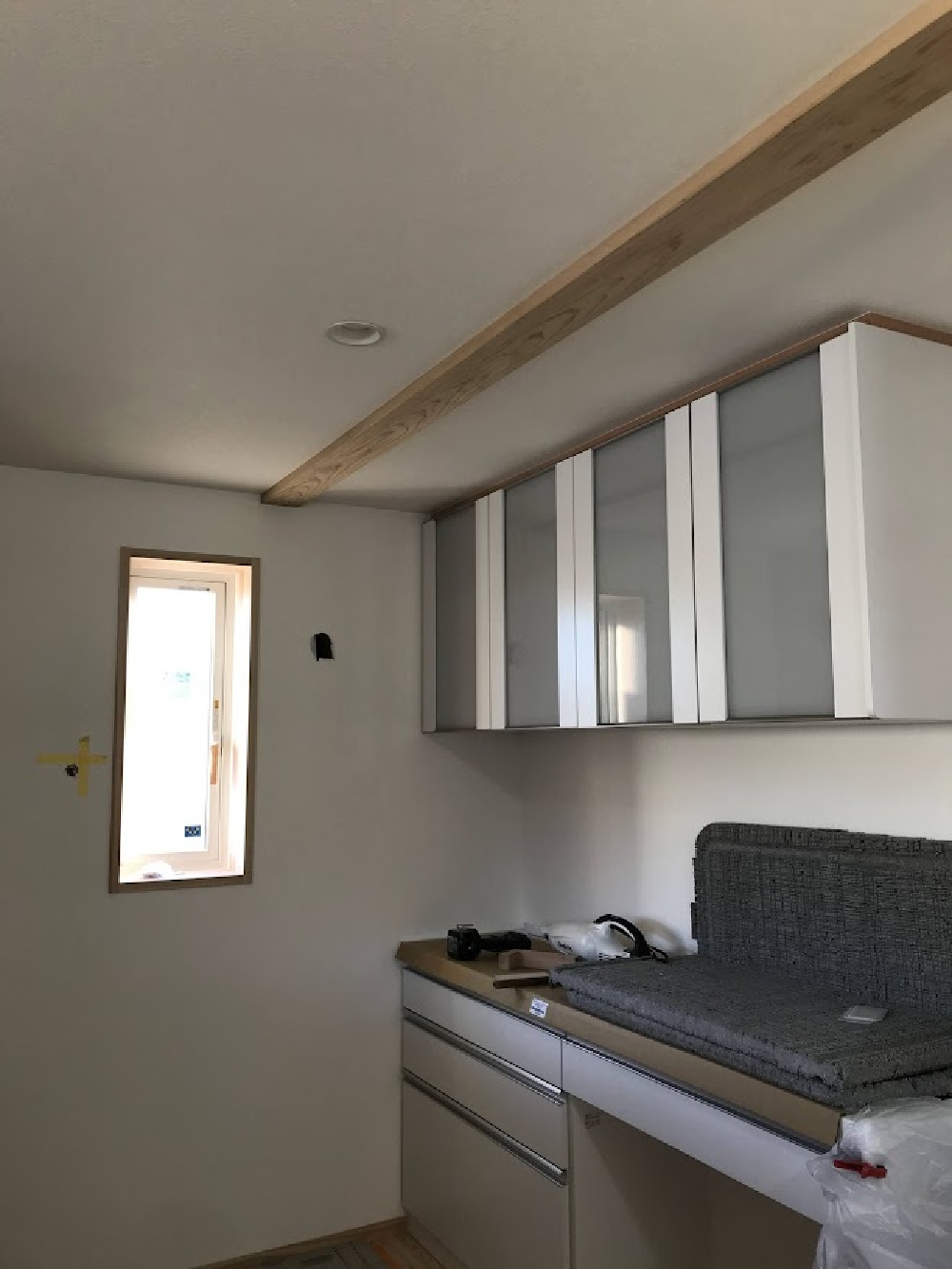

キッチン組立

キッチン組立

キッチンの組立が開始されました。
サイドパネにルは唐松のハギ板を使用しています。

58. 2023年01月20日
ホルムアルデヒド検査

ホルムアルデヒド検査

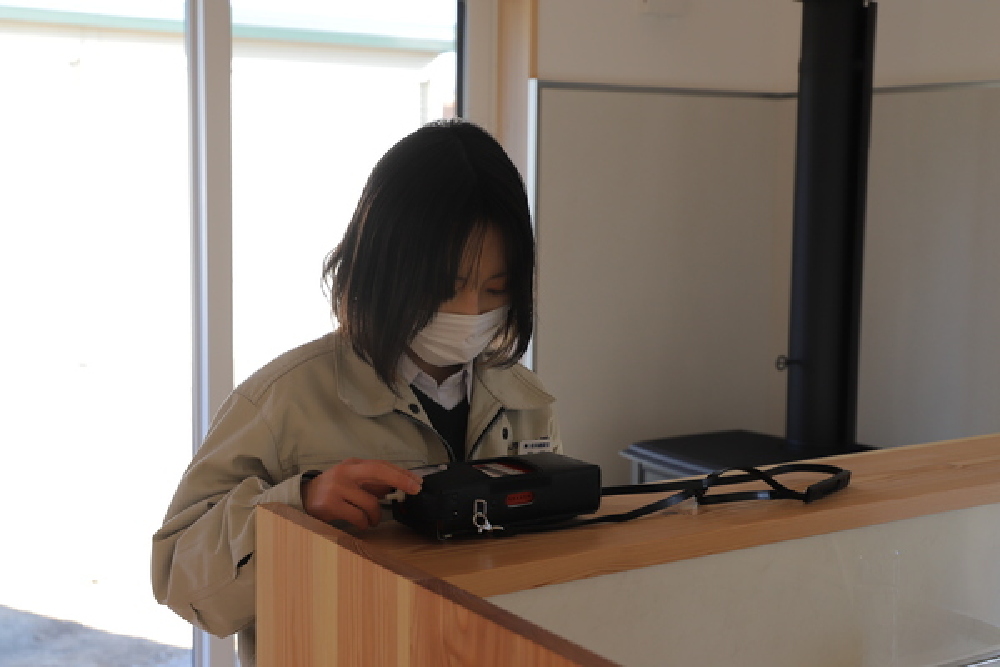

本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。W様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!
