建築中レポート
- 1. 2017年03月22日
-
S様の家リノベーションが始まります。
今回お仕事を頂いたS様の家は25年前のハウスメーカーの建てた家です。完成してから一度も補修などの工事もなく今日まで来ましたが、これからの事を考えリノベーションに至ったそうです。各部位で色々な工夫があるので頑張って仕上げて行こうと思います。
- 2. 2017年03月24日
-
玄関廊下の解体
いよいよ解体が始まりました。残す部分については傷をつけない様に養生をキチッとして解体を始めます。
- 3. 2017年03月28日
-
洗面所の解体
洗面所・家事室を解体しました。正面にユニットバスがあったのですが、今回位置をづらし家事室の面積を増やし使い安く収納棚などを置けるように改修します。
- 4. 2017年04月03日
-
浴室

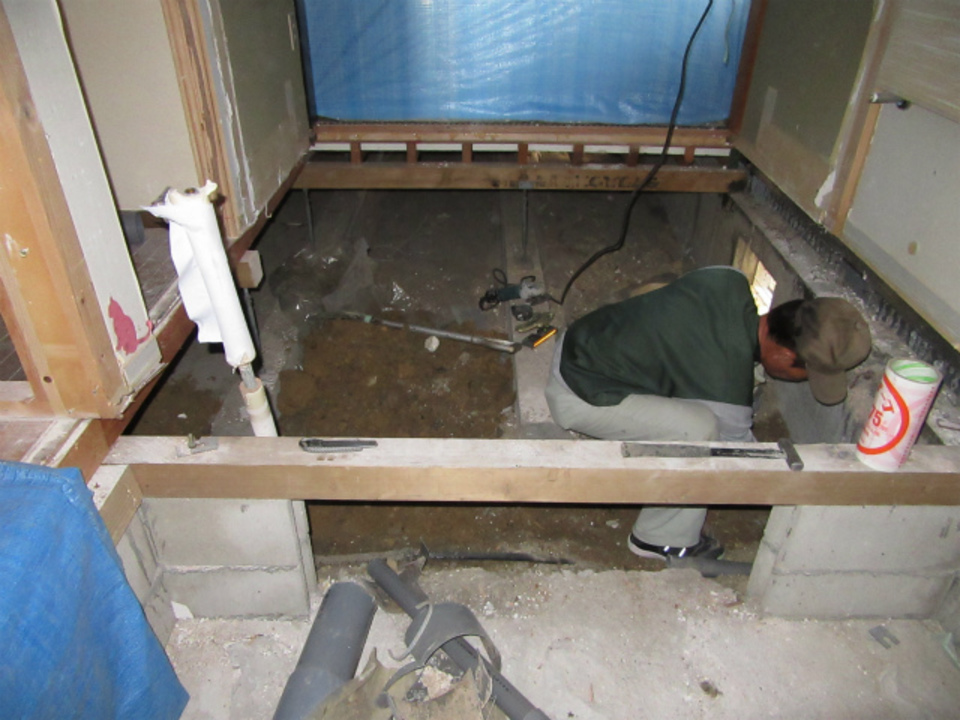

今回位置を変える浴室の基礎工事を進めています。床下の湿気対策もシートを敷き万全です。
- 5. 2017年04月06日
-
LDKの解体

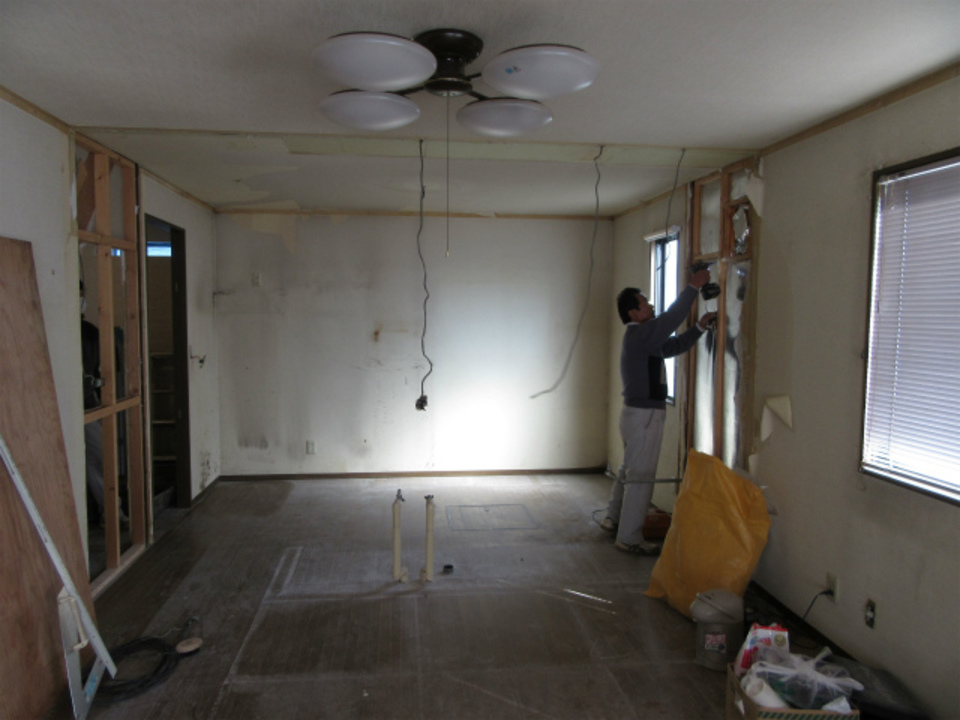

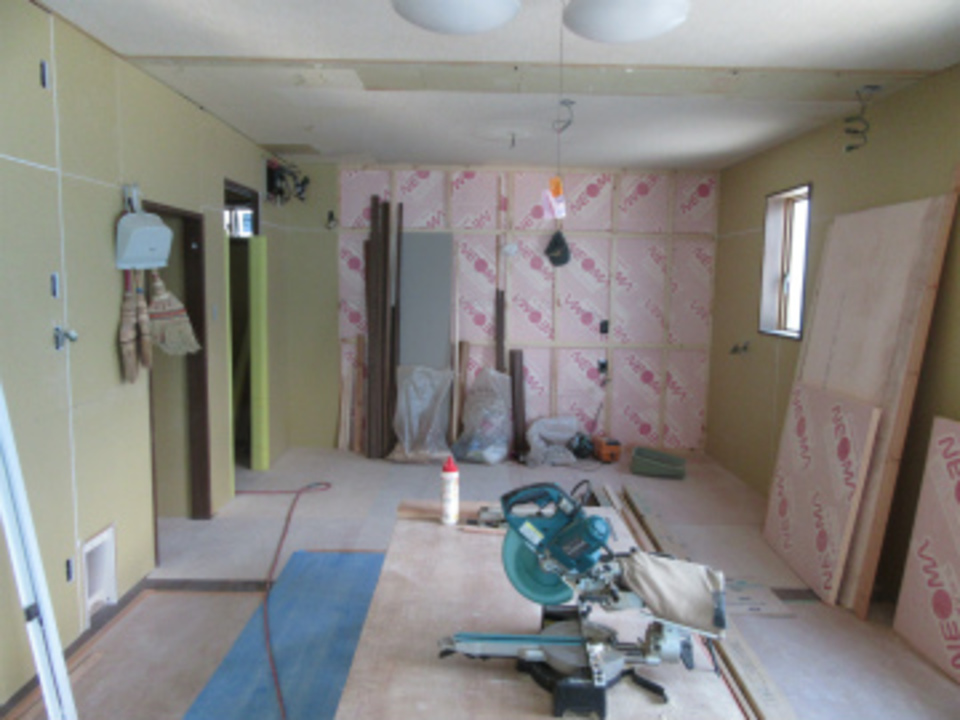

洗面所の解体も一段落したのでLDKの解体に移りました。快適なリビングにする為断熱性能を上げる為外壁側の壁は全て撤去します。

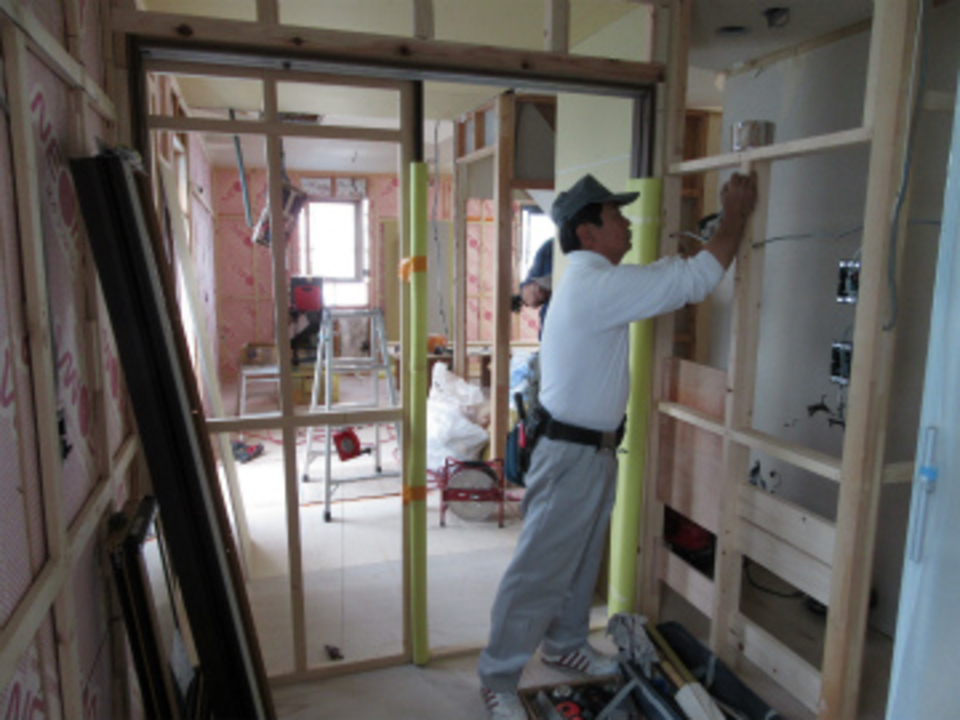

- 6. 2017年04月08日
-
リビング断熱工事

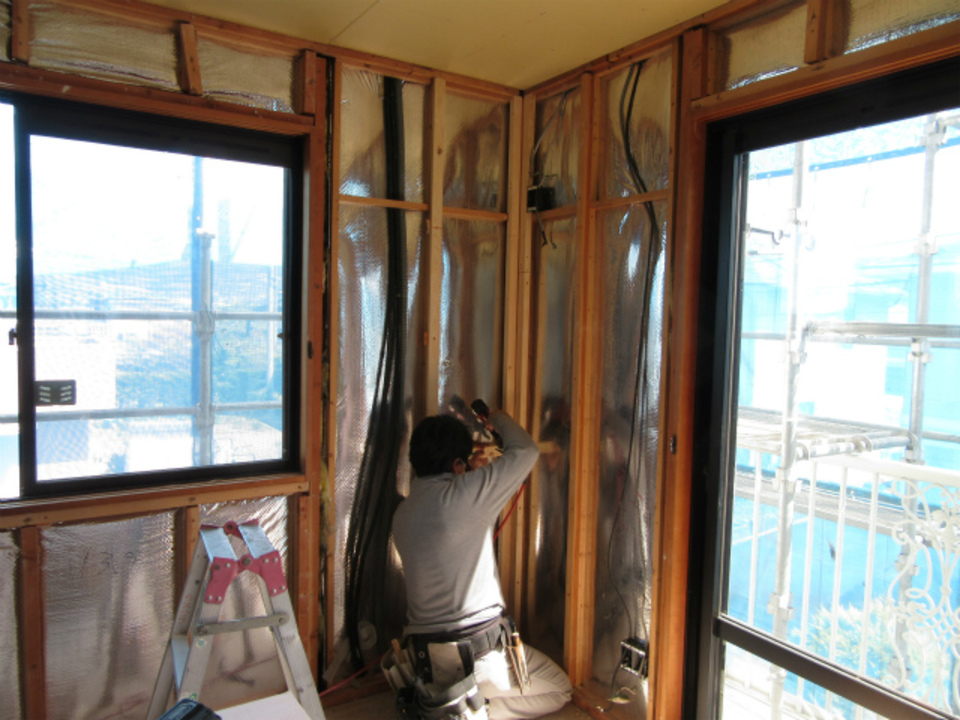

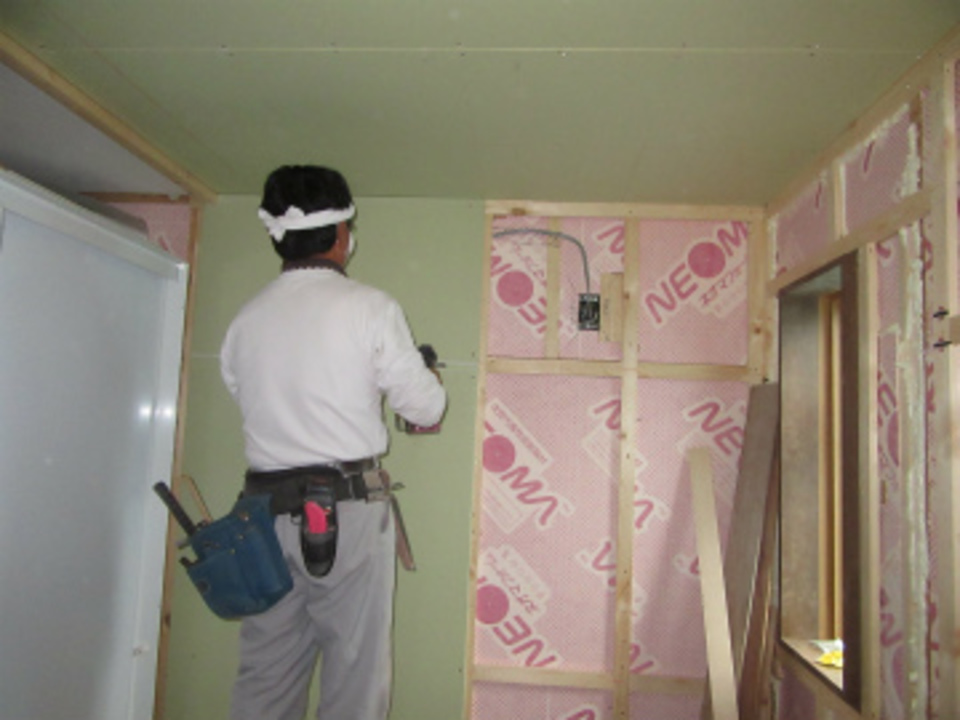

リビングの壁を撤去した後壁下地を直しています。現在100mm厚比重10kgクラスウールが入っていますが、その上にネオマホーム30mmを重ね張りします。これでかなり断熱性能が上がります。
- 7. 2017年04月10日
-

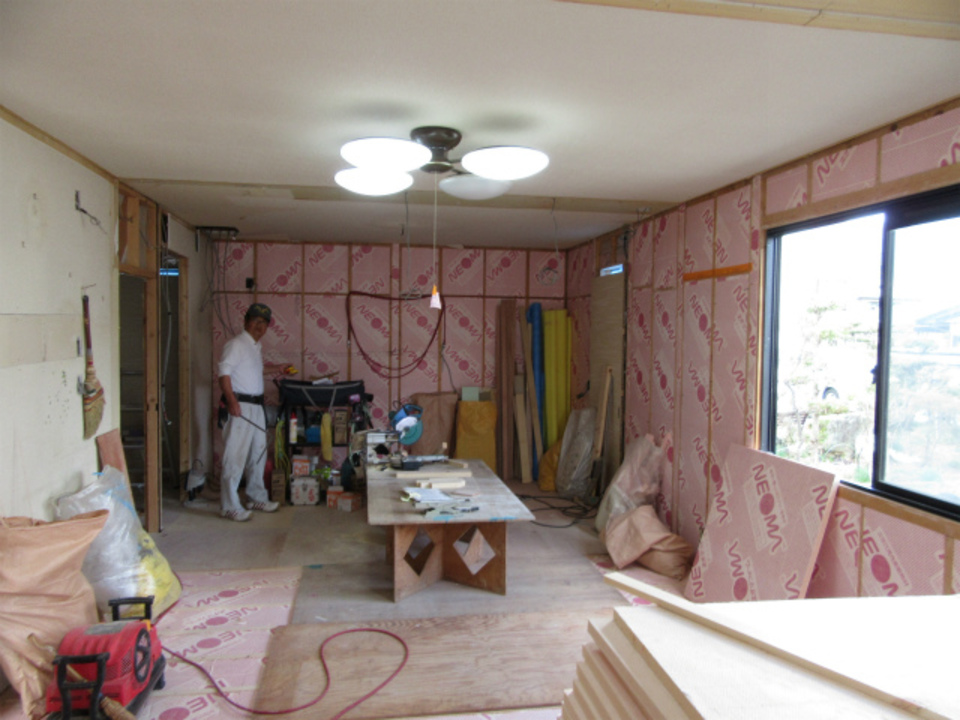

リビングの断熱
このように高性能な断熱材を隙間なく天井面まで丁寧に張りました。
- 8. 2017年04月12日
-

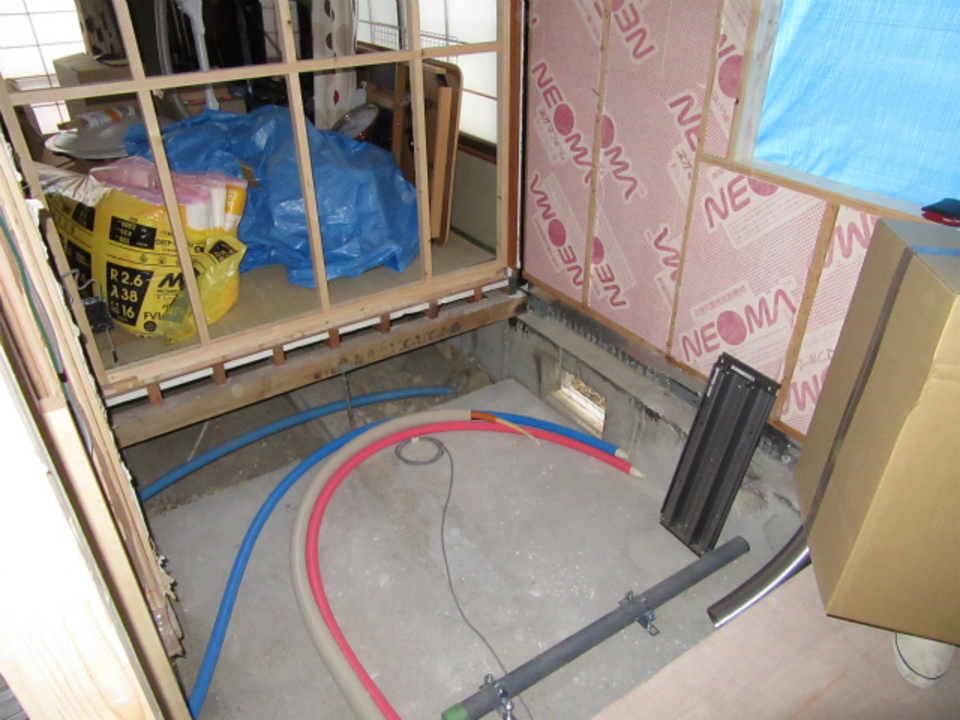

浴室
ユニットバス組立の前に新しい配管を設置しました。高断熱浴槽ですが、外壁面にはリビングと同じようにネオマホームをしっかり入れています。
- 9. 2017年04月16日
-
洗面所の造作
外周部壁が終わり内部壁の下地を進めています。仕上げ枠なども一緒に取り付けますが、すぐに傷が付かない様に養生が大切です。
- 10. 2017年04月21日
-

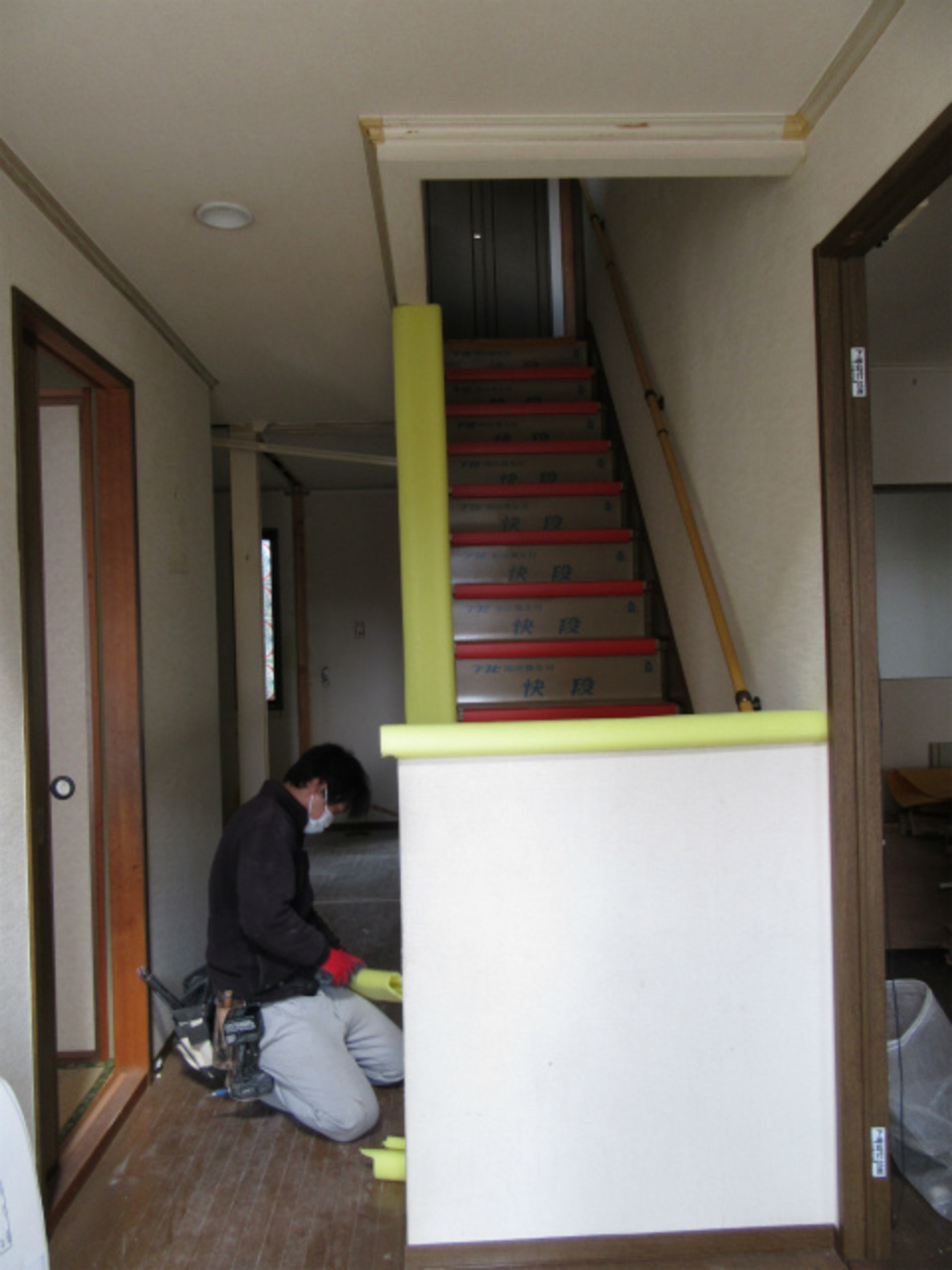

2階廊下床張り
2階では廊下の床張りを進めています。既設のドアに合わせ同じ色で統一しました。勿論バリアフリーにもしています。
- 11. 2017年04月25日
-

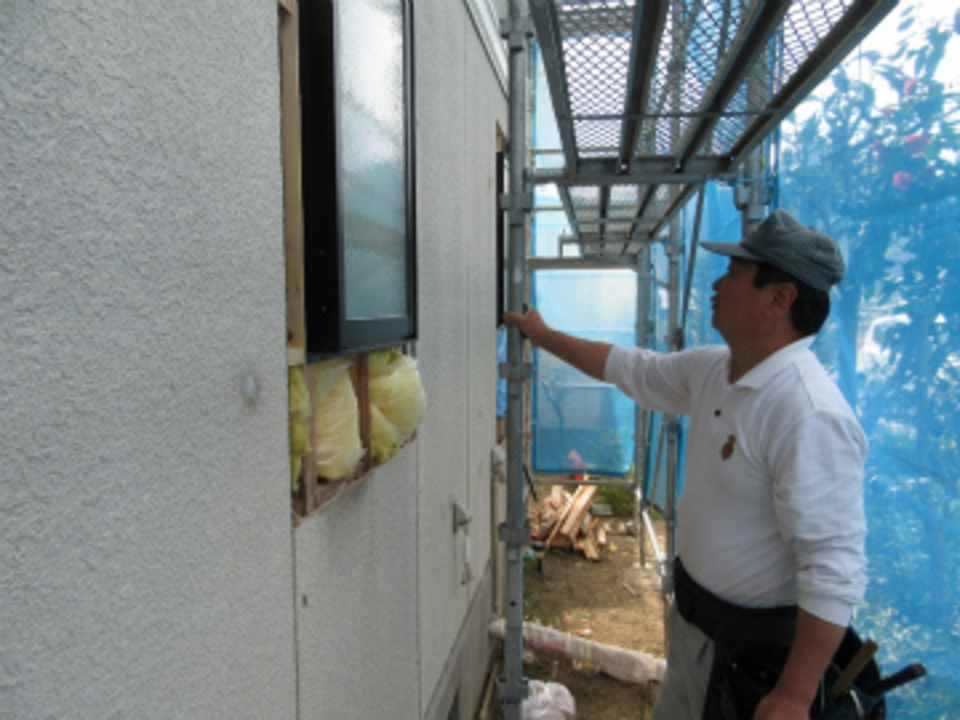

外壁補修
サッシ取付部分の壁を補修します。位置大きさなどの変更から断熱材を丁寧に充填し仕上げていきます。
- 12. 2017年04月28日
-
洗面所造作
洗面所の壁を貼り始めました。高性能断熱材の上耐水プラスターボードを貼っています。
- 13. 2017年05月09日
-
1階リビング
連休明けはリビングの壁張りから進めます。やはり丁寧に断熱材を隙間なく充填しました。
- 14. 2017年05月12日
-
2階フリースペースの窓
吹き抜けだった部分をフリースペースに換え窓を取り付けました。この時点では上の窓が終わったところですが、S様のご希望で下にもう一つ窓を取り付けます。
- 15. 2017年05月15日
-

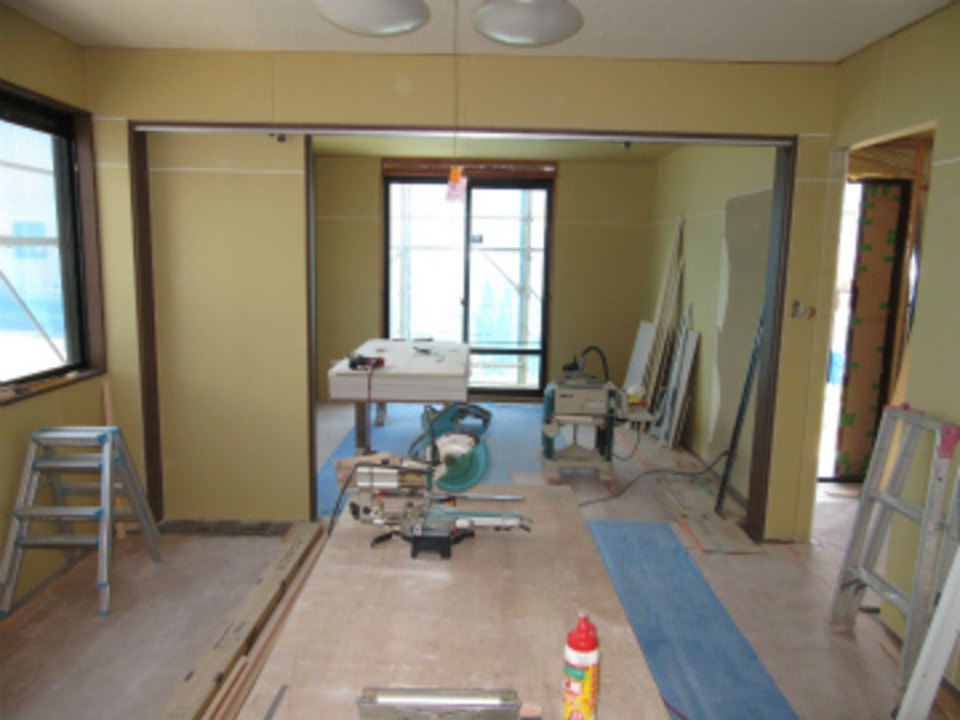

1階リビング間仕切り
1階ダイニングとリビングの境に3本引き込み戸枠を取り付けました。吊りレールタイプなので軽く開閉が出来ます。
- 16. 2017年05月19日
-

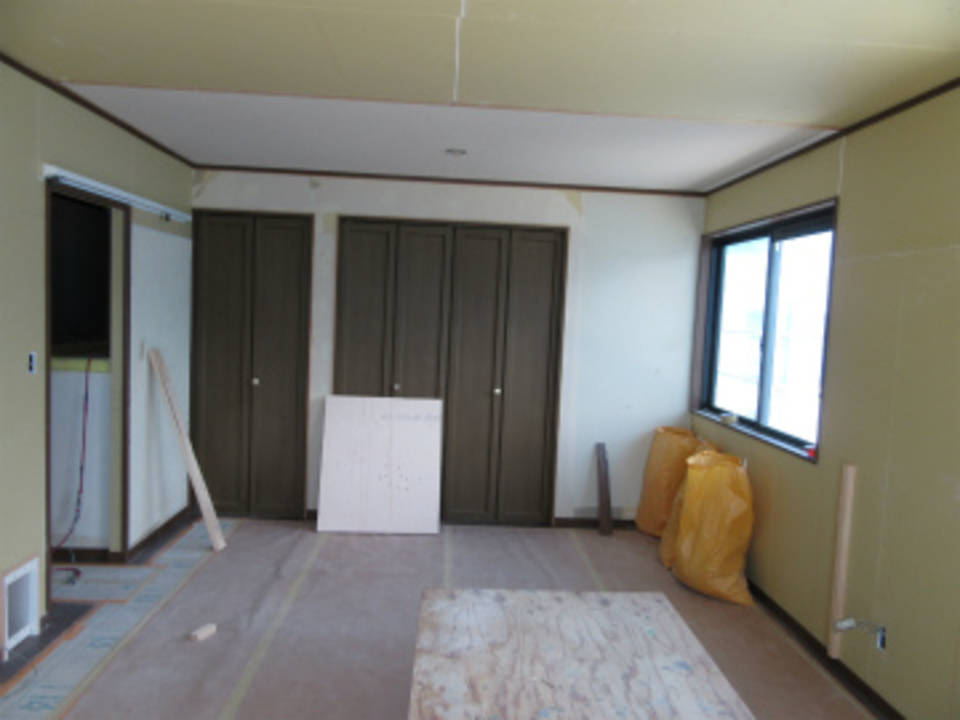

2階寝室まとめ
木工事も2階は終盤です。枠などの細かい部分などをまとめを進めています。
- 17. 2017年05月22日
-

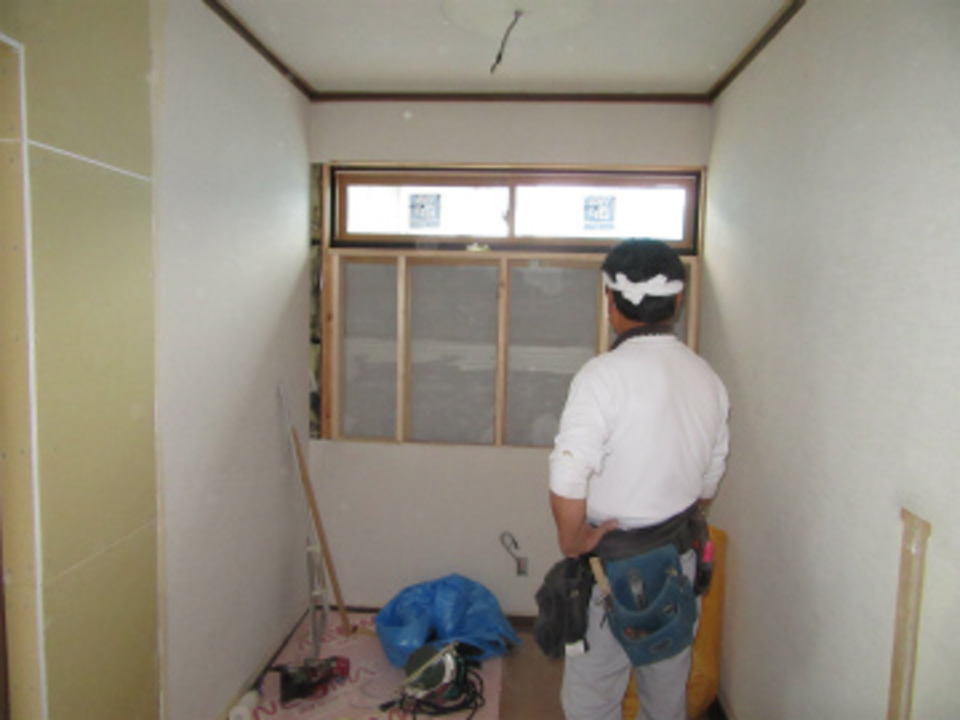

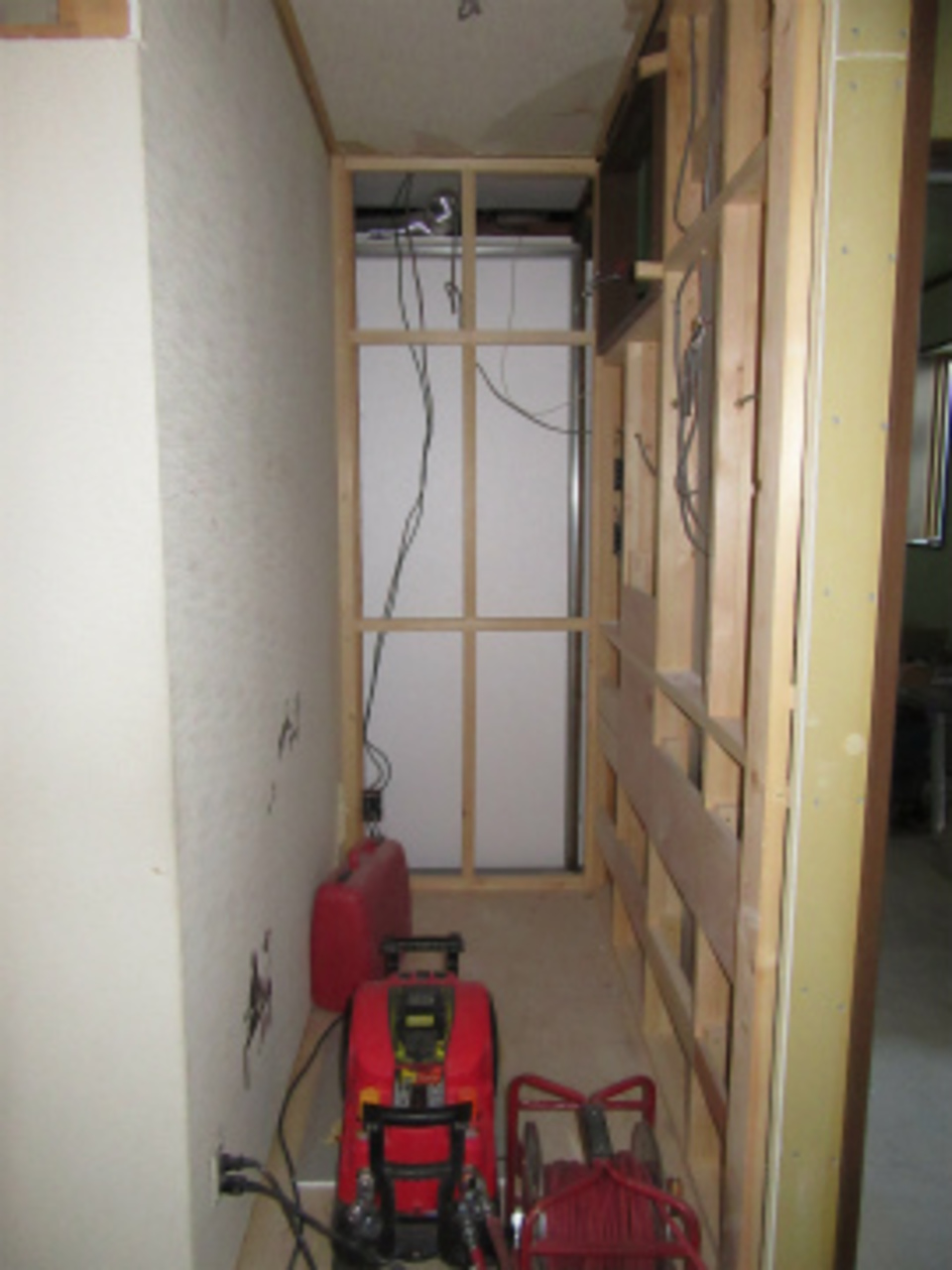

トイレ造作
1階は残りトイレと玄関廊下で終了に成ります。予定より少し早めに進んでいますが、5月末くらいで一旦上原棟梁の仕事は完了します。
- 18. 2017年05月27日
-
トイレ造作完了
木工事も終盤に来ました。位置を変更したトイレの木工事が完成しました。
- 19. 2017年06月02日
-

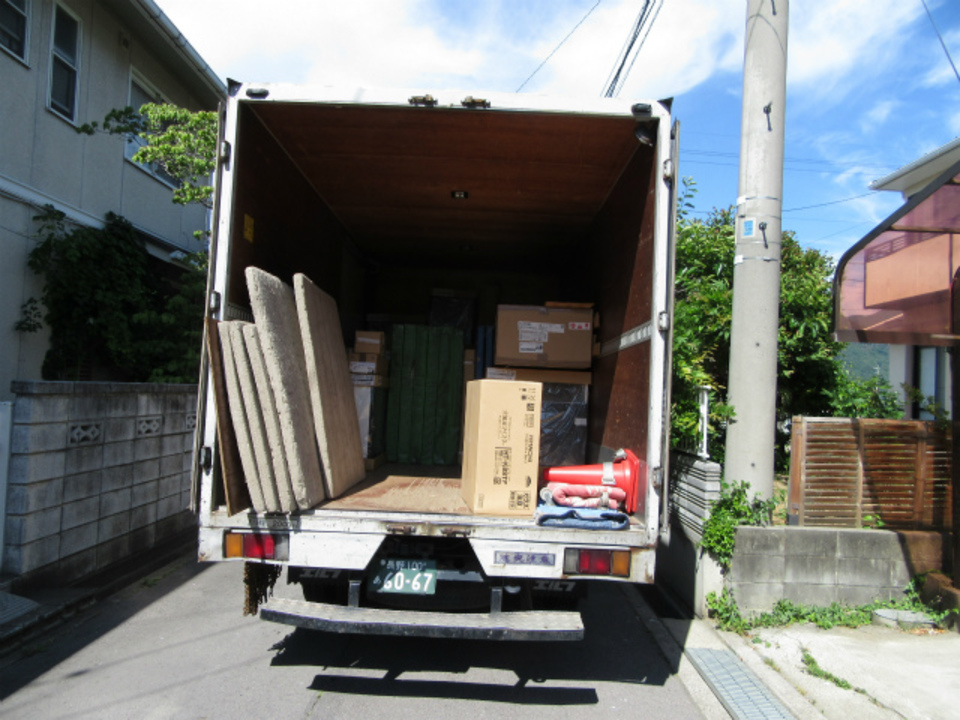

キッチン搬入
今日はキッチンの搬入です。部品点数が多いので確認するのが大変です。
- 20. 2017年06月06日
-
建具寸法取り
トイレの天井付近に明り取りを作りました。位置を変えたので、少しでも明るくなる様にガラスをはめ込みます。
- 21. 2017年06月10日
-

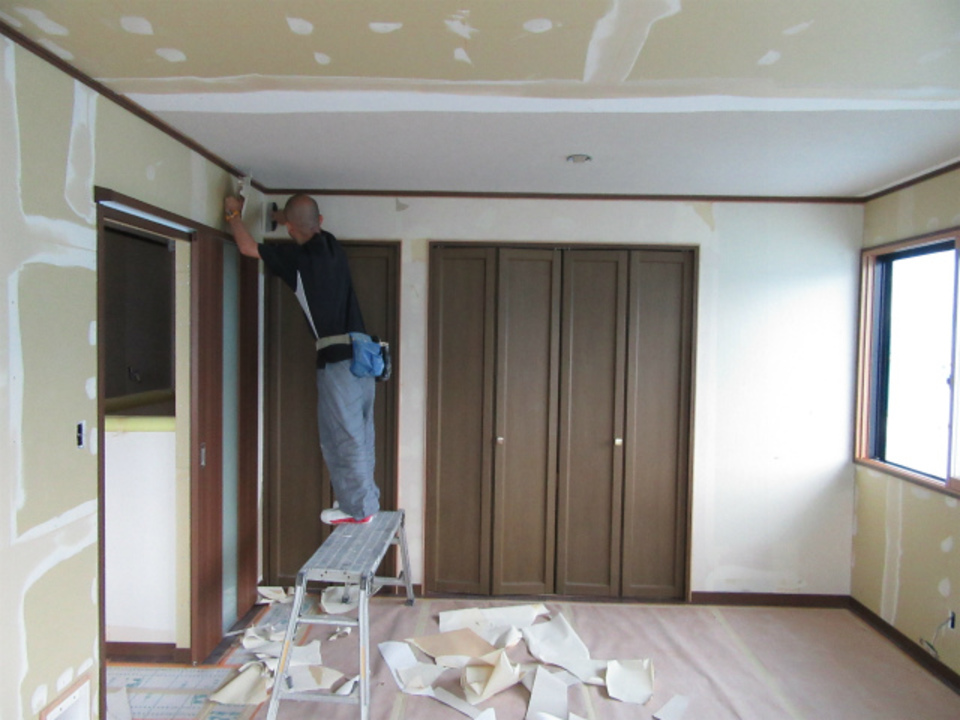

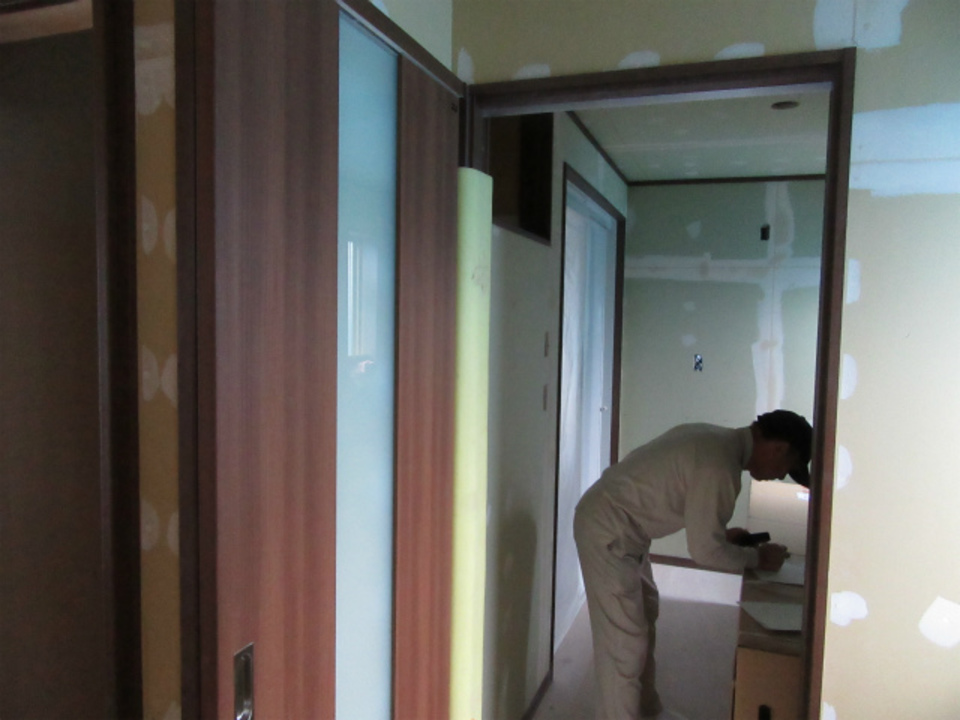

内装工事
内装工事を始めました。既設のクロスを剥ぎながら、下地処理から進めます。
- 22. 2017年06月14日
-

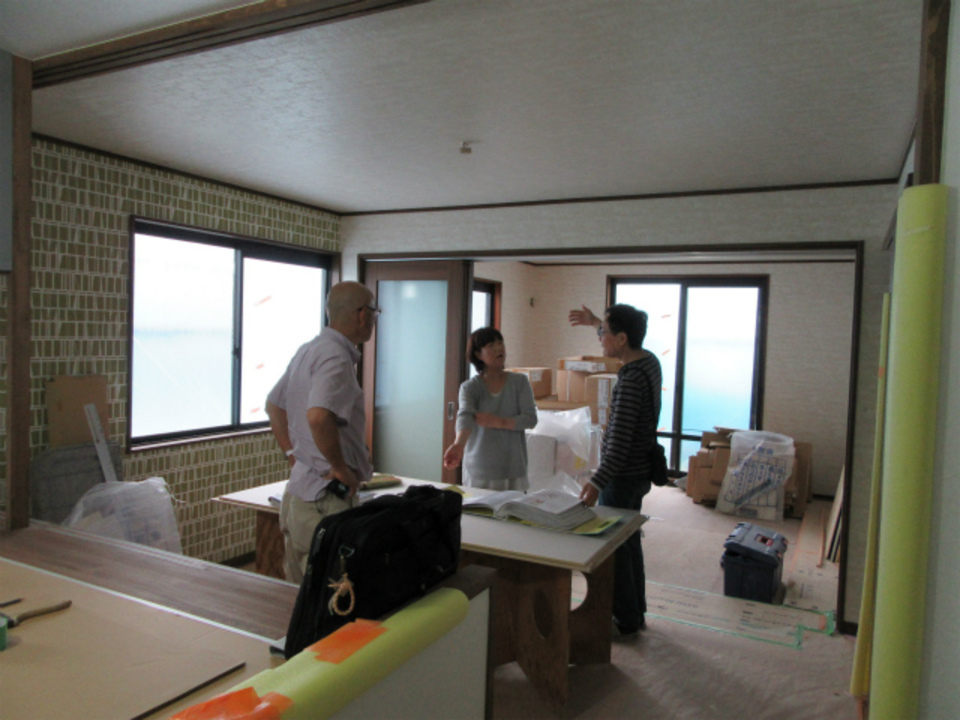

S様と打ち合わせ
今日は内装工事も終わりこれからの仕上げ工事についてS様と打ち合わせをしました。選んだ壁紙が予想通りで大変喜んで頂きました。
- 23. 2017年06月17日
-

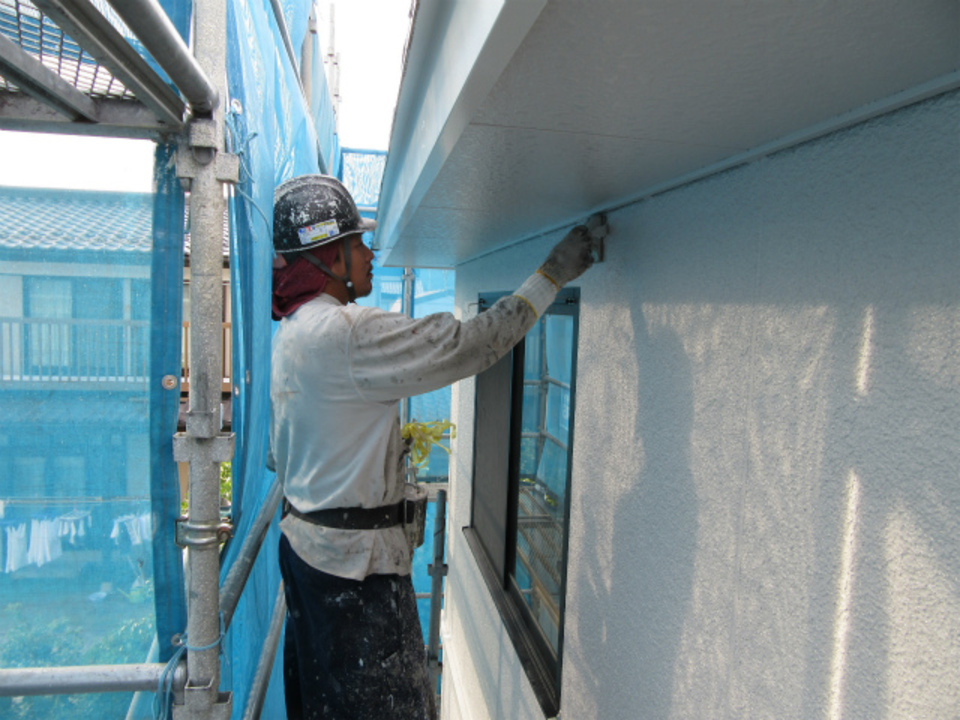

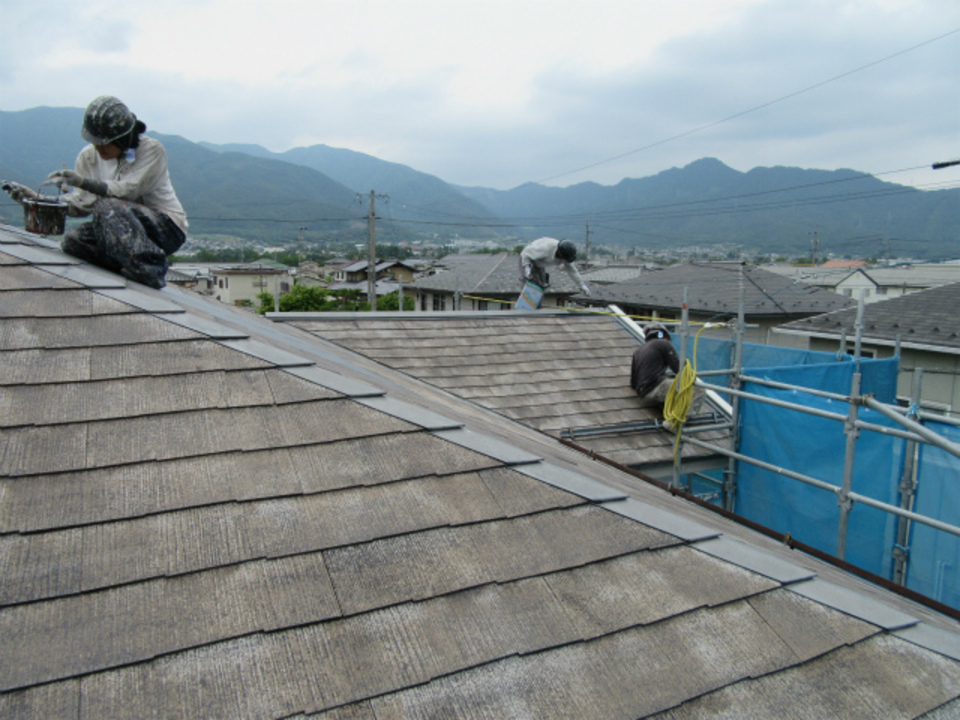

外部塗装工事
外部も屋根の塗装を進めています。割れなどの傷みは無い物の表面の劣化が進む前に塗装が出来てよかったと思います。
- 24. 2017年06月21日
-
外部壁塗装
屋根塗装も終わり、壁塗装に入っています。リフォーム用ファインコートシリコンをローラーで丁寧に仕上げます。手塗りでしかも洗浄→下地処理→コーキング→ベースパターン施工→仕上げ塗りを2回と6回も同じ所を塗ります。
- 25. 2017年06月24日
-

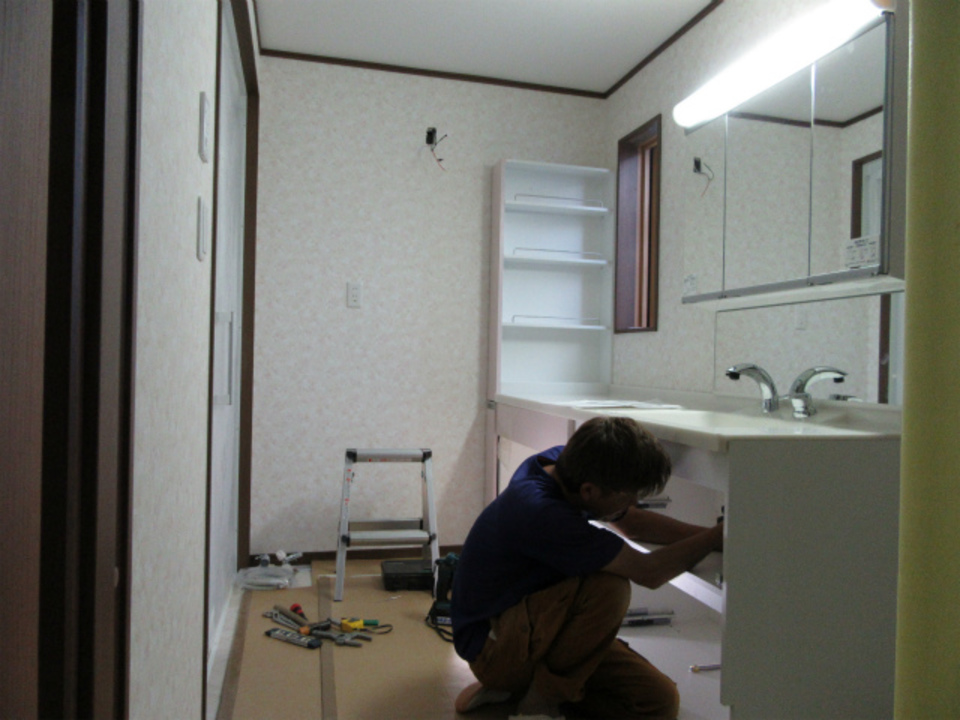

什器取付
内装工事も終わり今日から住設機器の取付をします。
- 26. 2017年06月26日
-

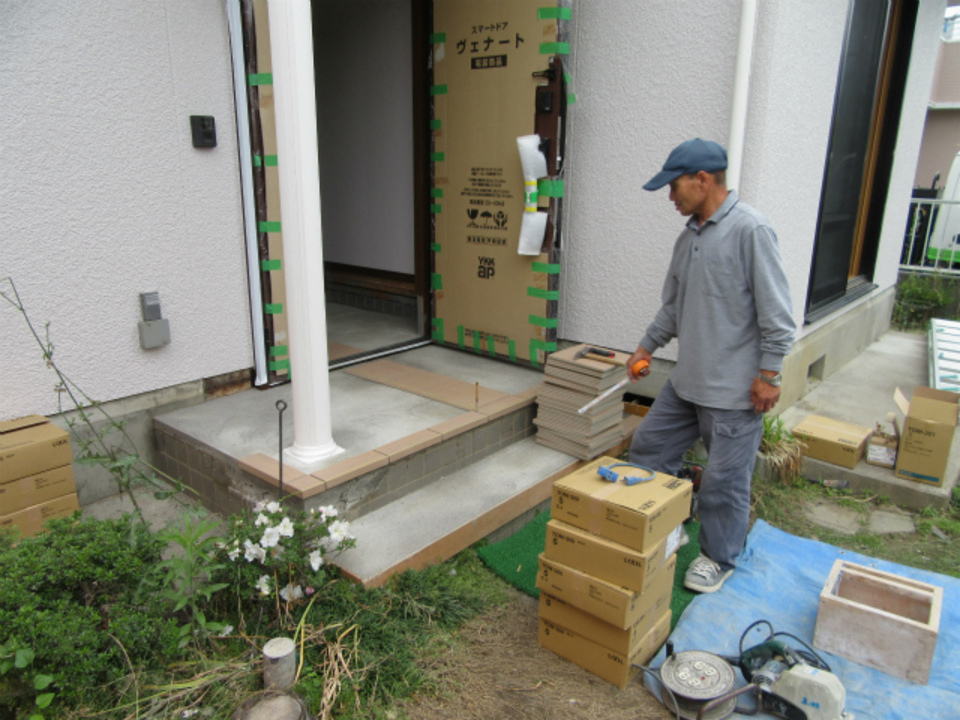

タイル工事
外部の塗装工事が終わり足場も解体出来たので玄関タイル張りになりました。前のタイルの4倍の大きさで役物を使い高級感が出るはずです。仕上げが楽しみですね。
- 27. 2017年06月27日
-
まとめ
内部のまとめも今日まで明日よりクリーニングでいよいよ完成間近です。
- 28. 2017年06月30日
-
完成検査
今日は完成検査でした。何度受けても緊張します。細かい所まで確認をしてお引渡しする準備を万全にすり為には最も大切な検査です。丁寧に造ってくれたパートナーさんのお陰で無事検査も合格です。
- 29. 2017年07月01日
-

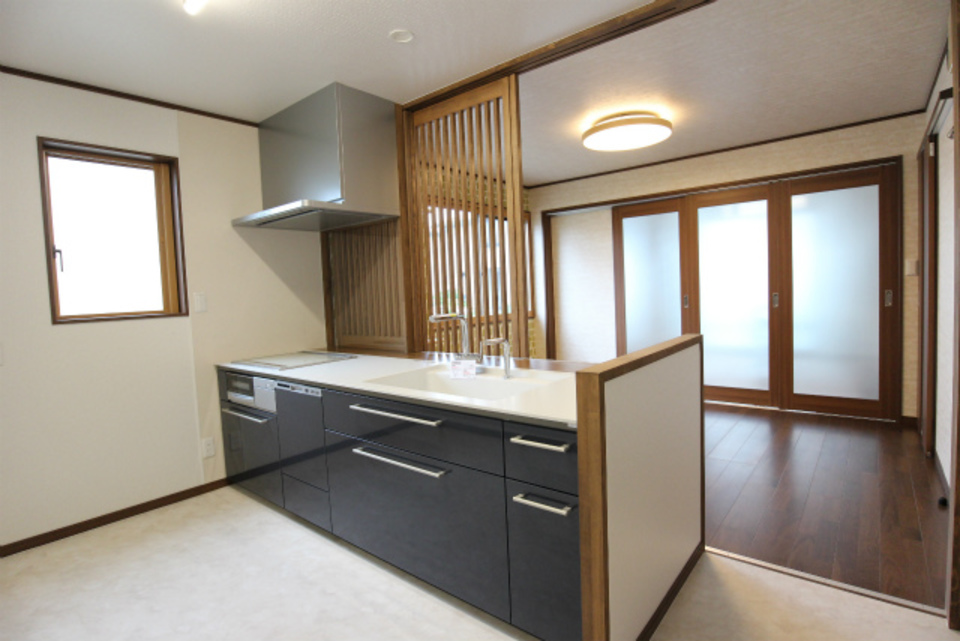

キッチン完成
キッチンはTOTOのクラッソを採用させて頂きました。特徴は浄水器は勿論専用の蛇口から除菌水を利用出来る事です。衛生についてこだわりのある奥様にはとても便利な機能だと思います。
- 30. 2017年07月01日
-

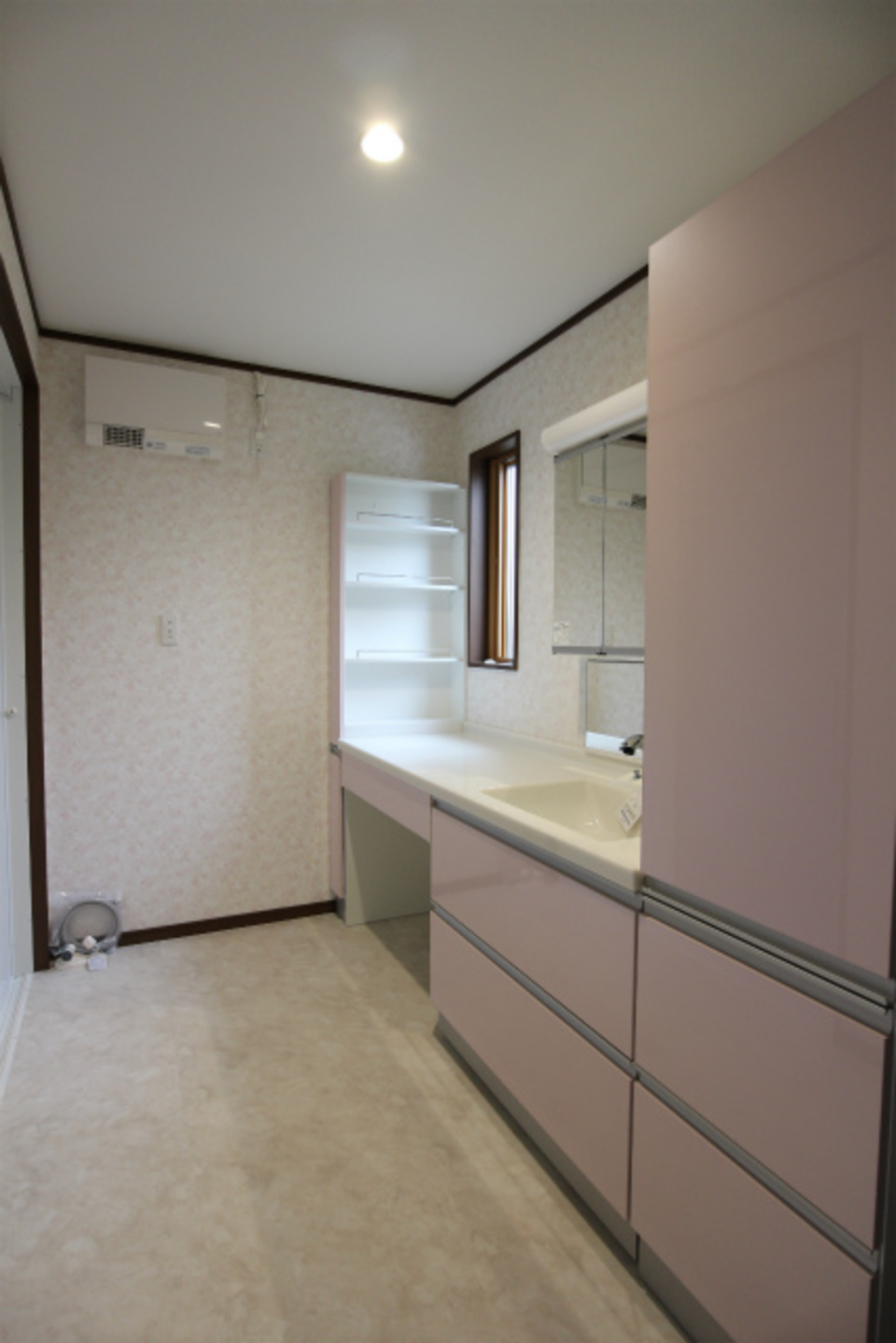

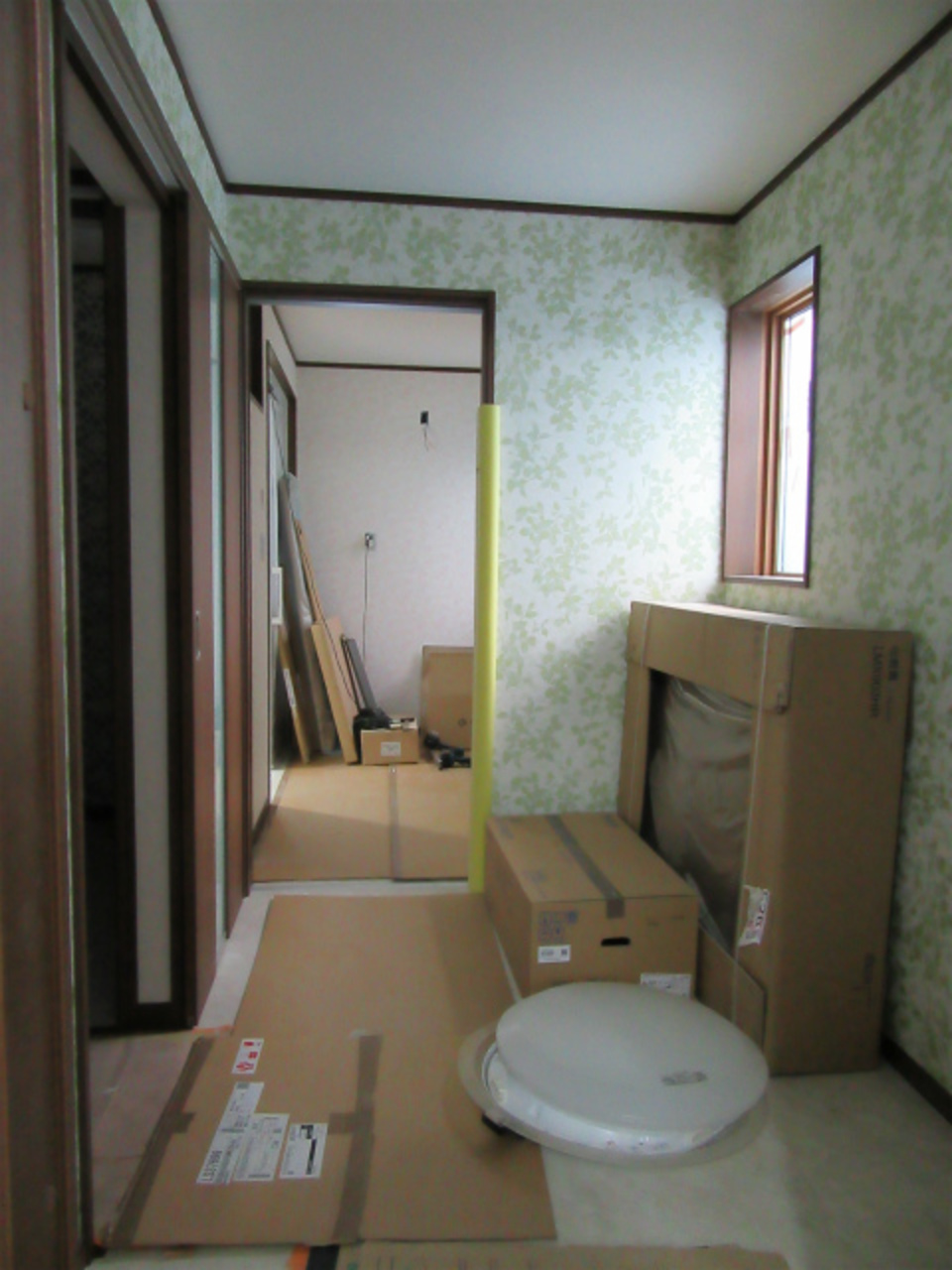

洗面所の完成
洗面所は以前は1坪だったのですが、改修により1.5坪に大きくなりました。それにより大型カウンターが使え収納もたっぷりです。正面の壁には暖房乾燥機を取付ました。この製品は風の吹き出し口が大きくヘアードライヤーにも使えます。
