暗く寒い水廻りを中心に環境配慮型補助金を利用したリノベーション
上田市 リフォーム Y様
スタイル別に見る|すべて
建築中レポート
- 1. 2020年05月18日
-

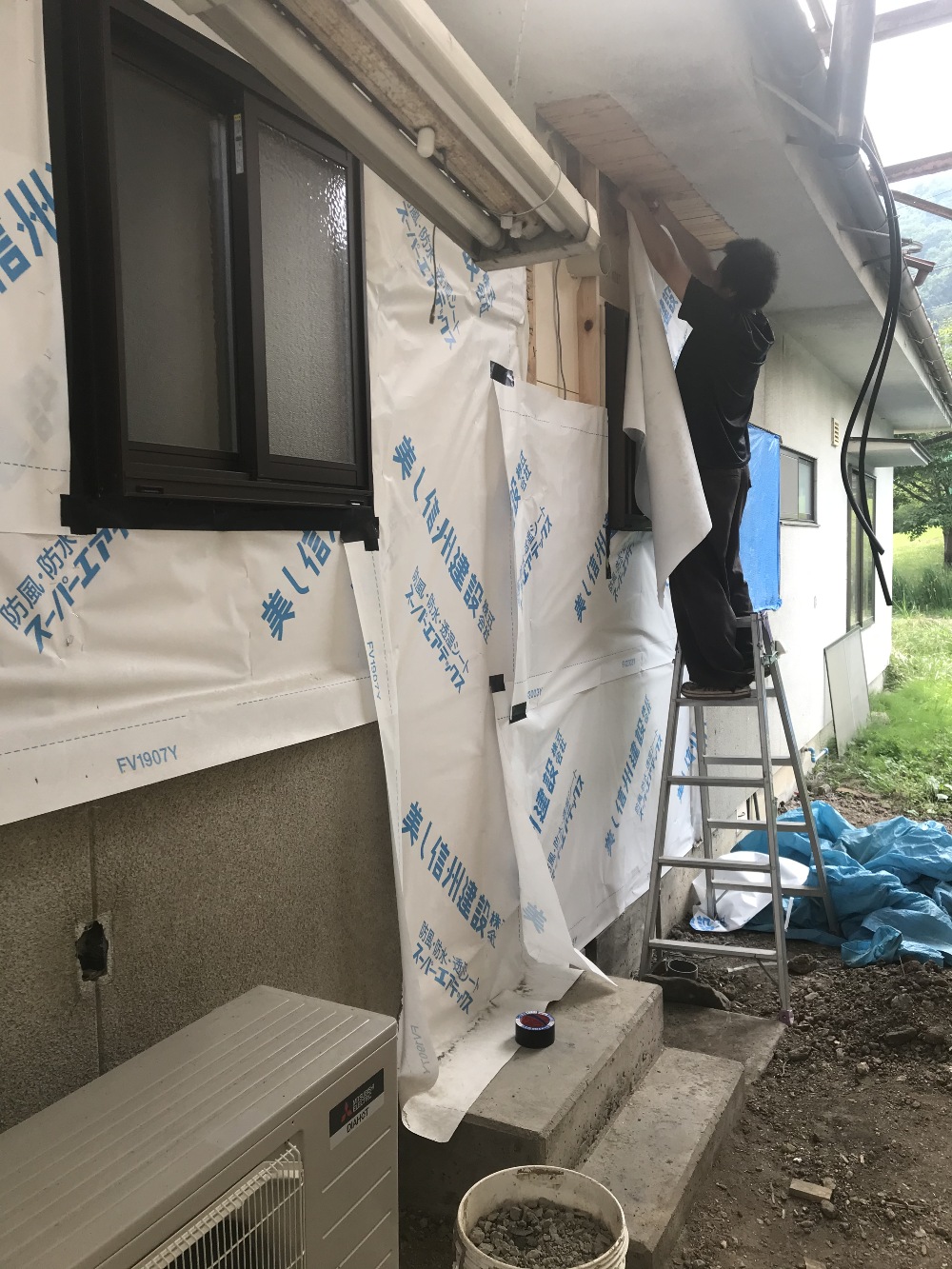

着工
冬は寒く夏は風通しが悪いので蒸し暑いとお悩みから改修工事の依頼を頂きました。今回は県の環境配慮型住宅補助金リフォームタイプを利用します。
- 2. 2020年05月19日
-
解体工事
解体工事は居間からスタートです。床下の状態を確認しましたが湿気が多いようなので防湿をしっかり行います。

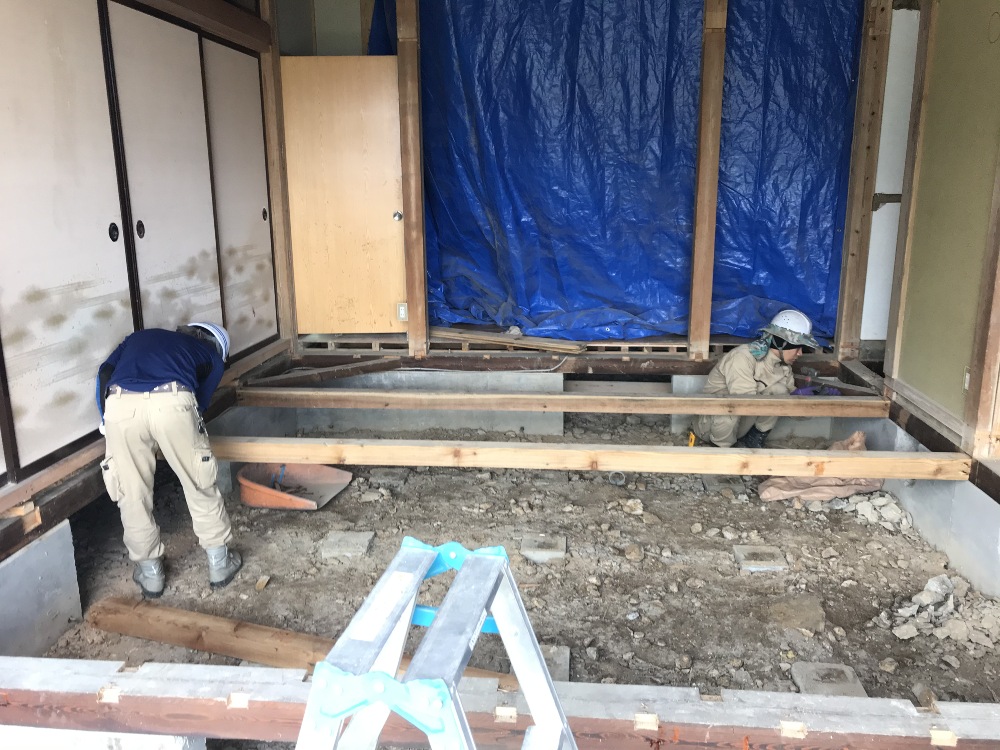

- 3. 2020年05月23日
-
木工事
床下地組を進めています。防湿シートを隙間なく敷き込み床の大引を入れました。
- 4. 2020年05月27日
-
木工事
床下地から断熱材を充填しました。硬質ウレタン系の厚み45mmです。その上に厚み24mmのベースパネルを張りました。
- 5. 2020年06月03日
-
木工事
床パネルが終わり天井下地を組み今日は断熱材を敷き込みました。比重24㎏厚み100mmを二重に充填します。
- 6. 2020年06月10日
-
木工事

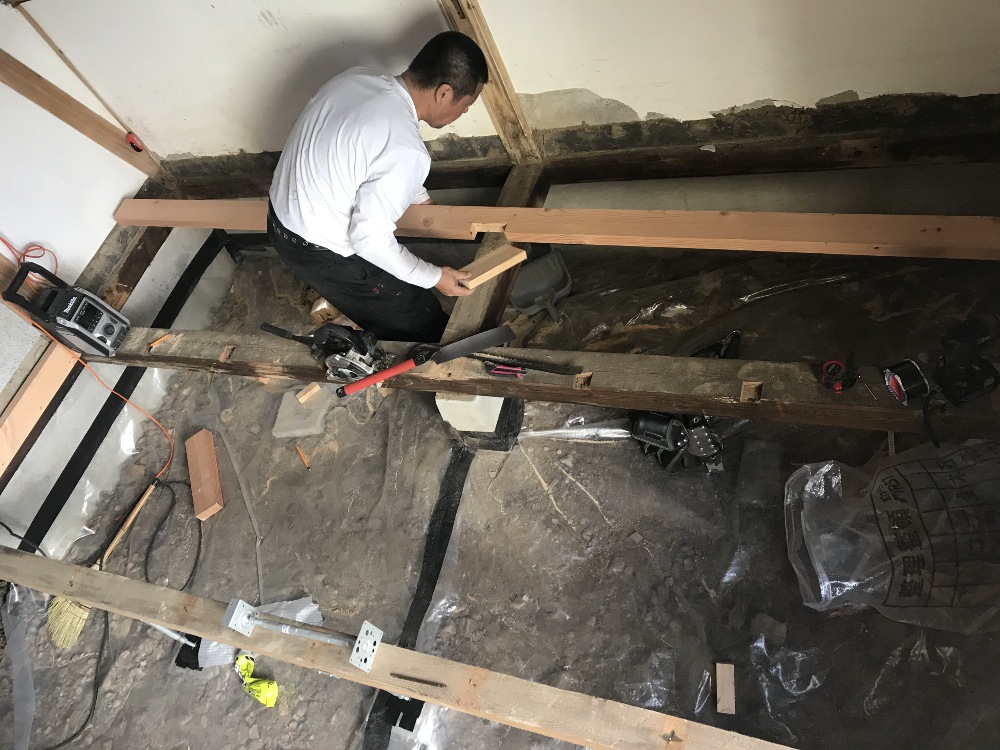

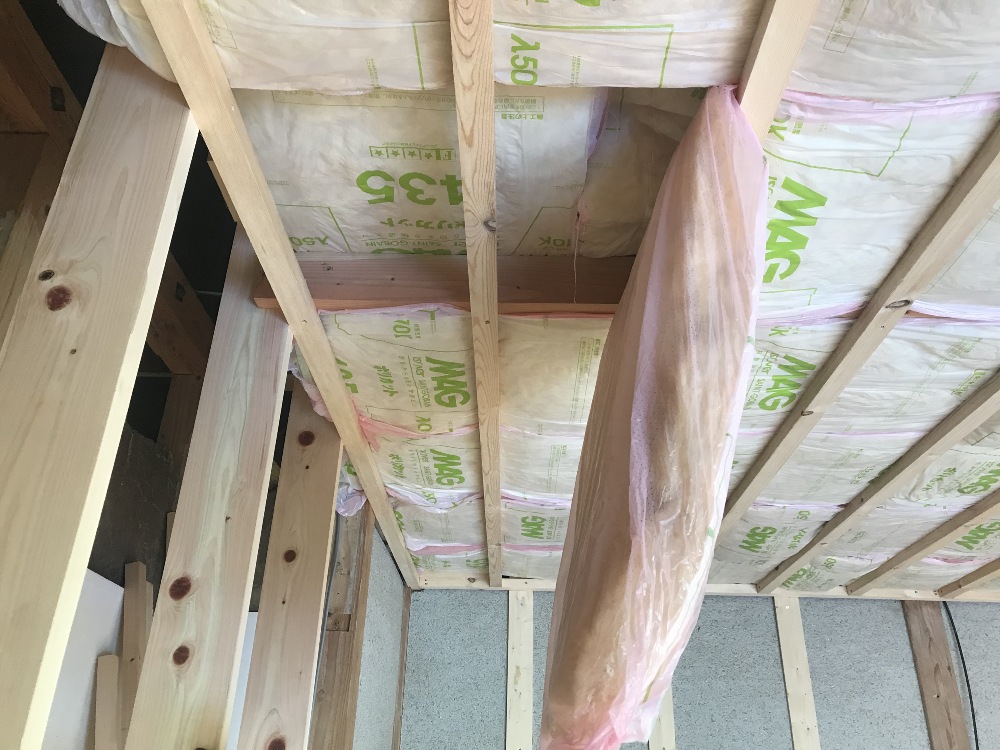

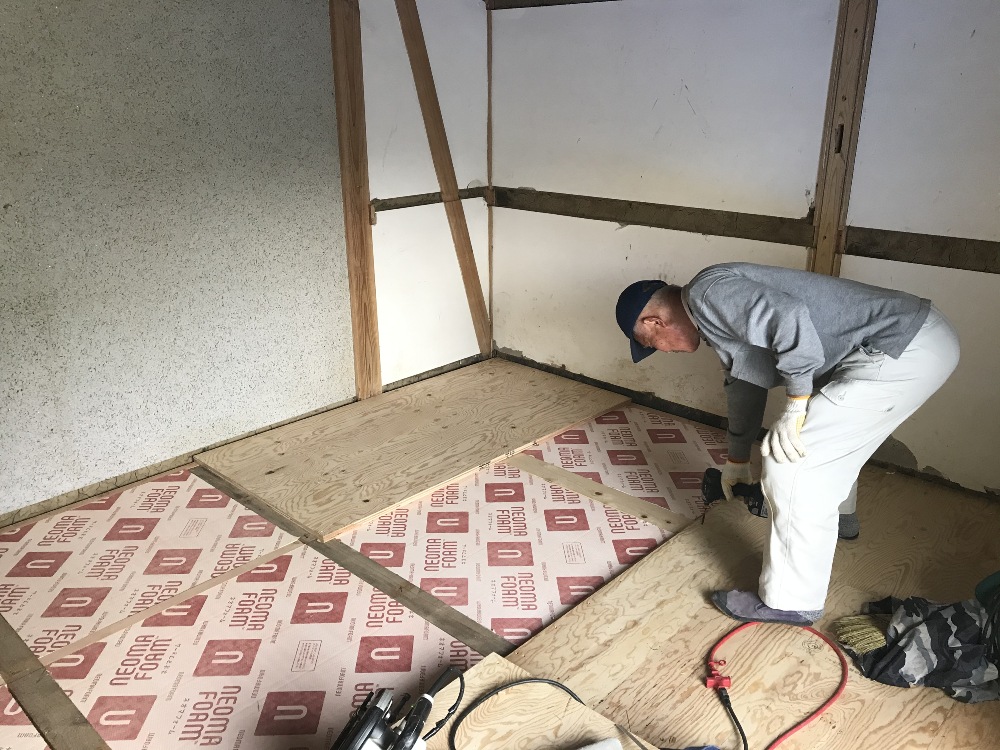

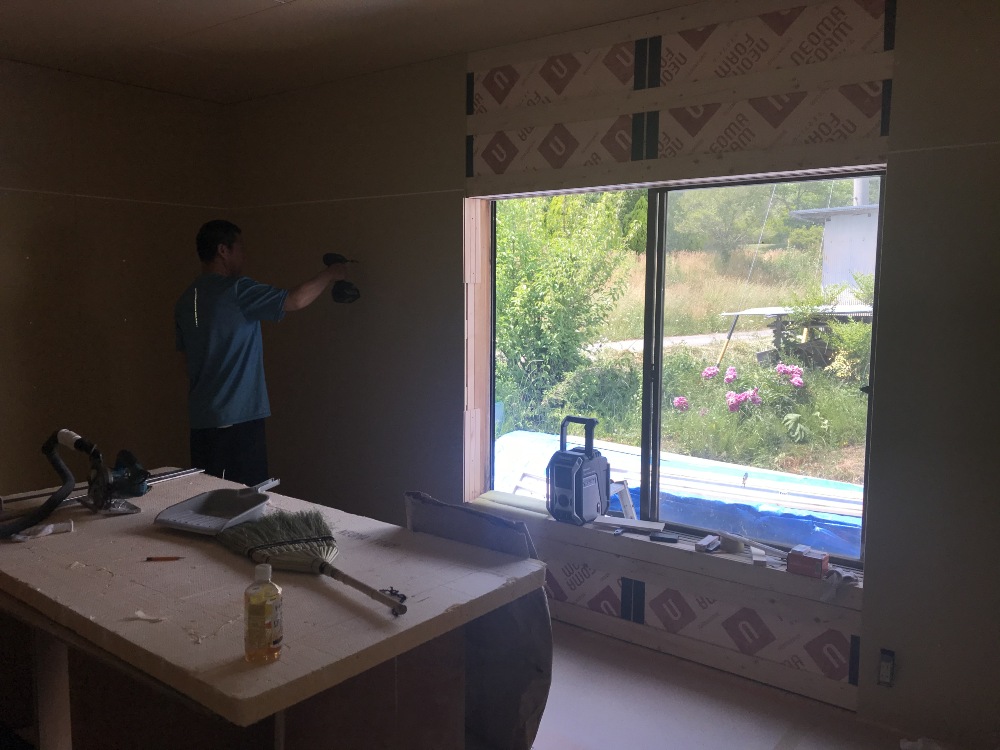

寝室の天井が終わり壁工事に入りました。外壁面については硬質ウレタン系厚み45mmを使用します。次世代省エネ基準3地区に対応しています。
- 7. 2020年06月13日
-
木工事
リビングの床下張りから壁の断熱工事に進んでいます。サッシも高性能なものに交換が終わりました。
- 8. 2020年06月16日
-
木工事
リビング天井張りも終わり壁張りを進めています。
- 9. 2020年06月22日
-
解体工事
寝室リビングに続き既設キッチンの解体に入りました。今度はこの部分に浴室・洗面脱衣室・クローゼットが新しく出来ます。
- 10. 2020年06月26日
-
木工事

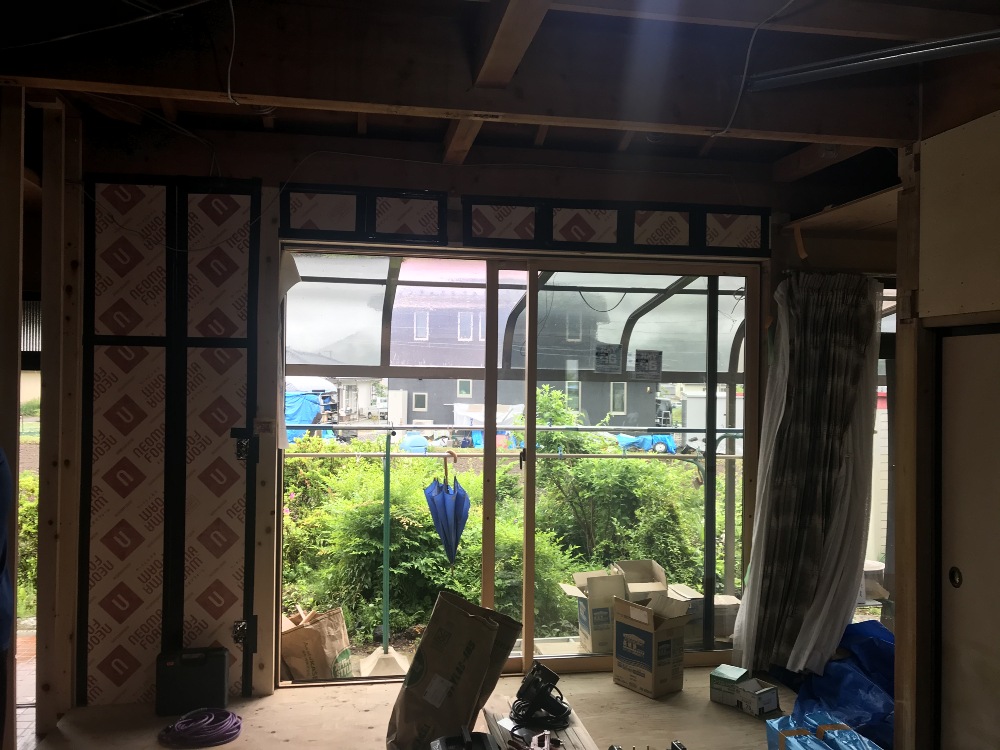

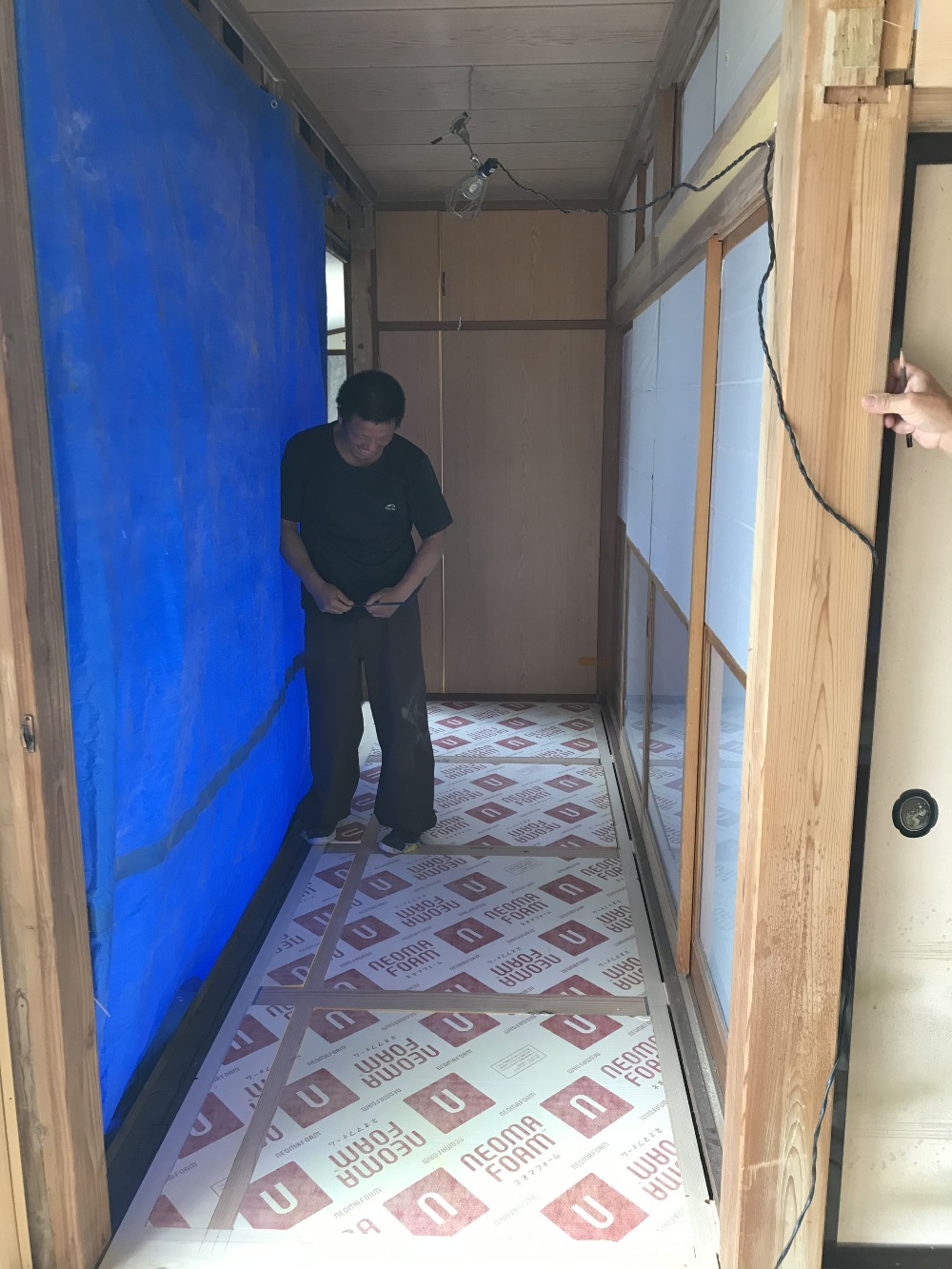

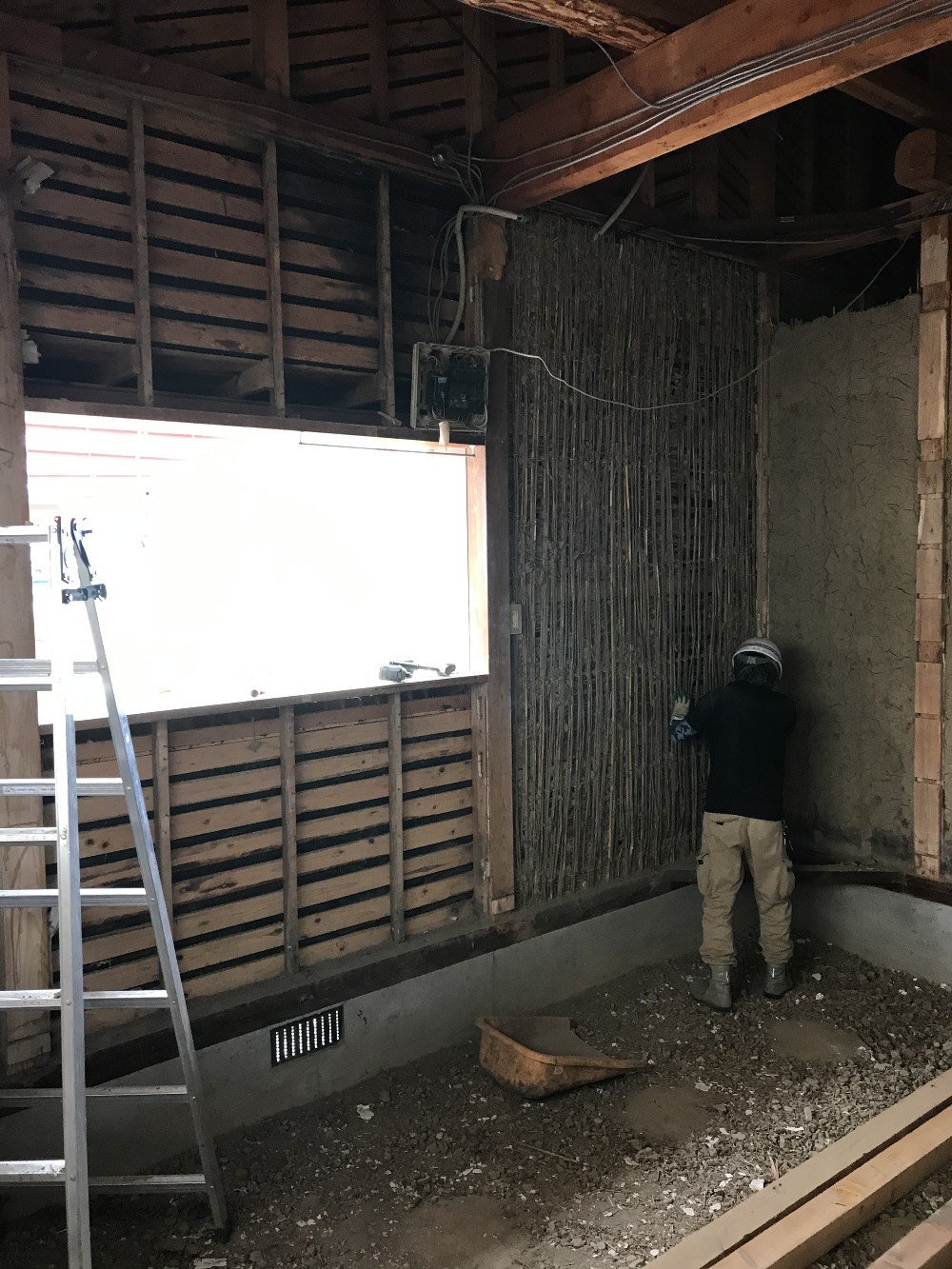

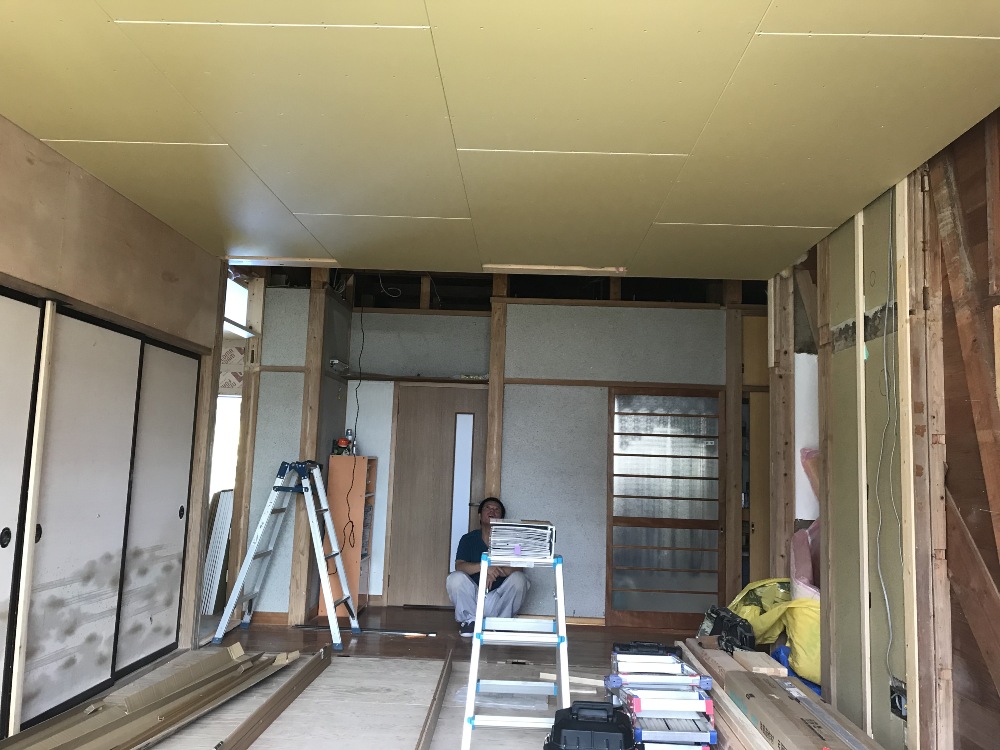

リビング脇の広縁の造作を関沢棟梁が進めています。ここも床断熱をしっかり行い窓も交換です。
- 11. 2020年06月30日
-
床下防水
既設キッチンの解体が終わり床下の防水シートの敷き込みをしました。丁寧に隙間が無いよう防水タープで止めます。
- 12. 2020年07月02日
-
内装工事
一番最初に初めた寝室の内装工事を進めています。
仕上がるのを待ちこの部屋には次の工事部分の家財を一旦運び入れ改修工事を続けます。

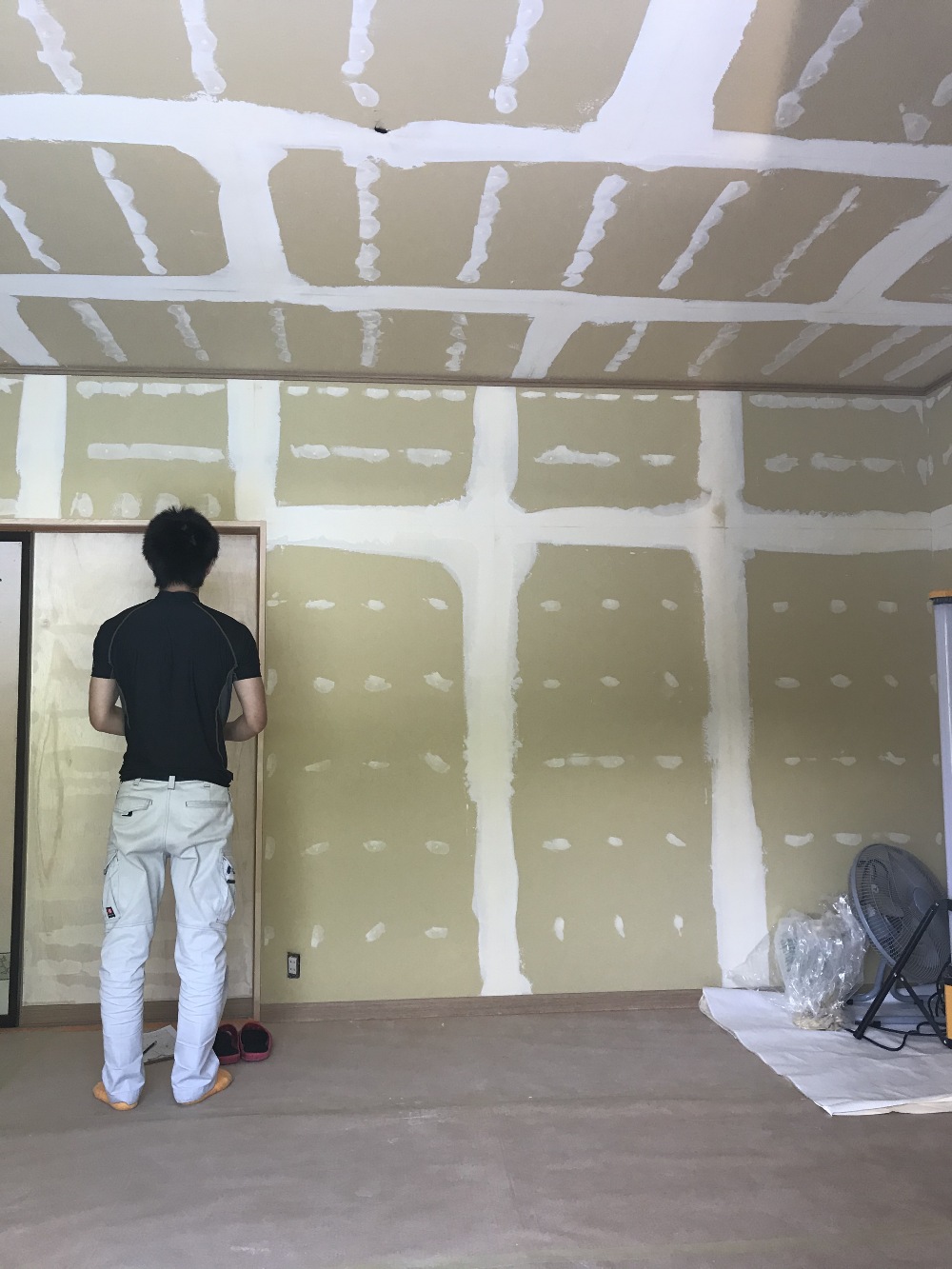

- 13. 2020年07月04日
-

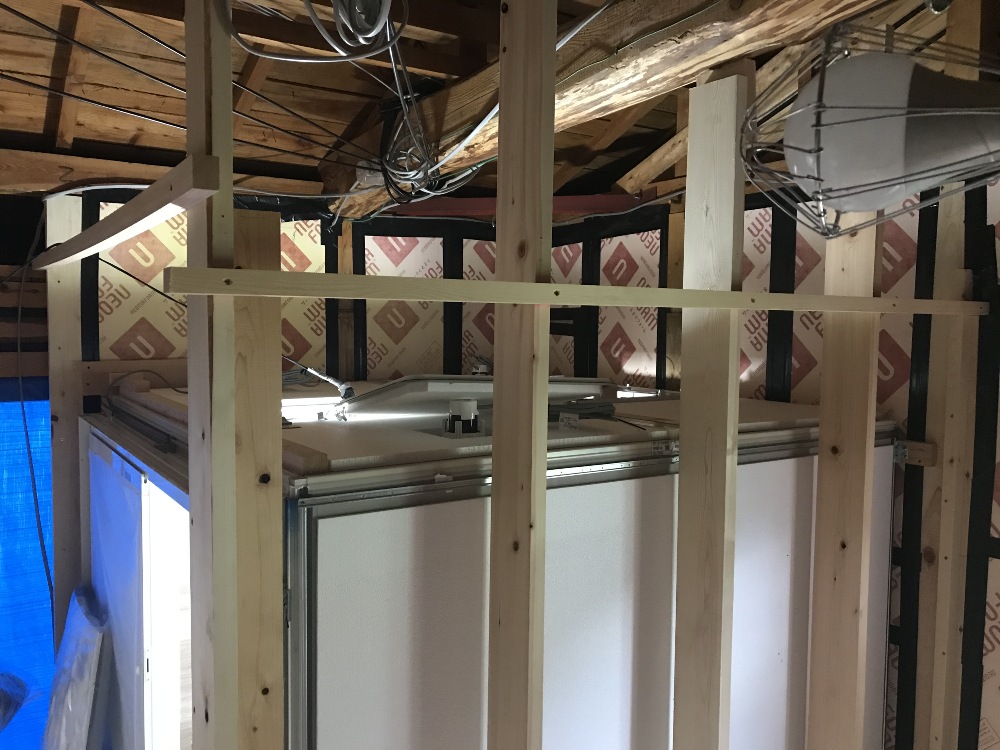

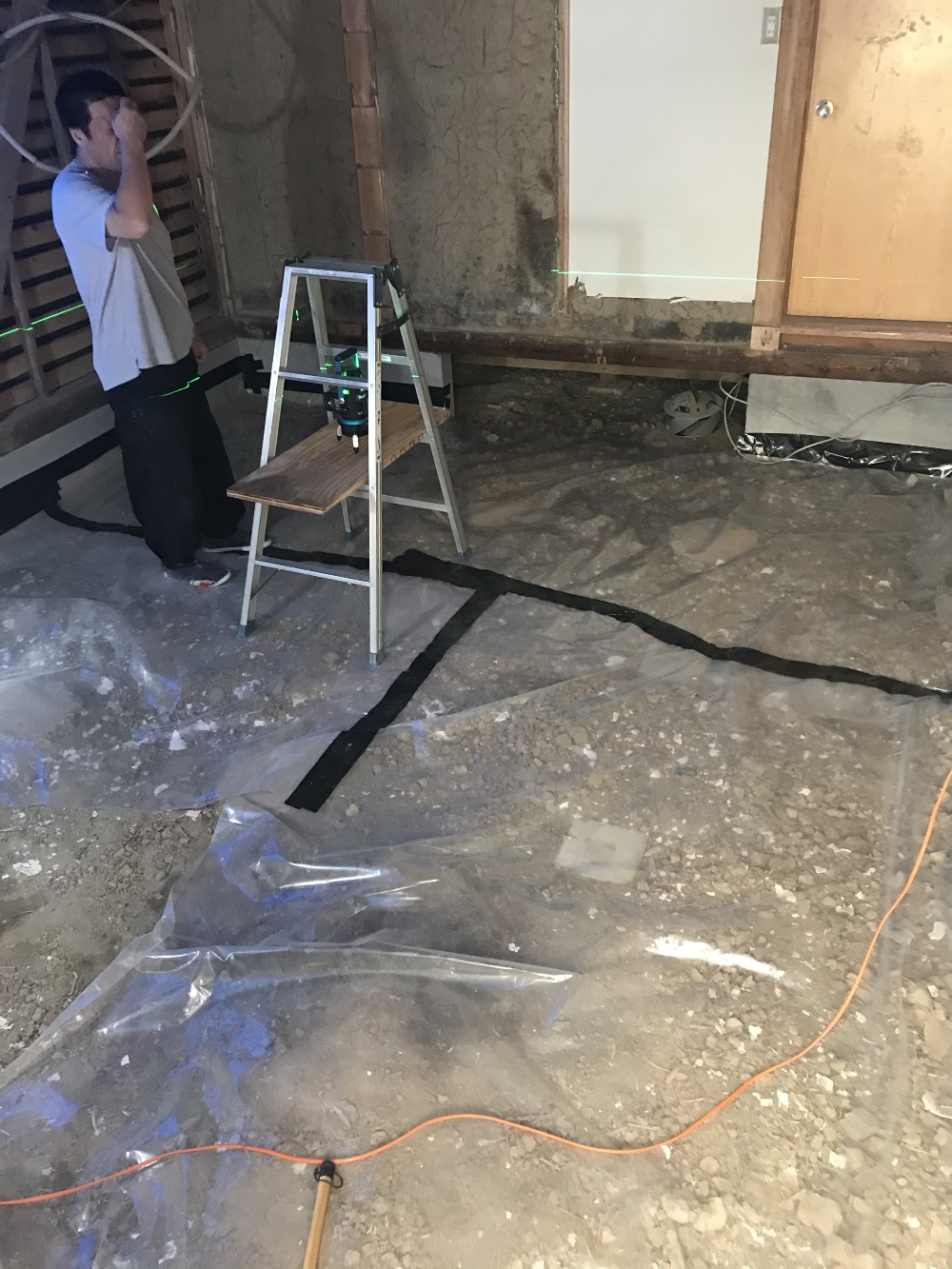

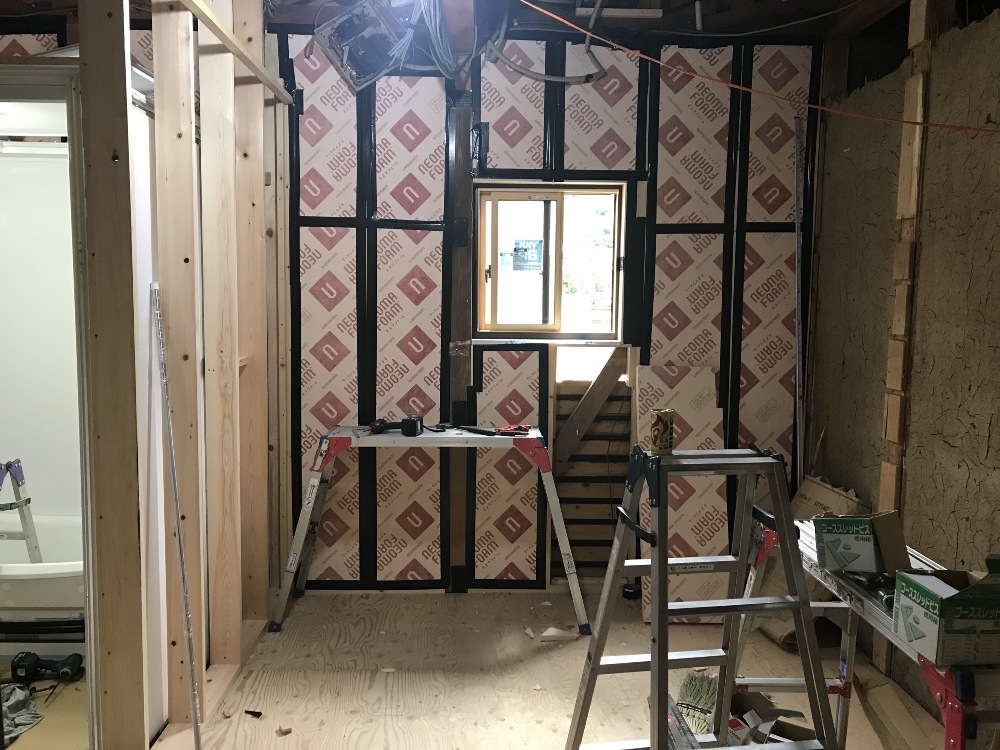

断熱工事(壁)
ユニットバスなど外壁に面した部分も45mm高性能な断熱材を充填してから組立を進めています。
- 14. 2020年07月08日
-
木工事
以前キッチンの場所は浴室とクローゼット洗面所が出来ます。外壁に沿った壁は硬質ウレタン系45㎜厚の断熱材を充填します。
- 15. 2020年07月13日
-
給排水設備

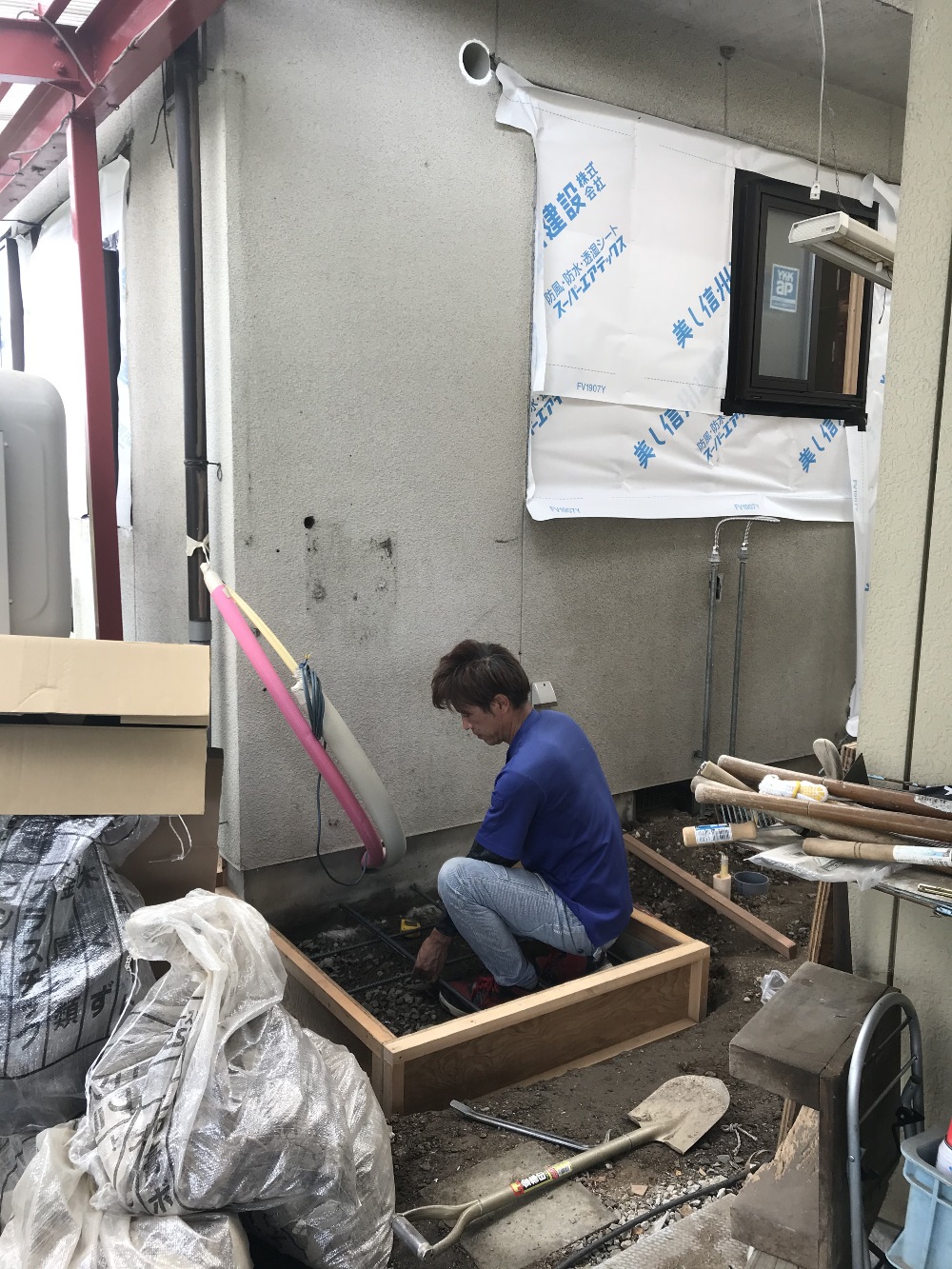

既設浴室を解体するにあたり新しい浴室の給排水配管を進めています。
今回は給湯はエコキュートを使います。
- 16. 2020年07月22日
-
内装工事
洗面脱衣の内装仕上げ工事に入りました。

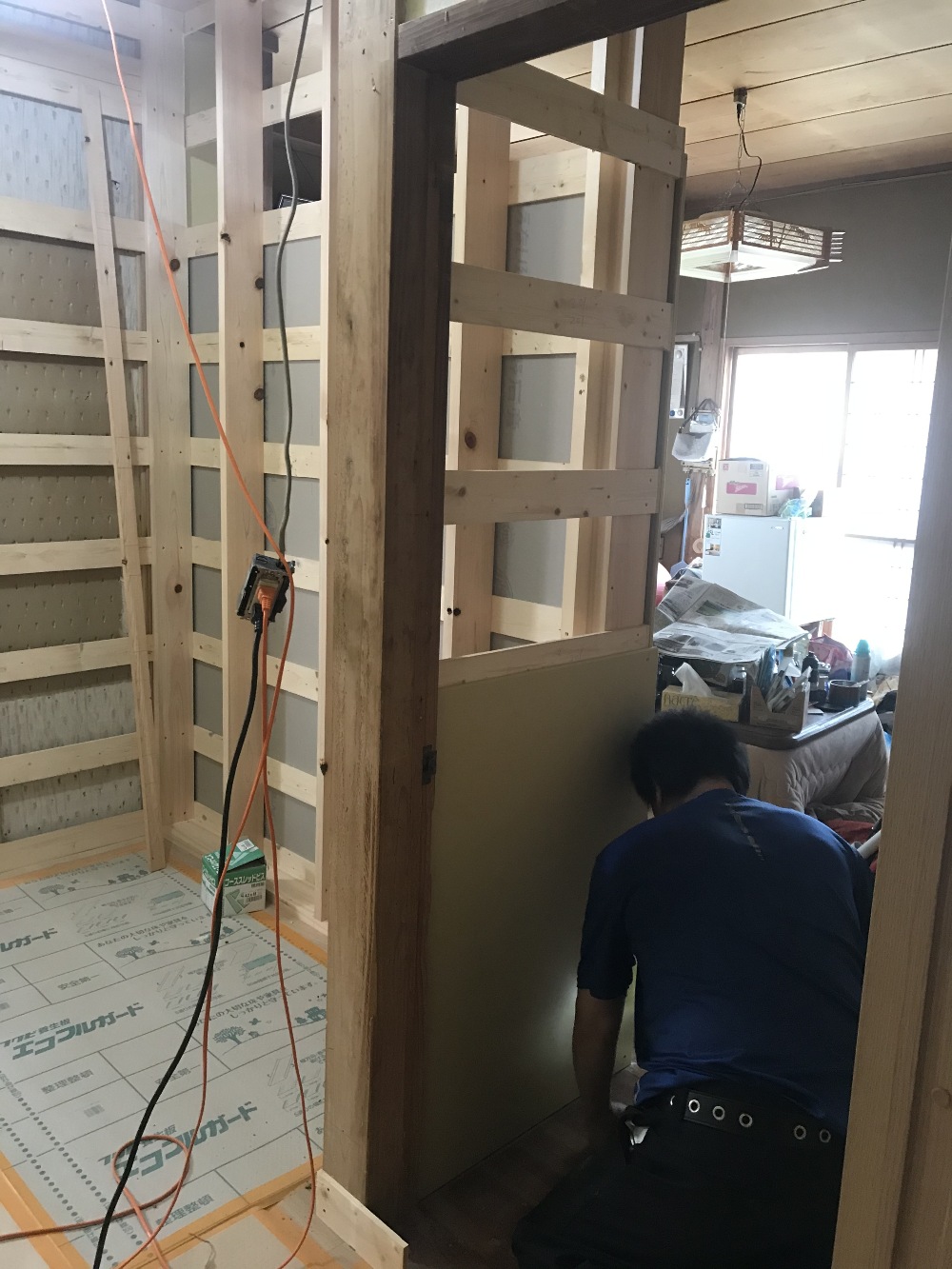

- 17. 2020年07月27日
-
木工事

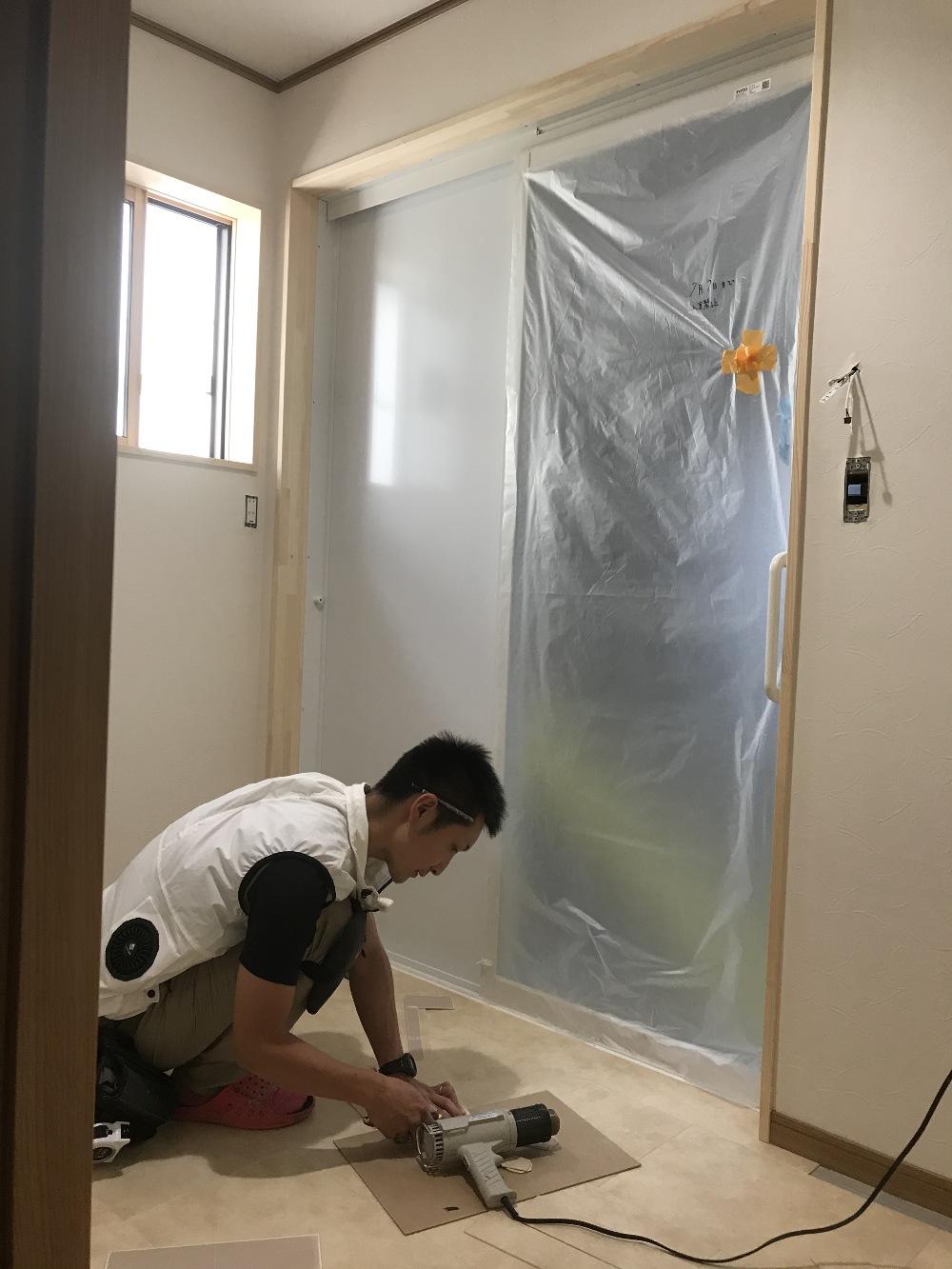

洗面所・浴室が使用開始になり納戸と茶の間部分に移りました。
- 18. 2020年08月02日
-
解体工事

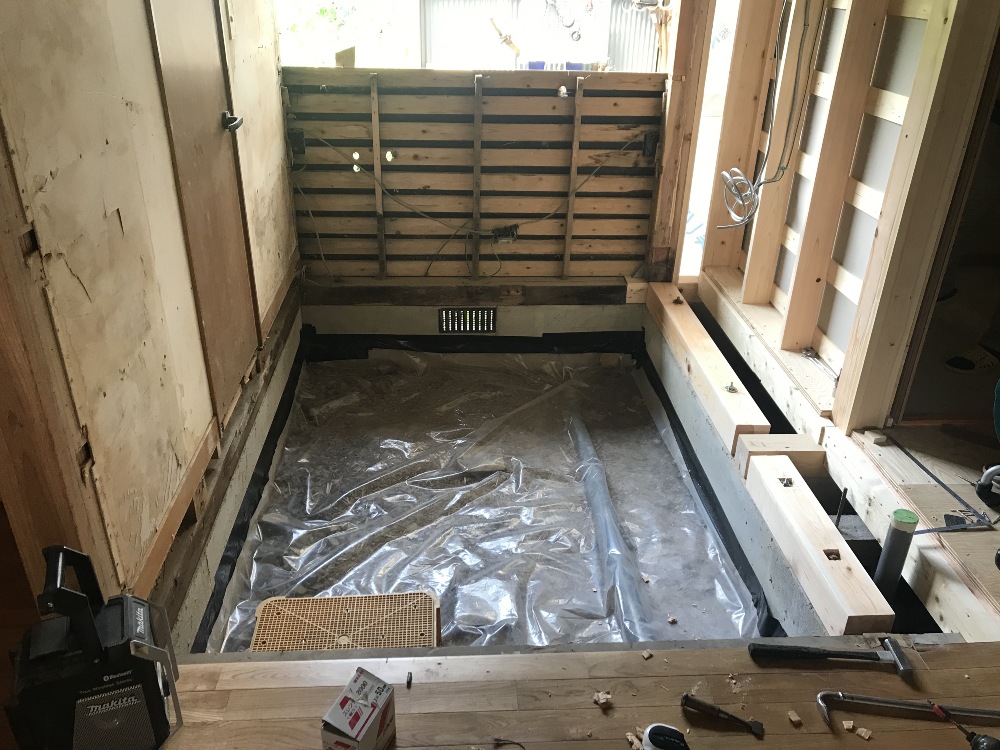

昨日現在浴室部分を解体してトイレに変わります。しっかる床防水をしダメに成っていた土台など材木を入れ換えた所です。
- 19. 2020年08月06日
-
木工事
トイレは面積も小さいので解体から一機に仕上げって行きます。

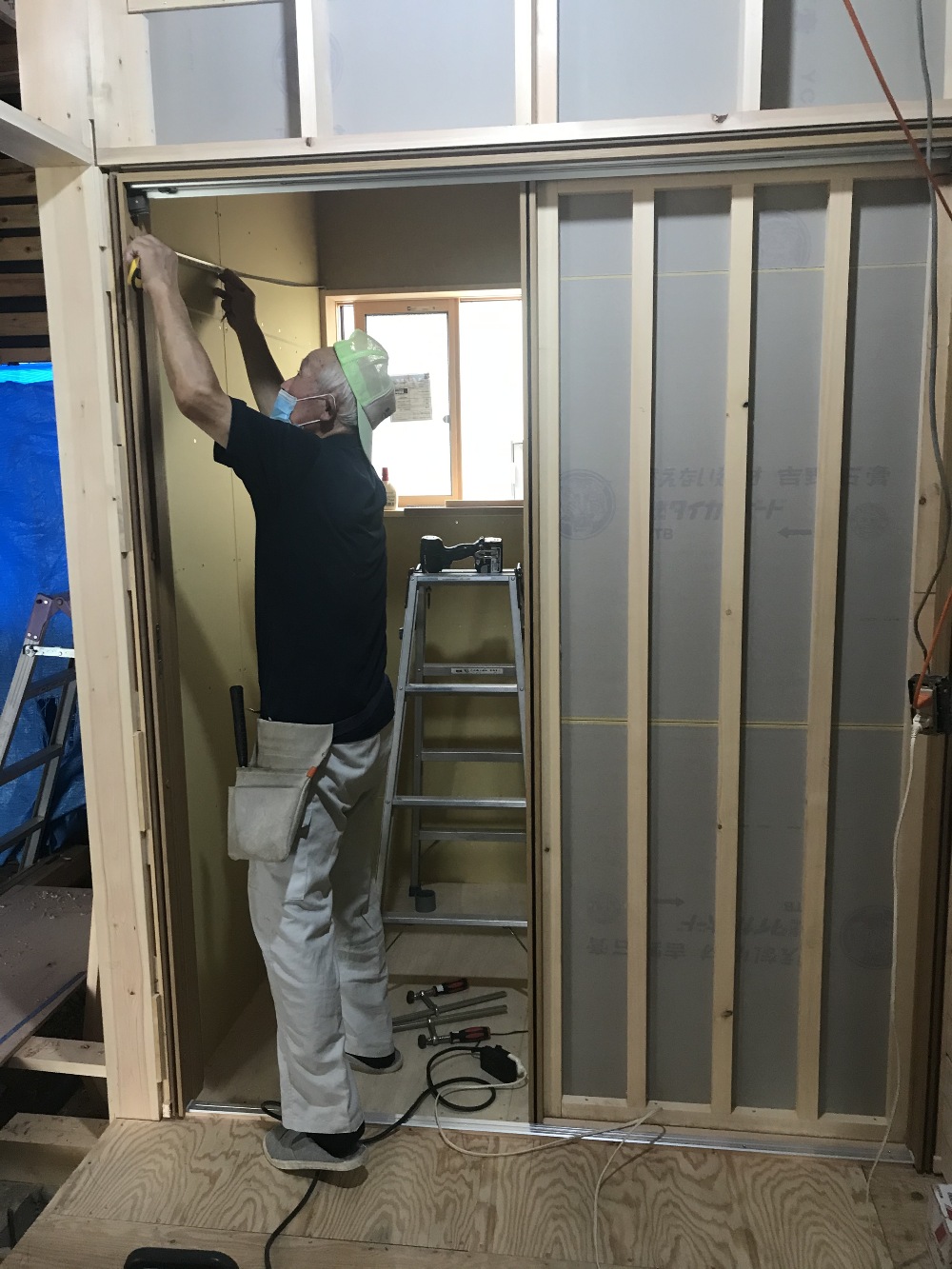

- 20. 2020年08月10日
-
木工事
外部壁は浴室部分・洗面所・トイレと仕上がってきました。盆明けにはキッチン部分を作って行きます。
- 21. 2020年08月17日
-
木工事
盆明けはリビングとキッチンの造作から進んでいきます。
- 22. 2020年08月22日
-
解体工事
トイレを解体しました。1階の解体作業はこれで終了です。
- 23. 2020年08月27日
-
木工事
廊下からキッチンに入る引戸下地を組みました。

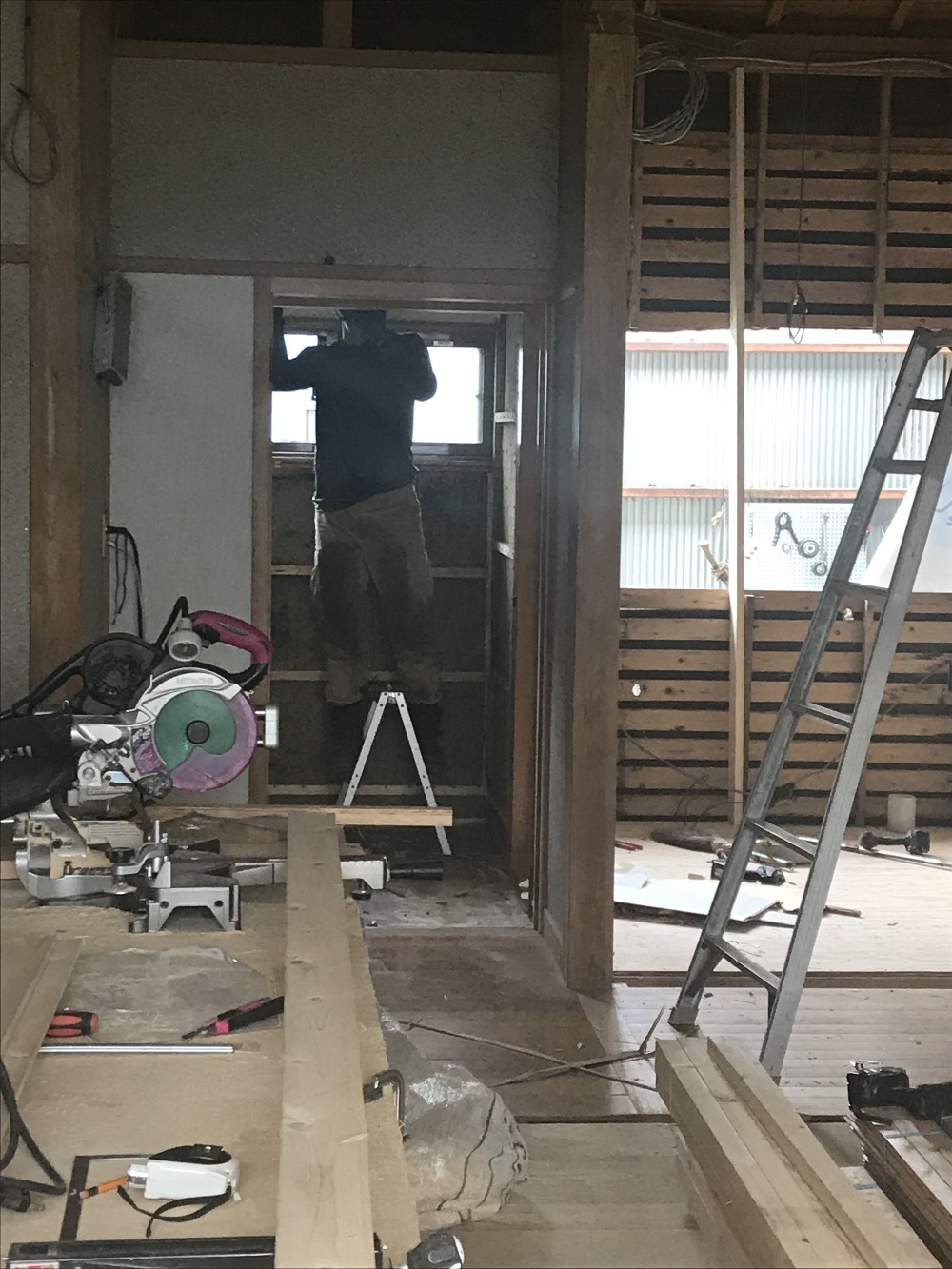

- 24. 2020年09月01日
-
木工事
キッチン収納部分の壁下地天井下地を進めています。外壁側の断熱材充填も丁寧に行いました。

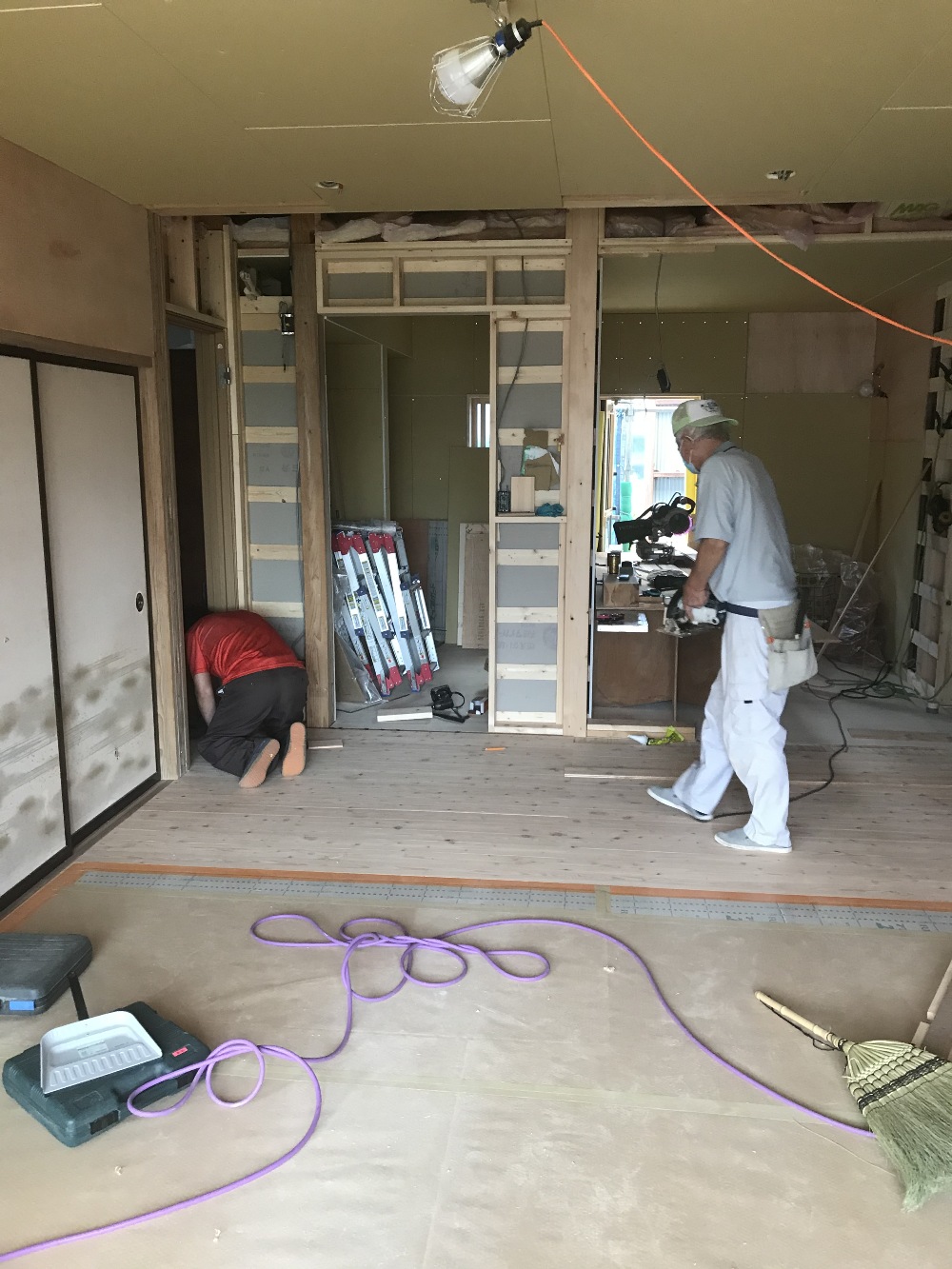

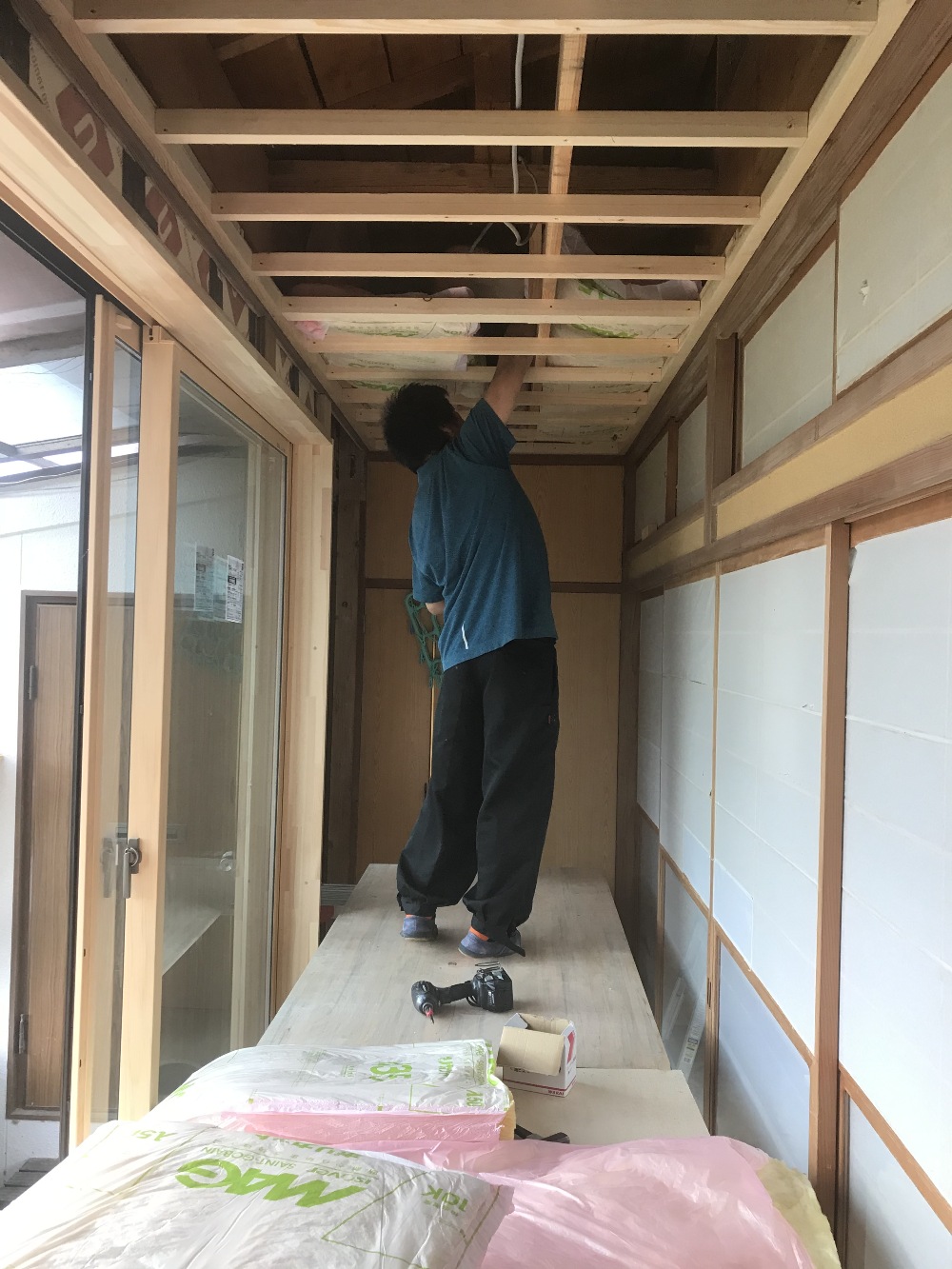

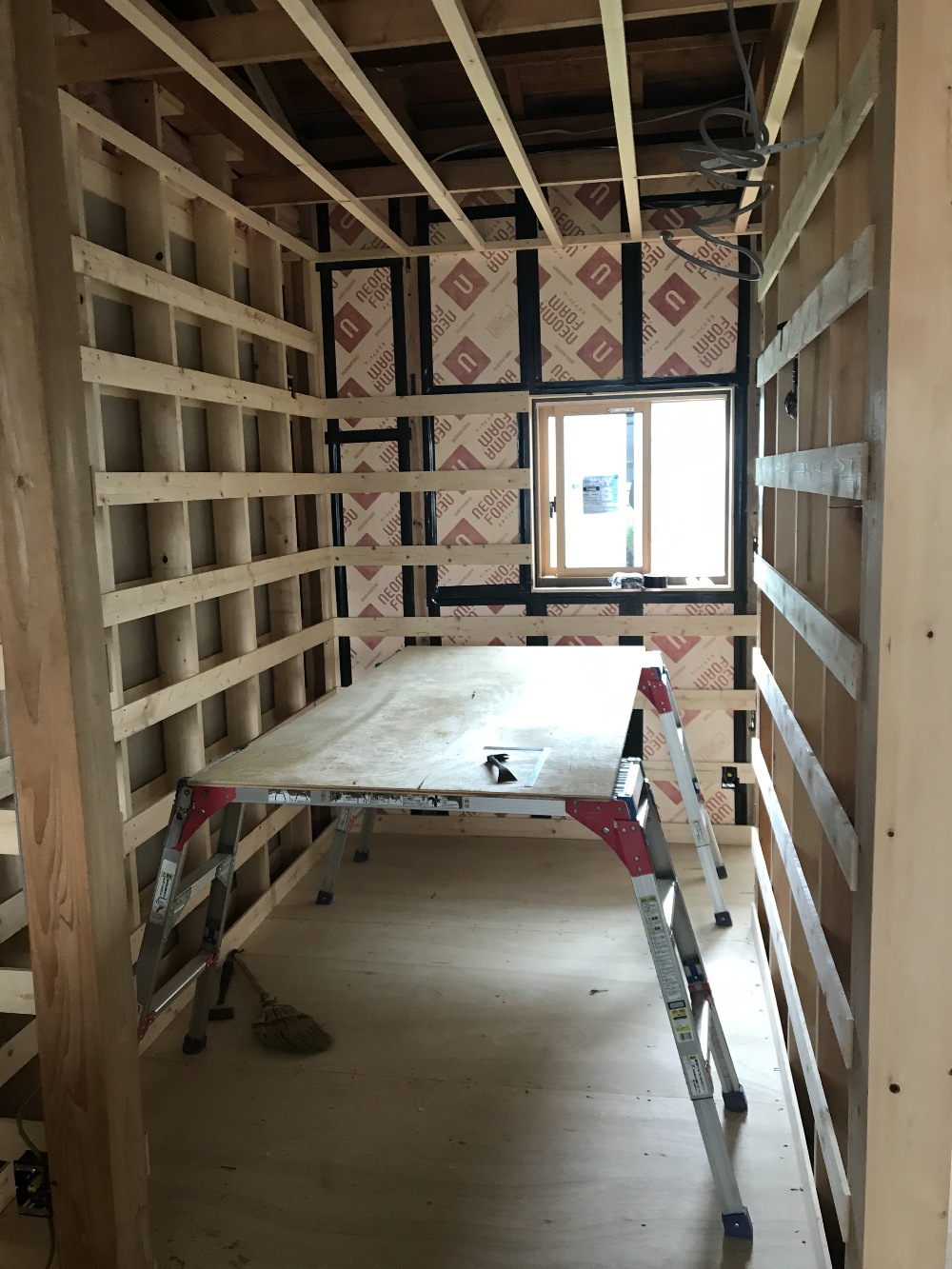

- 25. 2020年09月05日
-
木工事

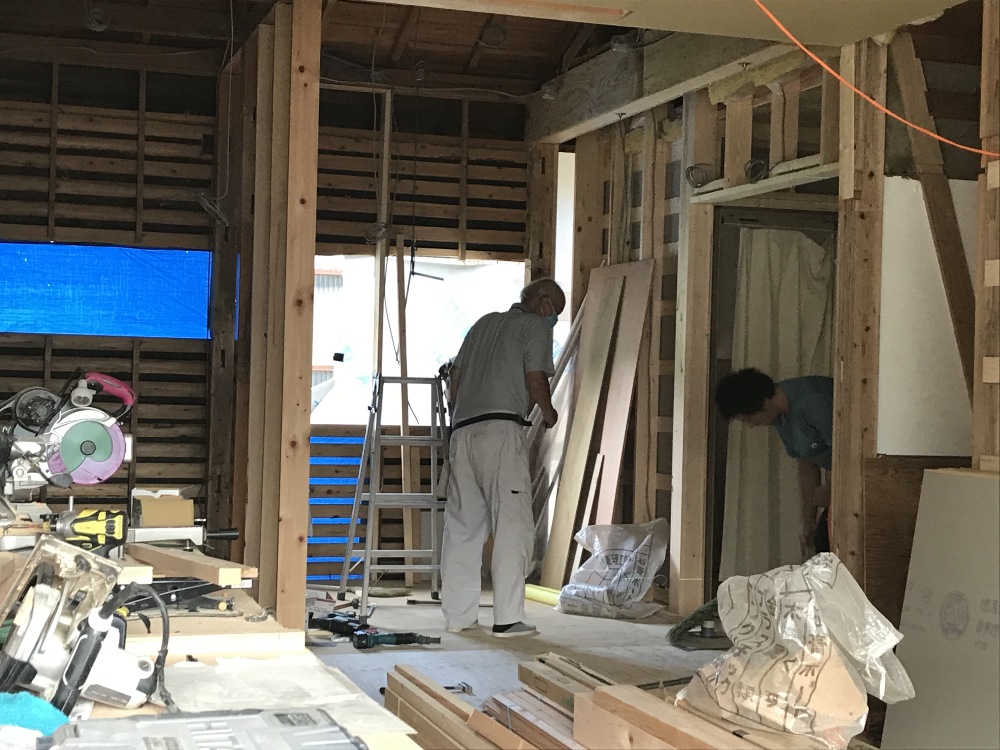

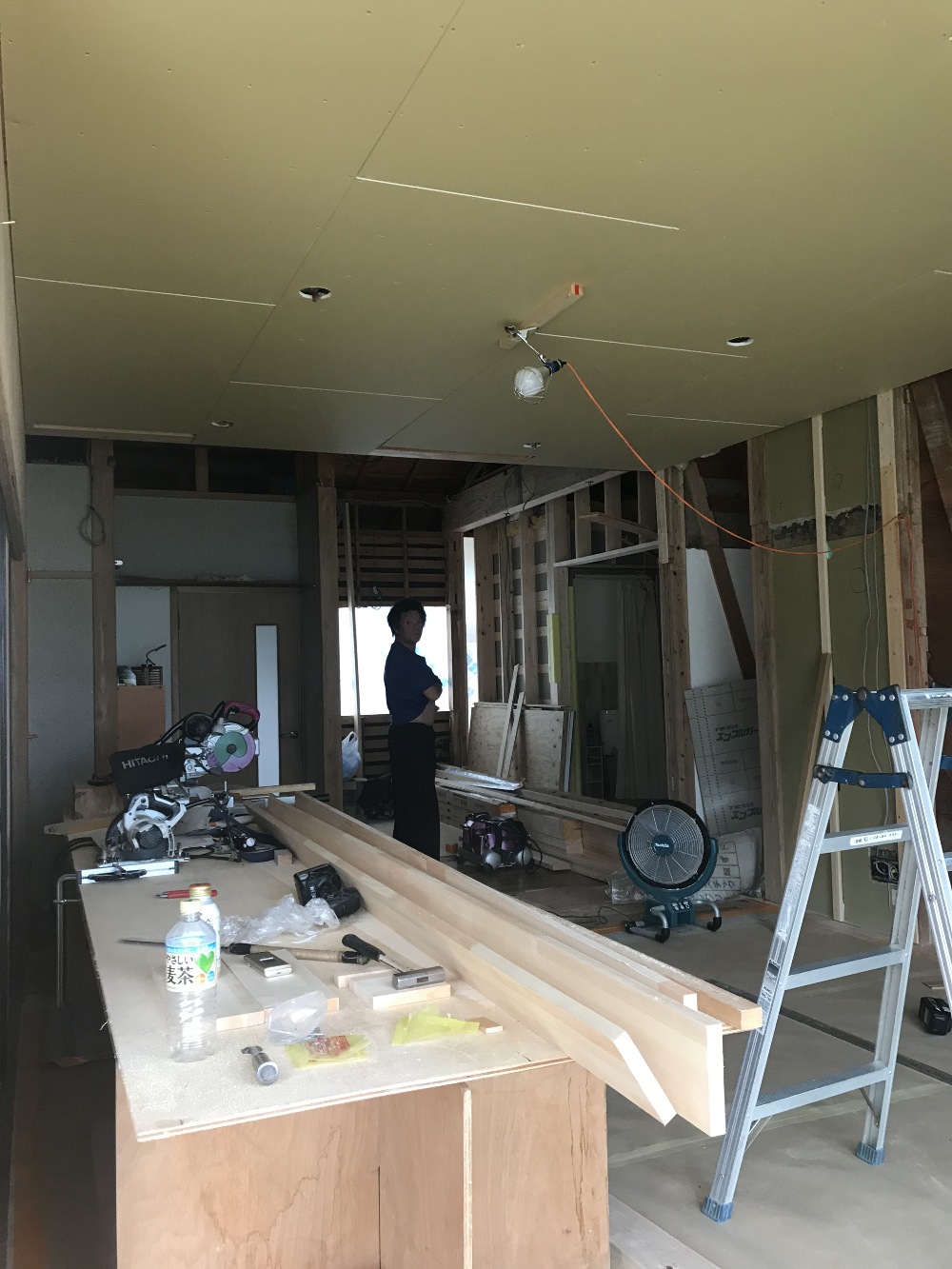

キッチンが大分進んできてリビングの取り合いを始めました。
- 26. 2020年09月09日
-
木工事
関沢棟梁は広縁の断熱工事を進めています。
- 27. 2020年09月15日
-
木工事

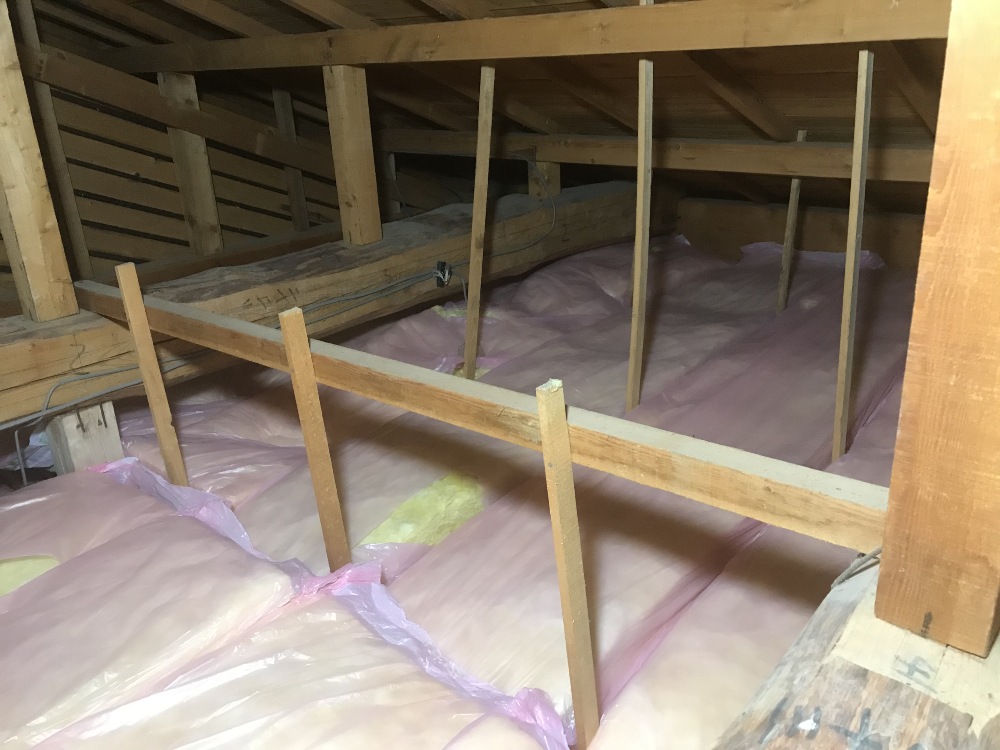

改修しない部屋の天井にも断熱材を2重に敷き込みました。丁寧に充填されています。
- 28. 2020年09月23日
-
木工事
1階外部木工事は壁下地をまとめています。これでいつでも左官工事に移っていけます。
- 29. 2020年09月29日
-
木工事
1階リビングがもうじき終わります。ケーシング枠などを加工し壁をまとめます。
- 30. 2020年10月05日
-

内装工事
リビング内装工事に入りました。もう少しで使用が出来る様になります。Y様の家財など移動が終わると最後の2階改修に成ります。

- 31. 2020年10月12日
-
木工事
廊下床を解体して防水シートを敷き込みます。すでに終わった場所は効果が出ていて除湿剤を置いてみると明らかに違いが判ります。
- 32. 2020年10月17日
-
木工事
廊下の新しい収納が出来ました。
- 33. 2020年10月21日
-
木工事
玄関木工事が終わります。床も新しくなり明るく成りました。

- 34. 2020年10月26日
-
木工事

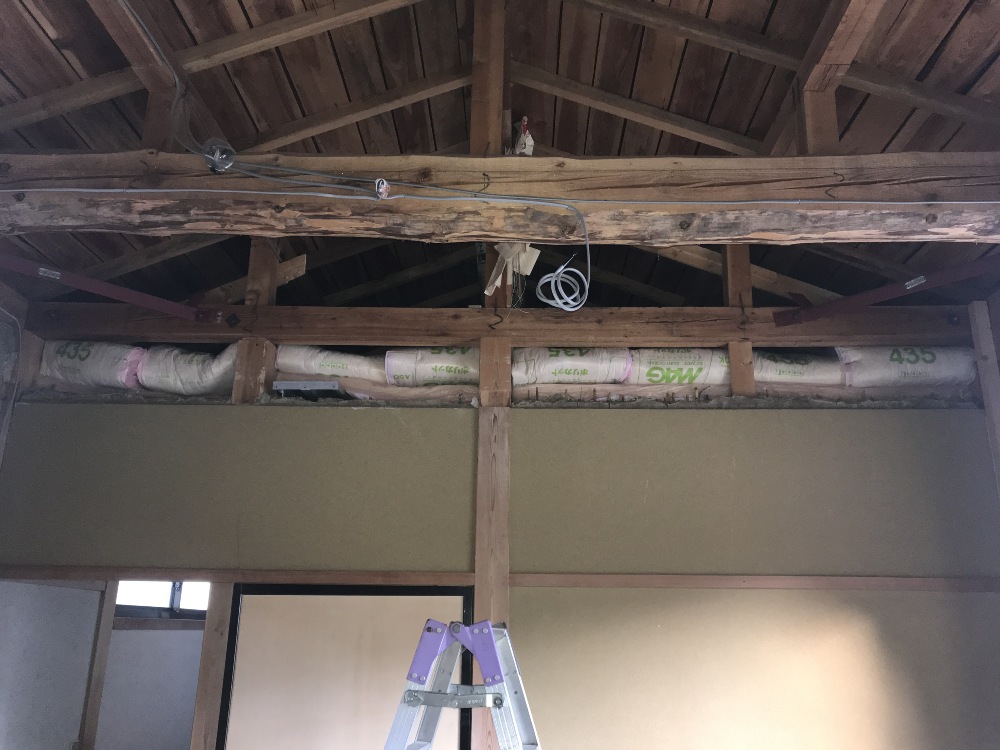

既設和室の天井にも断熱材を充填しました。今までは断熱材も無い状態だったので大分改善されると思います。
- 35. 2020年10月30日
-
木工事
2階和室から洋間に改修の為天井下地を作り天井断熱材を充填しました。100㎜の厚さ2重敷きです。

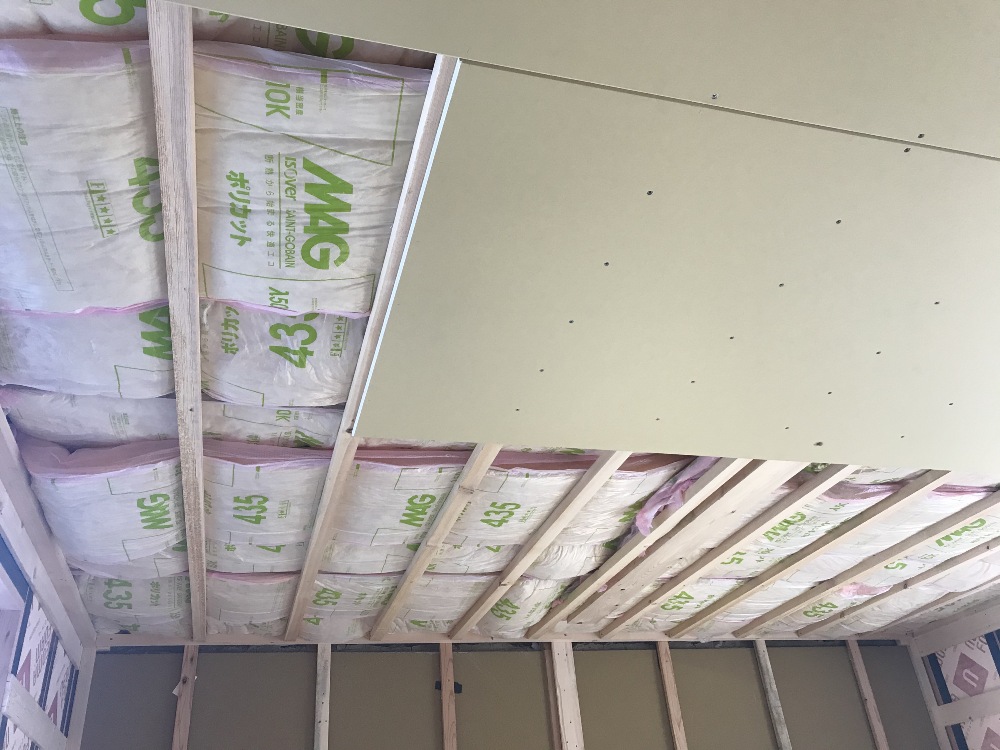

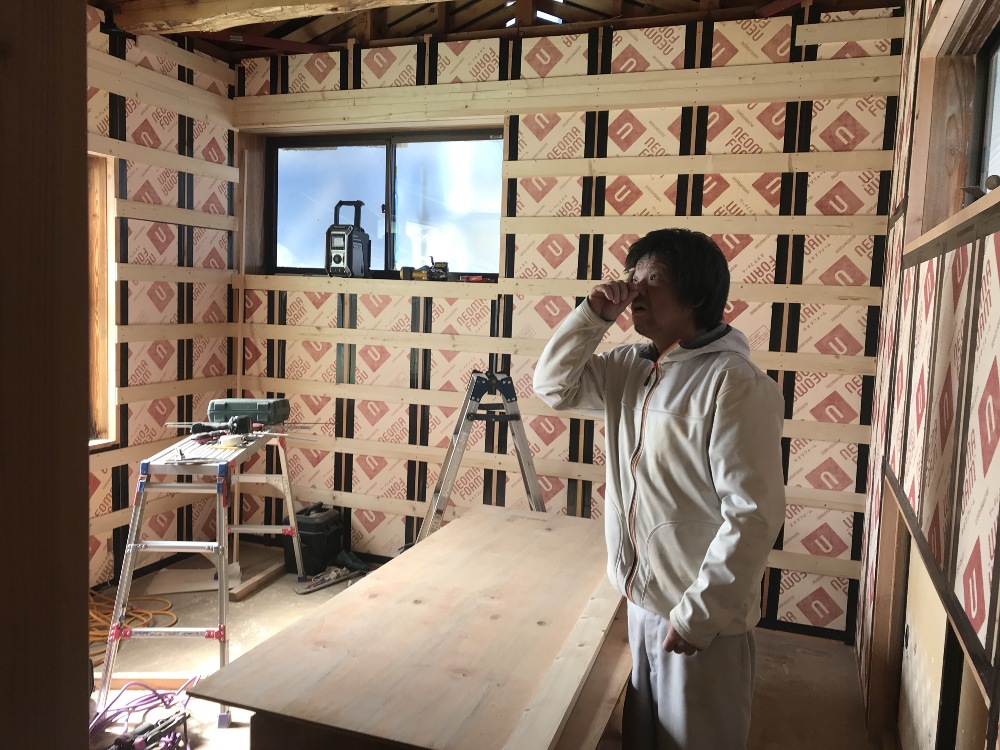

- 36. 2020年11月02日
-
木工事
天井のプラスターボード張りが終わります。
- 37. 2020年11月07日
-
木工事
壁の断熱材を充填しました。ネオマホーム45㎜厚を隙間なく張り込みました。これで床下地に進みます。

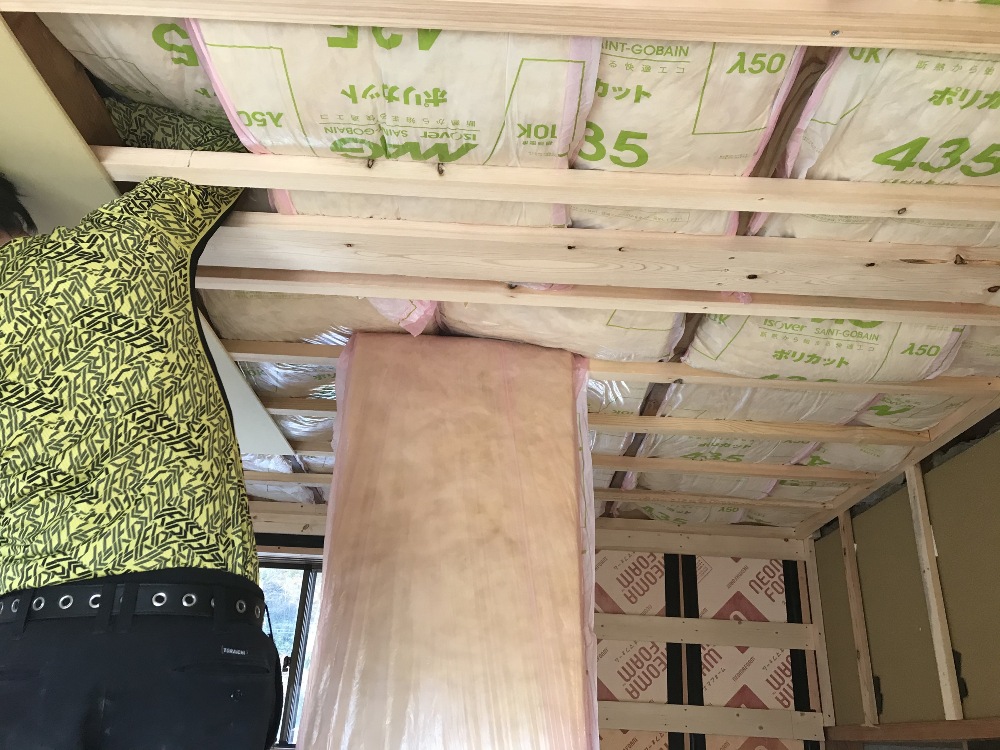

- 38. 2020年11月12日
-
木工事
天井断熱材を充填しました。2階の天井を張り替えない部分もしっかり断熱材を充填しました。
- 39. 2020年11月16日
-
木工事
2階廊下の壁張りも終わり残りは洋間のみと成りました。
- 40. 2020年11月20日
-
木工事
壁張りが終わり巾木廻縁などを取り付けると完了です。大きなリノベーション工事で井出棟梁・関沢棟梁丁寧な仕事有難うございました。
- 41. 2020年11月24日
-

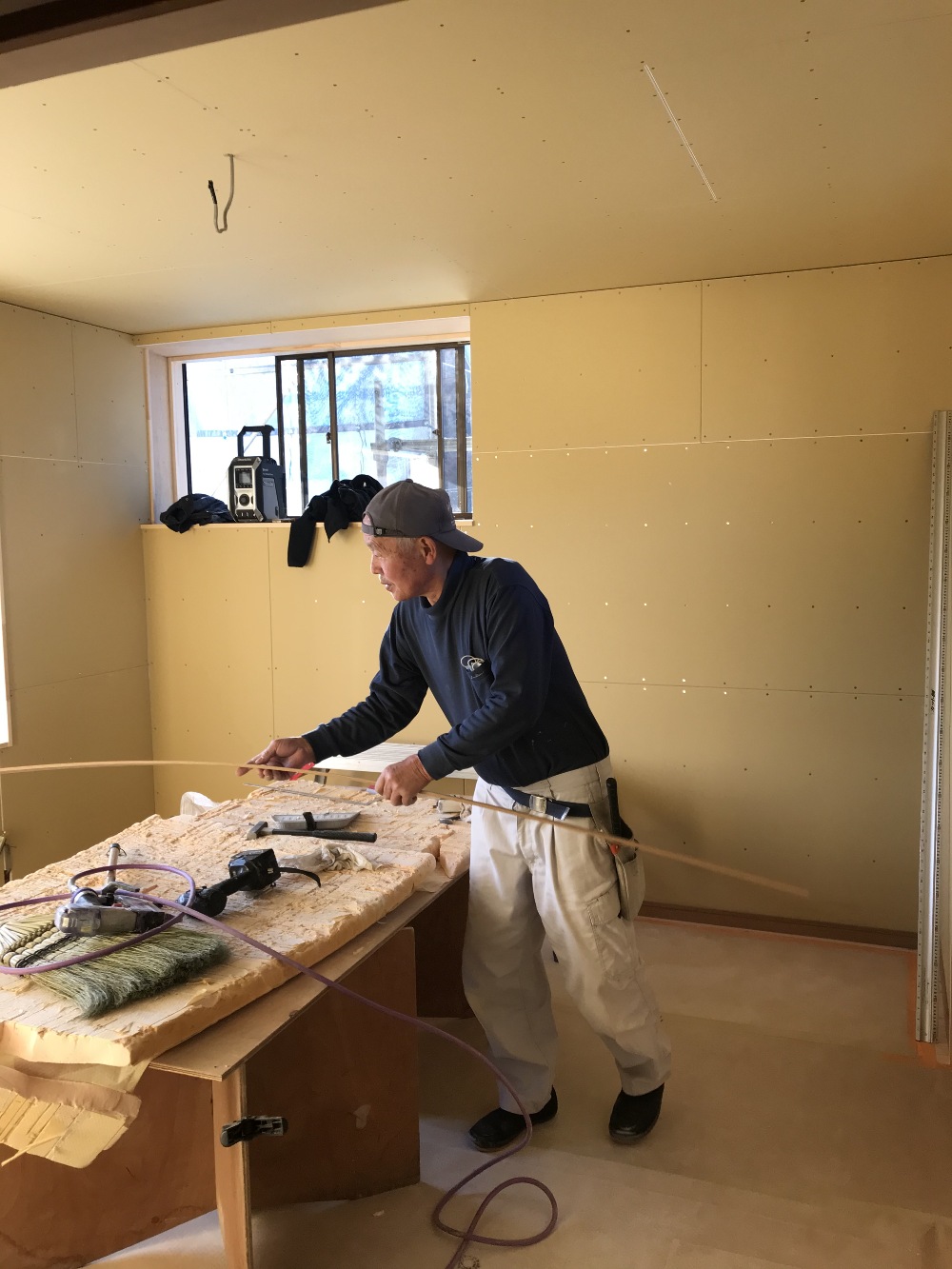

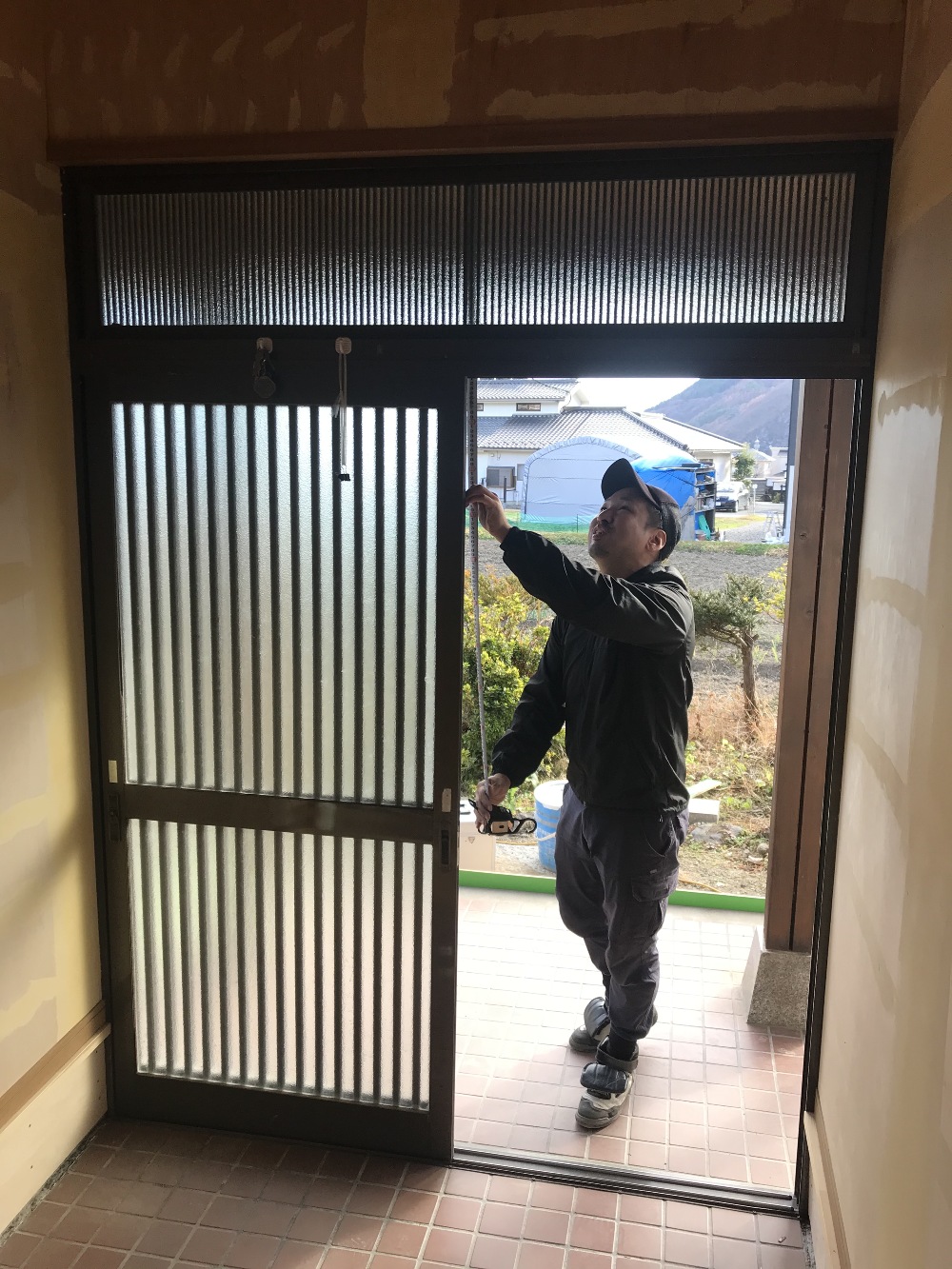

鋼製建具工事
玄関サッシを交換します。断熱効果の高い製品に取り替えます。寸法を確認して作業を進めます。
- 42. 2020年11月28日
-
完成(内部)
二階の完成の前にリビングの片付けをして使用できる様に準備をしました。Y様の家は住みながらのリノベーションですので、出来上がった部屋に移り工事を繰り返します。
- 43. 2020年12月02日
-

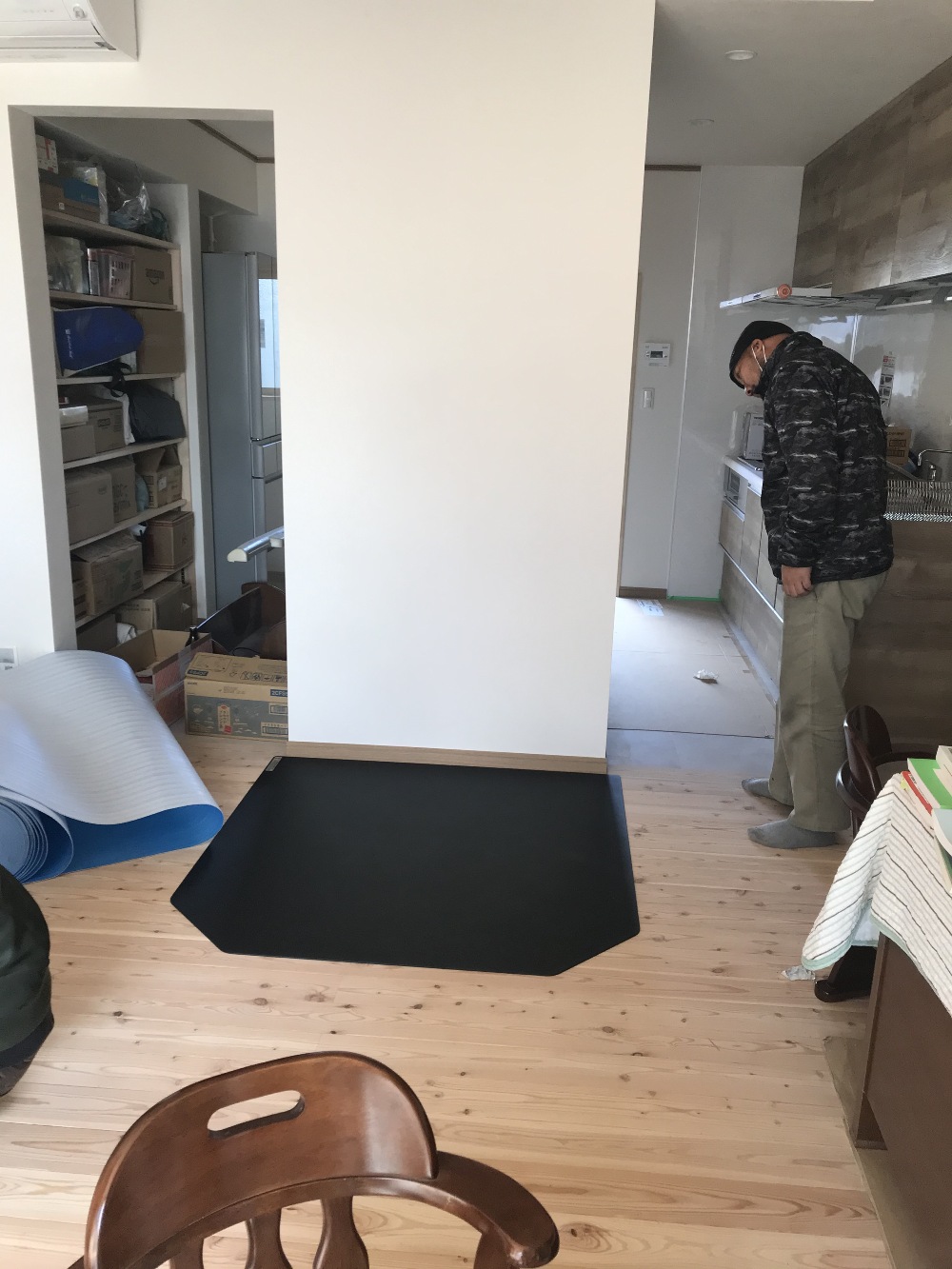

ストーブの設置

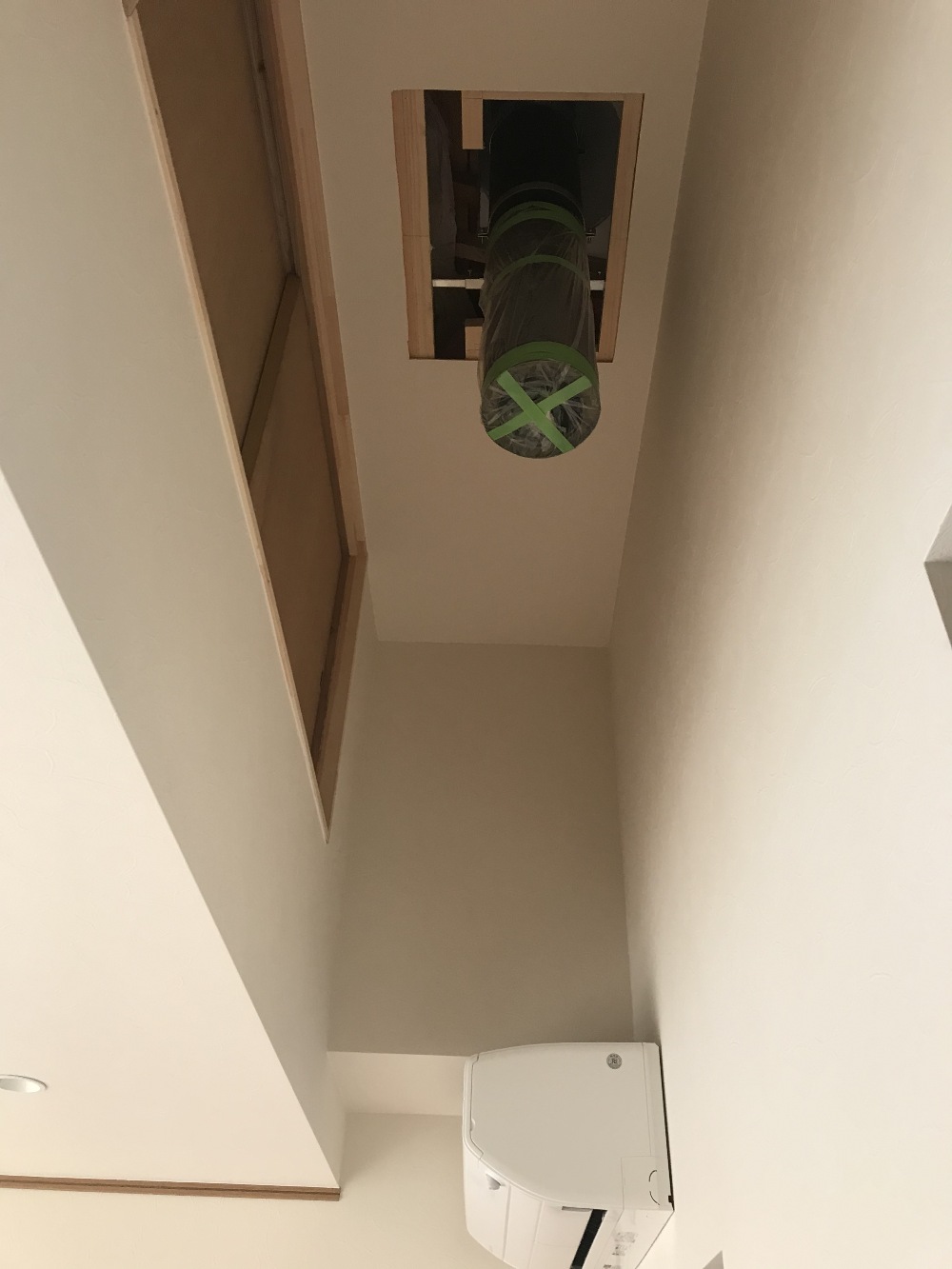

完成したリビングにストーブを設置します。二階廊下部分の扉より2階を温める為の開口を作りました。
- 44. 2020年12月08日
-
木工事

玄関の内装が終わり下駄箱を取付完成です。井出棟梁・関沢棟梁長い間丁寧な仕事有難うございました。
- 45. 2020年12月15日
-
薪ストーブ設置
全ての工事が終了し本日薪ストーブの設置と成りました。リビングとキッチンの間(家の中心)に設置したので効果に期待が出来ると思います。
- 46. 2020年12月16日
-
薪ストーブ設置完了
薪ストーブの設置が終わりました。ガラスの大きい炎が綺麗に見えそうな立派なストーブです。メーカー名はハースストーンです。

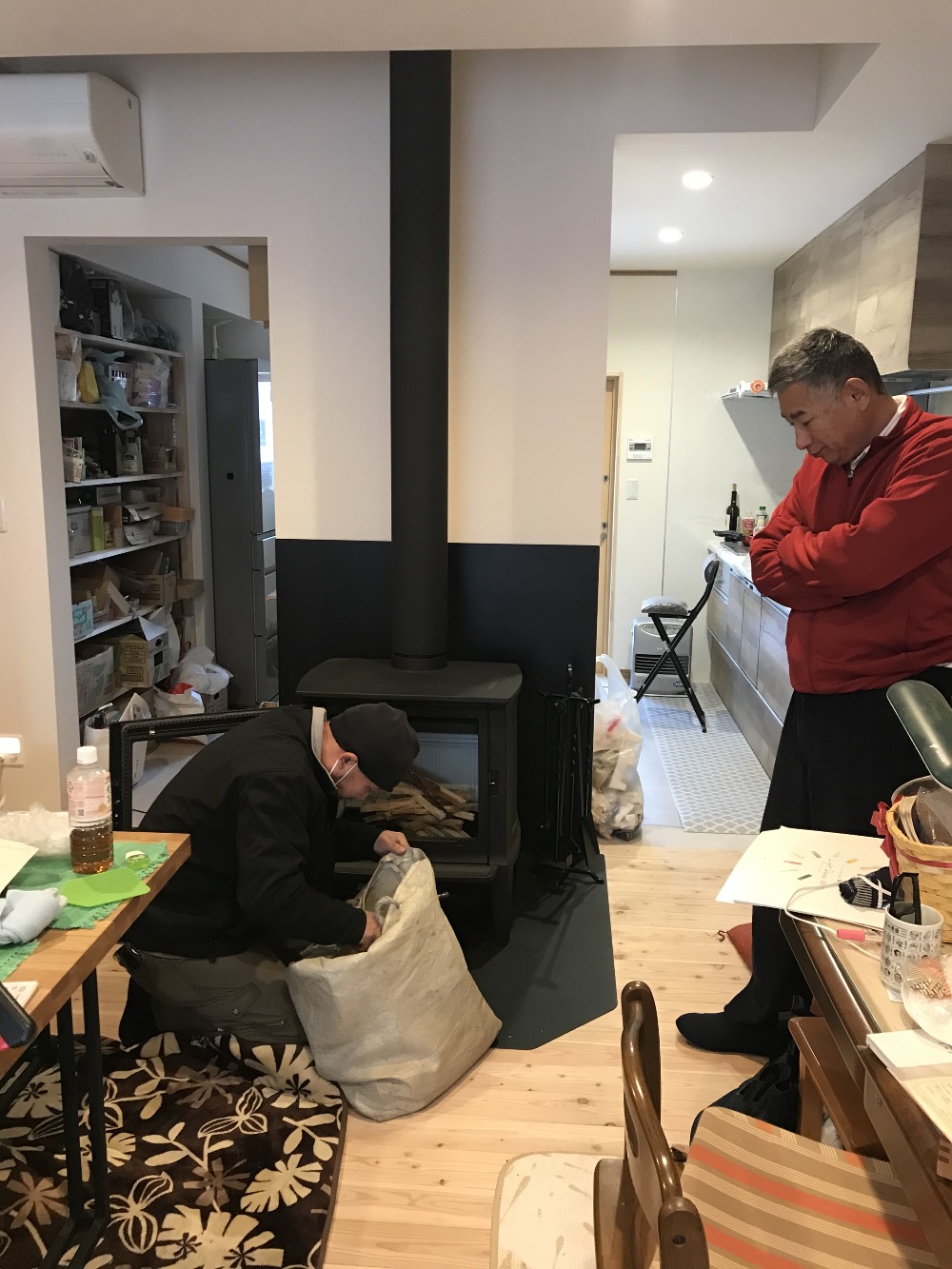

- 47. 2020年12月23日
-
薪ストーブ火入れ式

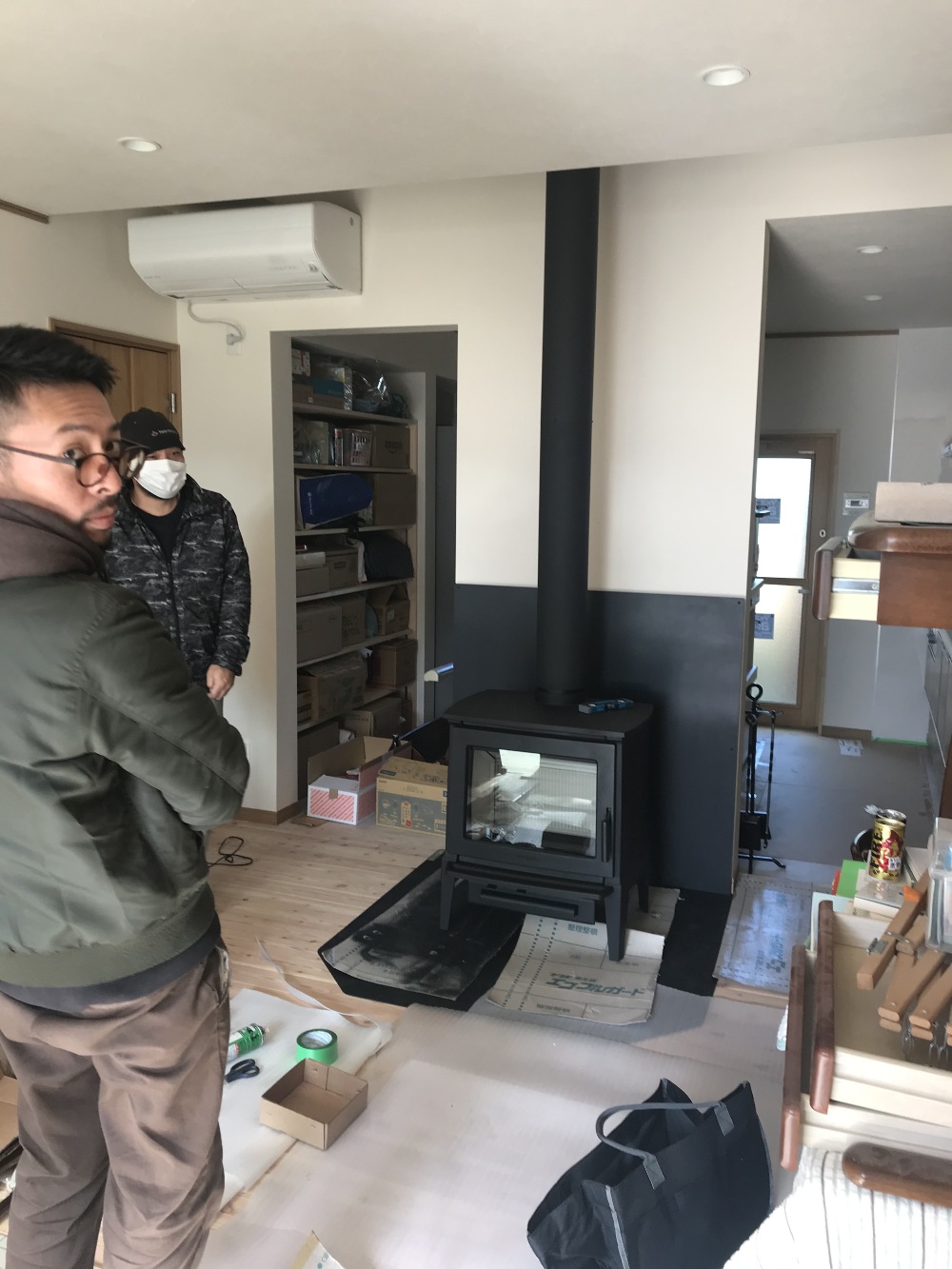

本日薪ストーブに火を入れ取り扱いなどの説明を一緒にさせて頂きました。これから今季も薪を購入しますが、Y様と一緒に正月休みに運ぶ予定です。
美し信州建設の公式SNSもチェックしてください
イベント情報などをLINEで配信中(^^)/
ご質問も受け付けております♪
- 目的別にみる
- スタイル別に見る
