定年後安心して快適に住まうリノベーション

上田市 リフォーム M様

スタイル別に見る|リフォーム

建築中レポート

1. 2021年10月15日
解体工事

解体工事

M様の家リノベーション工事が始まります。お住まいに成りながらのリノベーションで水廻りを中心にリビング寝室・収納部分クローゼットを新たに作ります。

2. 2021年10月21日
床断熱工事

床断熱工事

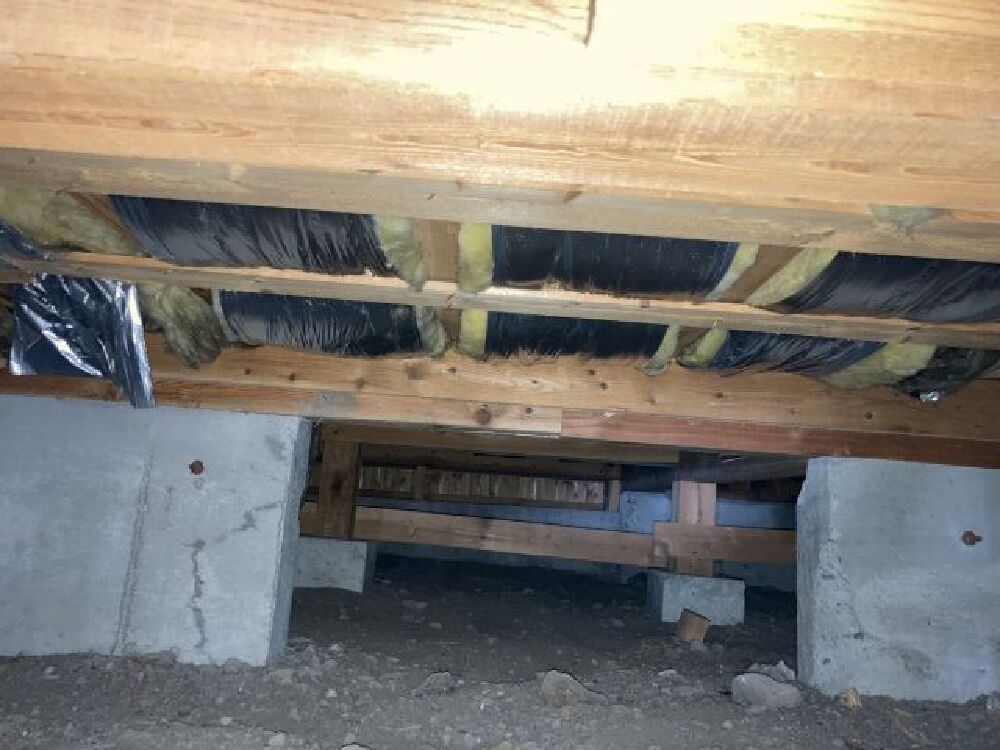

増田棟梁さんが解体を進める間に床断熱工事を進めます。築30年の家なので構造はしっかりしていますが断熱性能が弱いので今回は硬質ウレタンを床下面に吹き付けます。既存はグラスール50㎜・10㎏でした。

3. 2021年10月27日
木工事

木工事

木工事は玄関わきにトイレを作ることから始まりました。今までは家の奥にあり来客などで洗面所を通り不便だったと思います。

4. 2021年11月02日
木工事

木工事

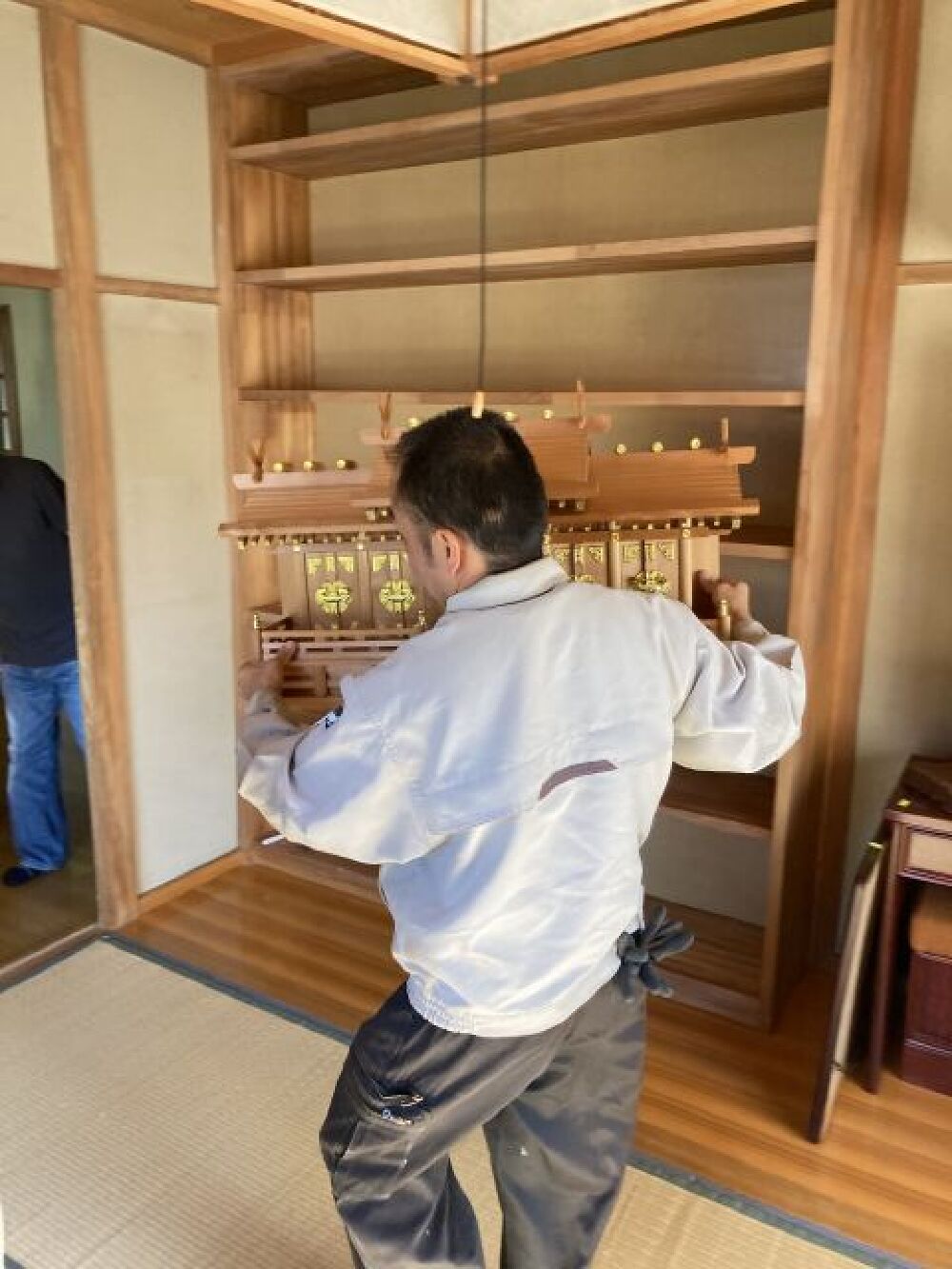

親方の増田さんは仏間を作り、神棚も同じ座敷に移動しました。

5. 2021年11月08日

設備工事

設備工事

トイレが出来ました。便器は既存を取付本日よりここを使用します。引き続き既存トイレの解体に入ります。

6. 2021年11月12日
木工事

木工事

キッチンの造作が進んでいます。リビング側をシートで養生しホコリなどお客様の生活動線に気を付けています。

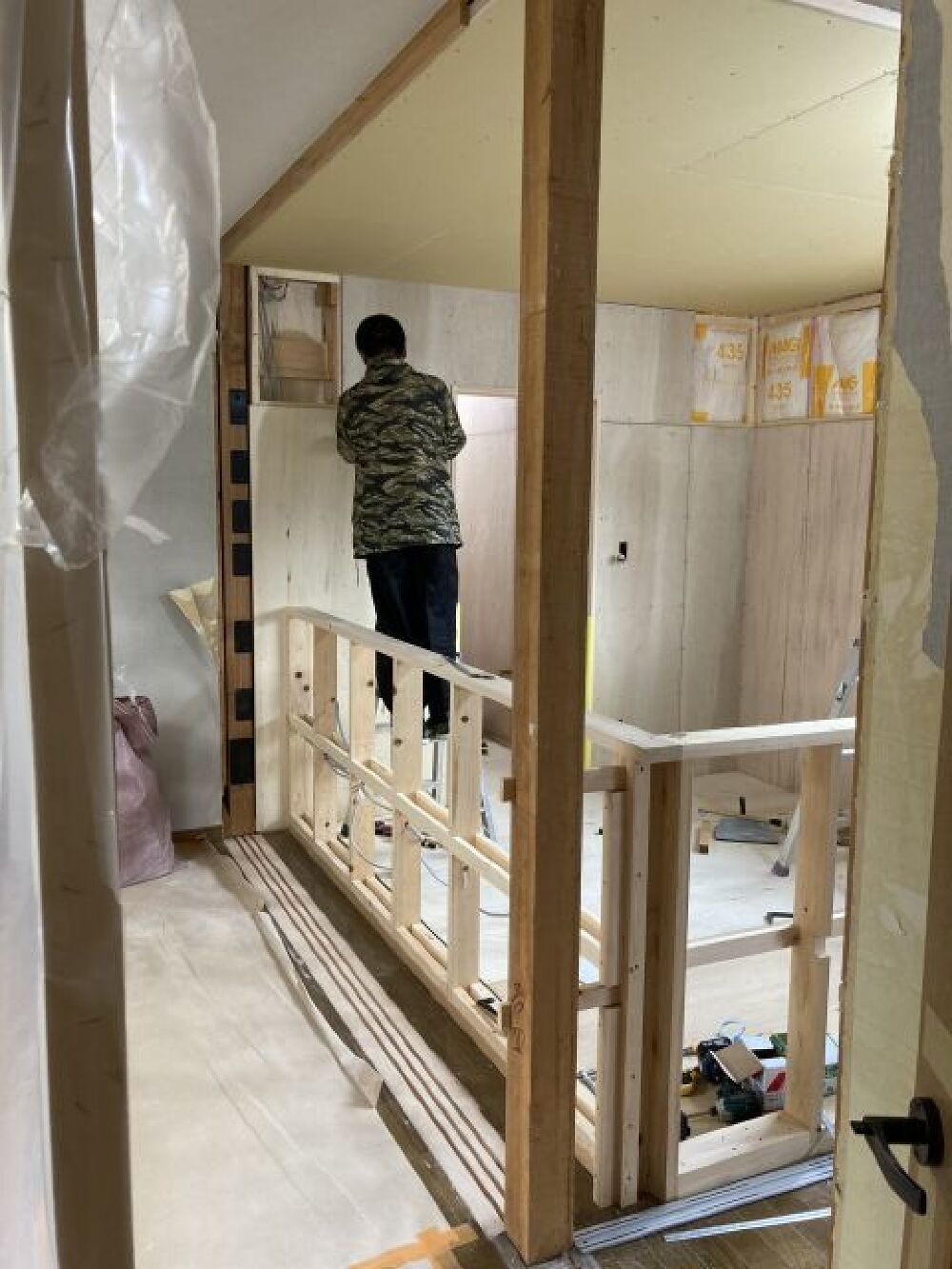

7. 2021年11月17日
解体工事

解体工事

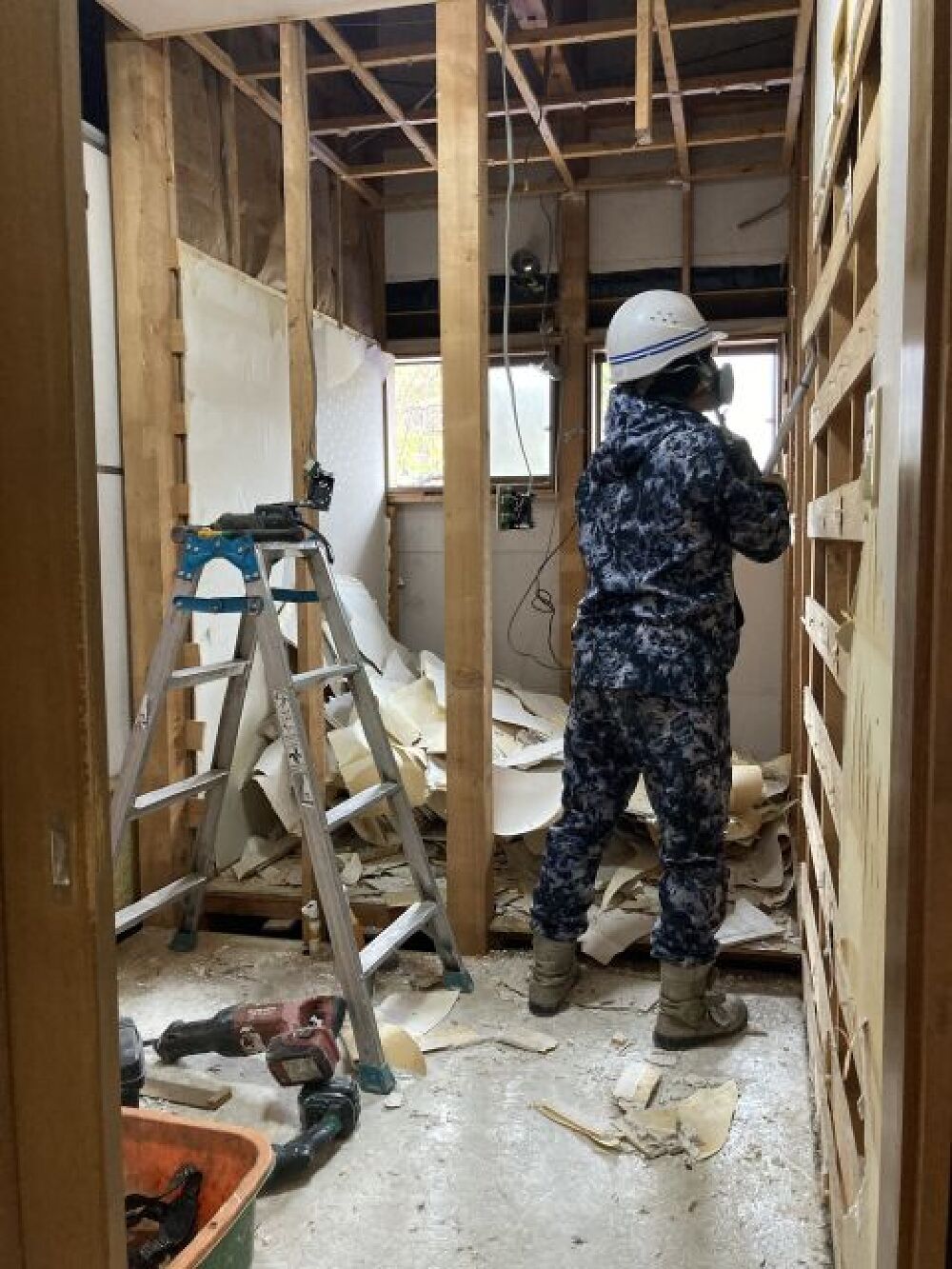

新しいトイレが完成したので古いトイレを解体しました。今度は寝室のウォークインクローゼットに変わります。

8. 2021年11月20日
木工事

木工事

旧トイレの解体が終わりクローゼット床防水・床下地を進めています。

9. 2021年11月22日

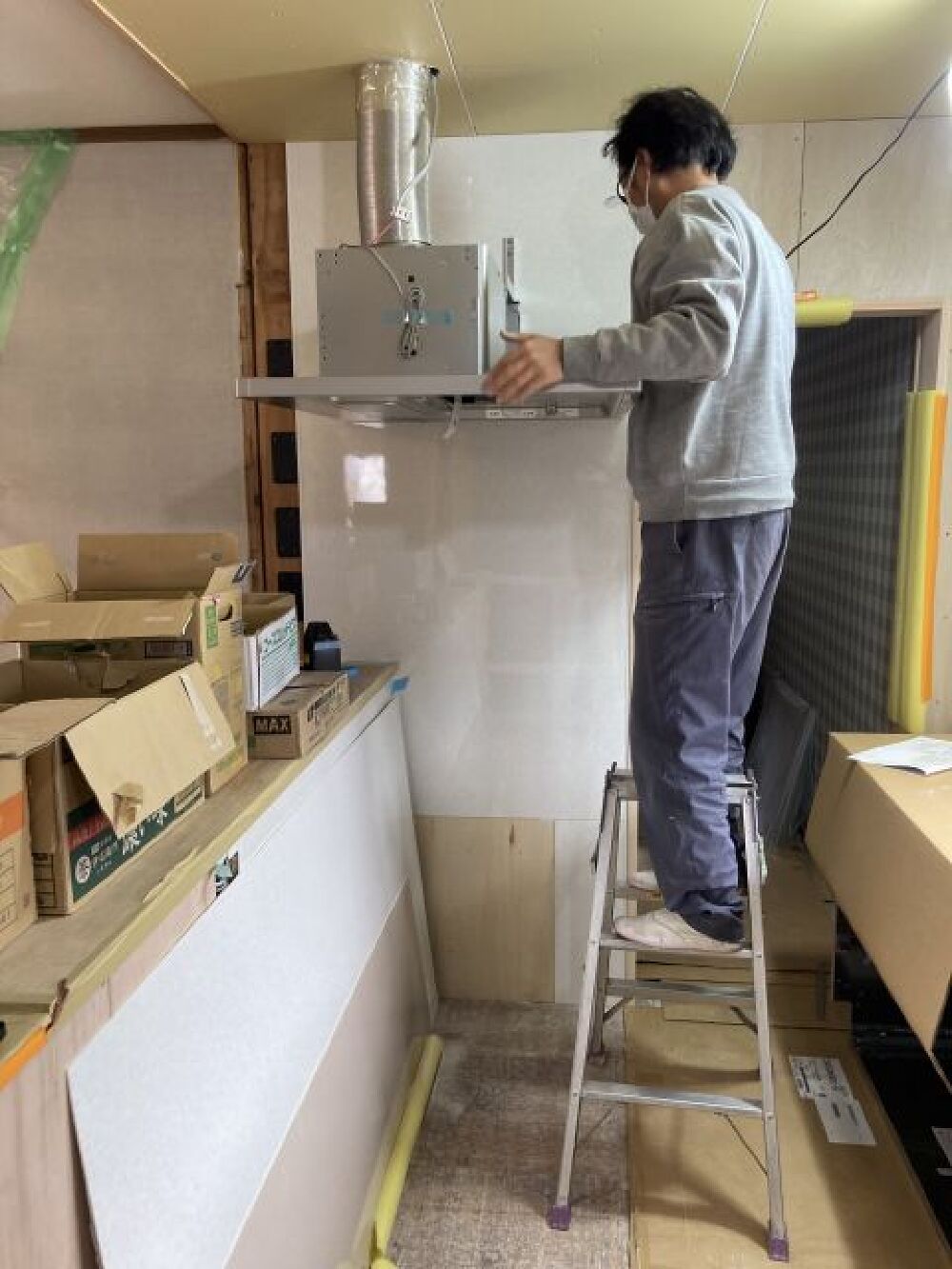

キッチン組立

キッチン組立

新しいシステムキッチン組立に入りました。現在も旧キッチンを使用していますが新キッチン完了後に旧キッチンを解体し洗面脱衣室に変わります。

10. 2021年11月24日
解体工事

解体工事

システムキッチンの組立接続も完了し洗面浴室の解体工事に入りました。

11. 2021年11月28日
ユニットバス組立

ユニットバス組立

解体からユニットバス組立が完了しました。

12. 2021年12月02日
木工事

木工事

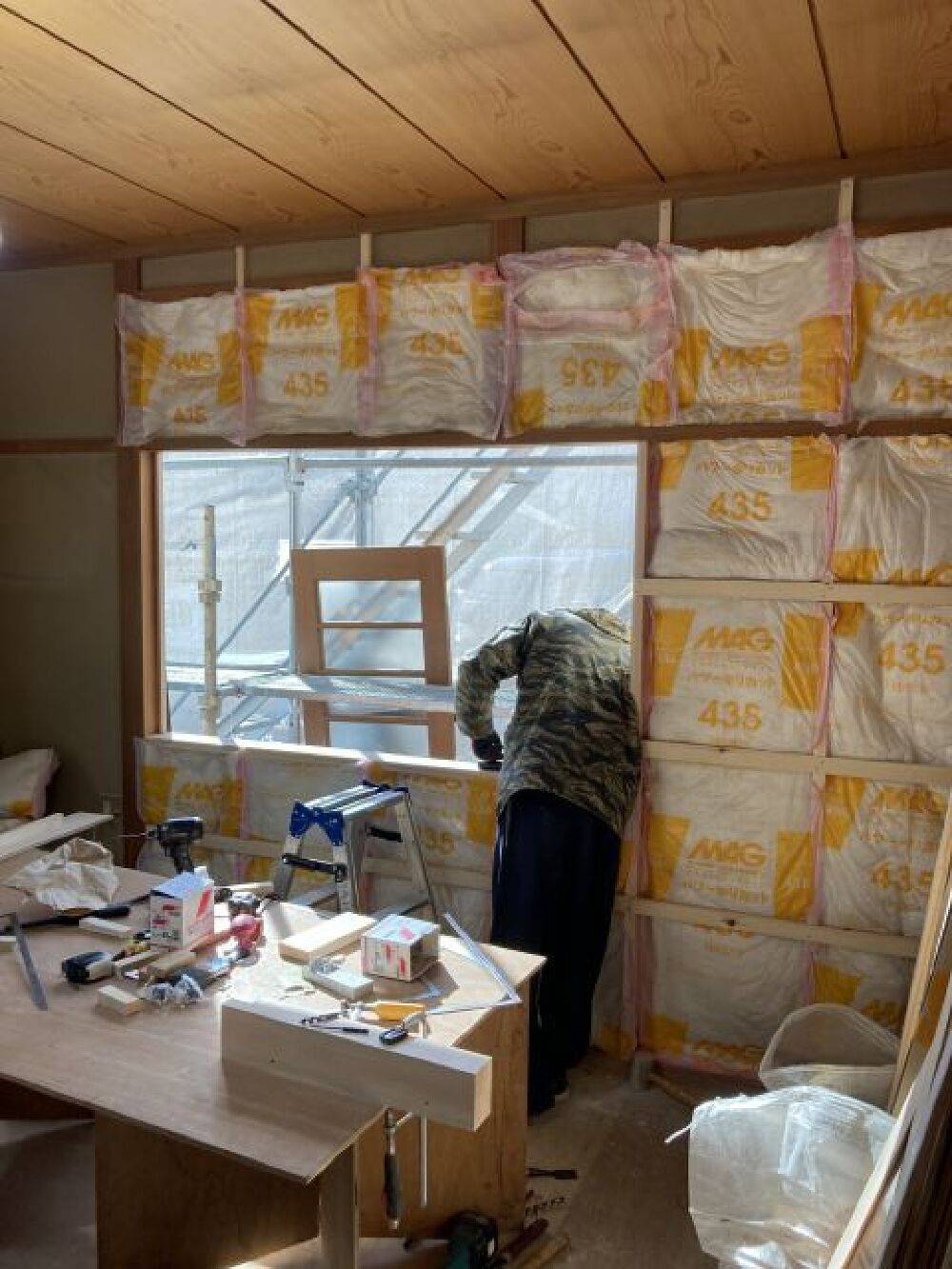

木工事も洗面脱衣室の造作を進めています。壁断熱材を新しい物に入換天井へと移ります。

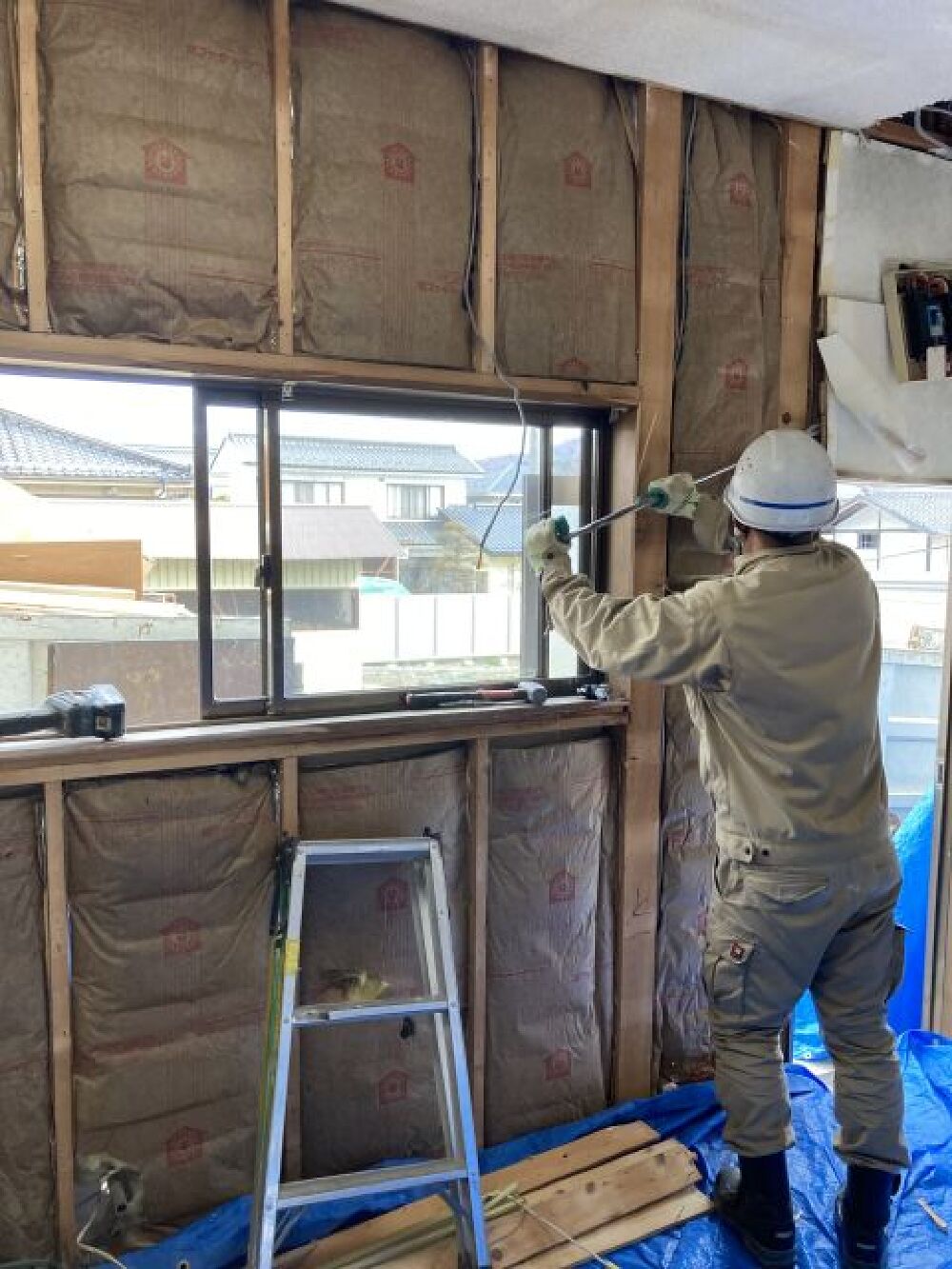

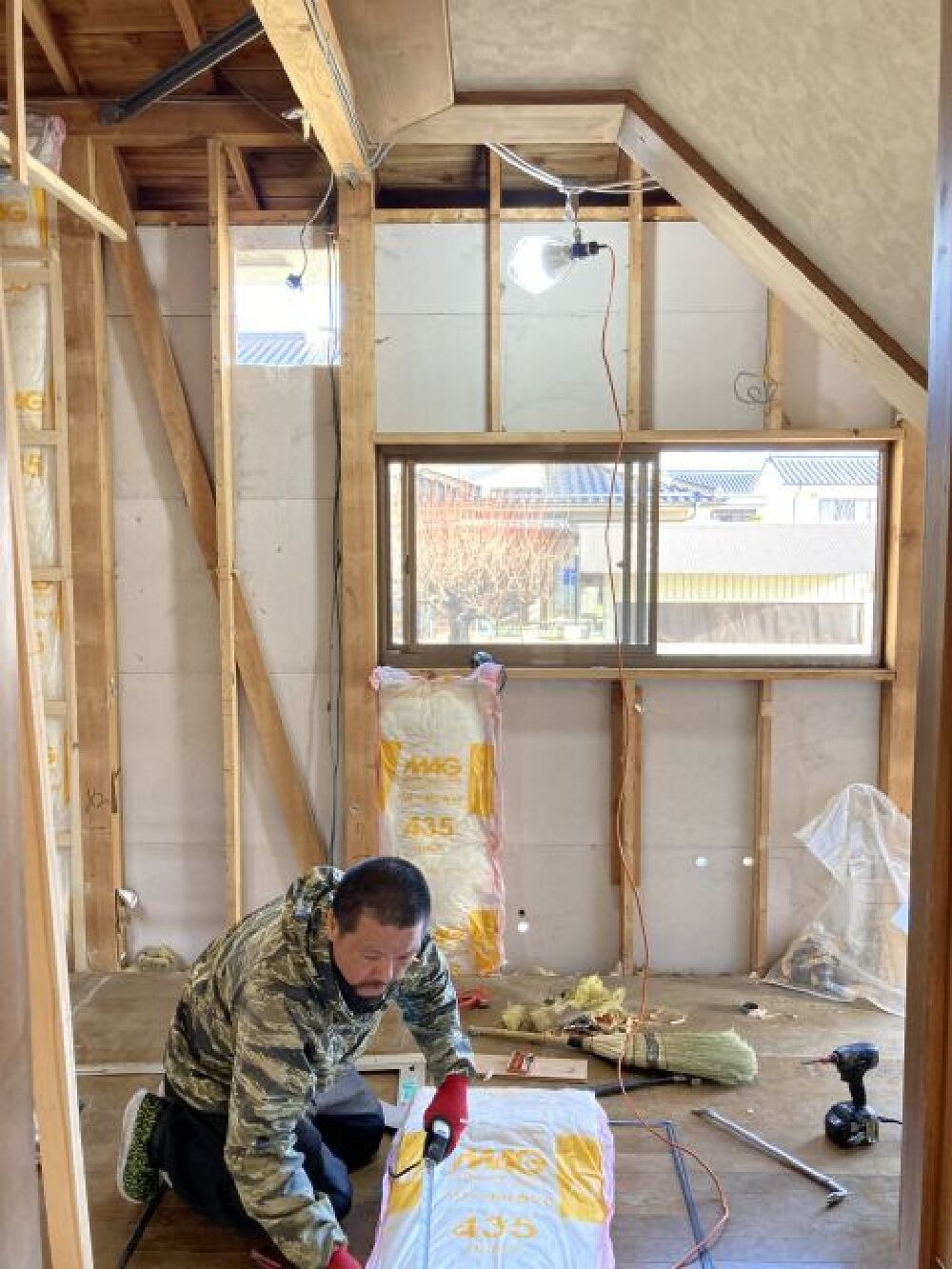

13. 2021年12月08日
木工事

木工事

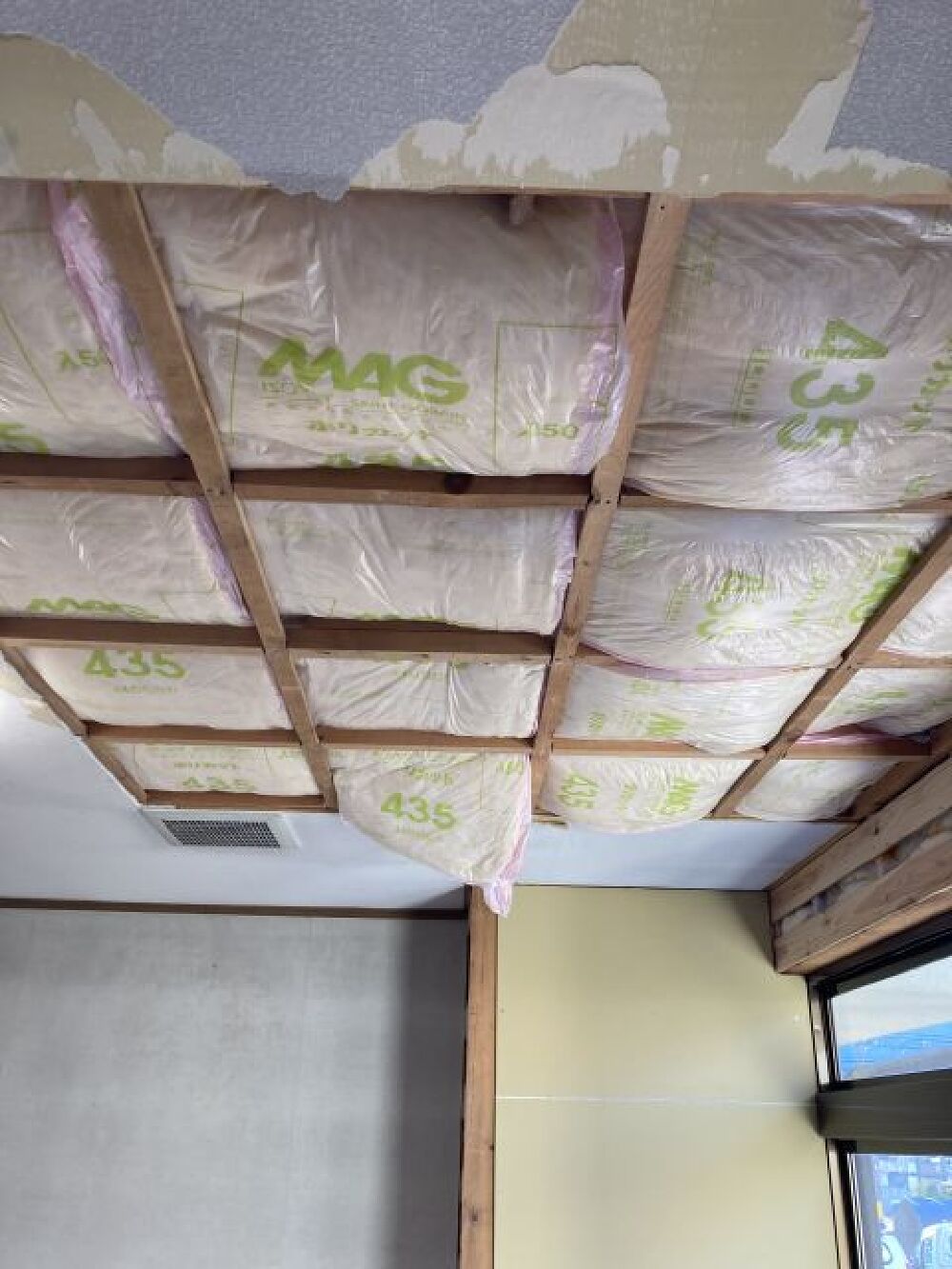

もう一人の沓掛棟梁はキッチン前のリビング天井の断熱工事を進めています。既設では断熱材が無く熱の損失も多かったと思われます。これで暖房・冷房なども効果的に向上すると思います。

14. 2021年12月11日
外部塗装工事

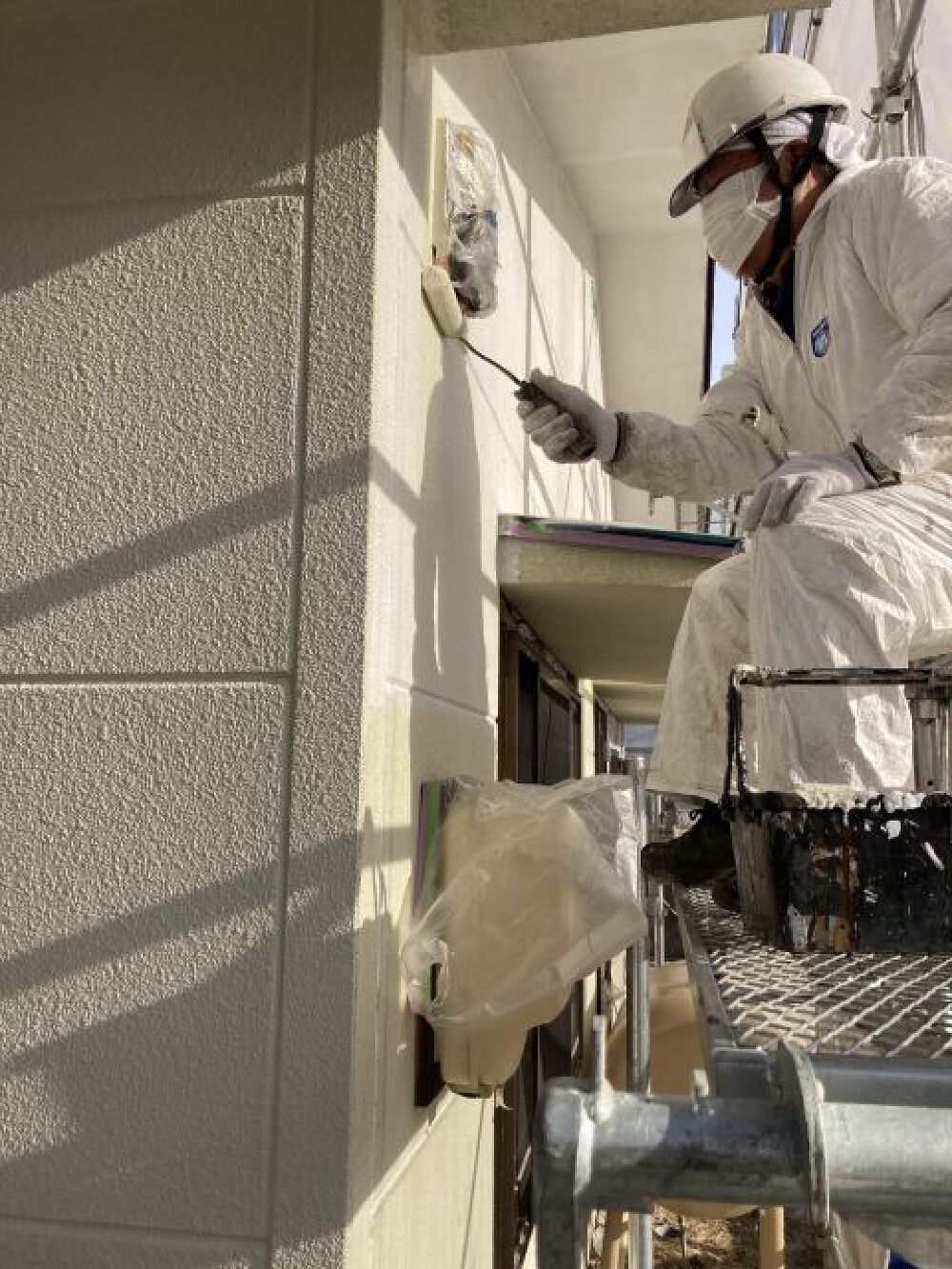

外部塗装工事

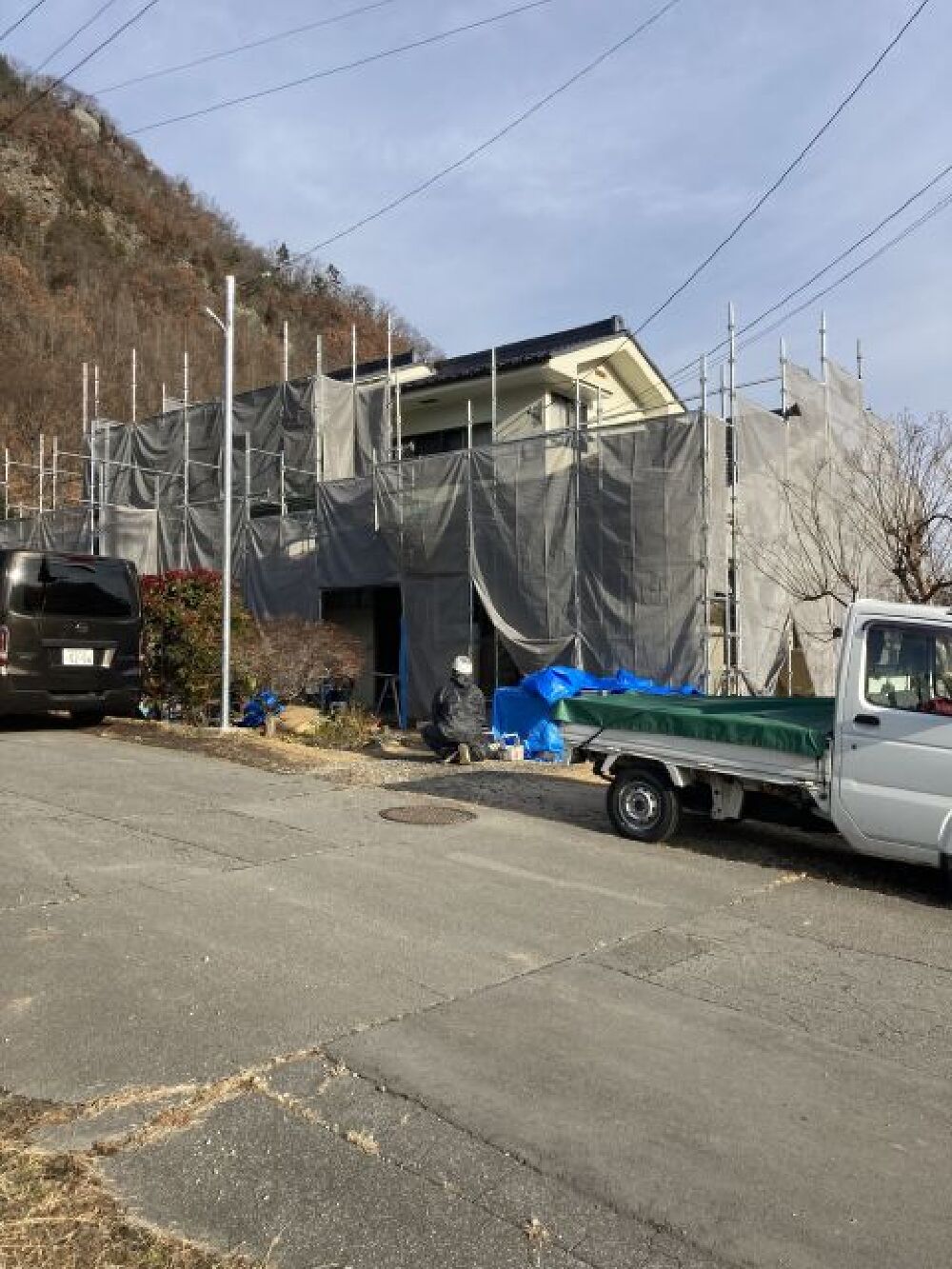

外部塗装工事が始まります。足場を設置しご近所にご迷惑をお掛けしないように飛散防止ネットを取付ました。

15. 2021年12月16日
外部塗装工事

外部塗装工事

この頃天気が良いので外部塗装工事も大分進みました。

16. 2021年12月20日
内装工事

内装工事

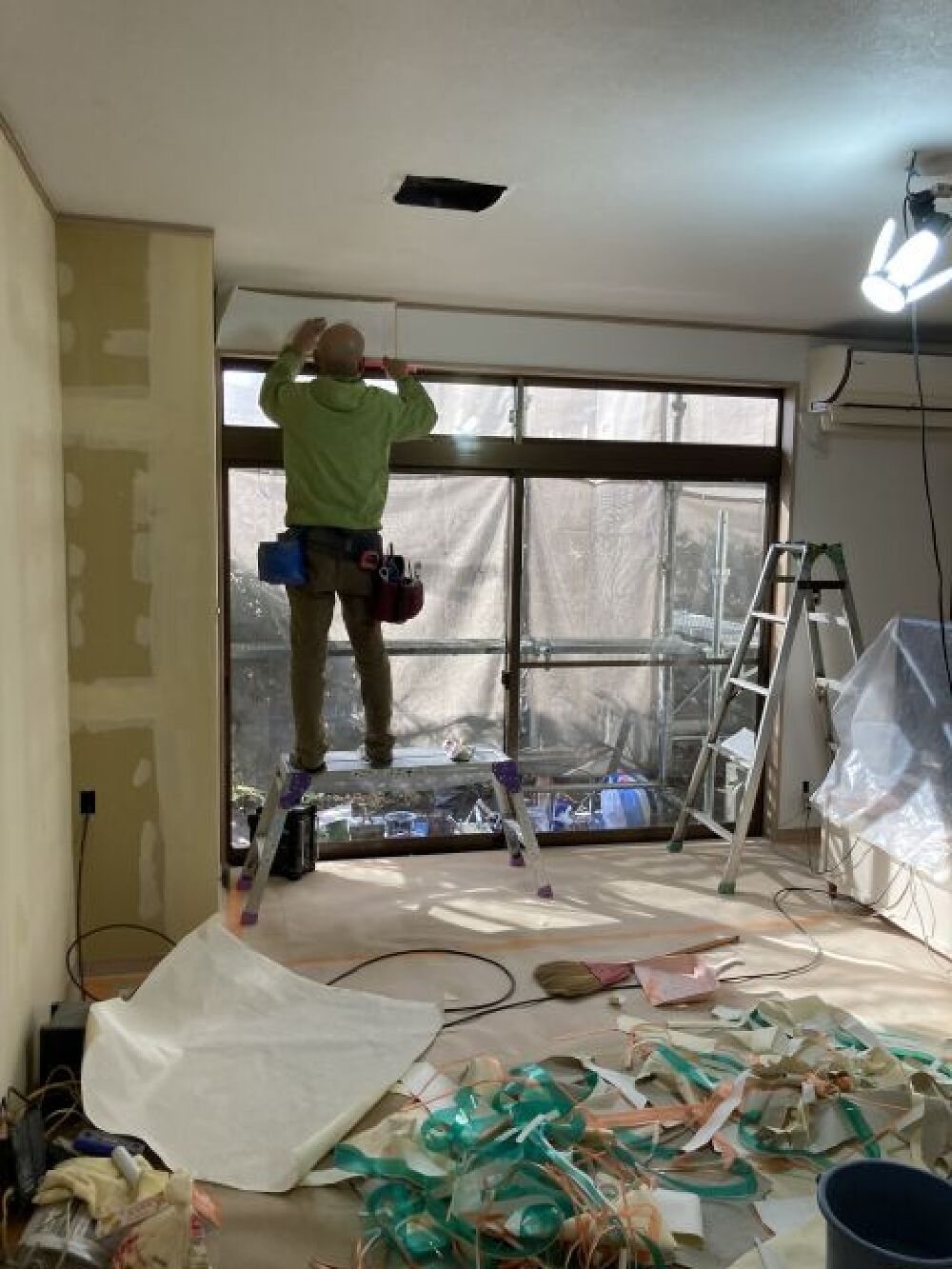

リビングのクロス貼りです。年末までにリビングは仕上げます。

17. 2021年12月23日
内装工事

内装工事

キッチンの組立から木工事も完成し内装クロス張りを進めています。もうすぐ使用開始です。

18. 2022年01月11日
木工事

木工事

本日より工事再開です。令和4年改めて頑張って行こうと現場であいさつをしました。

19. 2022年01月15日
鋼製建具工事

鋼製建具工事

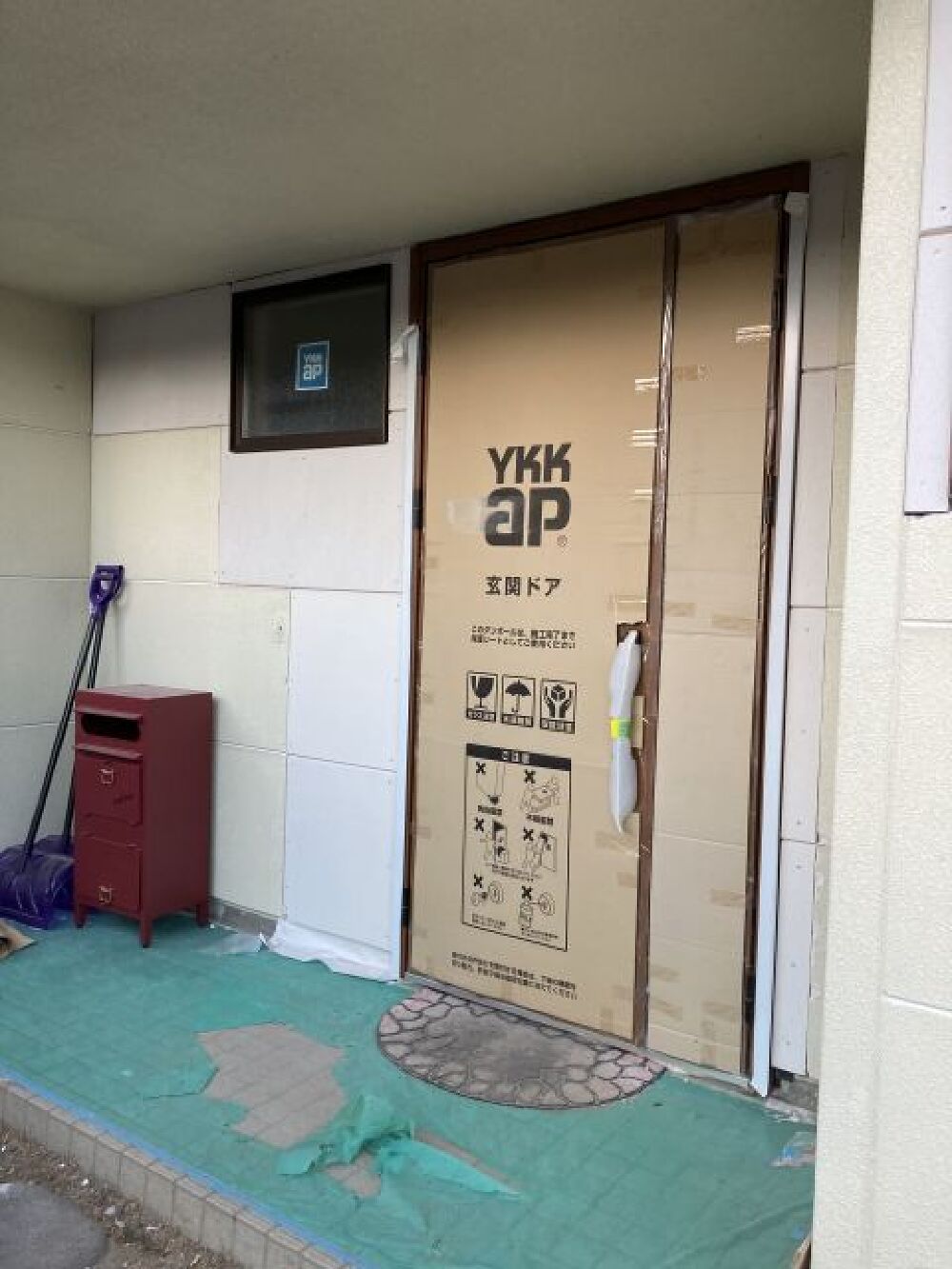

最終の玄関ドア入換が完了しました。断熱強化をした製品です。

20. 2022年01月20日
木工事

木工事

寝室隣のクローゼットに造り付家具を搬入しました。

21. 2022年01月26日
木工事

木工事

玄関内部の造り付収納の取付を始めました。これで木工事は全て完了します。

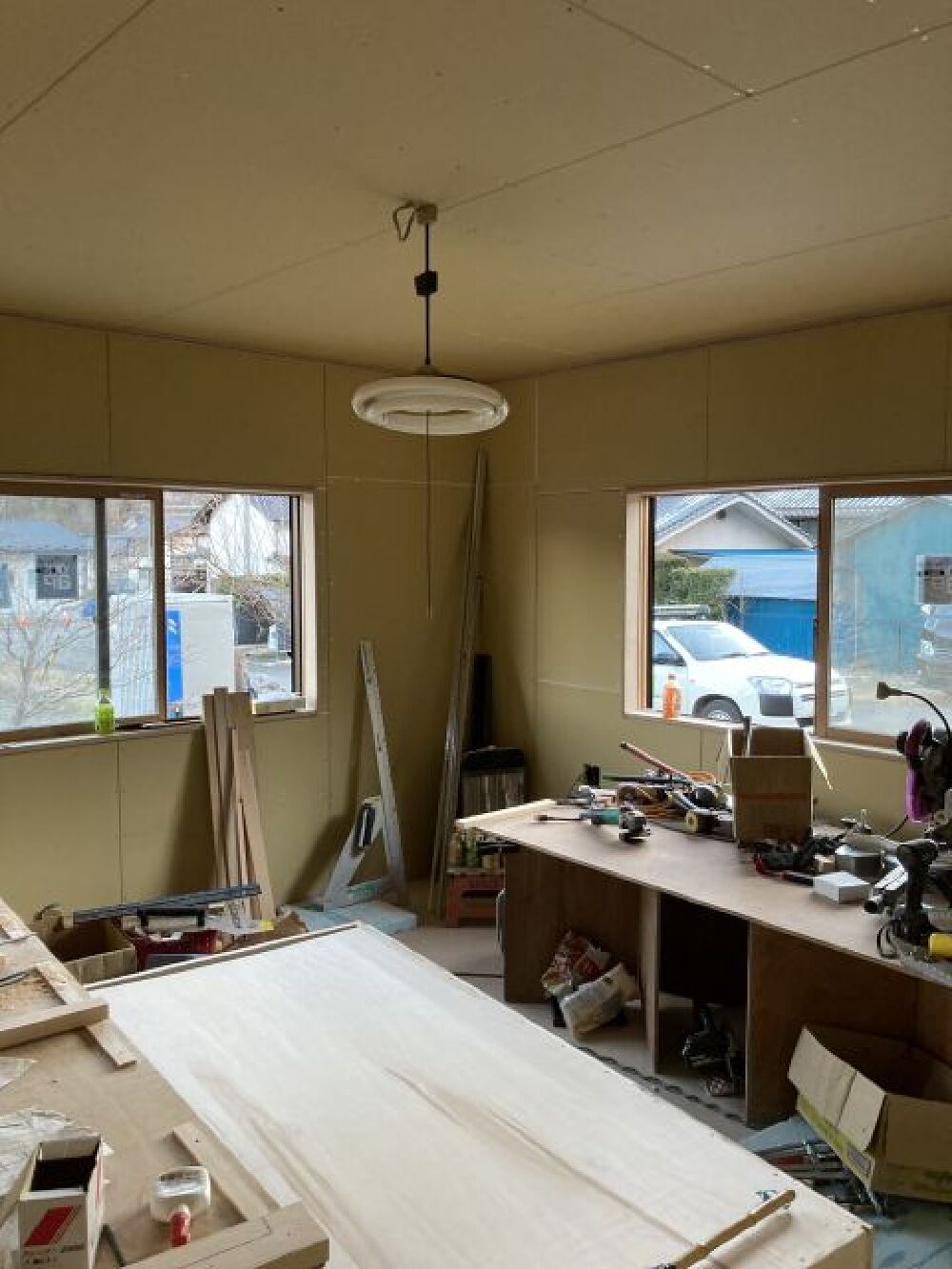

22. 2022年02月01日
木工事

木工事

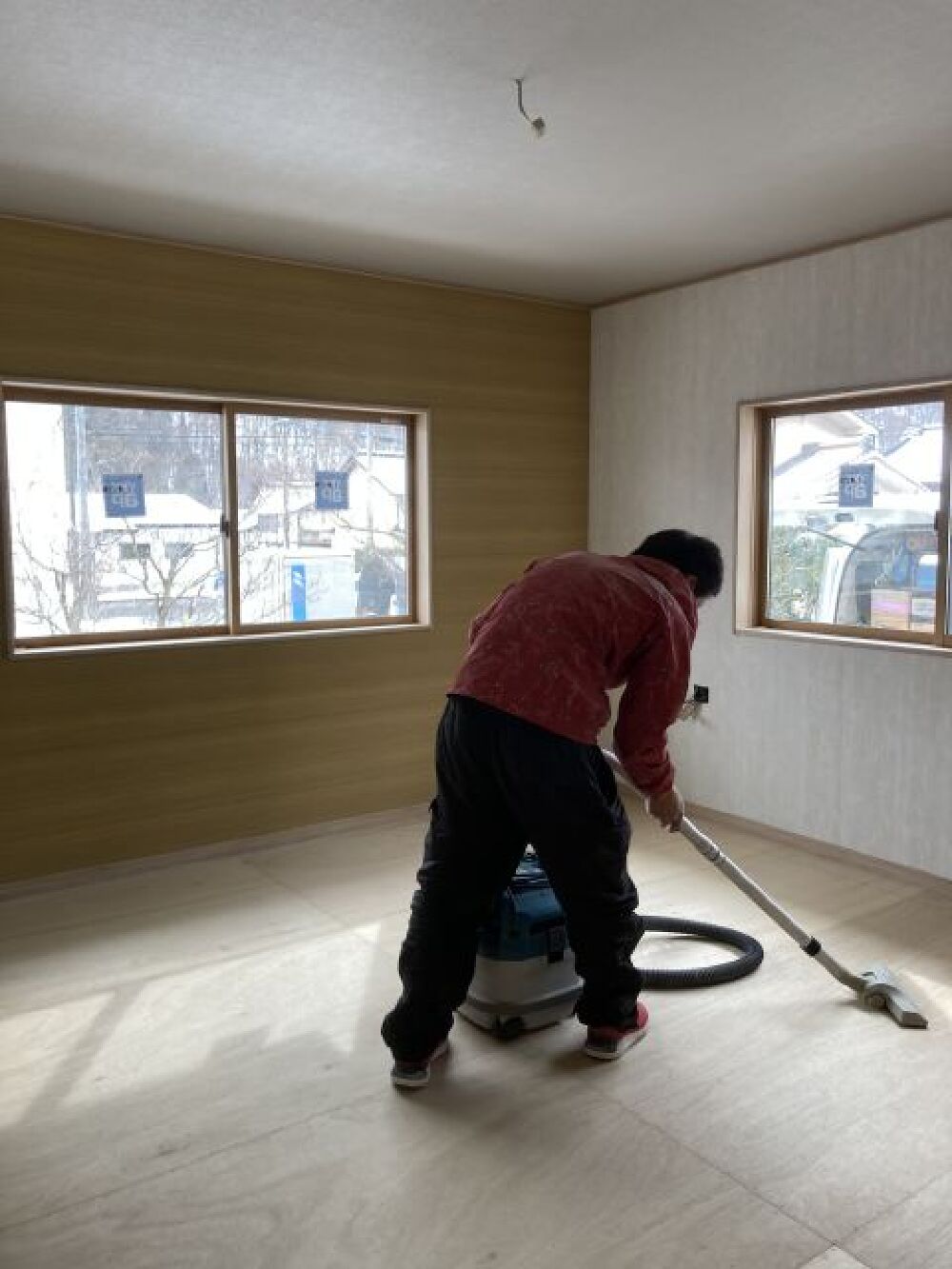

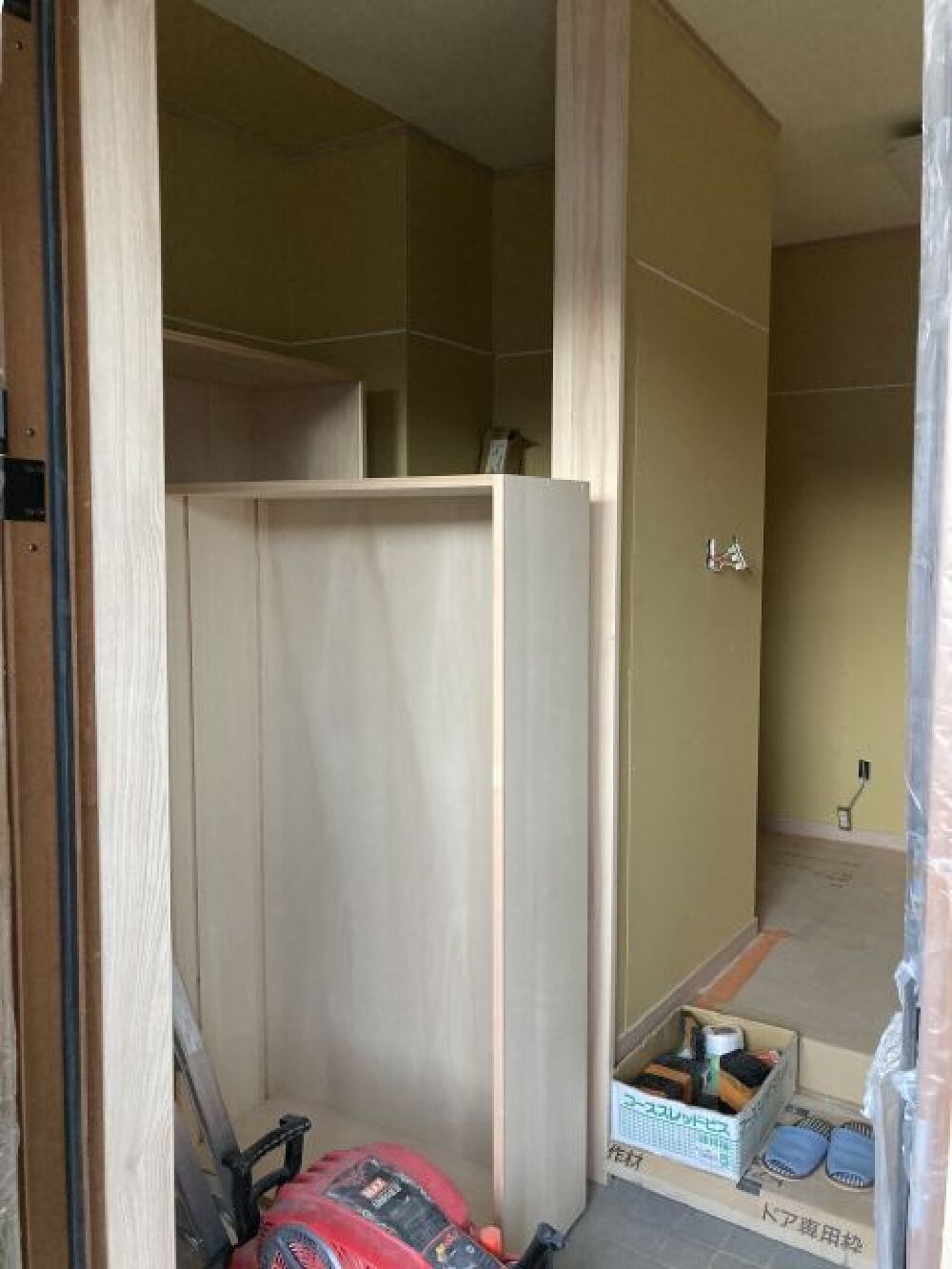

作業場として使用していた寝室(和室から洋間に)の木工事も終わり本日片付け清掃を致します。

23. 2022年02月02日
内装工事

内装工事

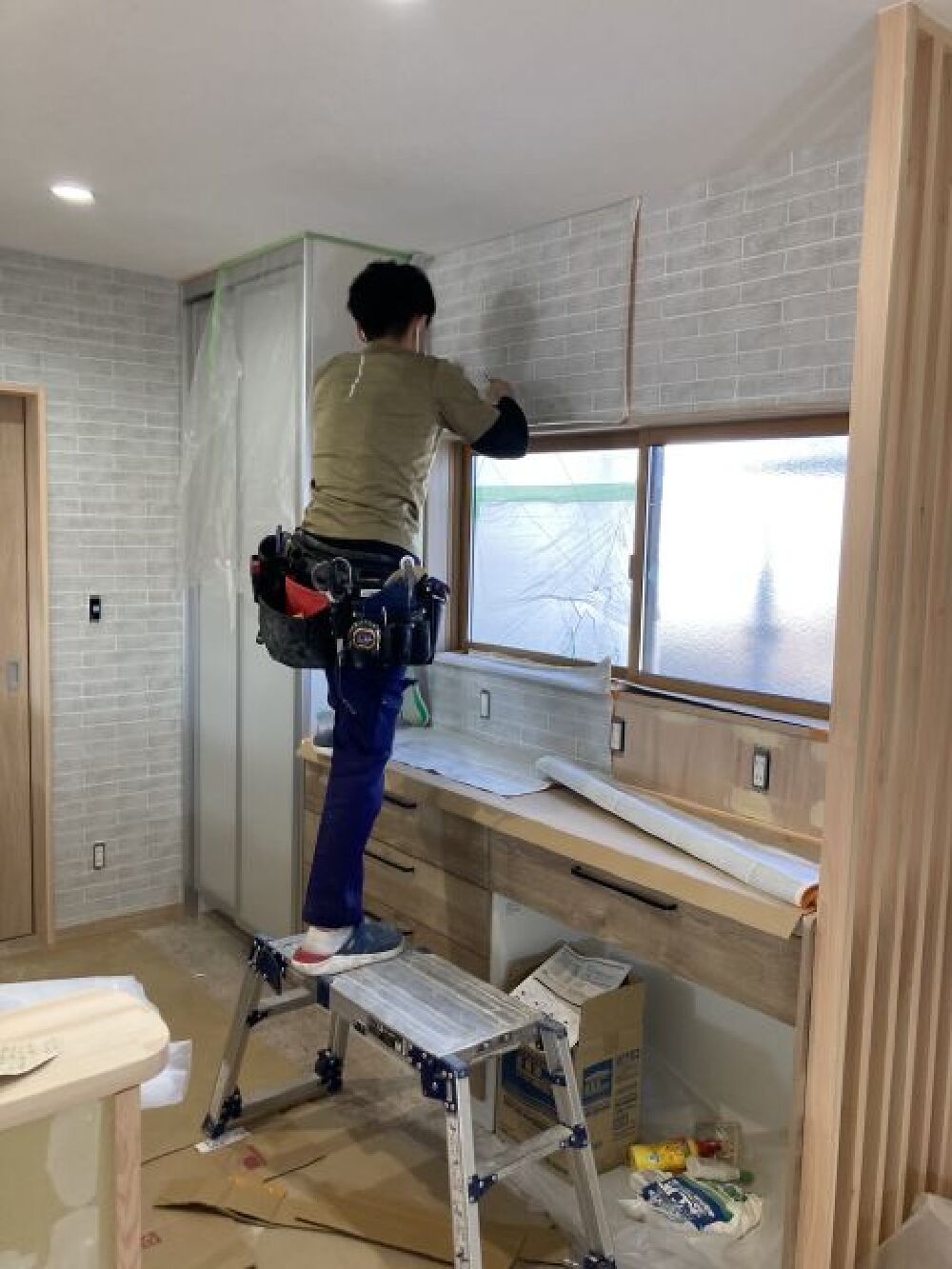

昨日木工事も無事終わり本日より内装工事に移りました。増田棟梁さんが丁寧に作って頂いたので順調に進んでいます。

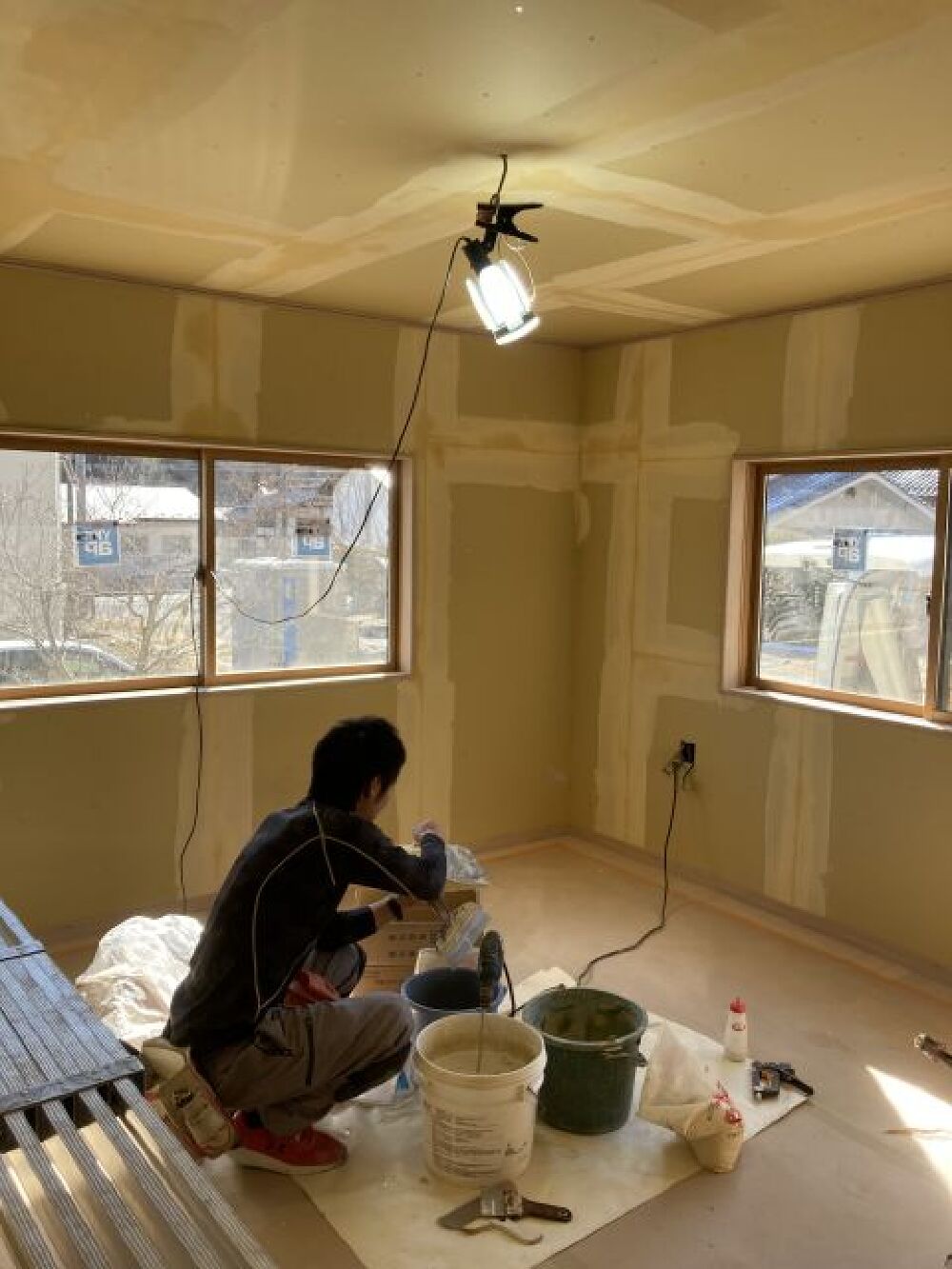

24. 2022年02月05日
内装工事

内装工事

壁・天所が仕上がり、この部屋は床のみと成りました。仕上げはタイルカーペットです。仕上がりが楽しみです。

25. 2022年02月08日
タイル工事

タイル工事

木工事も終了して玄関タイル工事に入りました。300角の大きいタイルに変わります。

26. 2022年02月14日
完成

完成

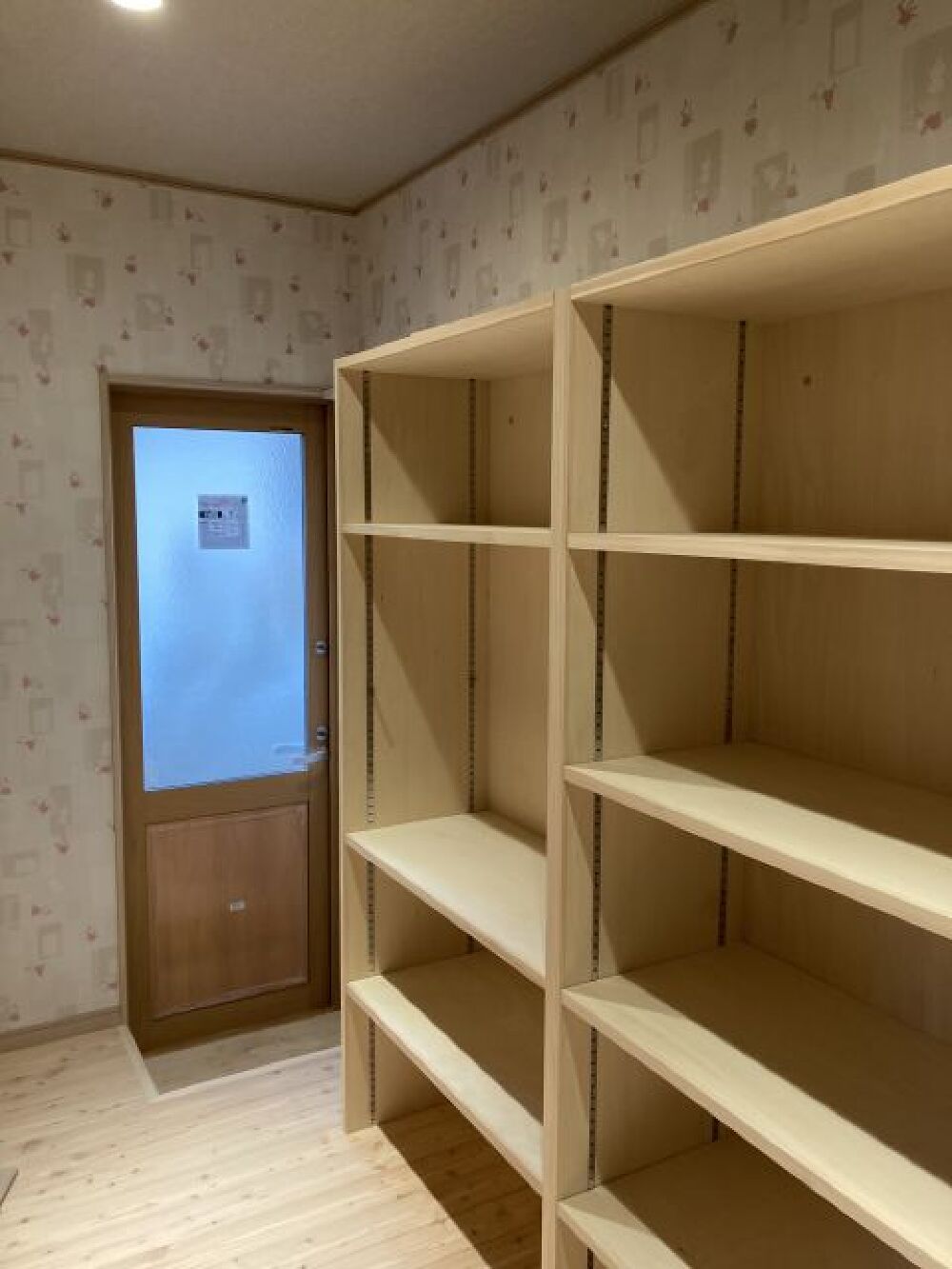

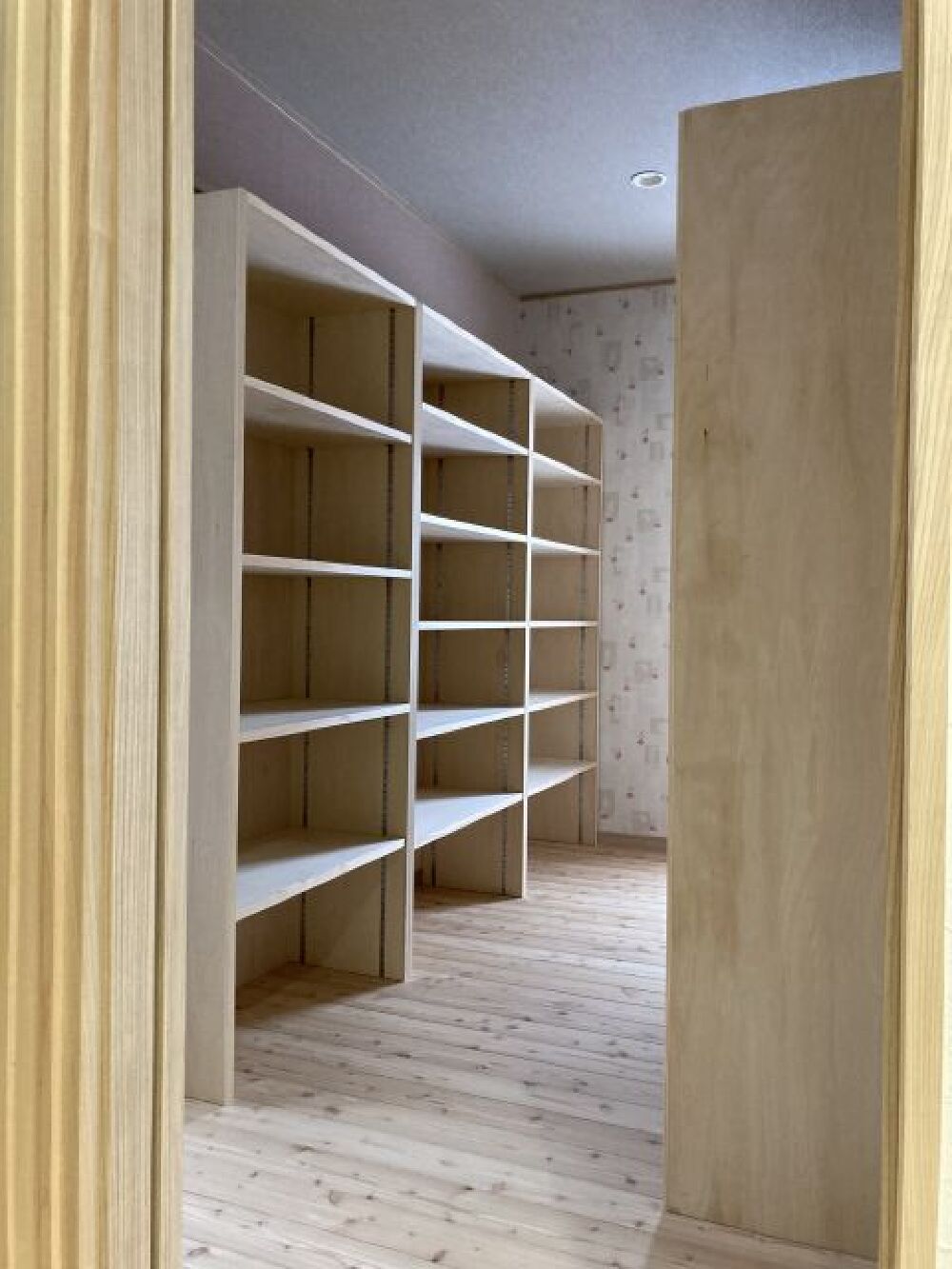

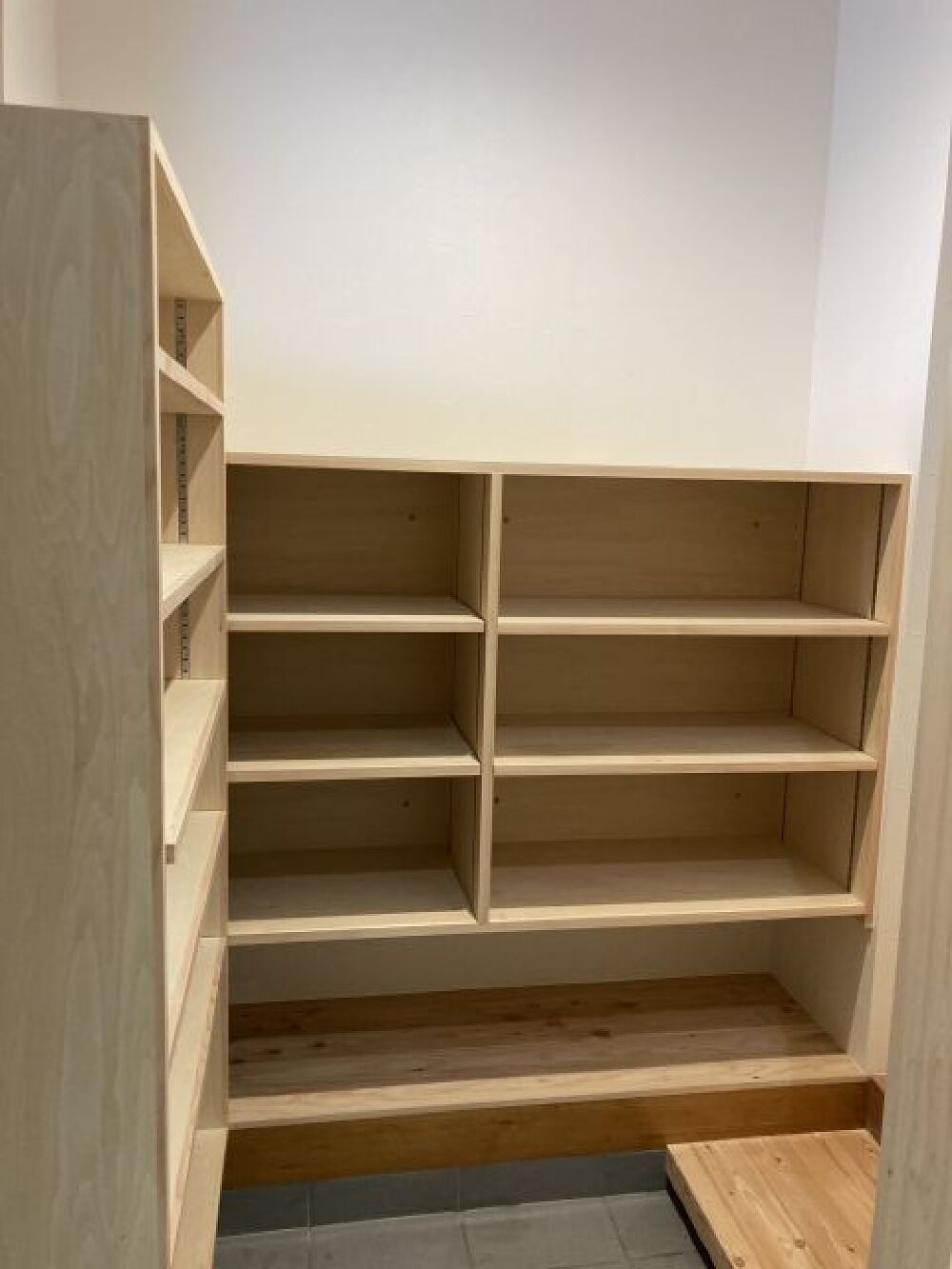

寝室隣のクローゼットに造り付家具が入り完成しました。収納たっぷりです。

27. 2022年02月15日
完成

完成

玄関タイルが終わり収納部分も完成です。

28. 2022年02月16日
完成

完成

洗面脱衣室の完成です。この部屋にも収納をたっぷり取付ました。

29. 2022年02月17日
完成

完成

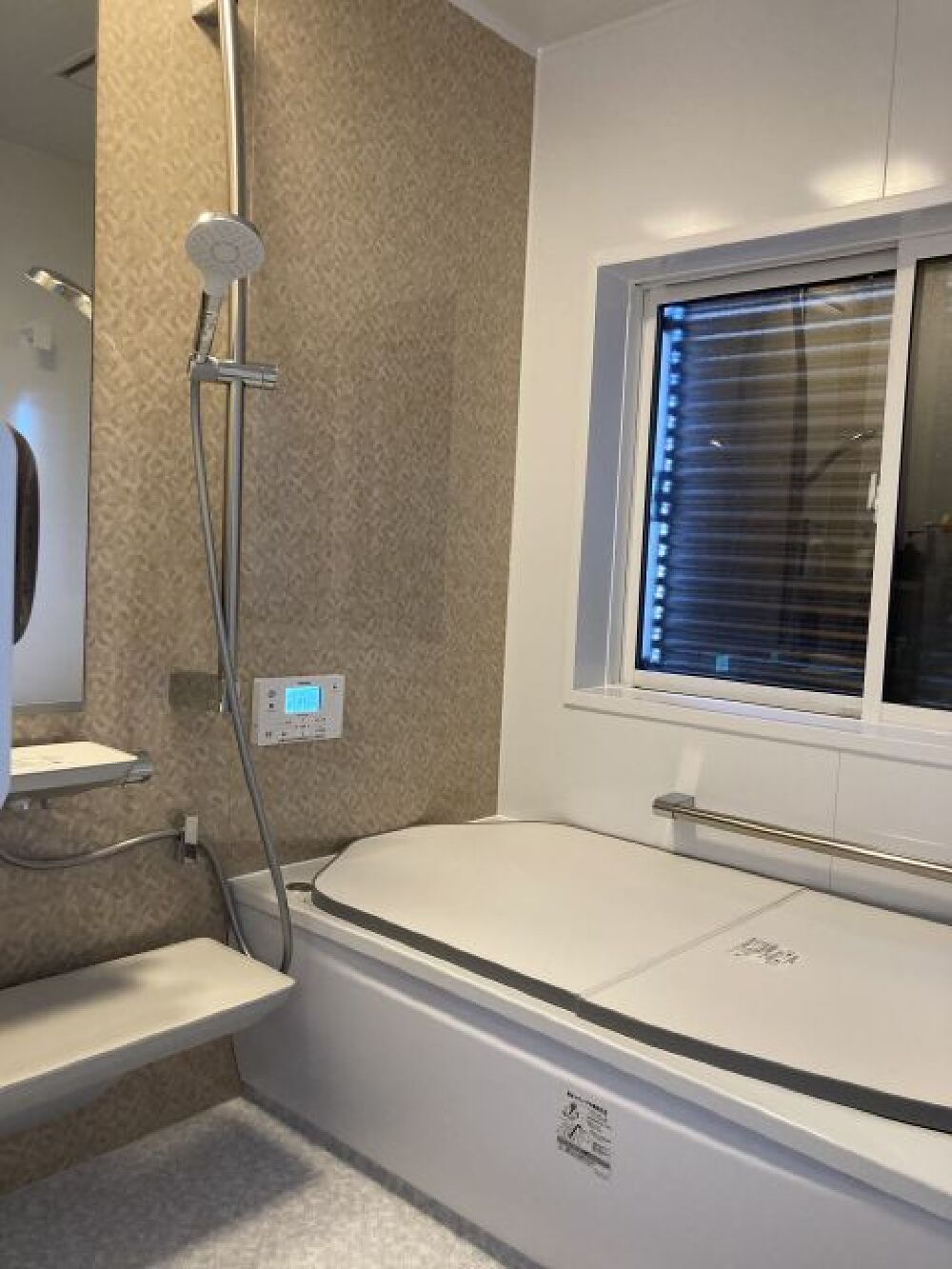

浴室の完成です。窓には可動ルバーも設置しました。

30. 2022年02月17日
完成

完成

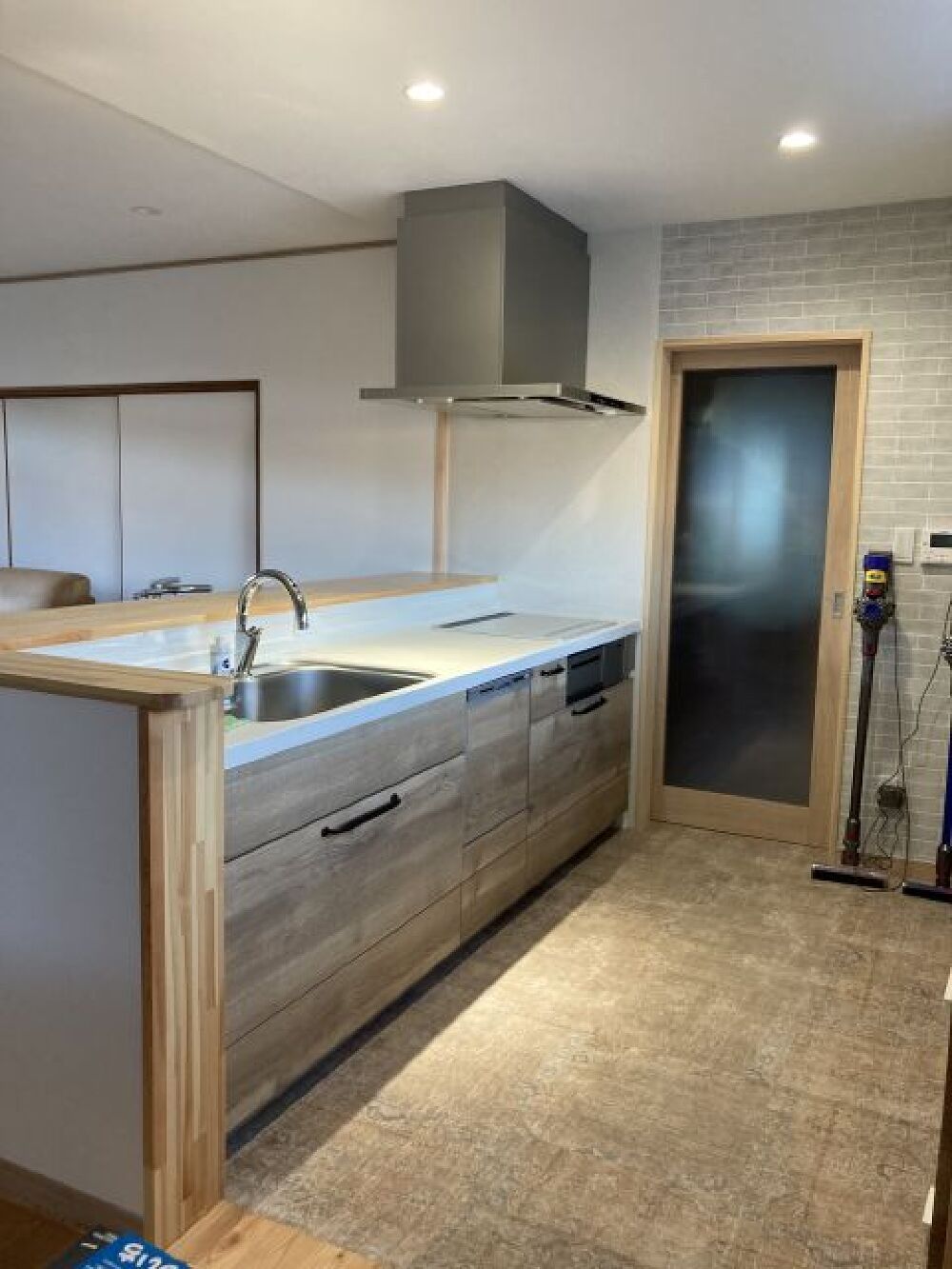

キッチンの完成です。対面型で自動水栓と言う仕様です。

31. 2022年02月17日
完成

完成

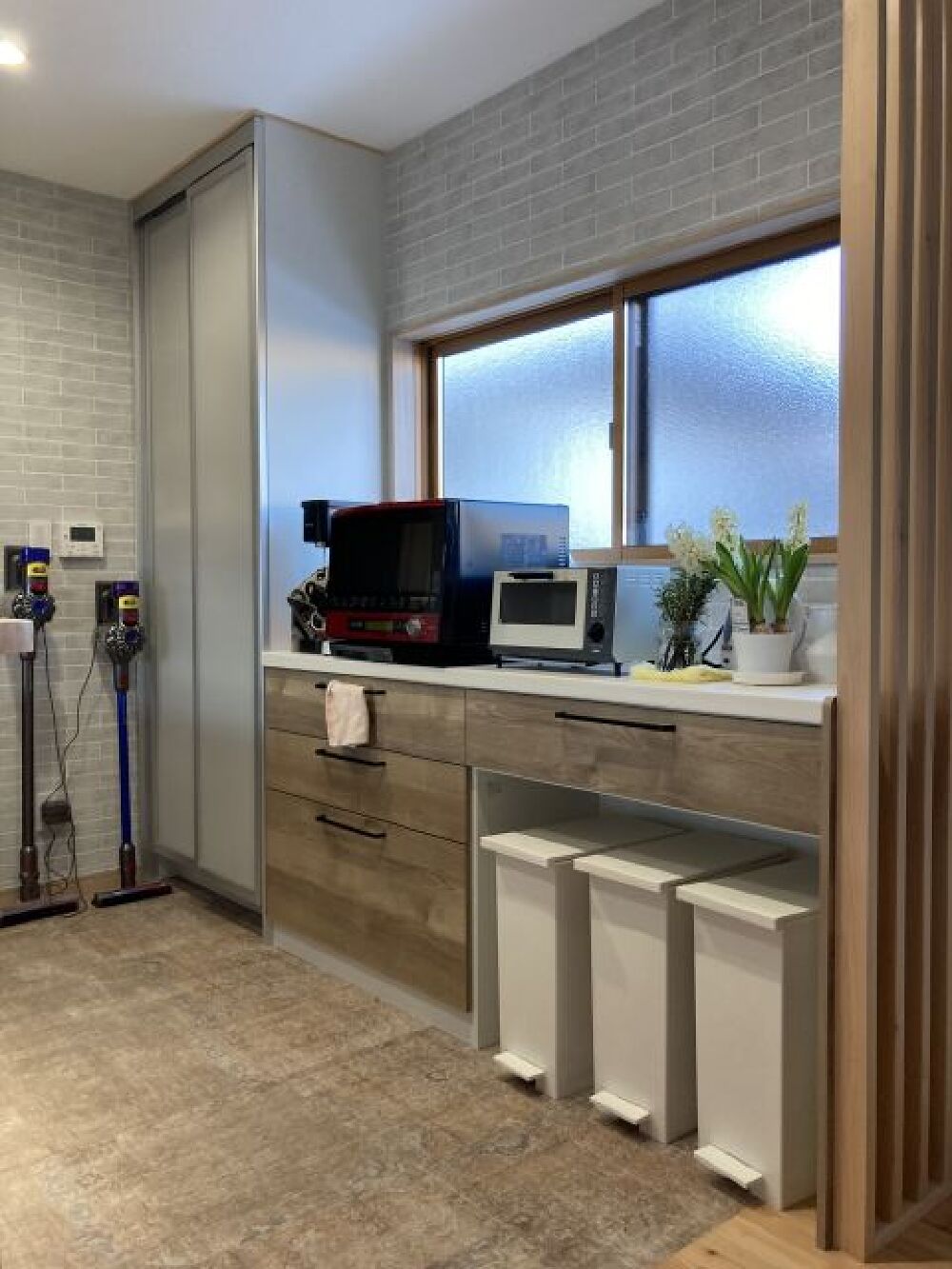

キッチンカップボードです。ゴミ箱も3台設置しました。

32. 2022年02月18日
完成

完成

最後に外部完成写真です。窓も高断熱仕様に交換玄関は引戸から電子キーのドアに外壁もシリコン塗装にリニューアルされましたが繋目などを丁寧に仕上げたので仕上げが建てた当初からこの形だったと見間違えるような仕上がりに成りました。冬期の完成で雪・又気温低下で苦労しましたがパートナーの職人さんたちが手間を掛けてくれたお陰で立派な仕上がりに成りました。
施主のM様にも住みながらの改修工事で大変気苦労があったと思いますが工事中大変お気を使って頂き感謝しています。
これからも長いお付き合い宜しくお願い致します。

 美し信州建設の公式SNSもチェックしてください

facebookはこちら

Instagram はこちら

Pinterestはこちら

イベント情報などをLINEで配信中(^^)/

ご質問も受け付けております♪
