緑に囲まれてセカンドライフを楽しむ家
上田市 新築 O様
目的別にみる|新築
建築中レポート
- 1. 2021年08月18日
-
地祭り
本日地祭り・安全祈願祭を行いました、O様これから宜しくお願い致します。
- 2. 2021年08月19日
-

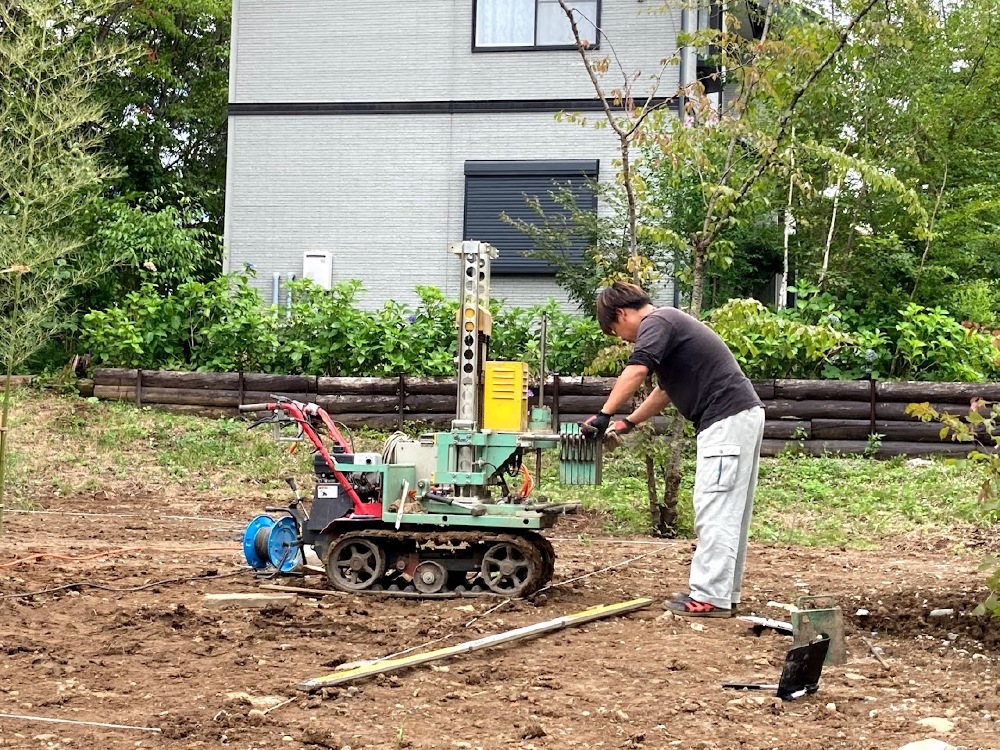

地盤調査
地盤調査(サンディング試験)を行いました。
- 3. 2021年09月02日
-
地盤改良工事
地盤調査にもとずいて、一部地耐力の弱かった部分の地盤改良を行います。
弱い部分を掘り下げ砕石を転圧しながら設計GLまで土を置き換えます。
- 4. 2021年09月06日
-
地盤改良工事完了
地盤改良が完了しました。
本日改良場所の再地盤調査を行います。
- 5. 2021年09月08日
-

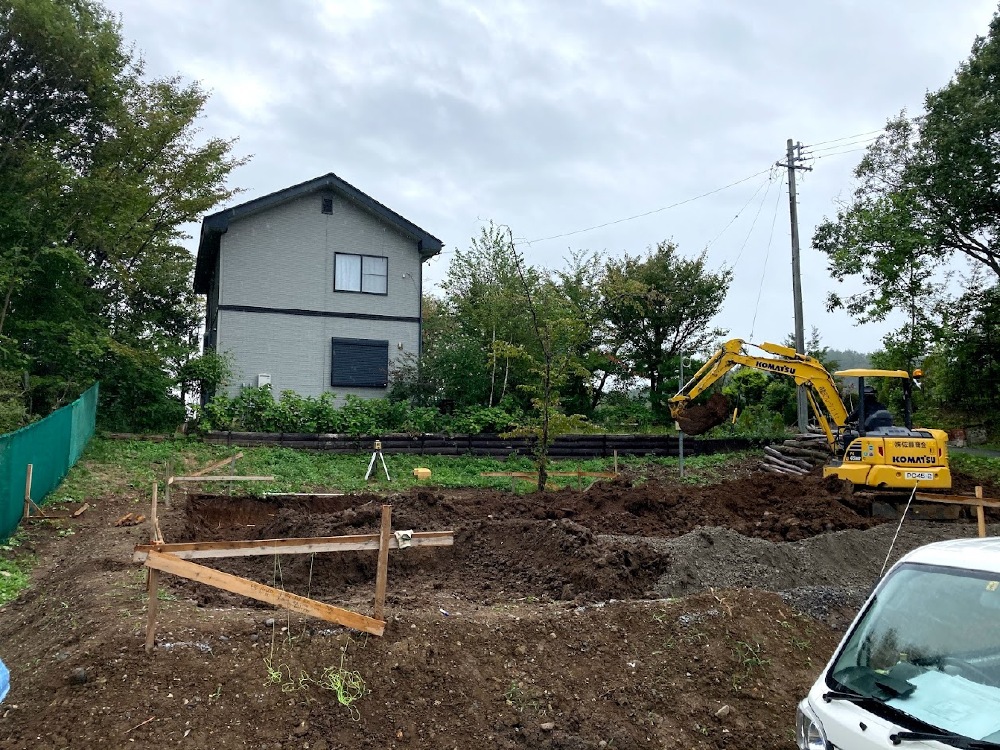

基礎工事開始
地盤再調査が完了し調査結果のOKがでましたので、本日丁張をかけて基礎工事に着手致しました。
- 6. 2021年09月10日
-

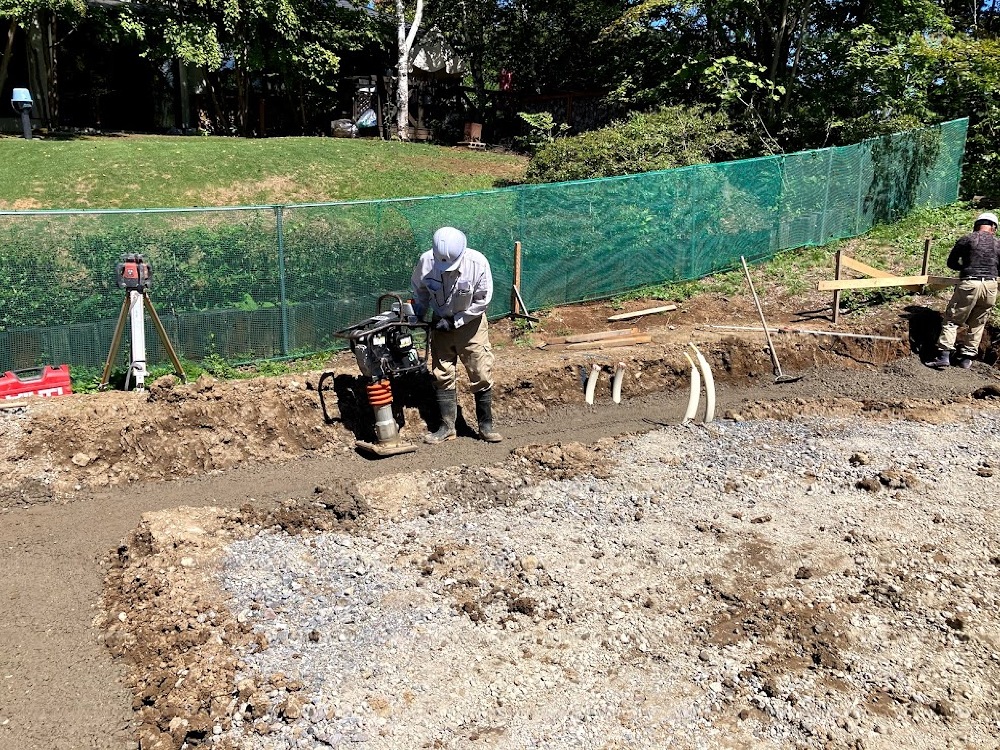

砕石地業
床堀りを行った部分に砕石を入れ、ランマを使用しながらしっかりと転圧を行っていきます。
- 7. 2021年09月13日
-
捨てコンクリート打設
基礎の砕石事業が完了し、本日捨てコンクリートを打設しました。
この上に基礎の通りのスミを出して外周部の型枠を立て込んでいきます。
- 8. 2021年09月14日
-

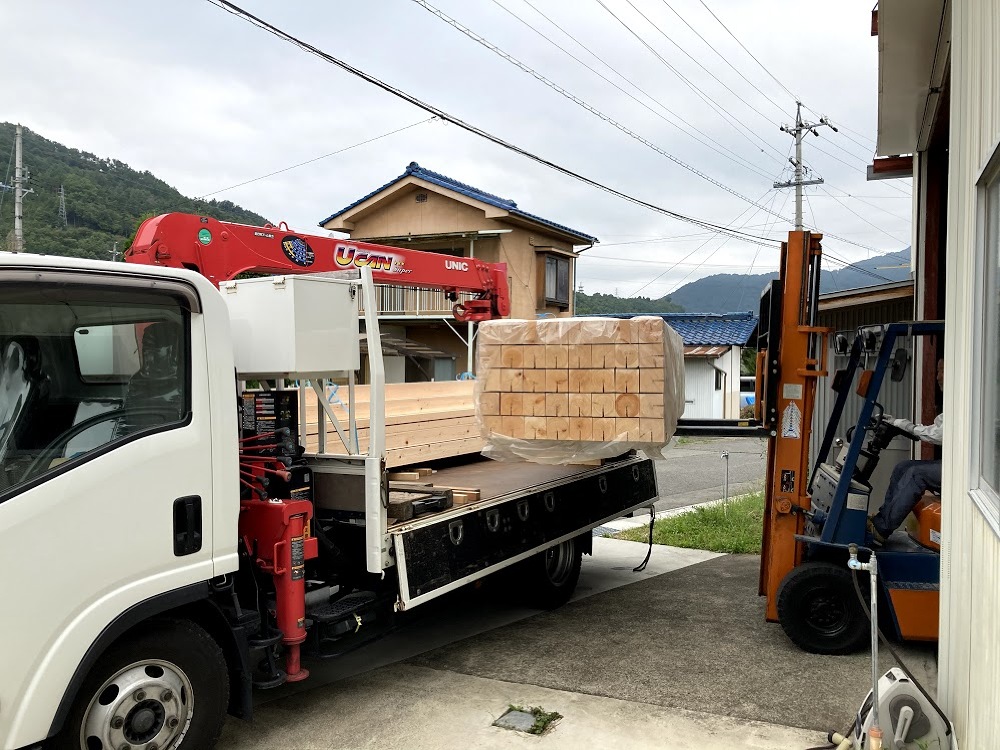

桧柱材搬出
プレカットを行う為に、弊社倉庫より木曽桧の柱材を搬出しました。
連休が絡んできますが、来週中にはプレカットが完了する予定です。
- 9. 2021年09月21日
-

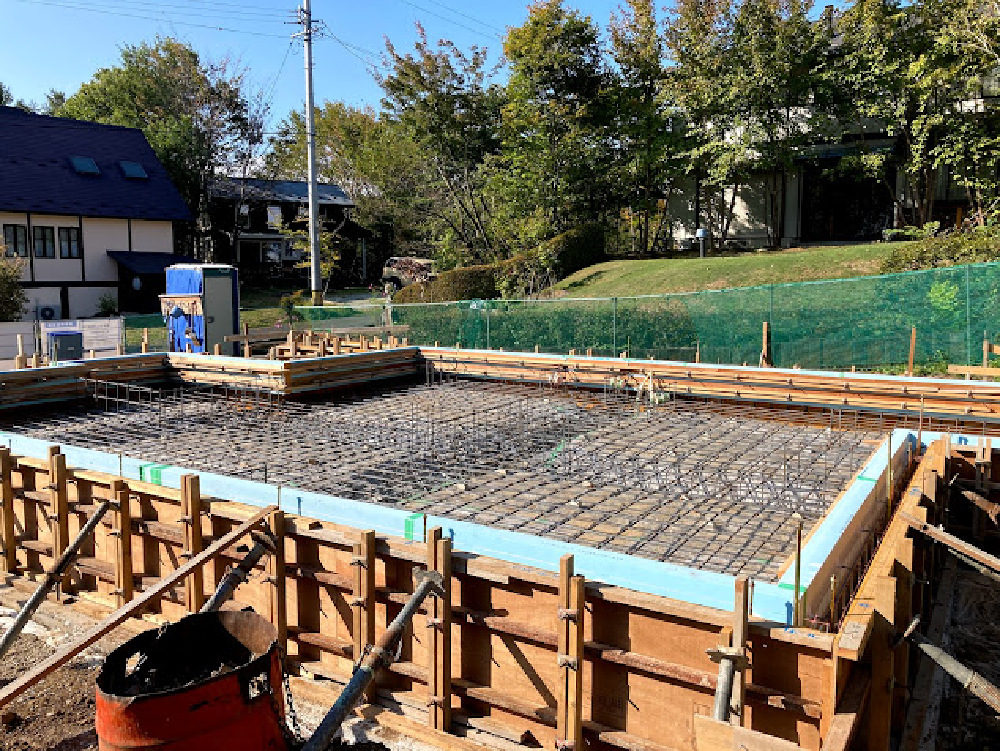

配筋完了
外周部の型枠が起きて、昨日より始まった鉄筋工事が完了しました。
- 10. 2021年09月22日
-

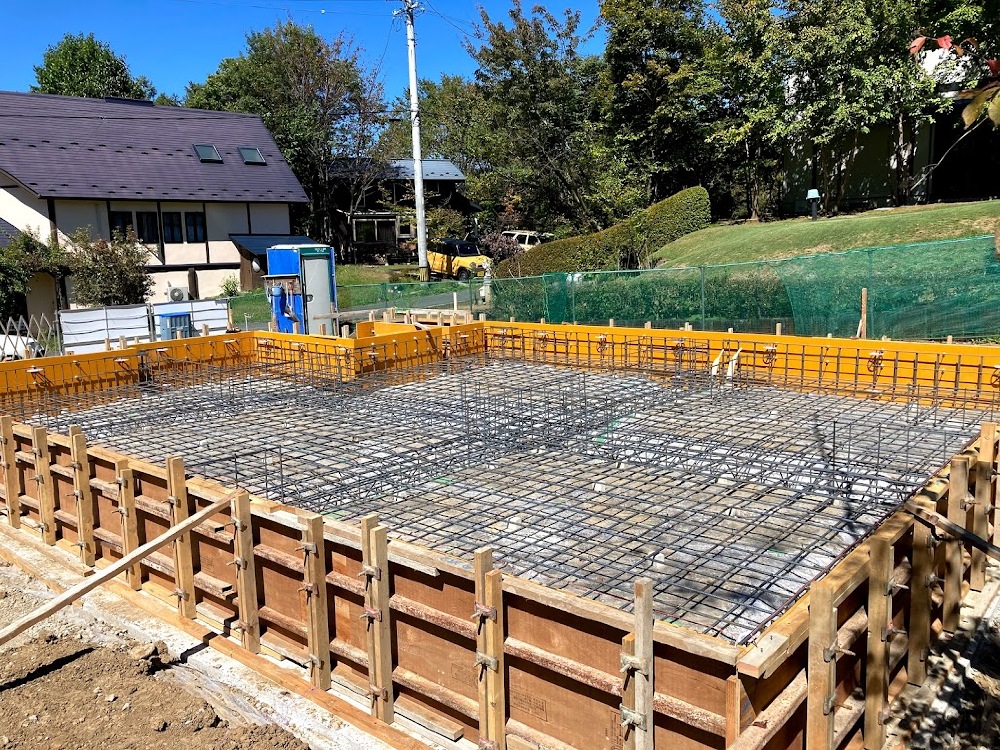

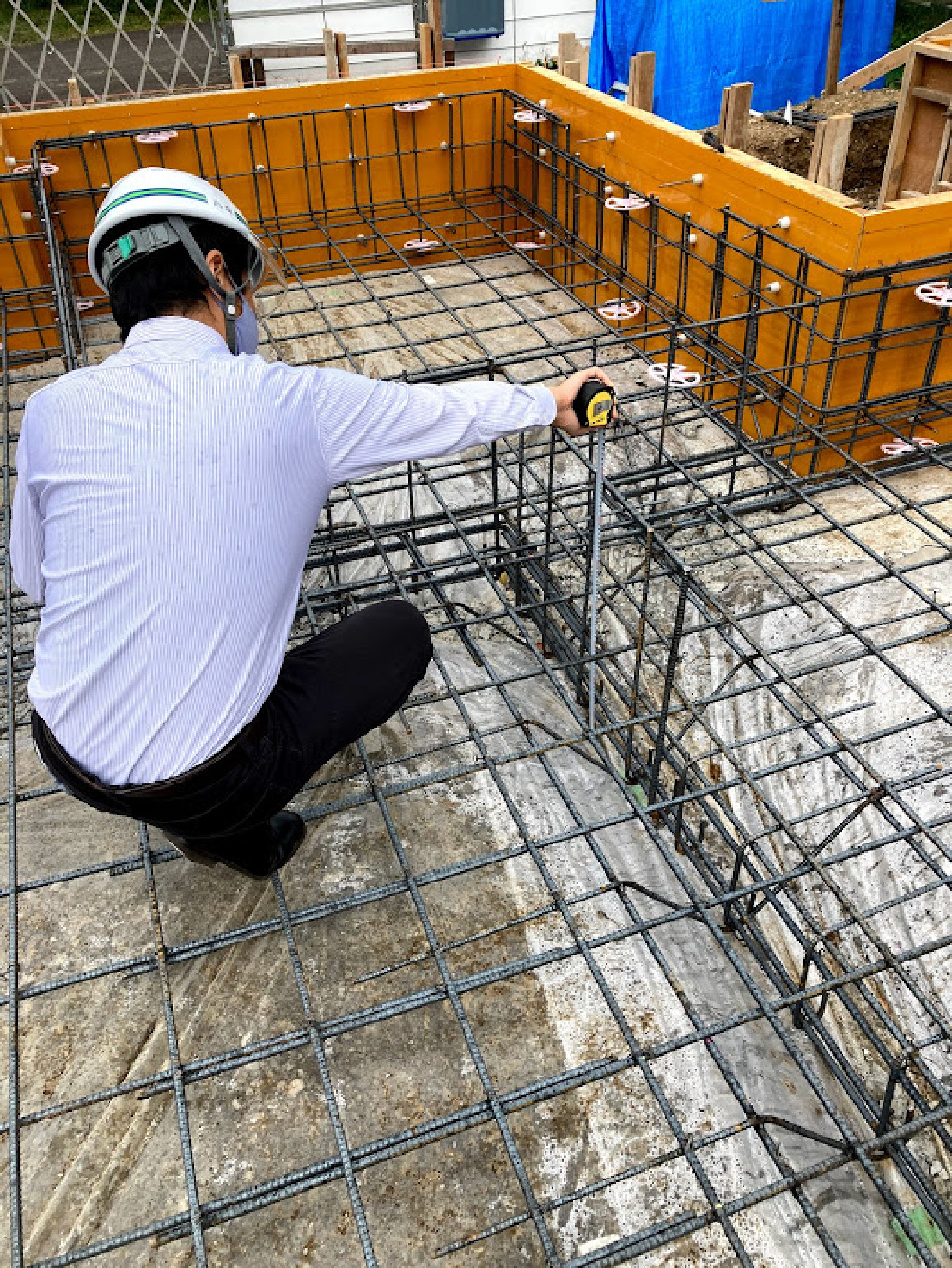

配筋検査
本日朝一番で配筋検査を行いました。
- 11. 2021年09月25日
-
型枠まとめ
本日外周部の型枠とアンカーセットが完了しました。
来週耐圧盤と外部立上りのコンクリート打設を行います。
- 12. 2021年09月28日
-

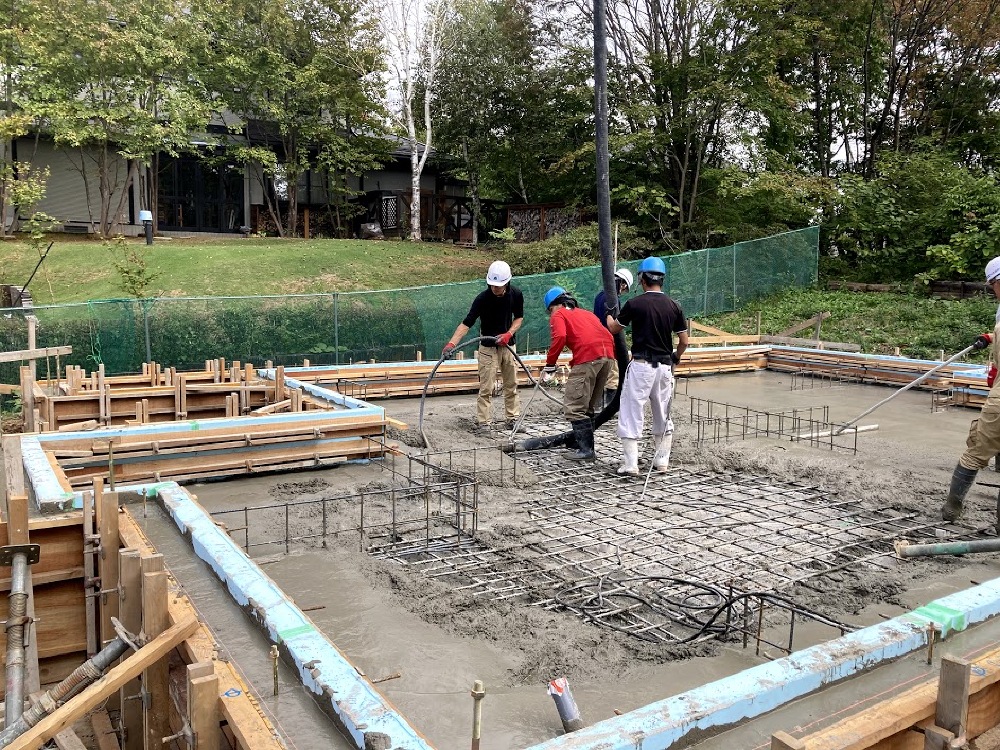

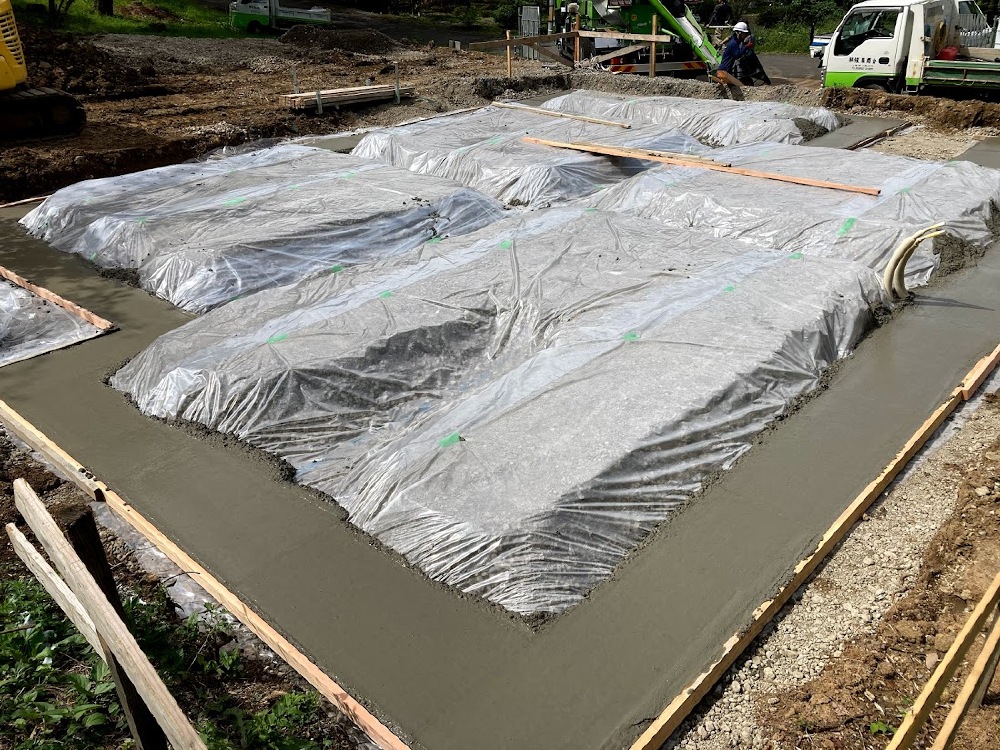

コンクリート打設
本日朝一番から、耐圧盤と外周部立上りのコンクリート打設を行いました。

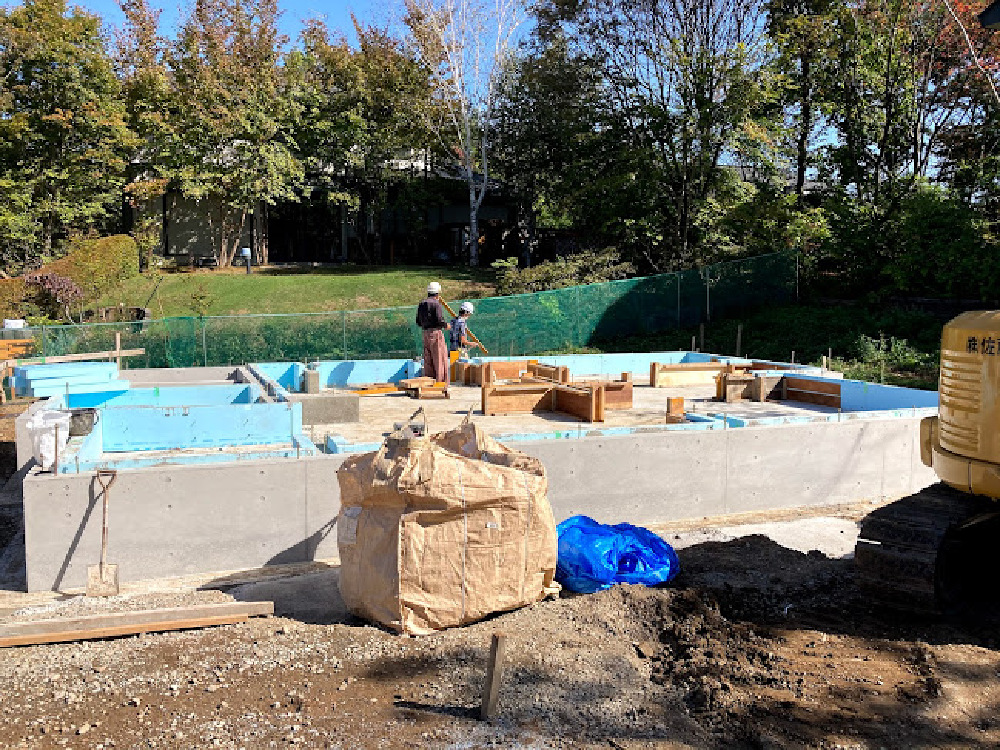

- 13. 2021年10月04日
-
脱型
コンクリート打設後の養生期間をおいて、型枠が外てきました。
引き続き最後の土間等のコンクリート打設と外部の整地を行っていきます。
- 14. 2021年10月07日
-

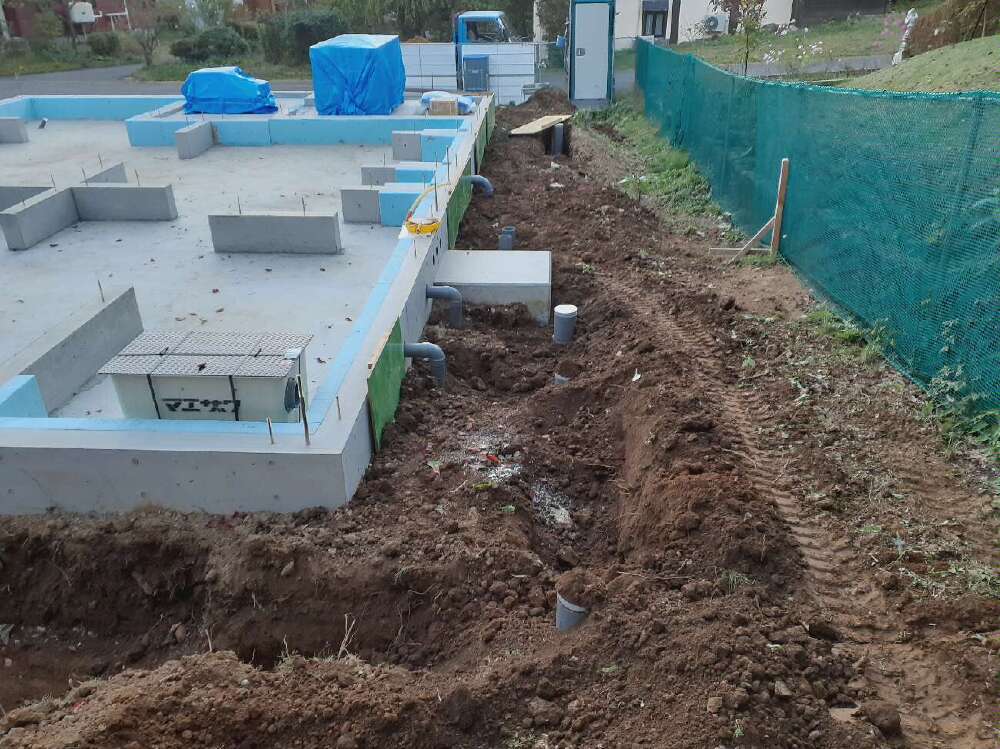

外部設備配管開始
基礎工事が完了し、本日より外部の設備配管工事が始まりました。
- 15. 2021年10月08日
-

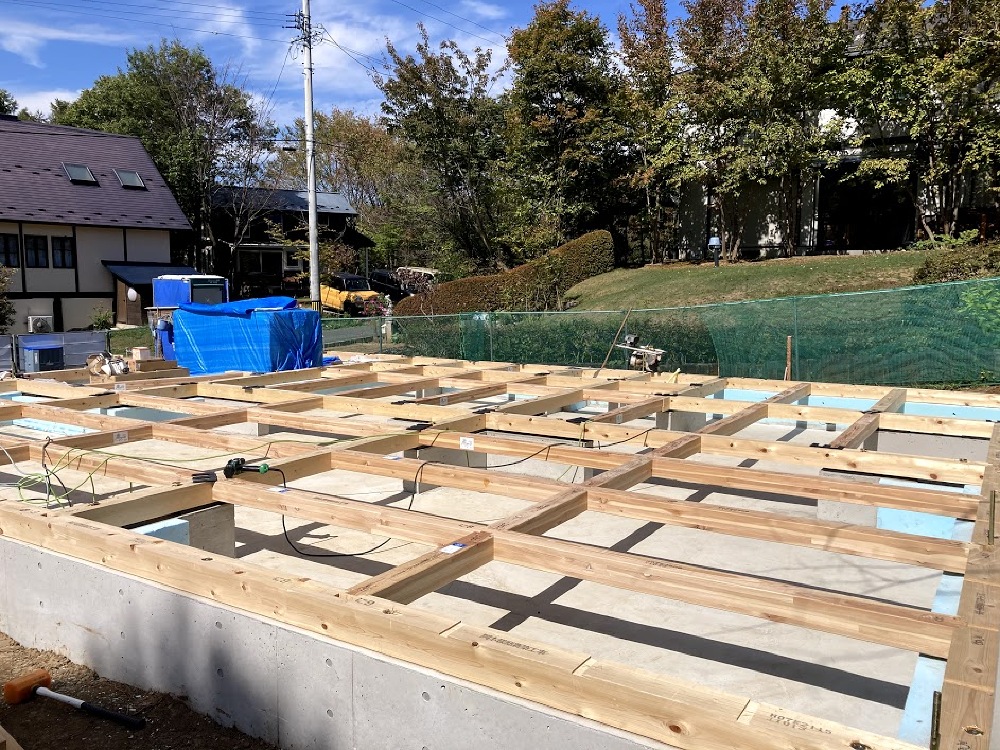

土台敷き
晴天の中で土台敷きが始まりました。
基礎の天端に打った通りの墨に合わせて、木曽桧の土台を固定していきます。
- 16. 2021年10月11日
-

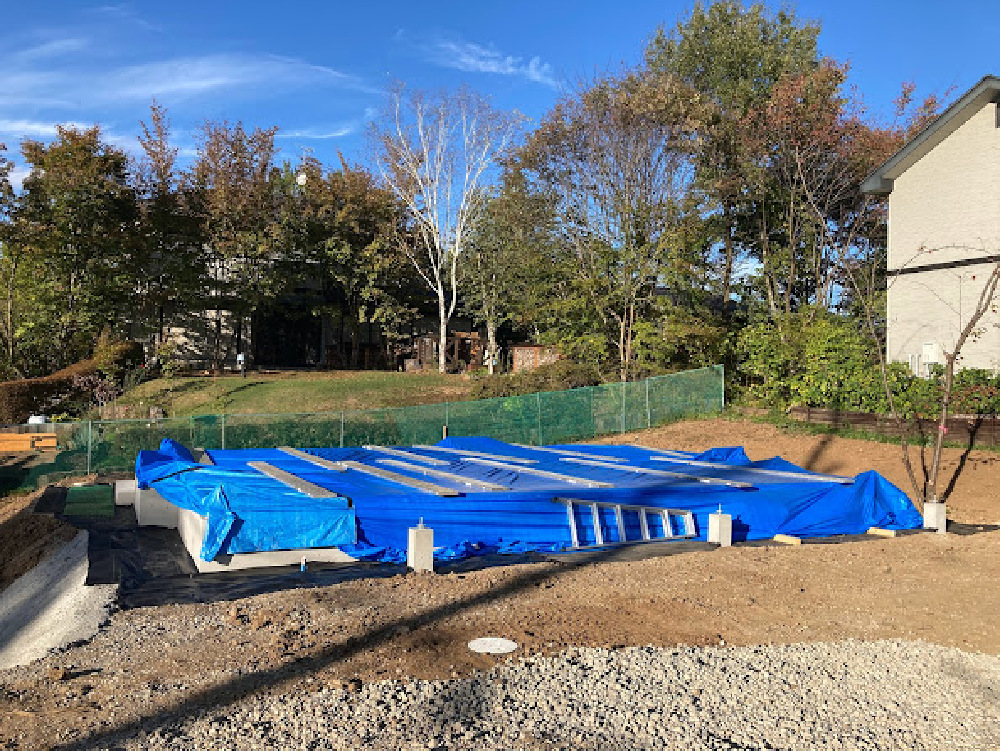

土台敷き土台・外部設備完了
先日より行っていた土台敷きと外部の設備工事が完了しました。
養生もしっかりとシートで覆い、明日の先行足場の組立てを待ちます。
- 17. 2021年10月12日
-

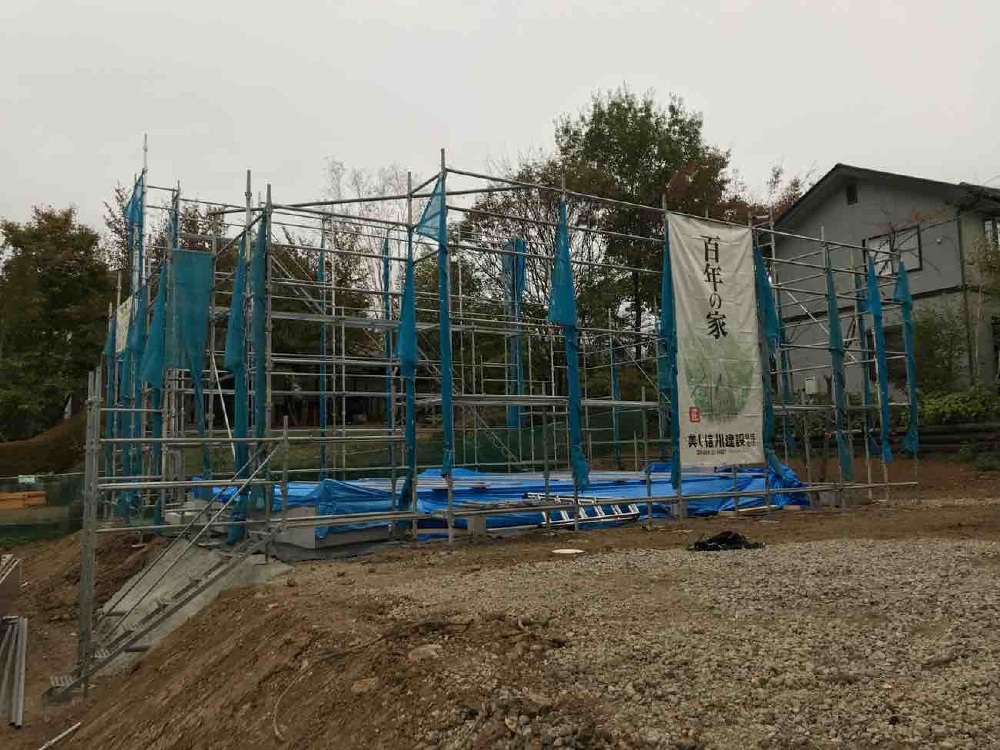

先行
14日の建方に向けて、本日先行足場を組みました。雨に降られずに夕方足場が組み上がりました。
- 18. 2021年10月14日
-

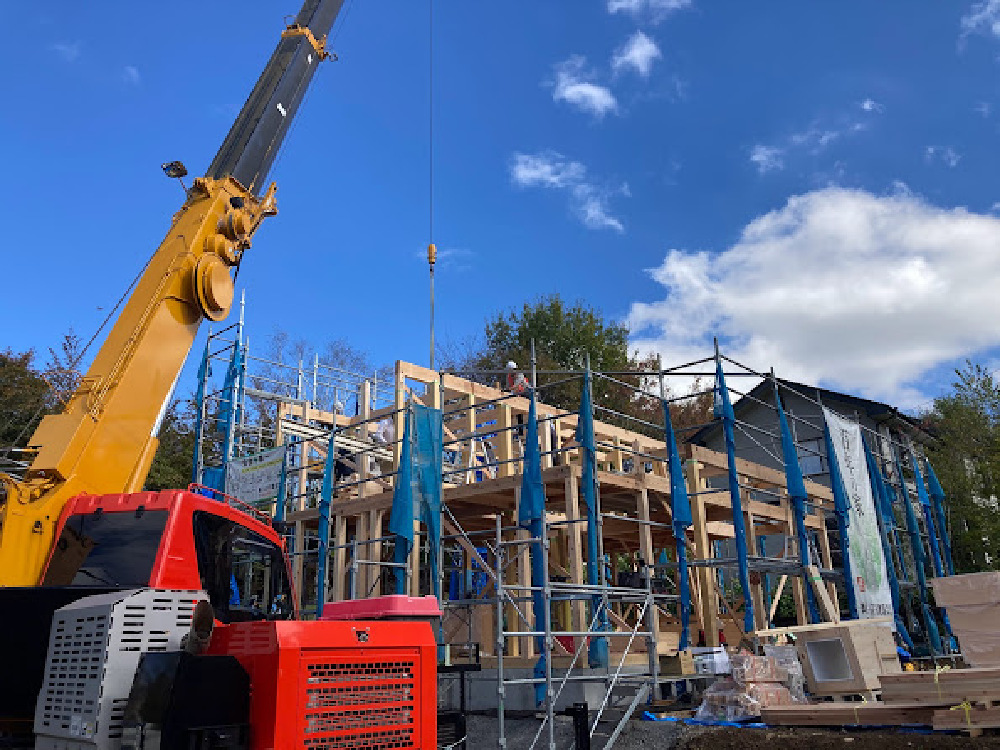

祝上棟!
晴天に恵まれた中で建方を行いました。
平面だった建物が立体的になり、実際よりも大きく感じる建物が立ち上がりました。

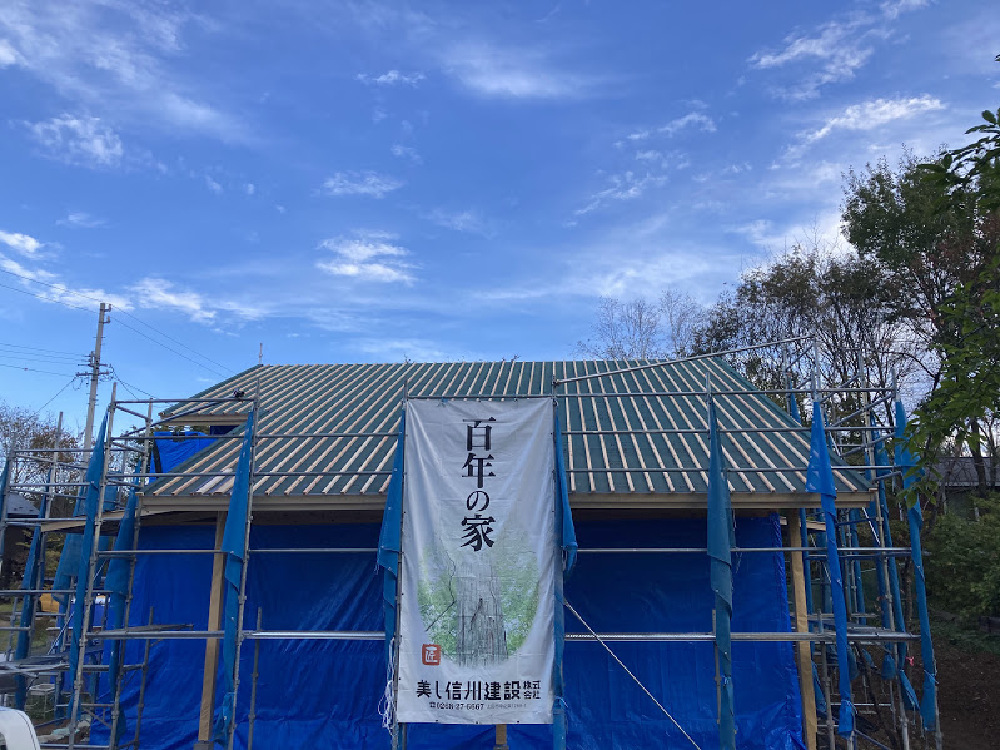

- 19. 2021年10月15日
-

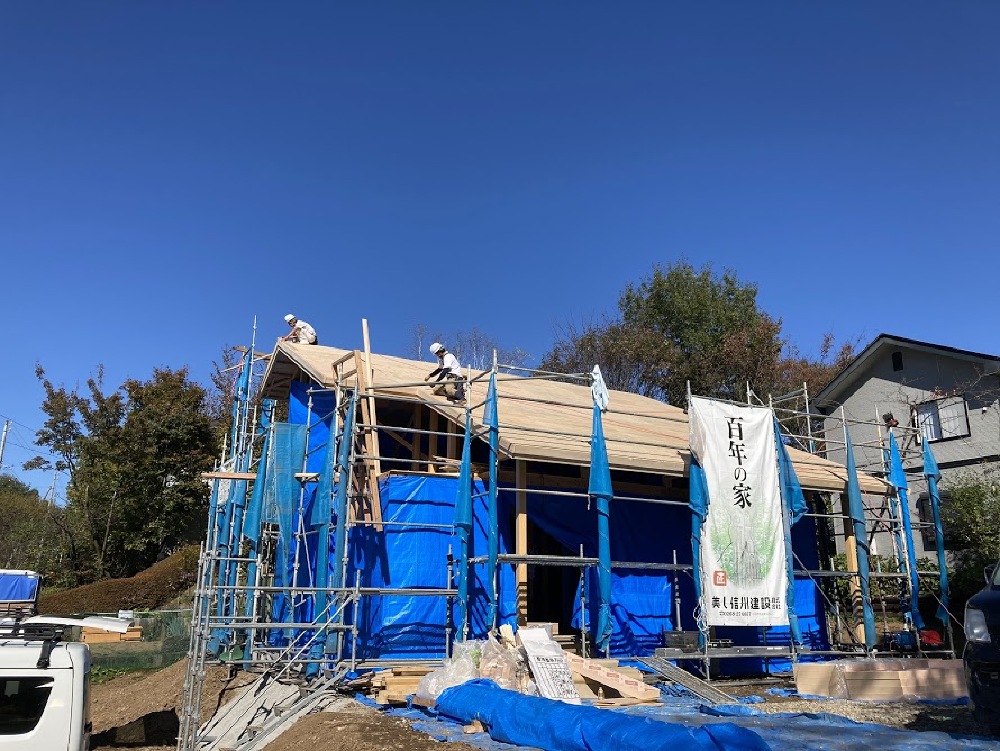

屋根まとめ
昨日の建方に続き屋根をまとめています。
- 20. 2021年10月19日
-
屋根がまとまりました
昨日ゆうがたまでかかり、屋根の通気材の取り付けまでまとまりました。
- 21. 2021年10月23日
-

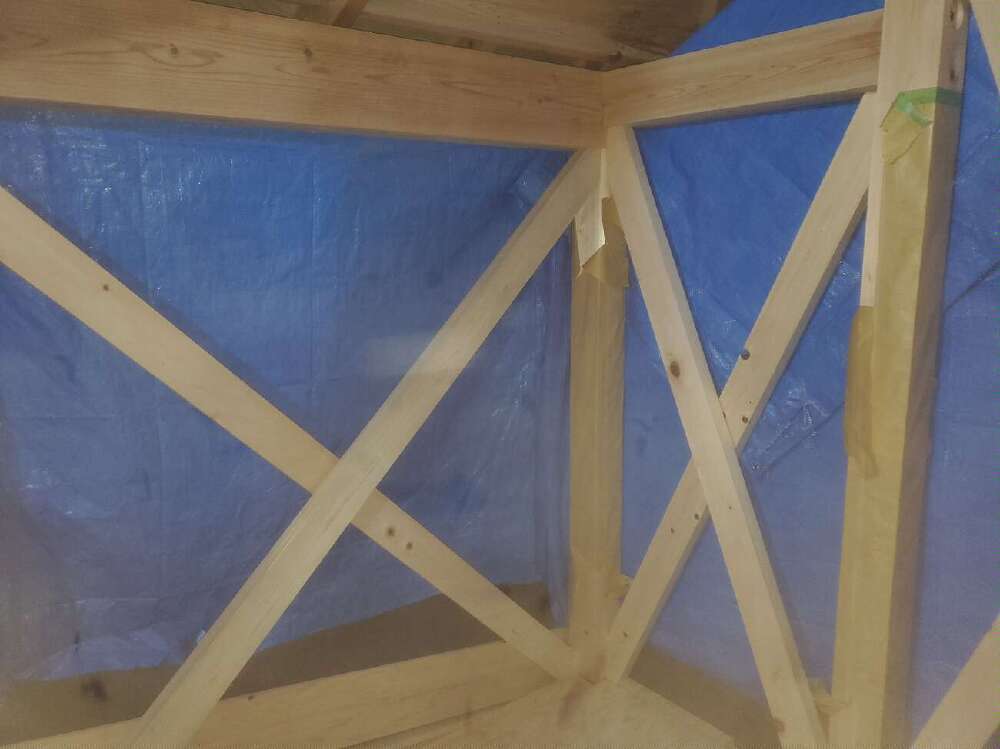

耐力壁
壁の体力壁(本筋交い)を入れています、筋交いが入ると耐震金物を取り付けていきます。
- 22. 2021年10月24日
-
耐震金物取付中
耐震金物を取り付ける工事を進めています。
- 23. 2021年10月27日
-
耐震金物
設計図書で決められた位置にしっかりとした、耐震金物が取り付けられています。
- 24. 2021年10月29日
-

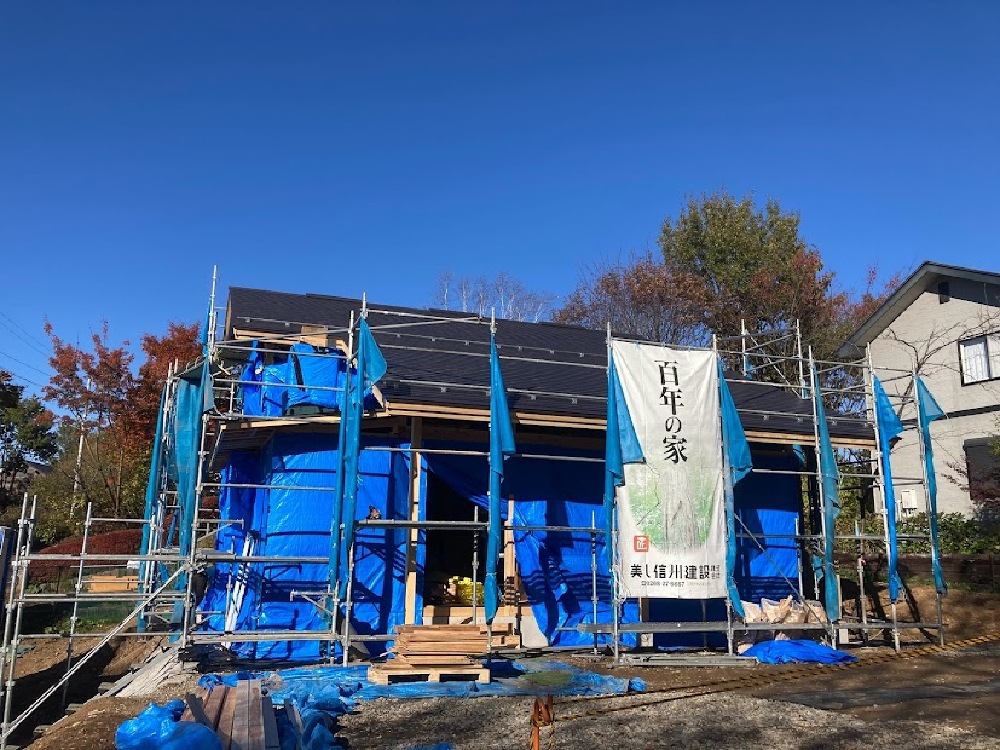

屋根板金工事
大屋根のガルバリューム鋼板の屋根葺きが完了しました。
引き続き下屋部分の屋根を仕上げていきます。
- 25. 2021年11月02日
-

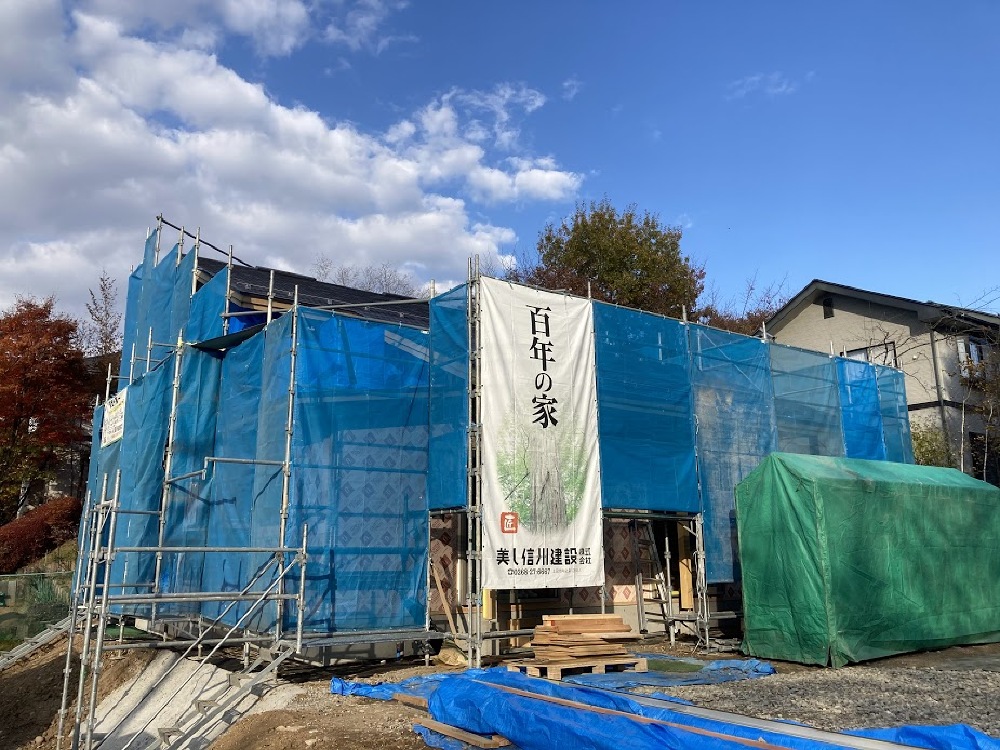

外部足場まとめ
屋根が葺き上がり足場のまとめが完了しました。
全面にメッシュシートが貼られて、材木を保管する資材ラックも組み上がりました。
- 26. 2021年11月06日
-

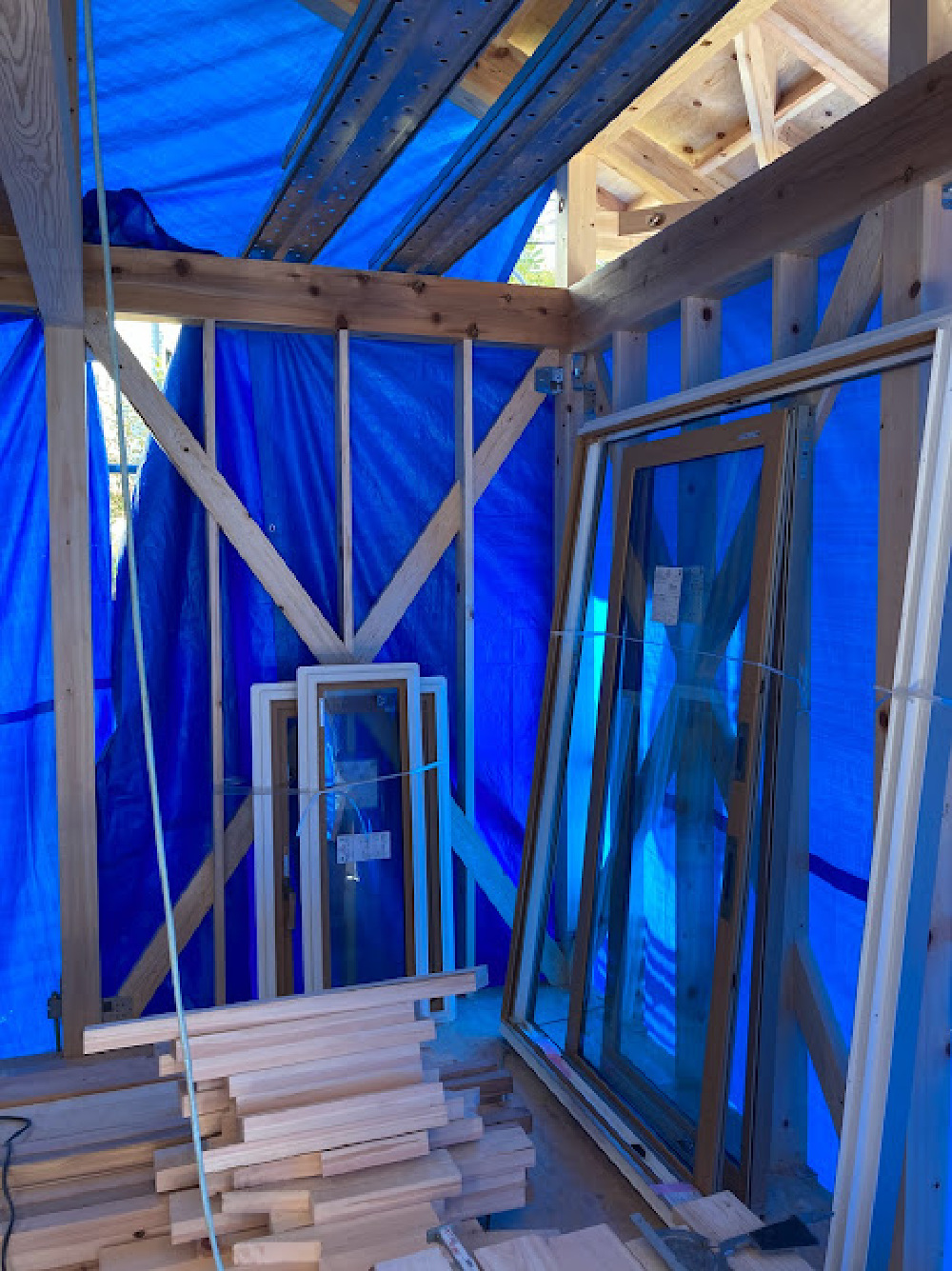

サッシ・断熱工事
サッシの取付と断熱材(ネオマフォーム)張りが形になってきました。
- 27. 2021年11月08日
-

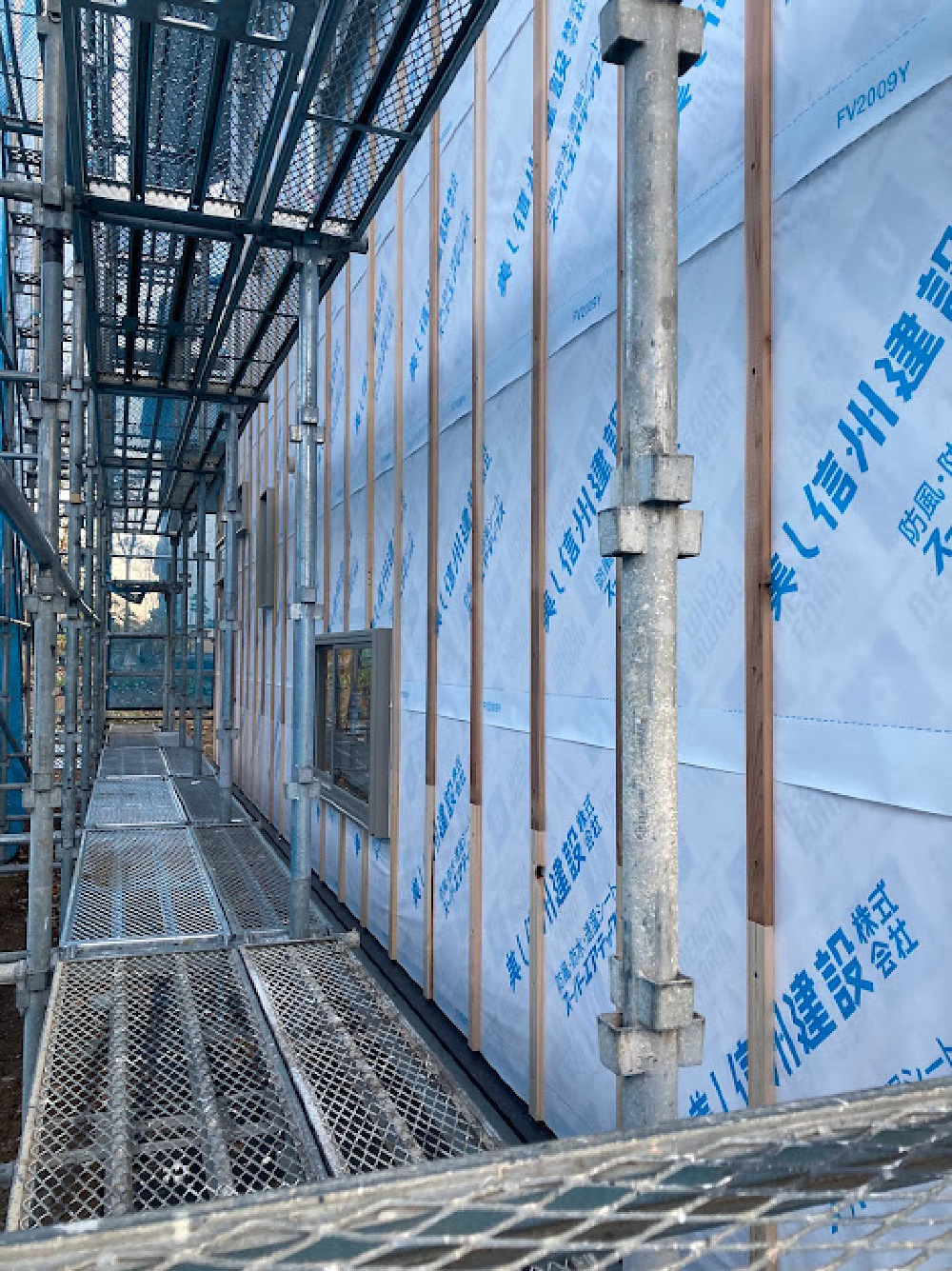

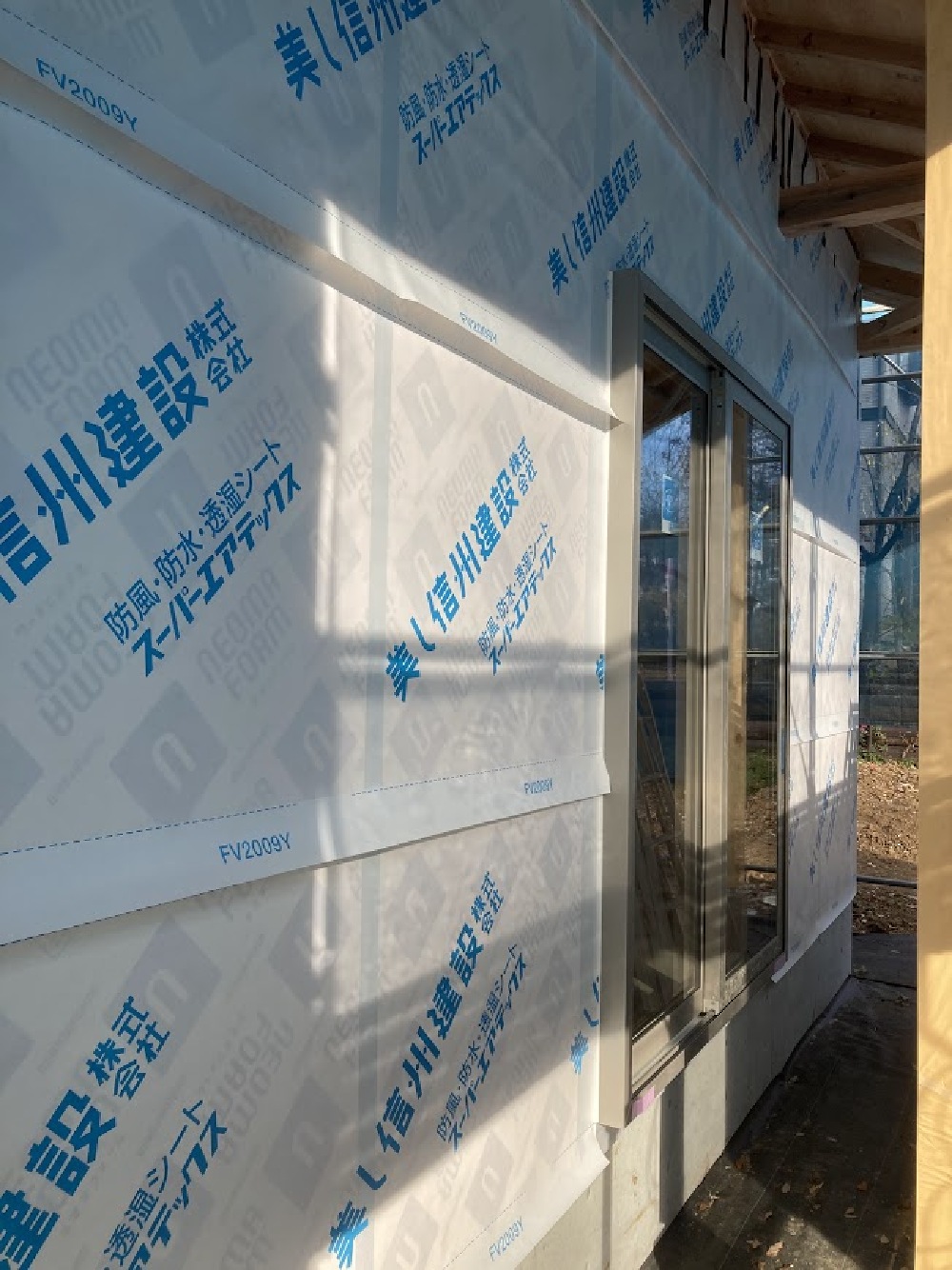

防水紙
外部断熱工事がまとまり透湿防水シートが貼られてきました。
- 28. 2021年11月09日
-

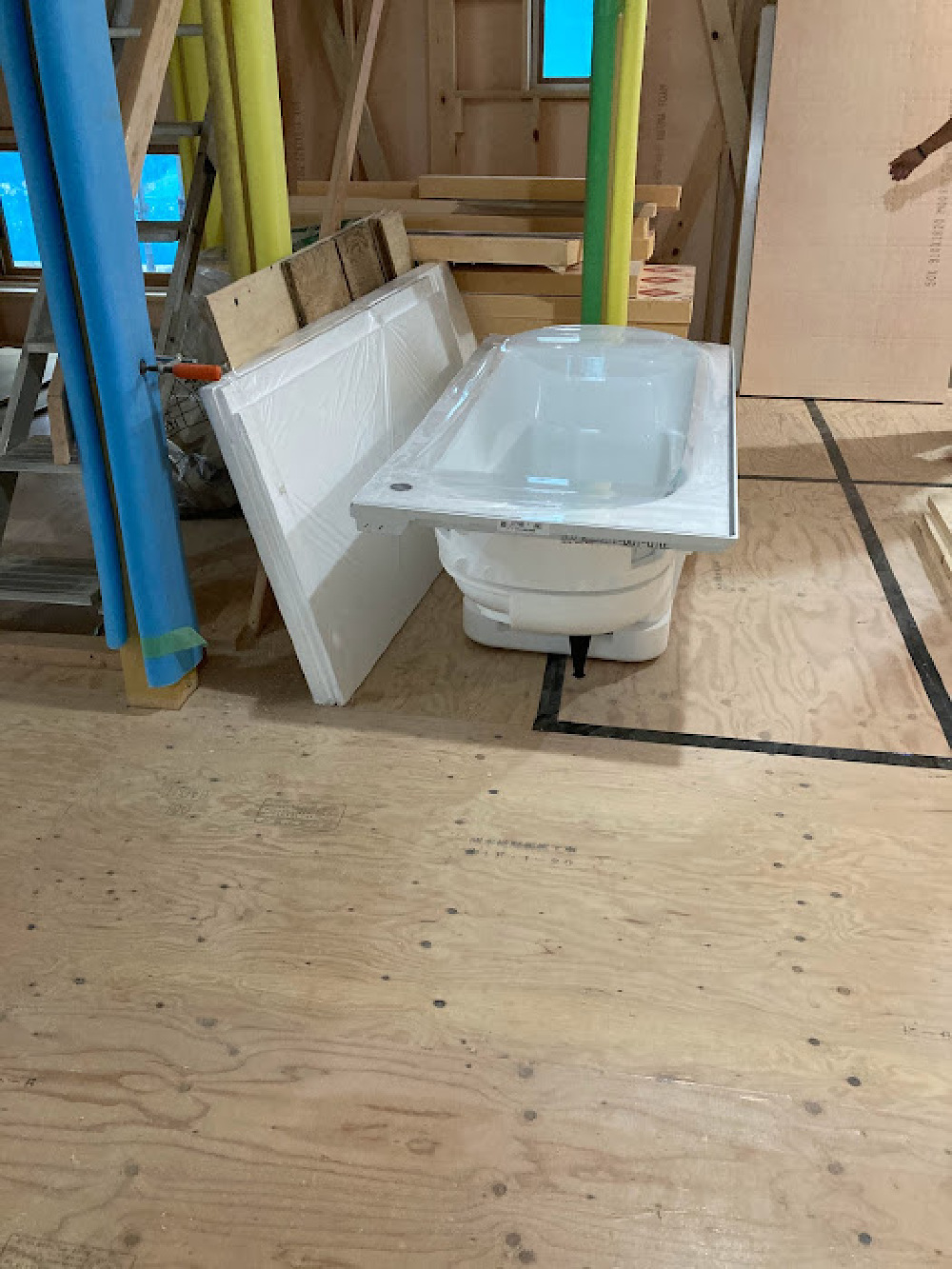

UB納品
本日ユニットバスが納品されました。据付け工事を開始していきます。
- 29. 2021年11月11日
-

第二回目検査
第三者機関(住宅瑕疵保障)により第二回目の検査を受けました。
耐震金物・筋交い・窓廻りの防水処理・屋根ルーフィングの立上り等、細かな部分まで目視と聞き取りにより確認を行い合格を頂きました。
- 30. 2021年11月15日
-
通気胴縁
がいへきの透湿防水シートが貼られて、その上から通気胴縁の取付が始まっています。
- 31. 2021年11月19日
-
給気口廻りの処理

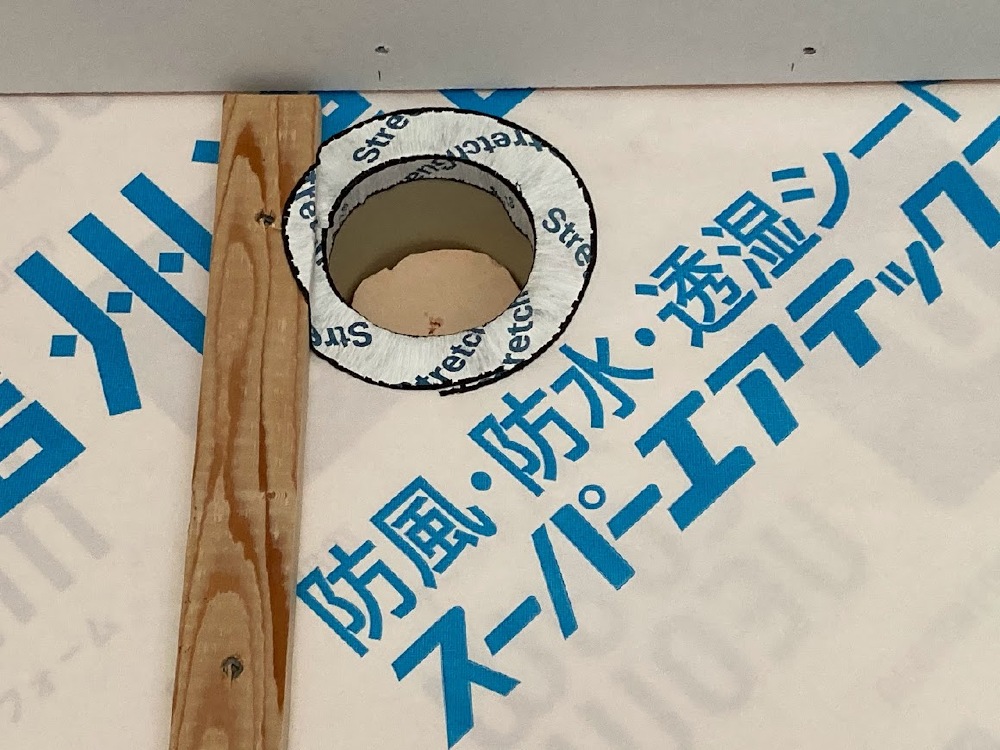

外壁の透湿防水シートを貼った部分に、給気口が取り付けられました。
水の侵入を考慮した防水テープをしっかりと施工しています。
- 32. 2021年11月25日
-

外部板張り施工中
玄関廻りの羽目板張りを進めています。
県産材の唐松を使用した羽目板です、板が張り上がってくると感じが変わって見えます。
- 33. 2021年11月30日
-
板張り完了
玄関廻り・南側の板張りが張り上がりました。
- 34. 2021年12月03日
-

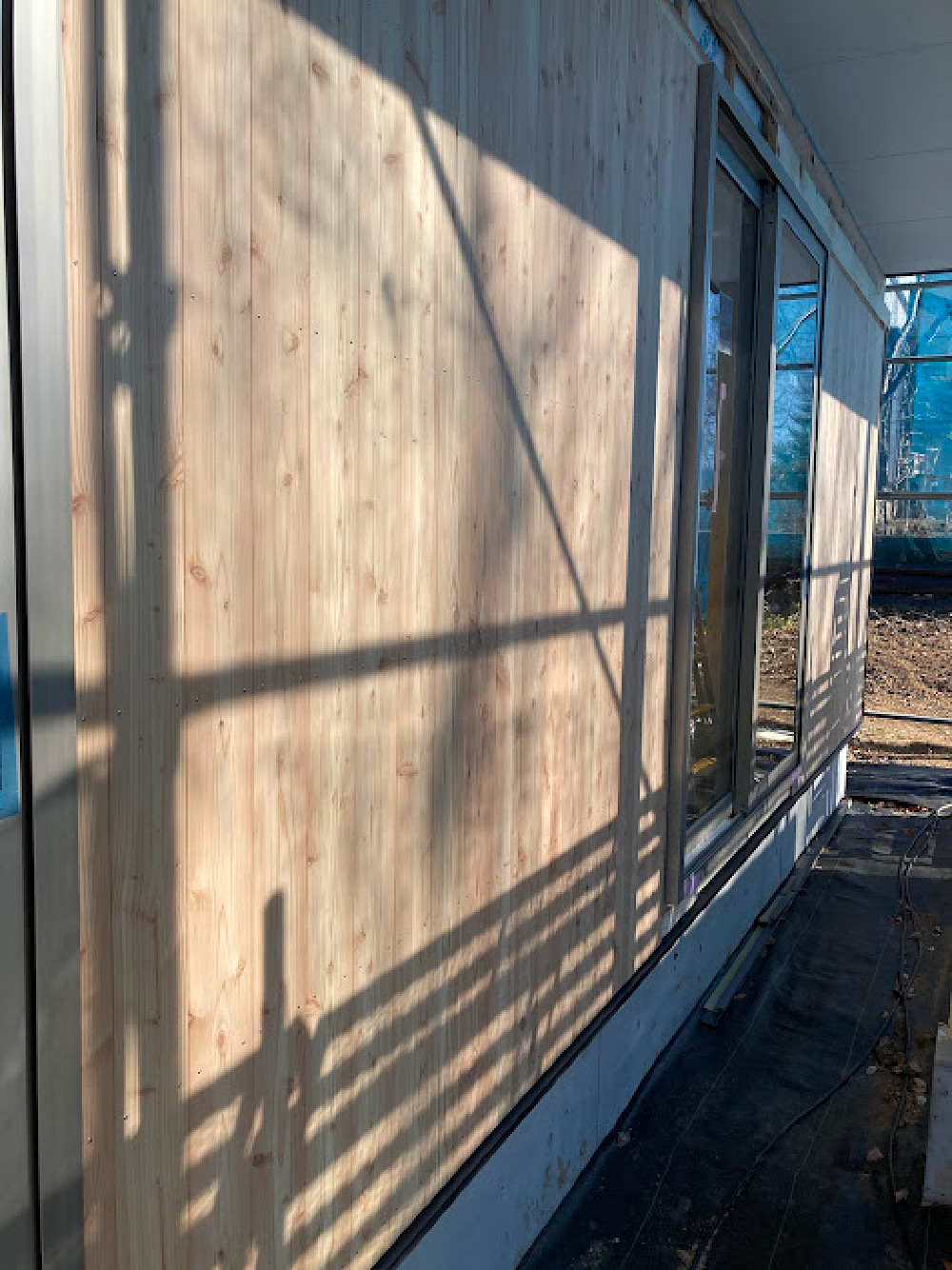

勾配天井下地造り
吹抜け部分の勾配天井の下地組が始まりました。
- 35. 2021年12月04日
-

薪ストーブの煙突
薪ストーブの煙突設置が出来ました。
直の部分は本体設置時に、もう一本分伸びて長くなります。雨・雪の心配もなくなりました。
- 36. 2021年12月07日
-

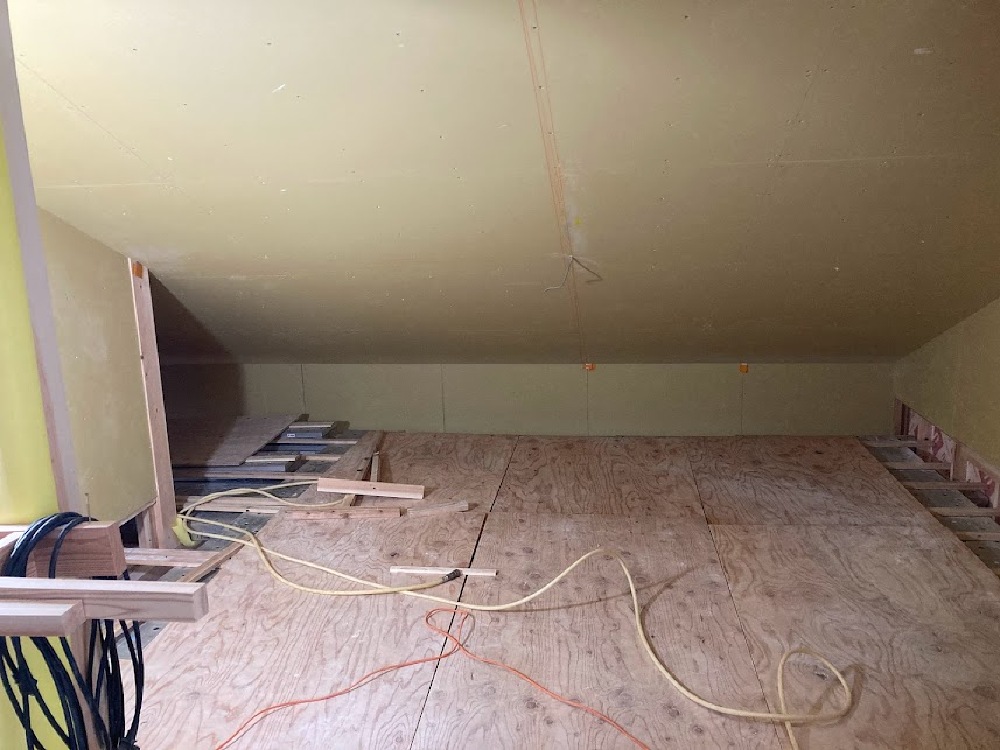

吹抜けの勾配天井
天井下地が組めて下地になる石膏ボードが張り上がりました。このボードの上に化粧になるシナベニアを張っていきます。
- 37. 2021年12月10日
-

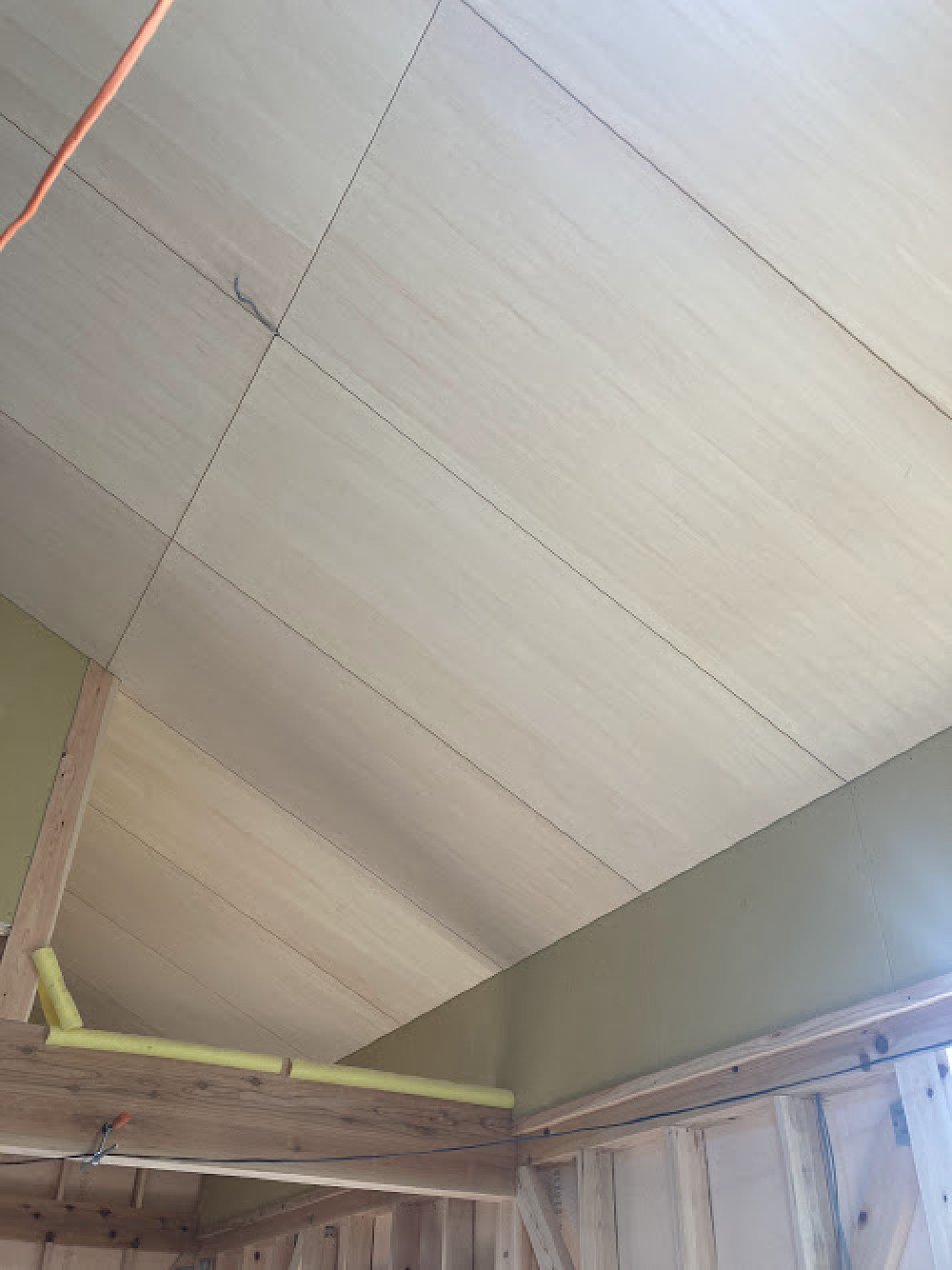

吹抜け天井
吹抜けの勾配天井が仕上がりました。
- 38. 2021年12月13日
-

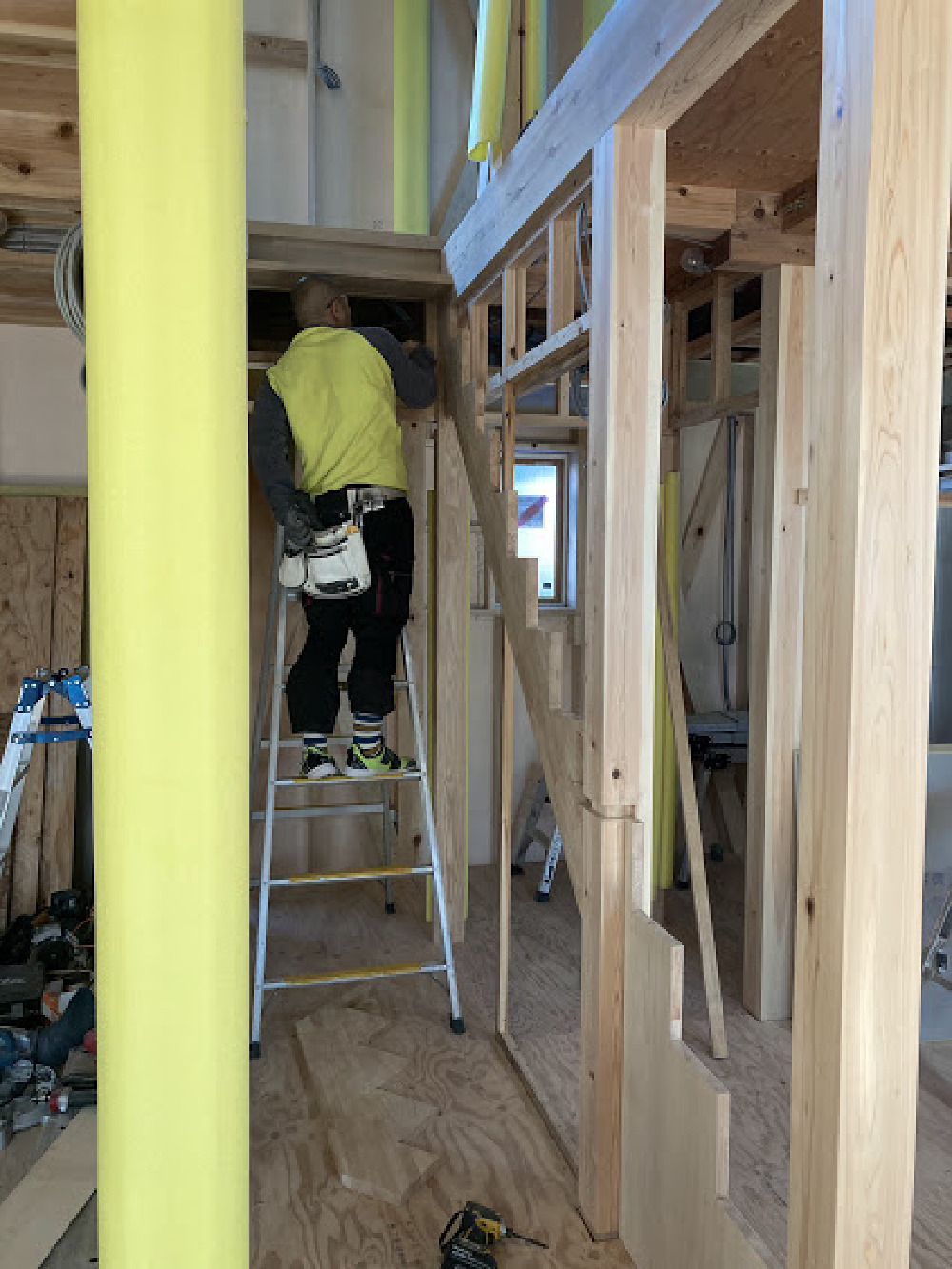

階段の据付工事
階段の据付工事が始まりました。
- 39. 2021年12月14日
-

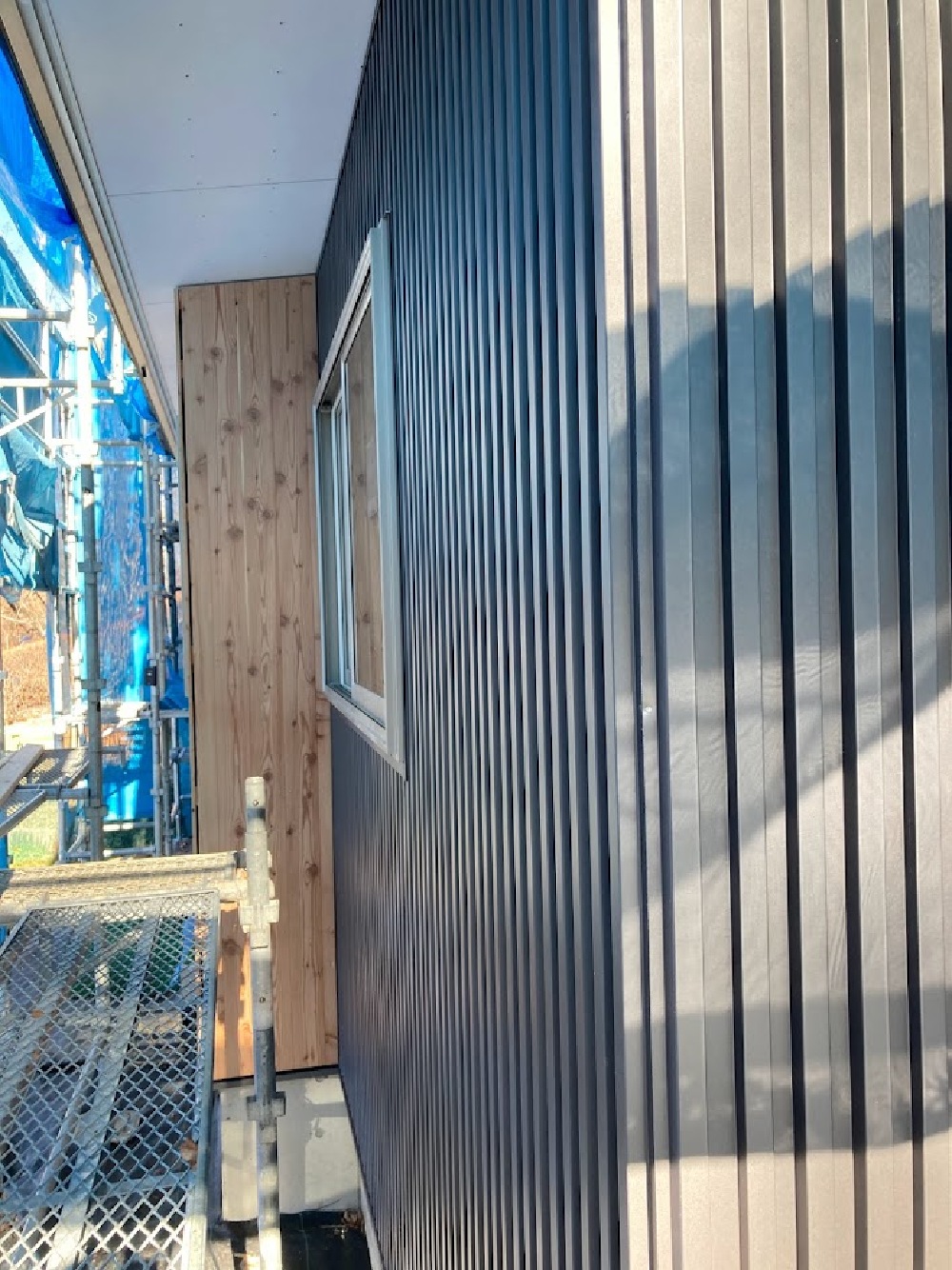

外壁のガルバリューム鋼板
1階外部のガルバリューム鋼板が仕上がってきました。
壁が出来上がると建物の重みも出て感じが変わって見えます。
- 40. 2021年12月20日
-

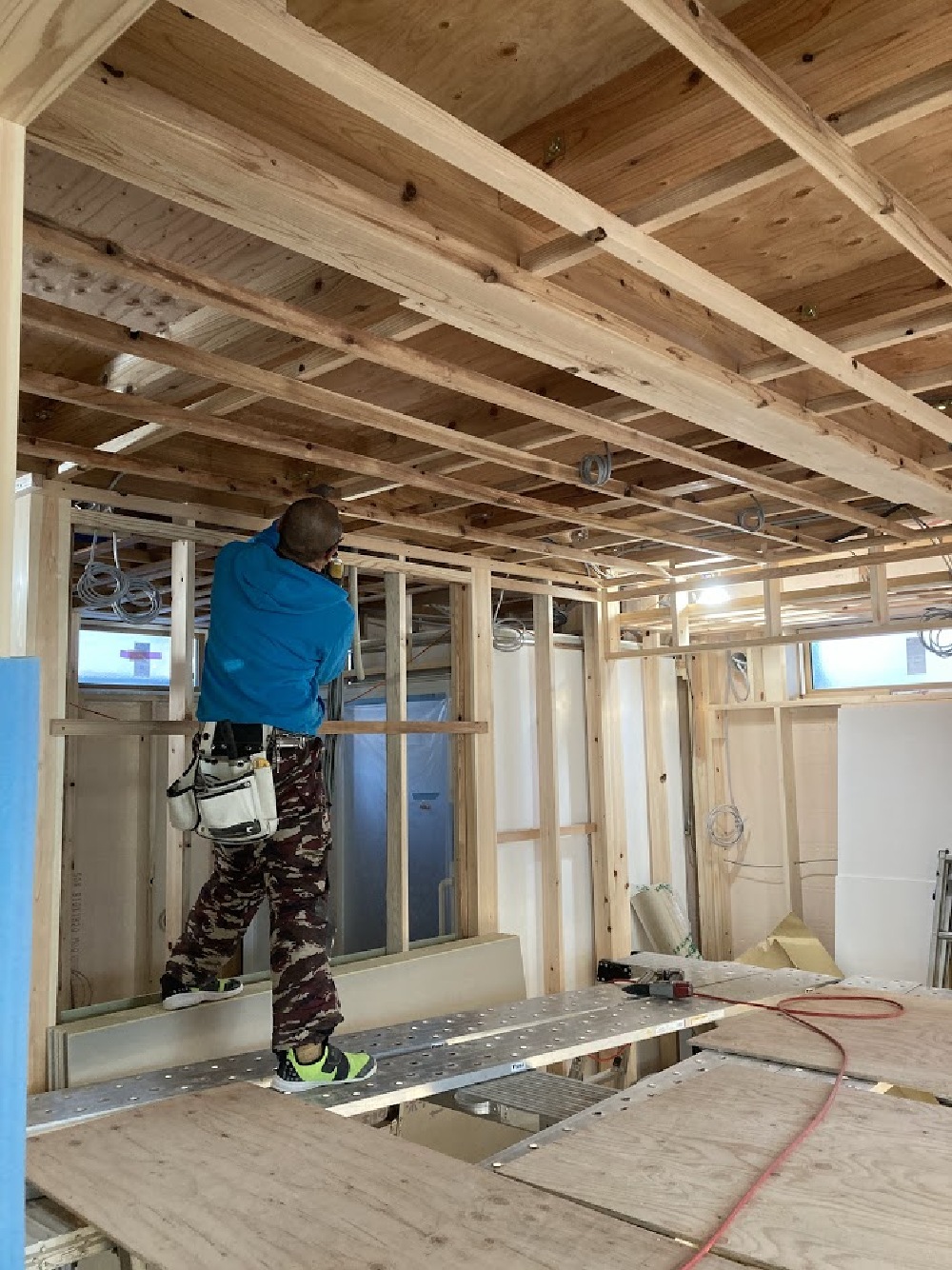

1階天井組み
1階のダイニングキッチンの天井組みを進めています。
平行して2階部分では床張り工事が始まっています。
- 41. 2021年12月25日
-
モルタル上塗り

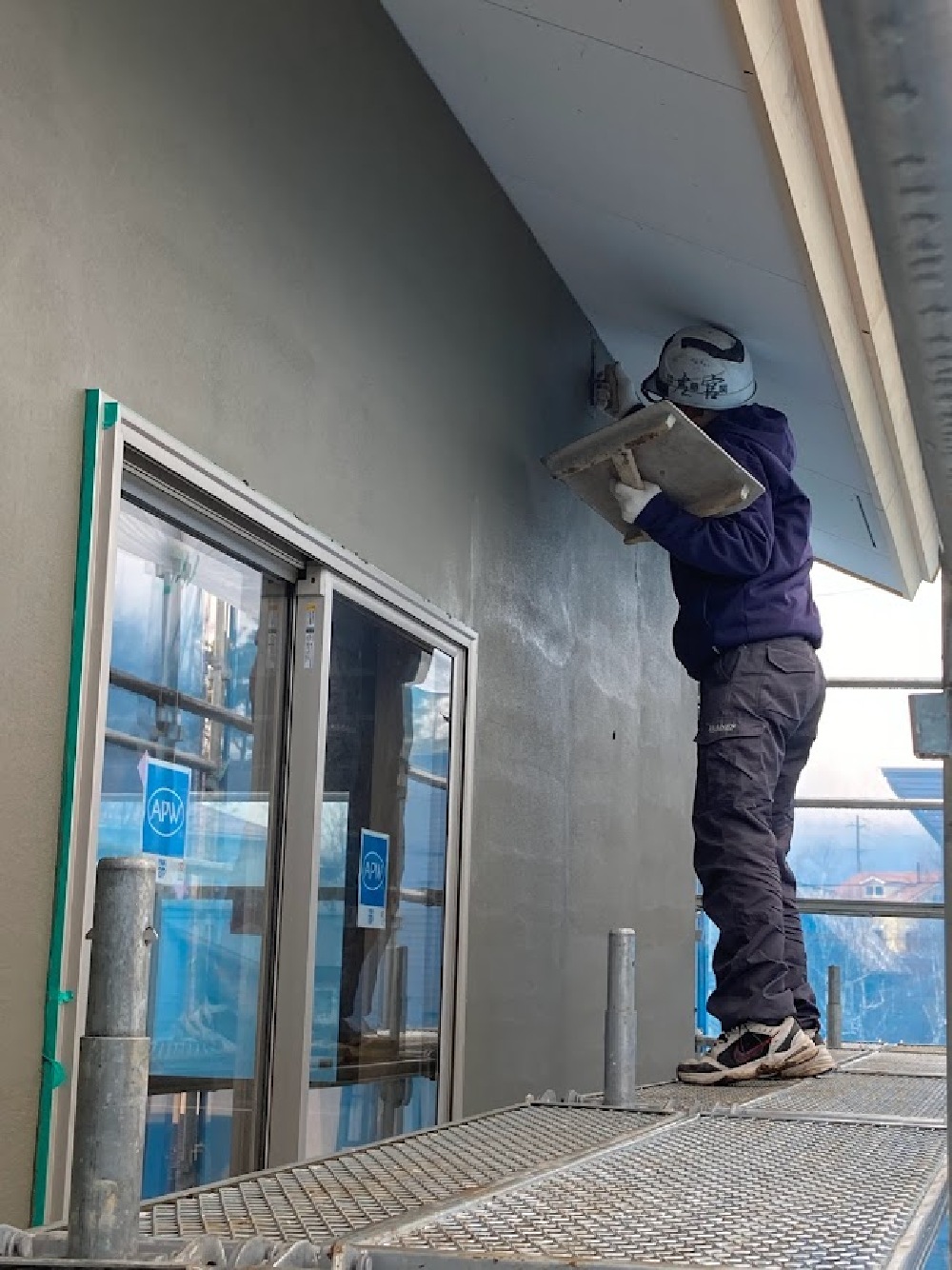

外壁下塗りモルタルの養生期間をおえて、本日仕上げモルタル塗りを行いました。
- 42. 2022年01月07日
-

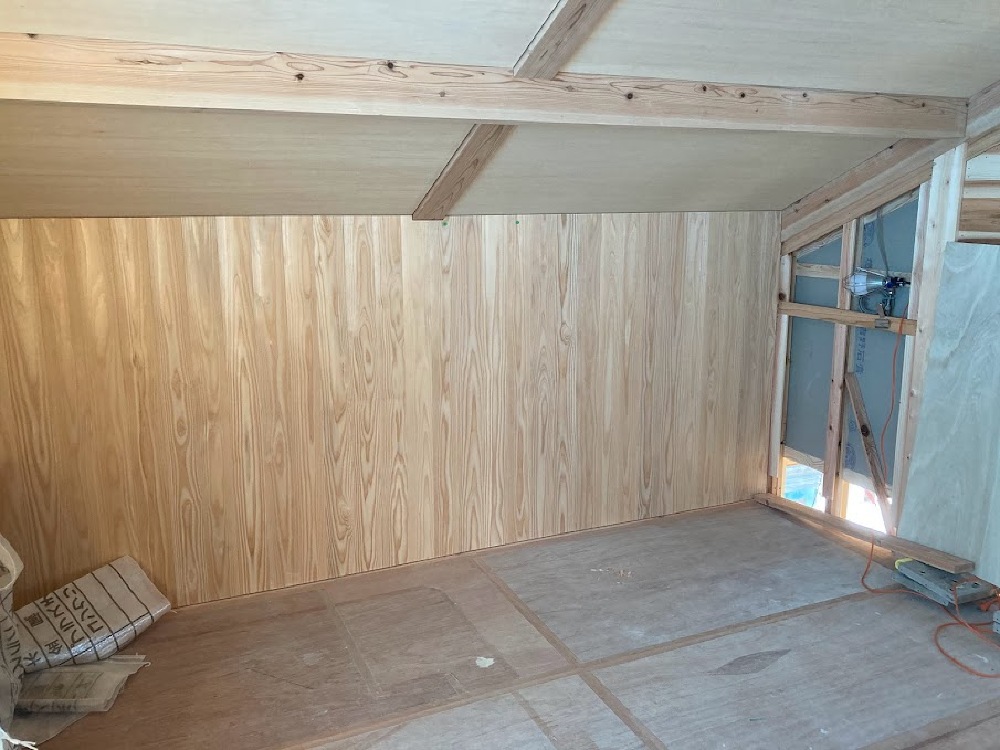

二階の板張り
寝室壁の羽目板張りが完了しました。
- 43. 2022年01月17日
-

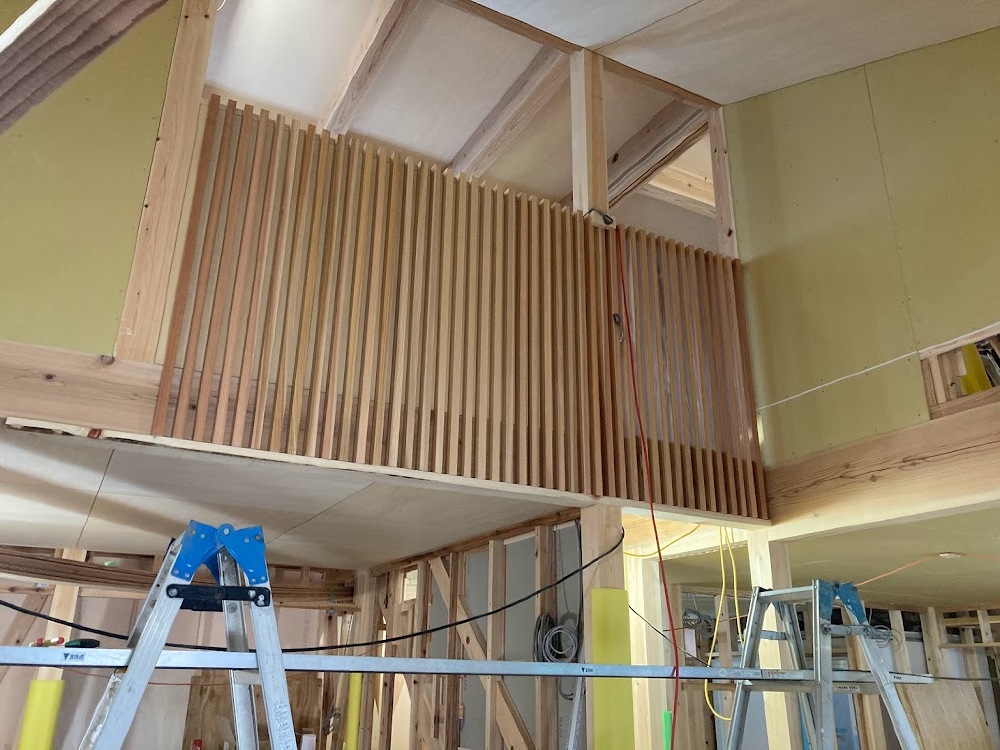

吹抜け部分の格子
吹抜け部分の格子の取付が完了しました。
- 44. 2022年01月18日
-

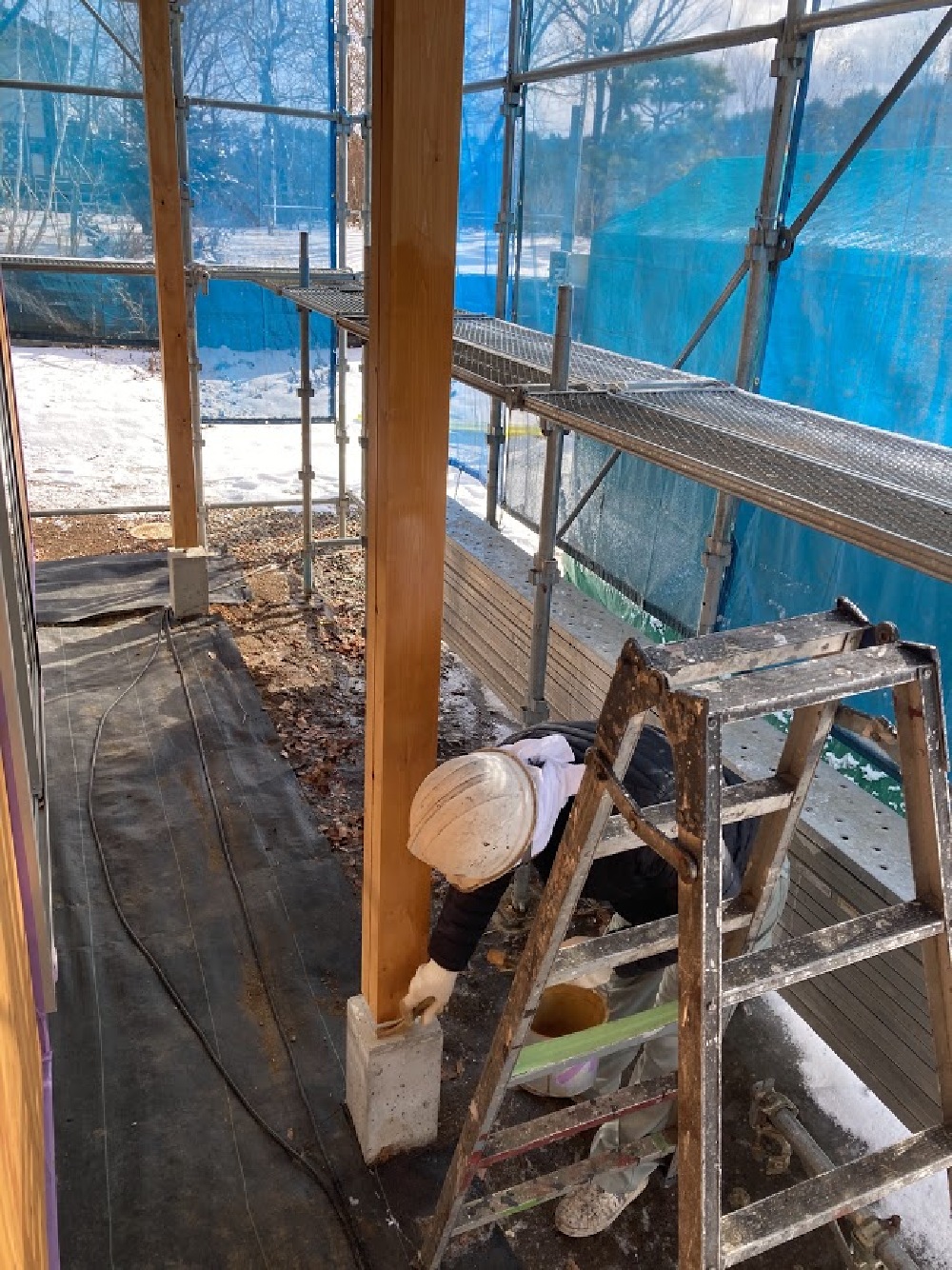

外部木部塗装
天気の様子を見ながら、外部木部の塗装工事を進めています。
天気が良くなれば吹付も行っていきます。
- 45. 2022年01月24日
-

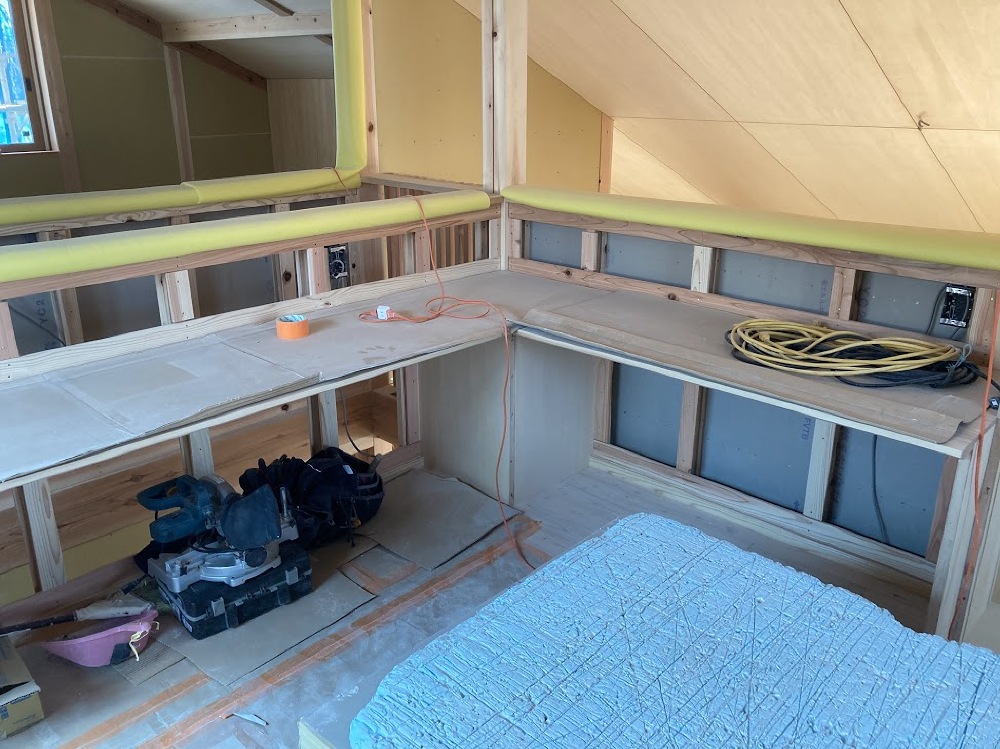

二階カウンター製作
二階フリースペースに製作していたカウンターが出来上がりました。
- 46. 2022年01月27日
-

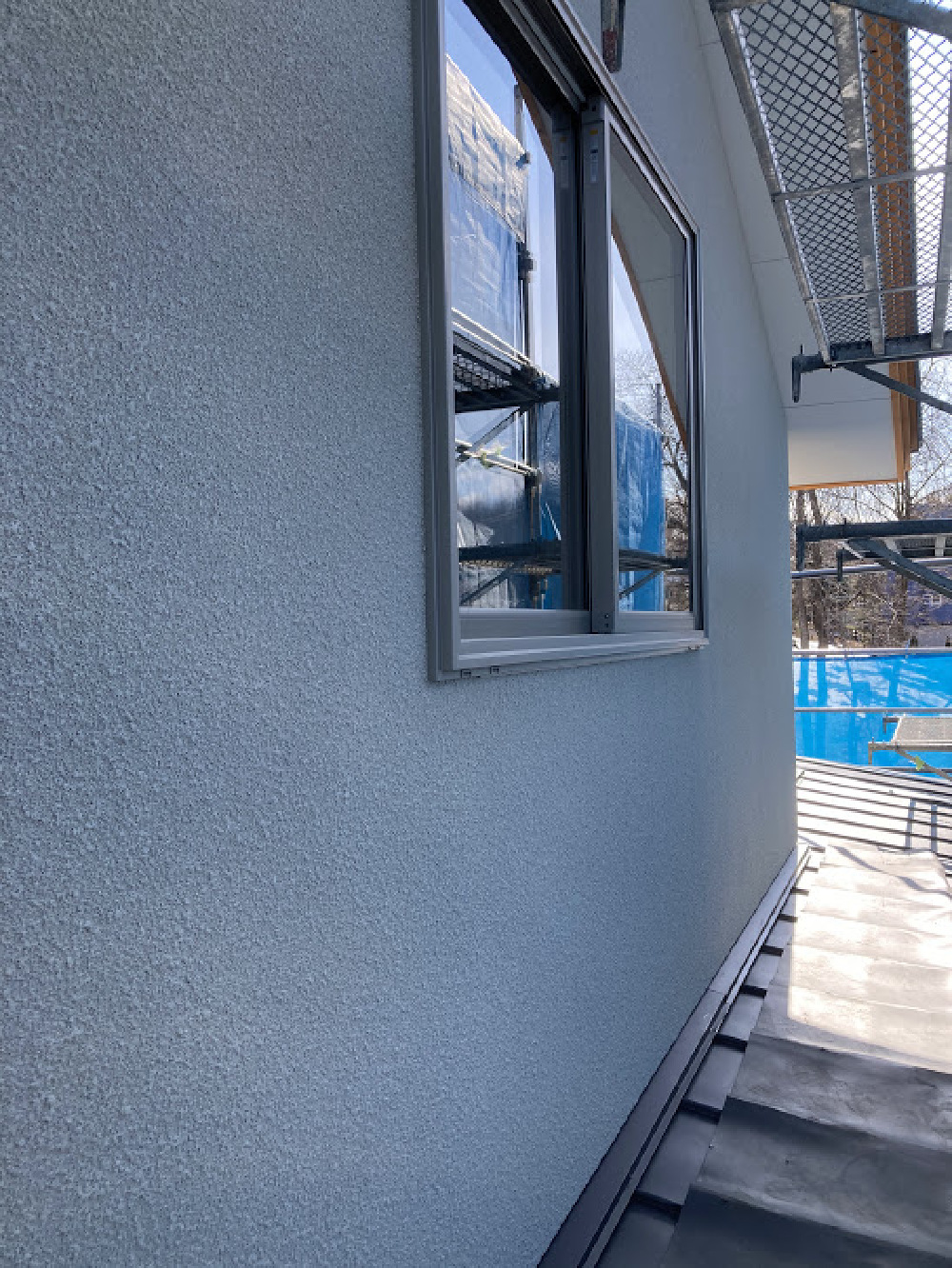

吹付け完了
二階部分のジョリパット吹付が仕上がりました。
養生用のメッシュシートが有るので青っぽく見えますが、綺麗な色で仕上がっています。
- 47. 2022年01月28日
-

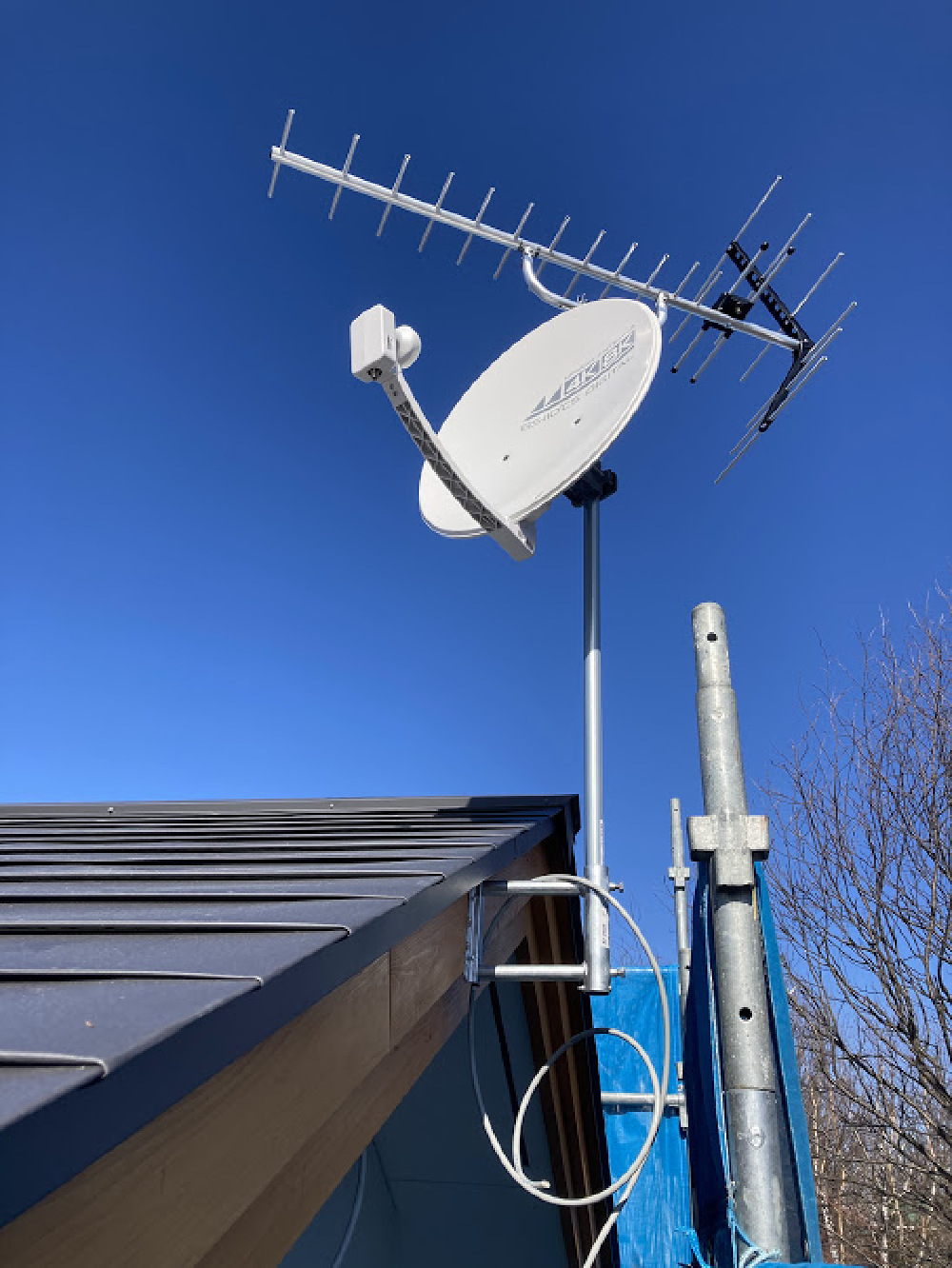

TVアンテナ設置
塗装工事が完了し外部廻りの工事を進めています。
TVのアンテナを設置しケーブルを仕上げていきます。
- 48. 2022年01月31日
-
階段格子

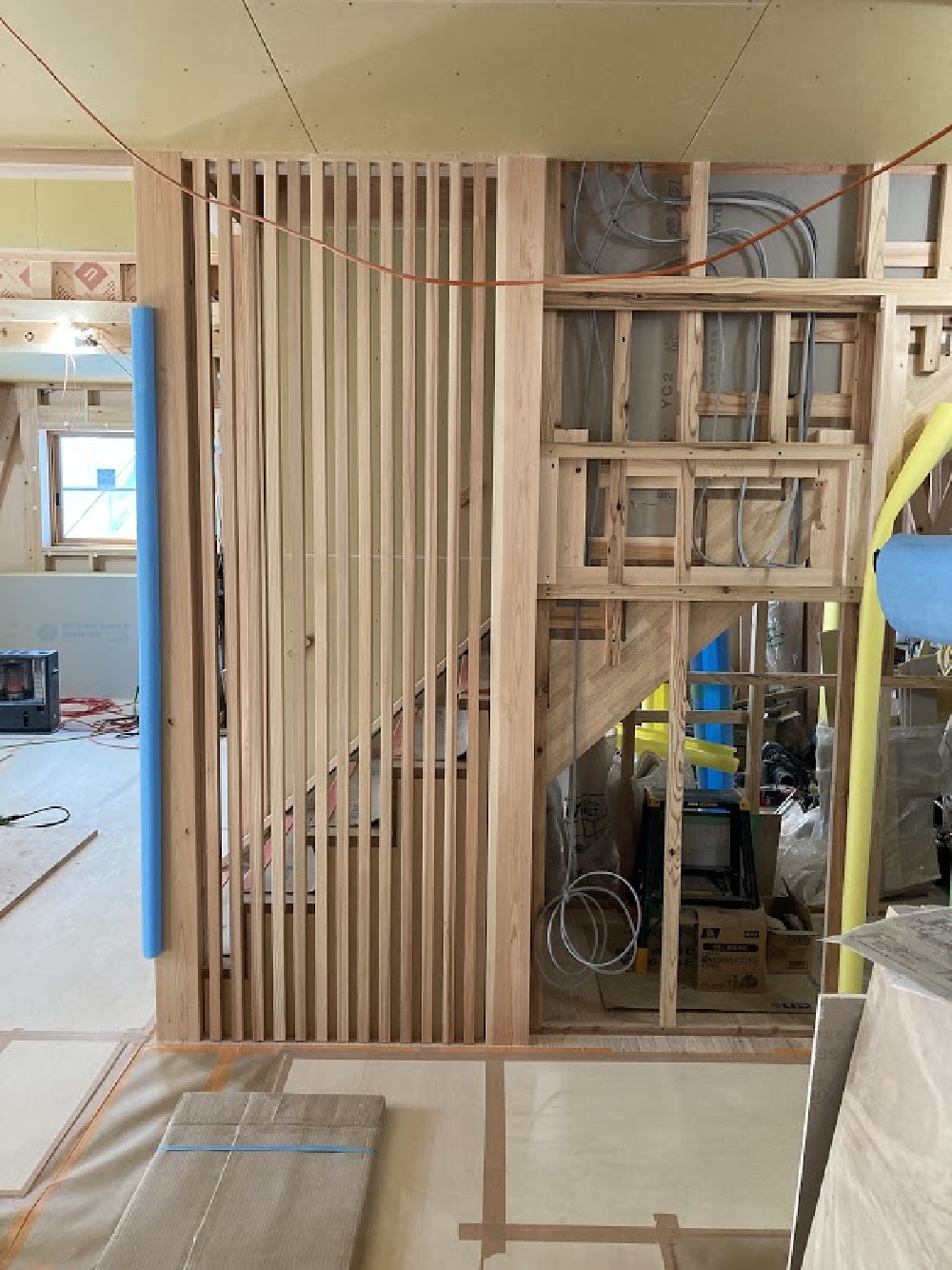

階段室の格子が出来上がり、平行して進めている造作家具も段々形が出来てきました。
- 49. 2022年02月01日
-
足場解体完了
外部足場の解体が完了しました。メッシュシートに覆われていた部分が無くなり、建物全体が見える様になりました。
- 50. 2022年02月02日
-

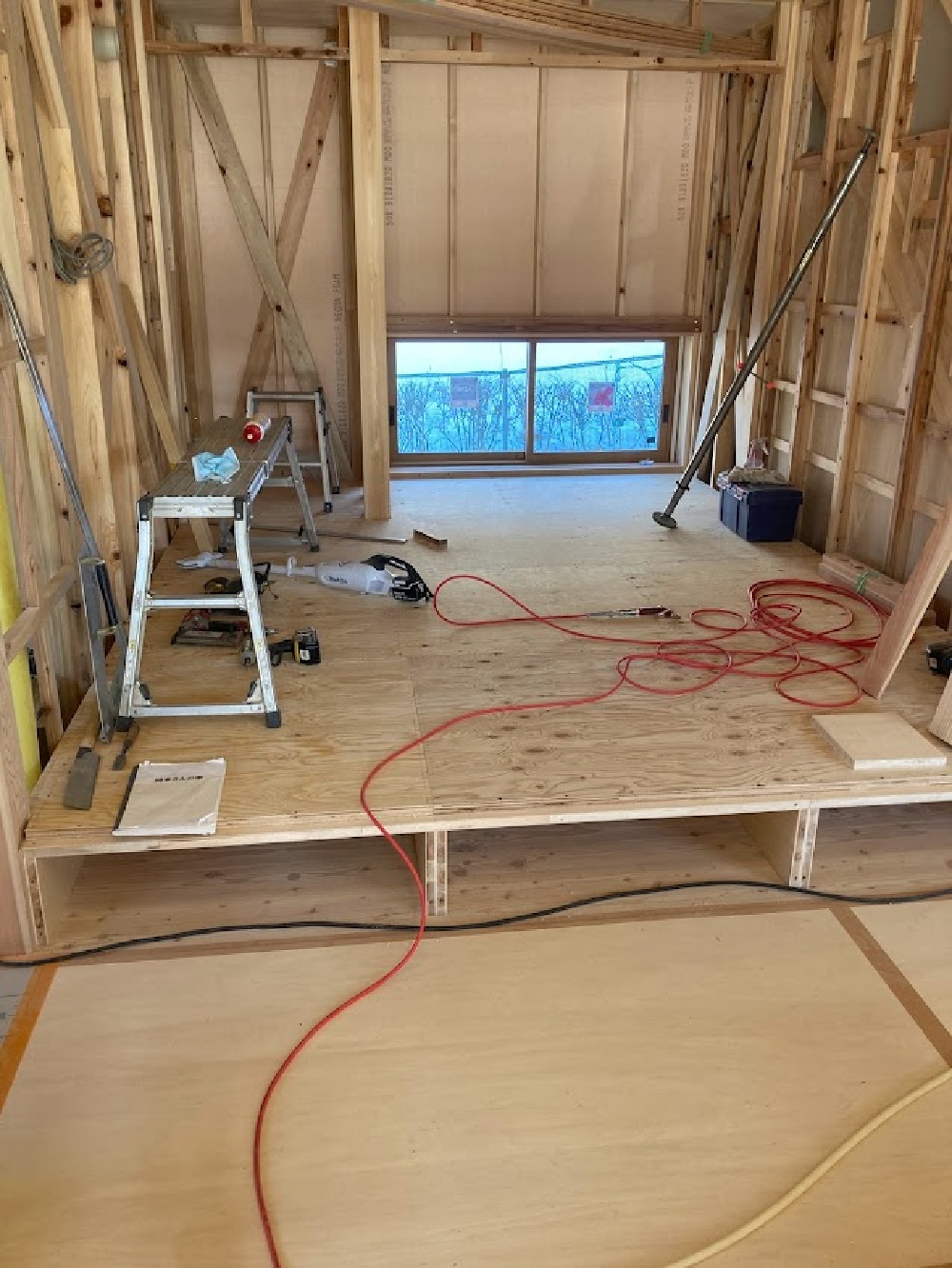

和室床組
リビング廻りの床面より30cm上がった和室の為、現在の床組の上にもう一度床組を行っています。
入口の下には引出し式の収納が出来ます。

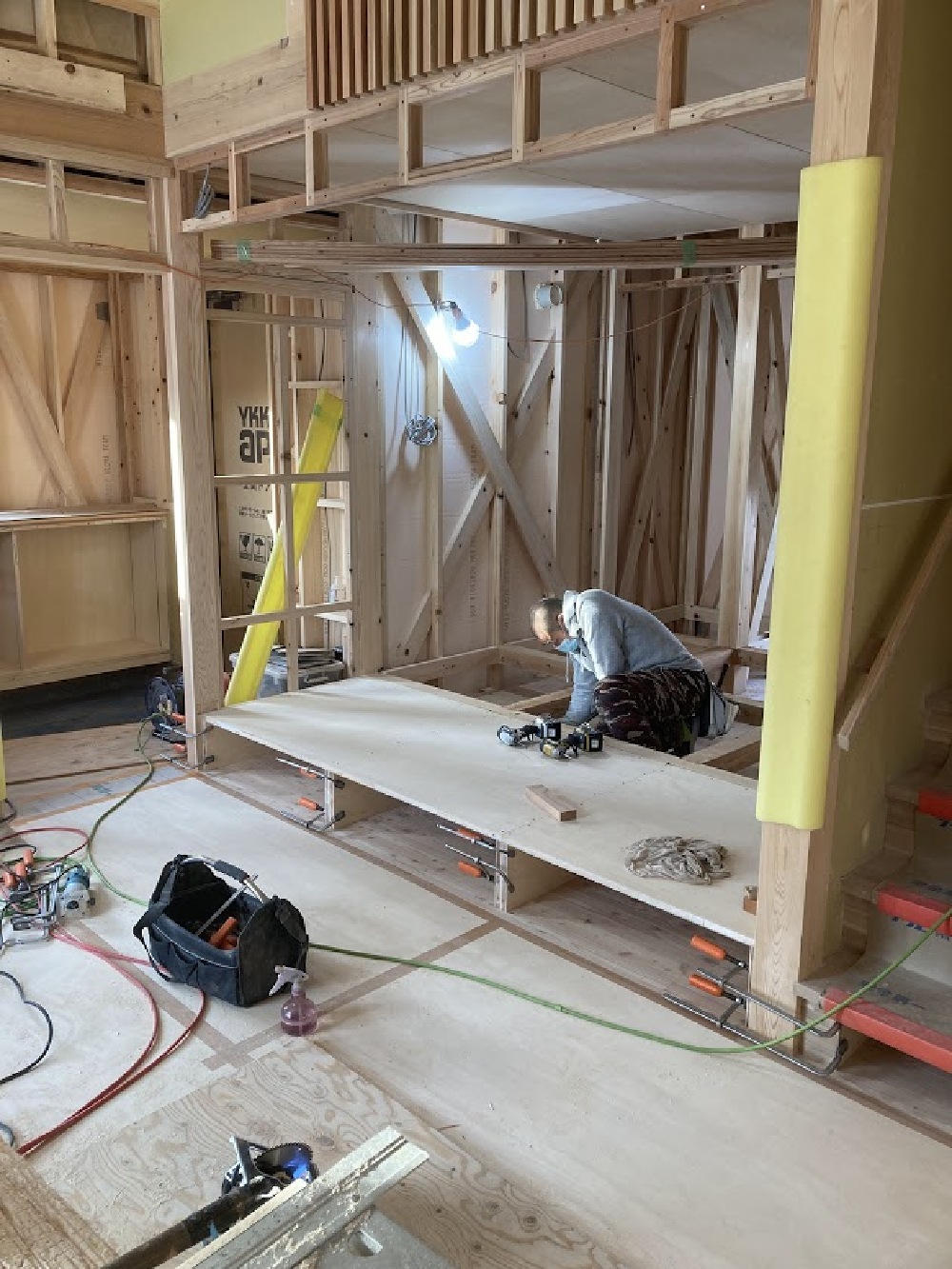

- 51. 2022年02月04日
-
和室の床が出来上がりました!
先日より製作していた和室の床が出来ました。
引続き内法を入れながら和室を仕上げていきます。
- 52. 2022年02月07日
-

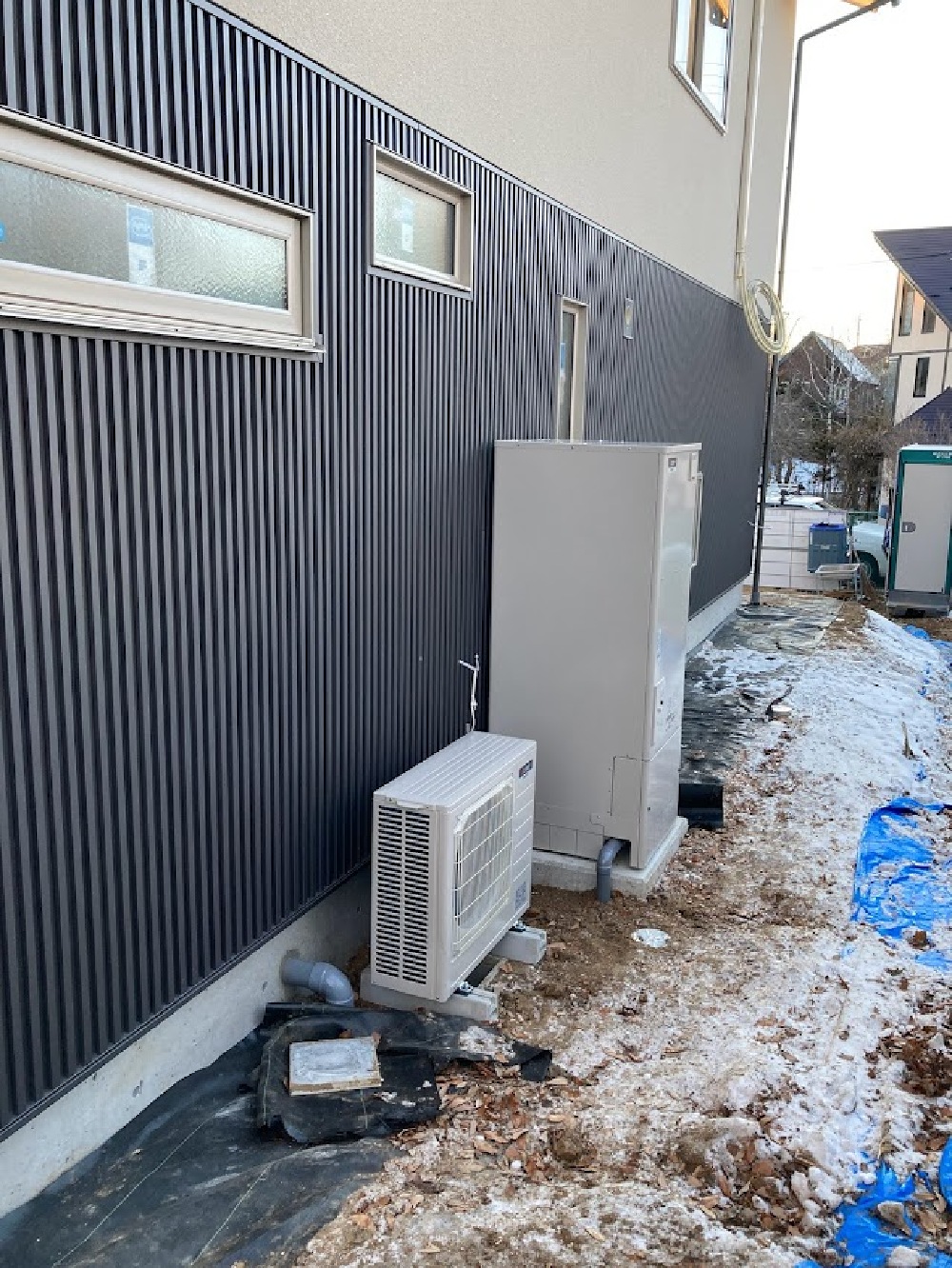

外部設備工事のまとめ
屋外の設備工事器具付けがまとまりました。
- 53. 2022年02月10日
-

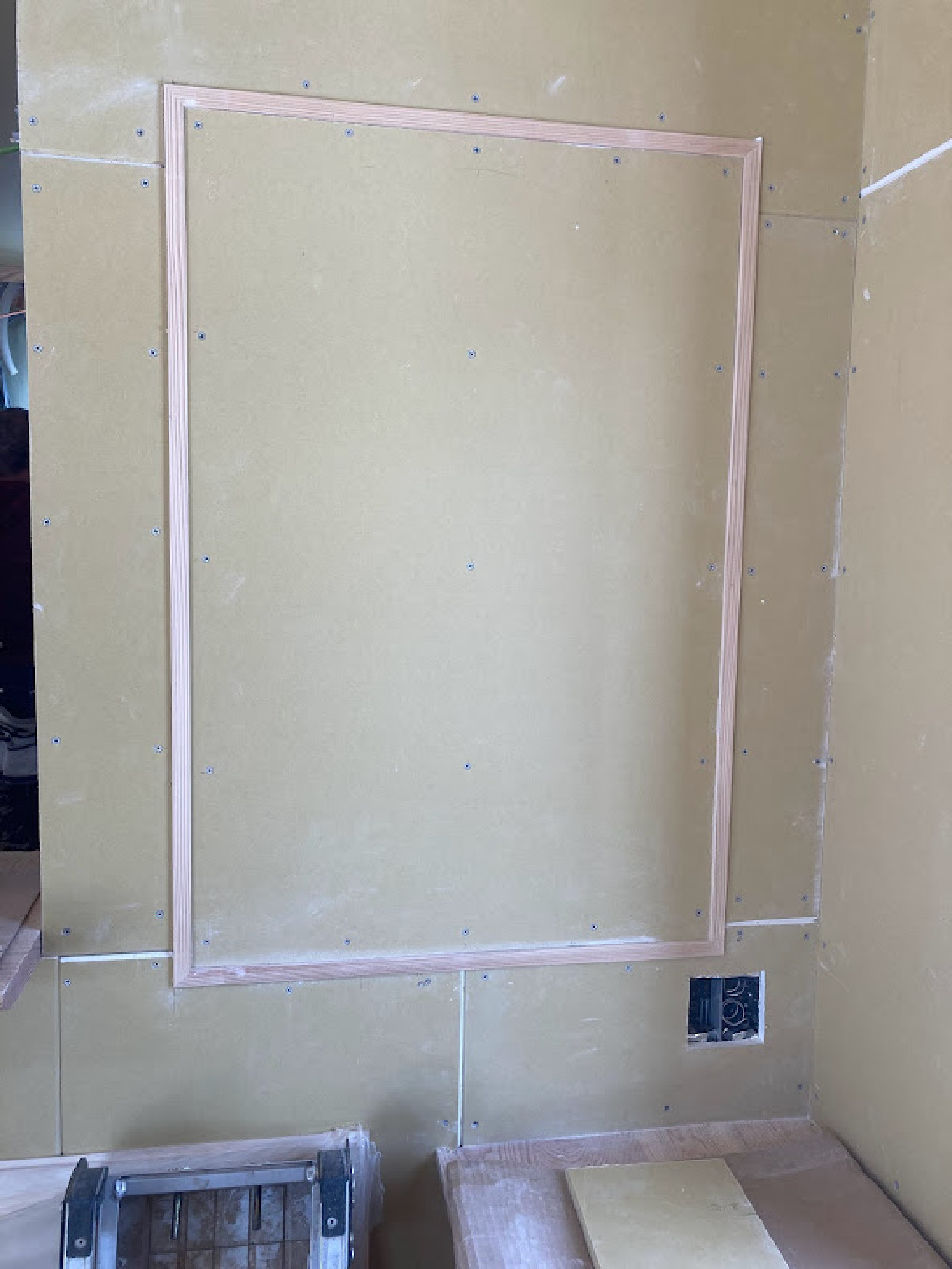

マグネットニッチ
リビングの壁にマグネットが付けられる壁が出来ました。
- 54. 2022年02月14日
-

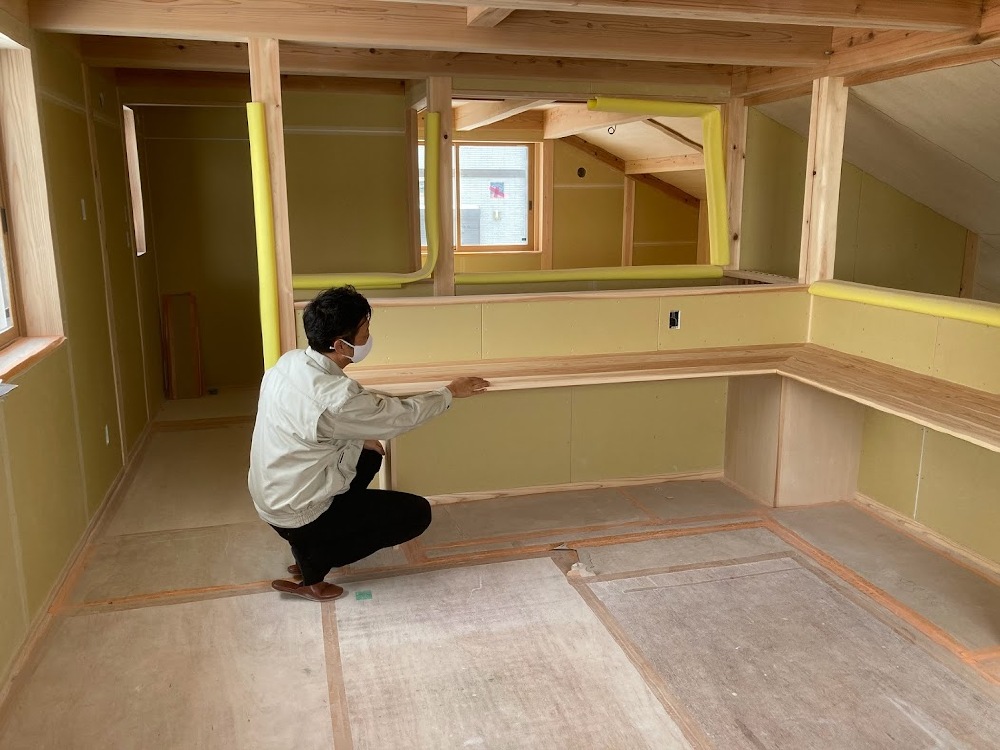

木工事検査
中嶋社長立ち合いの木工事検査を行いました。
内部の仕上げ工事が始まります。
- 55. 2022年02月16日
-

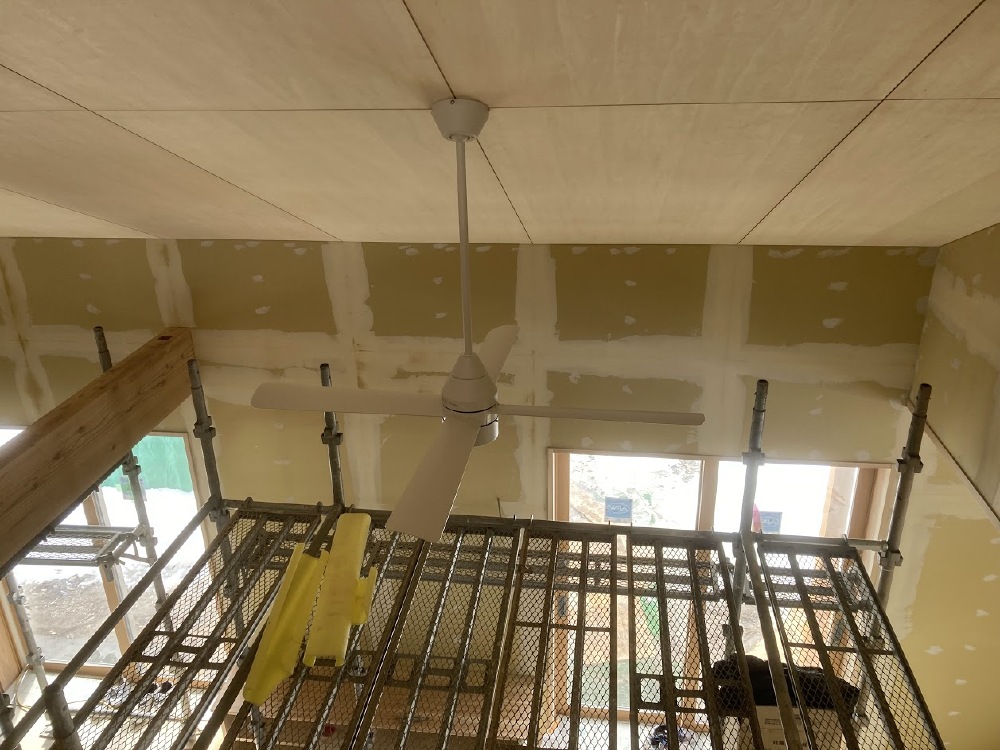

吹抜け部分

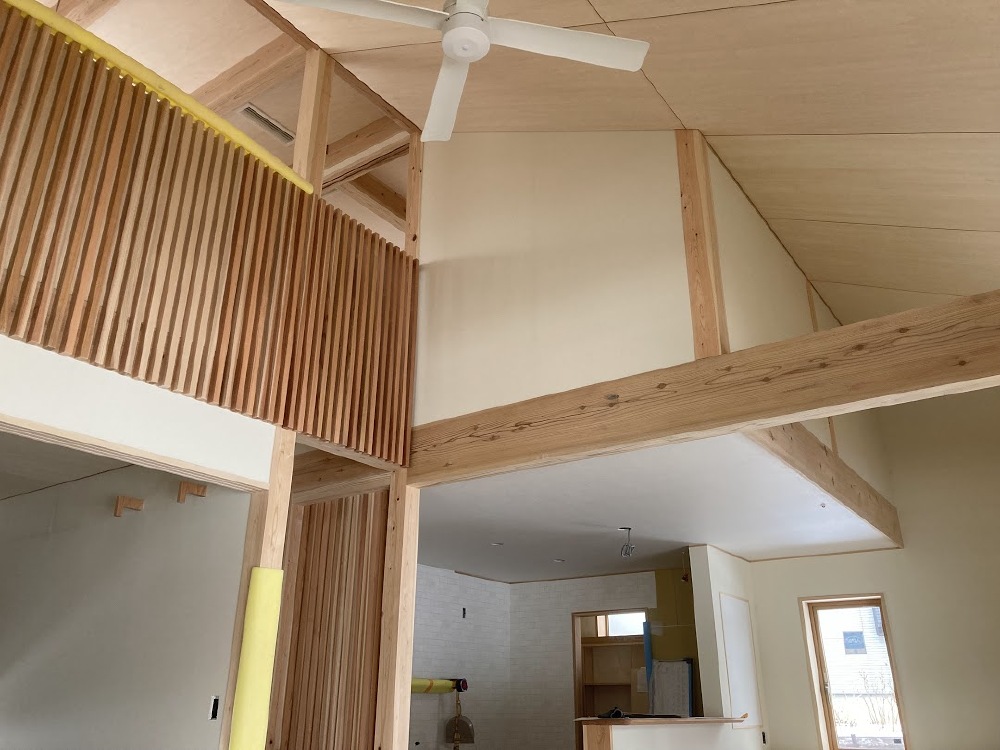

吹抜け部分には足場が出来て珪藻土塗りの下地が行われています。
天井にはシーリングファンも取付けられました。
- 56. 2022年02月17日
-
珪藻土塗り

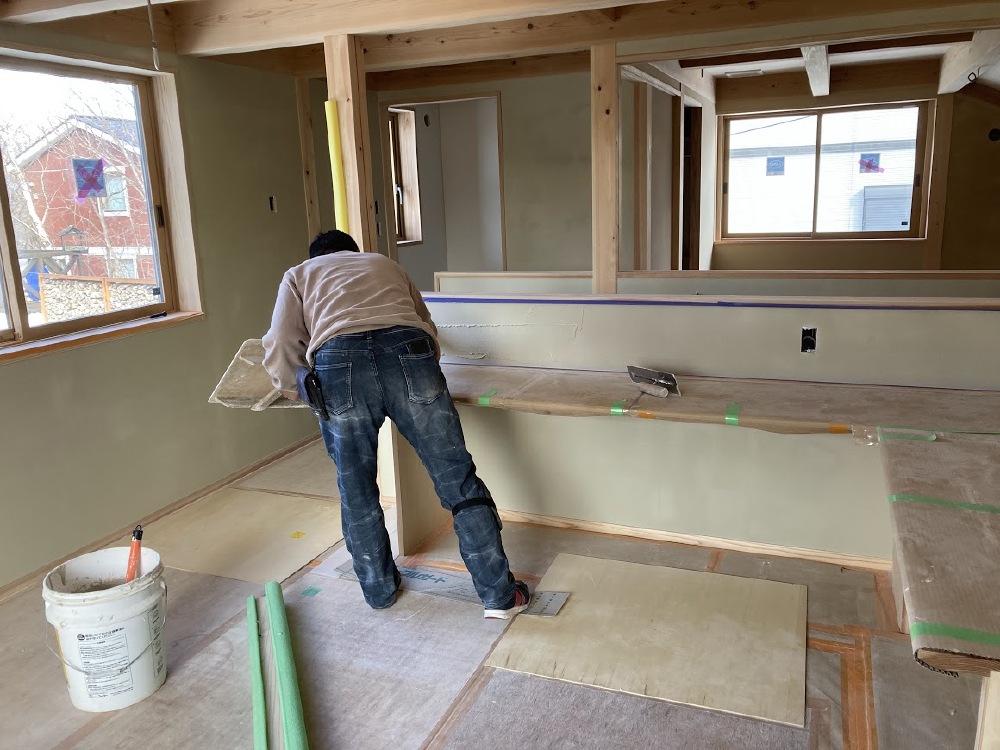

下地処理・養生が完了し珪藻土塗りを進めています。
メイン部分は塗りあがり細かな部分を引き続き仕上げていきます。
- 57. 2022年02月19日
-
珪藻土塗り完了!
壁塗りが完了しました、建物内の感じが変わって見えます。
来週木製建具の切込みも行います。
- 58. 2022年02月21日
-

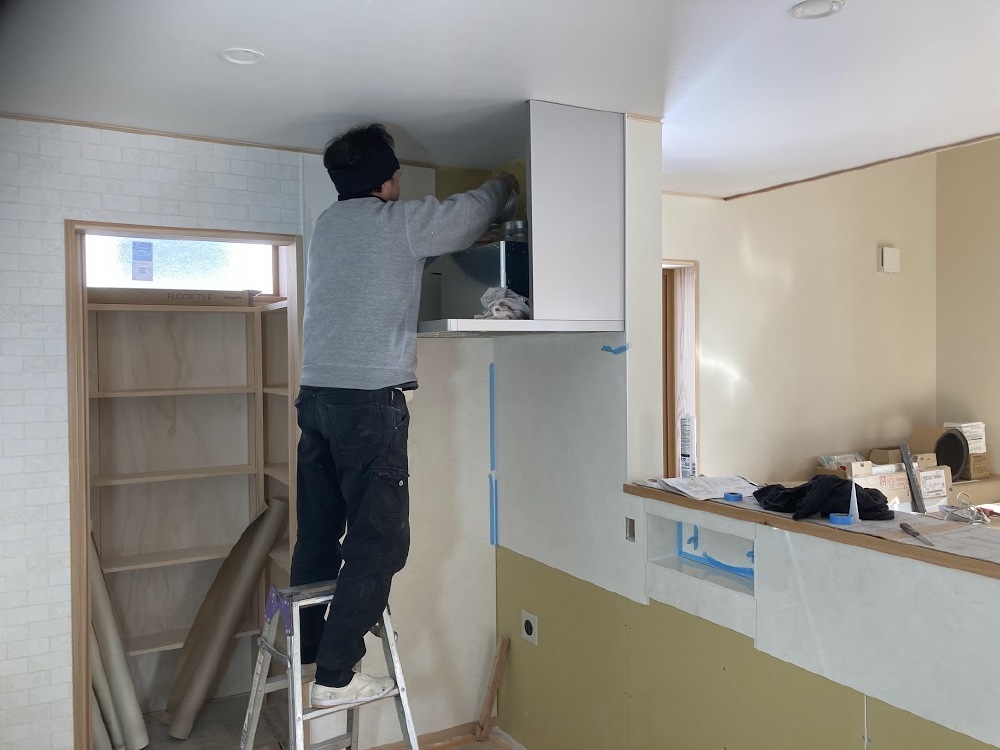

キッチン組立
本日システムキッチンが搬入されて組立作業が始まりました。
- 59. 2022年02月24日
-
養生剥ぎ完了

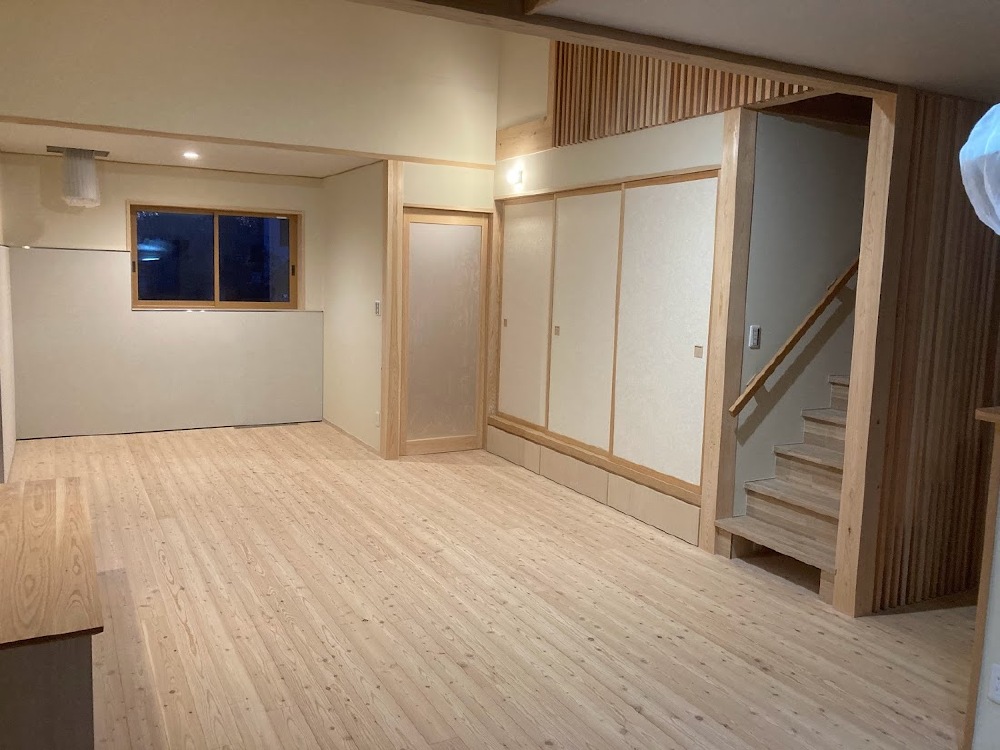

床の養生が取れて室内全体がわかる様になりました。
- 60. 2022年02月25日
-

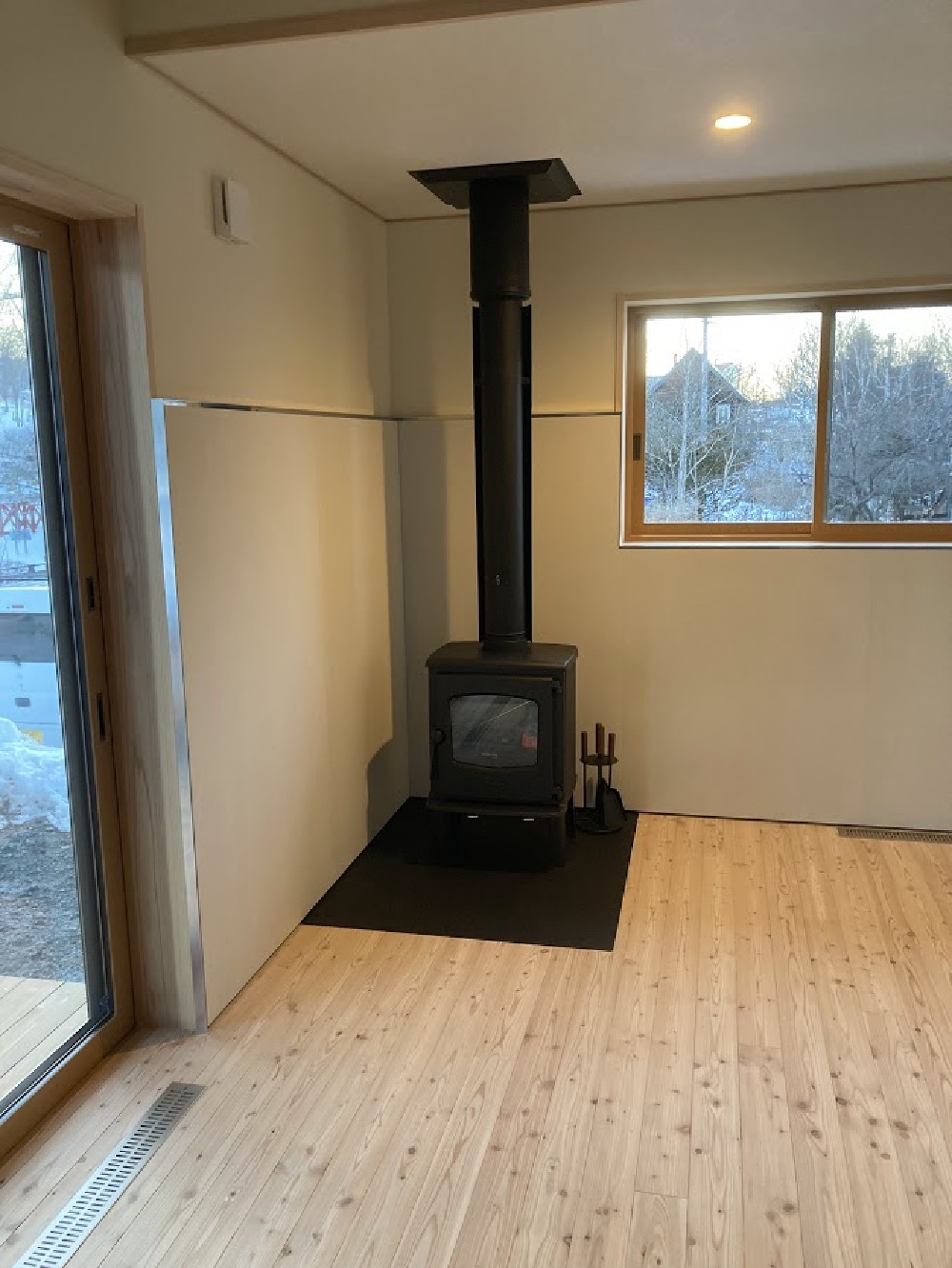

薪ストーブ設置完了
クリーニングも完了し薪ストーブが設置されました。
- 61. 2022年02月26日
-
ウッドデッキ完成
最後に残っていたウッドデッキが完成しました。
- 62. 2022年03月03日
-

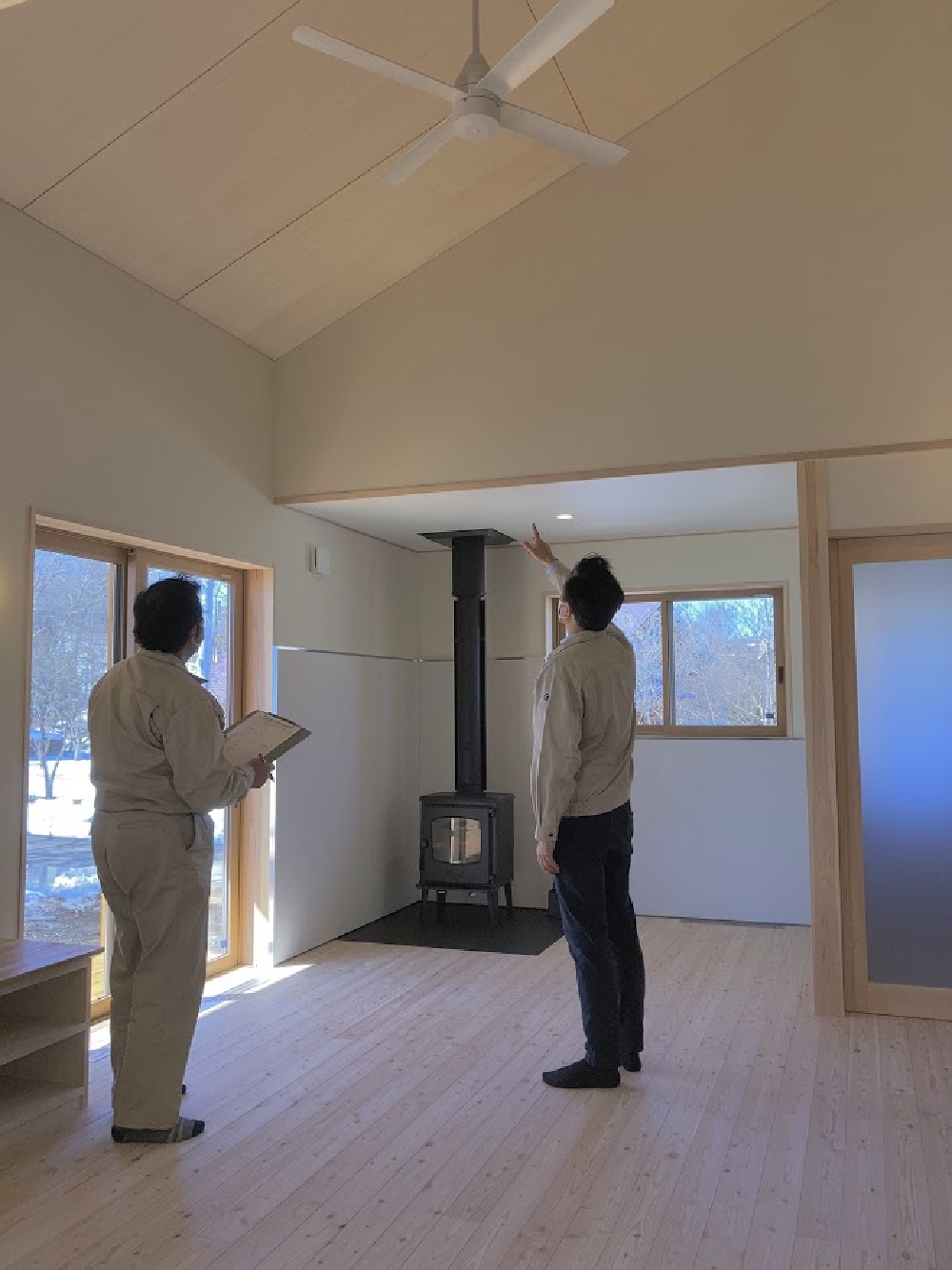

完成検査
中嶋社長立合いで完成検査を行いました。
- 63. 2022年03月08日
-
外構工事進行中

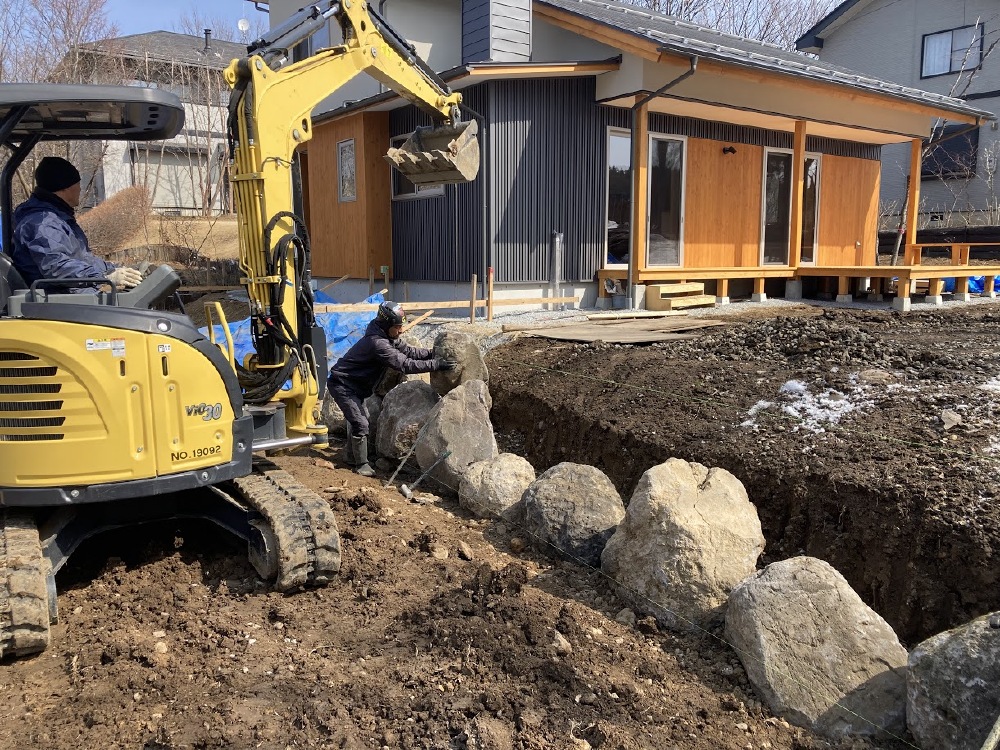

外構工事の石積み工事が進んでいます。
自然石の為形が色々なので思った以上に手間がかかります。
- 64. 2022年03月08日
-
ホルムアルデヒド検査
本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。O様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!
- 65. 2022年03月10日
-

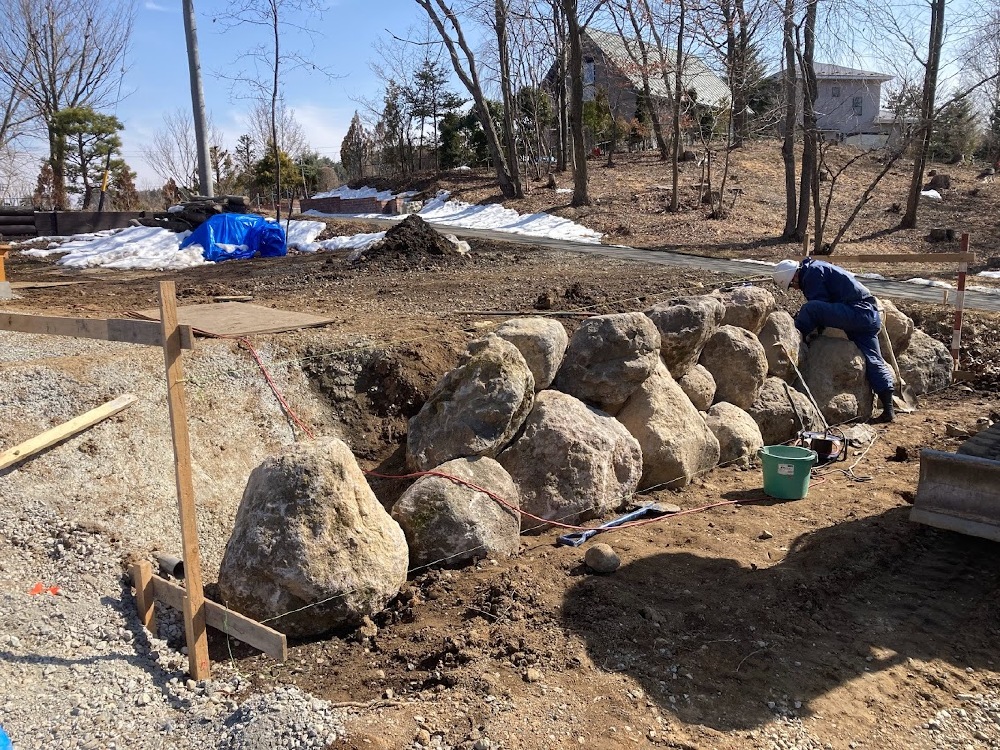

石積み
石積み工事が進んで形がわかる様になってきました。
- 66. 2022年03月14日
-

外観
石積み・階段が出来上がりました。
- 67. 2022年03月14日
-
内観

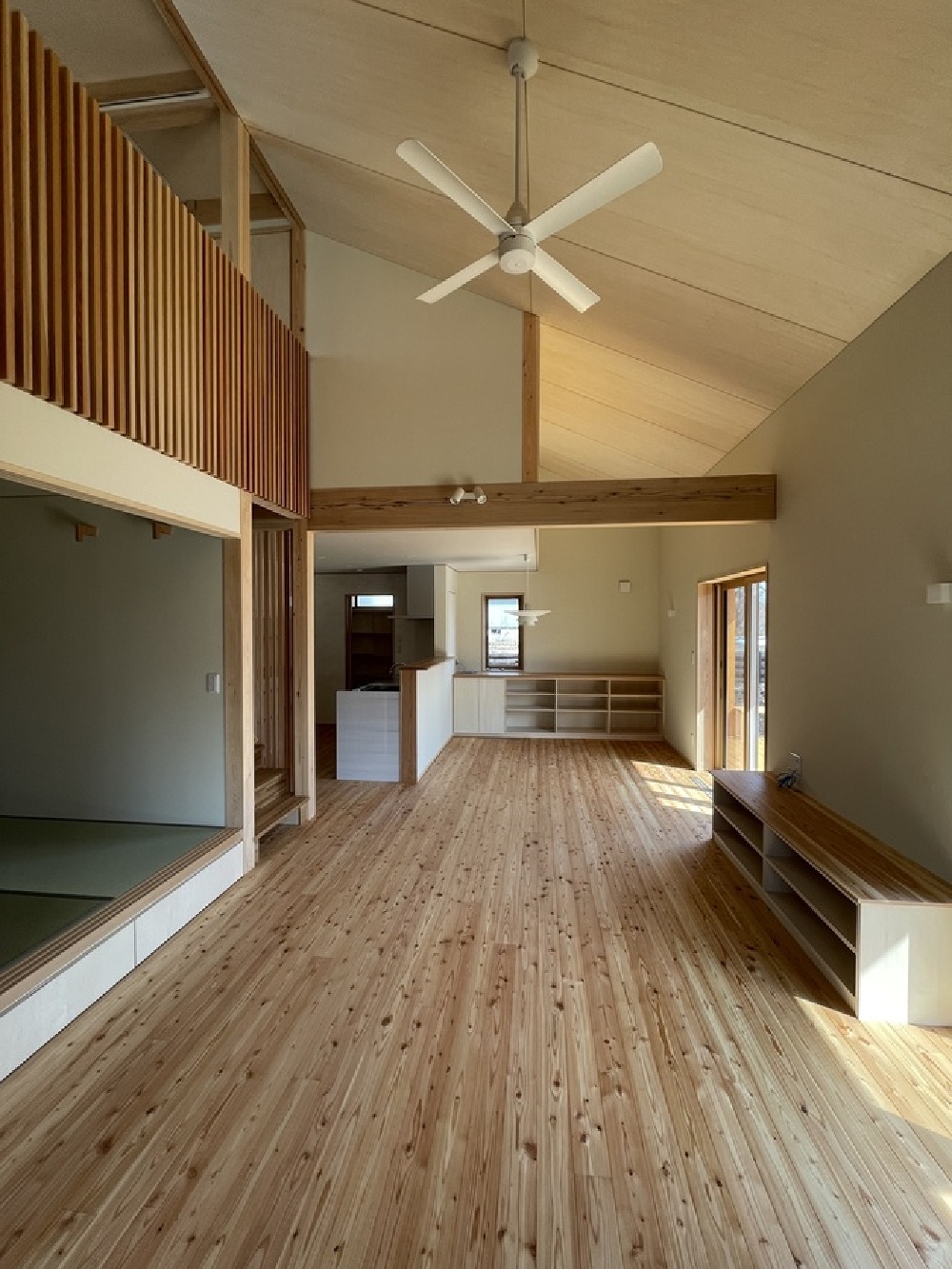

勾配天井の広々とした空間の室内に仕上がりました。
- 68. 2022年03月14日
-

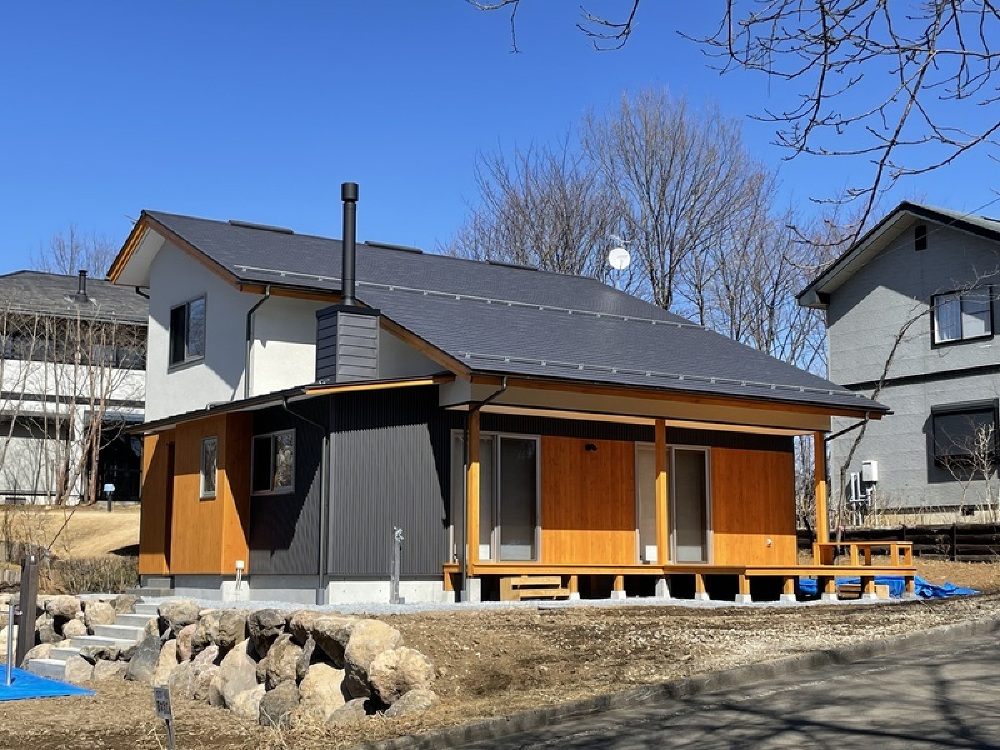

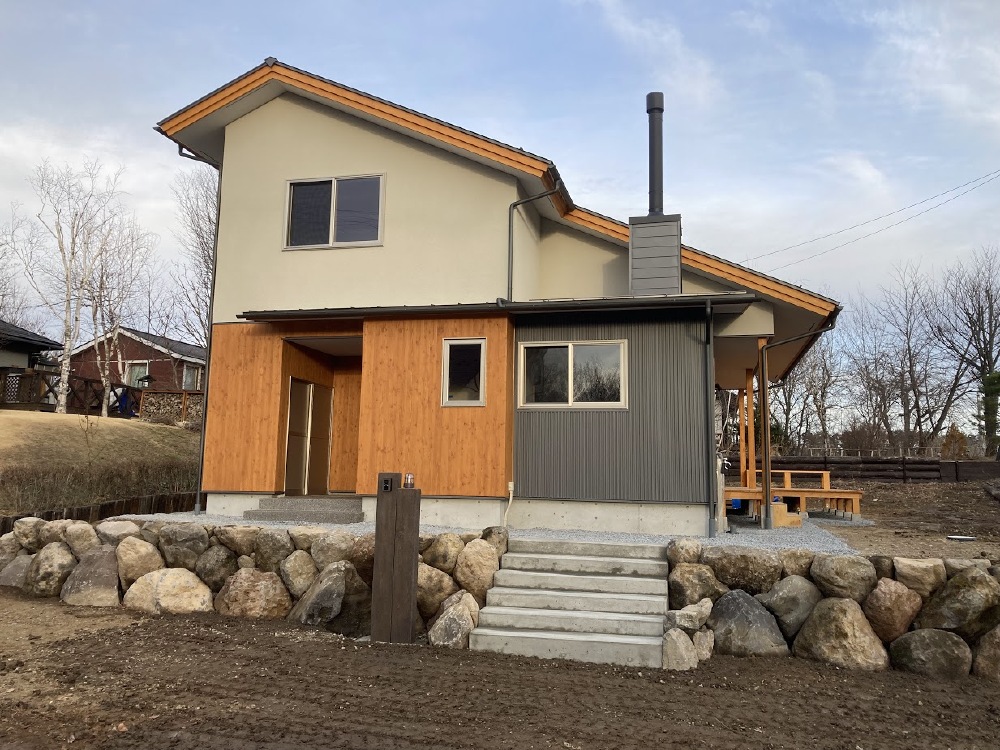

外観
広々としたウッドデッキと薪ストーブを備えた建物が完成しました。
- 69. 2022年03月15日
-
お世話になりました
現地と現在のお住まいが離れていて、移動等も大変だったとおもいます。
パートナー全員が協力し建物を作り上げました。こちらでの生活が段々と始まりますが、これからも長いおつきあいをお願いします。大変ありがとう御座いました。
