通り土間のある家

佐久市 新築 H様

目的別にみる|新築

物件データ

住所佐久市下越
構造木造2階建て
工法外張り断熱工法
県産材 土台木曽桧
県産材 柱木曽桧
県産材 梁遠山杉
延べ床面積132.48㎡(40.00坪)
監督滝沢 和成
設計コンセプト一つの敷地に御両親さんの家と二棟同時に建築の計画です。
敷地全体を有効に使える建物配置や外構の計画も同時にプランニングしました。

玄関から繋がる大きな土間収納は、ご家族用の玄関となり、キッチンから勝手口、食品庫のような使い方も出来ます。通り土間とも言えるこのスペースは住まい手によっていろんなアイディアが生まれそうです。
各スペースに少しづつの余裕があり、必要な場所に必要な収納を設け、家族の動線を考慮した使いやすい家になりました。

設計担当 平林 孝

建築中レポート

1. 2012年06月26日

H様の家では、船田土建さんが擁壁の型枠を外す作業を行っています。外周を囲む擁壁が完了し、いよいよ本体の基礎工事に着手します。

2. 2012年07月04日

外部の型枠工事と平行して、内部では鉄筋組の作業に入りました。建物を支える強固な基礎の重要な作業です!確実に行い、完了後は第三者機関の配筋検査になります。

3. 2012年07月04日

H様の家では砕石工事~外周部の型枠建て込みを行っています。内部の配筋が完了すると外周部返し枠入れになります。

4. 2012年07月06日

鉄筋の工事が完了し、配筋検査を行いました。設計図面通りにきちんとできているか検査を受けます。検査も合格をもらい、返し型枠工事をし来週はいよいよコンクリート打ちになります。

5. 2012年07月11日

コンクリート打設も完了し、型枠を外す作業を進めています。しっかりとした基礎が出来上がりました。引続き内部のコンクリート工事と外周部の埋め土工事になります。

6. 2012年07月20日
着工式

着工式

今日はH様の家の着工式を行いました。式中のH様のご挨拶の中で、一生に一度の大きな買い物です よろしくお願いします!との言葉を頂き、私たちも改めて気持ちが引き締まりました。今週はいよいよ建て方になりますがよろしくお願いします。

7. 2012年07月23日
土台伏せ

土台伏せ

今日は、宮入・上原大工による土台伏せを行いました。オール木曽檜の土台を手際よく据えていきます。引続き恵仮設さんの外部足場組になります。

8. 2012年07月25日
外部足場組立て

外部足場組立て

今日は恵仮設さんによる建て方の先行足場組を行っています。安全に作業ができるようしっかりとした足場を組み立てます。

9. 2012年07月27日
祝!上棟!

祝!上棟!

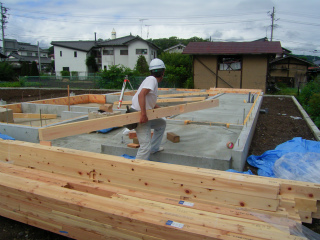

今日はH様の家の建て方を行いました。最高の天気の中無事に上棟することができました。これから完成まで会社とパートナーの職人たち一緒に頑張ります!よろしくお願いします。

10. 2012年07月30日
屋根防水シート張り

屋根防水シート張り

大屋根の防水シートまで完了し、宮入・上原大工は下屋工事に進んでいます。下屋が完了すると屋根通気工事になります。引続き萩板金さんの屋根葺き作業になります。

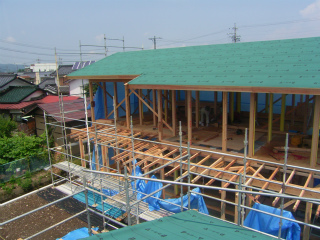

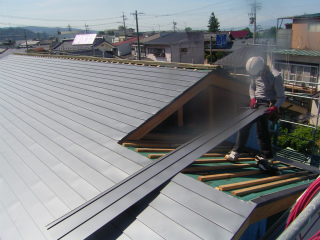

11. 2012年08月03日
屋根葺き順調です。

屋根葺き順調です。

萩板金さんによる屋根葺き工事も順調に進んでいます。大屋根が終わると下屋屋根葺きになります。

12. 2012年08月03日
しっかりと耐震!!

しっかりと耐震!!

宮入大工は耐震補強金物工事を進めています。構造計算された部分にしっかりと金物を取り付けしていきます。引続きサッシ下地工事~外壁断熱材張りになります。

13. 2012年08月07日
断熱工事中

断熱工事中

2階の上原大工は、サッシ下地工事と平行して断熱工事を進めています。引続きサッシ取付~軒天工事になります。

14. 2012年08月08日
もう少しです!

もう少しです!

萩板金さんによる下屋屋根葺き工事も完了します。暑い照り返しの作業おつかれさまでした。明日は恵み仮設さんによる屋根足場工事に入ります。

15. 2012年08月17日
2階床下地

2階床下地

2階の上原大工は床の遮音ボード張りを進めていました。引続き唐松無垢フロアー張りになります。平行して外部のラス下地工事も進めます。

16. 2012年08月21日
外部断熱工事中

外部断熱工事中

宮入大工は断熱材工事と平行して通気工事を行っています。引続き下屋部分の軒天工事に進みます。外部も順調に進んでいます。

17. 2012年08月25日
2階床張りです。

2階床張りです。

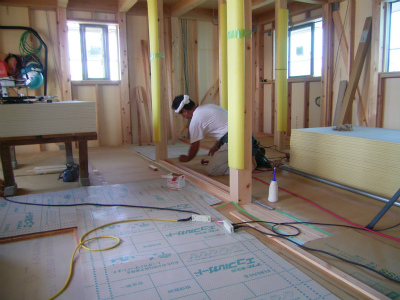

上原大工による床張りが進んでいます。県産材の信州唐松無垢フロアーです。張った新しい木肌もきれいですが、自然塗装をした唐松もまたきれいです。しばらくは養生で見えなくなってしまいますが、今度姿をあらわす時は完成の時です!お楽しみに♪

18. 2012年08月29日

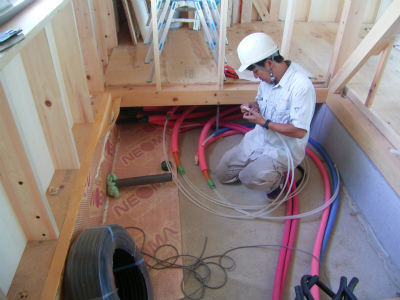

床暖工事です

床暖工事です

H様の家では、床暖房パネルの据付の床下配管工事を行っています。しっかり断熱された建物なので床暖房の輻射熱の効果も抜群です!来週は床のパネル敷き込みを行います。

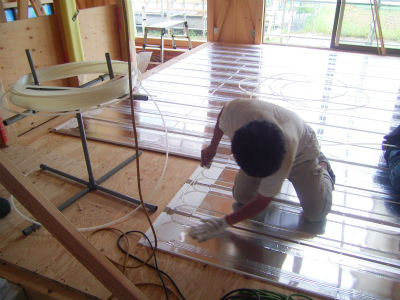

19. 2012年09月04日
床暖パネル敷設

床暖パネル敷設

H様の家では、床暖房パネルの据付を行っています。断熱がしっかりとした建物なので床暖房の効果も期待できます。宮入大工は外壁の板張り段取りを進めています。

20. 2012年09月06日

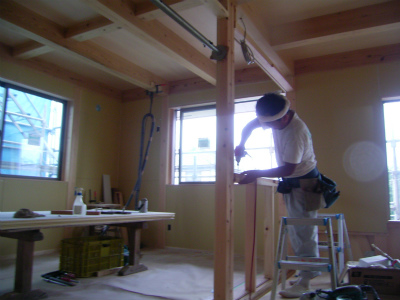

2階壁ボード張り

2階壁ボード張り

2階の上原大工は壁のボード張りを進めています。部屋の雰囲気がだいぶ見えてきました。枠関係の取り付けから造作家具に作業を進めていきます。

21. 2012年09月10日
通気工事まとめ

通気工事まとめ

宮入大工は外部の通気工事を行っています。いよいよ今週から外壁信州唐松板張りが始まります!H様張り上がりをお楽しみに!

22. 2012年09月14日
外壁板張り中

外壁板張り中

宮入大工による外壁の信州唐松板張りが始まりました。1階部分は板張りの仕上げになり、上部はモルタルの仕上げになります。木のやさしい雰囲気が建物を包んでいきます。

23. 2012年09月19日
ユニットバス据付中!

ユニットバス据付中!

S.F.Cの坂井さんによるユニットバスの据付作業が始まりました。私たちの会社の住設機器はすべて坂井さんによって施工してもらいます。今週中にはお風呂は組み上がります。

24. 2012年09月26日
床張り中です!

床張り中です!

宮入大工は1階のナラ無垢フロアー張りを進めています。床暖房の輻射熱を蓄熱できる堅木材です。床暖房の配管を傷めないよう細心の注意をしながら張り進めていきます。床張りから木枠取り付けになります。

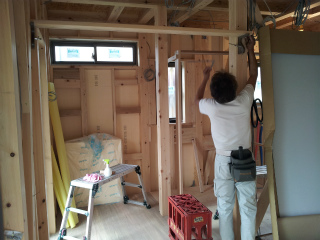

25. 2012年10月02日
鴨居入れ!

鴨居入れ!

床張りも完了し、宮入大工は内部枠の鴨居入れをしています。遠山杉の造作材を大工の長年の知恵と経験を元に曲がりや癖を見極め大事に大事に手加工した材料をきちんと納めていきます。枠入れが終わると壁下地工事に進んでいきます。

26. 2012年10月03日
外壁工事も進みます

外壁工事も進みます

遠藤左官さんによる外壁モルタルの防水紙・アミ張りも進んでいます。今月はモルタルの下塗りから仕上げとなります。外部工事も順調に進んでいます。

27. 2012年10月04日
家具製作中!!

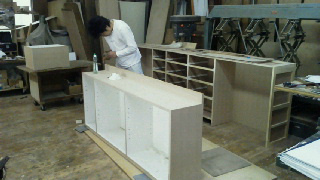

家具製作中!!

現場と平行して武田建商さんによる家具製作も進んでいます。無垢のナラの材料でつくられる完全オーダーメイド家具です。仕上りが私も楽しみです♪現場への据付工事は今月末の予定です。

28. 2012年10月06日

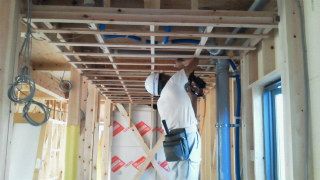

天井下地組中!

天井下地組中!

宮入大工は、通り土間の天井下地組を行っています。玄関からまっすぐにのびる通り土間は使い勝手も入ったときの開放感も抜群だと思います。引続き天井材張りになります。

29. 2012年10月10日
2階も順調です!

2階も順調です!

2階の造作を担当する上原大工は収納の桐板張りを進めています。昔より調湿性にすぐれた桐板を収納・押入れに使っています。引続き吹抜けホールのカウンターテーブル据付工事に進んでいきます。

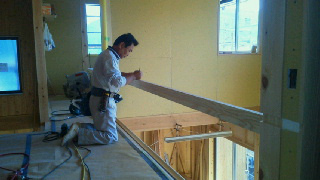

30. 2012年10月15日
吹抜け廻り造作中

吹抜け廻り造作中

上原大工は吹き抜けの遠山杉の化粧格子とカウンターテーブル工事を進めています。リビングとつながった2階のフリースペースの空間は人の気配も感じられるような造りになっています。

31. 2012年10月18日
モルタル仕上げ塗り

モルタル仕上げ塗り

遠藤左官さんによる外壁モルタルの仕上げ塗り作業です。今週中には完了し、養生をおきクリハラギケンさんの塗装工事に進んでいきます。

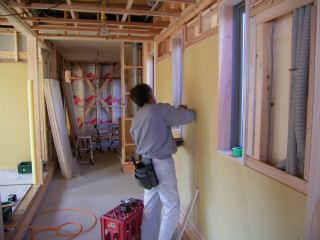

32. 2012年10月24日

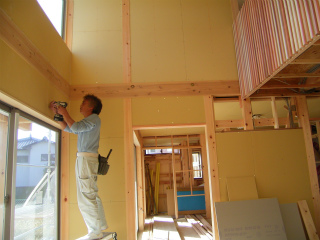

壁ボード張り中です

壁ボード張り中です

1階の宮入大工は壁のボード張りを進めています。だんだん間仕切りの雰囲気が表れてきました。引続き階段の据付工事になります。

33. 2012年10月30日
宮入大工頑張ってます!

宮入大工頑張ってます!

リビング廻りから玄関廻りのボード張りが進んでいます。下地組はあまり作業が進んだように見えないのですが、しっかりとした下地組のおかげで仕上げのボード張りがスムーズに進んでいます。引続き通り土間収納部の桐板張りになります。

34. 2012年10月30日
外部塗装中

外部塗装中

外部ではクリハラギケンさんが木部・軒天塗装工事を進めています。引続き外壁の吹付け作業になります。外部作業も順調に進んでいます。

35. 2012年11月08日
造作まとめ

造作まとめ

宮入大工による内部造作もまとめに入りました。階段廻りのまとめから木格子取り付けになります。

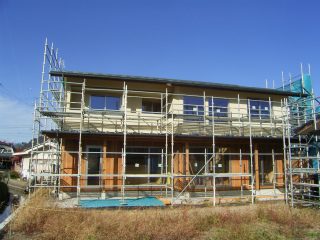

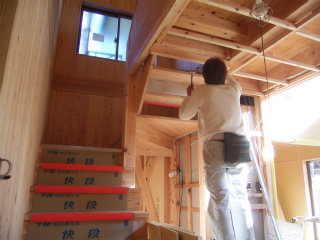

36. 2012年11月08日
いよいよ外部足場解体!

いよいよ外部足場解体!

外壁工事も完了し、いよいよ外部足場の解体工事になります。1階は信州唐松貼りの仕上げになっています。とても表情の柔らかい外観に仕上りました。

37. 2012年11月13日

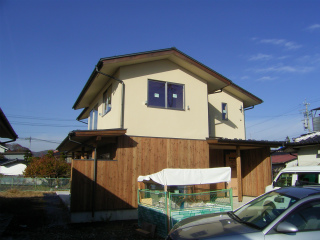

外部もほぼ完了です!

外部もほぼ完了です!

外部足場も解体し外観が姿を現しました。1階部分は信州唐松板張りでどっしりとした雰囲気と木の優しい外観になっています。

38. 2012年11月13日

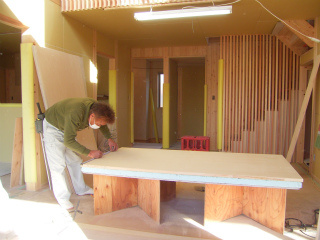

最終造作家具です!

最終造作家具です!

宮入大工はいよいよ最後の通り土間の収納家具製作に入りました。明日は中嶋社長による造作検査を行い、いよいよ内装仕上げ工事に進んでいきます。

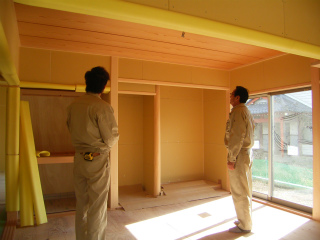

39. 2012年11月14日
造作完了検査!!

造作完了検査!!

今日は中嶋社長による造作完了検査を行いました。プロからの目線とお客様からの目線と両方で検査してもらうのでとても勉強になります。もちろんプロ目線の厳しいチェックもはいります!検査も合格をもらい、明日からクリハラギケンさんの塗装工事~インテリ魚住さんの内装工事になります。

40. 2012年11月16日
内部塗装中です

内部塗装中です

内部の仕上げ工事も始まりました。クリハラギケンさんによる木部の塗装工事中です。塗装工事が完了するとクロス工事に進みます。

41. 2012年11月19日
クロス工事中です

クロス工事中です

インテリア魚住さんのクロス工事も進んでいます。丁寧にしっかりと内装仕上げ工事をしていきます。引続き遠藤左官さんによる珪藻土塗りに入ります。

42. 2012年11月20日

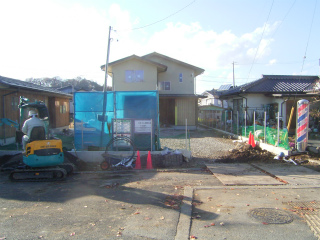

給水取り出し工事

給水取り出し工事

外部では、ミヤモリサクスイさんが給水配管の取り出し工事を行っています。地元の設備屋さんらしい手際のよい段取りで作業を進めていきます。

43. 2012年11月22日
珪藻土塗りです

珪藻土塗りです

遠藤左官さんの珪藻土塗りもはじまっています。下地処理から珪藻土塗りを進めます。今週末には完了し、引続き玄関洗い出し工事になります。

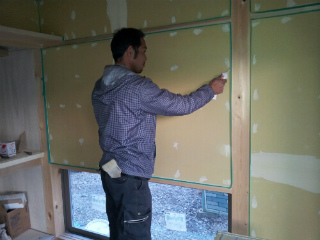

44. 2012年11月22日
デッキバルコニー工事中

デッキバルコニー工事中

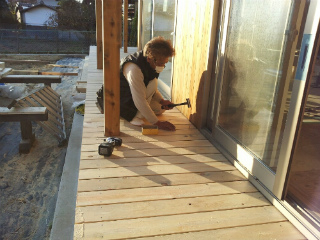

宮入大工は外部の木曽檜デッキ工事を行っています。耐候性のある木曽檜を使っているので安心です。引続き外構の板塀工事に進んでいきます。

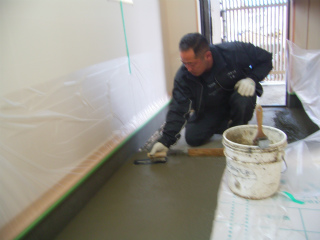

45. 2012年11月26日
床洗い出し仕上げ

床洗い出し仕上げ

遠藤左官さんは玄関の通り土間から玄関部分の洗い出し仕上げ工事をおこなっています。洗い出し仕上げは左官職人さんの腕の見せ所です!

46. 2012年11月26日
システムキッチン据付

システムキッチン据付

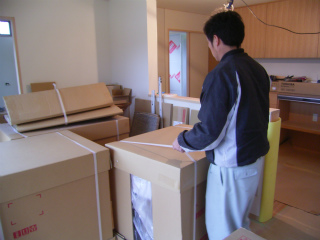

S.F.C の坂井さんによるキッチンの据付工事も始まりました。私たちの住宅の住設機器はすべて坂井さんに組立てしてもらいます。信頼できる最高のパートナーの一員の一人です。

47. 2012年11月29日
仕上げ器具付け中

仕上げ器具付け中

内部の仕上げ器具付けも進んでいきます。サクスイさんがトイレや洗面化粧台の取付を行っています。引続き外部のエコキュート等の据付けも行っていきます。

48. 2012年11月29日

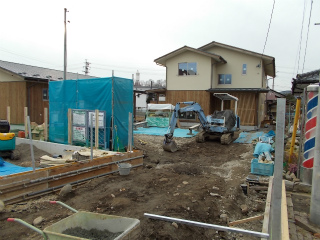

外構工事も進行中

外構工事も進行中

外構工事も進んでいます。船田土建さんによる入口擁壁工事や宮入大工も外周部板塀工事に着手しています。外回りもどんどん進んでいきます。

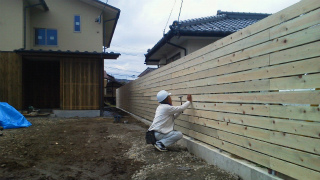

49. 2012年12月04日
木曽檜板塀工事中です

木曽檜板塀工事中です

外構工事の板塀工事を宮入大工さんが進めています。弊社自慢の木曽檜をふんだんに使用した板塀です。敷地入口から木のやさしい雰囲気で迎えてくれます。建物から外構も統一感があり、1つの街角が出来上がっていきます。H様にも早く見てほしいです♪

50. 2012年12月08日
木製建具入れです

木製建具入れです

いよいよ内部の木製建具入れが始まりました!1本1本手造りの建具が、ピタッと納まっていく様子はまさに匠技です。建具工事が終わると内部のクリーニング作業になります。

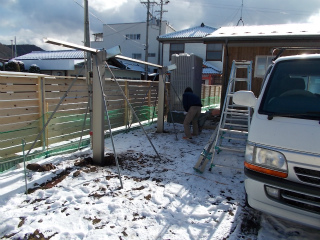

51. 2012年12月10日
カーポート工事中です

カーポート工事中です

外部ではカーポート工事も進んでいます。カーポート工事が終わると舗装下地工事~縁石工事になります。外構仕上げ工事もどんどん進んでいきます。

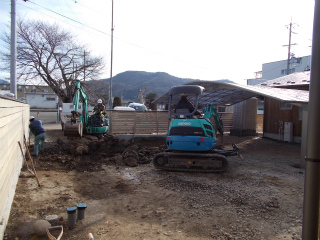

52. 2012年12月14日
舗装工事始まりました!

舗装工事始まりました!

いよいよ外構工事の舗装工事に着手です!鋤土から舗装下砕石工事をします。来週初めにアプローチ縁石工事を行い、舗装工事になります。平行して外周部フェンス工事も行います。

53. 2012年12月17日

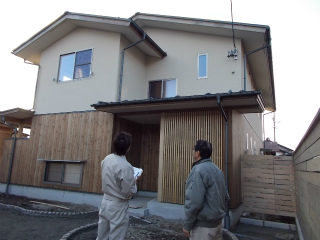

建物完成検査です!

建物完成検査です!

今日は中嶋社長による建物完成検査を行いました。細部にわたるまで厳しい検査です。いよいよ今週末にはお引渡しになりますが、完璧な形でお引き渡しさせていただきます。

54. 2012年12月17日
アプローチ工事中です

アプローチ工事中です

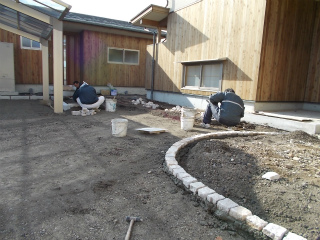

遠藤左官さんによる玄関アプローチ・植栽廻りの縁石工事をしています。職人技の曲線がやさしく迎えてくれそうです。明日はいよいよ舗装工事になります。

55. 2012年12月20日
いよいよ完成です!

いよいよ完成です!

外構工事も完了し、外部も完成になりました。建物の周りを木曽檜の板塀でやさしく包んでいます。建物の1階部分は信州唐松板で仕上げています。玄関アプローチも格子で光と風を通し視線が直接入らないよう工夫しています。

56. 2012年12月20日
吹抜け廻り

吹抜け廻り

リビングとつながる吹抜け空間にも信州の遠山杉をふんだんに使っています。階段廻りの格子と2階ホールの格子がとてもきれいです。内部も自然素材をふんだんに使った仕上げとなっています。

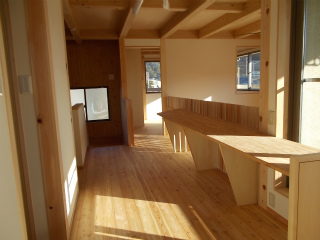

57. 2012年12月20日
2階フリースペース

2階フリースペース

2階にあがると吹抜けとつながった空間のフリースペースがあらわれます。リビングとも繋がり、勉強をしたり本を読んだりパソコンをしたり多目的なスペースになっています。格子の効果で光も風も人の気配も伝えてくれます。

58. 2012年12月21日
最終仕上げです!!

最終仕上げです!!

今日は外構の植栽部分になる土入れを行いました。現場に行ってみるとどこかで見たことのある顔だなぁとおもったら、先日長野で行われた技能五輪全国大会の造園部門優勝者の赤尾兄弟がきていました。全国1位の仕事をさせていただきました!

59. 2012年12月22日
お引渡式

お引渡式

お引渡式を行いました。「我家だけでなく、携わっていただいた方皆さんも近隣の皆さんからとても褒めていただき、とてもうれしく思いました。これから一生のお付合いをと思っていますのでよろしくお願いします」とH様。こちらこそ大変お世話になりました。これからも、長い長いお付合いをどうぞよろしくお願い致します。リナちゃん、社長のおじさんにもまた会いに来て下さいね!本当にありがとうございました。
