土間台所と土間ストーブの家

上田市 新築 Y様

目的別にみる|新築

物件データ

住所上田市真田町長
構造木造2階建て
工法外張り断熱工法
県産材 土台木曽檜
県産材 柱木曽檜
県産材 梁
延べ床面積106.81㎡(32.25坪)
監督小出 浩之
設計コンセプト1階の半分が土間空間。
物置や薪ストーブはもちろん、台所も土間にあります。

一段低い土間台所からは、扉を極力無くした家中を見通すことができ、家族の集まる土間は、少しの汚れだって受け入れて、家族の生活をおおらかにしてくれます。

設計担当 久保田静香

建築中レポート

1. 2012年06月09日

朝から小雨がぱらつく中で、地祭りを行いました。
来週からは基礎工事も始まります、Y様これから宜しくお願い致します。

2. 2012年06月14日

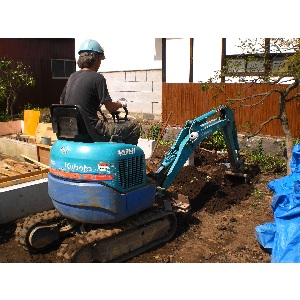

基礎工事が始まりました。一部分地耐力の弱い部分がある為、深く掘り下げ砕石にて補強を行います。真田の為大きな石が出ない様にと祈っていましたが、やはり出てしまいやっとの事で取り除きました。

3. 2012年06月19日

外周部の型枠の建て込みが完了しました、ひき続き鉄筋の組立てになります。

4. 2012年06月21日

鉄筋の組立てが完了し、配筋検査を行いました。無事合格で返しの型枠工事と進みます。

5. 2012年06月25日

耐圧盤と外周部の立ち上がりのコンクリ-ト打設です。

6. 2012年06月29日

耐圧盤部分の養生期間が終わり、外部型枠の解体が始まりました。コンクリ-ト表面も綺麗に仕上がっています。

7. 2012年07月02日

PC加工を行う為、倉庫(宝物庫)より木曽檜の柱材を出しました。

8. 2012年07月04日

基礎の埋め戻しが完了し、外部設備配管工事を進めています。

9. 2012年07月06日

南波棟梁による、2階R階の床板の加工です。

10. 2012年07月10日

天候の良いタイミングをみながら、本日土台敷きを行いました。
木曽檜の土台をしっかりと固定していきます。

11. 2012年07月13日

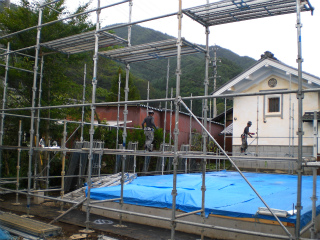

外部足場

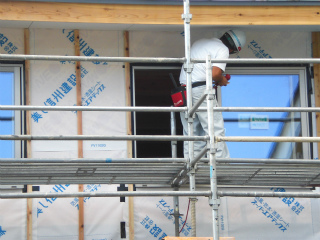

外部足場

恵仮設さんによる先行足場の組立てです、安全に作業出来る足場を掛けてくれます。

12. 2012年07月14日

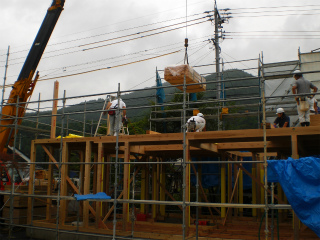

建方

建方

天候が気になる中での建方となりました、無事雨の心配も無く夕方には上棟式を行う事が出来ました。

13. 2012年07月20日

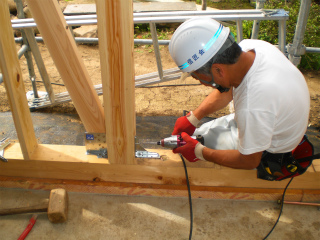

金物の取付け

金物の取付け

決められた場所に決められた金物を使用し、しっかりと固定していきます。

14. 2012年07月21日
煙突取付け

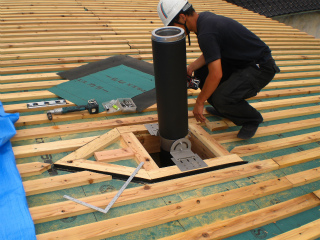

煙突取付け

ヤマショ-さんによる、薪スト-ブの煙突設置を行いました。

15. 2012年07月27日

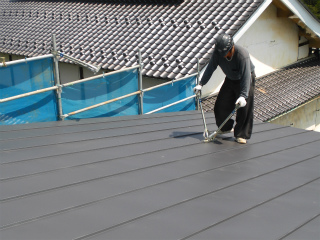

屋根葺き

屋根葺き

大屋根の平葺きが完了し、縦ハゼ部分の締めを行っています。地味な作業ですが、天候が良すぎる為フライパン上の料理の気分になります。

16. 2012年07月28日
外部

外部

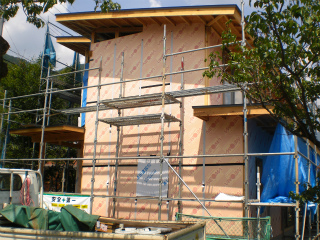

サッシと外壁の断熱材の取付けが、ほぼ完了して来ました。

17. 2012年08月01日
10年保証の第二回目検査

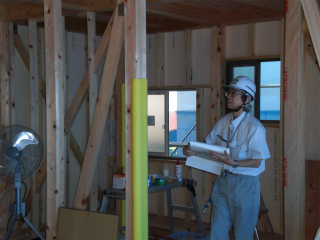

10年保証の第二回目検査

第三者機関による第二回目の検査を行いました。筋交い・金物・釘打ち間隔など細かな部分までチェックを受けました、合格ですから工事の方を進めて下さいと言われました。

18. 2012年08月04日
通気胴縁の取付け

通気胴縁の取付け

外壁の透湿防水シ-トが張られ、通気胴縁の取付けが進んでいます。来週からはラス下打ちへと進んでいきます。

19. 2012年08月10日

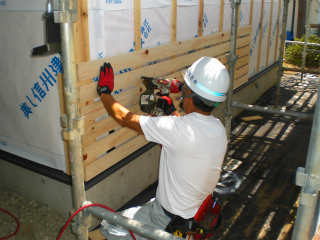

外部工事

外部工事

モルタルの下地となるラス下打ちが進んでいます、腰の部分は木曽檜のラス下を使用しています。

20. 2012年08月17日
窓枠取付け

窓枠取付け

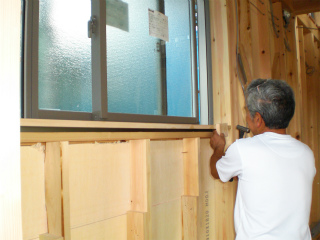

本格的に造作工事が始まっています。(内法)窓枠の取付けです、南波棟梁の腕の見せ所です!

21. 2012年08月27日
ボ-ド張り

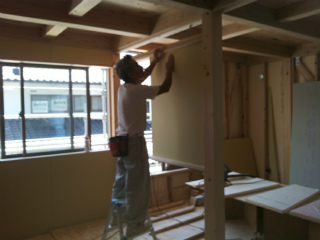

ボ-ド張り

吹き抜け部分の壁のボ-ド張りです、この部分の壁が仕上がるとキャットウォ-ク部分を製作し2階メインのフロア-張りへと進んでいきます。

22. 2012年09月04日
吹き抜け

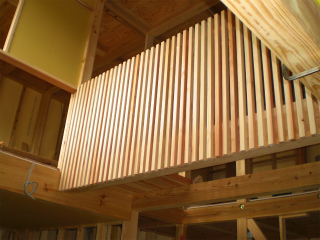

吹き抜け

吹き抜け部分のル-バ-が完成しました。寝室への通路となるキャットウォ-クの造作も始まりました。

23. 2012年09月05日

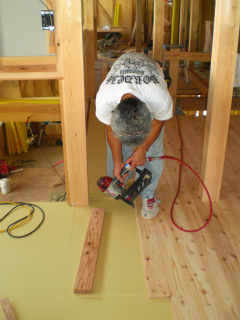

2階フロ-リング張り

2階フロ-リング張り

キャットウォ-クが出来上がり、信州産唐松を使用したフロ-リング張りが始まっています。床の色合いがとても綺麗に見えます。

24. 2012年09月12日
外部

外部

外部の防水紙とラス網張りが完了しました。来週の中位よりモルタルの下塗りが始まります。

25. 2012年09月18日

軒樋の取付け

軒樋の取付け

覚新工業さんにより、軒樋の取付けを行いました。外部モルタルの下塗りも平行しています。

26. 2012年09月27日

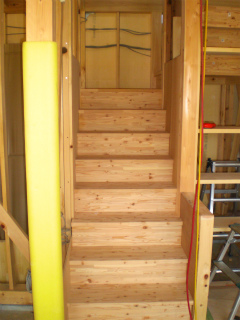

階段が出来あがりました。

階段が出来あがりました。

仮設(工事用)階段を利用して上り下りをしていましたが、階段が出来あがりました。M様もやっと安心して2階に上っていただけます。

27. 2012年10月03日

造作家具製作

造作家具製作

長野県産材の唐松集成材を使用した造作家具の製作中です。

28. 2012年10月16日

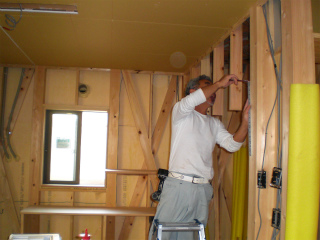

木工事終盤

木工事終盤

細かな部分より仕上げてきて、最後に残していたリビング・キッチン廻りの工事に入りました。

29. 2012年10月22日

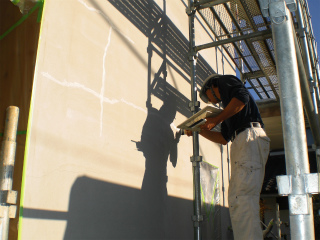

外部塗装

外部塗装

外部吹付けの段取りが、クリハラさんにより始まっています。
吹付け前に壁に出来た小ヒビの処理を行い、吹付け作業に進んでいきます。

30. 2012年10月26日

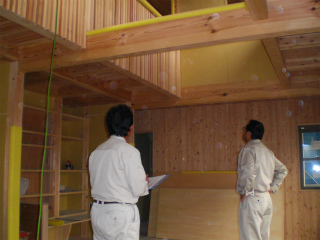

木工事完了検査

木工事完了検査

本日中嶋社長による木工事完了検査を行いました。
厳しい目で色々な角度から細かな部分まで検査を受けていきます。

31. 2012年10月30日
内装工事

内装工事

クロス張りの下地となる、パテ処理が始まりました。

32. 2012年11月02日
クロス張り

クロス張り

壁のパテ作業が完了し、いよいよクロス張りが始まりました。

33. 2012年11月08日
システムキッチン組立て

システムキッチン組立て

キッチンの床が仕上がり、システムキッチンの組立てが始まりました。

34. 2012年11月12日
木製バルコニ-完成

木製バルコニ-完成

木曽檜を使用した木製バルコニ-が出来あがりました。

35. 2012年11月13日
電気仕上げ工事

電気仕上げ工事

岩月電工さんによる電気の仕上げ工事です、段々と照明器具が取付けられ部屋らしさが変わってきました。

36. 2012年11月15日
木製建具切込み

木製建具切込み

小林木工さんによる木製建具の取付けです、建具が入りより部屋らしく感じる様になりました。

37. 2012年11月17日
珪藻土塗り

珪藻土塗り

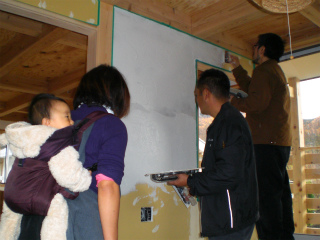

遠藤左官さんより手ほどきを受けながら、寝室の壁の珪藻土塗りをM様ご夫婦で行いました。遠藤先生からも良いですね!の声が掛かります。
とても難しいけど楽しいですとM様、最初は少々とまどいながらのスタ-トでしたが、慣れてくるとスピ-ドUPしてきました。良い記念になりますネ!

38. 2012年11月20日
薪スト-ブ設置

薪スト-ブ設置

ヤマショ-さんによるスト-ブの設置を行いました。Y様こだわりのスト-ブです!

39. 2012年11月21日
美しい室内

美しい室内

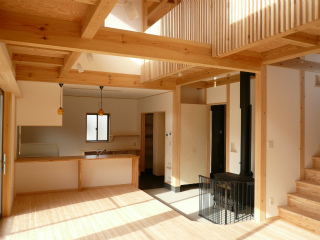

県産材の木曽ひのき・遠山杉・信州唐松が織り成す、美しいリビング。玄関から土間を通してキッチンまでつながっています。薪ストーブも存在感抜群です。

40. 2012年11月21日

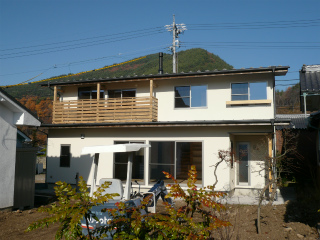

外部完成

外部完成

真田の緑豊かな地に溶け込むような、美しい外観となりました。

41. 2012年11月22日
ホルムアルデヒド検査

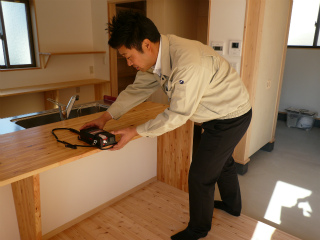

ホルムアルデヒド検査

本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。Y様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!

42. 2012年11月22日
完成検査

完成検査

中嶋社長.副社長立会いで完成検査を行いました。

43. 2012年11月24日
お引渡式

お引渡式

お引渡式を行いました。「素晴らしい仕事をしてもらいました。100年もつ住まいなので、孫の代までよろしくお願いします」とY様。大変お世話になりました。これからも、長いお付合いをこちらこそ、どうぞよろしくお願い致します。ありがとうございました。

44. 2012年12月15日

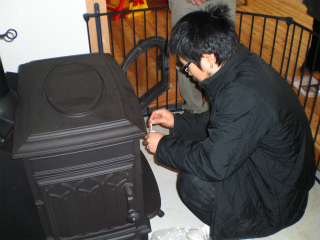

薪スト-ブの火入れ

薪スト-ブの火入れ

待ちに待った薪スト-ブに火入れを行いました。
ヤマショ-さんにより取扱い説明を受け、この冬に向け暖かく過ごして頂けると思います。
