日々の暮らしを楽しむ家
佐久市 新築 O様
目的別にみる|新築
物件データ
住所 | 佐久市長土呂 |
---|---|
構造 | 木造2階建て |
工法 | 外張り断熱工法 |
県産材 土台 | 木曽桧 |
県産材 柱 | 木曽桧 |
県産材 梁 | 遠山杉・安曇野赤松 |
延べ床面積 | 125.33㎡(37.83㎡) |
監督 | 滝沢 和成 |
設計コンセプト | 新たに分譲された建設地は、敷地に十分な広さがあり、佐久平駅に程近い素晴らしい立地条件の場所です。 新しい街を形成する一つの建物として、外観のスタイルも考慮しながら、日々の暮らしを楽しめるような住宅をイメージしました。 寒さの厳しい信州の冬がストレスと成らない暖房の計画と、太陽光発電による創エネにより家計の負担も軽減できます。 吹抜けの居間には、たっぷりの明かりが入り、アイランド型に設けられたキッチンはホームパーティーの中心となり、屋外へと繋がる土間スペースには、オーブン料理を楽しめる薪ストーブが置かれるなど、いろんなスタイルで日々の生活を楽しむ工夫が満載です。 居心地のいい空間で、たくさんの幸せな時間を共有できる家となるでしょう。 設計担当 平林 孝 |
建築中レポート
- 1. 2012年05月13日
-
今日はO様の家の地鎮祭を行いました。5月の最高の晴天の中、御祭りをしました。いよいよこれから工事が始まります!社員とパートナーの職人たちと一生懸命家造りさせていただきます!よろしくお願いします。
- 2. 2012年05月23日
-
いよいよO様の家の工事着工しました。船田土建さんによる境界擁壁工事と平行で基礎工事も進めます。基礎工事にに絡む擁壁部の掘削~配筋~型枠工事になります。
- 3. 2012年05月24日
-
境界擁壁工事も順調に進んでいます。配筋工事~型枠工事に進みベースコンクリート打ちになります。引続き立ち上がり型枠~コンクリート打設です。
- 4. 2012年05月24日
-
擁壁の鉄筋工事も完了したところで、配筋検査を行いました。図面通りの配筋ができているか、型枠の大きさは正確かチェックを行いコンクリート打ちになります。隠れてしまう部分だからこそしっかりとした検査を行っていきます。
- 5. 2012年05月26日
-
天気にも恵まれ順調に工事も進み、立ち上がりコンクリート打設まで完了しました。現在養生をおき来週は脱型から埋め戻しになります。
- 6. 2012年05月29日
-
いよいよ本体建物の基礎工事です。船田土建さんが掘削~砕石入れの工事を進めています。引続き外周部の鉄筋工事から外周部ベースコンクリート打ちになります。
- 7. 2012年05月30日
-
今日は、外周部分の立ち上がり配筋を行いました。ベースコンクリートを打設し内部の砕石入れ~外周部立ち上がり型枠工事になります。
- 8. 2012年06月01日
-
O様の家では、外周部の型枠建て込みも完了し、耐圧盤鉄筋工事に入っています。建物を支えるしっかりとした骨太の配筋作業を進めていきます。
- 9. 2012年06月04日
-
基礎の鉄筋工事も完了し、今日は保証機構の鉄筋検査をおこないました。設計図通りにきちんと施工されているか補強がきちんとされているか検査を行います。検査も合格し、コンクリート打ちに進みます。
- 10. 2012年06月08日
-
基礎コンクリート打ちも完了し、型枠も外れました。引続き土間コンクリートの作業になります。来週からはサクスイさんによる外部の給排水配管工事も並行して進んでいきます。
- 11. 2012年06月11日
-
基礎工事も終盤です。玄関・犬走りコンクリート打設まで完了しました。サクスイさんが外部の給排水配管工事を進めています。今週は配管工事を進めます。
- 12. 2012年06月15日
-
今日はO様の家の着工式を行いました。式の中で私たちの会社を選んだいただいたお話やO様の住宅に対する想いをお聞きし、会社やパートナーの職人たちもより一層気合がはいりました。これからいよいよ建て方になりますが完成までみんなで一生懸命家造りさせていただきます。よろしくお願いします!
- 13. 2012年06月18日
-
今日は、大工さんによる土台伏せを行いました。木曽檜の土台からはとてもいい香りがしていました。明日も引続き土台伏せを行い、恵仮設さんの外部足場組になります。
- 14. 2012年06月19日
-
今日は田中大工が建て方の段取り作業を進めています。タルキの加工~化粧梁の磨き作業をしています。杉の木目がきれいに表れています。
- 15. 2012年06月20日
-
現場では、恵仮設さんの先行足場組を行っています。安全に作業できるしっかりとした足場を組んでもらいます。
- 16. 2012年06月23日
-
今日はO様の家の建て方です。O様の日ごろの行いのおかげで梅雨の中休みの涼しい中無事に上棟できました。これから完成まで会社とパートナーみんなで一緒に頑張ります!!よろしくお願いします。
- 17. 2012年06月26日
-
O様の家では、屋根の防水紙まで完了しました。これから屋根通気工事~薪ストーブの先行煙突工事を行い、屋根葺き工事になります。
- 18. 2012年06月27日
-
田中大工は屋根通気材の工事を進めています。引続き下屋の通気工事~筋交い入れ及び補強耐震金物工事になります。
- 19. 2012年07月05日
-
床の下地工事も完了し、田中大工はサッシの取付工事に入っています。サッシを入れながら、断熱材工事も進めていきます。
- 20. 2012年07月11日
-
梅雨の合間で外部作業も順調に進んでいます。サッシの取付から断熱材張り・防湿シートへと進んでいます。これから軒天の下地組からボード張りになります。
- 21. 2012年07月18日
-
軒天作業中!!

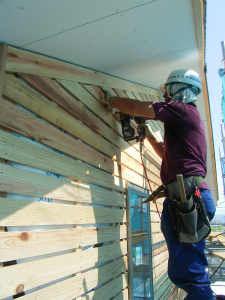

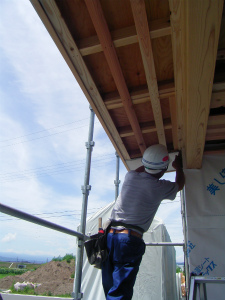

外部作業も順調に進んでいます。田中大工は軒天の下地組~ボード張り作業に進んでいます。引続き通気胴縁作業になります。
- 22. 2012年07月24日
-
厳しい検査です
今日は住宅保証機構の第三者検査がありました。図面通りに施工されているか、規定の寸法通りに施工されているか厳しいチェックを受けます。現場検査も合格をもらい引続き造作工事が進みます。
- 23. 2012年07月26日
-
外部作業順調です
田中大工は外壁のラス下地打ちをしています。外部のラス下打が完了するといよいよ内部の造作が本格的に始まります。
- 24. 2012年08月03日
-

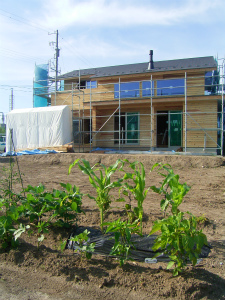

O様畑も順調です♪
外部のモルタル下地工事もほぼ完了になります。きれいに打たれた下地板は遠くから見るととてもきれいです。O様の畑の野菜もどんどん成長しています♪
- 25. 2012年08月03日
-

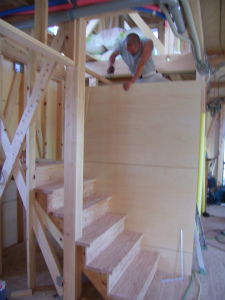

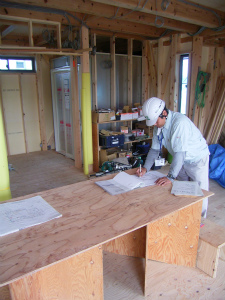

階段工事中!
田中大工は階段の据付工事に入っています。匠が成せるスッキリとした階段廻りを造作中です。来週には階段工事も終わり1階天井下地工事になります。
- 26. 2012年08月07日
-
現場清掃中

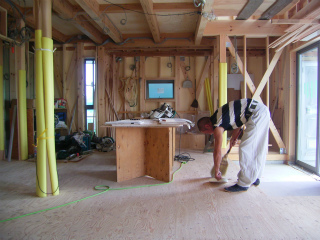

私たちは一日2回の現場清掃をお約束させていただいています。作業場の廻りをいつもきれいにすることで、作業効率も上がります。階段の据付工事も完了し、天井の下地工事に進みます。
- 27. 2012年08月17日
-
電気配線中
内部では松沢電気さんによる電気配線工事も平行して進めています。明日は現場でのお打合せよろしくお願いいたします。
- 28. 2012年08月23日
-

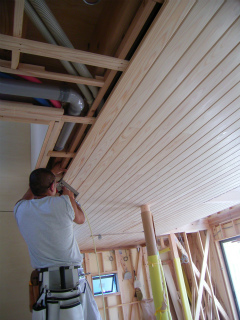

天井板張り中
田中大工は1階部の天井板張りを進めています。広い空間なので板張りもすごく映えます!早くO様にも見ていただきたいです。引続き玄関ホールの天井板張りになります。
- 29. 2012年08月23日
-
外部も進んでます!

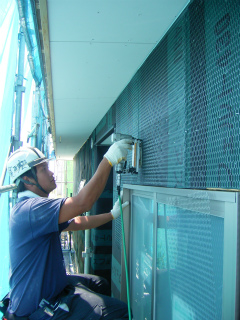

遠藤左官さんが外壁の防水紙~アミ張り作業を進めています。建物が黒い防水紙でくるまれていきます。今だけしか見れない黒い建物もお楽しみください♪
- 30. 2012年08月25日
-

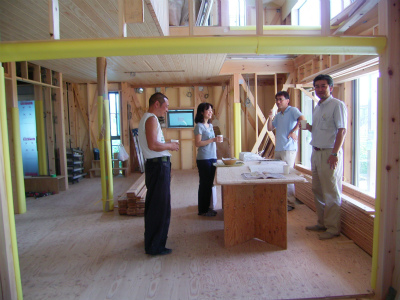

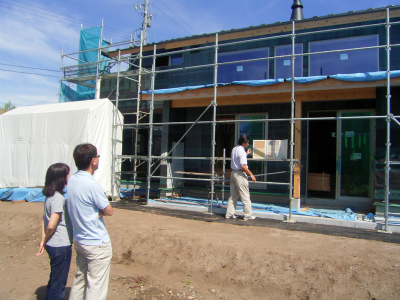

外壁材決定!!
今日はO様ご夫婦と設計平林・現場滝沢で外壁材を実際の現場でお打合せしました。決まった外壁材は、火山灰・シラスが主原料の自然素材100%の塗り壁白州そとん壁になりました。とても優れた外壁材で通気性・断熱保温性能他たくさん特長がありますが、独特の柔らかい色調風合いが最高です。仕上りの楽しみがまた一つ増えました♪
- 31. 2012年08月25日
-
毎日ごちそうさまです!
現場でのお打合せも終わり、田中棟梁もくわわりO様がご用意してもらったお茶とお菓子をいただきました。O様には毎日冷たいお茶とお茶菓子を差し入れしてもらい、棟梁はじめパートナーの職人たちもとても感謝しております。毎日は大変なのでたまにはお休みしてくださいね!本当にありがとうございます。
- 32. 2012年08月29日
-

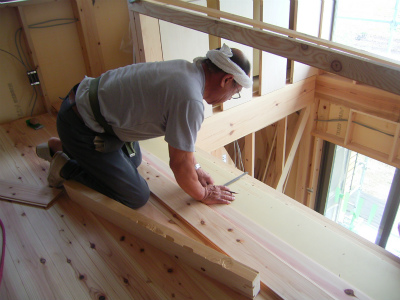

床張り中
2階では、田中大工が寝室の杉無垢フロアー張りを行っています。O様の2階は、ナラ・信州唐松・杉と3種類の床材を張り分けています。部屋の使い方や肌触りで各部屋分けているのが面白いです。引続き壁の下地組になります。
- 33. 2012年09月04日
-

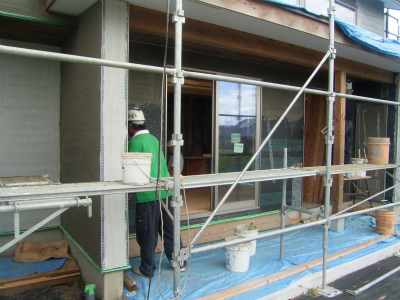

外壁下塗り中!
遠藤左官さんによる外壁そとん壁の下塗り作業も今日で完了します。しばらく養生をおき、いよいよ仕上げ塗りの作業になります。仕上りが私たちも楽しみです。
- 34. 2012年09月04日
-

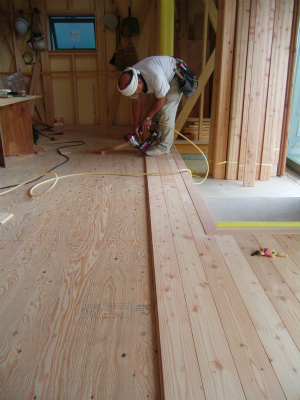

1階床張りです!
いよいよ1階の床張りも始まりました。1階部分は信州唐松板です。床張りが終わると出入り口枠~壁下地工事になります。だんだん部屋の雰囲気が見えてきました。
- 35. 2012年09月06日
-
実りました!
現場とほぼ同時に始まったO様の菜園の野菜たちも収穫の時期になりました。建物と一緒にすくすく育ちました!私たちも完成まであと2ヶ月となりましたが、大切にO様の住宅を育てていきます!
- 36. 2012年09月10日
-

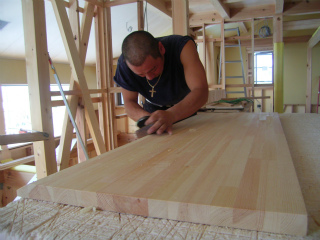

カンナ掛け中!
田中大工は書斎に入るカウンター板をカンナ掛けをしているところでした。向こうが透けてみえるかんなくずはまさに職人技です!造作のカウンター・本棚などの作業からボード張りに進んでいきます。
- 37. 2012年09月14日
-
そとん壁仕上げ塗り!
今日から遠藤左官さんによるそとん壁仕上げ塗りが始まりました。漆喰のような白い仕上色になります。パートナーの信匠会遠藤副会長が満面の笑み?で仕上げ塗りを進めていました。施工する職人さんのようにやさしい雰囲気の仕上りになりそうです。
- 38. 2012年09月19日
-
軒天塗装です
外壁工事も完了し、クリハラギケンさんによる軒天塗装です。白い外壁に合わせて白い塗装をしていきます。引続き外部電気工事・樋工事を行い、来週には足場解体になります。
- 39. 2012年09月26日
-
外部足場解体!

今日は恵仮設さんによる外部足場の解体を行いました。真っ青な空と白いそとん壁のコントラストがすごくきれいでした。外部作業もほぼ完成しました。内部の大工工事も大詰めです。
- 40. 2012年10月02日
-

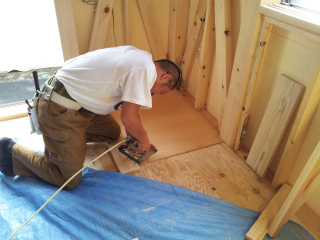

和室造作!
田中大工はいよいよ最後の部屋になった和室の造作に入りました。水屋になる部分の木曽檜板床張りをしています。引続き壁の下地~ボード張りになります。今週で造作工事もまとめに入ります。田中大工も気合が入っています!!
- 41. 2012年10月05日
-
造作まとめです
田中棟梁による大工造作工事もいよいよ完了になります。最後の和室造作まとめを行っています。堀コタツの据付から珪藻土下地のボードを張り上げ完了します。来週は中嶋社長による造作完了検査を行い、いよいよ仕上げ工事になります。
- 42. 2012年10月09日
-

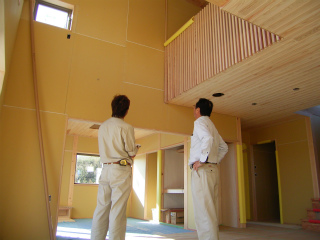

造作完了検査です
田中棟梁による大工工事も完了し、今日は中嶋社長による造作完了検査を行いました。細部にわたり建築屋の熟練したプロ目線の厳しい検査です。よし!と合格をもらい、明日より内装仕上げ工事に進みます。
- 43. 2012年10月11日
-

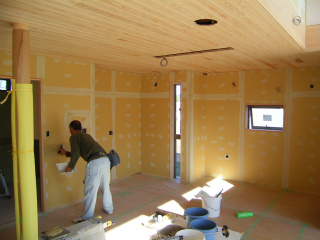

内装工事です
インテリア魚住さんによる内装工事が始まりました。パテ作業からクロス貼りを進めていきます。来週からはキッチンの据付作業も始まります。
- 44. 2012年10月11日
-
タタミ採寸中
木下タタミさんが畳の採寸をしています。現場ごとにきちんと寸法をとり、寸分の狂いもない畳をいつも敷きこんでもらいます。1枚1枚手造りの上質なタタミです!
- 45. 2012年10月15日
-

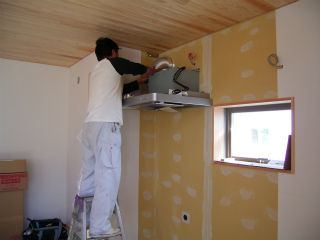

キッチン据付!
インテリア魚住さんの内装工事も完了し、今日からS.F.Cの坂井さんによるシステムキッチンの据付工事が始まりました。リビングの中のアイランドキッチンの組み上がりが楽しみです。
- 46. 2012年10月16日
-

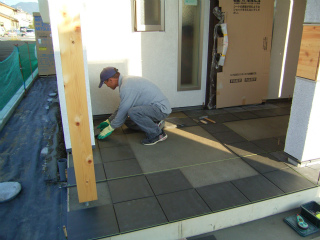

タイル工事中です
仕上げの工事もどんどん進みます。上村タイルさんによる玄関タイル・土縁タイル工事作業中です。熟練したパートナーのタイル屋さんです手際よく作業を進めています。
- 47. 2012年10月17日
-

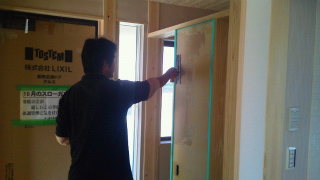

珪藻土仕上げです!
遠藤左官さんによる珪藻土仕上げ塗りも今日で完了になります。内部も外部もどんどん仕上がっていきます。設備サクスイさん松沢電気さんも仕上げ器具付けも同時に進行していきます。
- 48. 2012年10月22日
-

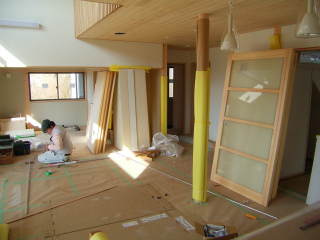

木製建具入れ
内部仕上げもどんどん進んでいきます!今日は小林木工さんによる木製建具入れを行いました。1本1本手造りの建具が現場にピッタリと納まっていきます。
- 49. 2012年10月26日
-
完成検査です

O様の家も完成になりました。今日は中嶋社長による完成検査をしました。プロの目線で細部の仕上げまで検査をしてもらいます。太鼓判の合格をもらい明日からの見学会になります。O様2日間お借りしますがよろしくお願いします。
- 50. 2012年10月26日
-
薪ストーブ据付完了!
ヤマショーさんによる薪ストーブの据付けも完了しました。O様の家ではピキャンのオーブン付きの薪ストーブが入りました。これから冬に向けて大活躍間違いなしです!!
- 51. 2012年10月26日
-

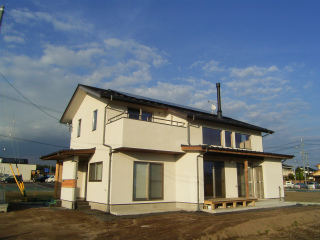

完成外観です
真っ白な白州そとん壁がとてもきれいな外観に仕上りました。掻き落とし仕上げの風合いがなんとも言えません。玄関入口には木曽檜の格子とO様のご提案いただいた信州唐松板張りがアクセントになっています。佐久平の環境に合った県産材と自然素材をふんだんに使った信州の家が完成しました。
- 52. 2012年11月02日
-
お引渡式
お引渡式を行いました。「ハウスメーカーでは出来ない様なお願いも、快く引き受けていただいたり、本当に美し信州建設さんにお願いして良かったと思います」とO様。喜んでいただけて、私たちもとてもうれしいです。長い間お世話になりました。これからも、長いお付合いをお願い致します。餅つき大会もお待ちしておりますので是非お出かけ下さいね!ありがとうございました。
スケジュール
着工 | 各種申請作業を経てついに着工。期間的には約2ヵ月間ほどかかります。 |
---|---|
地盤調査 | これからずっと住むお家の地盤がしっかりしているのかどうかの調査。調査結果では頑丈地盤でした!改良の必要なしです。 |
長期優良住宅認定申請 | 市町村に長期優良住宅の認定申請に。期間は約1週間です。 |
6月末 着工 | 各種申請作業を経てついに着工。期間的には約2ヵ月間ほどかかりました。 |
配筋検査 | 役所による配筋検査。 |
上棟 | 基礎ができたら、土台敷き。 |
屋根工事 | 上棟して、家の骨組みができたら屋根→壁と続いていきます。 まずは、屋根工事です。 |
外壁下地 | 外壁のボードを貼り、防水紙を貼っていきます。 |
防蟻処理 | 床から1mの高さまで防蟻の処理を施します。これも、検査項目に入っています。 |
吹付け断熱 | 防水紙が貼れれば、吹付け断熱です。吹付けの施工者は、自分に断熱材が付かないように防護服を着て施工します。 |
- 目的別にみる
- スタイル別に見る
