城南公民館
上田市
目的別にみる|新築
物件データ
住所 | 上田市中之条 |
---|---|
発注元 | 上田市 |
構造 | 鉄骨造2階建(一部平屋) |
延床面積 | 1, 653.86㎡ |
監督 | 堀内 義彦 |
建築中レポート
- 1. 2011年08月17日
-
安全祈願祭・起工式を行いました。母袋市長はじめ、大勢の方に出席していただき、工事の安全を願いました。
- 2. 2011年08月25日
-
安全祈願祭が終わり、いよいよ工事が始まりました。
まず基礎の下の補強工事を行なっています。
- 3. 2011年09月03日
-
基礎の補強部分(ラップル)の工事が終了し、今日は地中梁の捨てコンクリートの打ち込みです。
- 4. 2011年09月07日
-
ハイベースエコの設置が行なわれています。基礎と鉄骨をつなぐアンカーボルトです。
- 5. 2011年09月10日
-
基礎の鉄筋工事が始まりました。
クレーン車で各所に配っています。
- 6. 2011年09月13日
-
基礎の鉄筋のガス圧設が行なわれています。
- 7. 2011年09月15日
-
今日は、鉄筋のガス圧接部分の超音波検査です。ちゃんとつながっているか検査をします。
- 8. 2011年09月19日
-
基礎の鉄筋もほぼ組み上がりました。
- 9. 2011年09月27日
-
今日は、柱脚・地中梁のコンクリート打設です。
- 10. 2011年10月08日
-
地中梁などの基礎のコンクリート工事が終了し、土の埋め戻しが行なわれています。
- 11. 2011年10月14日
-
埋め戻しが終了し、鉄骨の建て方の準備とモニュメント部分の工事が進められています。
- 12. 2011年10月19日
-
鉄骨の建て方が始まりました。
- 13. 2011年10月20日
-
鉄骨の建て方と一緒に、モニュメント部分の工事を進めています。今日はコンクリートの打設です。
- 14. 2011年11月01日
-
鉄骨の床、デッキプレートが敷かれ、鉄筋の配筋も終了し、スラブのコンクリート打設の準備が出来ました。
- 15. 2011年11月02日
-
今日は、2階床スラブのコンクリートの打設です。
- 16. 2011年11月14日
-
今日は、1階のスラブのコンクリートの打ち込みです。
- 17. 2011年11月15日
-
コンクリート打設が終了し、屋根のガルバリウム鋼板葺きの開始です。
- 18. 2011年11月30日
-
エレベーター・階段周りの、防火区画壁の下地が出来てきました。
- 19. 2011年12月02日
-
内部の天井下地組が進んでいます。
- 20. 2011年12月03日
-
外部軒天のケイカル板が張り終わり、塗装下地のパテ処理を行なっています。
- 21. 2011年12月09日
-
大ホールの天井裏になる部分の設備配管・配線が行なわれています。
- 22. 2011年12月10日
-
外壁のデラクリート張りが終了し、下塗りのベースコートを塗っています。
- 23. 2011年12月15日
-
間仕切りの下地工事に合わせて、出入り口枠の取り付けが行なわれています。
- 24. 2011年12月16日
-
和室の押入れが出来ました。
- 25. 2011年12月17日
-
2階多目的室の天井と壁の下地組が終わりました。
- 26. 2011年12月24日
-
外壁の仕上げ塗りが終了しました。
- 27. 2011年12月26日
-
エレベーター工事が進んでいます。
枠と扉が取り付けられました。
- 28. 2012年01月12日
-
内部工事も2階から仕上げ工事に取り掛かっています。
トイレの腰壁タイルが張れました。
- 29. 2012年01月12日
-
木工事もだいぶ進んできました。
今日は上原棟梁、玄関受付のカウンターを取り付けています。
- 30. 2012年01月13日
-
2階の多目的ホールの内装工事、
クロス貼りを行なっています。
- 31. 2012年01月19日
-
2階の内装建材工事が終了し、床のレベリングの準備を行なっています。
- 32. 2012年01月20日
-
今日はいよいよ2階床のレベリング打設です。
レベリングとは床のコンクリート面を平らにする工事です。
- 33. 2012年01月21日
-
外部足場が取り外されました。
これから外部の自転車置き場などの工事に移ります。
- 34. 2012年01月24日
-
2階各部屋の腰壁、メラミン化粧板が張れました。
- 35. 2012年01月27日
-
電気屋さん、子育て学習室の床暖房工事を行なっています。
- 36. 2012年02月01日
-

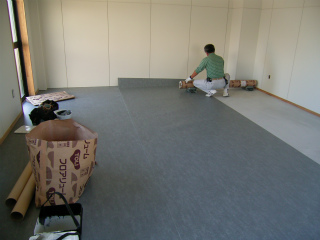

2階から床の長尺シートを張り始めました。
- 37. 2012年02月03日
-
今日は現場パトロールです。
上田市建築課の課長、係長さんが現場の状況を確認しています。
- 38. 2012年02月04日
-
床材のナラフローリングが現場に搬入されてきました。
- 39. 2012年02月13日
-
大ホールの内部足場が撤去されました。
これから床工事になります。
- 40. 2012年02月15日
-
玄関ホール床のタイル工事が行なわれています。
- 41. 2012年02月17日
-
外周部の仮囲いが一部撤去されて、正面玄関が外から見えるようになりました。
- 42. 2012年02月20日
-
大ホールのフローリングが張れました。
- 43. 2012年02月21日
-
トイレブースと組み立てを行なっています。
- 44. 2012年02月27日
-
各所に消防設備の消火パッケージが取り付けられました。
- 45. 2012年03月01日
-
2階の和室に畳が入りました。
- 46. 2012年03月05日
-
事務室も家具・ホワイトボードなどが取り付けられました。
- 47. 2012年03月08日
-
今日は、上田市建築課の完成検査です。
- 48. 2012年03月14日
-
大ホールの照明器具は天井が高いので昇降装置付になっています。
電気屋さん昇降装置の点検中です。
- 49. 2012年03月15日
-
今日は、午前中消防検査、午後建築指導課の検査が行なわれます。
- 50. 2012年03月28日
-
本体棟の引渡しが行なわれました。
4月9日オープン予定です。
- 51. 2012年08月18日
-

城南公民館第二期工事始まります!
第二期工事では、工芸棟を建設します。この地にどんな工芸棟が出来るのでしょうか。今後の報告をお楽しみに!
- 52. 2012年08月20日
-
ラップルコンクリート

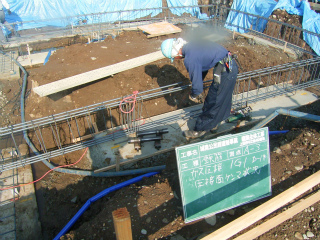

ラップルコンクリート打設しました。ラップルコンクリートとは、基礎下の地盤を改良する工法で、基礎底面に十分な地耐力を持つ支持層がある時に用いられます。地盤強化や地盤沈下などの防止になります。

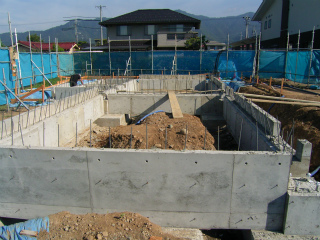

- 53. 2012年09月01日
-

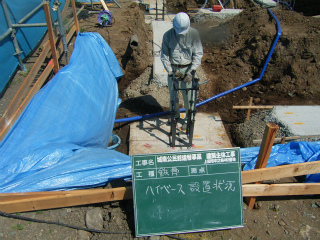

ハイベースエコの設置が行なわれました。ハイベースエコとは基礎と鉄骨をつなぐアンカーボルトです。
- 54. 2012年09月02日
-
鉄筋工事
鉄筋工事が始まりました!鉄筋の継ぎ目をガス圧接で強力に接合しています。
- 55. 2012年09月09日
-

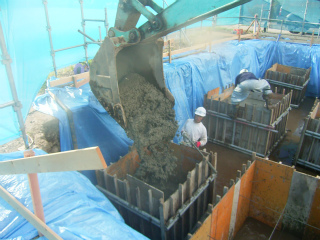

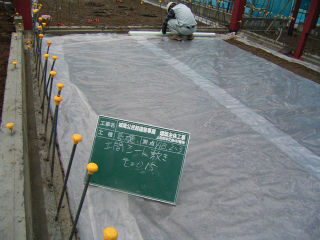

引き続き立ち上がりのコンクリートの打設が完了し、型枠が外されました。基礎コンクリートもう少しで完成です。続いて土の埋戻し作業へ進みます。
- 56. 2012年09月10日
-
鉄骨製品検査

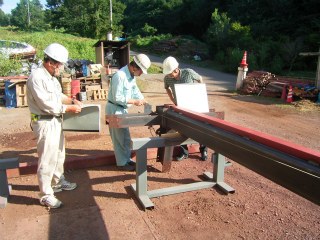

製品の寸法・溶接部等細部までしっかり検査します。そしていよいよ建方が近づいてきました。建方の更新もお楽しみに!
- 57. 2012年09月14日
-

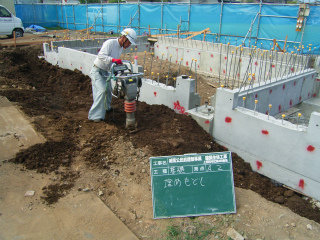

土の埋戻し作業が行われました。専用の重機(ランマー)で土をしっかりと転圧します。
- 58. 2012年09月18日
-

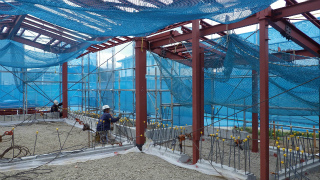

建て方が行われました!
職人さんたちは工具を駆使し、匠の技で鉄骨をどんどん組み立てていきます。接合部はボルトでしっかり締め付けられました。建物は一歩一歩完成へ近づいていきます。続いて土間コンクリート打設へと進みます。
- 59. 2012年09月21日
-
土間コンクリート打設の下準備が行われています。転圧された砕石の上に防水シートが敷かれ、更にこの上に断熱材が敷かれます。その後コンクリートを打設します。並行して屋根板金工事も進めていきます。
- 60. 2012年09月25日
-

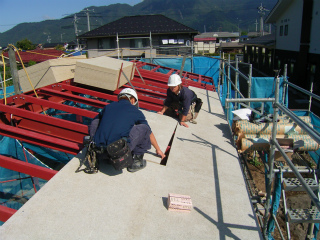

土間コンクリート打設

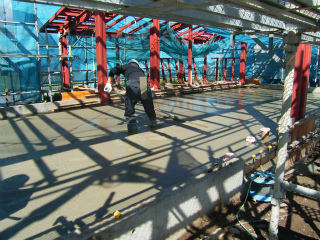

土間コンクリートを打設しました。コンクリート内部の気泡をバイブレーターで除去します。そして平らに均していきます。コンクリートは気温によって養生期間が変わります。今の気温に適した養生期間をとり、コンクリートをしっかり固めます。
- 61. 2012年09月30日
-
屋根工事
屋根に木毛セメント板が敷かれました。木毛セメント板は防火・吸音効果があり、屋根下地として使用しています。規定の間隔でビス留めを行いました。職人さんたちは、足元に気を付けながら慎重に作業を進めていきます。
- 62. 2012年10月03日
-
窓サッシ取付け中!

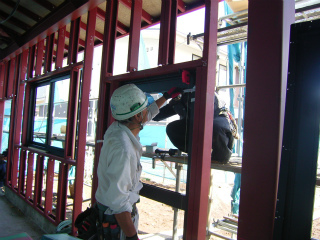

窓サッシの取り付けを行っています。図面通りの位置に綺麗に納まりました。職人さんたちは協力しながら確りと固定していきます。
- 63. 2012年10月05日
-
外部壁に断熱材が入り、その後防水シート張り、通気層の施工が完了しました。軒天工事も並行して進んでいます。内部では、鋼製下地が組み立てられます。
- 64. 2012年10月08日
-

内部造作作業

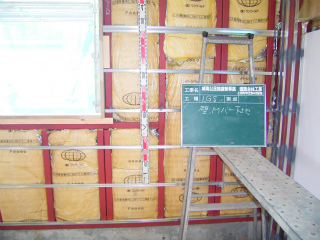

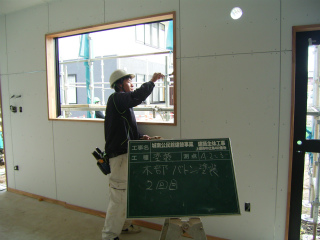

内部壁・天井に鋼製下地材が組み立てられました。規定の間隔をとりしっかり固定されます。外部では、外壁の仕上げに進んでいます。
- 65. 2012年10月12日
-

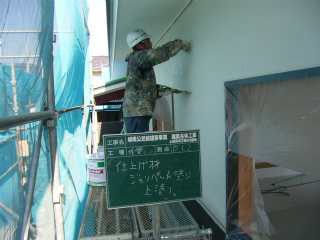

外部塗装工事

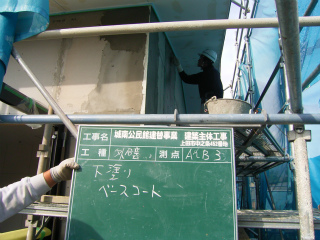

外壁の塗装工事が始まりました!まずは下塗りから塗装し、その後上塗りへと進んでいきます。仕上がりが楽しみです。

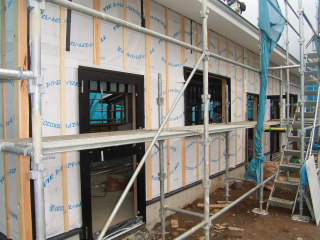

- 66. 2012年10月15日
-
塗装工事順調です!

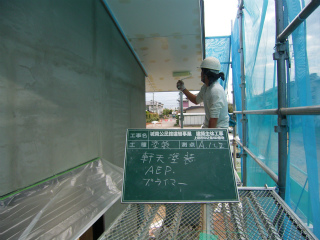

軒天塗装中です。耐候性、耐摩耗性、補色性に優れた塗料を塗っていきます。まずはパテ処理でビスを覆い、その上からの塗装となります。外壁では、下塗りを乾燥させています。
- 67. 2012年10月18日
-
いよいよ仕上げです!
外壁に仕上げ塗装が行われ、外観の雰囲気が見えてきました。内部では壁ボード張り~内装工事下準備が行われています。
- 68. 2012年10月20日
-

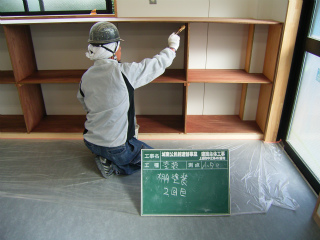

内部塗装中です
クリハラ・ギケンさんによる内部の木部を塗装中です。自然系塗料で、人にも環境にも優しいものを使用していきます。続いて、床シート張りへと進みます。
- 69. 2012年10月22日
-
内部壁の塗装を行いました。まずパテ処理でビス穴を埋め、その後仕上げ塗装を行います。シンプルな仕上がりになりました。内部の雰囲気も徐々にはっきりしてきました。
- 70. 2012年10月25日
-
床シート張ってます!

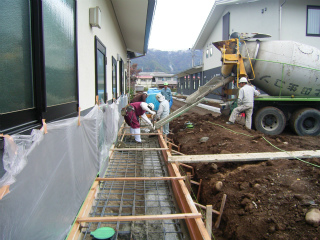

床シートが施工されています。しわができないように、しっかりと敷き詰められました。外部では、犬走りコンクリートが打設されています。いよいよ完成まであとわずかです!!
- 71. 2012年10月25日
-
外部では、犬走りコンクリートの打設中です。型枠~配筋が行われ、コンクリートを流し込みます。気泡がクンクリート中になくなるようバイブレーターで脱泡しながら、丁寧に均していきます。
- 72. 2012年10月26日
-
外部まとまりました!

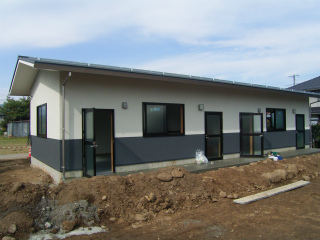

犬走りコンクリートは養生中です。外壁塗装も仕上がりました。内部では、建具の取付けと塗装を行っています!もうすぐ完成です。
- 73. 2012年10月28日
-
建具仕上げ中
内部では、組み立てられた棚を塗装中です。この棚にはたくさんの工芸作品が飾られることになります。楽しみですね!
- 74. 2013年01月10日
-

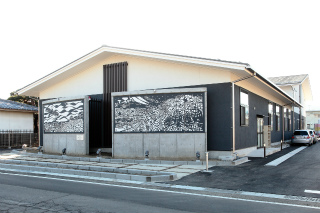

完成 外部
駐車場などの外構工事も終了し、利用者の皆様が気持ちよく利用出来るようになりました。
城南公民館の利用者団体は90団体もあるそうです。
毎日、各部屋がいっぱいです。
- 75. 2013年01月10日
-
完成 モニュメント
城南公民館のシンボルが取り付けられました。
長野県出身の切絵作家、柳沢京子さんデザインの切絵です。
上田城下から別所に渡ってデザインされています。
なかに隠し絵もあるので、探して見て下さい。
- 目的別にみる
- スタイル別に見る
