狭く使い難い水廻りを快適に!
上田市 リフォーム K様の家
スタイル別に見る|リフォーム
物件データ
住所 | 上田市 蒼久保 |
---|---|
構造 | 木造2階建て |
改修床面積 | 60.86㎡ |
監督 | 池田 吉弘 |
設計 | 池田 吉弘 |
建築中レポート
- 1. 2011年08月24日
-
K様の改修工事は古くなった水周りの改修が中心です。
ただ製品の交換だけでなく使い勝手が良く成るよう、動線の検討から各部屋の配置も変わります。
また昨今、環境について注目されていますが、断熱強化の改修も同時に行います。まずは解体の為、養生から始めます。
- 2. 2011年08月25日
-
浴室、洗面所の解体です。
浴室は断熱効果を高め、洗面所は床面積を3.3㎡から6.2㎡と約2倍に増やします。これで収納なども充実するはずです。
- 3. 2011年08月27日
-

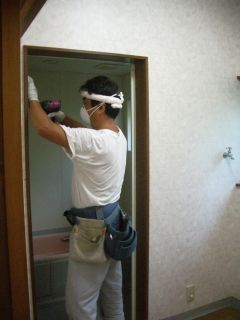

既設トイレ洗面部分の解体です。
幸い白蟻の被害も無くほっとしています。
- 4. 2011年08月30日
-

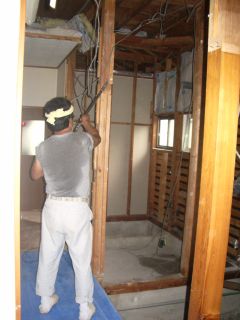

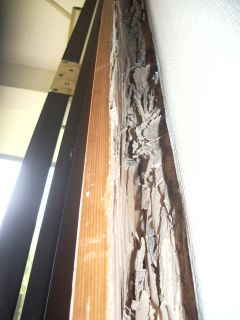

今週は玄関、廊下、ダイニングキッチンの解体ですが玄関ドア枠を剥がしたら裏が白蟻に食われてなくなっていました。表面には穴も無くよく解らなかったのですが、これから他の部分も調査します。
- 5. 2011年09月01日
-

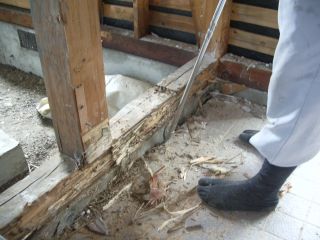

玄関周辺の解体も進み、白蟻の被害の全貌が見えてきました。
K様とお話をさせて頂きましたが、原因は玄関巾木タイルの下地にコンパネ(木質板による下地)を使用した為、お掃除などで水を使うと、吸い上げて湿気が逃げなくなり、白蟻を呼び込んでしまったと思われます。
- 6. 2011年09月03日
-

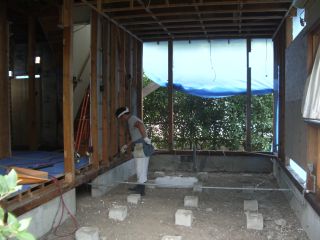

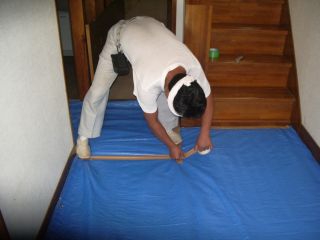

リビング床は下地は残す計画でしたが、白蟻が心配なので、全面撤去します。また床下の湿気も押さえる為、ビニールシートなどで、対策を取ります。
- 7. 2011年09月08日
-
キッチン増築部分を造っています。
床も伸びていくので先にこの部分を進めます。
- 8. 2011年09月14日
-
床の解体も終わり湿気対策も出来ました。これで安心ですね。…
- 9. 2011年09月21日
-
耐震を考え壁に筋交いを入れ補強の工事を始めました。
平成になってからの建物ですが、より安全を考え補強します。
- 10. 2011年09月21日
-
筋交いの補強金具の取り付けです。
- 11. 2011年09月26日
-
ユニットバスの組立てを始めました。
エコポイントの付く高断熱浴槽ですが、さらに快適に使っていただく為、
外壁面には比重の高い断熱材を使用しています。
- 12. 2011年10月04日
-

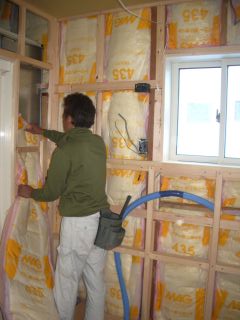

天井下地と断熱材の充填作業です。
今までは1階天井は断熱材はありませんでしたが今回の改修では部屋ごとの環境を考え比重の高い(23kg相当 100mm厚)断熱材を使用しています。
- 13. 2011年10月07日
-
家事室のサッシを取り付けしました。

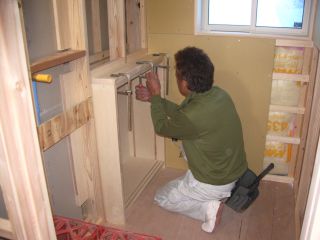

- 14. 2011年10月12日
-
トイレサッシ取り付けと天井下地を作っています。既設よりも広いトイレにする為、階段下も利用しているので天井も一部低い部分がありますが、背の高いK様でも、頭がつかえる事がありません。
- 15. 2011年10月17日
-

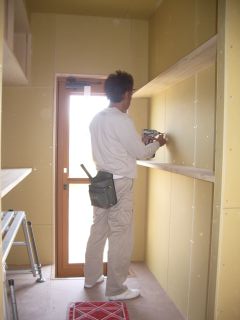

家事室の家具を作っています。
シナのランバーコアを使いますが大きいので移動取付が大変です。
- 16. 2011年10月20日
-

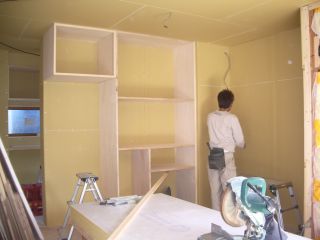

続いて洗面所の収納家具を造りました。今までの倍近い面積があるので、
収納も付ける事が出来、使いやすくなると思います。
- 17. 2011年10月24日
-
キッチンの家電収納を造り始めました。家事室との間仕切りの役目もあり
充実した収納にも…整理も楽しくなると思います。
- 18. 2011年10月26日
-
リビングの壁断熱材を充填しています。今年の冬が楽しみですね…。
- 19. 2011年10月29日
-
家事室側の棚が出来ました。
ちょっとした小物を置くのに便利です。
- 20. 2011年11月01日
-
キッチンの収納棚が出来ました。
家電収納にもなり炊事作業が楽になりますね…。
- 21. 2011年11月04日
-
トイレ収納が出来ました。K様の希望でトイレットペーパーが12ロールそっくり入ります。
- 22. 2011年11月07日
-
木工事も後1週間で完了します、
玄関廻りの施工に入りました。
- 23. 2011年11月10日
-
外部の左官工事に入りました。
改修工事は部分的な補修に成る事が多く、取り合いの調整が大切です。
- 24. 2011年11月15日
-
k様支給のカウンター板を取り付けキッチン廻りの木工事が終了します。
- 25. 2011年11月18日
-
内部塗装が始まりました。
ここでも既存との色を調整して違和感が無いようにしています。
- 26. 2011年11月22日
-
左官工事も完了して、外部塗装に入りました。丁度吹き替え時期でもあり今回の改修で部分補修でなく全体を塗装します。新築時の様な美しさに成るはずです。
- 27. 2011年11月23日
-
内部塗装も終わり壁紙の下地処理を進めています。
- 28. 2011年11月26日
-
壁紙を張る作業に入りました。
- 29. 2011年11月28日
-
外部塗装も今日で完成します。
今回はシリコン系の塗料を使用しましたので、長寿命に成ります。
- 30. 2011年11月28日
-
今日は建具の吊り込みです。
現場で調整しながら建て込み、とても気を使う作業です。
- 31. 2011年11月29日
-
システムキッチンの組立てです。
クリナップのクリンレディーを採用しましたが、今回よりキャビネットは木製からステンレスに成りました。
- 32. 2011年11月30日
-
外部が完成しました。以前は白一色でしたが、東面と北面の一部は色と仕上もくし引きにしてアクセントを取りました。
- 33. 2011年12月01日
-
内部は最後の設備器具付けで完成します。住設機器が付くと雰囲気も大分変わります。
- 34. 2011年12月02日
-
内玄関の完成です。スリッパ入れも作りこちらは家族専用の入口です。
- 35. 2011年12月02日
-
キッチンの完成です。
作業性を良くする為にL型のレイアウトです。家電収納の配置し奥様の意見を重視して造付けにしました。
- 36. 2011年12月02日
-
洗面所の完成です。4帖近くある広い洗面所ですが洗濯機を二台入れたり手前にある収納も造り付けて使いやすくなりました。浴室はTOTOのスプリノ換気暖房機付です。
- 37. 2011年12月02日
-
トイレの完成です。
以前より巾を45cm広げ、小便器と単独で手洗い器も設置して衛生的です。
壁紙も色の濃いものを使用して白い器具が映えるようにしました。
- 38. 2011年12月02日
-
家事室の完成です。
カウンターは少し高めに付けてありますが、キッチンでも使う椅子の高さに合わせてあります。写真には写っていませんが、右にも棚を付けてあります。
- 39. 2011年12月03日
-
社内検査も終わり、今日はお引き渡しです。パートナー業者と共に一生懸命作らさせて頂きました。来週引越しのご予定で新しい生活が始まりますが、
これからも末永くお付き合いお願い致します。本当にありがとう御座いました。
