二世帯同居に向けて増築

上田市 リフォーム N様

スタイル別に見る|リフォーム

物件データ

住所上田市真田町 長
構造木造二階建
増築床面積39.74㎡
監督池田 吉弘
設計池田 吉弘

建築中レポート

1. 2011年05月09日

今回のリフォームは増築をします。
お子さんが今度帰ってくるので部屋が足りず増築に踏み切りました。
N様これから宜しくお願い致します。

2. 2011年05月11日

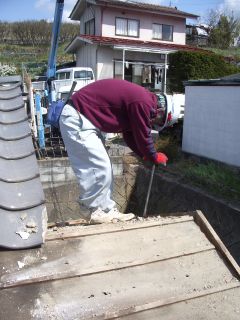

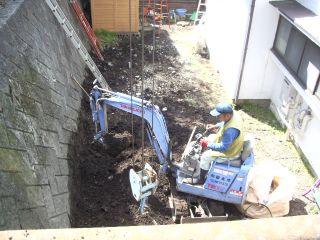

今日から基礎工事の開始です。

3. 2011年05月15日

増築する建物と既存の屋根取り合い部分の加工をしています。

4. 2011年05月20日

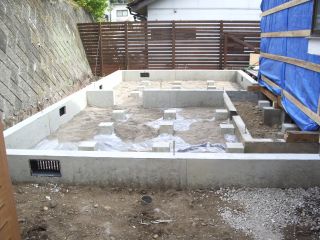

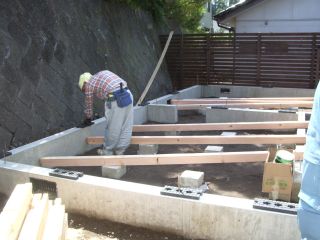

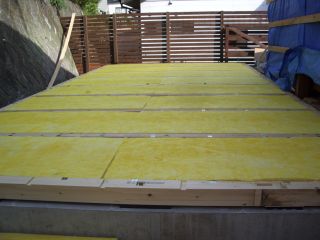

基礎が出来上がりました。
最後に土間にビニールシートの防水層と調湿作用のある砂を入れ完了です。

5. 2011年05月23日

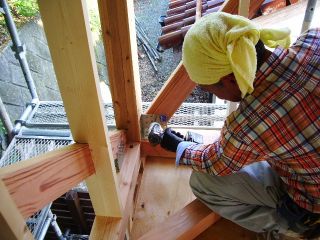

木工事が始まります。
棟梁の南波建築さんが土台式から進めます。

6. 2011年05月24日

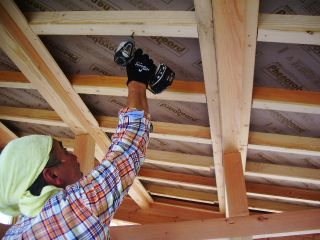

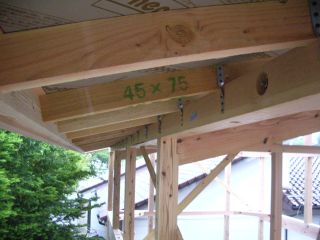

床下の断熱材を隙間の無いように丁寧に入れました。

7. 2011年05月25日

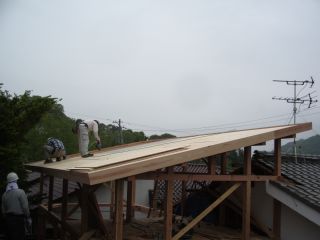

今日建て方に成りました。
途中雨が少し降りましたが、何とか持ち応え無事屋根の防水紙を敷きまで進みました。

8. 2011年05月27日

今日小屋の金物点検をしました。
屋根のあおり止め金物・カスガイなど、抜けていないか確認しました。

9. 2011年05月28日

筋交いを入れています。
弊社では、増築でも構造計算による指定金物を使用します。
図面を確認しながら取り付けていきます。

10. 2011年05月31日

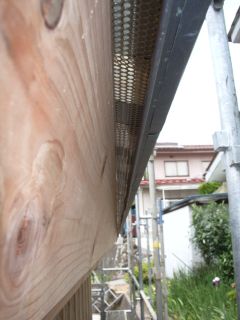

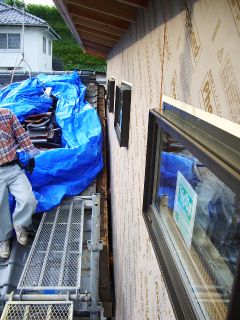

昨日に続き板金工事、北面軒先の完了です。

11. 2011年06月03日

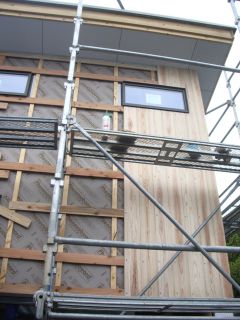

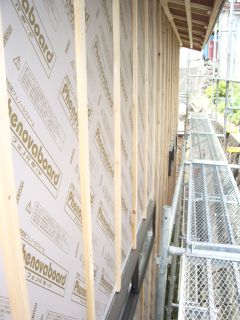

サッシの取付と壁の断熱材を平行して進めたいます。
高性能な断熱材を使用し外側の通気層も設けて結露対策も万全です。

12. 2011年06月06日

壁の断熱材及び通気下地が終わりました。

13. 2011年06月08日

今日から内部天井下地を進めます。

14. 2011年06月11日

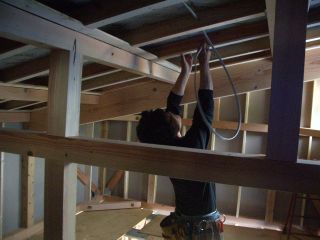

天井の下地も終わり電気配線を始めました。

15. 2011年06月14日

通気胴縁の上にラス下を張っている所です。もちろん長野県産の杉を使用しました。

16. 2011年06月18日

電気配線も完了したので、天井を仕上げました。傾斜天井なので張るのに手間が掛かりますが、棟梁の南波さんに丁寧に仕上げてもらい、美しい仕上がりに成りました。

17. 2011年06月20日

今週より窓枠を立て込みを始めました。造作材はこれも県産材の杉を使用します。やわらかい感じがいいですね!。

18. 2011年06月21日

窓枠の取付も完了して、床仕上げ張りです。キズが付かない様すぐに養生します。ちなみに床は県産材の唐松を使用しました。

19. 2011年06月25日

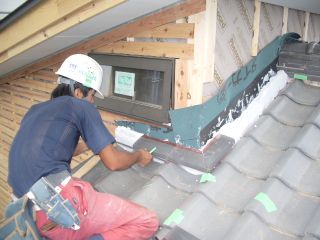

増築部分と既存取り合い屋根のまとめです。雨漏れがないように慎重に施工します。

20. 2011年06月29日

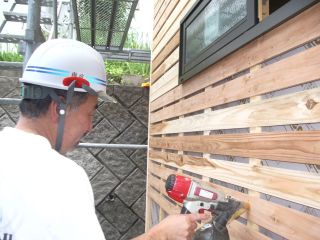

外部最後の板張りを始めました。
一部を板張りにすることで建物も変化が出来ました。

21. 2011年07月04日

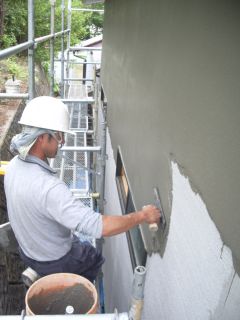

今日から左官工事に入りました。
熱い日が続きますが、遠藤工業の皆さんも集中して頑張っています。

22. 2011年07月12日

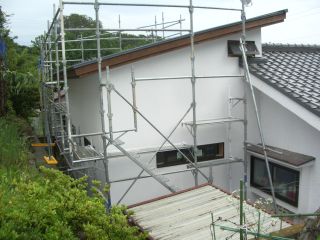

外部塗装が終了しました。樋の取付をして、足場を解体すれば外部は完成です。

23. 2011年07月13日

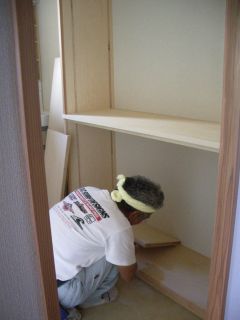

木工事も収納家具で完了します。
南波棟梁には大変丁寧な仕事をして頂きありがとう御座いました。

24. 2011年07月15日

外部板張り部分塗装完了です。
一部を板張りにすることで建物に締まりが出ました。

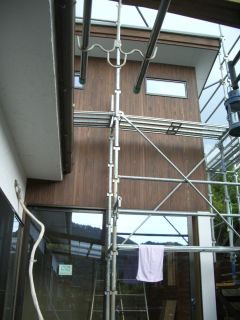

25. 2011年07月16日

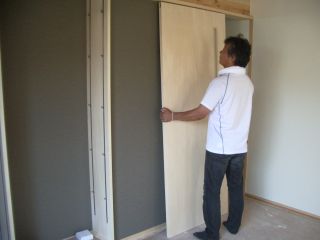

内部も今日建具をつり込み残るは床の塗装だけです。

26. 2011年07月19日

床の塗装をしています。もちろん自然塗料を使用しますが、今日で内部も終わり完成です。

工事期間中N様には色々気を使って頂き本当にありがとう御座いました。

27. 2011年07月20日

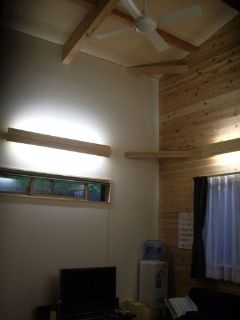

リビング完成です。リビングは天井が高く壁面が大きい為、間接照明の効果がより落ち着いた雰囲気を作りました。

28. 2011年07月20日

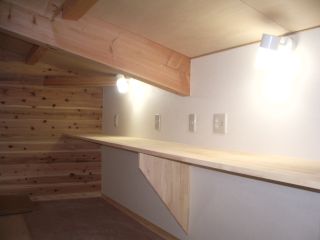

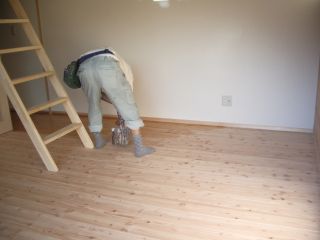

ロフトの完成です。
もう少しでお子さんが生まれ、何年かすると勉強机になると思います。

29. 2011年07月20日

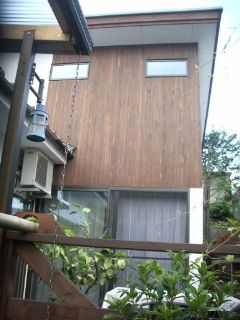

外部の完成写真です。
既設のウッドデッキにあわせた2階部分の板張りがアクセントになっています。
