和を楽しむエコ住宅
上田市 新築 高森さんち
目的別にみる|新築
物件データ
住所 | 上田市常磐城 |
---|---|
構造 | 木造2階建て |
工法 | 外張り断熱工法 |
県産材 土台 | 木曽檜 135角 |
県産材 柱 | 木曽檜 |
県産材 梁 | 信州唐松集成材 |
述べ床面積 | 137.46㎡(41.50坪) |
建築中レポート
- 1. 2009年12月15日
-

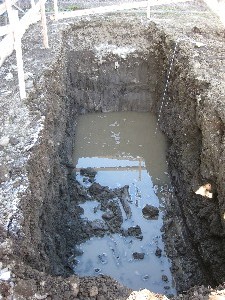

基礎の掘りが始まりました。
地盤の弱い部分があり2m掘り下げ良質土の入れ替えを行います。
- 2. 2009年12月20日
-

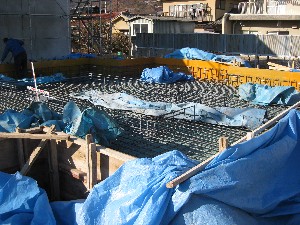

鉄筋の配筋が済みました。
瑕疵担保保険の1回目検査を行います。検査員によるきびしいチェックがあります。
- 3. 2010年01月12日
-

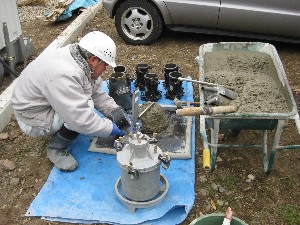

コンクリートの打設を行いました。
その際にコンクリート強度試験用のテストピースを採取します。
7日間と28日間コンクリートを養生し試験をします。

- 4. 2010年01月25日
-

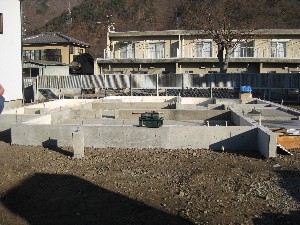

基礎の型枠をばらしました。
基礎工事の完了です。
- 5. 2010年01月26日
-

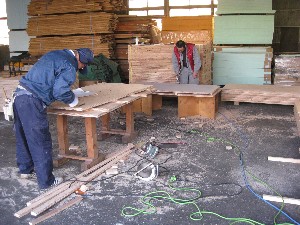

大工工事がスタートしました。
立て方前の準備で床の合板を加工しています。
- 6. 2010年01月27日
-
土台の添え付けが終わりました。
木曽檜の135角の土台です。
- 7. 2010年01月31日
-

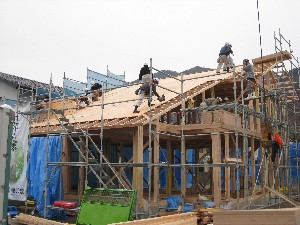

今日は建て方を行いました。
仕事柄お客様の家の建て方は多く経験していますが、施主として立ち会うのは初めてで、瞬く間に形が出来上がっていく姿を見て感動しました。

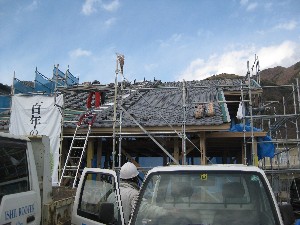

- 8. 2010年02月04日
-
屋根工事もあとわずかで完了します。
私の家は和風瓦を使用しました。
日本の瓦の美しさが職人さんの手によって出来上がっていきます。
- 9. 2010年02月10日
-
今日は玄関ドアの枠を取り付けています。
他のサッシにも言えますが断熱性、気密性の高い製品になるので取り付けも慎重に行います。
- 10. 2010年02月16日
-
スジカイの設置が全て終了しました。
柱や土台・梁としっかり緊結することが大事な部材です。JISマークの入ったスジカイ金物で止めつけています。
- 11. 2010年02月20日
-

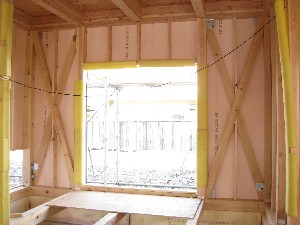

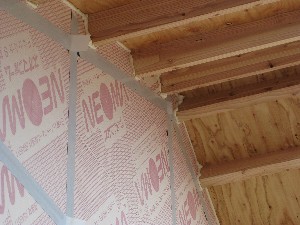

大工さんの工事も進み外壁の断熱材の施工が終わりました。
外張り断熱工法ではある程度しっかりとした気密が必要で気密テープを貼ったりウレタン発泡剤で隙間を埋めたりと時間がかかります。
- 12. 2010年03月06日
-
ユニットバスを組み立てています。
組立はパートナー業者のFSC坂井さんです。
当社の家造りを熟知した職人さんですので製品の仕上がりは抜群です。
- 13. 2010年03月08日
-
中屋大工さんが玄関の天井を施工しています。
内部の納まり方で、天井を先に進める場合と壁を先行する場合があります。
- 14. 2010年03月13日
-
軒天の塗装をしています。
外壁や破風(屋根の先の部分)の養生をしきれいに仕上げをしていきます。
- 15. 2010年03月15日
-

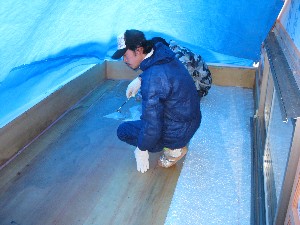

バルコニーの防水工事をしています。
FRP防水で、平面は2重に塗り上げます。
- 16. 2010年03月18日
-

2階の吹抜け廻りの格子が出来上がりました。
一般的な腰壁にしてしまうと重たく感じられるので、明かりが通り空気が動くシャープな格子の形状としています。
- 17. 2010年03月24日
-
外壁の上半分の仕上げ、ガルバリウム鋼板スパンドレル張りが完了しました。
もう少しステンレスのような明るいシルバーになると思ったのですが、スパンドレルは板金が凸凹の加工になっているので影が出て少し暗く見えるようです。
うーん、小さなサンプルで大きな建物への施工は出来上がるまでわからないものです。難しいですね。
- 18. 2010年03月25日
-

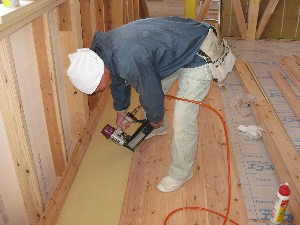

井出大工さんがフローリングを施工しています。
無垢の板なので一枚一枚節の付き方や色合いが違います。
張る場所を選びながら一枚づつ丁寧に止めつけていきます。
- 19. 2010年04月04日
-

井出大工さんが2階の間仕切りを施工しています。
下地になる間柱や野縁を寸法に合わせて加工し取り付けます。
壁や天井に使われる下地材も当社では、木曽檜や遠山杉を使用しています。
- 20. 2010年04月07日
-
左官屋さんが防水紙を張っています。
外壁は通気工法を採用しているので、左官仕上げや板金仕上げの裏に空気が流れるようになっています。通気層の室内側に二次防水のシートを張っていますので室内に水が浸入することはありません。
- 21. 2010年04月12日
-

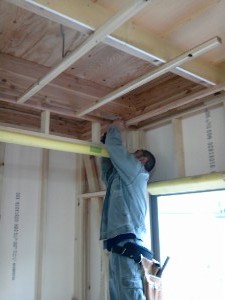

中屋大工さんが1階の和室の天井を施工しています。
こちらの和室の天井は折り上げ天井のような形で間接照明を取り付け閑静な雰囲気がでるようにします。
- 22. 2010年04月14日
-

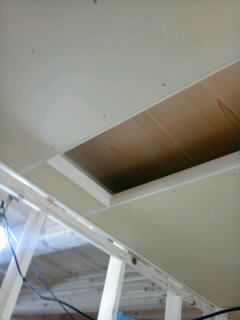

和室の天井が出来ました。
一段奥になった部分に照明器具を入れ間接照明とします。周りの部分はどのような仕上げにするか迷っているところです。
- 23. 2010年04月19日
-

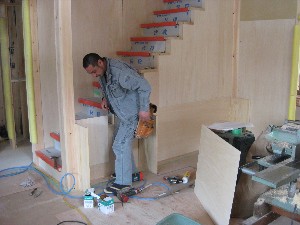

階段脇の家具の製作が始まりました。
通常ならば、このような複雑な家具は家具屋さんに作ってもらうのが一般的ですが、無理を言ってお願いしました。
- 24. 2010年04月21日
-
階段脇の家具が完成しました。
私のたっての希望で無理を言い施工してもらった家具です。出来てしまえばステキ、カッコイイの一言ですが、見えない苦労の積み重ねで出来た最高の家具です。
- 25. 2010年04月24日
-
キッチンのカウンターを取り付けました。
造り付けの棚が多く大工さんも大変です。
- 26. 2010年04月27日
-
外壁のしらすそとん壁を施工しています。
コテで塗りつけた仕上げ材が乾く前に掻き落として仕上げ面を造ります。
しらすそとん壁は火山灰を使用した外壁材です。
左官仕上げ独特の落ち着いた仕上がりです。
- 27. 2010年04月27日
-
外壁左官工事をやってみました。
お手伝いなのか、邪魔しているのかわかりませんが・・・。
楽しく工事参加しました。
俺の仕上た外壁だって言えるかな!?
- 28. 2010年05月08日
-

外部の仕上げ工事が終わり、足場をはずしました。
外観が姿を現しました。
カッコイイです!
- 29. 2010年05月12日
-
いよいよ大工工事もまとまり仕上げの工事が始まります。
リビングが吹抜けになっているので内部に足場をかけて仕上げをしていきます。
- 30. 2010年05月13日
-
内部仕上げが始まりました。
内装工事の下地造りをしています。
ビスや石膏ボードの継ぎ目にパテを塗り平らな下地を造ります。
- 31. 2010年05月18日
-
内装のクロス貼りも順調に進んでいます。
2階のトイレは柄物にポップな色を合わせてみました。
奇抜な色使いはなかなか仕上がるまで成功なのかわかりませんが、私はお気に入りの場所が出来たと思います。
- 32. 2010年05月18日
-
子供部屋にもポップなカラーのクロスを使用しました。
楽しくなるような色合いです。
- 33. 2010年05月19日
-
内装の左官工事が進んでいます。
今回は、ホタテ漆喰という材料を仕上げに使用しました。
この仕上げ材は産業廃棄物となるホタテの貝殻を細かくし、漆喰と混ぜているものです。調湿や消臭効果があります。
- 34. 2010年05月19日
-
寝室のホタテ漆喰仕上げは、嫁さんの希望でピンクとホワイトの2色を使用し仕上げに遊びをつけています。
塗りあがりを見るとサクラが咲いているようでとても綺麗です。
コンセプトは『遠藤サクラ祭り』です。上田市の千本サクラ祭りと遠藤左官さんのコラボレーションです。(笑)
- 35. 2010年05月20日
-
遠藤左官さんが玄関の床の仕上げをしています。
洗い出し仕上げにナチ石を埋め込んで仕上ました。
伊那のパワースポットで拾ってきた石もさりげなく入れています。
- 36. 2010年05月29日
-
完成見学会を開催しました。
広告やHPを見ていただいたお客様が多数いらっしゃいました。
自分の家をお客さんに説明するのも少し恥ずかしく思いましたが、良い印象をもっていただいた方が多くほっとしました。
