将来の二世帯同居を考えた家
上田市 新築 Y様
目的別にみる|新築
物件データ
住所 | 上田市御嶽堂 |
---|---|
構造 | 木造2階建て |
工法 | 外張り断熱工法 |
県産材土台 | 木曽檜 |
県産材柱 | 木曽檜 |
県産材梁 | 県産杉 |
延べ床面積 | 98.53㎡(29.75坪) |
現場監督 | 小出 浩之 |
設計コンセプト | 木造ドミノ608を基本にし、スペースを増やす事で、将来のご両親さんとの同居を考えた家となっています。 片流れ屋根の形状は、太陽光発電システムも見据えています。 設計担当 平林 孝 |
建築中レポート
- 1. 2017年08月03日
-
地祭り
地祭り・安全祈願祭を行いました。
来月より基礎工事を始めます、これからも宜しくお願いいたします。
- 2. 2017年08月30日
-
着工式
本日工事に携わるパ-トナ-が一同に集まり着工式を行いました。
来週より本格的に基礎工事が始まる予定です、Y様これから宜しくお願いいたします。
- 3. 2017年09月07日
-

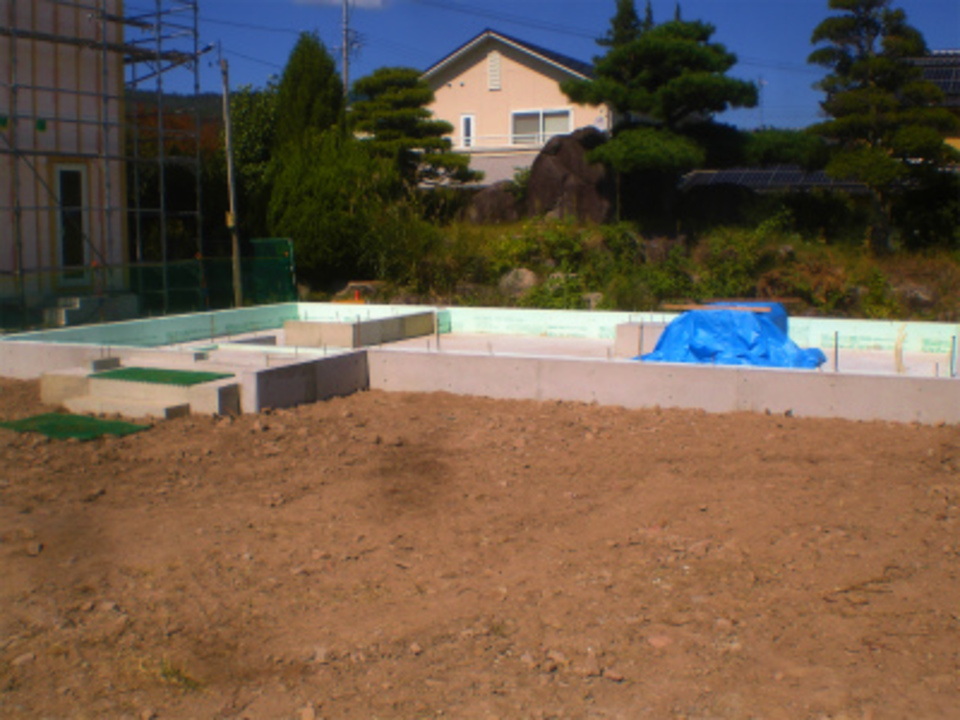

基礎工事開始

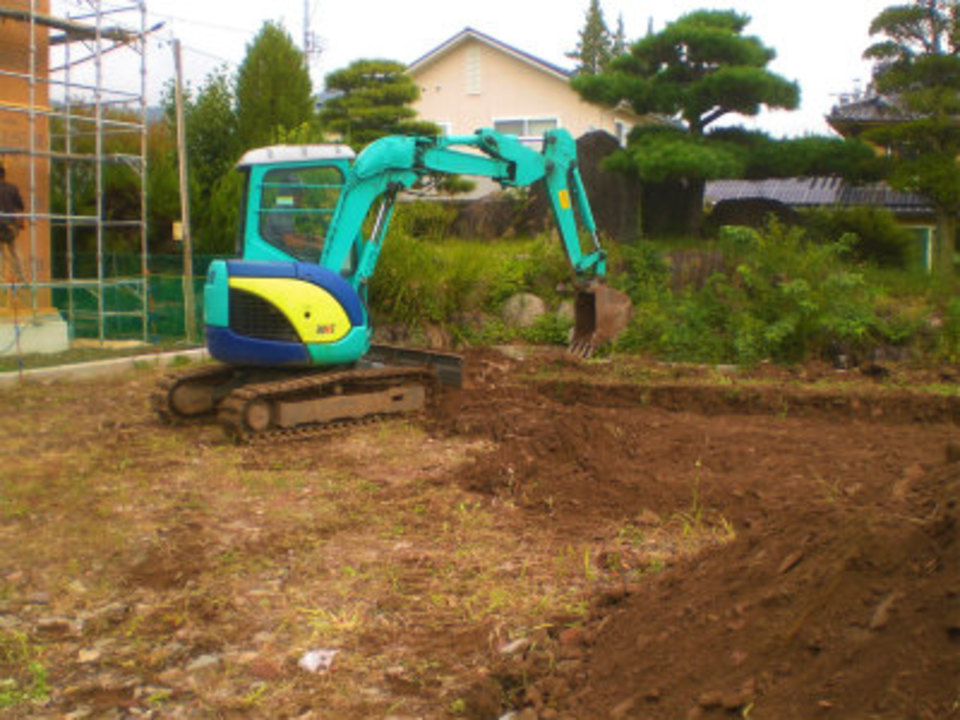

敷地内の電柱の移設が完了して、船田土建による基礎工事が始まりました。
床掘りを行いながら平行して砕石地業も行いながら進めます。
- 4. 2017年09月08日
-
型枠工事
基礎外周部の型枠建て込みが完了しました。明日からは配筋工事が始まります。
- 5. 2017年09月11日
-

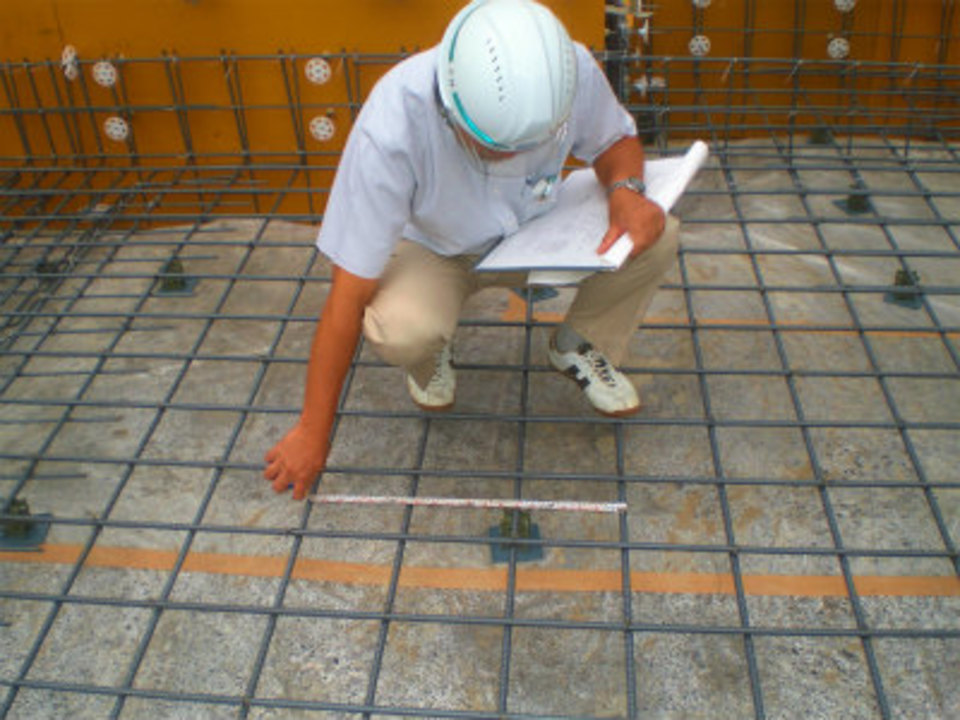

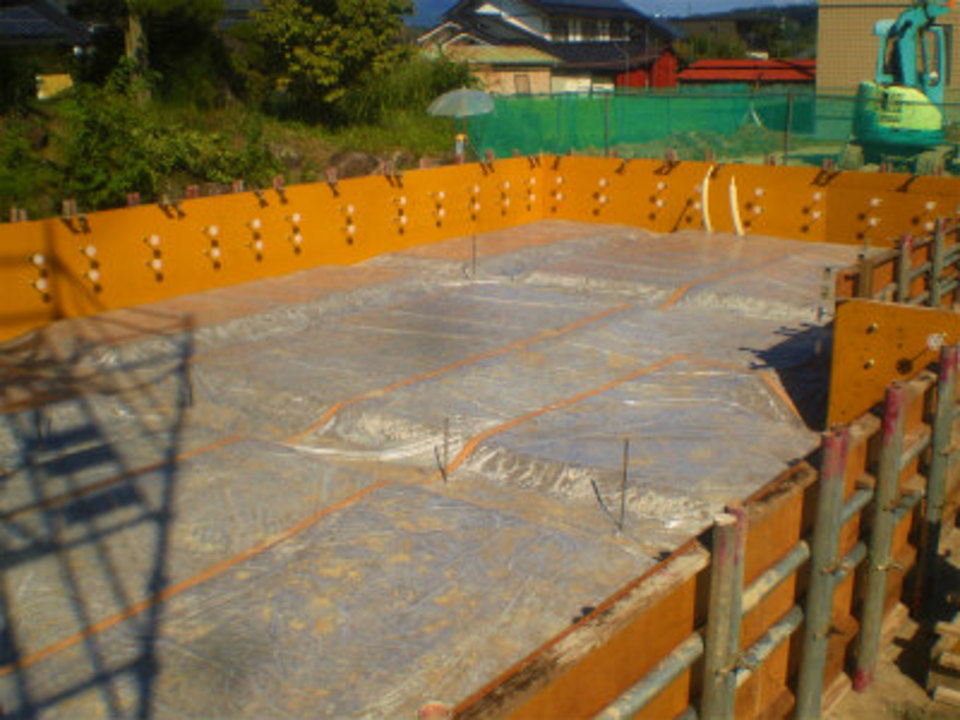

配筋検査
土・日を使って配筋工事を行ない、本日一番で配筋検査を行いました。
設計図書通りに施工されているかどうか細かくチェックをしました。
- 6. 2017年09月12日
-
返し枠完了
型枠の返しが終了しました、枠の内側には断熱材も貼られてコンクリ-ト打設を行います。
- 7. 2017年09月13日
-

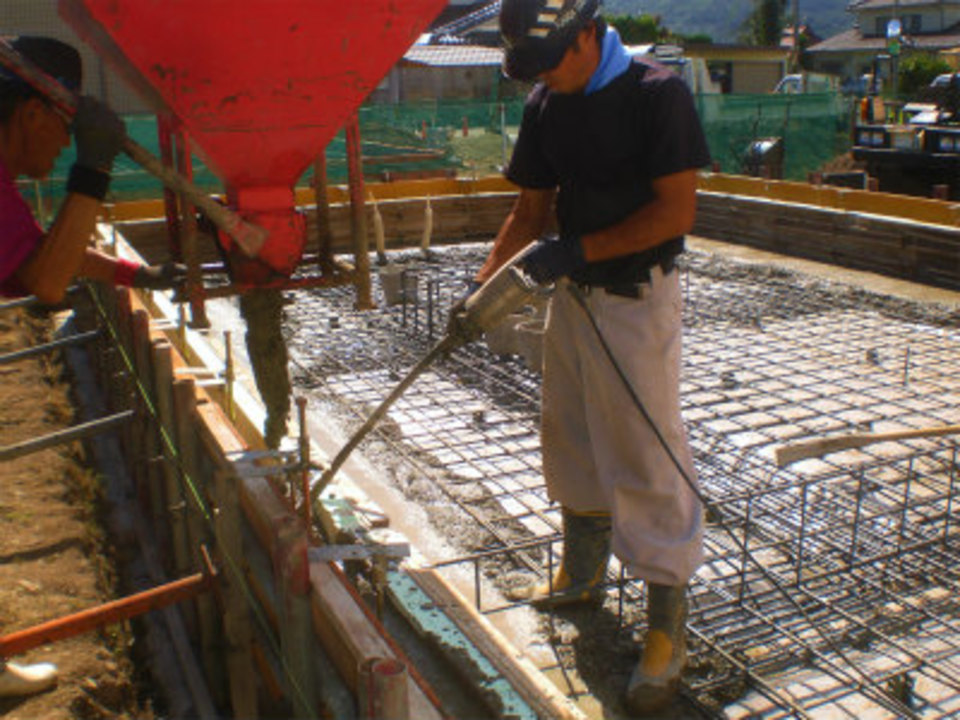

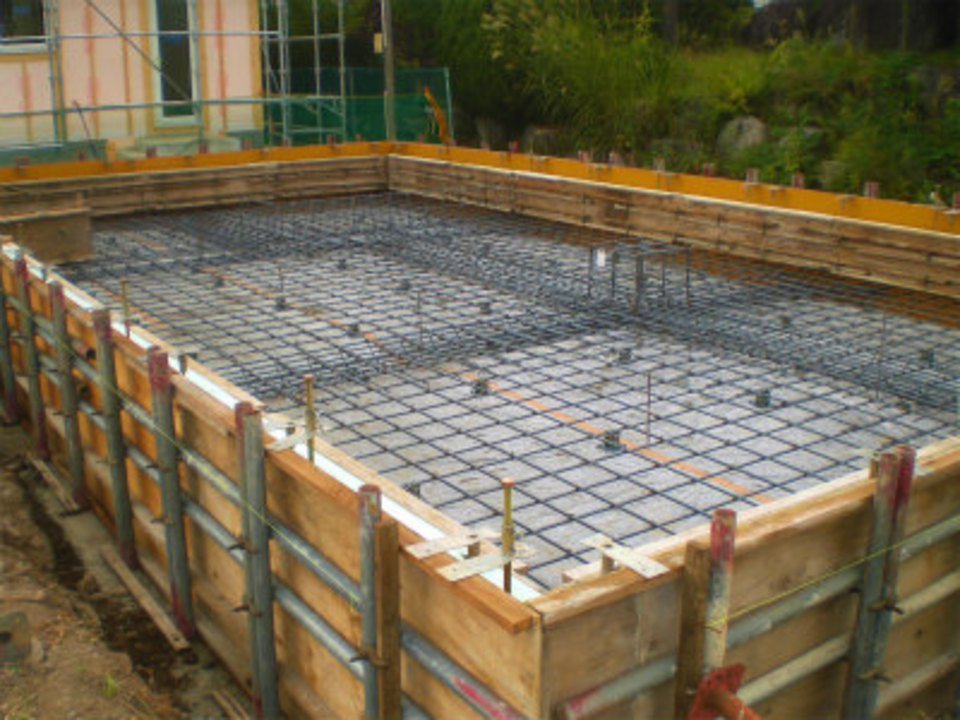

コンクリ-ト打設
型枠・アンカ-セットが終了して、耐圧盤と外周部立上りのコンクリ-ト打設を行いました。
天気が良く暑くなった中での作業ですが、しっかりバイブレ-タ-をかけながら打設をしていきます。
- 8. 2017年09月19日
-
基礎工事完了
型枠の脱型・整地が完了し、基礎が出来上がりました。
- 9. 2017年09月21日
-

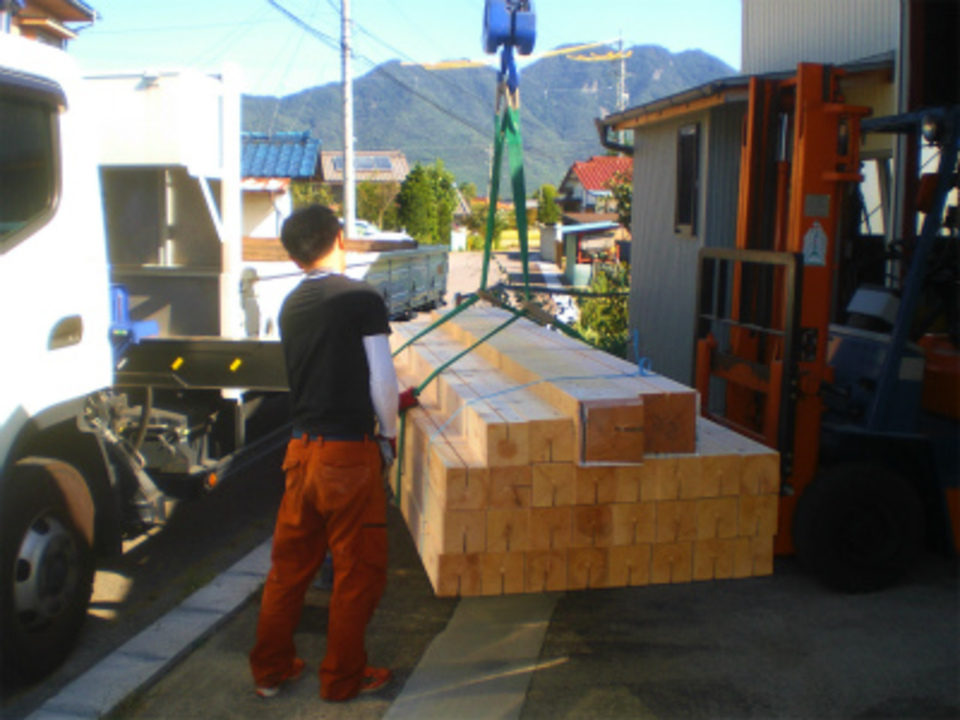

木曽桧の柱搬出
倉庫で出番を待っていた木曽桧の柱を、プレカットを行う為搬出を行いました。

- 10. 2017年10月03日
-
設備工事開始

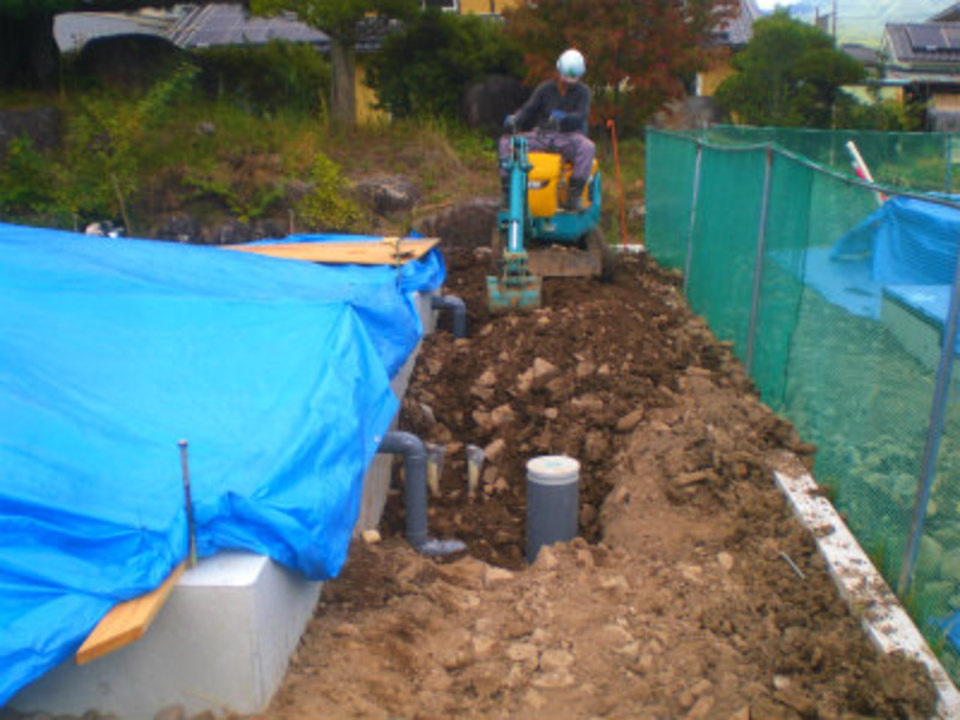

外部の設備配管工事が始まりました。
給水と下水道の配管を平行して敷設していきます。
- 11. 2017年10月05日
-

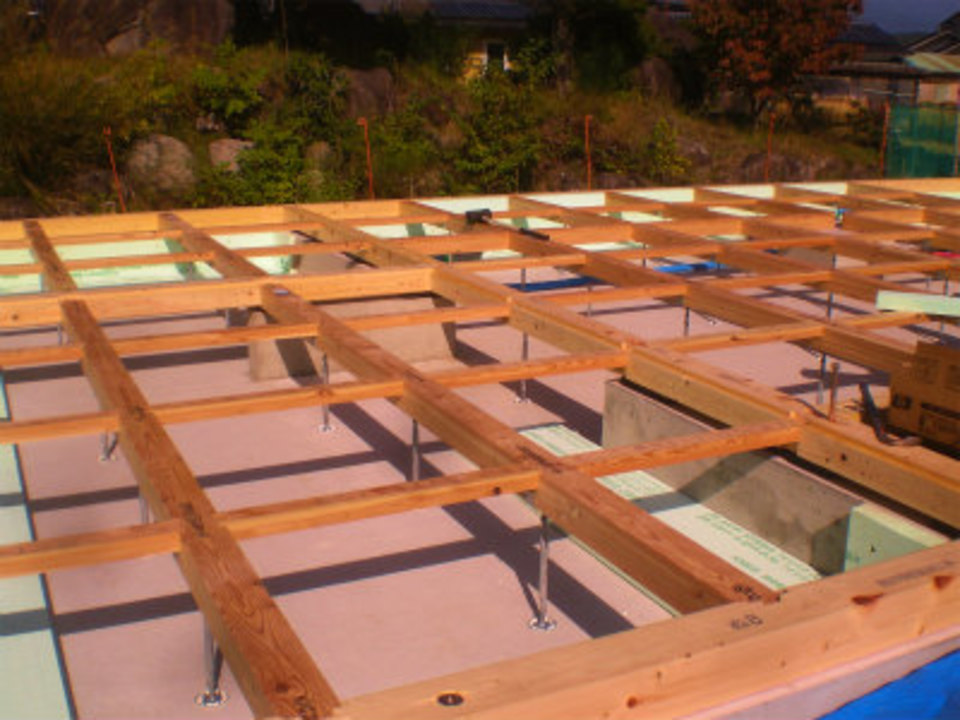

土台敷き
天候に恵まれた中で土台敷きを行いました。
県産材を使用した木曽桧の土台と信州唐松集成材の大引が、しっかりと基礎に伏せられました。
- 12. 2017年10月11日
-

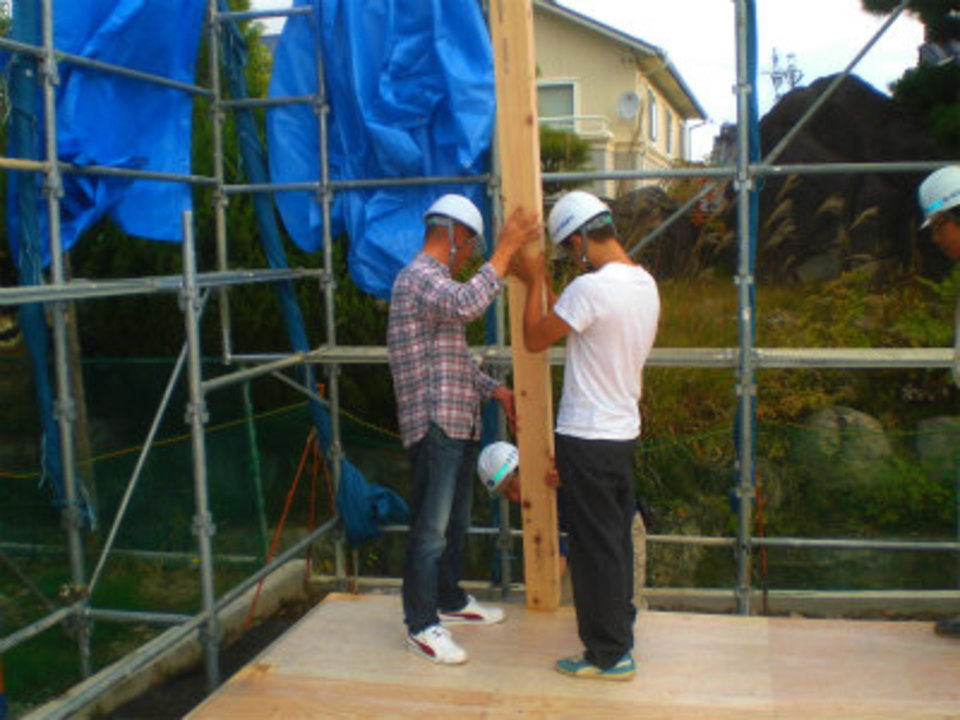

祝上棟!
いよいよ待った建方となりました。
この季節としてはとても良い天気の中での建方となりました、夕方には上棟式を行いました。
- 13. 2017年10月13日
-
耐震金物取付
耐震用金物の取付けが始まっています。
N値計算により各所の柱接合部に、決められた金物をしっかりと取付けていきます。
- 14. 2017年10月18日
-

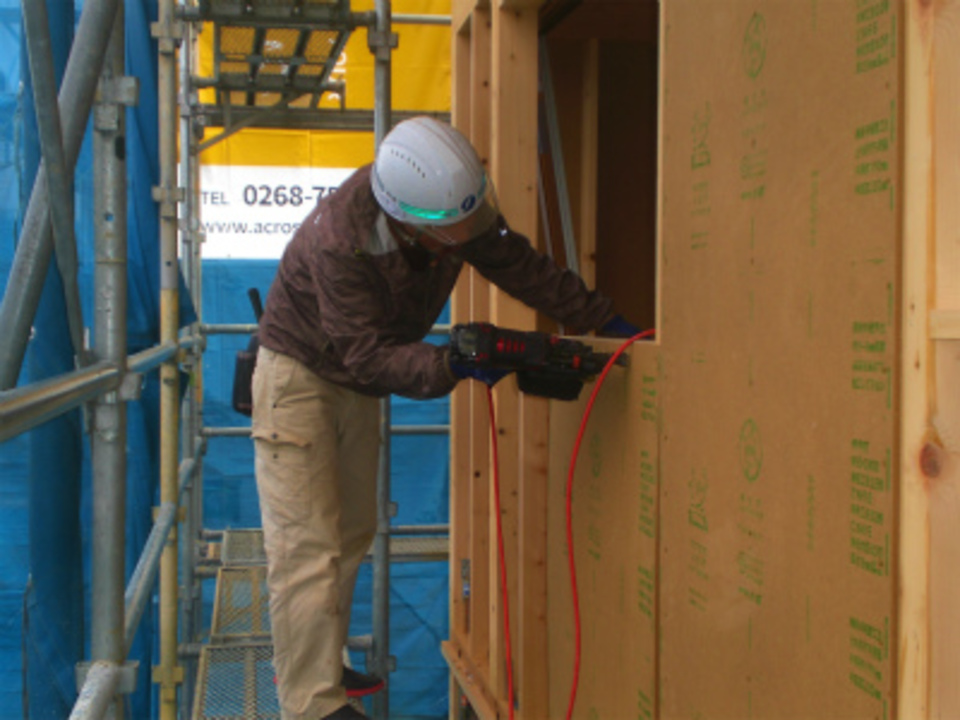

面材耐力壁
2階部分より面材耐力壁の工事が始まりました。壁倍率4倍をしっかり取るため、専用の釘を使用しながら施工していきます。
- 15. 2017年10月20日
-

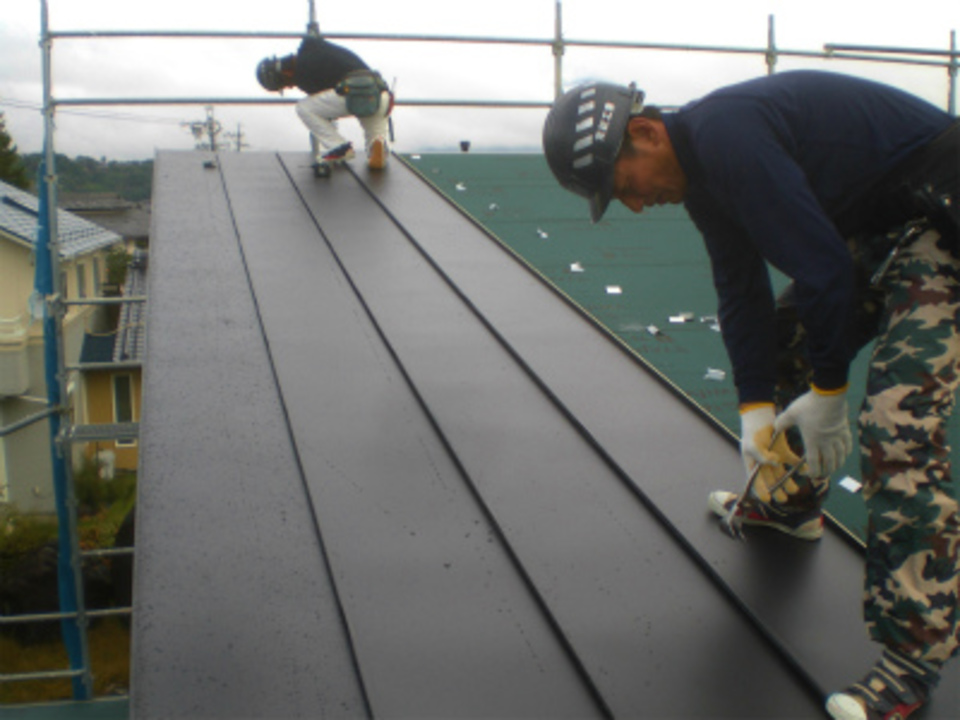

屋根葺き工事
ガルバリュ-ム鋼板を使用した屋根材の、屋根葺き作業が始まりました。
天候の具合でズレていましたが、曇りの合間に屋根を吹き上げれるように作業を進めます。
- 16. 2017年10月27日
-
外部の断熱工事

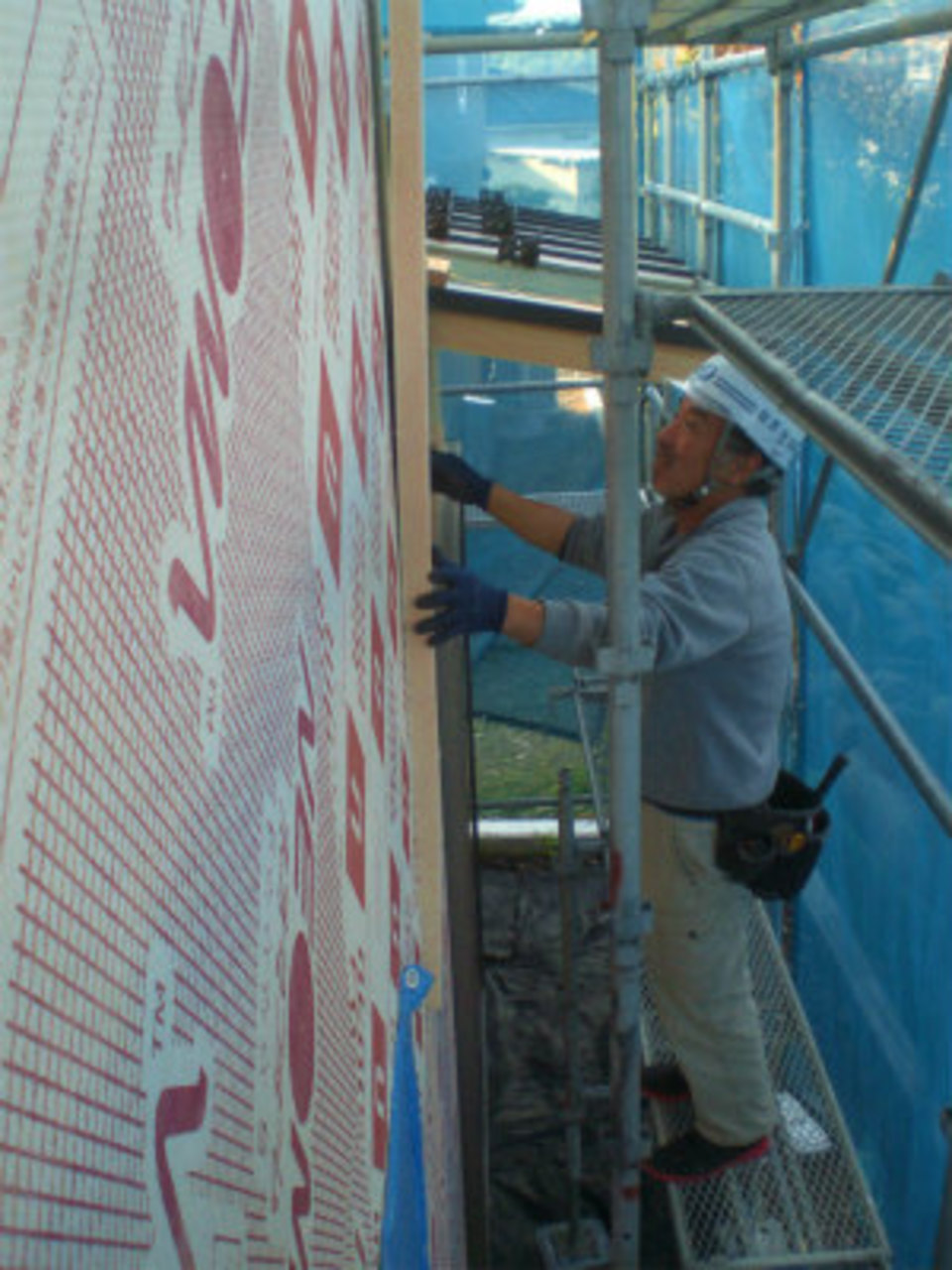

北面部分より断熱材(ネオマフォ-ム)張りの作業が始まりました、天気が良い時に外廻りの作業を進めていきます。
- 17. 2017年10月30日
-

サッシ廻りの防水
サッシが取付けられ断熱材が張られた部分の取り合いには、防水テ-プが施工されその上から透湿防水シ-トを張っていきます。

- 18. 2017年11月06日
-

電気配線工事
電気配線工事が始まりました。
電灯・スイッチ・コンセント等の配線をし結線を行います、平行して弱電(TV・電話)の配線も進めます。
- 19. 2017年11月13日
-

フロ-リング張り
外部工事がまとまり、県産材の唐松を使用したフロ-リング張りが2階から始まりました。
- 20. 2017年11月16日
-
造作材の加工

長野県産材(遠山杉)を使用した内法材の加工が始まりました。
出入口枠や巾木等の加工を行い、現場で取付ていきます。
- 21. 2017年11月17日
-

第二回目検査
第三者機関による第二回目の検査を受けました。設計図書通りに施工されているかチェックを受けました、合格を頂き竣工に向けて工事を進めます。
- 22. 2017年11月20日
-

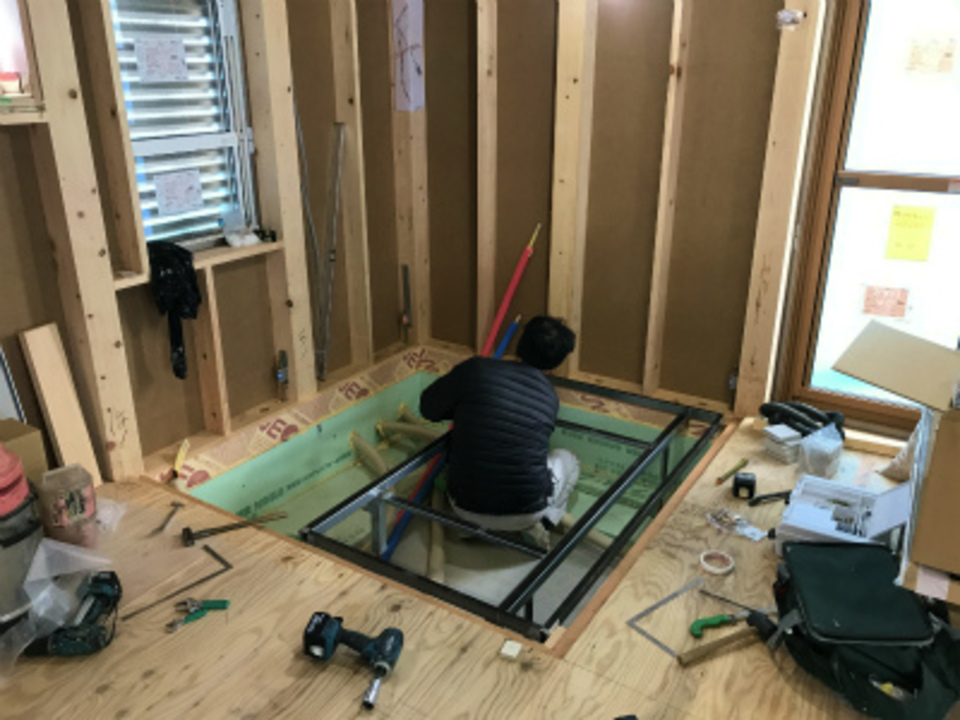

ユニットバス組立て
本日ユニットバスが現場に搬入されて、組立作業が始まりました。
- 23. 2017年11月24日
-
ボ-ド張り開始
2階部分の間仕切り下地が出来上がり、壁のボ-ド張りが始まりました。
- 24. 2017年12月02日
-
防水紙張り
外部モルタル塗りとなる部分の防水紙が張り上がりました。北側の部分よりラス網張りも始まりました。
- 25. 2017年12月05日
-

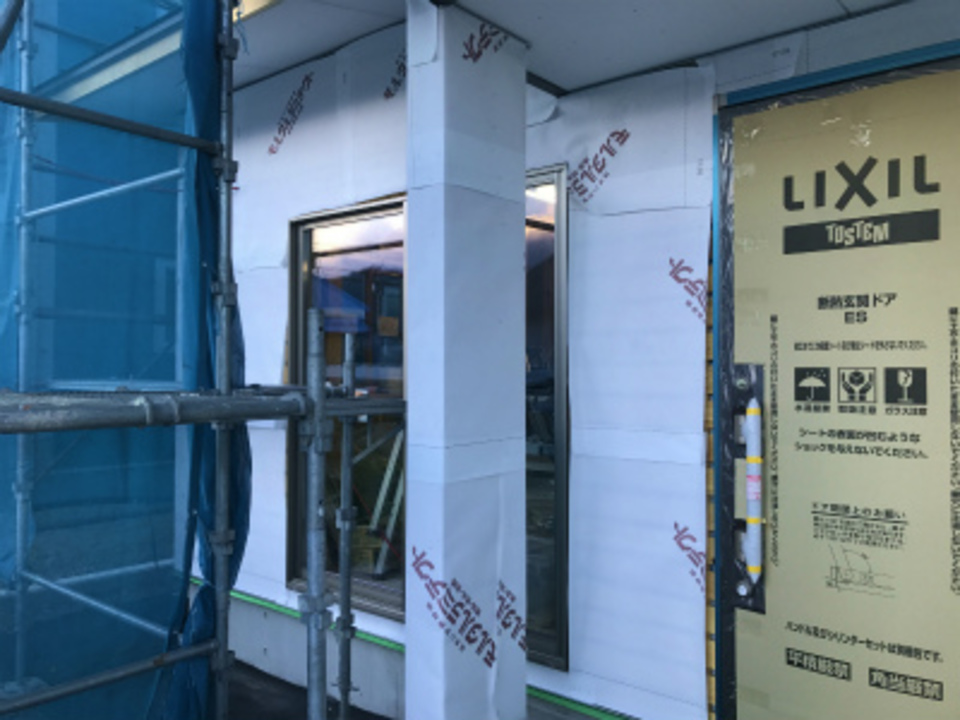

天井ボ-ド張り
1階天井のボ-ド張りが完了しました。これから床張りの作業に進んでいきます。
- 26. 2017年12月08日
-

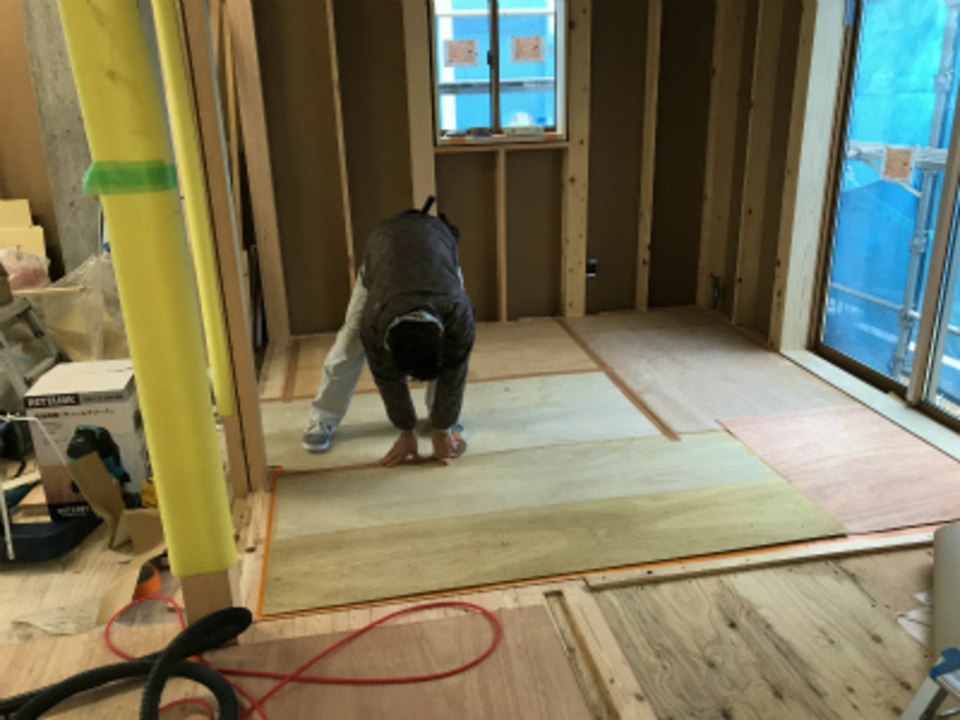

床の養生
フロリングが張り上がり床の養生を行っています。隙間なくしっかりと養生をします。
- 27. 2017年12月11日
-

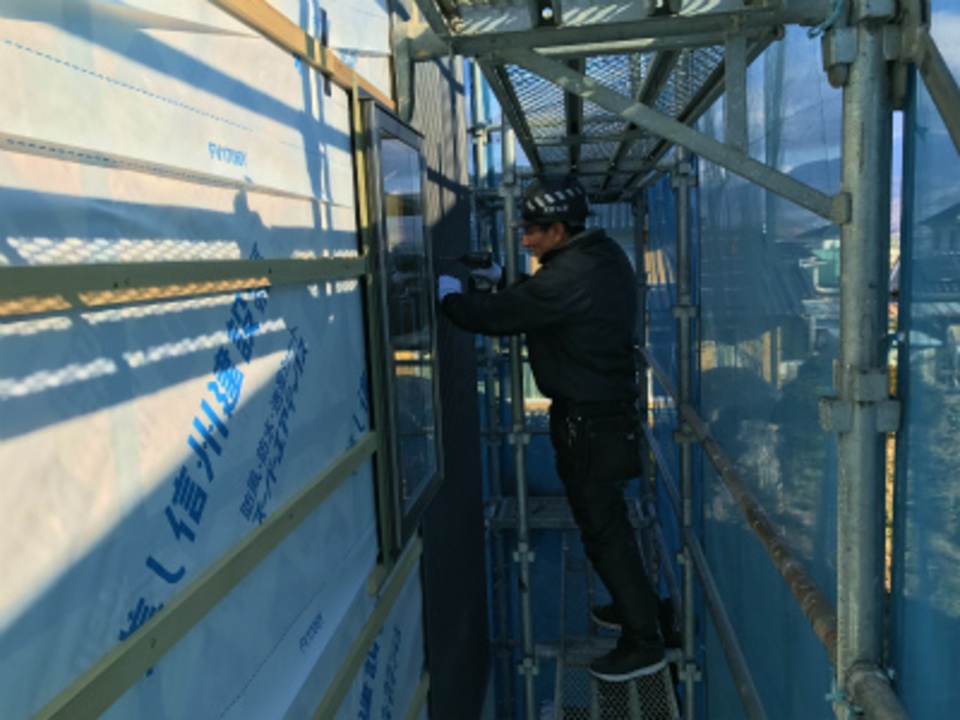

外壁の波板張り
外壁ガルバリュ-ム鋼板の波板張りが始まりました。
各面ごとに壁を張って仕上げていきます。
- 28. 2017年12月14日
-

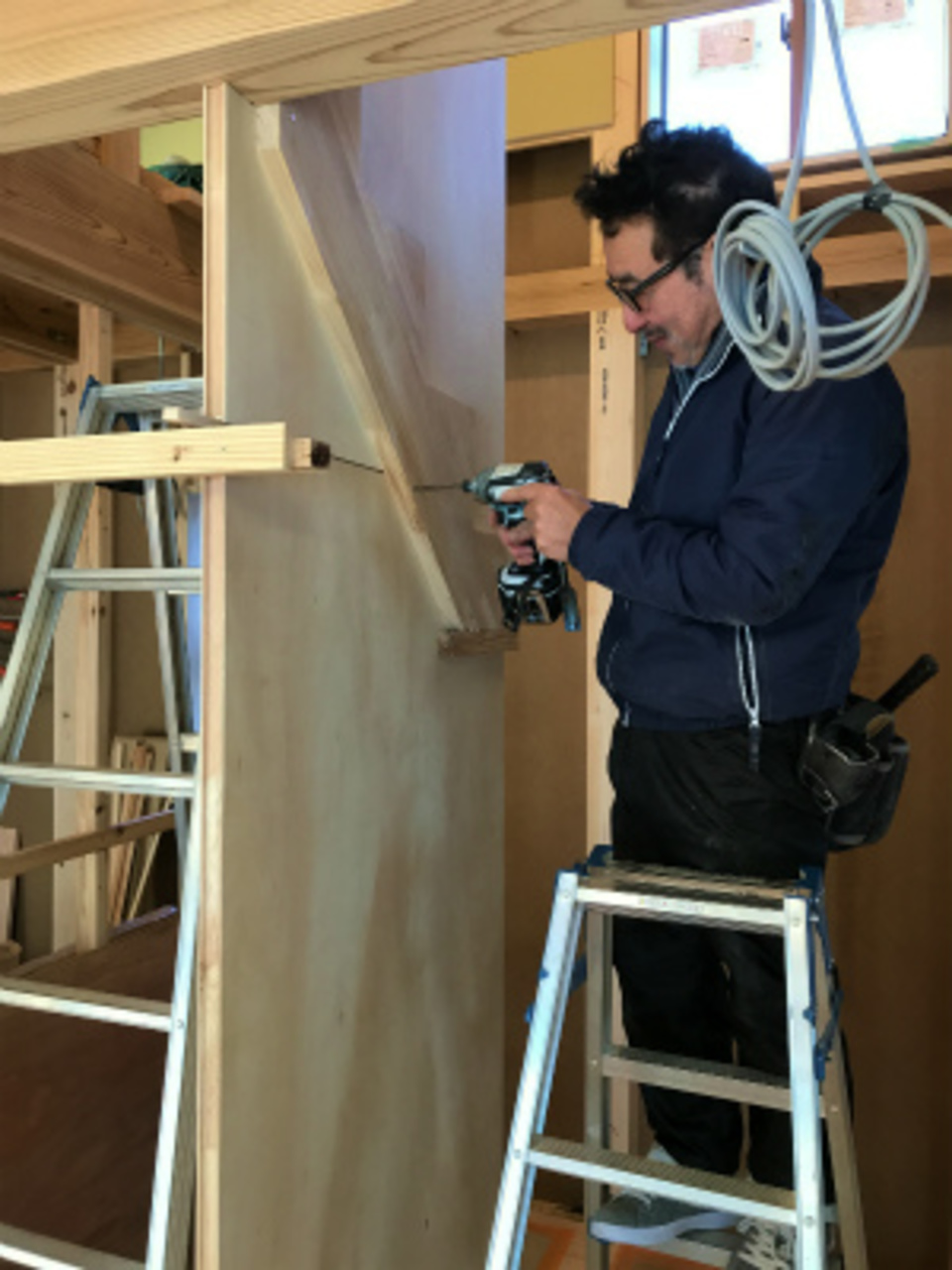

階段取付け工事
階段の据付が始まりました。
廻り階段になる為、廻り部分の壁(ランバ-材)を立ててそこに踏板を受ける材を固定していきます。今週中には階段が出来上がる予定です。
- 29. 2017年12月19日
-
ラス網張りまとめ
残っていたラス網張りのまとめを行っています。網張りがまとまるといよいよ、モルタルの下塗り工事が始まります。
- 30. 2017年12月22日
-

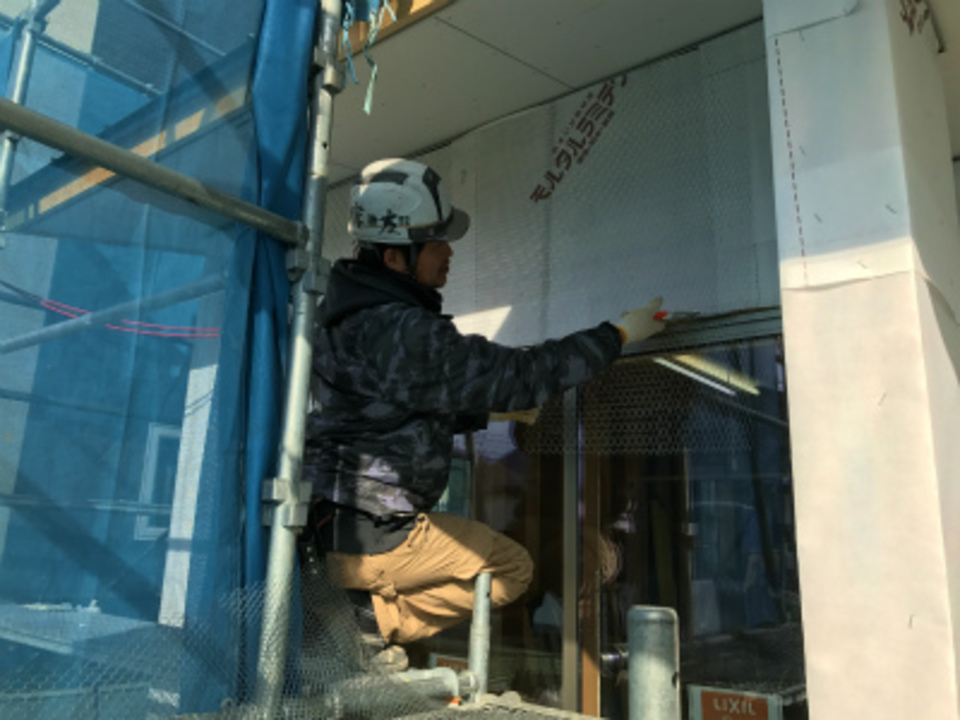

モルタル下塗り
遠藤工業さんによるモルタルの下塗りが始まりました。この時期にしてはとても暖かく壁塗りには最高の日となりました。
- 31. 2017年12月30日
-
新年に向けて!
新しい年に向けて、現在新築工事中の玄関に松飾りが取り付けられています。
Y様の方で玄関戸の取手の部分に取り付けて頂きました、ありがとう御座います!
- 32. 2018年01月10日
-

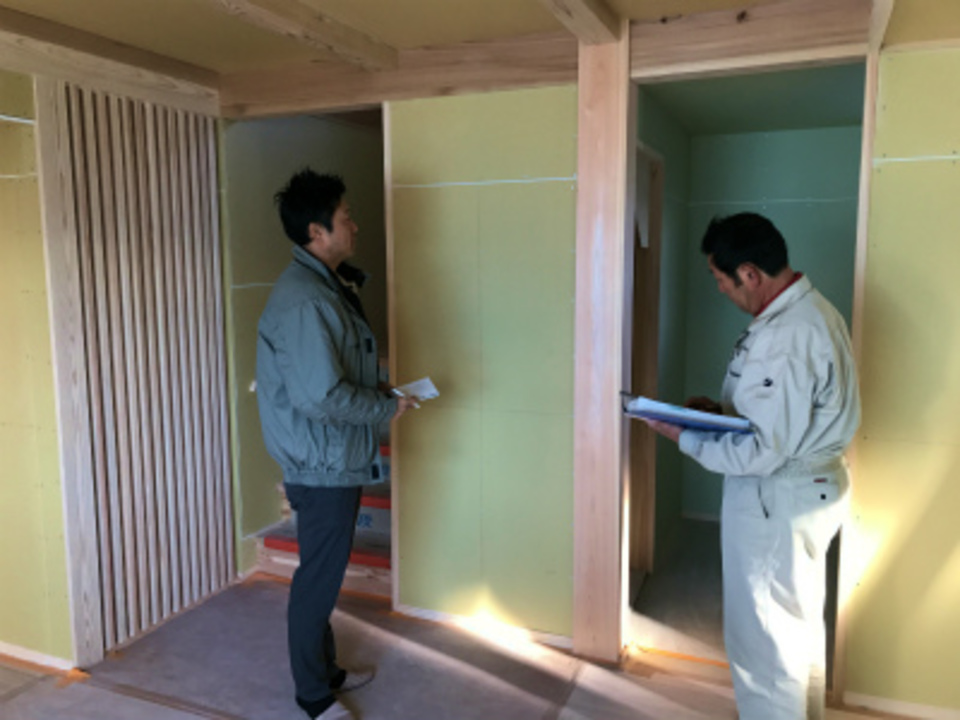

木工事完了検査
年明け最後のまとめを行っていた木工事が完了しました。
本日中嶋社長立会で、木工事の完了検査を行いました。
- 33. 2018年01月12日
-
タイル工事開始

本日よりタイル工事の下地造りの準備が始まりました。
現地で出したレベルに合わせて止め枠を固定して、その部分にモルタルでタイル下地を造っていきます。
- 34. 2018年01月15日
-

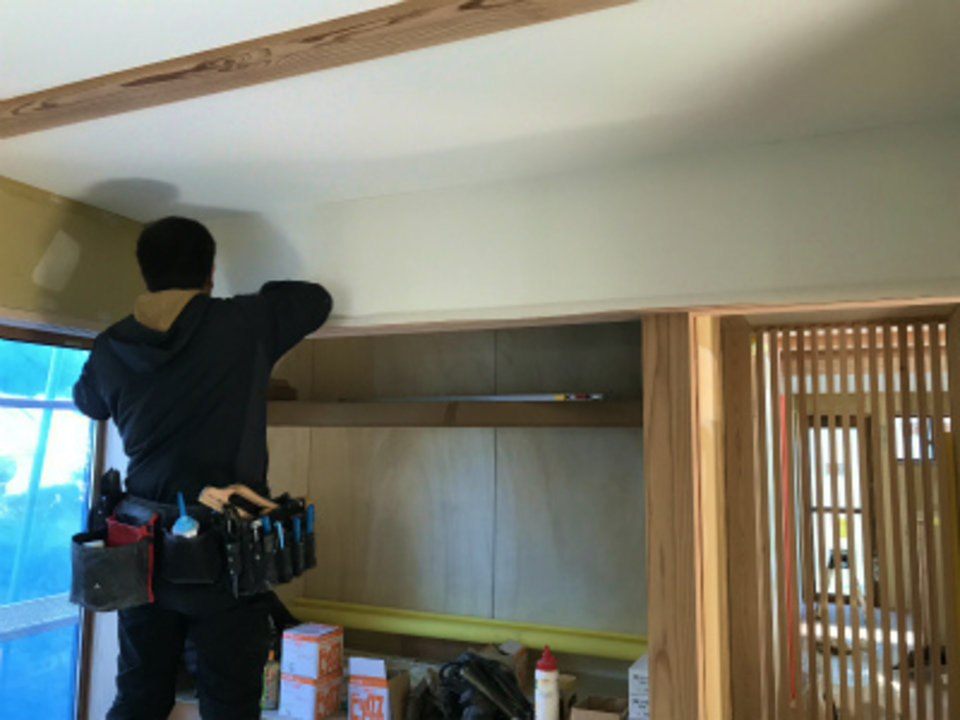

内装工事
インテリア魚住さんによる、クロスのパテ作業が仕上がりクロス張りが始まりました。
天井・壁のクロスが張れてくると、室内も明るく感じる様になってきました。
- 35. 2018年01月17日
-
電気仕上げ工事

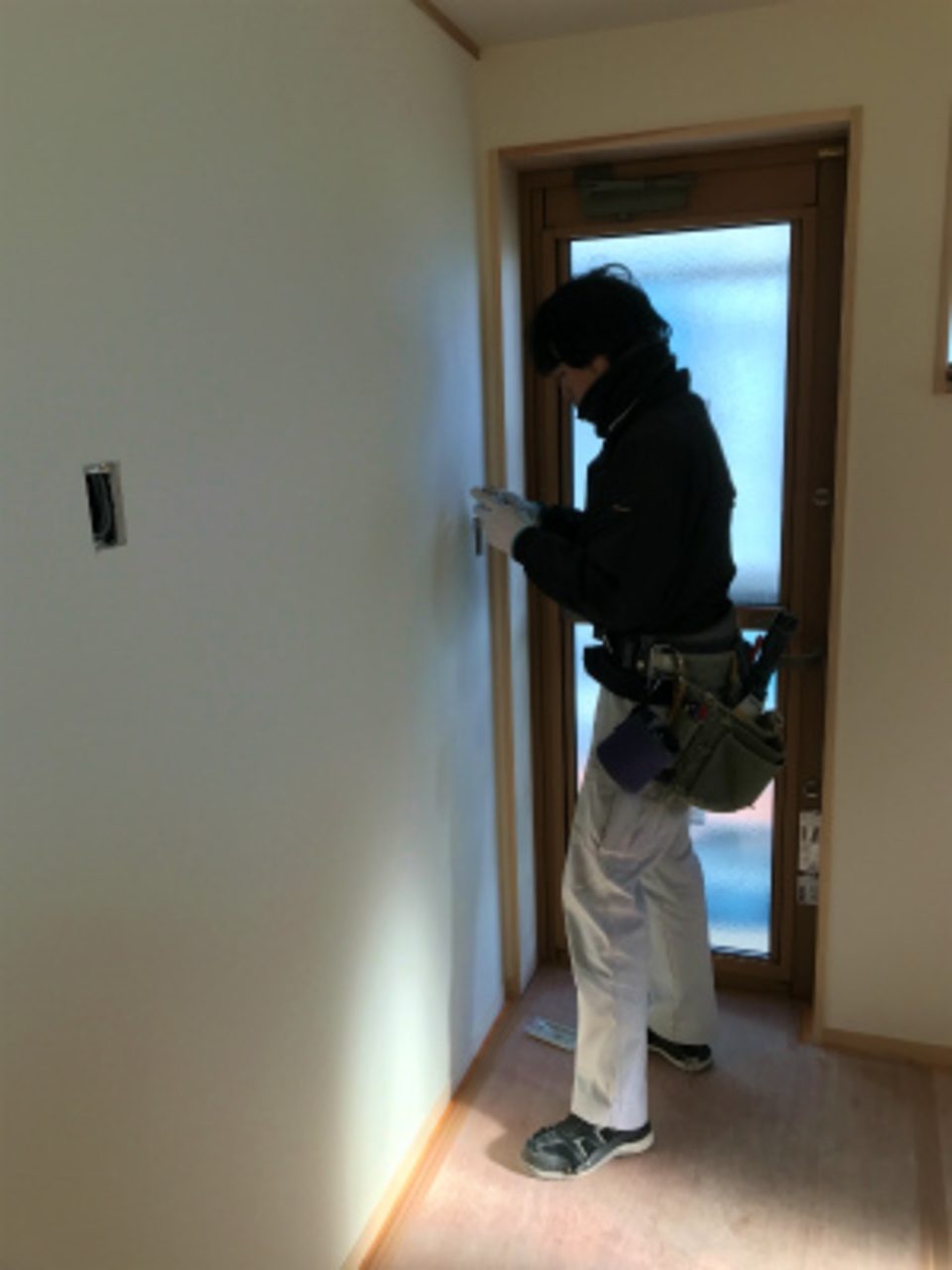

内装工事が完了し電気の仕上げ工事が始まっています。
コンセント・スイッチ関係を仕上げて、照明器具を取付けていきます。
- 36. 2018年01月19日
-

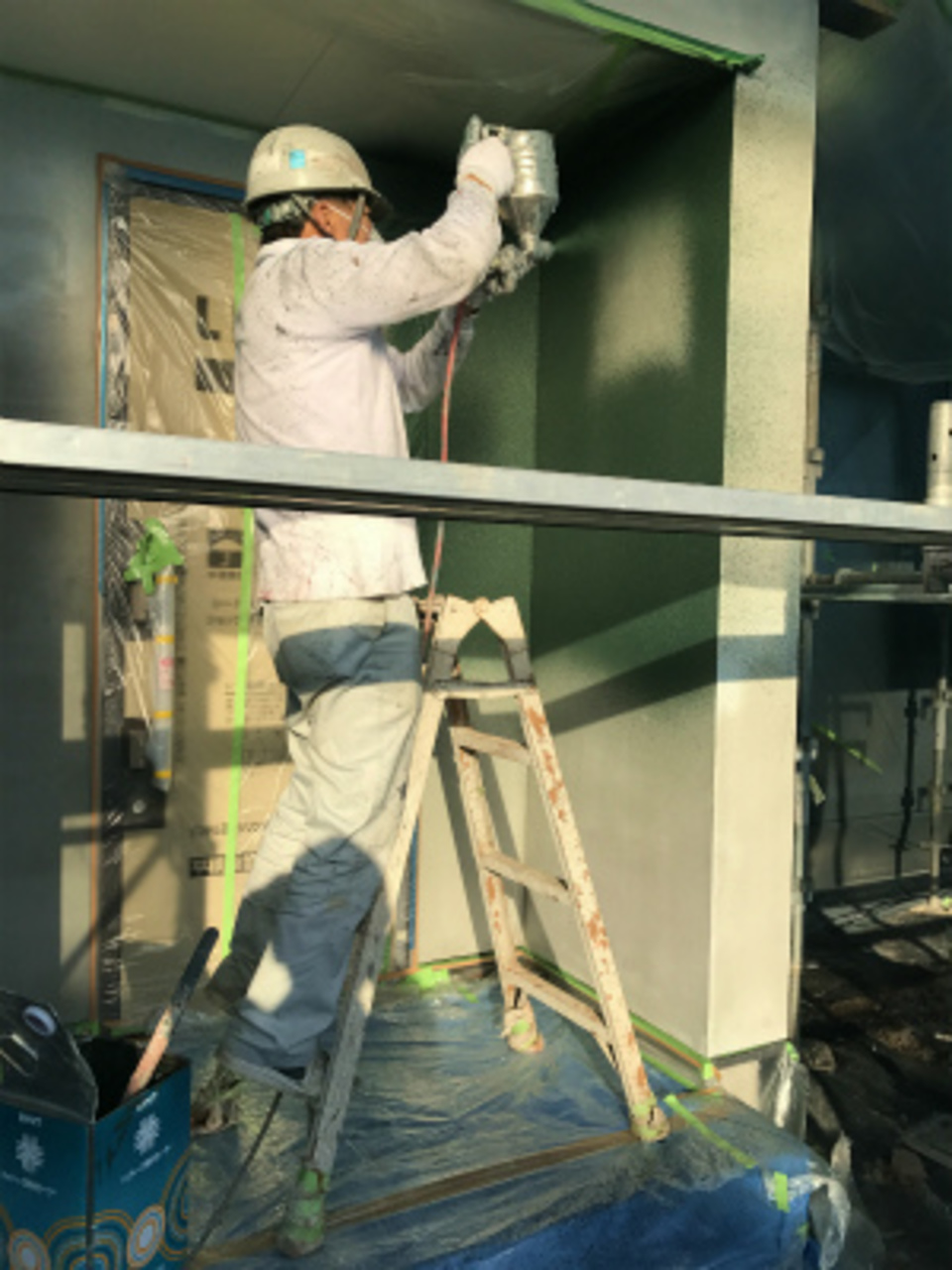

塗装工事
外壁塗装が始まりました、養生を置いて乾いたモルタルに吹付を行っていきます。
下吹きを本日行い明日仕上げの吹付けを行います。
- 37. 2018年01月22日
-

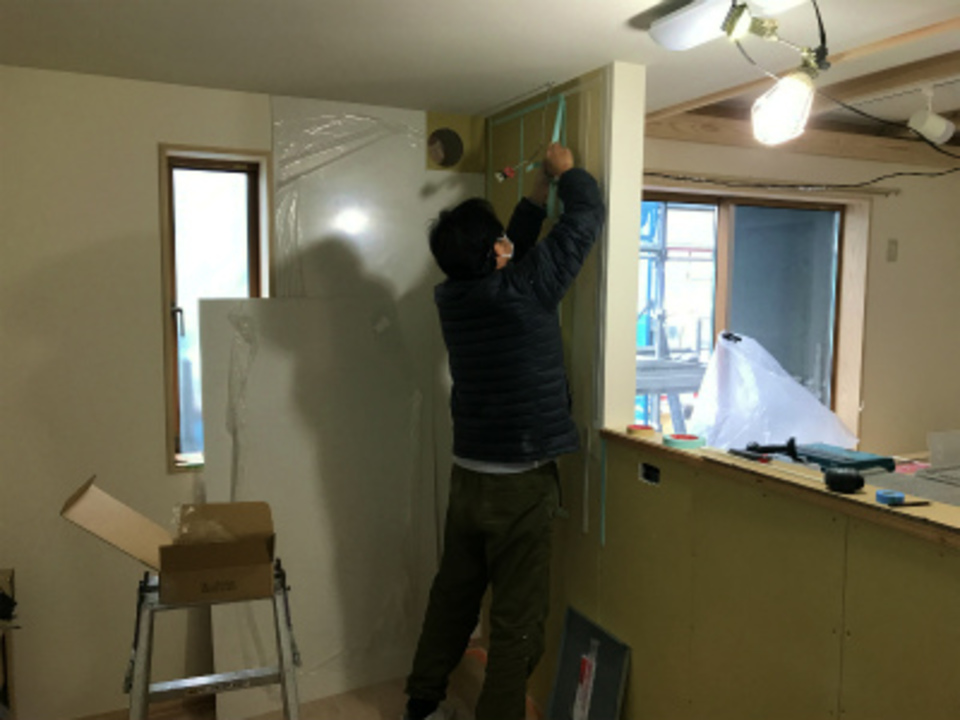

キッチン組立
システムキッチンの組立が始まりました。
流し前のキッチンパネルを張り上げてから、本体の組立を始めていきます。
- 38. 2018年01月30日
-
完成間近
いよいよ工事も大津目になってきました。
内部の養生も片付き明日からクリ-ニングが行われます、お引渡しまで後一週間です!
- 39. 2018年02月01日
-

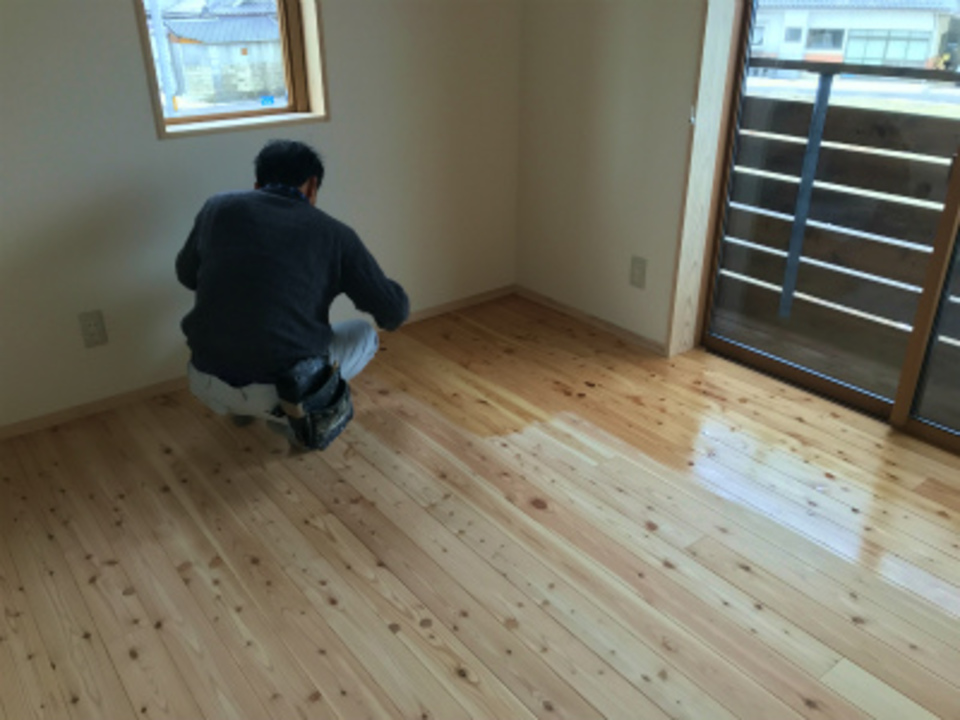

床塗装
先日クリ-ニングが完了し、今日はクリハラ・ギケンさんによる床塗装です。
床の掃除を行った後自然塗料を使用しながら床を塗って仕上げていきます。
- 40. 2018年02月05日
-

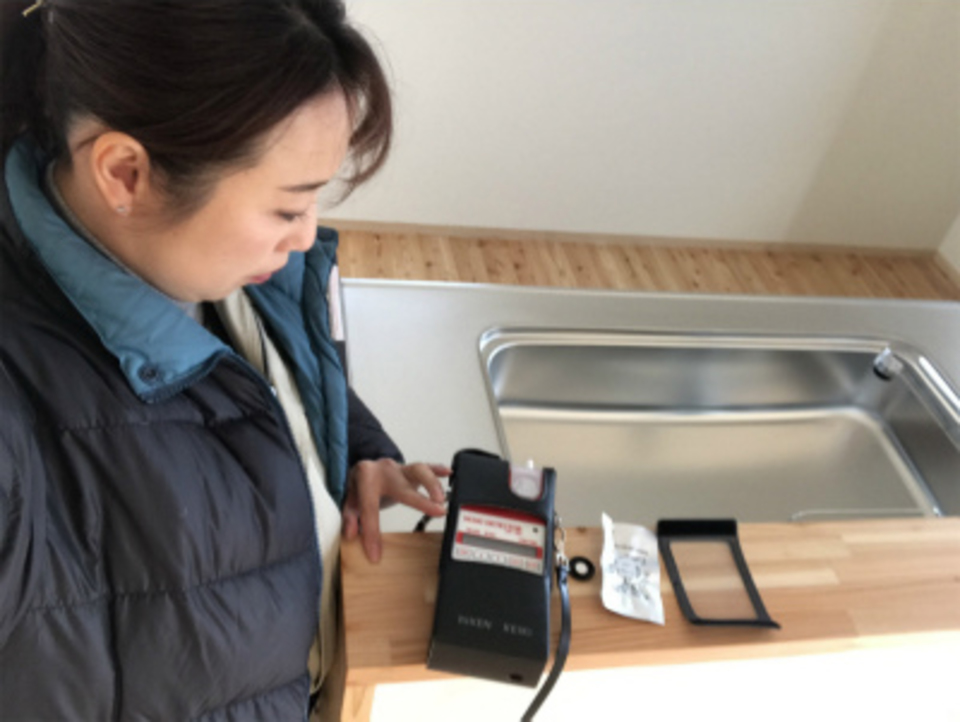

ホルムアルデヒド検査
本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。Y様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!(亜紀子)
- 41. 2018年02月05日
-

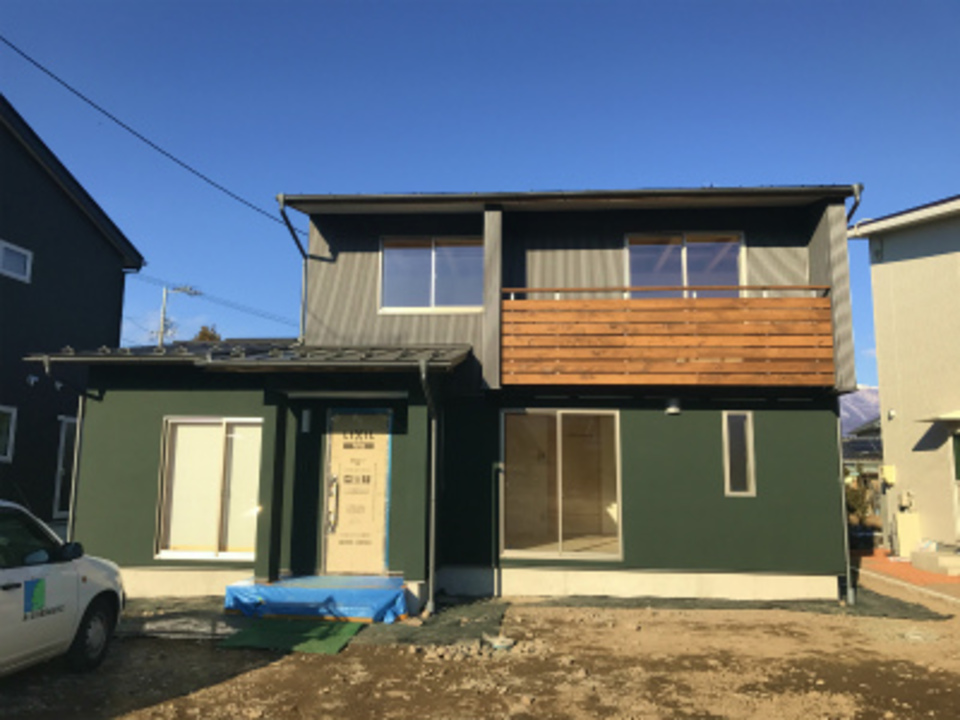

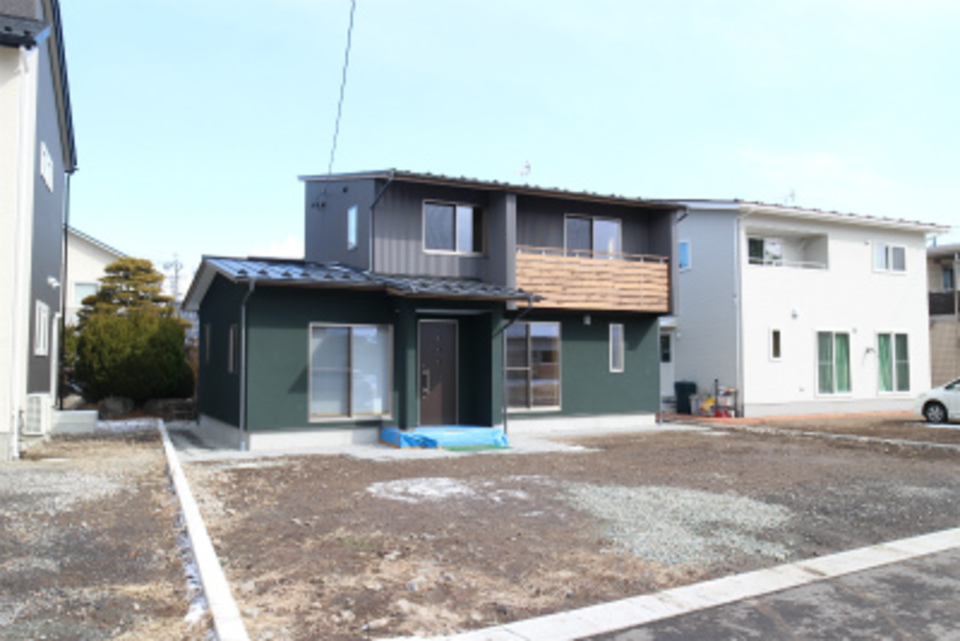

外観
2階部分にガルバリウム鋼板を使い、1階は軽量モルタルに吹付をして仕上げています。
外壁の色使いと、バルコニーの木製手摺がアクセントになり個性的な外観となりました。
- 42. 2018年02月05日
-

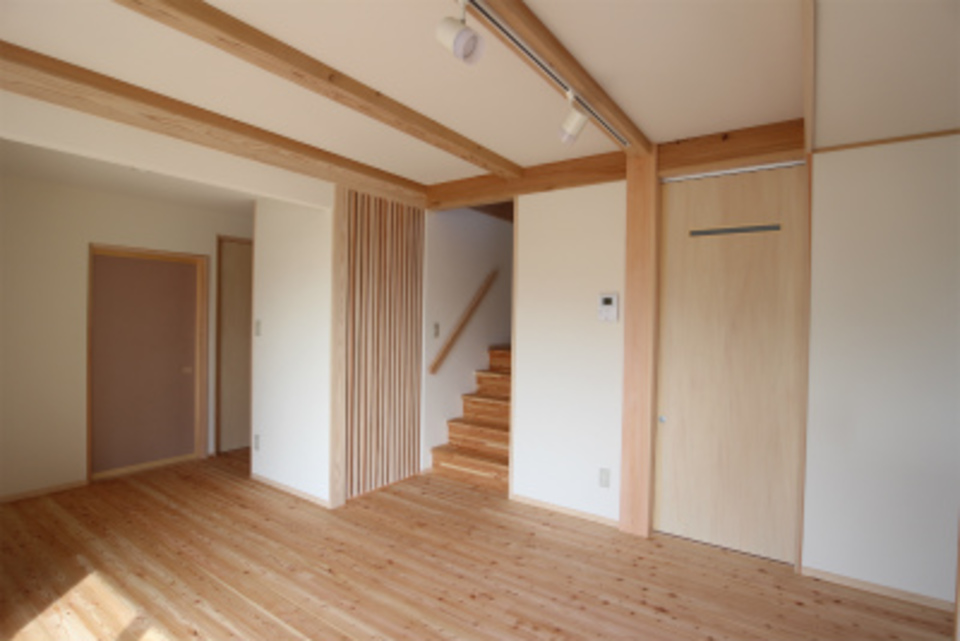

内観
木曽檜の大きな180角の大黒柱を建物の中心へ据え、見えなくなる部分まで木曽檜をふんだんに使い、遠山杉、信州唐松で仕上げた自然素材いっぱいの内装仕上げです。
- 43. 2018年02月06日
-
お引渡式
お引渡式を行いました。「建方からワクワクドキドキしながらこの日を待っていました」とY様。長い間大変お世話になりました。これからも、長いお付き合いをお願い致します。ありがとうございました。(亜紀子)
