信州の木と暮す大屋根の家
上田市 新築 M様
目的別にみる|新築
物件データ
住所 | 上田市小泉 |
---|---|
構造 | 木造2階建て |
工法 | 外張り断熱工法 |
県産材土台 | 木曽檜 |
県産材柱 | 木曽檜 |
県産材梁 | 県産杉 |
延べ床面積 | 91.08㎡(27.50坪) |
現場監督 | 堀内 義彦 |
設計コンセプト | 将来、お母様との同居を考慮したご夫婦お二人の住宅です。階段を中心に計画し、ぐるりと廻れる動線を計画しました。長野県産の良質な材木と共に暮らす自然派志向の住宅です。 設計担当:平林 孝 |
建築中レポート
- 1. 2019年01月17日
-

地鎮祭
本日地鎮祭が行われました。
朝は冷え込みましたが、日が出できて暖かくなってきました。
おだやかな日で地鎮祭には最適です。
これから工事完了まで「安全第一」で頑張ります。
- 2. 2019年01月23日
-
外構工事
工事が始まりました。
まず外構のよう壁工事から取り掛かっています。
- 3. 2019年01月28日
-
よう壁

よう壁工事が進んでいます。

鉄筋が組み上がり、ベース部分のコンクリートを打設しました。
- 4. 2019年02月01日
-
型枠

よう壁 立上り部分の型枠が組みあがりました。
これからコンクリートの打設です。
- 5. 2019年02月06日
-
コンクリート

よう壁のコンクリート打設が終了し、型枠が取り外されました。

- 6. 2019年02月08日
-
整地
よう壁工事が終了し、埋め戻しと整地を行っています。
- 7. 2019年02月13日
-

地盤調査
埋め戻しと整地が終了しました。
これから地盤調査を行います。
- 8. 2019年02月19日
-

基礎工事
地盤調査の結果、補強工事は必要ないことになり基礎工事が始まりました。
- 9. 2019年02月21日
-

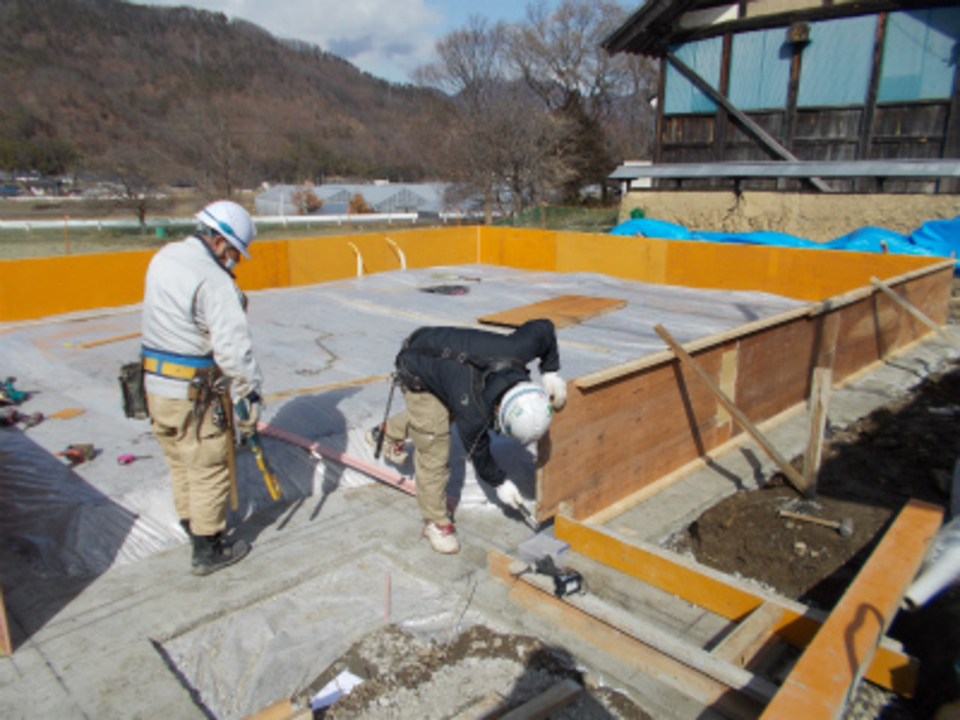

型枠
基礎工事が進んでいます。
砕石の敷き込み転圧、防湿シート敷きが終了し型枠の取り付けが始まりました。
- 10. 2019年02月22日
-
着工式
今日は、お客様に会社事務所までお越し頂き、工事に携わるパートナー業者と顔合わせをして頂きました。
工事完成まで、みんなで力を合わせてがんまります。
- 11. 2019年02月23日
-

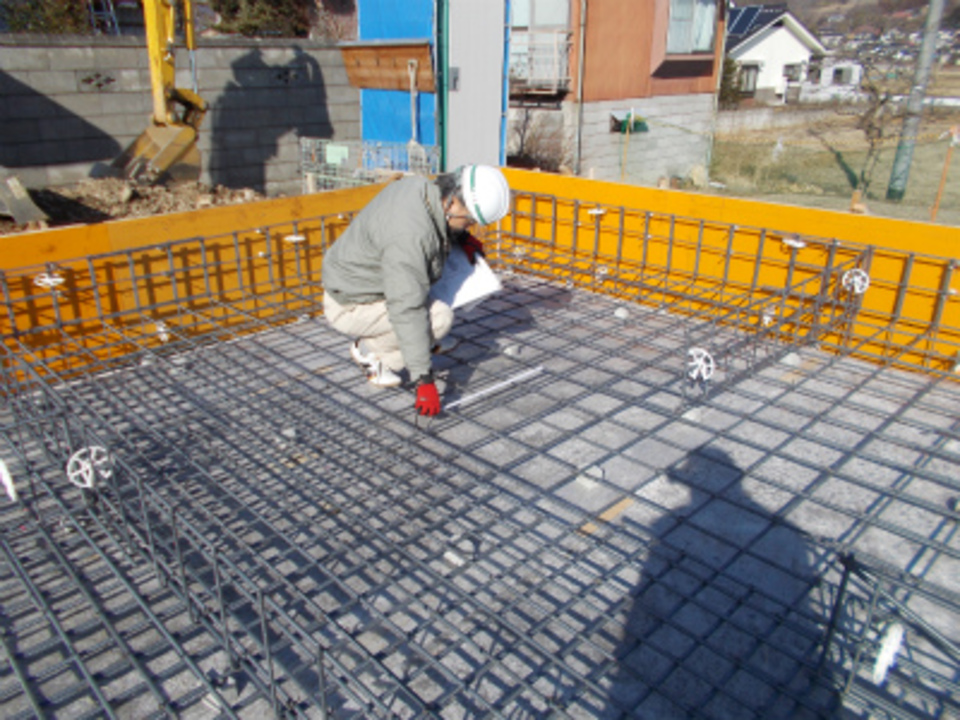

鉄筋
基礎工事が進んでいます。
鉄筋組を行っています。
- 12. 2019年02月26日
-

鉄筋検査
鉄筋組が終了し、配筋検査を行っています。
- 13. 2019年03月01日
-

コンクリート
基礎 耐圧盤と外周部立ち上がりのコンクリート打設が終了し、内部立上り部分の型枠取り付けを行っています。
- 14. 2019年03月05日
-
基礎立上り
基礎の内部立上り部分のコンクリートを打設しています。
- 15. 2019年03月08日
-
玄関ポーチ
玄関ポーチ部分土間コンクリート打設の準備をしています。
- 16. 2019年03月12日
-
設備配管
基礎工事が終了し、給排水設備の配管工事が始まりました。

- 17. 2019年03月15日
-
土台

建て方の準備が進んでいます。
井出棟梁、木曽檜の土台の取り付けを行っています。
- 18. 2019年03月20日
-

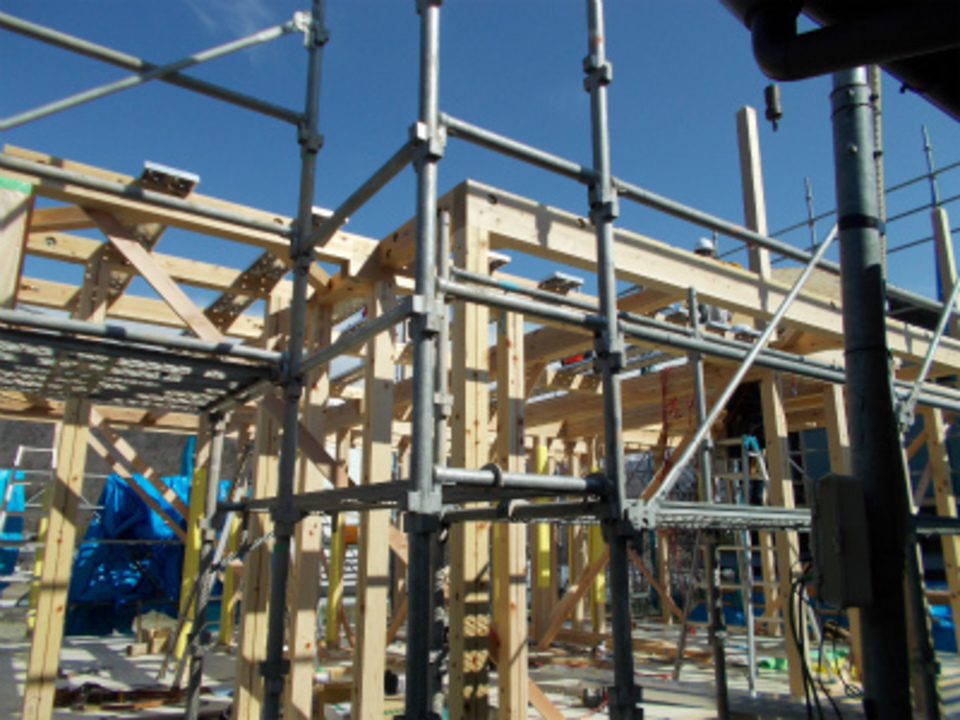

建て方
今日は建て方当日です。
天気もよく、作業が順調に進んでいます。
- 19. 2019年03月23日
-

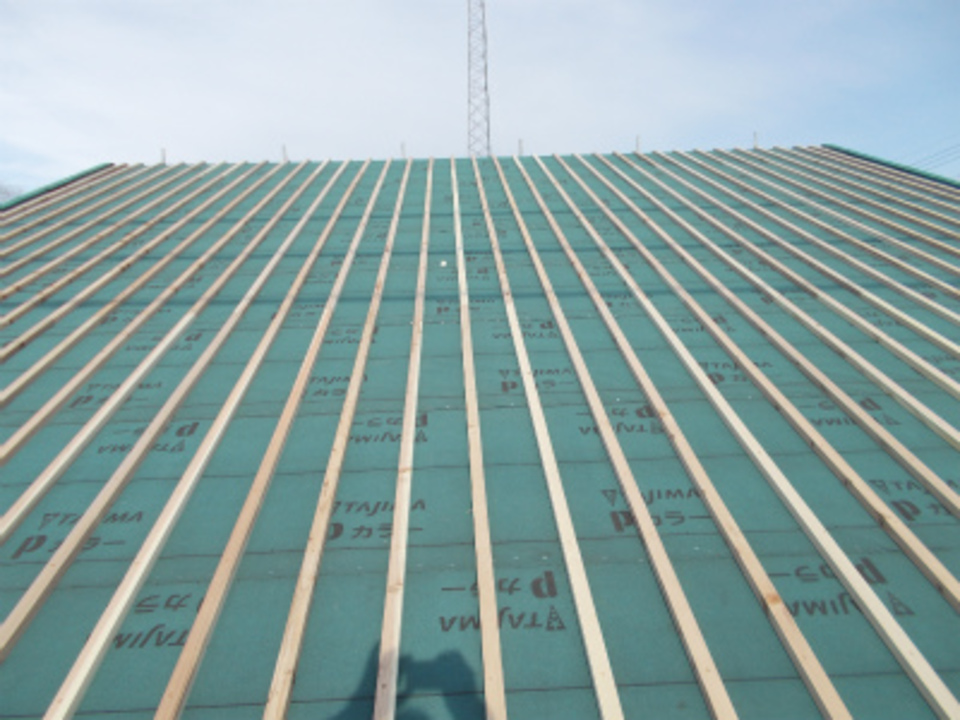

屋根
大屋根に防水紙が張れ、通気野縁が取り付けられました。

- 20. 2019年03月26日
-
ガルバリウム鋼板
大屋根のガルバリウム鋼板横葺き工事を行っています。
- 21. 2019年03月29日
-

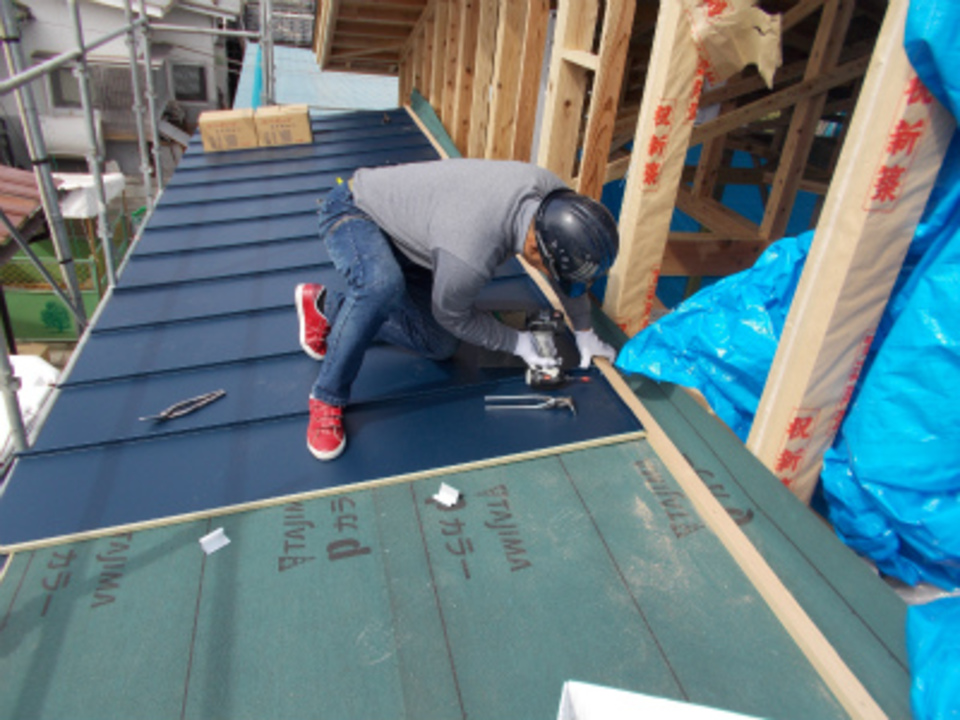

1階屋根
1階屋根ガルバリウム鋼板 立平葺きを行っています。
- 22. 2019年04月02日
-

スジカイ
木曽檜のスジカイを取り付けています。
- 23. 2019年04月05日
-
補強金物

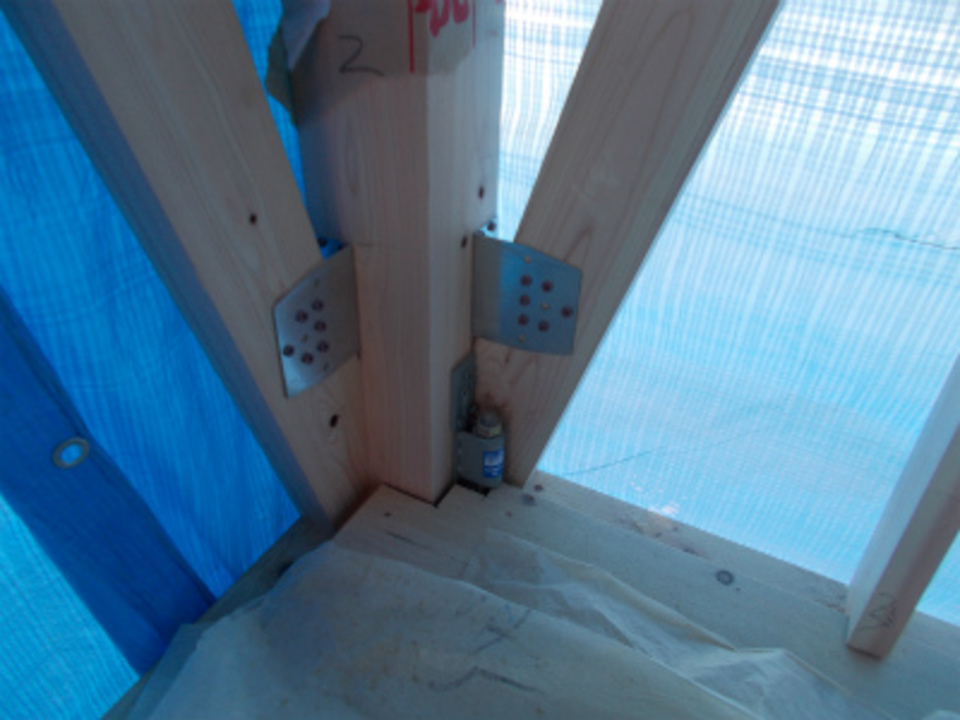

ホールダウン金物・スジカイプレートなどが取り付けられました。
- 24. 2019年04月10日
-
窓サッシ
サッシが搬入されて、2階の窓から取り付けが始まっています。
- 25. 2019年04月13日
-

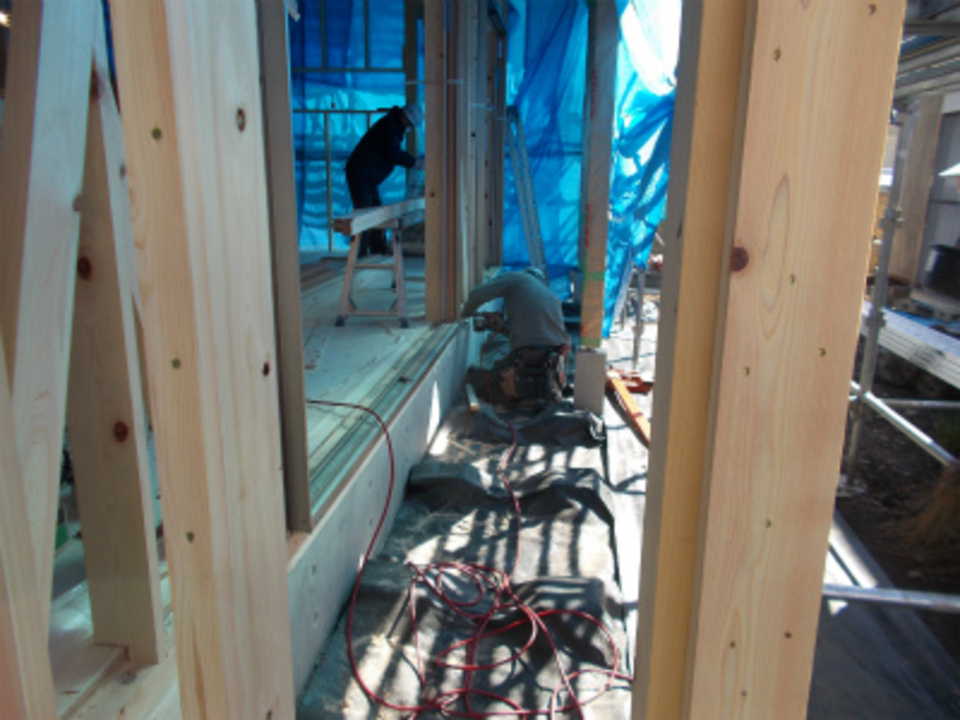

壁下地
窓サッシを取り付けながら、外壁の下地を取り付けています。
- 26. 2019年04月16日
-

断熱

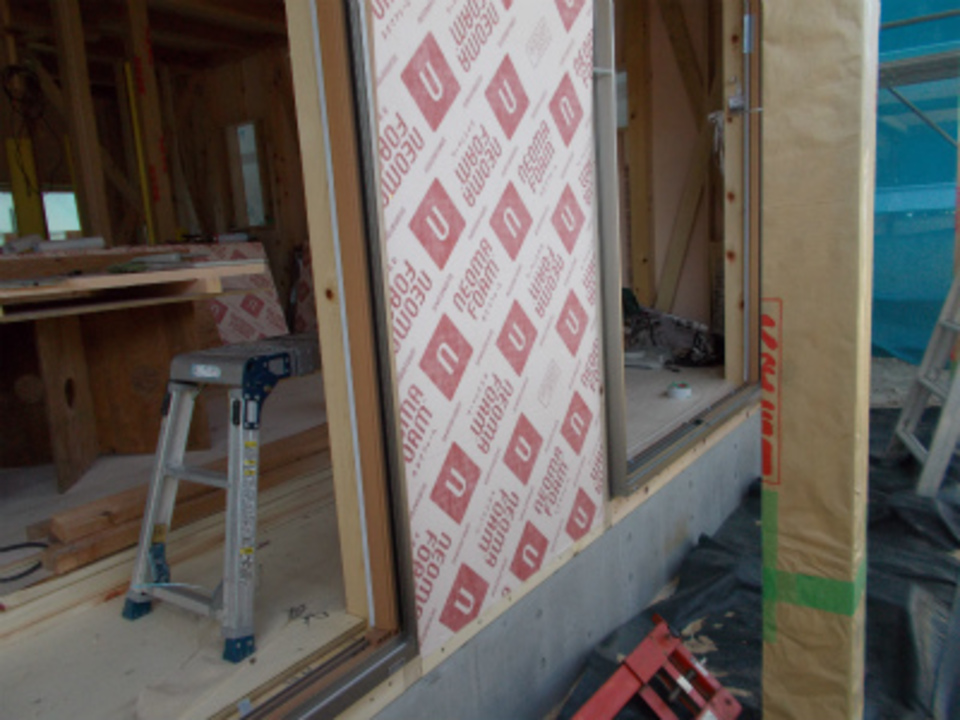

外壁の断熱材ネオマフォームの取り付けが始まりました。

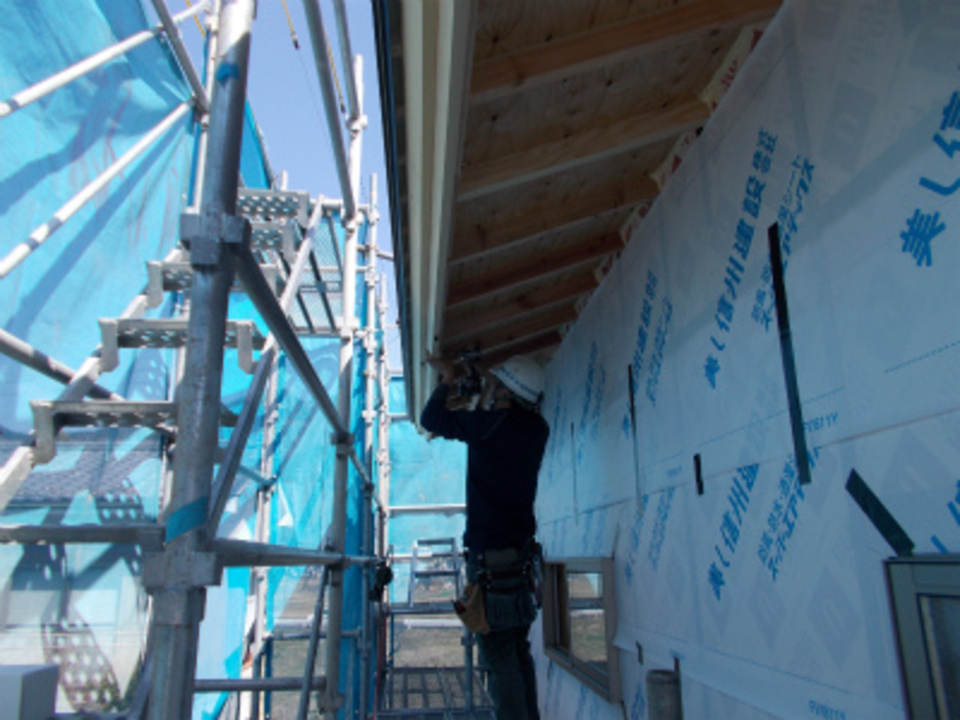

- 27. 2019年04月19日
-
軒天
軒天の下地組を行っています。
- 28. 2019年04月23日
-
電気工事
建物内部の電灯やコンセントの配線を行っています。
- 29. 2019年04月26日
-

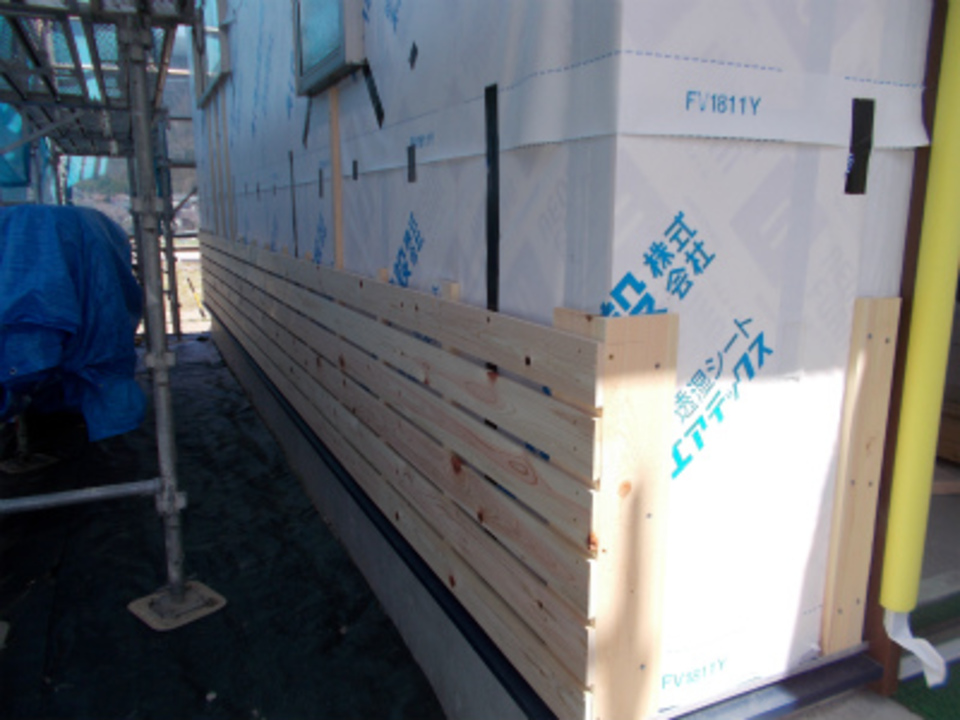

外部 壁下地
外壁のモルタル塗の下地(ラス下)を取り付けています。
- 30. 2019年05月08日
-

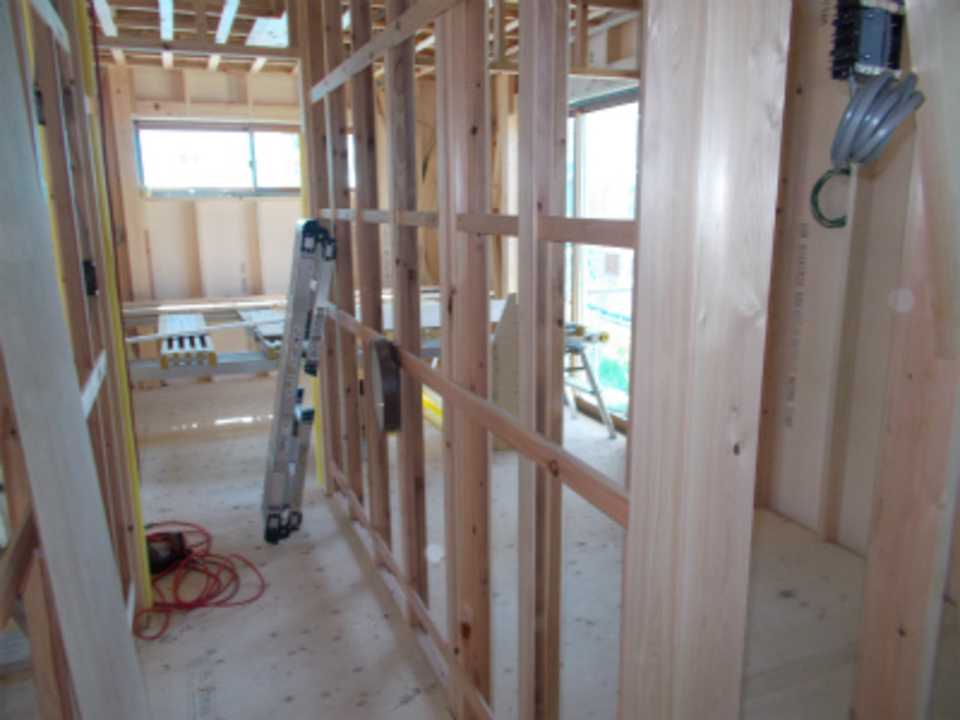

内部下地
内部の壁下地を取り付けています。
- 31. 2019年05月15日
-

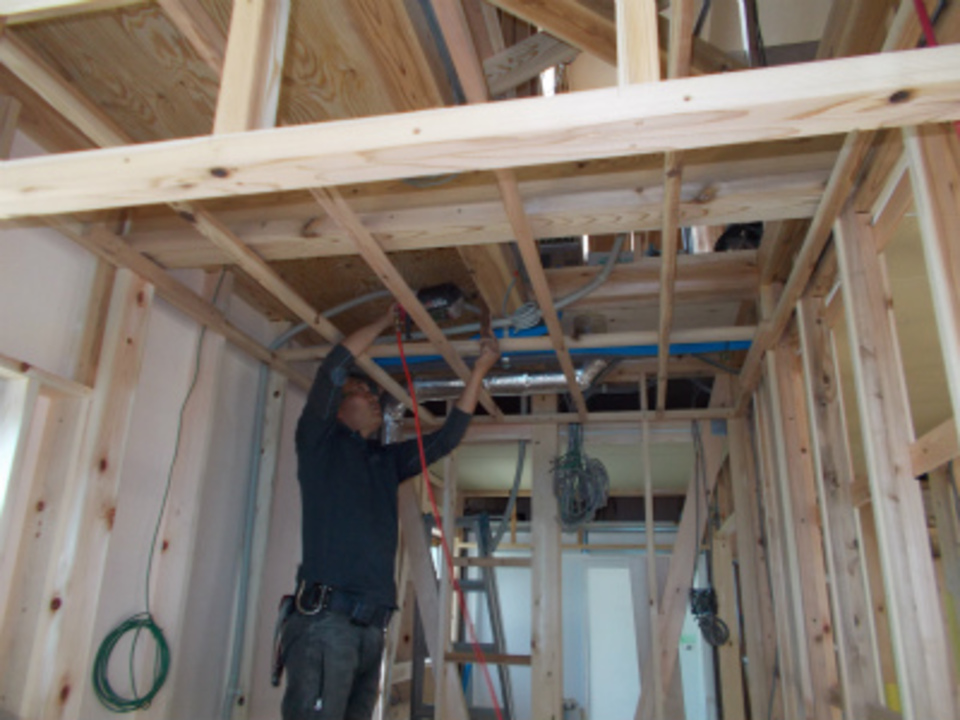

天井

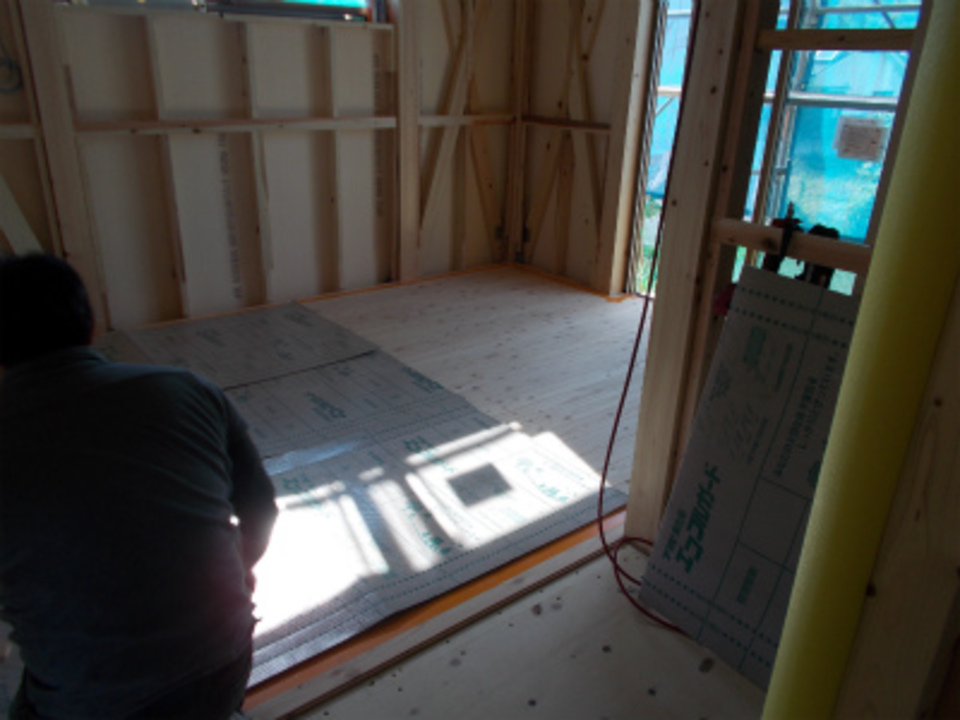

天井の下地組を行っています。
- 32. 2019年05月16日
-
床フローリング
床のフローリング(信州産唐松無垢材)が張れて来ました。
- 33. 2019年05月20日
-

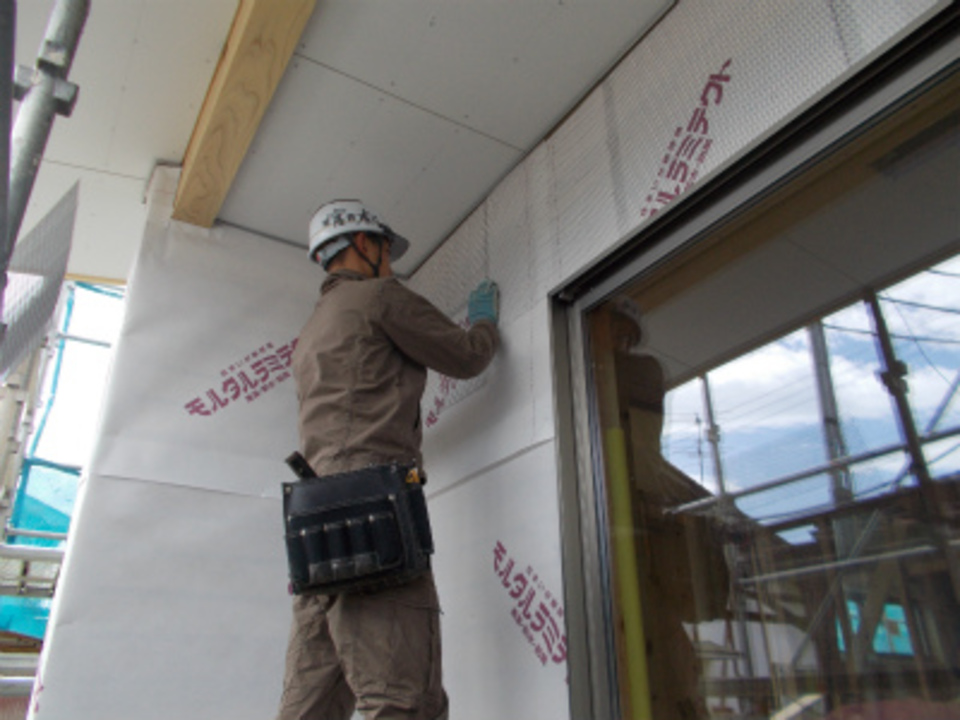

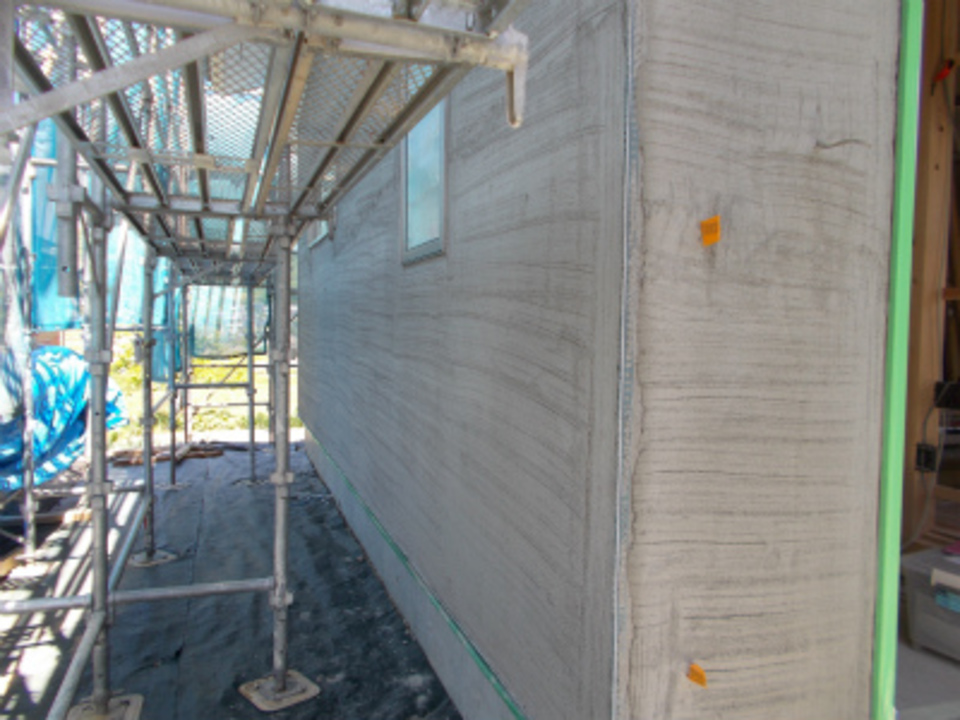

外壁
外壁の左官工事が始まりました。
モルタル下のラスアミを張っています。
- 34. 2019年05月24日
-
モルタル
外壁のモルタル下塗りが終了しました。
- 35. 2019年05月28日
-

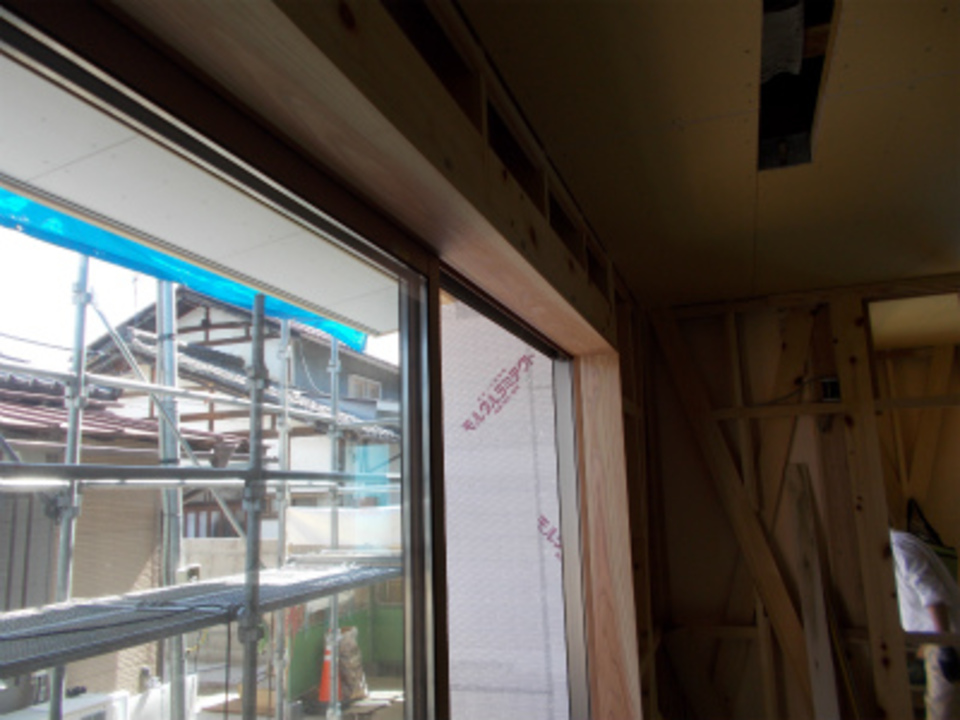

造作
内部造作工事が進んでいます。
窓サッシの木枠が取り付けられました。
- 36. 2019年05月30日
-

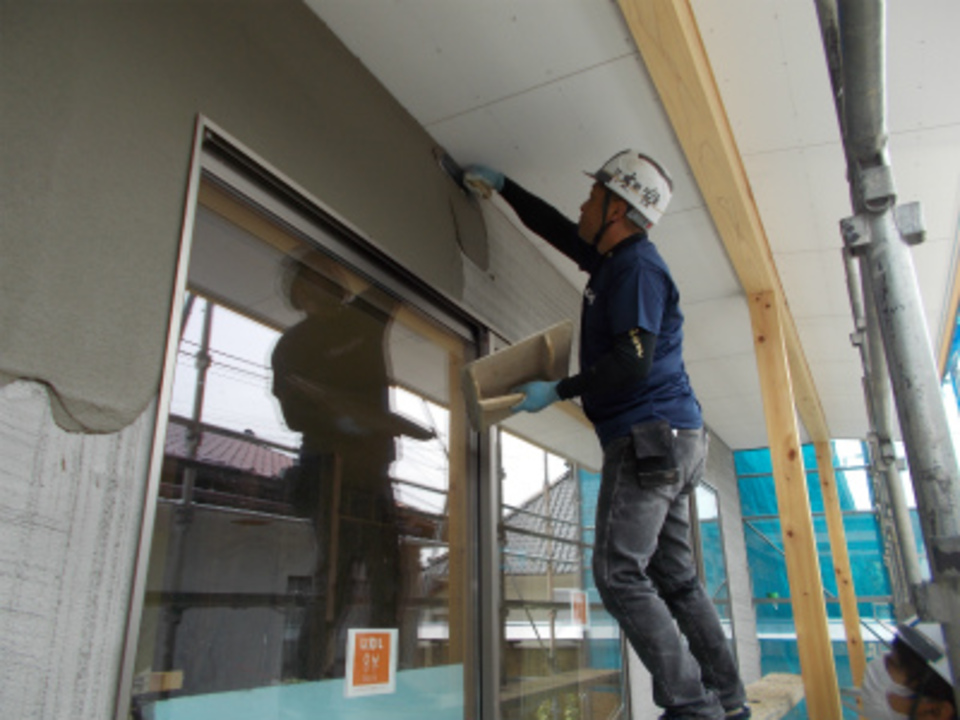

モルタル仕上げ
外部壁モルタルの仕上塗を行っています。
- 37. 2019年06月04日
-

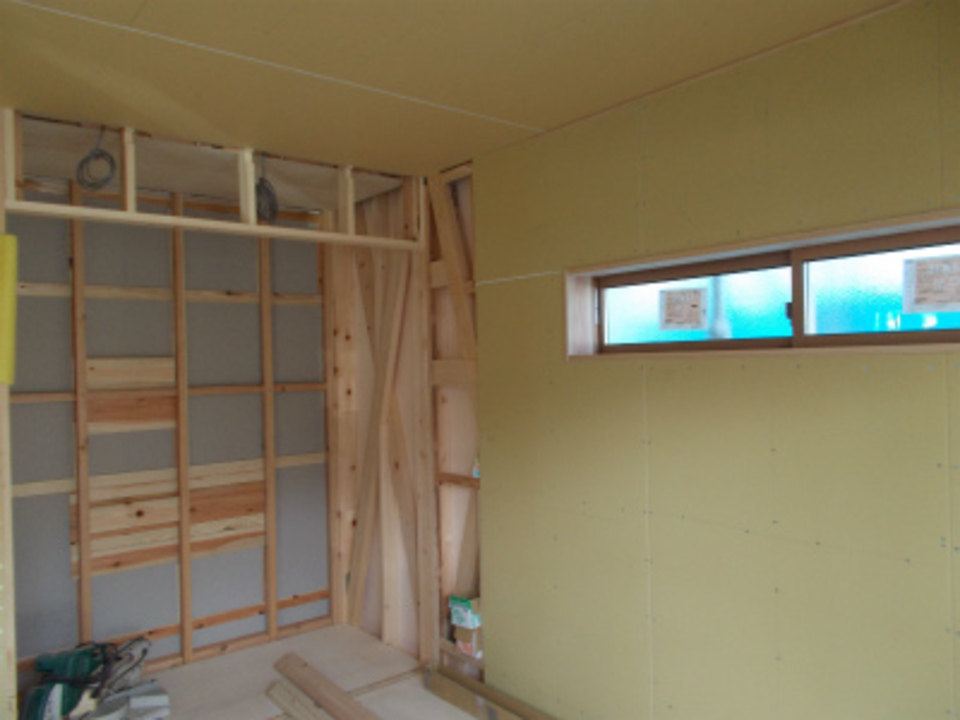

内部壁
内部壁・天井のボードが張れてきました。
- 38. 2019年06月07日
-

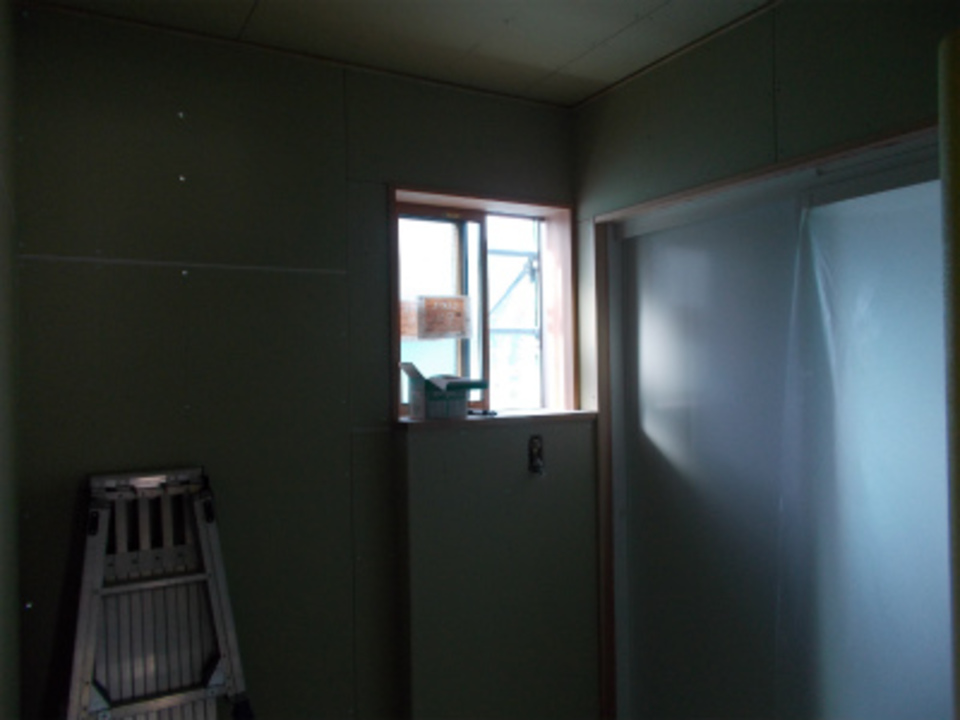

洗面・脱衣室
洗面・脱衣室壁・天井のボードが張れました。
- 39. 2019年06月10日
-
階段
階段の取り付けを行っています。
- 40. 2019年06月12日
-
塗装
外部の塗装工事が始まりました。
軒天の塗装を行っています。
- 41. 2019年06月19日
-

格子

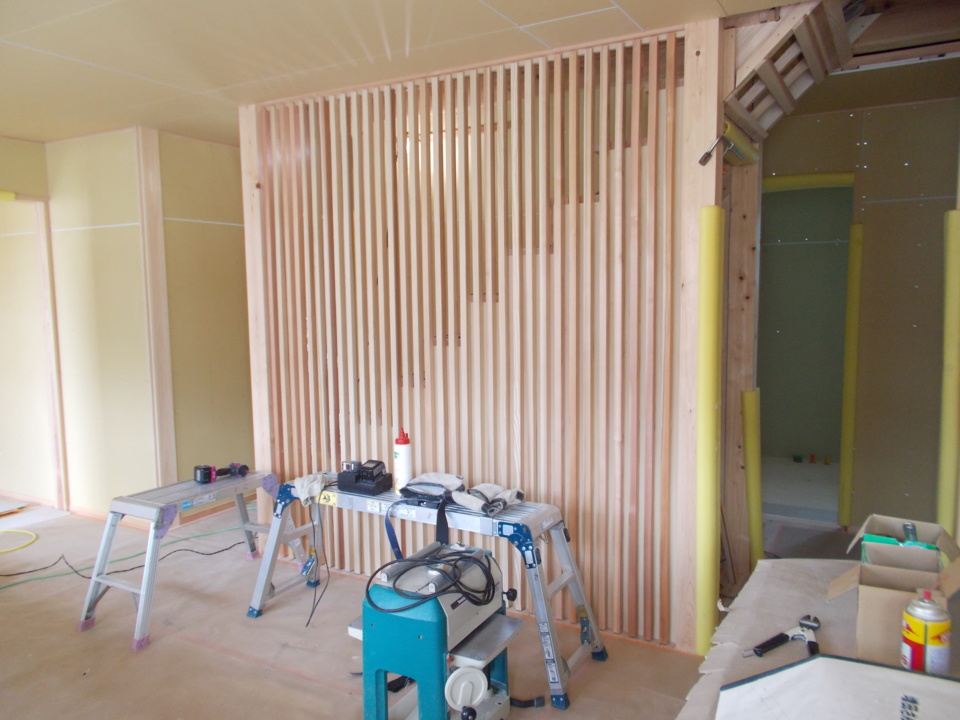

リビングの格子が取り付けられました。
- 42. 2019年06月21日
-

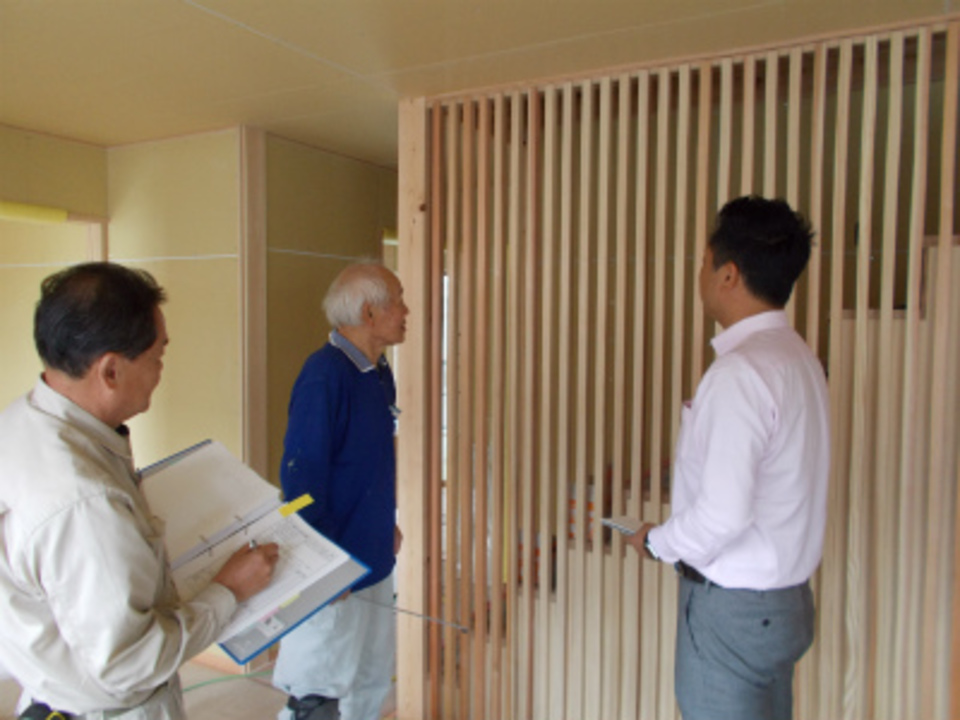

木工事検査
大工造作工事が終了しました。
今日は、社長、井出棟梁立会いで木工事検査が行われました。
各所、きれいにしっかりと納められています。
- 43. 2019年06月25日
-
内装
内装仕上げ工事が始まりました。
天井のクロスを貼っています。

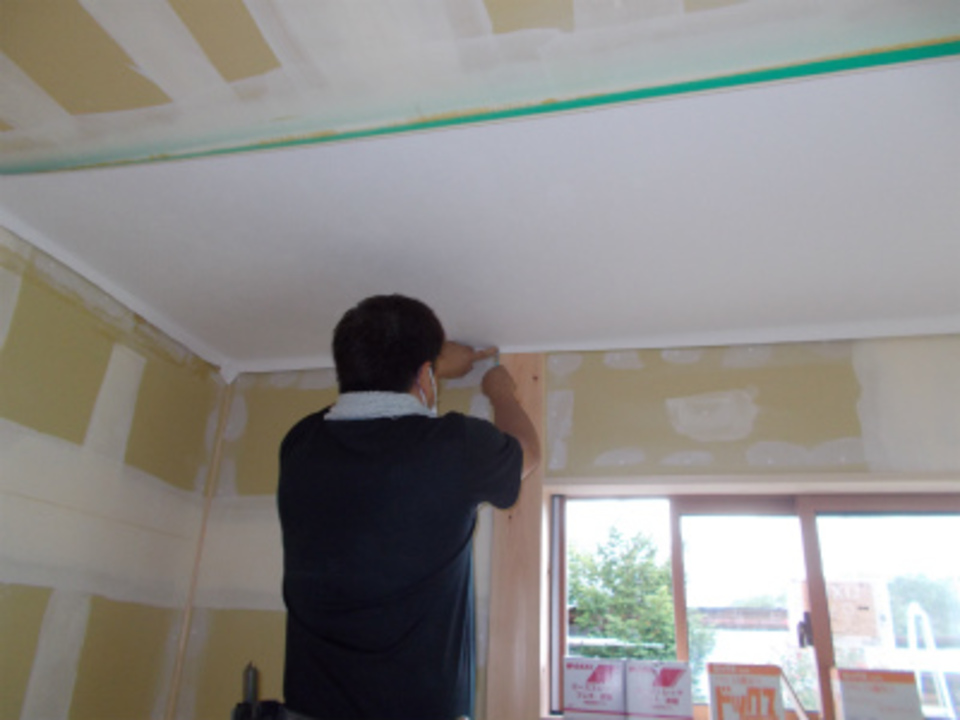

- 44. 2019年06月27日
-
外部

外部の仮設足場が取り外されました。
全体が見えるようになりました。
- 45. 2019年07月02日
-

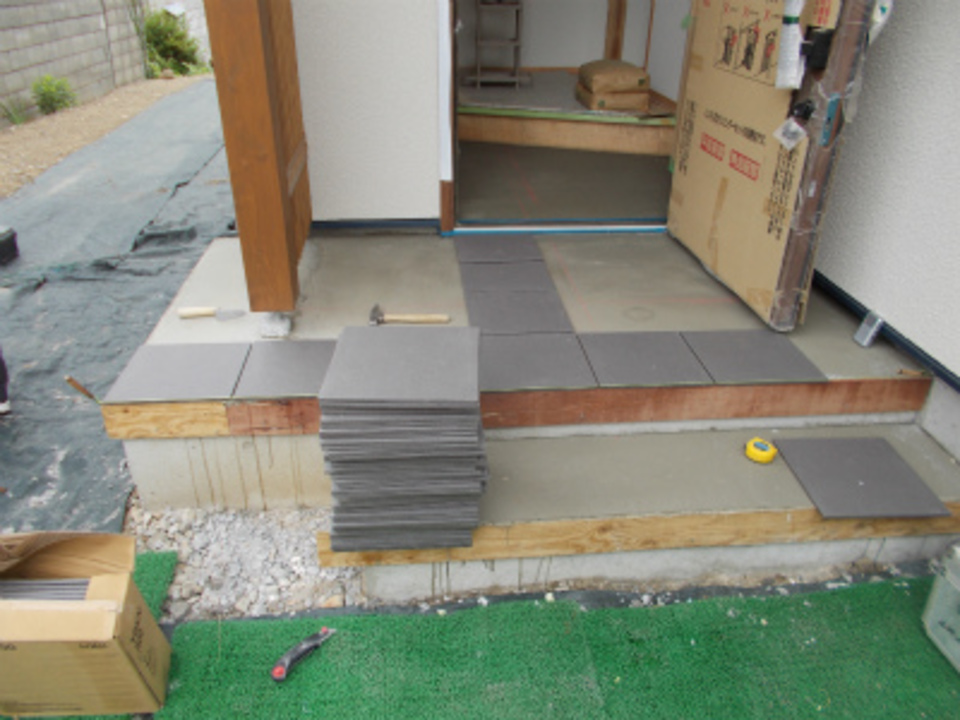

タイル
玄関床・ポーチ部分のタイル工事を行っています。
- 46. 2019年07月04日
-

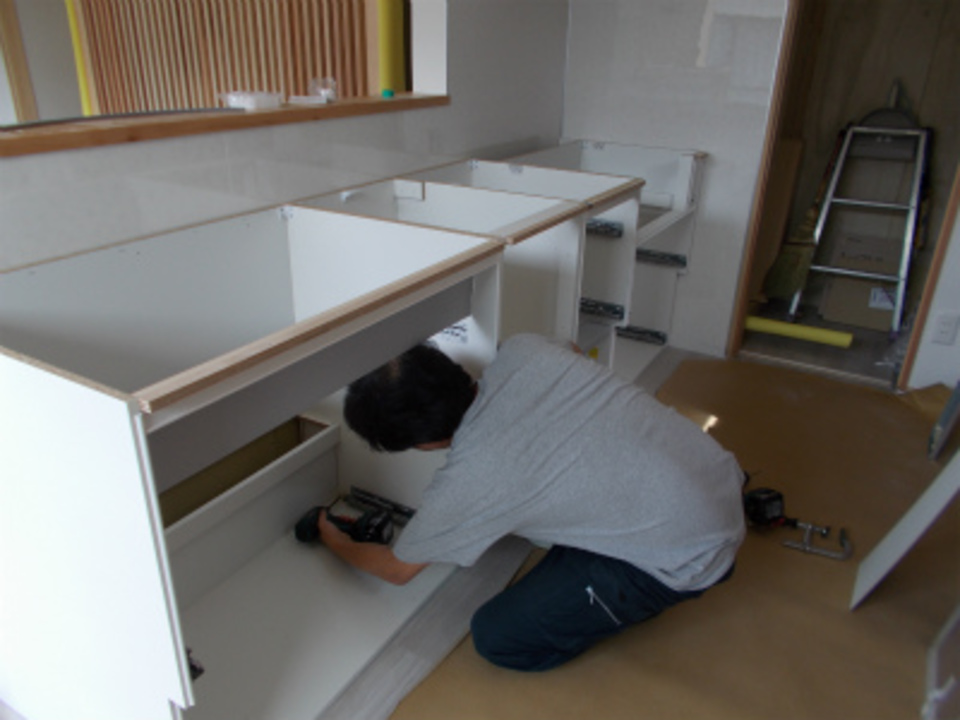

システムキッチン
システムキッチンの組立を行っています。
- 47. 2019年07月08日
-
建具

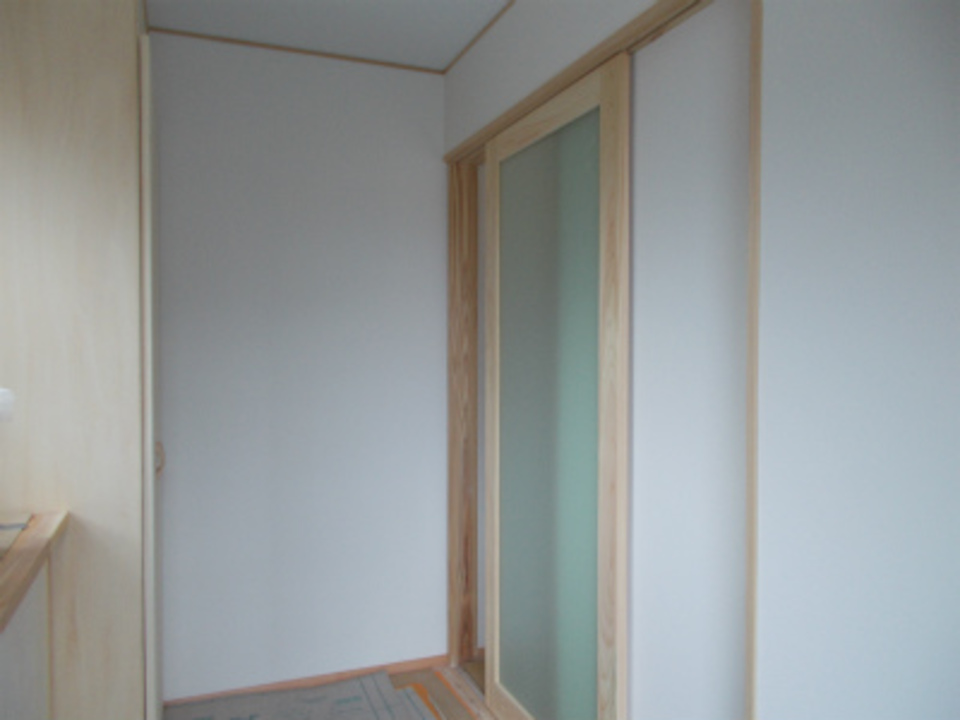

内部出入り口などの、木製建具が取り付けられました。
- 48. 2019年07月11日
-

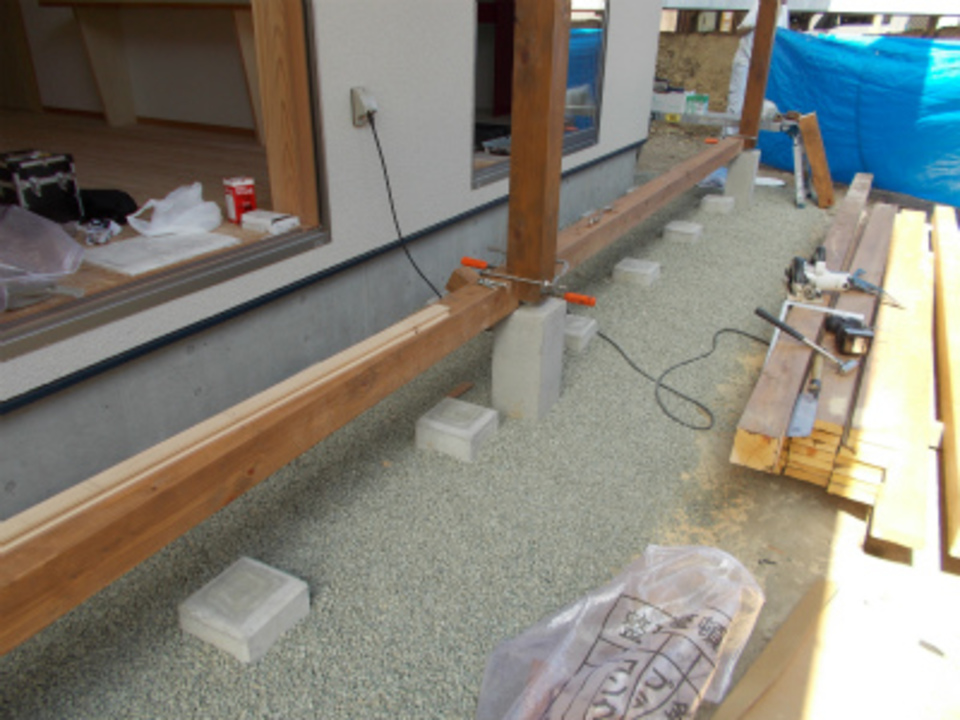

ウッドデッキ
ウッドデッキの組立を行っています。
- 49. 2019年07月17日
-
完成検査
現場工事が終了ました。
完成クリーニングも終わり、今日は社長の竣工検査を行っています。
各所、綺麗に仕上がっています。
- 50. 2019年07月18日
-

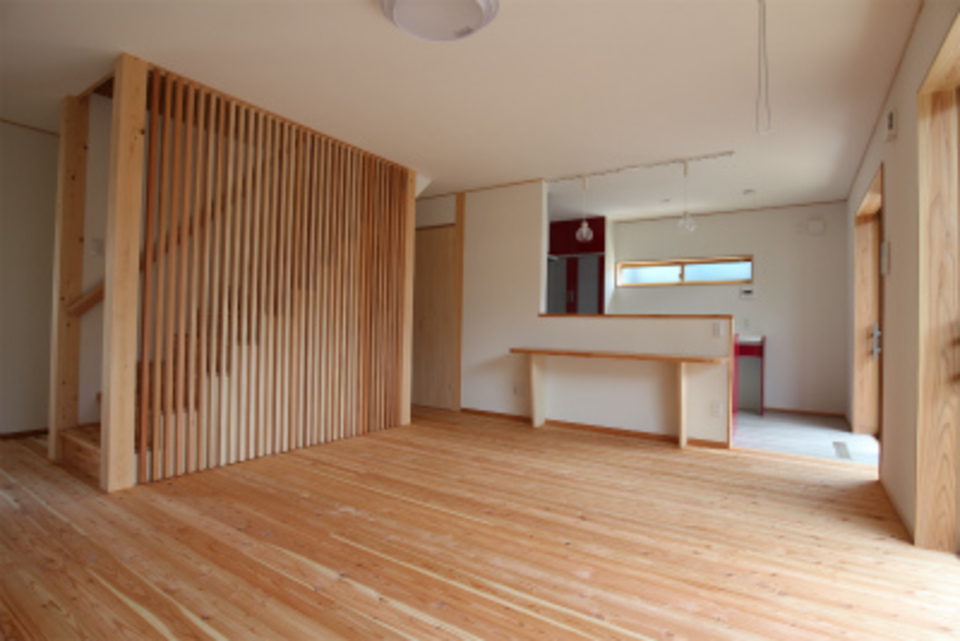

内観
格子を配した階段を中心に、LDKのスペース・水廻り・個室が連続する空間に繋がっています。木曽檜・遠山杉・信州唐松と県産木材を贅沢に使い自然素材いっぱいの仕上げとなっています。
- 51. 2019年07月18日
-

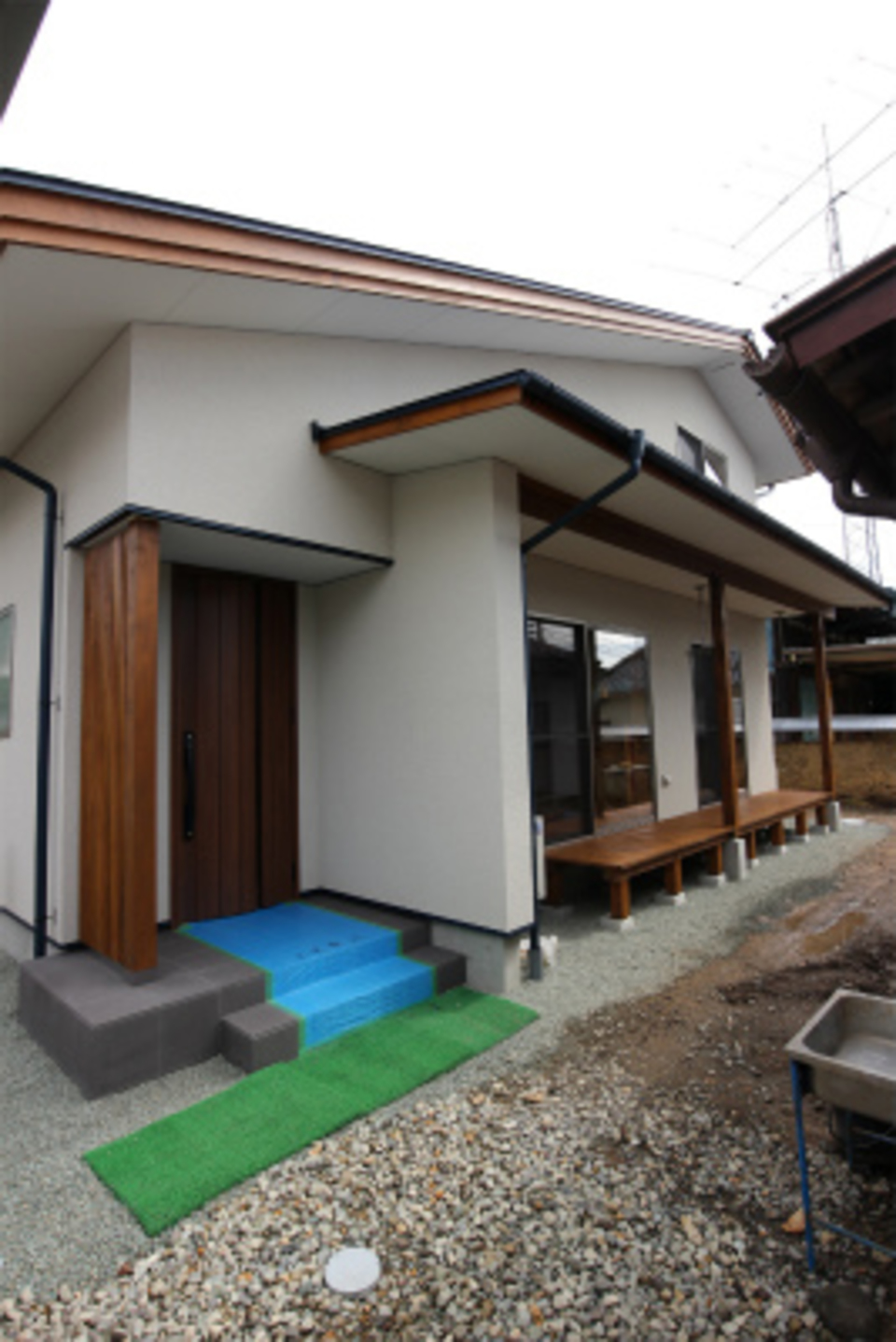

外観
外部に見えている木は全て耐久性の高い木曽檜を使い、白い壁とのコントラストがとても綺麗な仕上がりとなりました。母屋と同一敷地内に建てられたこの住宅は、新しい形の二世帯住宅として機能していく事でしょう。
- 52. 2019年07月19日
-

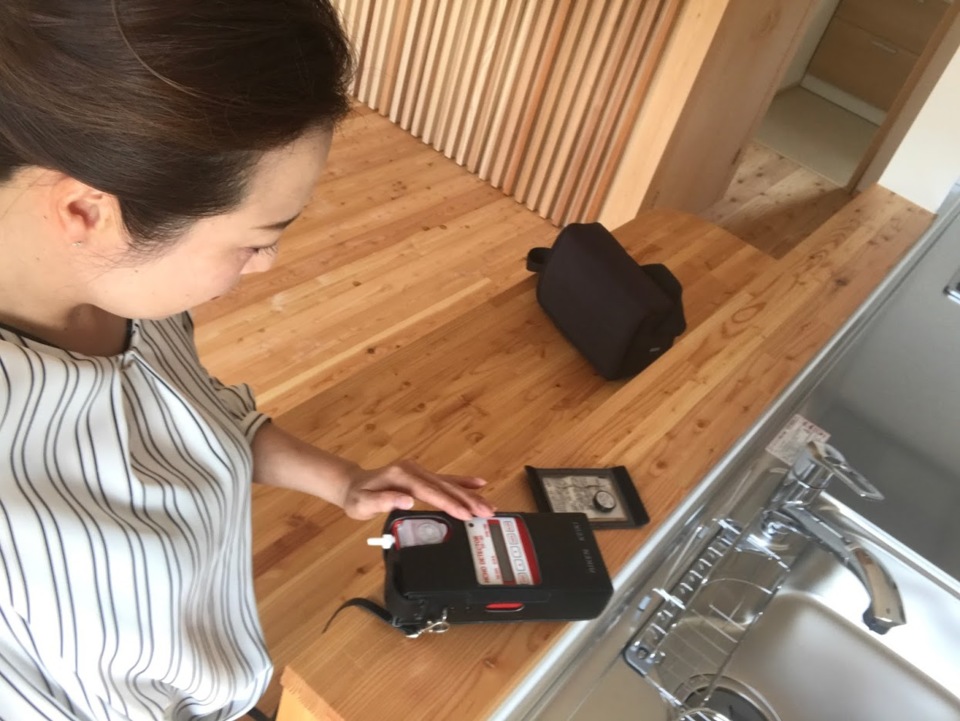

ホルムアルデヒド検査
本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。M様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!(亜紀子)
- 53. 2019年07月20日
-
お引渡式
お引渡式を行いました。「感謝しかありません!」とM様。
こちらこそ長い間大変お世話になりました。これからも永いお付き合いをお願い致します。
- 54. 2019年07月20日
-
お世話になりました
工事中は大変お世話になりました。
弊社の完成見学会に足を運んでいただきながら、研究を重ね、拘り抜いた建物が完成しました。
これからが長いお付き合いとなります。今後ともどうぞ宜しくお願い致します。
