コンパクトに暮らす家
上田市 新築 K様
目的別にみる|新築
物件データ
住所 | 上田市中之条 |
---|---|
構造 | 木造2階建て |
工法 | 外張り断熱工法 |
県産材土台 | 木曽檜 |
県産材柱 | 木曽檜 |
県産材梁 | 県産杉 |
延べ床面積 | 97.71㎡(29.50坪) |
現場監督 | 小井戸 治郎 |
設計コンセプト | 親子二人で住むコンパクトな家、それぞれのプライベートを保ち、共有スペースも広々とした空間。コンパクトに住みやすい間取りです。 設計担当 高森喜洋 |
建築中レポート
- 1. 2017年06月13日
-
地鎮祭
6月の吉日 地鎮祭が行われました。
神様の前で工事の安全を祈念し 竣工まで皆で精一杯の仕事をする事を誓いました。
- 2. 2017年06月26日
-

地盤補強
地盤調査の結果が思わしくなく 改良補強工事を行いました。
土を固める薬剤を混ぜ込み地盤を補強する工事です。
- 3. 2017年06月28日
-

基礎工事
いよいよ基礎工事が始まりました。

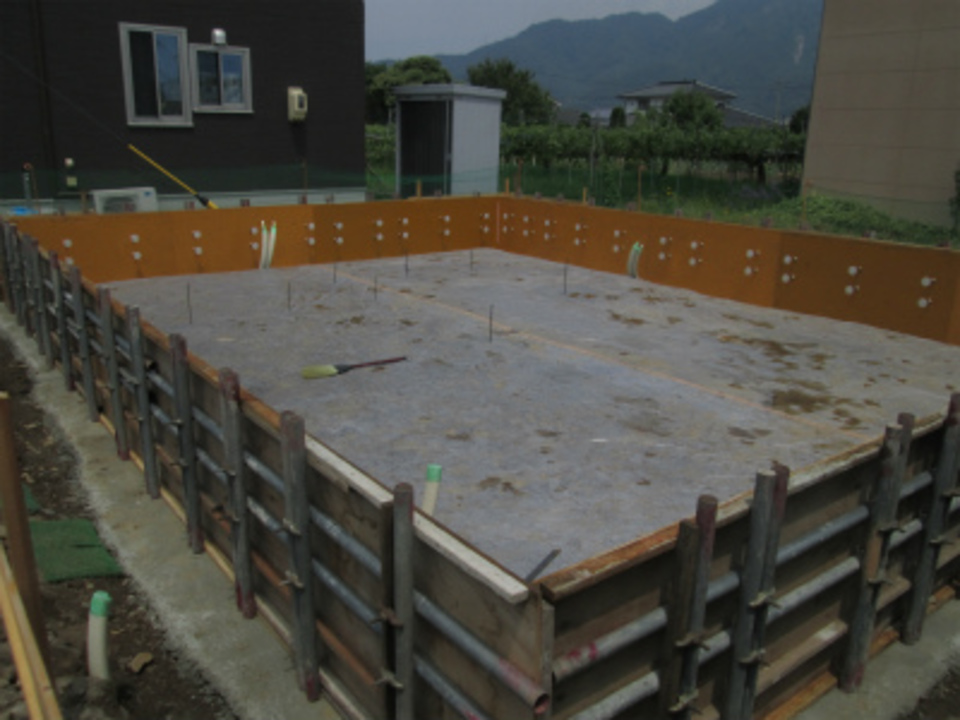

防湿フィルムを敷き込み枠の止めになるコンクリートを打設。
- 4. 2017年06月29日
-
基礎工事
外周の型枠が設置されました。明日は鉄筋の工事と続きます。
- 5. 2017年06月30日
-

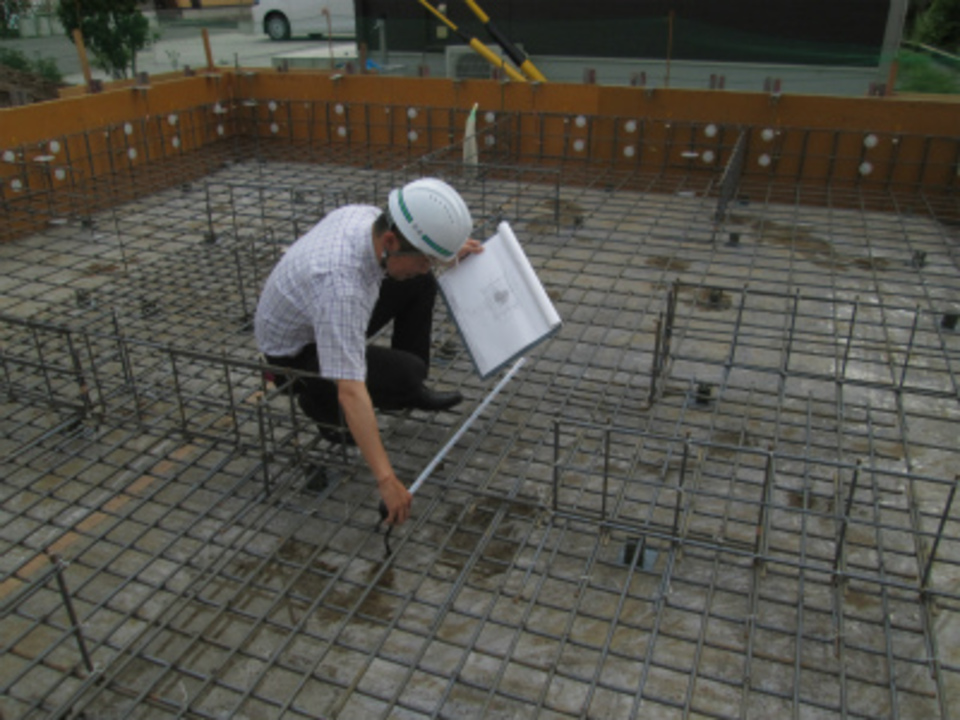

基礎工事
早々と鉄筋が組まれ配筋の検査を受けました。
図面の通り設置されている事を確認。次の工程と進みます。
- 6. 2017年07月04日
-
基礎工事

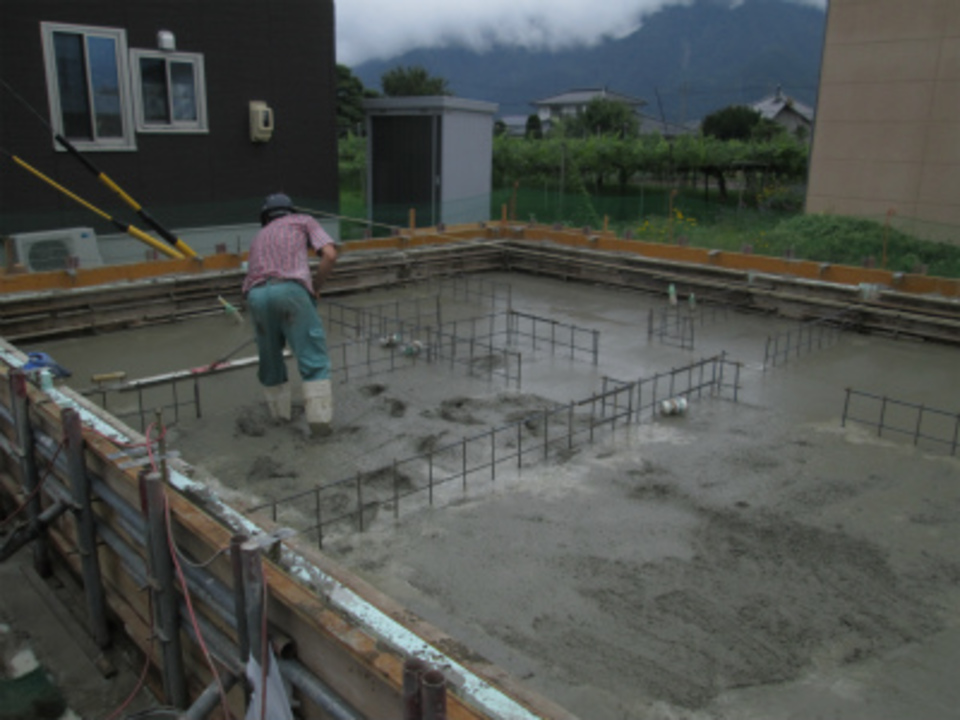

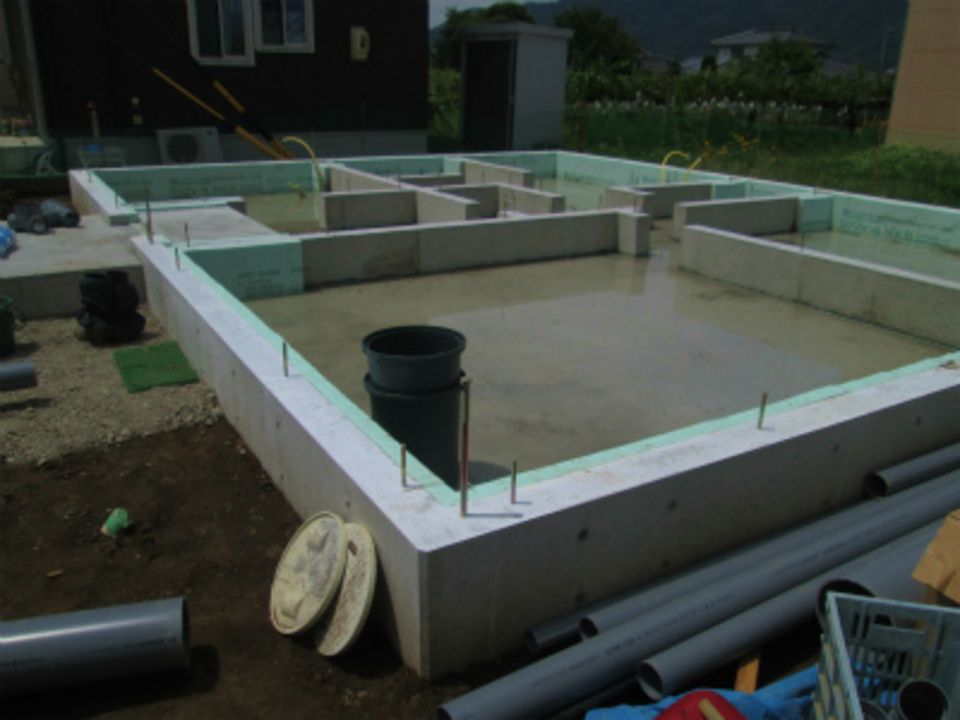

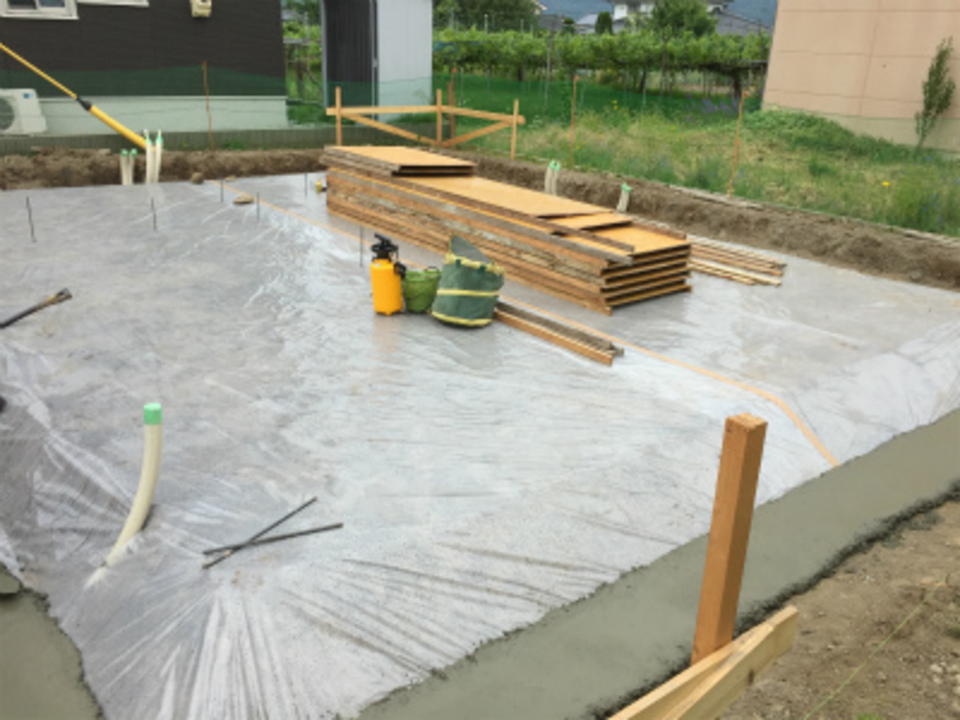

朝の雨も止みコンクリートの打設をしました。
最後に土間を綺麗にこすり しっかりと養生。丁度雨の切れ間でまずは一安心。

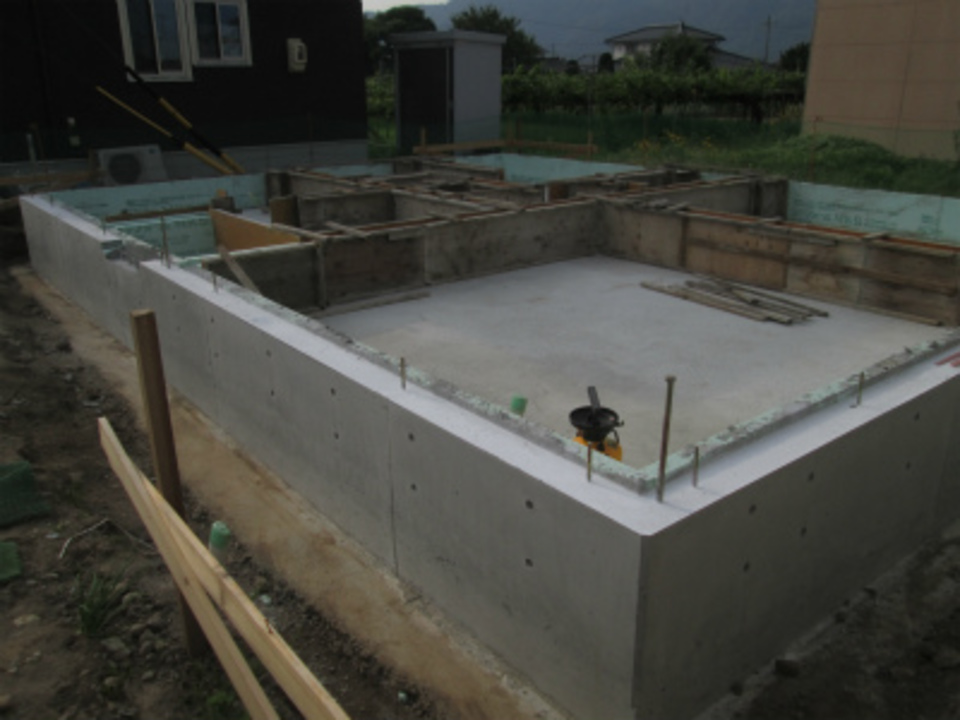

- 7. 2017年07月08日
-
基礎工事
型枠を外し内部の枠が組み上がりました。来週早々コンクリート打設です。
- 8. 2017年07月12日
-
設備配管
原住設さんが外部配管工事に入っています。
外周部の配管から内部配管まで建て方の前に済ませておきます。
- 9. 2017年07月14日
-
基礎工事
基礎の工事が完了しました。埋め戻し整地が終わり、来週は土台の据付となります。
- 10. 2017年07月19日
-
木工事
真夏の日差しの中、城田建築さんが土台の据付をしました。直角、水平を確認し寸法通りの位置に正確に土台を据付け建て方を待ちます。
- 11. 2017年07月21日
-

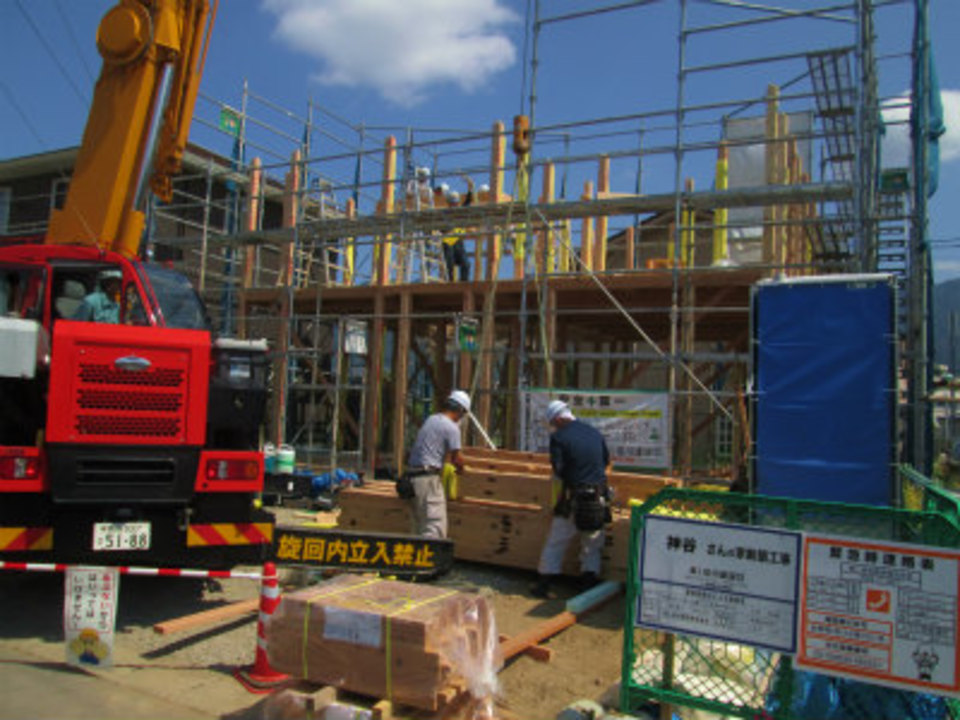

建て方
吉日の今日、建て方をしました。予定通りの作業が無事終了。お客様もいよいよ容が現れ大満足。完成お引渡しまで皆で一生懸命頑張ります。!
- 12. 2017年07月25日
-
木工事

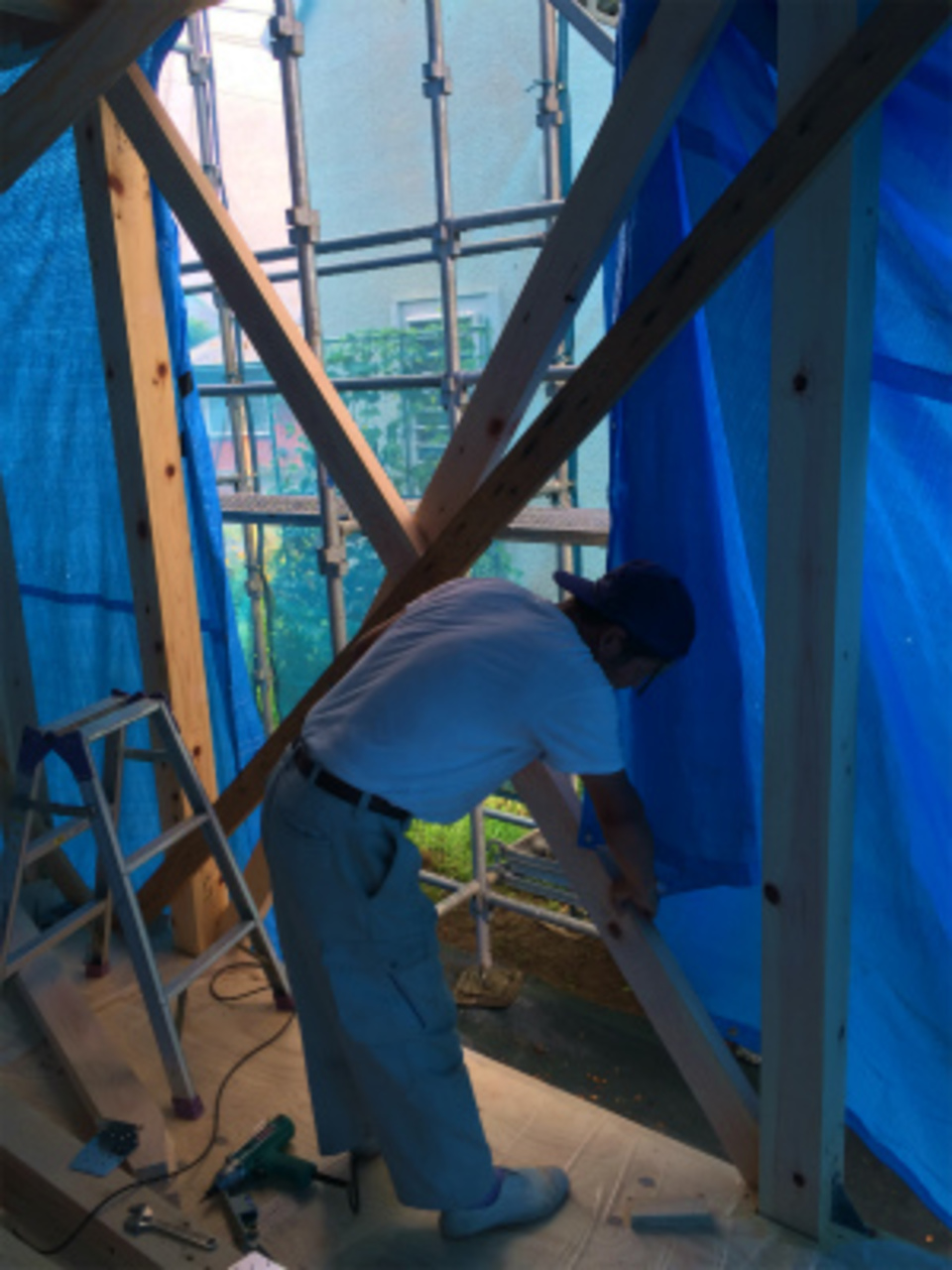

建て方を終え早々、筋交いの設置をしています。木曽檜の筋交いをその場に合わせ切り込み金物を使いしっかり留めつけていきます。
- 13. 2017年07月26日
-
板金工事

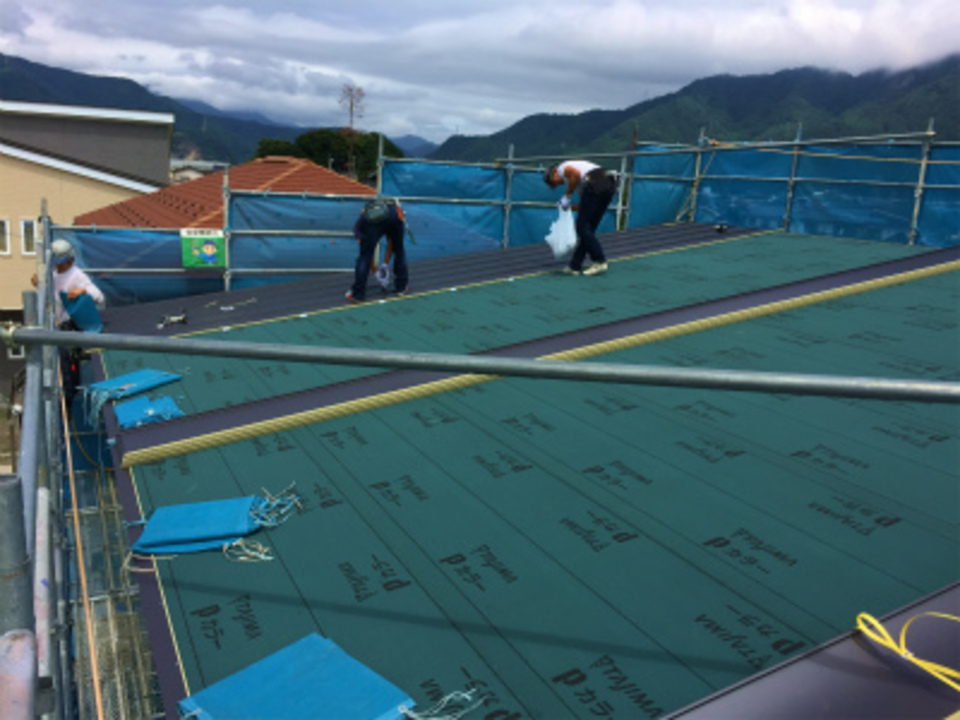

板金工事の覚新工業さんが屋根材を荷揚げし屋根葺きをしました。
- 14. 2017年07月31日
-

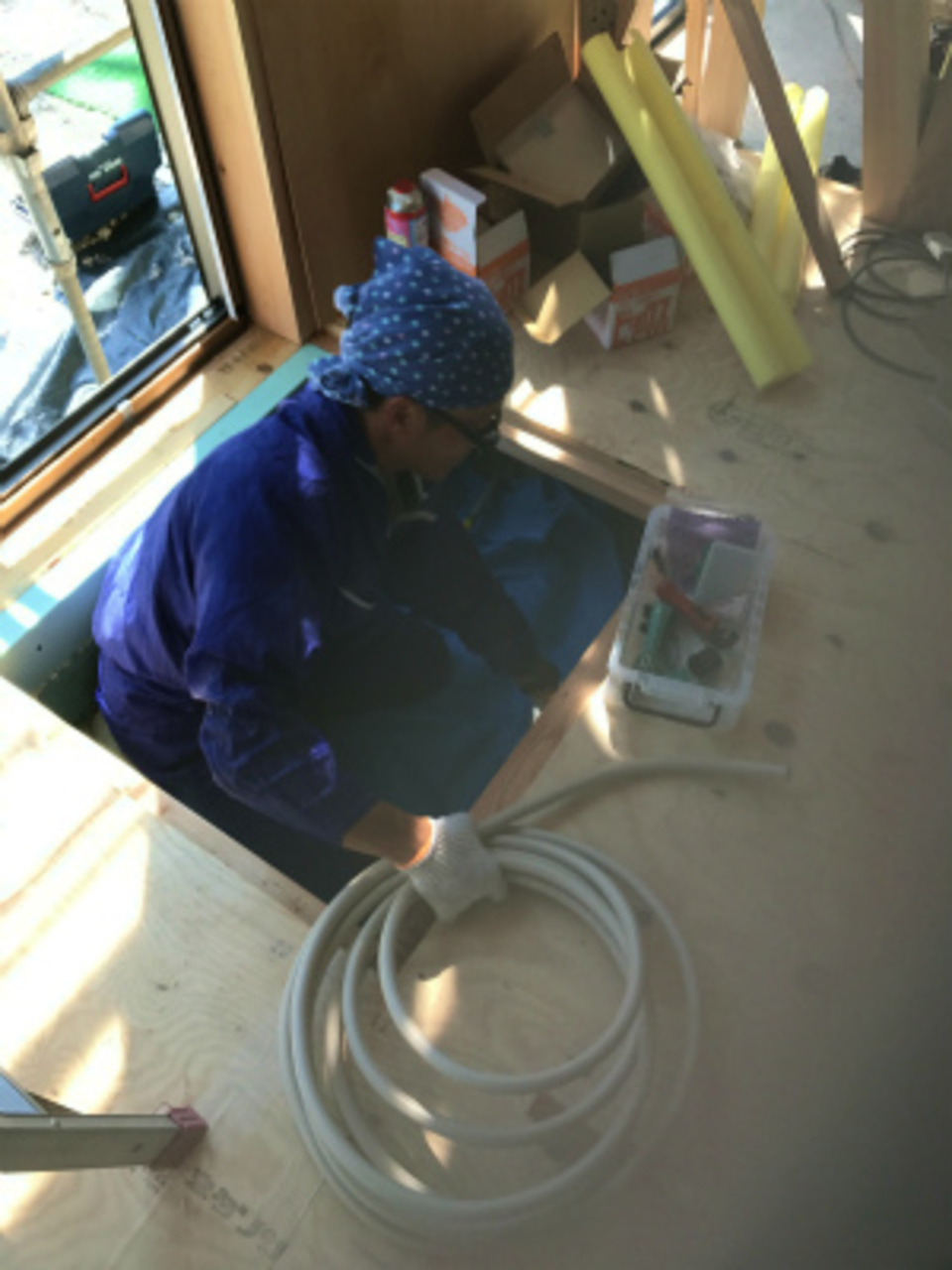

ガス工事
大工さんが外周の工事を進める間に内部ガス工事が進められています。配管位置を打ち合わせし床下にもぐり配管。この季節でも完全武装。
- 15. 2017年08月02日
-
木工事

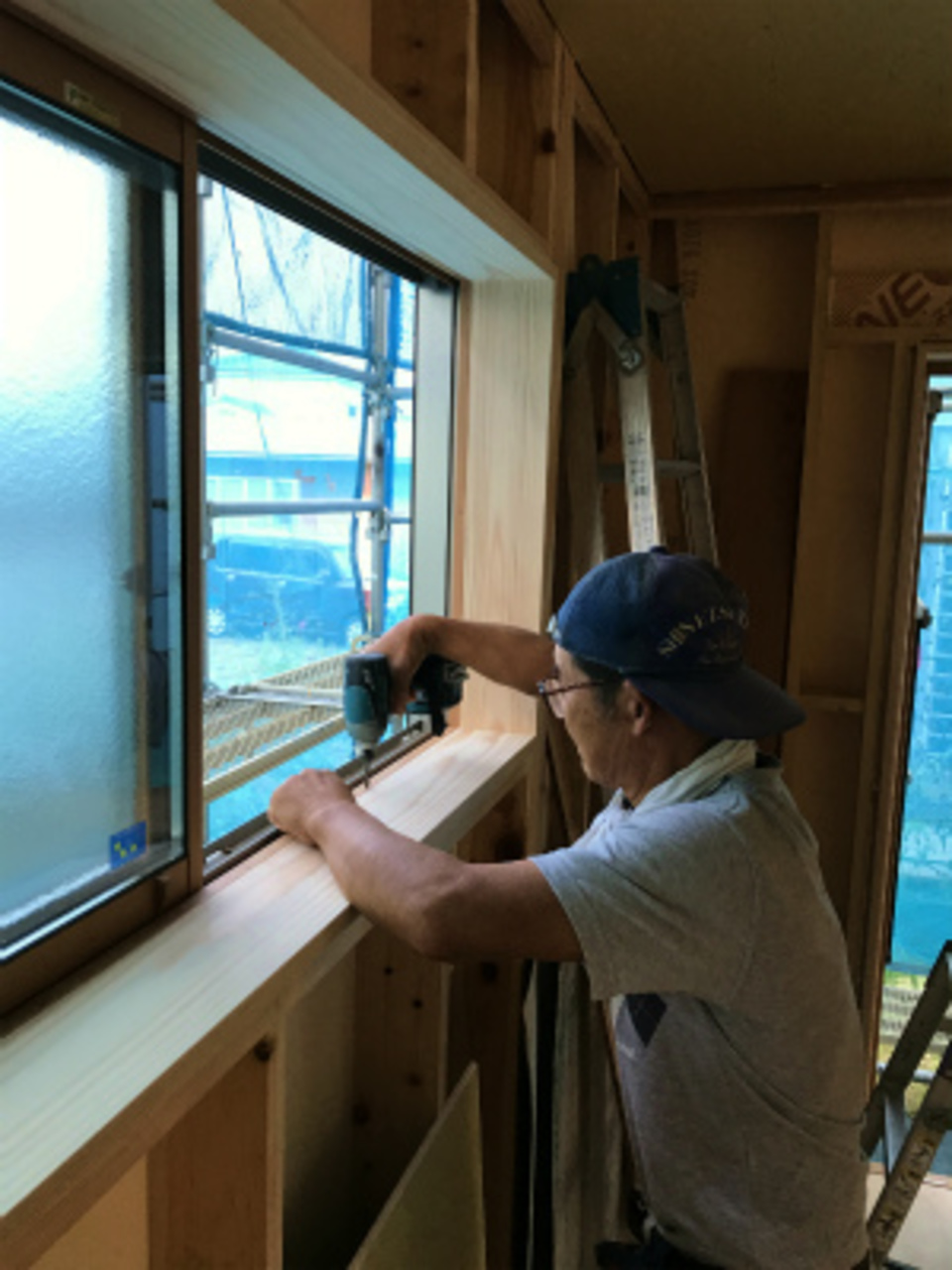

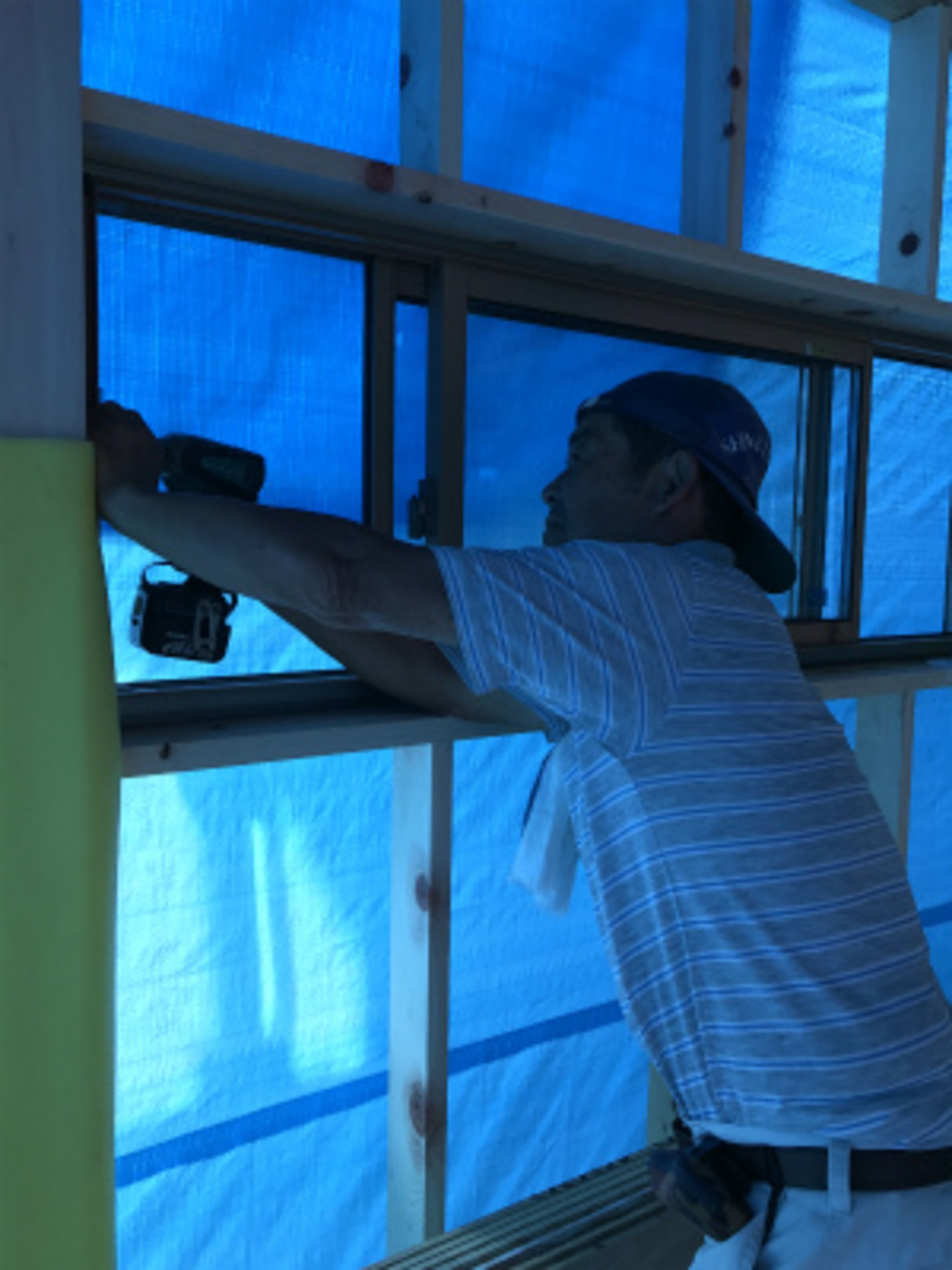

城田棟梁がアルミサッシュの取付を進めています。これでいよいよ外周断熱工事と進みます。
- 16. 2017年08月07日
-
木工事
玄関の庇が取り付けられました。
しっかりと下地を取り付け二人がかりでやっと大型のアルミ庇が設置されました。
- 17. 2017年08月09日
-
木工事

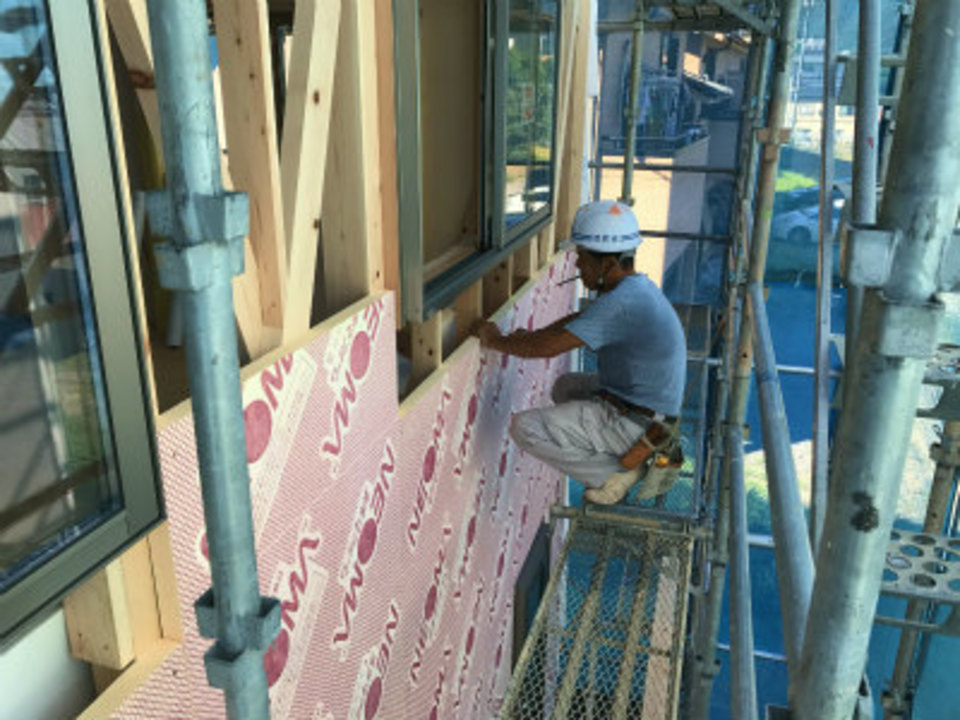

外部の工事も順調に進みいよいよ断熱材が張られ外との仕切りが出来て行きます。
- 18. 2017年08月17日
-
木工事

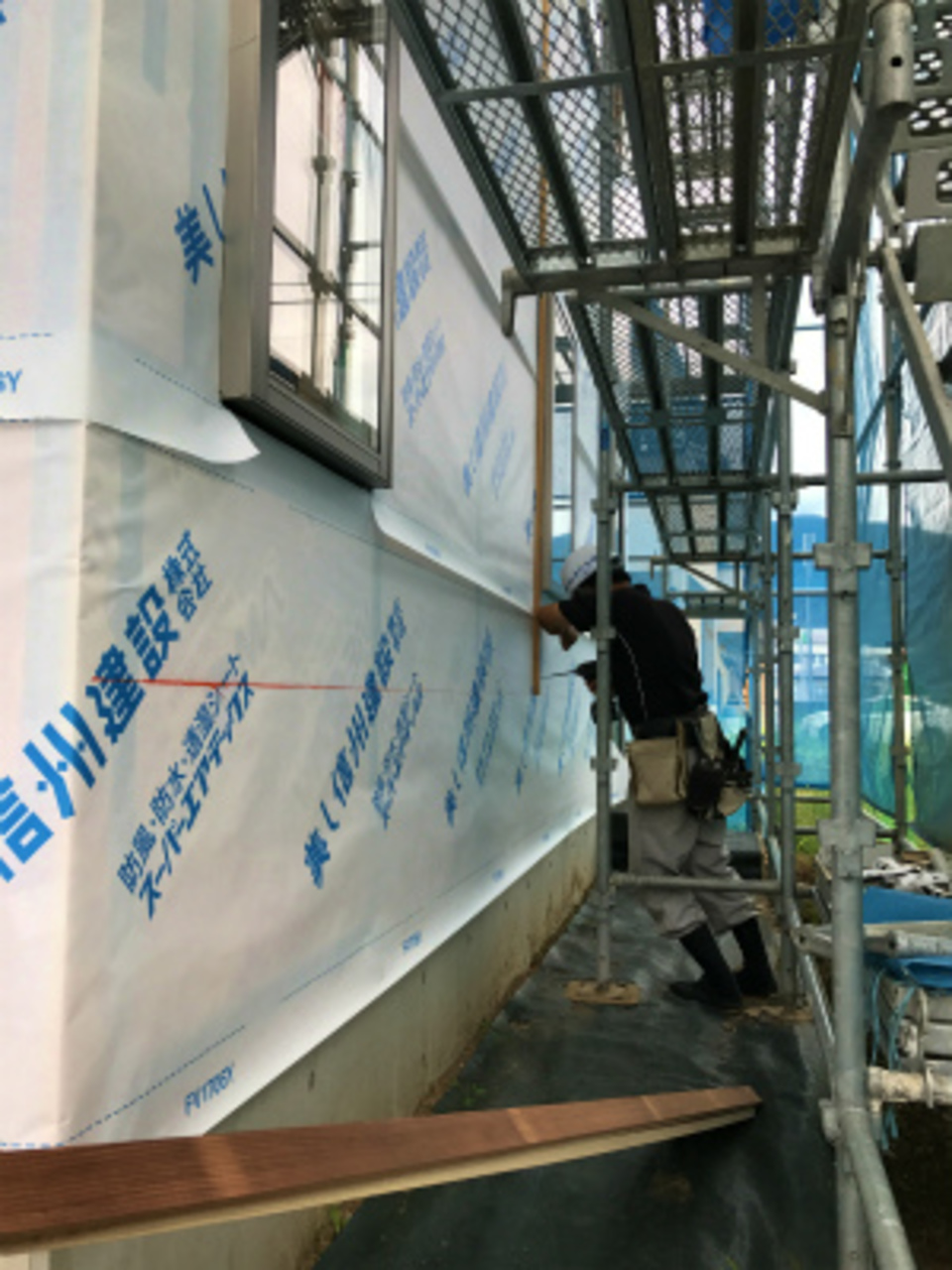

お盆の休みも明け養生のブルーシートを取り外し外壁通気工事を始めました。
- 19. 2017年08月18日
-
UB組み立て

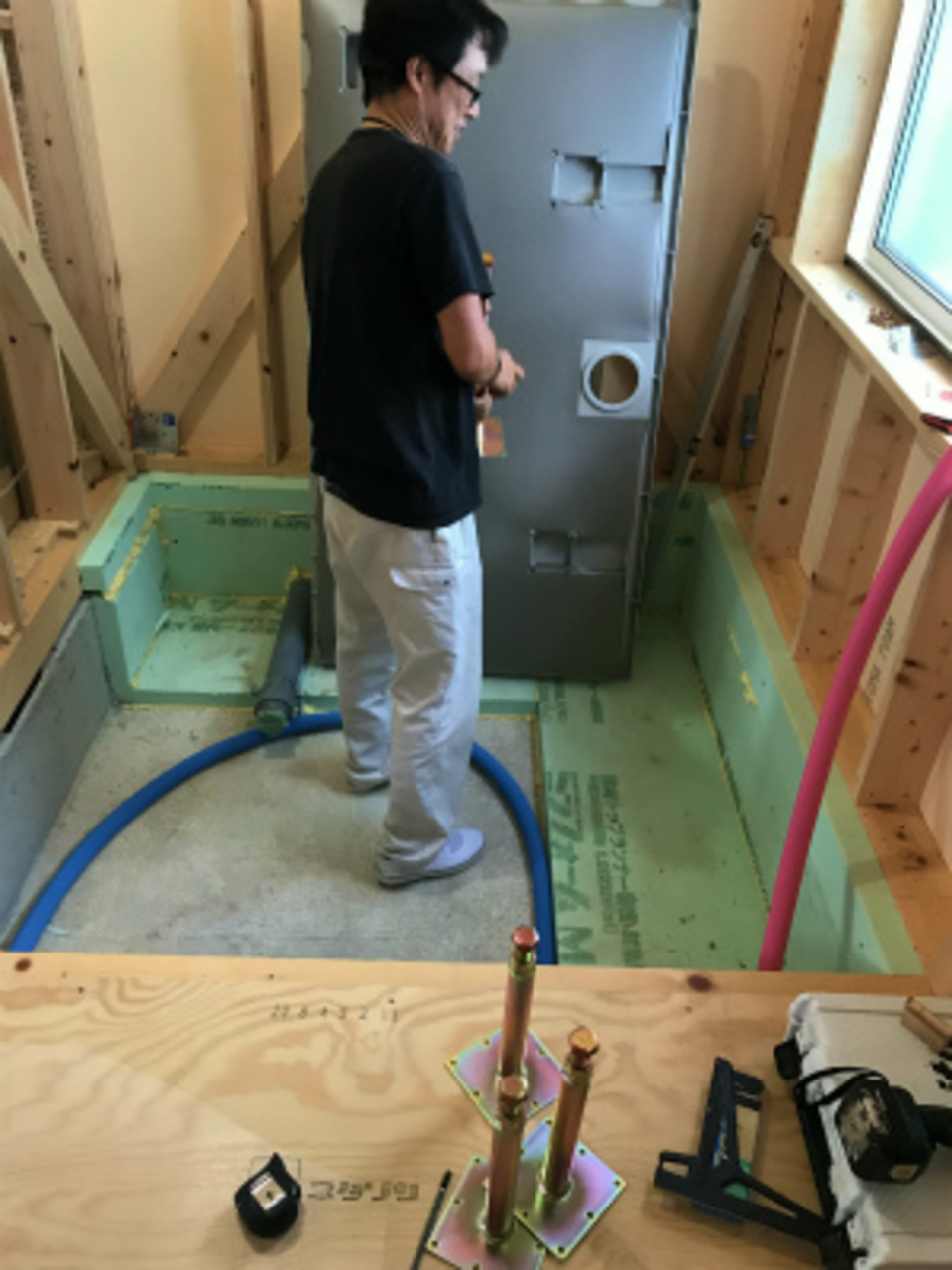

ユニットバスが納品され組立てが始まりました。
部品、図面を確認し早々組立てが始まります。
- 20. 2017年08月23日
-
木工事

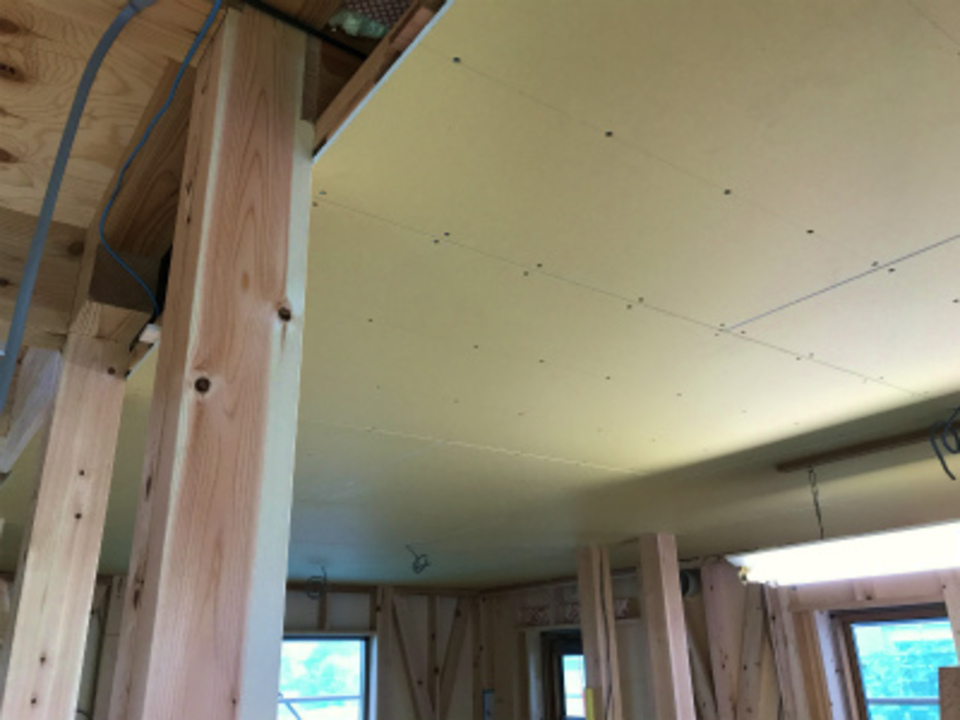

天井が張られています。下地をしクロスの下地になるPBをしっかりと固定。
- 21. 2017年08月25日
-
電気工事

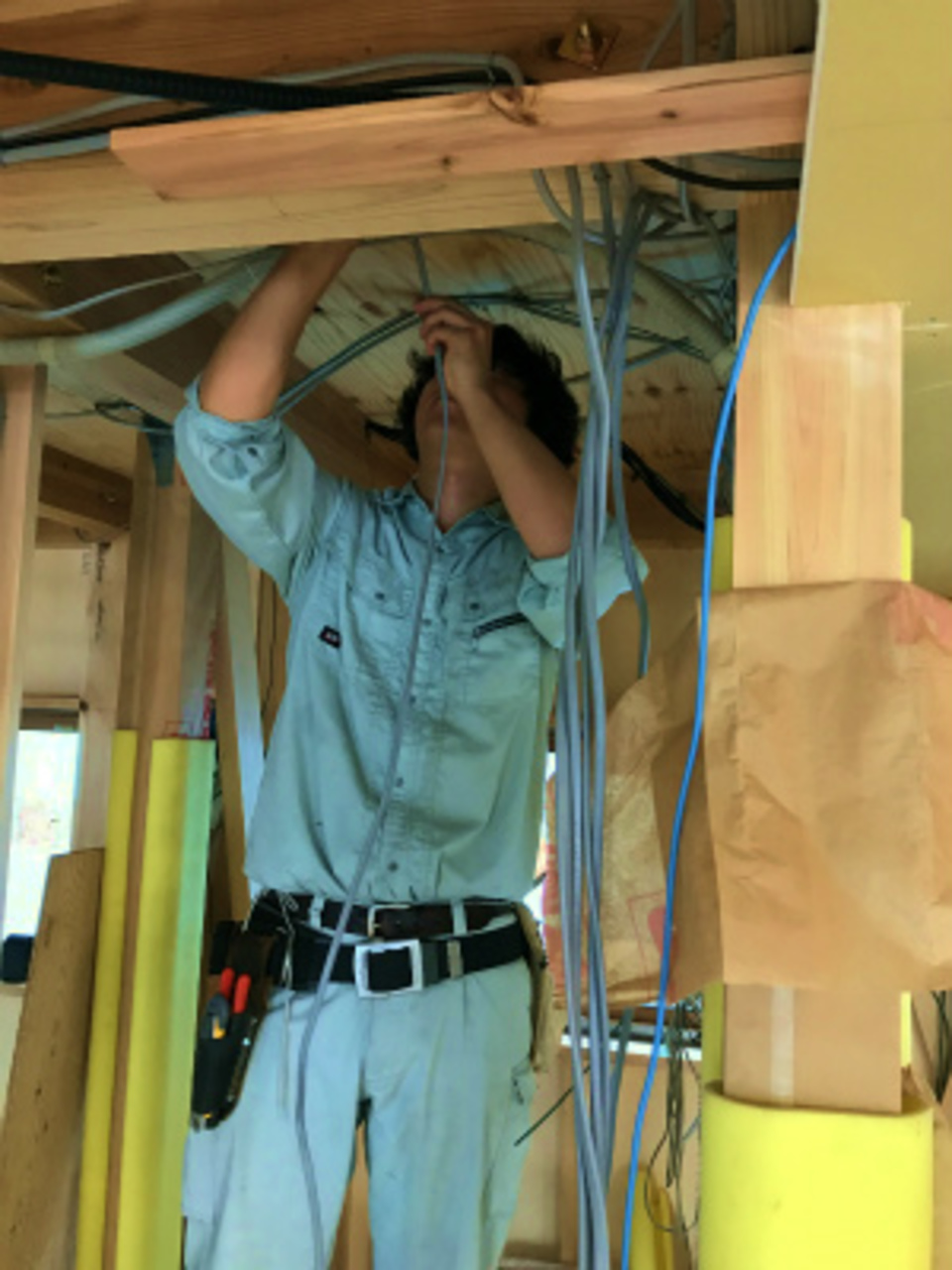

大工さんの進行状況を見ながら電気配線が進んでいます。今日は壁下地にスイッチ等の配線をしました。
- 22. 2017年08月29日
-

検査
保証機構の検査を受けました。構造が図面の通り施工されているか細部に渡り確認があり 指摘箇所も無く無事終了。
- 23. 2017年08月31日
-
木工事

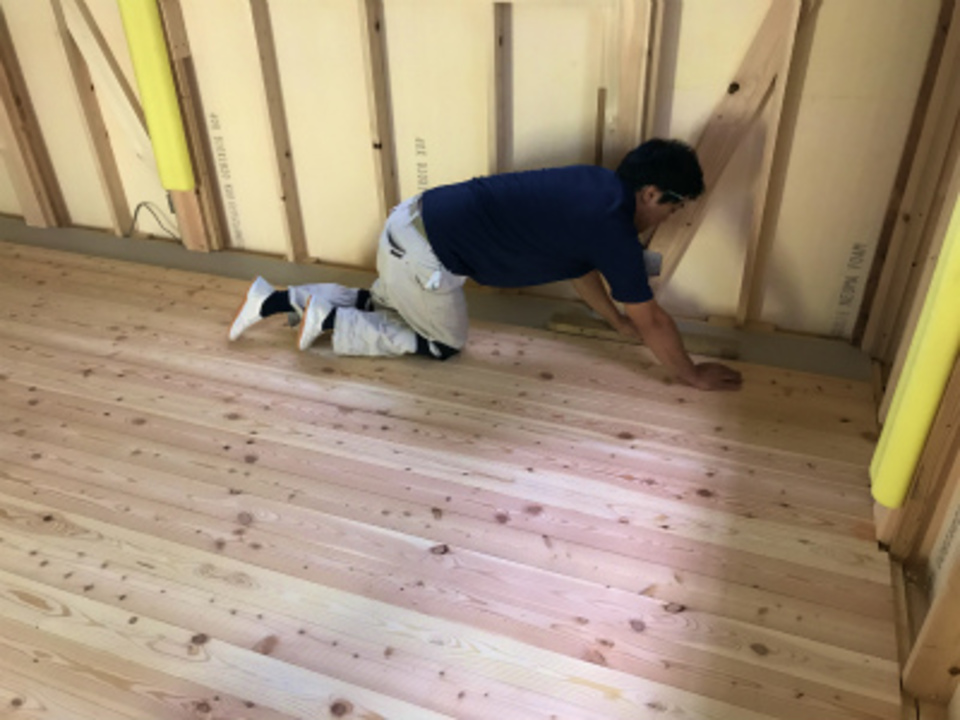

2階の唐松フローリングが張られています。
接着剤を塗り釘でしっかりと固定し床が仕上がります。
- 24. 2017年09月11日
-

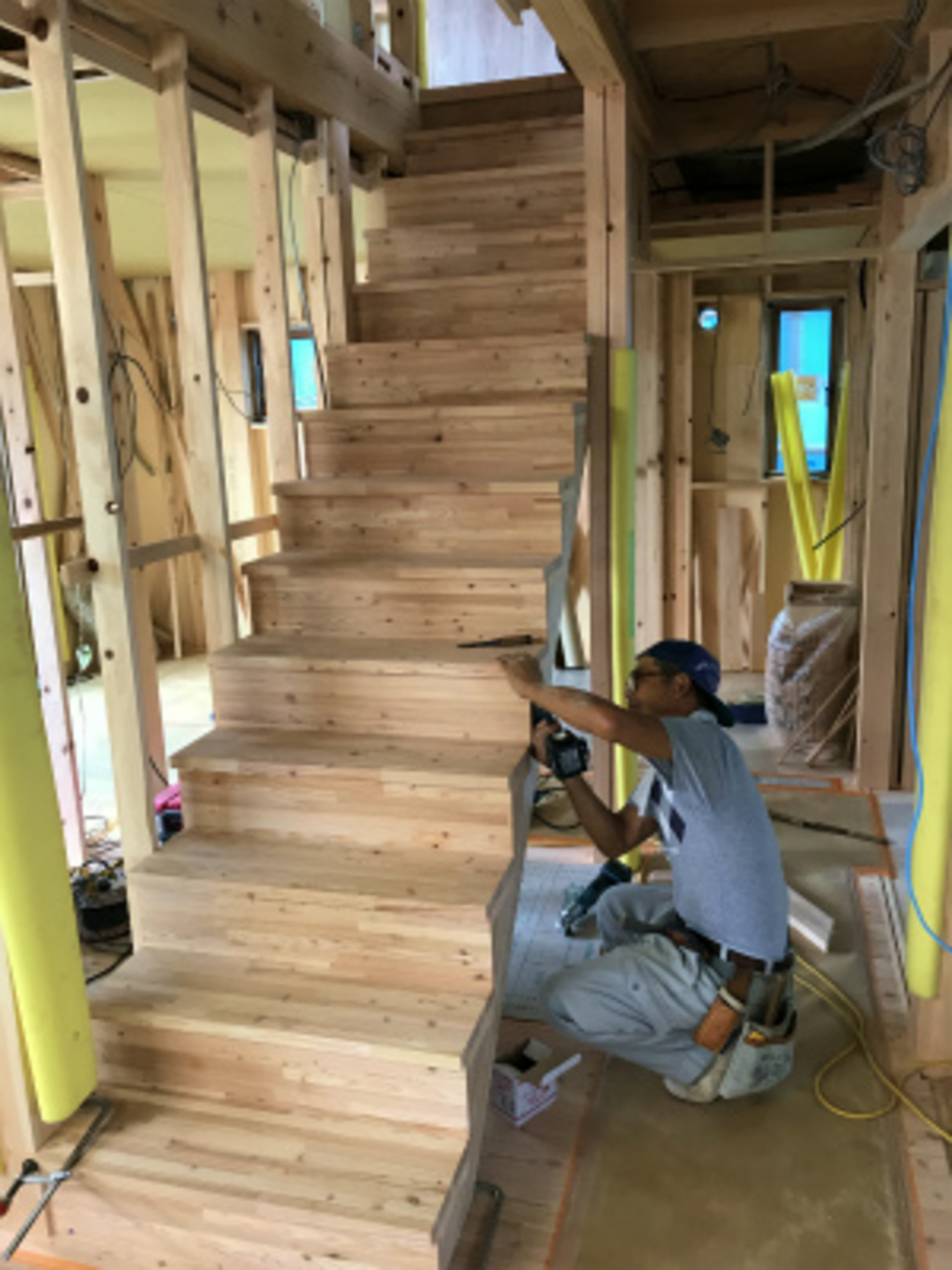

階段
唐松集成材の階段が架かりました。しっかりと補強をして養生をし明日から2階に登るのも楽になります。
- 25. 2017年09月15日
-
木工事
1階の造作材の加工が終わり窓枠の取り付けが始まりました。
- 26. 2017年09月20日
-

木工事

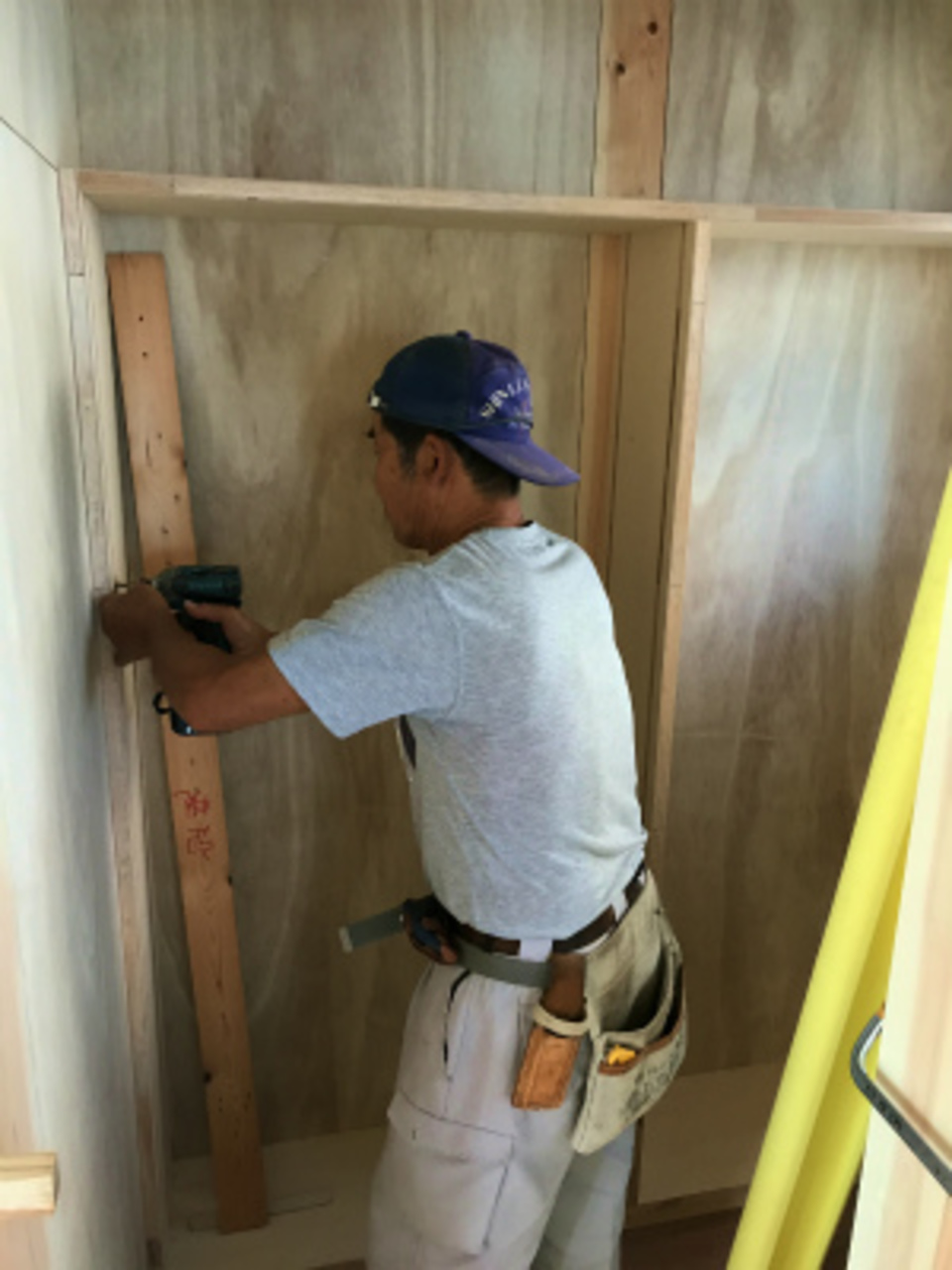

部屋廻りが囲われています。今日は収納の桐板の下地を進めました。
- 27. 2017年09月22日
-
木工事
キッチンカウンターの壁が出来て行きます。高さ、長さを確認し下地の位置が決まります。
- 28. 2017年09月26日
-

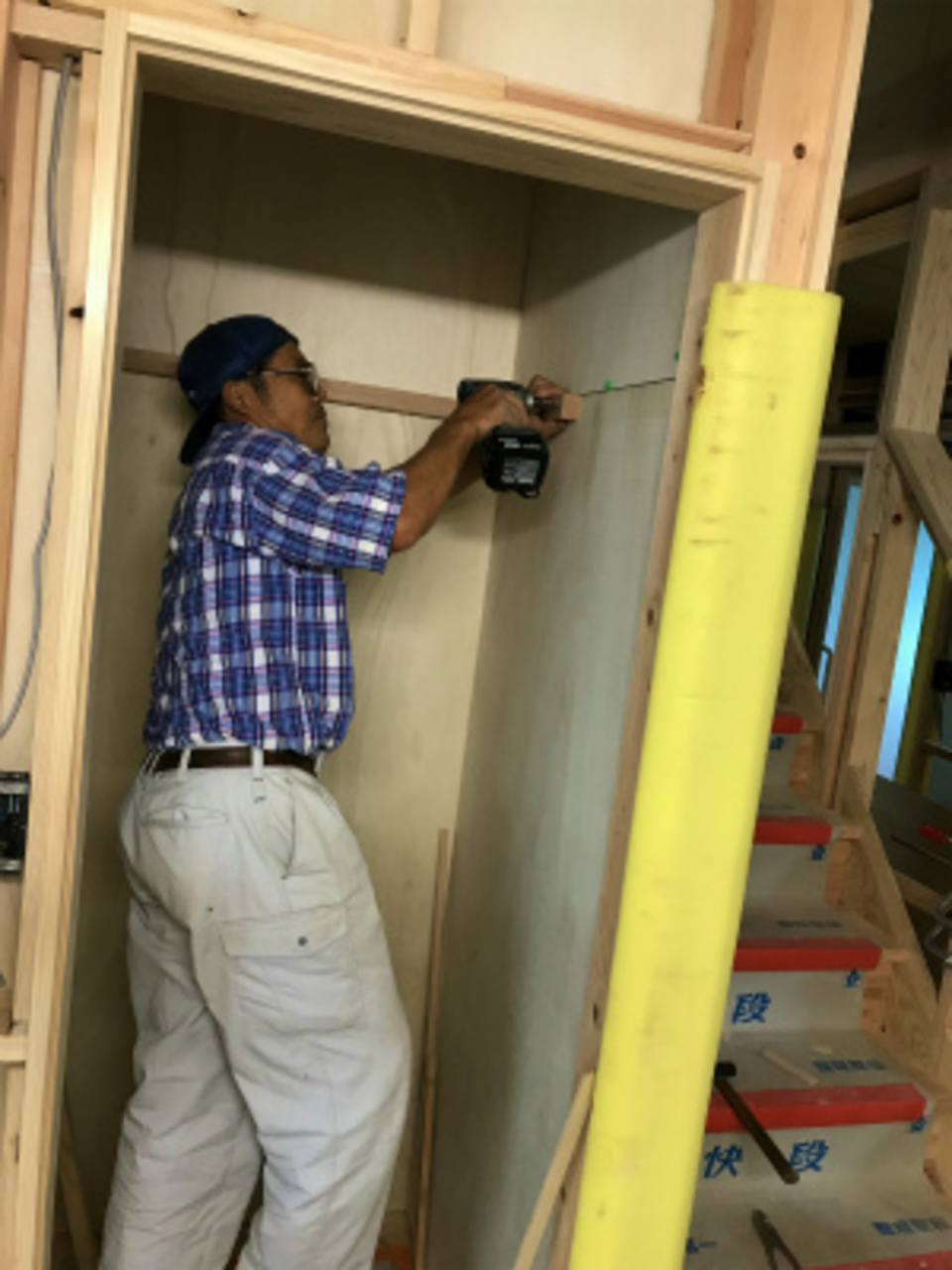

木工事
城田棟梁が収納家具の製作をしています。桐の壁にランバー材を留め付け棚が完了。
- 29. 2017年10月02日
-
木工事
今日はいよいよ収納廻りが完了します。最後に残った枕棚を取り付けると部屋廻りの造作となります。
- 30. 2017年10月04日
-
電気工事
壁のプラスターボード張りも大分進み電気工事の岩月電工さんが細かな配線確認をしています。
- 31. 2017年10月10日
-
木工事

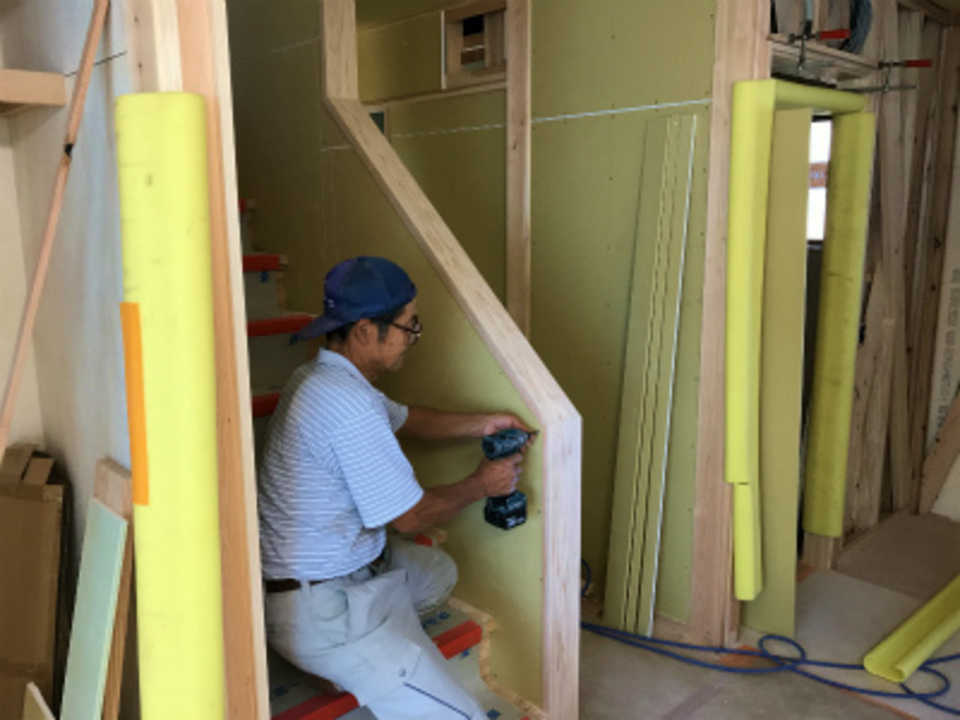

木工事が大分進みあとはリビング廻りとなっています。
- 32. 2017年10月20日
-
木工事
木工事もいよいよ終盤。床の換気の為の格子の製作です。
- 33. 2017年10月23日
-

左官工事

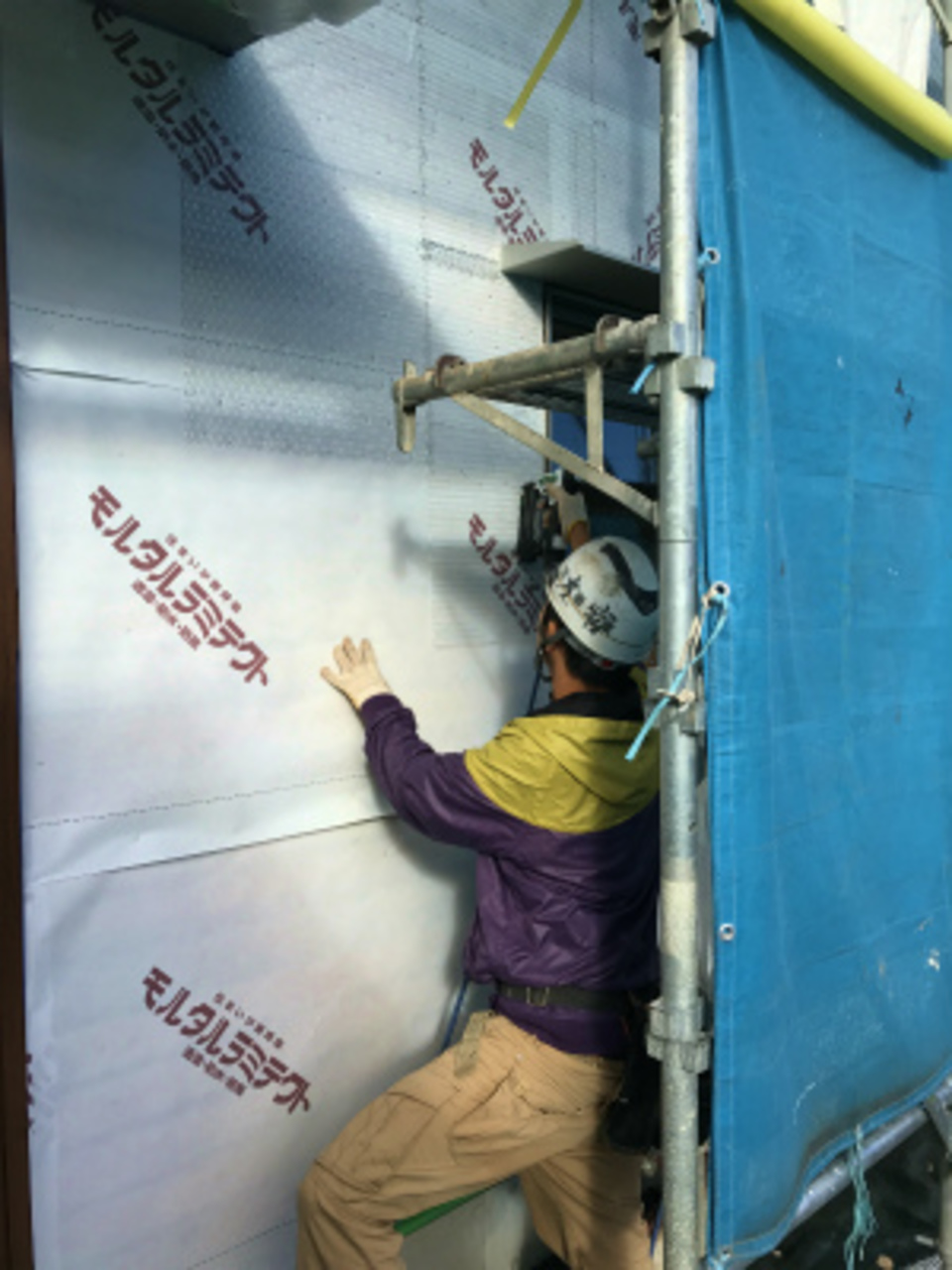

木工事が完了し外部左官モルタルが始まりました。防水紙を張りモルタル下地のラス網をしっかりと留め付けいよいよモルタル塗りとなります。
- 34. 2017年10月24日
-
木工事検査
今日 社長による木工事の検査がありました。城田棟梁も少し緊張ぎみ、これから仕上げの工事と移ります。
- 35. 2017年11月02日
-
内装工事

塗装、電気穴あけを終え内装工事が始まりました。まずは下地処理。何度もパテで下地を平らにします。
- 36. 2017年11月06日
-
内装工事

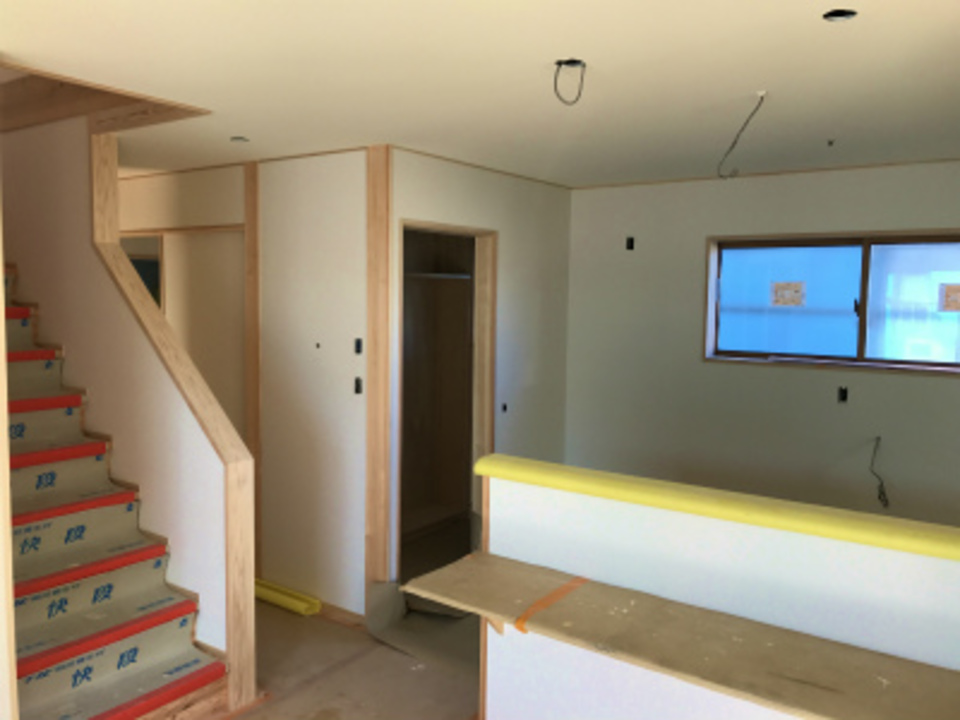

内装工事が完了しました。壁紙が仕上がると途端に明るくなりいよいよ最終段階です。
- 37. 2017年11月09日
-

塗装工事
外部塗装工事が進んでいます。クリハラギケンさんが軒の下地処理、外部塗装の仕上がりが楽しみです。
- 38. 2017年11月13日
-
木製建具

木製建具の下川木工さんが建具を製作しています。大手貼りを仕上げもうじき現場に納める段取りとなります。
- 39. 2017年11月14日
-

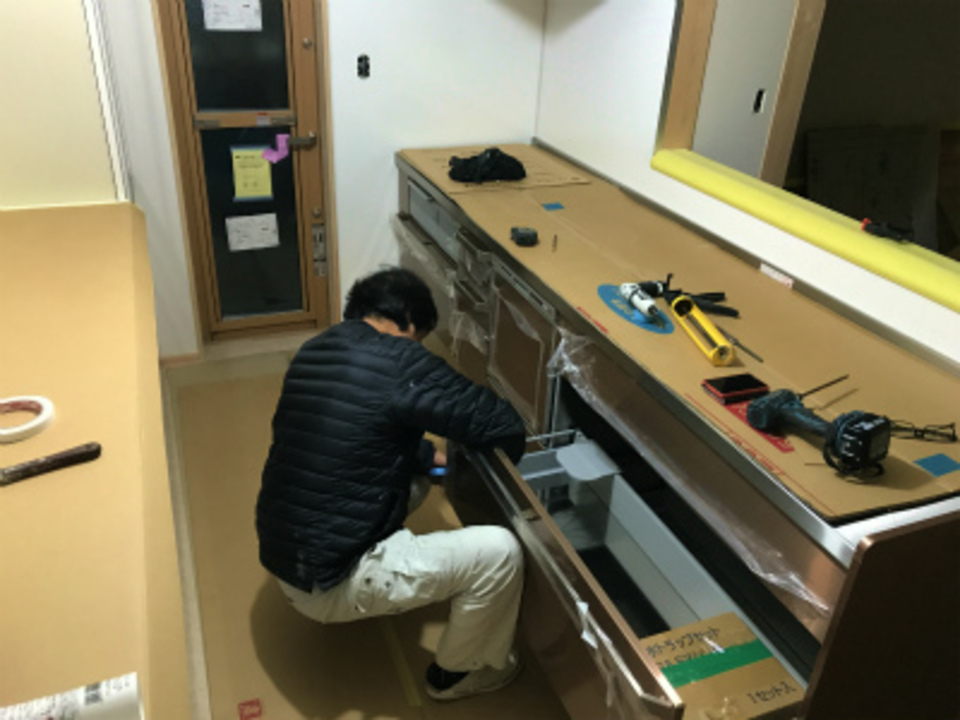

キッチン組立て
組立て工事の坂井さんがキッチンを組み立てています。引出しの調整をし組立てが完了します。
- 40. 2017年11月23日
-
ホルムアルデヒド検査
本日、ホルムアルデヒドの測定検査を行いました。厚生労働省ガイドライン0.08ppm。K様のお住まいは、0.01ppm以下の数値となりました。安心してお住まい下さい!(亜紀子)
- 41. 2017年11月24日
-
お世話になりました
梅雨時から始まった工事もいよいよお引渡し、城田棟梁と共に一生懸命に創った家がお客様の住処となりまずは一安心。これから長いお付き合い、宜しくお願い致します。
- 42. 2017年11月25日
-
お引渡式
お引渡式を行いました。「暖かいこの住まいで、家族仲良く元気に長生きしたいと思います」とK様。長い間大変お世話になりました。これからも長いお付き合いをお願い致します。ありがとうございました。(亜紀子)
