キッチンを居間の近くに移動するリフォーム
上田市 リフォーム T様
スタイル別に見る|リフォーム
建築中レポート
- 1. 2018年04月09日
-

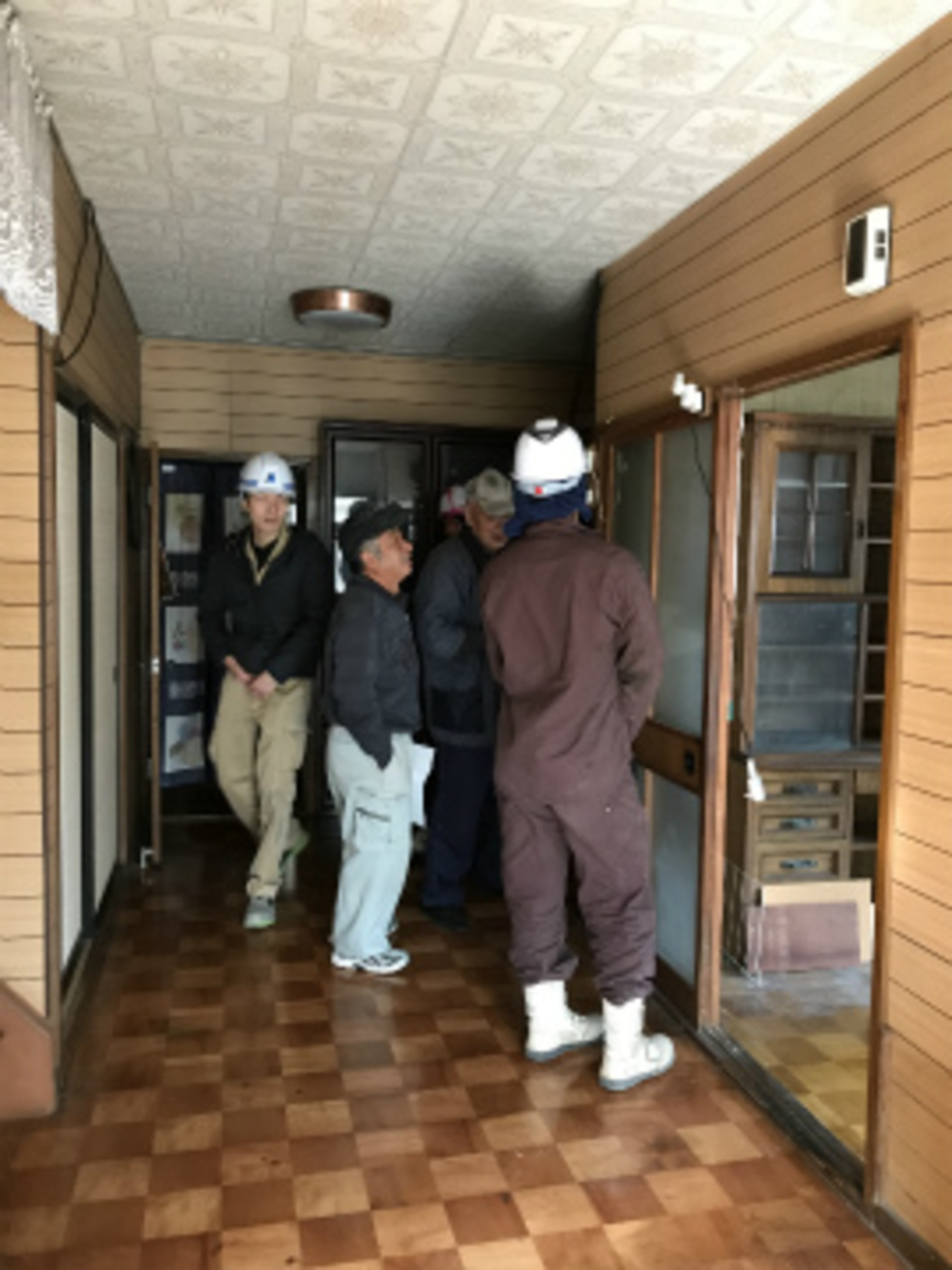

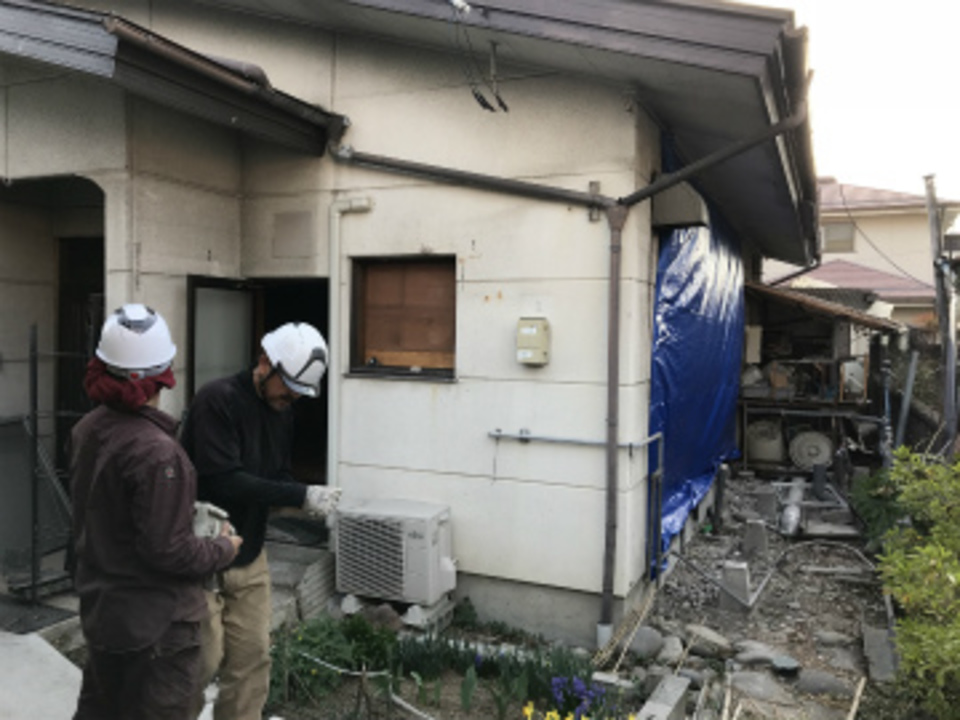

着工前打合せ
T様の家リフォーム工事が始まります。
今回は現在の玄関の位置にキッチンを移し使っていない6帖に玄関を移す工事になります。使いやすくまた断熱改修も同時に行います。
- 2. 2018年04月13日
-

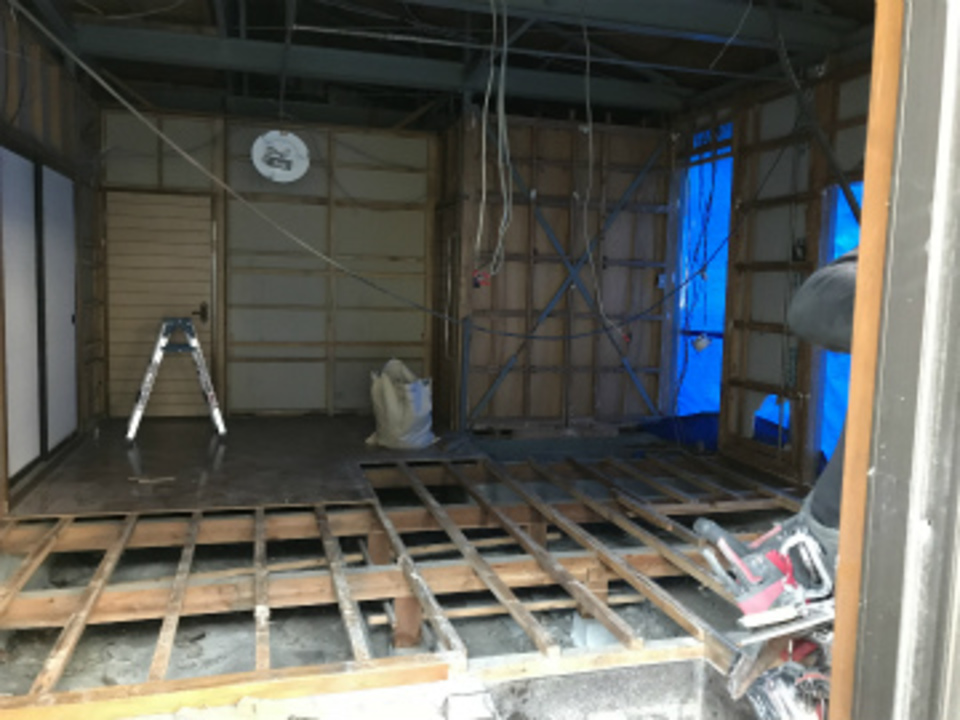

解体工事

解体工事を進めています。間仕切りなども撤去が終わり床板などを片付けます。
- 3. 2018年04月18日
-
解体工事終了

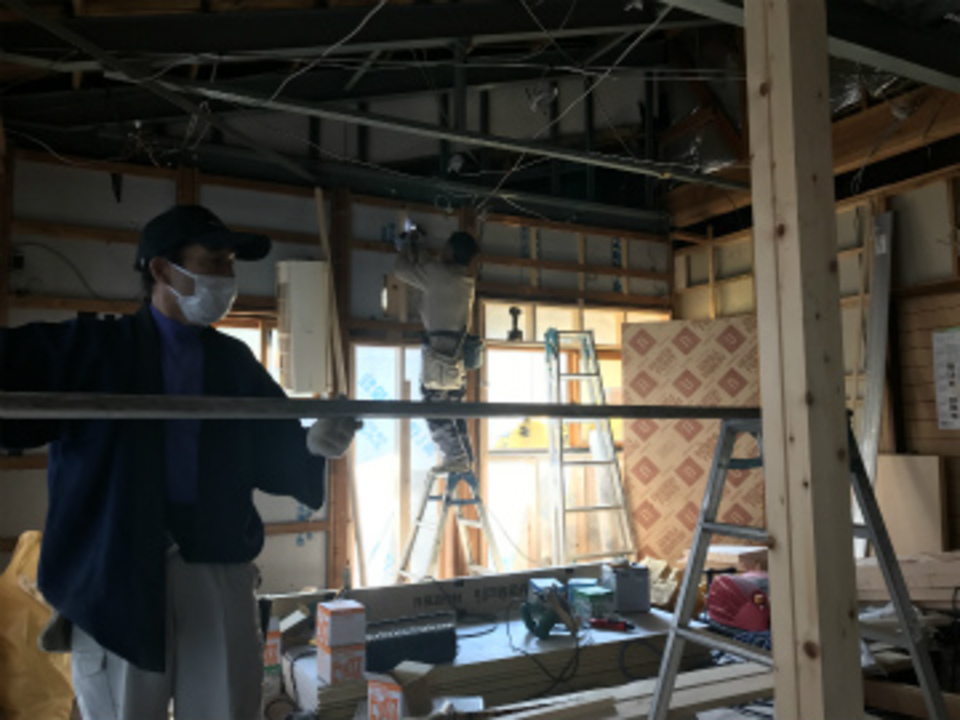

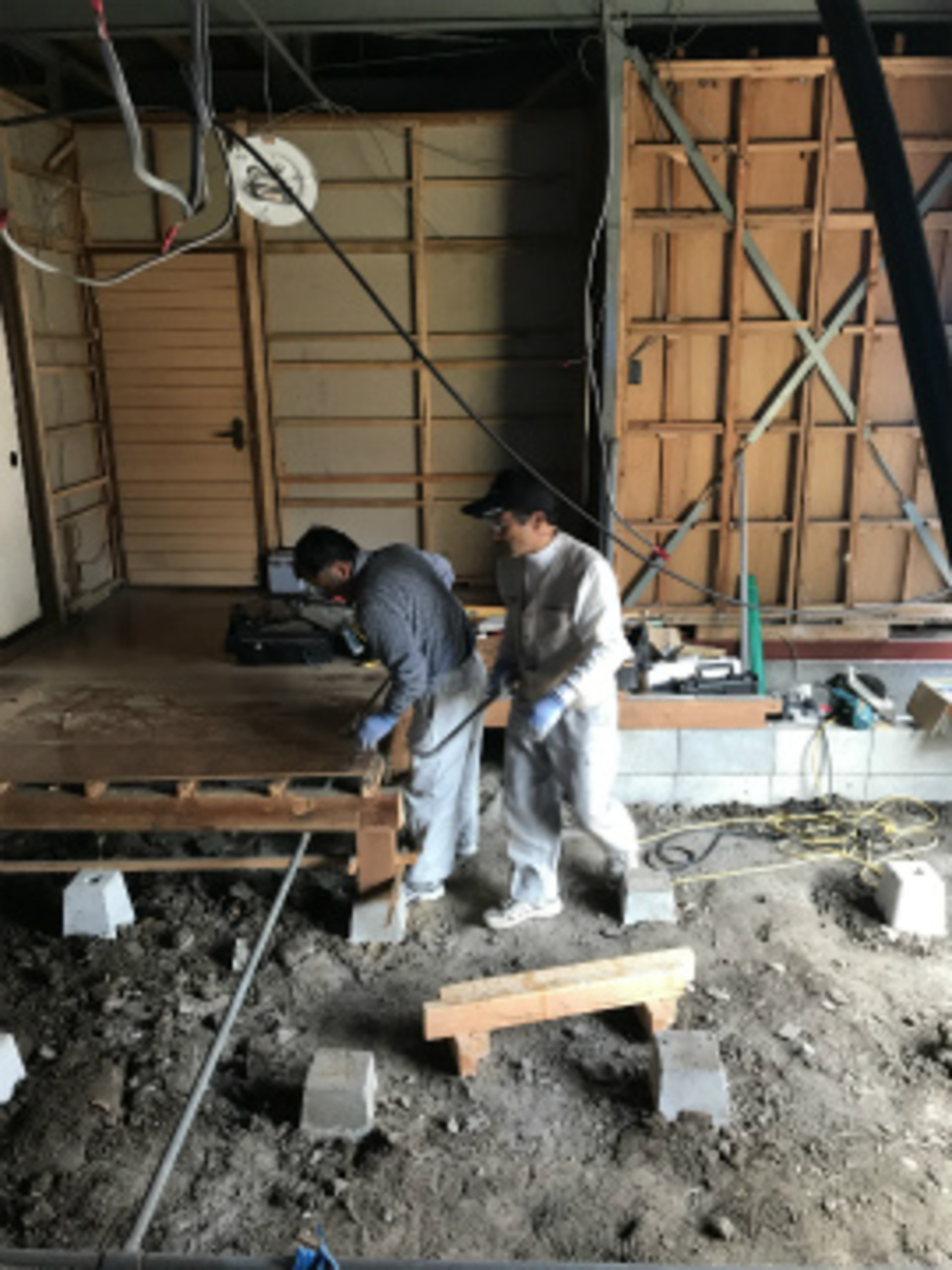

解体も終わりこれから木工事に入ります。寸法など確認して材料などを揃えます。
- 4. 2018年04月23日
-
基礎防水工事

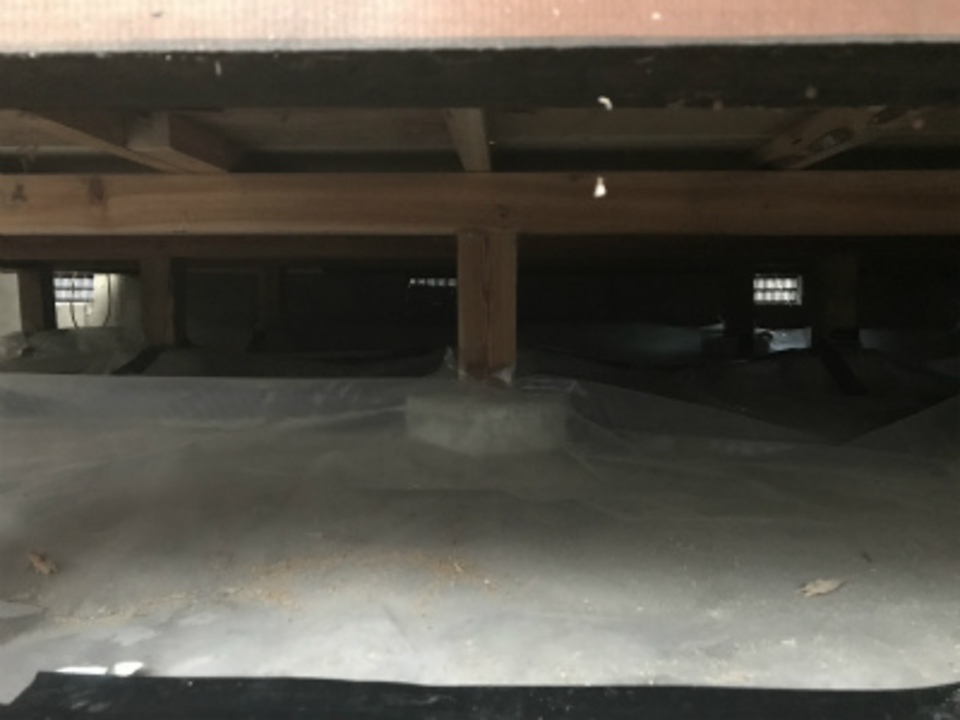

床下は湿気などが上がらない様にポリフィルムで防水を行います。シロアリなどの進入を抑える効果があるので安心です。
- 5. 2018年04月29日
-

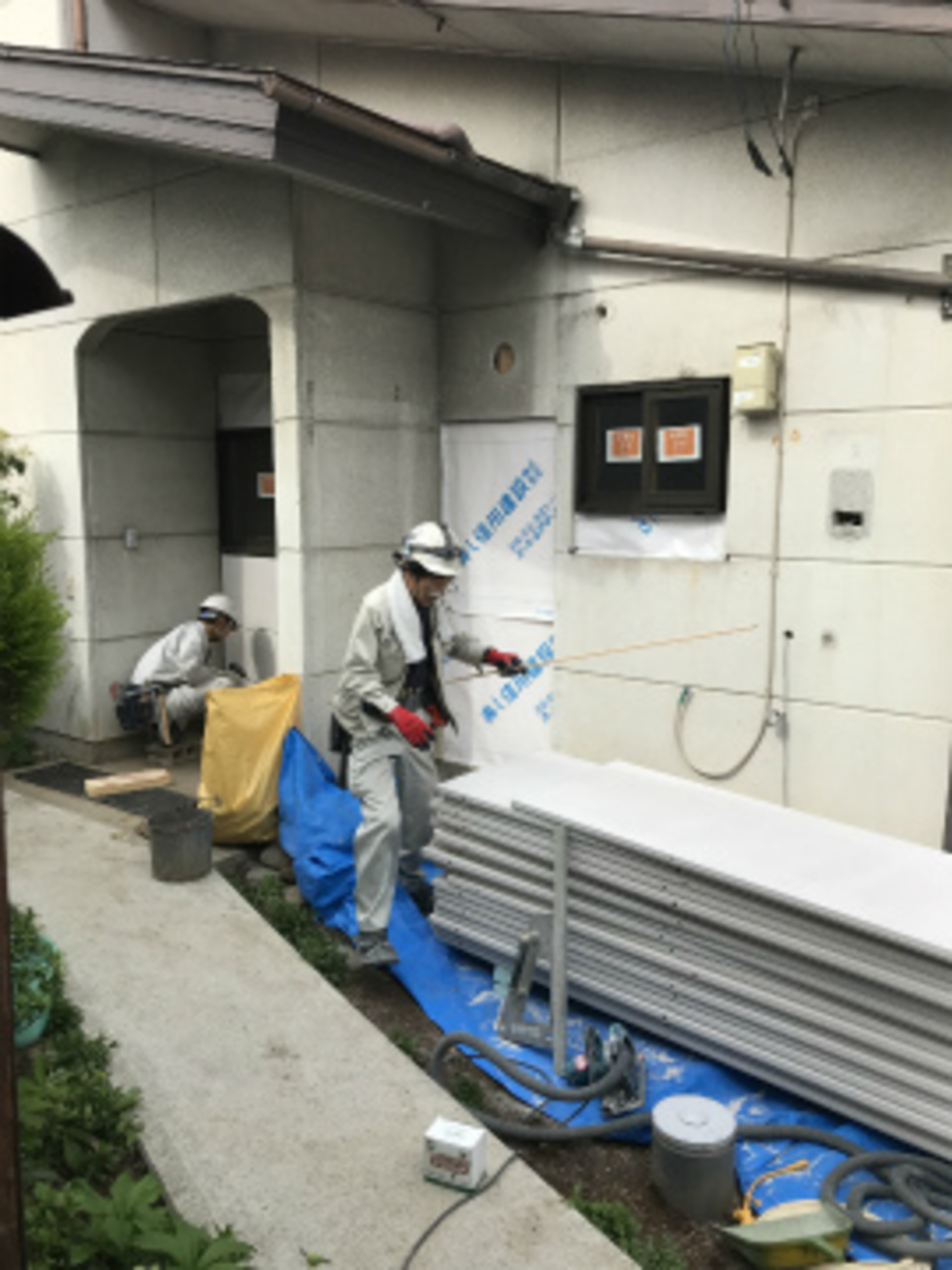

外部壁工事の打合せ

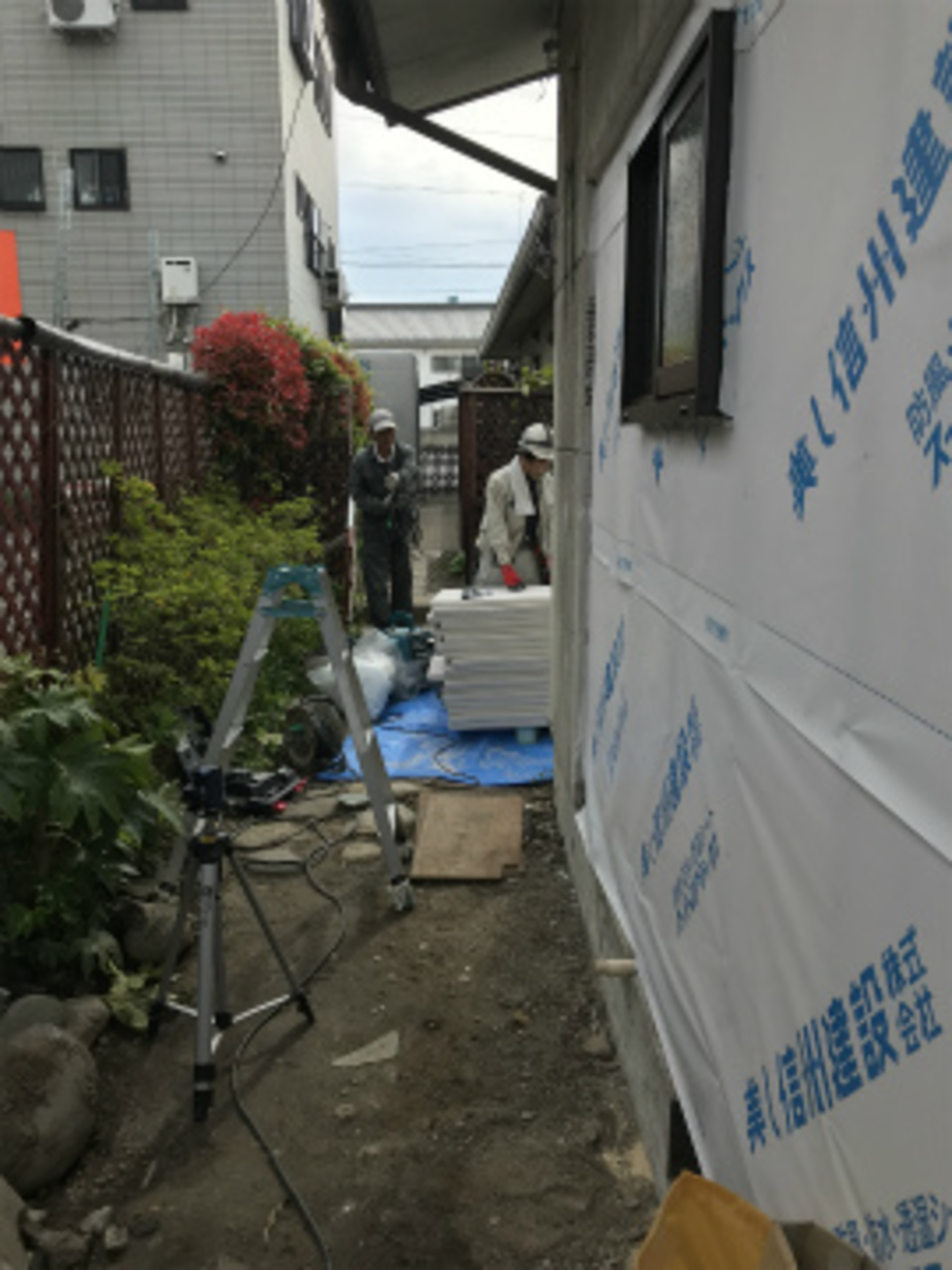

既設壁材は旭化成のパワーボードです。既存に合わせて補修するので補修箇所・収まりなど現場にて打合せをしました。
- 6. 2018年05月07日
-
床下地完了から窓開口取付け
連休も明け関 棟梁も充電出来たと思います。
木工事も床が完了して窓.開口取付けと天井の段取りに入っています。
- 7. 2018年05月11日
-

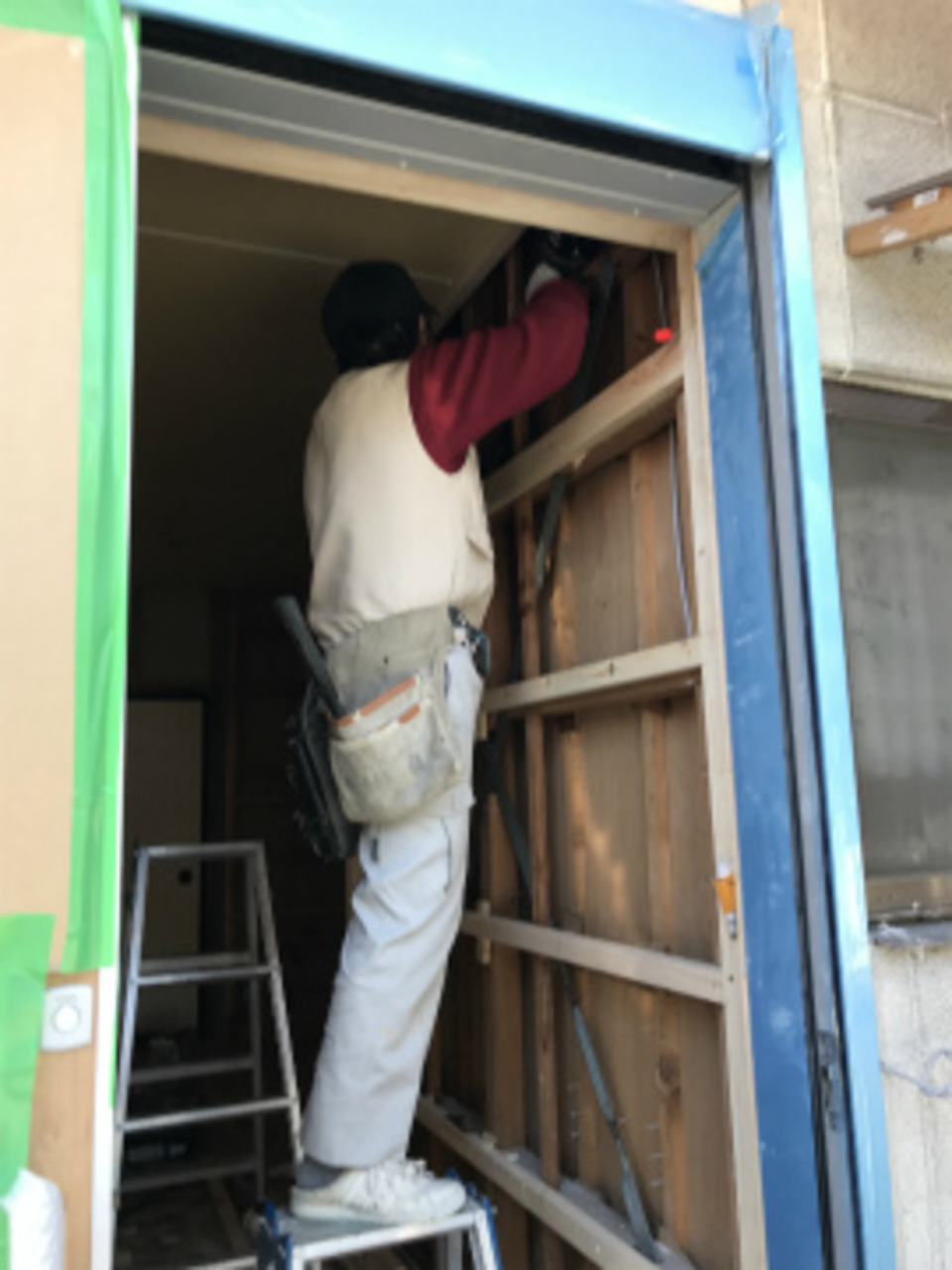

玄関サッシ取付
今回の玄関ドアは断熱性能の高いリクシルの方引戸タイプを選びました。力の無いお子さんなどにの優しい製品です。
- 8. 2018年05月16日
-
外壁工事開始です
木工事も窓取付けなどが終わり今日から外壁の工事に入りました。そもそも旭化成のパワーボードは耐火性だけでなく断熱も他の壁より高いので快適な温度管理が可能になります。内部の断熱も旭化成ネオマホームを使い高い断熱性能の製品を選びました。
- 9. 2018年05月19日
-

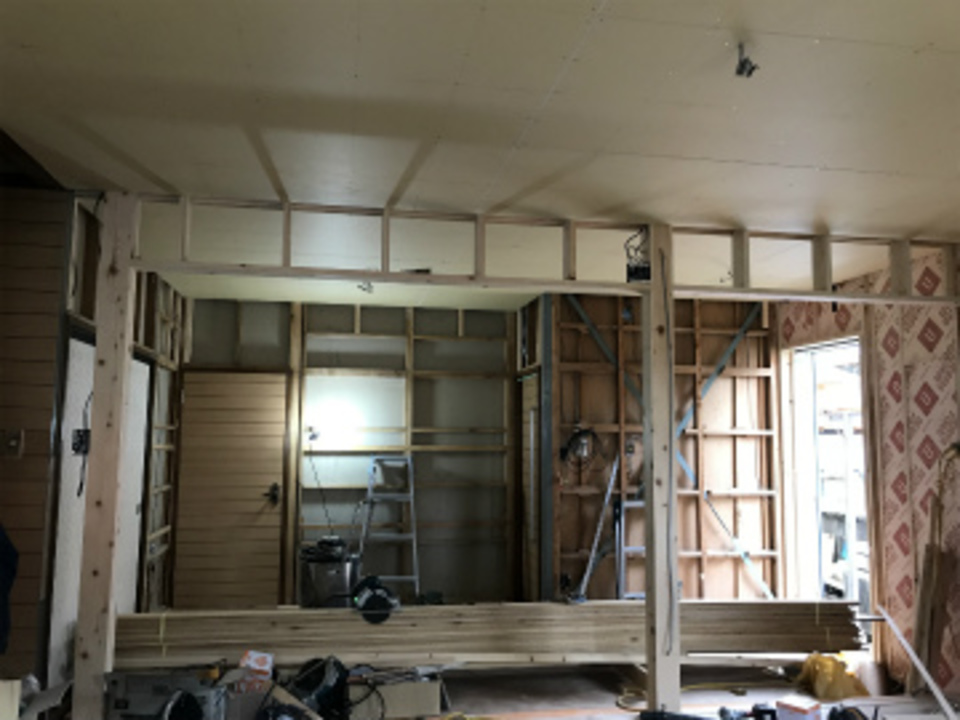

内部木工事
天井も終わり壁の断熱材(ネオマホーム)も大分まとまって来ました。段々形が見えてくるとT様も本当に楽しいですね!と言ってました。
- 10. 2018年05月22日
-
外壁もまとめに入っています。前と同じ様に綺麗に仕上がりました。
- 11. 2018年05月26日
-
木工事
木工事も終盤です。これから内装・キッチン組立てと仕上げ工事に入ります。
- 12. 2018年05月28日
-
外構工事
外部は新しく出来た玄関までアプローチをコンクリートで造ります。段差が無いので本当に歩きやすくなります。
- 13. 2018年05月30日
-

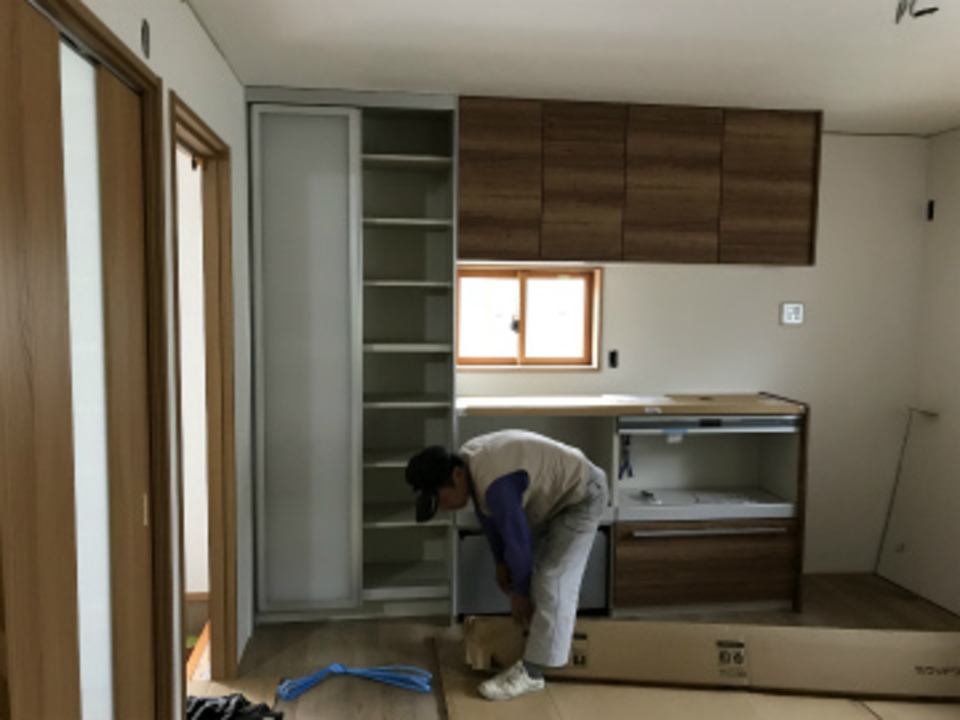

キッチン組立て完了
内装工事からキッチンの組立てに成りました。食器収納も天井までと大きく家電収納の2台取付け集能力が高く便利です。
- 14. 2018年06月01日
-

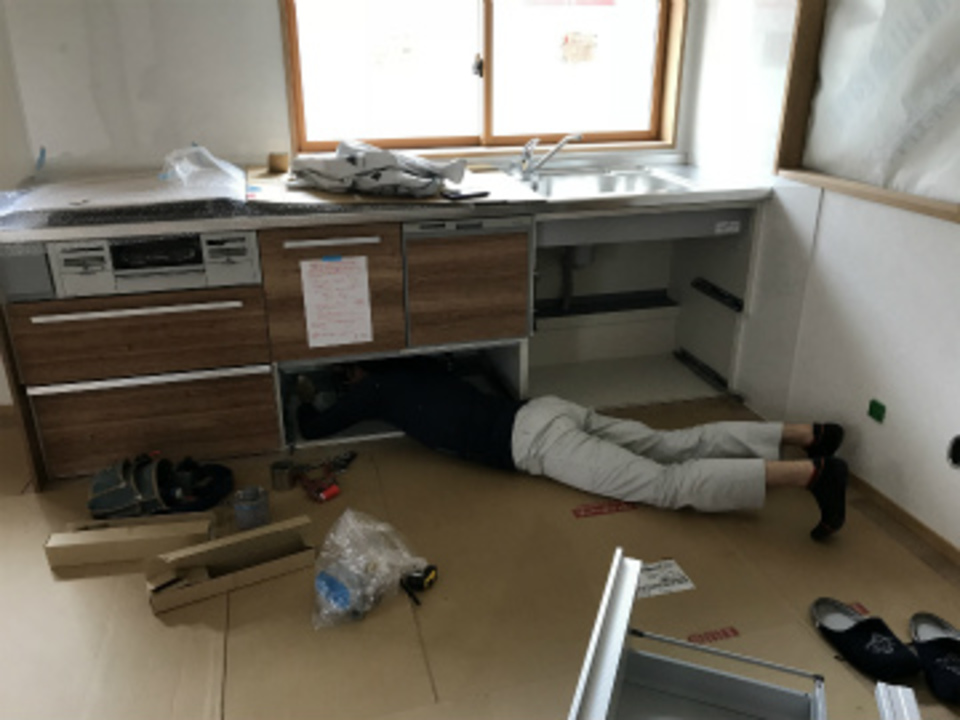

設備配管まとめ
水道配管・給湯器の取付けも今日でまとまります。2ヶ月の工事となりましたが、もう少しで完成です。温度管理が出来機能的なキッチンに成りました。
- 15. 2018年06月05日
-

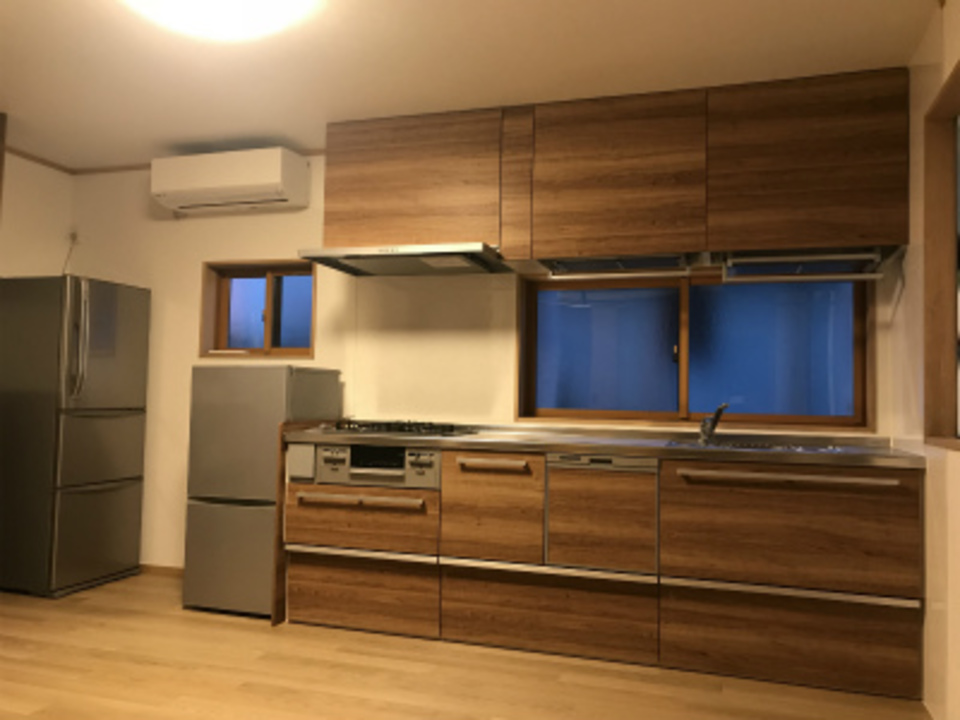

完成

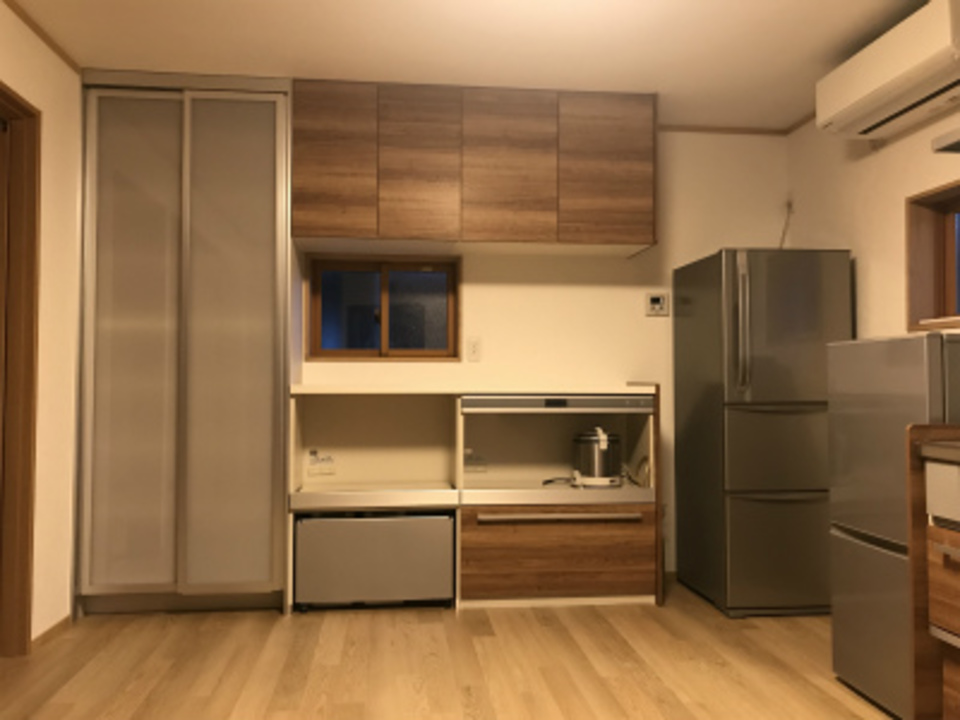

キッチンの完成です。収納部分が扉から引き出しタイプに変わり吊戸棚はクリナップおすすめのハンドムーブダウンと収納力が約2倍に成りました。
- 16. 2018年06月05日
-
完成
キッチンの収納部分の完成です。右から食器戸棚・ゴミストッカーワゴン・家電収納ですが巾が2.7m高さが2.4mの製品です。
- 17. 2018年06月05日
-
完成

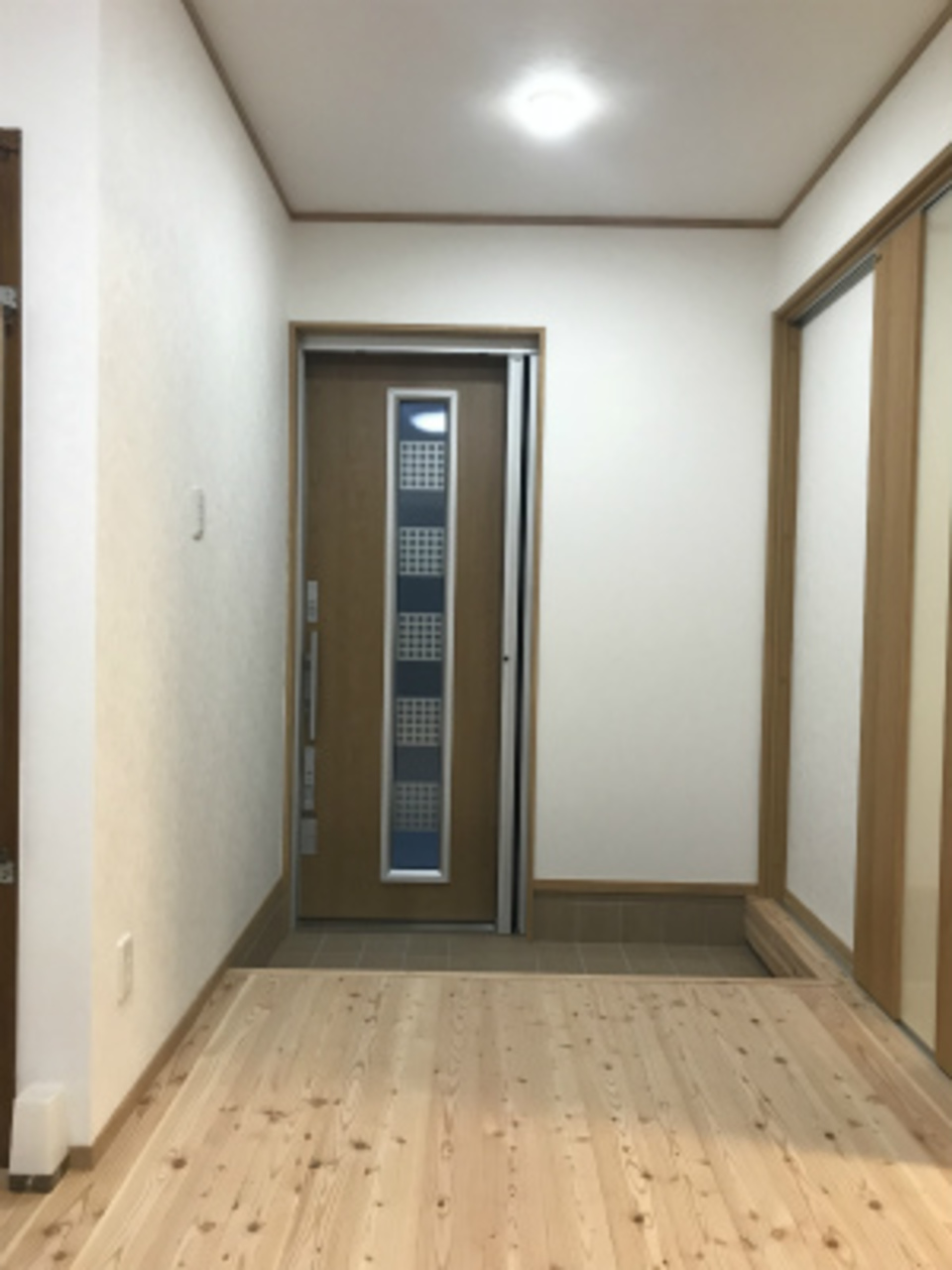

移動した玄関の完成です。
引戸を採用した理由は、これからの夏はドアを開けっ放しにしてもドアが邪魔にならず、また上吊りになっているので重量も軽く感じられ体への負担が少ないことです。
床との段差も20cm以下にして上がりやすくしています。
